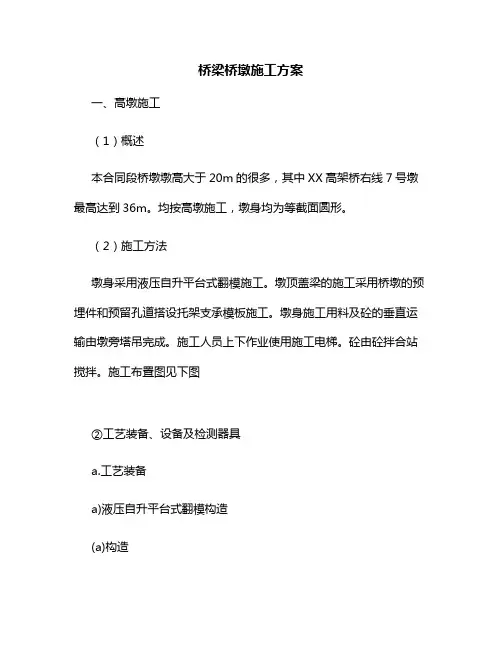

桥梁高墩专项施工方案
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
云南龙陵至瑞丽高速公路第三合同段
(K14+900~K19+220)
桥梁高墩专项施工方案
云南路桥股份有限公司
龙瑞高速公路第三合同项目经理部二0一三年三月十日
K18+314左幅官坡1号大桥
桥梁高墩专项施工方案
一、编制依据
(1)《实施性施工组织设计》
(2)《公路桥涵施工技术规范》(JTJ041-2000)
(3)中华人民共和国《公路工程安全技术规程》(JTJ076-95)
(4)龙瑞至瑞丽高速公路3合同施工设计图纸
(5)《中华人民共和国安全生产法》(中华人民共和国主席令2002年70号2009年修正版)
(6)《建设工程安全生产管理条例》(中华人民共和国国务院令第393号)
(7)《云南省公路建设项目危险性较大的分部分项工程专项方案安全管理办法》
(8)《建设施工扣件式钢管脚手架安全技术规范》JGJ130-2001
(9)《建筑结构荷载规范》GB50009-2001
二、工程概况
左幅K18+314官坡1号大桥位于龙瑞~瑞丽高速公路3合同官坡段,为跨越老路和沟箐而设,孔径布置为20×40米T形连续梁,采用5孔1联+3孔1联+4孔1联+3孔1联结构,共5联。
本工程主要技术标准:
1、设计荷载:
(1)设计荷载:公路-Ⅰ级
(2)地震动加速度峰值0.3g,对应地震基本烈度为Ⅷ度。
2、桥面净宽:2×净-11.0米
3、设计车速:80Km/h
本桥上部结构为20×40米T形连续梁,桥墩采用Y形墩及双柱式圆形墩,左幅1号墩为实心Y 形墩,墩高39米;2号墩为空心Y形墩,墩高67米;3号墩为空心Y形墩,墩高61米;4号墩为空心Y形墩,墩高46米;5号墩为实心Y形墩,墩高30米;6号墩为双柱式圆形墩,墩高2.0(6.5)米;8号墩为双柱式圆形墩,墩高2.0(6.0)米;9号墩为双柱式圆形墩,墩高7.0(6.70)米;10号墩为实心Y形墩,墩高16.50米;11号墩为空心Y形墩,墩高42.0米;12号墩为空心Y形墩,
墩高46.0米;13号墩为实心Y形墩,墩高23.0米;14号墩为实心Y形墩,墩高19.0米;15号墩为实心Y形墩,墩高38.0米;16号墩为实心Y形墩,墩高35.0米;17号墩为实心Y形墩,墩高17.0米;18号墩为实心Y形墩,墩高9.0米;19号墩为实心Y形墩,墩高9.0米;19号墩为实心Y形墩,墩高6.0米。
本次施工安全专项方案针对实心Y形高墩(≥30米且≤40米)或空心Y形高墩(>40米),实心墩分别为1号墩、5号墩、15号墩;空心墩分别为2号墩、3号墩、4号墩、11号墩、12号墩。
4、施工要求和技术保证条件
高墩施工中机械较高,人员高空作业频繁,施工中存在物体打击、车辆伤害、机械伤害、触电、高空坠落等安全隐患,特编制本高墩施工安全专项施工方案,以指导现场施工,杜绝安全事故。
施工前编制了塔吊安装、检测、拆除方案并备案,本方案中包括了模板设计、安装、拆除工艺;施工用电方案;脚手架设计、安装、检测、拆除等内容。对脚手架、模板支撑、对拉螺杆受力进行了反复的稳定计算和验算,对安全防护、钢筋制作安装、模板拆除、临时用电编制了确实可行的施工方案和措施,确保能满足施工要求。
三、施工计划
3.1进度计划
K18+314官坡1号大桥2号墩、3号墩、4号墩、11号墩、12号薄壁空心Y形墩柱计划同时施工,分为三个施工班组进行,1号墩、5号墩、15号实心Y形墩为一个施工班组,每个班组交替进行钢筋、模板、混凝土流水施工。工期按最高2号墩67米计算,计划承台施工时间为10天,墩身4米浇筑1次,底部实心段、隔板、顶板单独浇筑,合计浇筑18次。墩身C40混凝土强度达到设计强度的75%时拆模,计划时间3天;上节段钢筋、模板安装时已浇筑节段进行混凝土养生,计划时间3天;浇筑混凝土1天;每一个工作循环时间为7天,计划2013年 3月 20日开始施工,于2014年 4月30 日全部施工结束。
3.2材料与设备计划
详细材料配置表及设备配置表
材料配置表
设备配表
四、施工方案、工艺概述
4.1墩身施工方法
4.1.1总体施工简介
墩身施工采用翻模法逐段上升工艺进行,其模板采用专业厂家大块钢模。因墩身较高,综合考虑了节段施工时间、机具长度及钢筋配料和较少混凝土施工缝数量的目的,承台混凝土采用一次浇筑成型,2号墩、3号墩、4号墩、11号墩、12号薄壁空心Y形墩每个墩柱加工2.50米高模板(二层1.5米及1.0米),第一次浇筑高度为2.5米,以后结合隔板布置情况进行划分,浇筑层按2.25米标准层进行分层。1号墩、5号墩、15号实心Y形墩浇筑层按5.0米分层。模板钢板面板厚度≥5mm,模背肋竖向间距为40cm,横线间距为40cm,柱模背设加强型钢背肋,方便锁定对拉杆,采用液压油作脱模剂,保证砼表面色泽一致。模板的安装、拆除。提升,采用塔吊完成。钢筋在加工车间制作后运至墩位附近,利用塔吊提升到作业面进行安装。
4.1.2空心Y墩模板、操作平台、上人爬梯简述
2号墩、3号墩、4号墩、11号墩、12号薄壁空心Y形高墩采用外模焊接[8槽钢三角托架满蒲50mmm木板为施工操作平台,外侧设踢脚杆和扶手杆,扶手杆挂双层密目网作为防护。内侧操作平台利用墩柱内侧搭设满堂脚手架,在其横杆满铺木板作为操作平台。墩柱外侧采用定型大钢模立模,内侧采用后1.5mm竹胶板立模,横格板采用脚手架支撑,组合钢模板立模,其顶面预留40×60cm
人孔,以便拆模。墩身混凝土采用塔吊吊送混凝土入仓,振捣棒振捣,表面上涂刷化学养护剂并包裹塑料薄膜养护的施工工艺。塔吊与墩身20米设置一道撑拉构件,与墩身预埋角钢连接。
墩身横桥向左侧设置人工爬梯,每2m预埋扁铁与上人爬梯连接,爬梯竖向40㎝设置一道防护网。
4.1.3实心Y墩模板、操作平台、上人爬梯简述
1号墩、5号墩、15号实心Y形墩施工采用扣件式钢管脚手架作为施工操作平台,墩柱外侧采用双排落地脚手架搭设,脚手架横向铺满木板。脚手架外侧挂双层密目安全网作为防护,下挂兜网形成封闭。墩身混凝土采用塔吊吊送混凝土入仓,振捣棒振捣,表面上涂刷化学养护剂并包裹塑料薄膜养护的施工工艺。
上人通道:通道利用墩柱外侧脚手架作为支撑系统,在脚手架外侧搭设之子形人行爬梯,并在钢管上满铺方木,宽度1米,每层4米。木板支撑采用横向钢管,间距为1.5米。人行爬梯进入施工平台时,爬梯三面支立钢管并挂设安全网,防止施工人员从爬梯口坠落。
4.2翻模设计、安装、拆除
2号墩、3号墩、4号墩、11号墩、12号薄壁空心顶部的模板设计:钢筋混凝土空心薄壁墩顶处为实心段。为进行墩顶实心段施工,考虑在墩身内部预埋钢板,焊上牛腿,铺上工字钢、方木和竹胶板作为支架,浇筑砼。支架放在墩身内不再取出。
4.2.1薄壁高墩翻模模板设计
高墩翻模结构系统主要由:内外模板、模板加固系统(对拉拉杆、定位销套)、外模牛腿支架、内外工作平台、施工吊篮、安全防护系统等组成。
每个墩身一套模板,每套3节:2×1.5+2=5.0米高。模板的面板为5㎜厚,竖肋带采用[80×43×5㎜槽钢,间距36㎝,横肋采用2[140×60×8㎜槽钢背向拼立,间距75㎝,并穿设φ20拉杆进行加固。
4.2.2、薄壁高墩翻模施工工艺简介
薄壁高墩塔吊翻模的施工工艺,即采用塔吊提升大块钢模的方法进行施工。将工作平台支撑于钢模板的牛腿支架或横竖肋背带上,以塔吊提升工作平台和模板,施工人员在工作平台的上下层上进行模板的安装、拆卸、钢筋板扎、混凝土的灌注、捣固和中线、标高控制等作业。每肢墩柱模板均采用厂制定型的大块钢模板,每套外模板共设3节;除墩底2.5米一次施工外,以上按4.0米的循环交替翻升施工。当第三节混凝土灌注后,提升工作平台,拆卸并提升第一、二节模板至第三节上方,安装、校正后,浇筑混凝土;依次周而复始,直至完成整个墩身施工。
4.3高墩翻模施工
4.3.1、施工准备
施工前要做好人员、机具设备、场地等准备工作,编制施工工艺细则,进行技术培训。翻模在工厂制作完成后应检查测试其是否符合设计要求并进行编号,翻模运至工地后,要进行试拼。
翻模前底节墩身混凝土施工缝的处理:每节墩顶砼面充分凿毛,露出新鲜面,并冲洗干净,在上节混凝土浇筑前,在底节砼浇筑前,在底节砼面浇一层1~2㎝厚1:1的水泥净浆。
