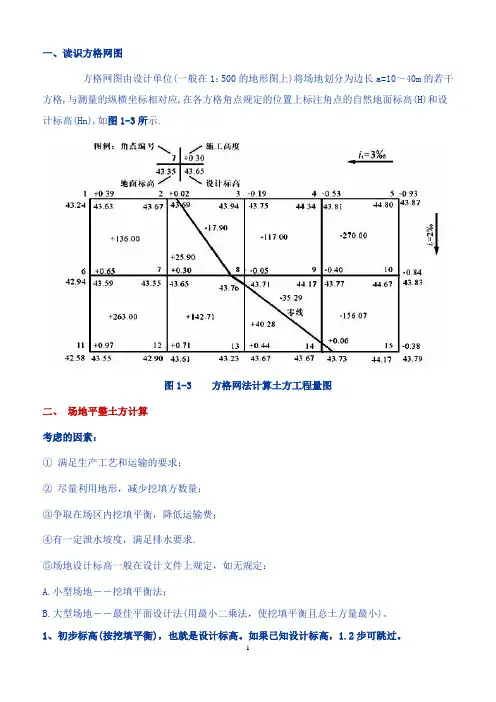

一、读识方格网图方格网图由设计单位(一般在1:500的地形图上)将场地划分为边长a=10~40m的若干方格,与测量的纵横坐标相对应,在各方格角点规定的位置上标注角点的自然地面标高(H)和设计标高(Hn),如图1-3所示.图1-3 方格网法计算土方工程量图二、场地平整土方计算考虑的因素:① 满足生产工艺和运输的要求;② 尽量利用地形,减少挖填方数量;③争取在场区内挖填平衡,降低运输费;④有一定泄水坡度,满足排水要求.⑤场地设计标高一般在设计文件上规定,如无规定:A.小型场地――挖填平衡法;B.大型场地――最佳平面设计法(用最小二乘法,使挖填平衡且总土方量最小)。

1、初步标高(按挖填平衡),也就是设计标高。

如果已知设计标高,1.2步可跳过。

场地初步标高:H0=(∑H1+2∑H2+3∑H3+4∑H4)/4MH1--一个方格所仅有角点的标高;H2、H3、H4--分别为两个、三个、四个方格共用角点的标高.M——方格个数.2、地设计标高的调整按泄水坡度、土的可松性、就近借弃土等调整.按泄水坡度调整各角点设计标高:①单向排水时,各方格角点设计标高为: Hn = H0 ±Li②双向排水时,各方格角点设计标高为:Hn = H0± Lx ix± L yi y3.计算场地各个角点的施工高度施工高度为角点设计地面标高与自然地面标高之差,是以角点设计标高为基准的挖方或填方的施工高度.各方格角点的施工高度按下式计算:式中hn------角点施工高度即填挖高度(以“+”为填,“-”为挖),m;n------方格的角点编号(自然数列1,2,3,…,n).Hn------角点设计高程,H------角点原地面高程.4.计算“零点”位置,确定零线方格边线一端施工高程为“+”,若另一端为“-”,则沿其边线必然有一不挖不填的点,即“零点”(如图1-4所示).图1-4 零点位置零点位置按下式计算:式中x1、x2 ——角点至零点的距离,m;h1、h2 ——相邻两角点的施工高度(均用绝对值),m;a —方格网的边长,m.5.计算方格土方工程量按方格底面积图形和表1-3所列计算公式,逐格计算每个方格内的挖方量或填方量.表1-3 常用方格网点计算公式6.边坡土方量计算场地的挖方区和填方区的边沿都需要做成边坡,以保证挖方土壁和填方区的稳定。

南京工业大学建筑施工技术自考模拟试题

南京工业大学建筑施工技术自考模拟试题

南京⼯业⼤学建筑施⼯技术⾃考模拟试题施⼯技术校考⼀(⼟⽅⼯程)姓名⼀、填空1、出现流砂现象的重要条件是()。

2、⽕花起爆器材有()。

3、正铲挖⼟机的挖⼟特点是:()4、井点降⽔正常出⽔规律()5、*当地质条件良好时,且地下⽔位低于基槽或管沟(),挖⽅边坡可以不加⽀撑。

6、*已知某基坑下底长30⽶,宽20⽶,深4⽶,四边放坡,边坡坡度1:0.5,基础体积1200 m3,⼟的最初可松性系数1.14,最终可松性系数1.05。

则应预留()回填⼟(⾃然状态下)。

如果⽤⽃容量为8 m3,的汽车外运余⼟,需()车次。

7、凡井底到达含⽔层下⾯的不透⽔层顶⾯并的井称为()井。

8、场地平整前,⾸先要确定()9、⼟⼀般由()、()、()三部分组成。

10、⽀撑的拆除应按回填顺序依次进⾏,多层⽀撑应⾃上⽽下()。

11、根据⼟的坚硬程度和开挖⽅法将⼟分为()12、动⽔压⼒GD ⽔的⼤⼩与⽔⼒坡度成(),渗透路程逾长,则GD 逾(),动⽔压⼒作⽤⽅向与()相同13、14、集⽔井的直径或宽度,⼀般为(),要始终低于挖⼟⾯()。

15、井点管管路系统包括:()。

16、轻型井点的降⽔深度在考虑设备⽔头损失后不超过()。

17、地下⽔降落坡度,环状井点(),单排线状井点为()。

18、考虑到井点管⼀般要露出地⾯()左右。

19、喷射井点分为()井点和()井点两种20、井点管埋设⼀般⽤⽔(),分为()两个过程。

21、22、轻型井点使⽤时,⼀般应()抽⽔。

23、抽⽔过程中,应调节离⼼泵的出⽔阀以控制⽔量,使抽吸排⽔保持均匀,做到()。

24、井点降⽔⼯作结束后所留的井孔,必须⽤()或()填实。

25、*轻型井点管的埋设在()层中。

26、推⼟机效率最⾼为()。

27、能综合完成挖⼟、运⼟、平⼟或填⼟等全部⼟⽅施⼯⼯序的机械是()。

28、填⽅⼟料应符合设计要求。

碎⽯类⼟、砂⼟和爆破⽯渣,可⽤作表层以下的填料,当填⽅⼟料为黏⼟时,填筑前应检查()是否在控制范围内。

专业实务第三讲

专业实务第三讲

第三讲
习题
第五题:
某建造场地方格网边长为20m,场地泄水坡度取ix=3‰,iy=2‰,场地各角点相关数据标注如下图所示。

请按照图形已知数据回答下列问题:
1、请标注角点2与角点4中方框内场地设计标高及施工高度,并列式写出计算过程?
2、图中零线位置准确吗?为什么?
3、分离计算图中方格网一与方格网二的挖(填)土方量?
4、场地土方调配时,应该考虑哪些基本原则?
[解]:
1、场地设计标高及施工高度计算如下:
(1)场地设计标高计算:
角点2:(43.63+43.75)/2 = 43.69
角点4:(43.75+43.87)/2 = 43.81
第 1 页/共 2 页
(2)施工高度计算(施工高度=设计标高-地面标高):
角点2:43.69 –43.67 = +0.02
角点4:43.81 –44.34 = - 0.53
2、图中零线位置不准确。

因为零点仅存在于相邻角点施工高度分离为“+”与“—”之间的方格网边线上,故角点3与角点8之间不存在零点,角点3与角点4之间也不存在零点。

方格网法计算土方量教材汇编及其例题

方格网法计算土方量教材汇编及其例题

一、读识方格网图方格网图由设计单位(一般在1:500的地形图上)将场地划分为边长a=10~40m的若干方格,与测量的纵横坐标相对应,在各方格角点规定的位置上标注角点的自然地面标高(H)和设计标高(Hn),如图1-3所示.图1-3 方格网法计算土方工程量图二、场地平整土方计算考虑的因素:① 满足生产工艺和运输的要求;② 尽量利用地形,减少挖填方数量;③争取在场区内挖填平衡,降低运输费;④有一定泄水坡度,满足排水要求.⑤场地设计标高一般在设计文件上规定,如无规定:A.小型场地――挖填平衡法;B.大型场地――最佳平面设计法(用最小二乘法,使挖填平衡且总土方量最小)。

1、初步标高(按挖填平衡),也就是设计标高。

如果已知设计标高,1.2步可跳过。

场地初步标高:H0=(∑H1+2∑H2+3∑H3+4∑H4)/(4*M)H1--一个方格所仅有角点的标高;H2、H3、H4--分别为两个、三个、四个方格共用角点的标高.M ——方格个数.2、地设计标高的调整按泄水坡度、土的可松性、就近借弃土等调整.按泄水坡度调整各角点设计标高:①单向排水时,各方格角点设计标高为:Hn = H0 ±Li②双向排水时,各方格角点设计标高为:Hn = H0±Lx ix±L yi y3.计算场地各个角点的施工高度施工高度为角点设计地面标高与自然地面标高之差,是以角点设计标高为基准的挖方或填方的施工高度.各方格角点的施工高度按下式计算:式中hn------角点施工高度即填挖高度(以“+”为填,“-”为挖),m;n------方格的角点编号(自然数列1,2,3,…,n).Hn------角点设计高程,H------角点原地面高程.4.计算“零点”位置,确定零线方格边线一端施工高程为“+”,若另一端为“-”,则沿其边线必然有一不挖不填的点,即“零点”(如图1-4所示).图1-4 零点位置零点位置按下式计算:式中x1、x2 ——角点至零点的距离,m;h1、h2 ——相邻两角点的施工高度(均用绝对值),m;a —方格网的边长,m.5.计算方格土方工程量按方格底面积图形和表1-3所列计算公式,逐格计算每个方格内的挖方量或填方量.表1-3 常用方格网点计算公式6.边坡土方量计算场地的挖方区和填方区的边沿都需要做成边坡,以保证挖方土壁和填方区的稳定。

全面方格网计算土方量教材及例题[1]

全面方格网计算土方量教材及例题[1]

一、读识方格网图方格网图由设计单位(一般在1:500的地形图上)将场地划分为边长a=10~40m的若干方格,与测量的纵横坐标相对应,在各方格角点规定的位置上标注角点的自然地面标高(H)和设计标高(Hn),如图1-3所示.图1-3 方格网法计算土方工程量图二、场地平整土方计算考虑的因素:① 满足生产工艺和运输的要求;② 尽量利用地形,减少挖填方数量;③争取在场区内挖填平衡,降低运输费;④有一定泄水坡度,满足排水要求.⑤场地设计标高一般在设计文件上规定,如无规定:A.小型场地――挖填平衡法;B.大型场地――最佳平面设计法(用最小二乘法,使挖填平衡且总土方量最小)。

1、初步标高(按挖填平衡),也就是设计标高。

如果已知设计标高,1.2步可跳过。

场地初步标高:H0=(∑H1+2∑H2+3∑H3+4∑H4)/4MH1--一个方格所仅有角点的标高;H2、H3、H4--分别为两个、三个、四个方格共用角点的标高.M——方格个数.2、地设计标高的调整按泄水坡度、土的可松性、就近借弃土等调整.按泄水坡度调整各角点设计标高:①单向排水时,各方格角点设计标高为: Hn = H0 ±Li②双向排水时,各方格角点设计标高为:Hn = H0± Lx ix± L yi y3.计算场地各个角点的施工高度施工高度为角点设计地面标高与自然地面标高之差,是以角点设计标高为基准的挖方或填方的施工高度.各方格角点的施工高度按下式计算:式中hn------角点施工高度即填挖高度(以“+”为填,“-”为挖),m;n------方格的角点编号(自然数列1,2,3,…,n).Hn------角点设计高程,H------角点原地面高程.4.计算“零点”位置,确定零线方格边线一端施工高程为“+”,若另一端为“-”,则沿其边线必然有一不挖不填的点,即“零点”(如图1-4所示).图1-4 零点位置零点位置按下式计算:式中x1、x2 ——角点至零点的距离,m;h1、h2 ——相邻两角点的施工高度(均用绝对值),m;a —方格网的边长,m.5.计算方格土方工程量按方格底面积图形和表1-3所列计算公式,逐格计算每个方格内的挖方量或填方量.表1-3 常用方格网点计算公式6.边坡土方量计算场地的挖方区和填方区的边沿都需要做成边坡,以保证挖方土壁和填方区的稳定。

全面方格网计算土方量教材及例题[1]

全面方格网计算土方量教材及例题[1]

全面方格网计算土方量教材及例题[1]一、读识方格网图方格网图由设计单位(一般在1:500的地形图上)将场地划分为边长a=10~40m的若干方格,与测量的纵横坐标相对应,在各方格角点规定的位置上标注角点的自然地面标高(H)和设计标高(Hn),如图1-3所示.图1-3 方格网法计算土方工程量图二、场地平整土方计算考虑的因素:① 满足生产工艺和运输的要求;② 尽量利用地形,减少挖填方数量;③争取在场区内挖填平衡,降低运输费;④有一定泄水坡度,满足排水要求.⑤场地设计标高一般在设计文件上规定,如无规定:A.小型场地――挖填平衡法;B.大型场地――最佳平面设计法(用最小二乘法,使挖填平衡且总土方量最小)。

1、初步标高(按挖填平衡),也就是设计标高。

如果已知设计标高,1.2步可跳过。

场地初步标高:H0=(∑H1+2∑H2+3∑H3+4∑H4)/4MH1--一个方格所仅有角点的标高;H2、H3、H4--分别为两个、三个、四个方格共用角点的标高.M——方格个数.2、地设计标高的调整按泄水坡度、土的可松性、就近借弃土等调整.按泄水坡度调整各角点设计标高:①单向排水时,各方格角点设计标高为: Hn = H0 ±Li②双向排水时,各方格角点设计标高为:Hn = H0± Lx ix± L yi y3.计算场地各个角点的施工高度施工高度为角点设计地面标高与自然地面标高之差,是以角点设计标高为基准的挖方或填方的施工高度.各方格角点的施工高度按下式计算:式中hn------角点施工高度即填挖高度(以“+”为填,“-”为挖),m;n------方格的角点编号(自然数列1,2,3,…,n).Hn------角点设计高程,H------角点原地面高程.4.计算“零点”位置,确定零线方格边线一端施工高程为“+”,若另一端为“-”,则沿其边线必然有一不挖不填的点,即“零点”(如图1-4所示).图1-4 零点位置零点位置按下式计算:式中x1、x2 ——角点至零点的距离,m;h1、h2 ——相邻两角点的施工高度(均用绝对值),m;a —方格网的边长,m.5.计算方格土方工程量按方格底面积图形和表1-3所列计算公式,逐格计算每个方格内的挖方量或填方量.表1-3 常用方格网点计算公式6.边坡土方量计算场地的挖方区和填方区的边沿都需要做成边坡,以保证挖方土壁和填方区的稳定。

方格网计算土方例题

方格网计算土方例题

一、读识方格网图方格网图由设计单位(一般在1:500的地形图上)将场地划分为边长a=10~40m的若干方格,与测量的纵横坐标相对应,在各方格角点规定的位置上标注角点的自然地面标高(H)和设计标高(Hn),如图1-3所示.图1-3 方格网法计算土方工程量图二、场地平整土方计算考虑的因素:① 满足生产工艺和运输的要求;② 尽量利用地形,减少挖填方数量;③争取在场区挖填平衡,降低运输费;④有一定泄水坡度,满足排水要求.⑤场地设计标高一般在设计文件上规定,如无规定:A.小型场地――挖填平衡法;B.大型场地――最佳平面设计法(用最小二乘法,使挖填平衡且总土方量最小)。

1、初步标高(按挖填平衡),也就是设计标高。

如果已知设计标高,1.2步可跳过。

场地初步标高:H0=(∑H1+2∑H2+3∑H3+4∑H4)/4MH1--一个方格所仅有角点的标高;H2、H3、H4--分别为两个、三个、四个方格共用角点的标高.M——方格个数.2、地设计标高的调整按泄水坡度、土的可松性、就近借弃土等调整.按泄水坡度调整各角点设计标高:①单向排水时,各方格角点设计标高为: Hn = H0 ±Li②双向排水时,各方格角点设计标高为:Hn = H0± Lx ix± L yi y3.计算场地各个角点的施工高度施工高度为角点设计地面标高与自然地面标高之差,是以角点设计标高为基准的挖方或填方的施工高度.各方格角点的施工高度按下式计算:式中 hn------角点施工高度即填挖高度(以“+”为填,“-”为挖),m;n------方格的角点编号(自然数列1,2,3,…,n).Hn------角点设计高程,H------角点原地面高程.4.计算“零点”位置,确定零线方格边线一端施工高程为“+”,若另一端为“-”,则沿其边线必然有一不挖不填的点,即“零点”(如图1-4所示).图1-4 零点位置零点位置按下式计算:式中 x1、x2 ——角点至零点的距离,m;h1、h2 ——相邻两角点的施工高度(均用绝对值),m;a —方格网的边长,m.5.计算方格土方工程量按方格底面积图形和表1-3所列计算公式,逐格计算每个方格的挖方量或填方量.表1-3 常用方格网点计算公式6.边坡土方量计算场地的挖方区和填方区的边沿都需要做成边坡,以保证挖方土壁和填方区的稳定。

(完整word版)方格网计算土方例题

(完整word版)方格网计算土方例题

一、读识方格网图方格网图由设计单位(一般在1:500的地形图上)将场地划分为边长a=10~40m的若干方格,与测量的纵横坐标相对应,在各方格角点规定的位置上标注角点的自然地面标高(H)和设计标高(Hn),如图1-3所示。

图1-3 方格网法计算土方工程量图二、场地平整土方计算考虑的因素:① 满足生产工艺和运输的要求;② 尽量利用地形,减少挖填方数量;③争取在场区内挖填平衡,降低运输费;④有一定泄水坡度,满足排水要求。

⑤场地设计标高一般在设计文件上规定,如无规定:A.小型场地――挖填平衡法;B.大型场地――最佳平面设计法(用最小二乘法,使挖填平衡且总土方量最小)。

1、初步标高(按挖填平衡),也就是设计标高。

如果已知设计标高,1.2步可跳过。

场地初步标高:H0=(∑H1+2∑H2+3∑H3+4∑H4)/4MH1--一个方格所仅有角点的标高;H2、H3、H4--分别为两个、三个、四个方格共用角点的标高。

M—-方格个数。

2、地设计标高的调整按泄水坡度、土的可松性、就近借弃土等调整.按泄水坡度调整各角点设计标高:①单向排水时,各方格角点设计标高为:Hn = H0 ±Li②双向排水时,各方格角点设计标高为:Hn = H0± Lx ix± L yi y3。

计算场地各个角点的施工高度施工高度为角点设计地面标高与自然地面标高之差,是以角点设计标高为基准的挖方或填方的施工高度.各方格角点的施工高度按下式计算:式中 hn-——--—角点施工高度即填挖高度(以“+"为填,“—”为挖),m;n-—-—--方格的角点编号(自然数列1,2,3,…,n)。

Hn--——-—角点设计高程,H—-—-——角点原地面高程.4。

计算“零点”位置,确定零线方格边线一端施工高程为“+",若另一端为“—”,则沿其边线必然有一不挖不填的点,即“零点"(如图1-4所示)。

图1—4 零点位置零点位置按下式计算:式中 x1、x2 —-角点至零点的距离,m;h1、h2 ——相邻两角点的施工高度(均用绝对值),m;a -方格网的边长,m。

全面方格网计算土方量教材及例题[1]

全面方格网计算土方量教材及例题[1]

一、读识方格网图方格网图由设计单位(一般在1:500的地形图上)将场地划分为边长a=10~40m的若干方格,与测量的纵横坐标相对应,在各方格角点规定的位置上标注角点的自然地面标高(H)和设计标高(Hn),如图1-3所示.图1-3 方格网法计算土方工程量图二、场地平整土方计算考虑的因素:①满足生产工艺和运输的要求;②尽量利用地形,减少挖填方数量;③争取在场区挖填平衡,降低运输费;④有一定泄水坡度,满足排水要求.⑤场地设计标高一般在设计文件上规定,如无规定:A.小型场地――挖填平衡法;B.大型场地――最佳平面设计法(用最小二乘法,使挖填平衡且总土方量最小)。

1、初步标高(按挖填平衡),也就是设计标高。

如果已知设计标高,1.2步可跳过。

场地初步标高:H0=(∑H1+2∑H2+3∑H3+4∑H4)/4MH1--一个方格所仅有角点的标高;H2、H3、H4--分别为两个、三个、四个方格共用角点的标高.M——方格个数.2、地设计标高的调整按泄水坡度、土的可松性、就近借弃土等调整.按泄水坡度调整各角点设计标高:①单向排水时,各方格角点设计标高为: Hn = H0 ±Li②双向排水时,各方格角点设计标高为:Hn = H0±Lx ix±L yi y3.计算场地各个角点的施工高度施工高度为角点设计地面标高与自然地面标高之差,是以角点设计标高为基准的挖方或填方的施工高度.各方格角点的施工高度按下式计算:式中 hn------角点施工高度即填挖高度(以“+”为填,“-”为挖),m;n------方格的角点编号(自然数列1,2,3,…,n).Hn------角点设计高程,H------角点原地面高程.4.计算“零点”位置,确定零线方格边线一端施工高程为“+”,若另一端为“-”,则沿其边线必然有一不挖不填的点,即“零点”(如图1-4所示).图1-4 零点位置零点位置按下式计算:式中 x1、x2 ——角点至零点的距离,m;h1、h2 ——相邻两角点的施工高度(均用绝对值),m;a —方格网的边长,m.5.计算方格土方工程量按方格底面积图形和表1-3所列计算公式,逐格计算每个方格的挖方量或填方量.表1-3 常用方格网点计算公式6.边坡土方量计算场地的挖方区和填方区的边沿都需要做成边坡,以保证挖方土壁和填方区的稳定。

场地平整土方量计算例题

场地平整土方量计算例题

V32 26 7 47 30 110(m3 )
V13 5810916 69 252(m3 )

②两挖、两填方格,由式(1-8);
V
() 11
202 0.292 0.032 292 32 ( ) 28.35(m2 ) 4 0.29 0.01 0.03 0.25 29 1 3 25
1) 试确定场地设计标高(不考虑土的可松 性的影响,余土加宽边坡) 2) 计算场地边坡的土方量

1)计算场地设计标H0
Z1 9.45 10.71 8.65 9.52 38.33
2 Z2 2 9.7510.14 9.1110.27 8.80 9.86 8.91 9.14 151.96
Z6 Z5 20 0.3% 9.40 0.06 9.46m
Z9 Z0 30 0.3% 10 0.2% 9.47 0.09 0.02 9.36m
其余各角点设计标高均可求出,详见图

3)计算各角点的施工高度 由式(1-6)得各角点的施工高度(以+为填方,-为挖方)
V
( ) 11
12 252 22.35(m3 ) 1 29 25 3
72 302 29.38(m3 ) 7 32 30 2
322 22 26.38(m3 ) 32 7 30 2
V
() 33
V
( ) 33

③三填一挖或三挖一填方格,由式(1-9);
2 3 3 20 0 . 03 2 3 () 3 V1 ( ) .25)(0.03 0.16) 3 (3 25)(3 16)
) V1( 2

方格网计算土方量教材及例题

方格网计算土方量教材及例题

一.读识方格网图方格网图由设计单位(一般在1: 500的地形图上)将场地划分为边长-10〜40m的若干方格,与测虽的纵横坐标相对应•在各方格角点規定的位置上标注角点的自然地面标高(H)和设计标高(Hn).如图1-3所示.如点编号、7 an?图1-3 方格网法计算土方工程量图二、场地平整土方计算考虑的因素:①满足生产工艺和运输的要求;②尽虽利用地形,减少挖填方数虽;③争取在场区挖填平衡,降低运输费;④有一定泄水坡度,满足排水要求.⑤场地设计标髙一般在设计文件上规定,如无规定:A•小型场地一一挖填平衡法;B.大型场地一一最佳平面设计法(用最小二乘法,使挖填平衡且总土方虽最小)。

1、初步标高(按挖填平衡),也就是设计标高。

如果巳知设计标高,1.2步可跳过。

43.65场地初步标高:/X)= (Z ///+2 Z 血+3 L /忍+4 E //I) /4.V//I--- 个方格所仅有角点的标高;他、限、m一一分别为两个、三个、四个方格共用角点的标高. 一一方格个数.2、地设计标高的调整按泄水坡度、土的可松性、就近借弃土等调整.按泄水坡度调整各角点设计标高:①单向排水时,各方格角点设计标高为:Hn = HO ± Li②双向排水时,各方格角点设计标高为:Hn = HO ± Lx ix ± L yi y3、计算场地各个角点的施工高度施工高度为角点设计地面标高与自然地面标高之差,是以角点设计标高为基准的挖方或填方的施工高度•各方格角点的施工高度按下式计算:式中角点施工高度即填挖高度(以“ + ”为填,为挖),m;方格的角点编号(自然数列1, 2, 3,…,n)・Hn------ 角点设计高程,// ---- 角点原地面高程.4•计算“零点”位置,确定零线方格边线一端施工高程为” •若另一端为•则沿其边线必然有一不挖不填的点,即“零点”(如图1-4所示).图1-4 零点位置零点位置按下式计算:乂 =/I 毛=叽珂+珞舛+方2式中 xl 、x2 —一角点至零点的距离,m ;hl 、h2 — 一相邻两角点的施工高度(均用绝对值)・m ; a —方格网的边长,m.5.计算方格土方工程量按方格底面积图形和表1-3所列计算公式,逐格计算每个方格的挖方呈或填方虽.表1-3常用方格网点计算公式6・边坡土方量计算场地的挖方区和填方区的边沿都霜要做成边坡•以保证挖方土壁和填方区的稳定。

土方工程

土方工程

二、场地平整土方计算对于在地形起伏的山区、丘陵地带修建较大厂房、体育场、车站等占地广阔工程的平整场地,主要是削凸填凹,移挖方作填方,将自然地面改造平整为场地设计要求的平面.场地挖填土方量计算一般采用方格网法.方格网法计算场地平整土方量步骤为:1.读识方格网图2.确定场地设计标高3.计算场地各个角点的施工高度4.计算“零点”位置,确定零线5.计算方格土方工程量6.边坡土方量计算7.计算土方总量8.例题及计算过程【例1.1】某建筑场地方格网如图1-7所示,方格边长为20m×20m,填方区边坡坡度系数为1.0,挖方区边坡坡度系数为0.5,试用公式法计算挖方和填方的总土方量二、场地平整土方计算1.读识方格网图方格网图由设计单位(一般在1:500的地形图上)将场地划分为边长a=10~40m的若干方格,与测量的纵横坐标相对应,在各方格角点规定的位置上标注角点的自然地面标高(H)和设计标高(Hn),如图1-3所示.图1-3 方格网法计算土方工程量图二、场地平整土方计算3.计算场地各个角点的施工高度施工高度为角点设计地面标高与自然地面标高之差,是以角点设计标高为基准的挖方或填方的施工高度.各方格角点的施工高度按下式计算:式中 hn------角点施工高度即填挖高度(以“+”为填,“-”为挖),m;n------方格的角点编号(自然数列1,2,3,…,n).Hn------角点设计高程,H------角点原地面高程.二、场地平整土方计算4.计算“零点”位置,确定零线方格边线一端施工高程为“+”,若另一端为“-”,则沿其边线必然有一不挖不填的点,即“零点”(如图1-4所示).图1-4 零点位置零点位置按下式计算:式中 x1、x2 ——角点至零点的距离,m;h1、h2 ——相邻两角点的施工高度(均用绝对值),m;a —方格网的边长,m.确定零点的办法也可以用图解法,如图1-5所示.方法是用尺在各角点上标出挖填施工高度相应比例,用尺相连,与方格相交点即为零点位置。

场地平整土方量计算例题

场地平整土方量计算例题
1.某 建 筑 场 地 地 形 图 和 方 格 网 (边 长 a=20.0m)布置如图,土壤为二类土,场 地地面泄水坡度ix=0.3%;iy=0.2%.
1) 试确定场地设计标高(不考虑土的可松 性的影响,余土加宽边坡)
2) 计算场地边坡的土方量
n 1)计算场地设计标H0
由式(1-4)得
n 2)根据泄水坡度计算各方格角点的设计标高
即零点距角点1的距离为0.67m。
n 5)计算各方格土方工程量(以(+)为填方,(-)为挖方) n ①全填或全挖方格,由式(1-7);
n ②两挖、两填方格,由式(1-8);
n ③三填一挖或三挖一填方格,由式(1-9);
n 将计算出的各方格土方工程量按挖、填方 分别相加,得场地土方工程量总计:
n 挖方:503.92m2 n 填方:504.26m2
n 挖方、填方基本平衡。
ห้องสมุดไป่ตู้
n
以场地中心点(几何中心O)为H0,由式(1-5)得各角
点设计标高为:
其余各角点设计标高均可求出,详见图
n 3)计算各角点的施工高度 n 由式(1-6)得各角点的施工高度(以+为填方,-为挖方)
各角点施工高度见图
n 4)由式确定零点的位置,将相邻边线上的零点相连, 即为“零线”,见图。如1-5线上:

方格网计算土方例题

方格网计算土方例题
②尽量利用地形,减少挖填方数量;
③争取在场区内挖填平衡,降低运输费;
④有一定泄水坡度,满足排水要求.
⑤场地设计标高一般在设计文件上规定,如无规定:
A.小型场地――挖填平衡法;
B.大型场地――最佳平面设计法(用最小二乘法,使挖填平衡且总土方量最小)。
1、初步标高(按挖填平衡),也就是设计标高。如果已知设计标高,1.2步可跳过。
6—7线x1=20*0.1/(0.1+0.16)=7.69(m)
7—11线x1=20*0.16/(0.16+0.2)=8.89(m)
11—12线x1=20*0.2/(0.2+0.06)=15.38(m)
将各零点标于图上,并将相邻的零点连接起来,即得零线位置,如图1-8.
(3)计算方格土方量.方格Ⅲ、Ⅳ底面为正方形,土方量为:
VⅠ(-)=a/8*(d+e)(h2+h4)=20/8×(15.45+6.90)×(0.34+0.10)=24.59(m3)
方格Ⅱ、Ⅴ、Ⅵ底面为三边形和五边形,土方量为:
VⅡ(+)=(a*a-b*c/2)*((h1+h2+h3)/5)=(20*20-6.9*7.69/2)*((0.16+0.53+0.19)/5)=65.73(m3)
VⅢ(+)=400/4×(0.53+0.72+0.16+0.43)=184(m3)
VⅣ(-)=400/4×(0.34+0.10+0.83+0.44)=171(m3)
方格Ⅰ底面为两个梯形,土方量为:
VⅠ(+)=a/8*(b+c)(h1+h3)=20/8×(4.55+13.10)×(0.10+0.19)=12.80(m3)

方格网计算土方例题

方格网计算土方例题

一、读识方格网图方格网图由设计单位(一般在1:500的地形图上)将场地划分为边长a=10~40m的若干方格,与测量的纵横坐标相对应,在各方格角点规定的位置上标注角点的自然地面标高(H)和设计标高(Hn),如图1-3所示.图1-3方格网法计算土方工程量图二、场地平整土方计算考虑的因素:①满足生产工艺和运输的要求;②尽量利用地形,减少挖填方数量;③争取在场区内挖填平衡,降低运输费;④有一定泄水坡度,满足排水要求.⑤场地设计标高一般在设计文件上规定,如无规定:A.小型场地――挖填平衡法;B.大型场地――最佳平面设计法(用最小二乘法,使挖填平衡且总土方量最小)。

1、初步标高(按挖填平衡),也就是设计标高。

如果已知设计标高,1.2步可跳过。

场地初步标高:H0=(∑H1+2∑H2+3∑H3+4∑H4)/4MH1--一个方格所仅有角点的标高;H2、H3、H4--分别为两个、三个、四个方格共用角点的标高.M——方格个数.2、地设计标高的调整按泄水坡度、土的可松性、就近借弃土等调整.按泄水坡度调整各角点设计标高:①单向排水时,各方格角点设计标高为: Hn = H0 ±Li②双向排水时,各方格角点设计标高为:Hn = H0±Lx ix±L yi y3.计算场地各个角点的施工高度施工高度为角点设计地面标高与自然地面标高之差,是以角点设计标高为基准的挖方或填方的施工高度.各方格角点的施工高度按下式计算:式中hn------角点施工高度即填挖高度(以“+”为填,“-”为挖),m;n------方格的角点编号(自然数列1,2,3,…,n).Hn------角点设计高程,H------角点原地面高程.4.计算“零点”位置,确定零线方格边线一端施工高程为“+”,若另一端为“-”,则沿其边线必然有一不挖不填的点,即“零点”(如图1-4所示).图1-4零点位置零点位置按下式计算:式中x1、x2 ——角点至零点的距离,m;h1、h2 ——相邻两角点的施工高度(均用绝对值),m;a —方格网的边长,m.5.计算方格土方工程量按方格底面积图形和表1-3所列计算公式,逐格计算每个方格内的挖方量或填方量.表1-3 常用方格网点计算公式6.边坡土方量计算场地的挖方区和填方区的边沿都需要做成边坡,以保证挖方土壁和填方区的稳定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
