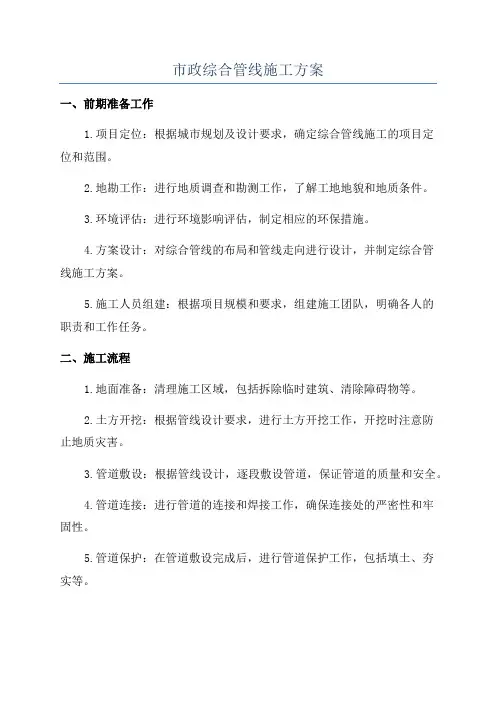

综合管线施工方案

一、工程概况:

金桂大道位于恩施市城区,是恩施市一条重要的城市主干道,起于饲料厂,止于209国道桂花村,全长5.8公里。第一标段起止里程为k0+000至k2+240,全长2.24公里,主要工程内容为路基、路面、排水及综合管线工程等。

综合管线工程包括:电力管沟、电信管沟、给水管道和燃气管道等。各管沟、管线平面位置为:道路中心线到道路左右两边各24.3米的位置为电力管沟;道路中心线到道路左右两边各22.2米的位置为电信管沟;道路中心线到道路左边20.5米的位置为给水管道;道路中心线到道路右边20.5米的位置为燃气管道。各管沟、管道埋深,位置,断面尺寸见下图:

管沟、管线断面图

综合管线布置、横穿发生矛盾时,按以下原则施工:

1、压力管让无压管;

2、管径小的让管径大的;

3、可弯曲的管让不可弯曲的管;

4、临时的让永久的;

5、工程量小的让工程量大的;

6、新建的让已有的;

7、检修次数少的方便的让检修次数多的不方便的;

8、各种管线布置的水平净距与垂直净距,尽可能按各专业规范要求施工,特殊情况采取措施做特殊处理。在道口与管线过街处,为避免多处相交,在高程上进行了调整,主要原则是支管避让干管与管沟,给水避让无压管,电力支管与其它管线相交处,电力管线应采取相应的保护措施处理。

在横穿规划道口处,各管线、管道的平面布置,标高及发生矛盾时的施工处理均见(附图二)。

二、主要工程量及材料:

1、电力管沟

电力管沟距道路中心线24.3米,沿金桂大道两边埋设,管沟分为Ⅰ型电缆沟和横穿排管。在规划道口和道路横穿部位采用排管,其它均采用Ⅰ型电缆沟。

道路左侧Ⅰ型电缆沟长度为1989.02米,道路右侧Ⅰ型电缆沟长度为1981.02米。排管总长为631米。在规划道口处排管与Ⅰ型电缆沟连接采用电力电缆管沟结合井。电力电缆管沟结合井在共27处。

Ⅰ型电缆沟:垫层为80mm厚的碎石;底板为C20砼厚度200mm;墙身为M7.5水泥砂浆砌MU10砖墙,墙宽370mm,墙高为970mm ,采用五顺一丁的防水砖墙砌法。沿沟长每800mm埋设电缆支架,两边错开布置。压顶采用C20砼,在压顶上面安设钢筋混凝土盖板,盖板厚度为120mm。(详见电缆沟断面图) 16孔电力排管:垫层分为两层,下层为80mm厚的碎石;上层为C15砼垫层;混凝土包封采用HPB235级热轧钢筋,混凝土强度等级为C20。电缆管为PVC-C电缆管Ǿ160×5mm。

电力、电缆施工中Ⅰ型电缆沟、电力电缆沟结合井、16孔电力排管的具体平面布置位置见(附图一)。

电力电缆沟结合井预埋构件见下表:

2、电信管沟:

电信管沟布置于道路两侧,均距道路设计中线22.2米处,主线管道规模为12孔。一般人行道下通信管道采用10孔双壁波纹管(Ǿ110×4mm)与2孔梅花形PVC-U多孔管组合;横穿车行道及规划道口处的通信管道采用10孔YBB Ǿ100×5mm玻璃钢管与2孔梅花形PVC-U多孔管组合。为了满足日后发展的用户需求及避免对电缆沟的破环,每个手孔井处均埋设用户分支管(2孔YBB Ǿ 100 ×5mm 玻璃钢管)穿过电缆沟至道路外边线(至边线外0.5米考虑)。12孔管道的排列形式为4孔/层×3层;2孔横穿管道的排列形式为2孔/层×1层。

电信管沟在Ⅰ标段,起止里程为k0+003.39-k2+240,其中横穿道路电信管沟有6道,横穿规划道口电信管沟有6道,其它为一般人行道下电信管沟,具体施工时按信息管道平面布置图施工。在k0+003.39-k2+240段,一共有手孔井37个;小号三通人孔井12个;小号直通人孔井13个。

信息管道工作井的种类,以及管道在道路、规划道口横穿的平面布置见(附图一)。

3、给水管道

给水管道布置于道路左侧,距道路中心线20.5米处,主管道为DN600球墨铸铁管,沿金桂大道沿线布置,支管道为DN200、DN300球墨铸铁管,给水主线管道管底按设计变更距人行道路面埋深为1.8米,主线上每120.5米设置DN600*100三通,接市政消防栓,共18个。每套消防栓安装DN100阀门一台,砌筑阀门井一座,内空1.2米,深度根据实际情况调整,并不得小于最浅1.2米;主线上每1000米安装DN600主线阀门一台,共2台。阀门井内空1.8米,深度根据实际情况调整,并不得小于1.6米。

道路沿线共有6处规划道口,每处均采用DN200横穿给水支管,其他5处过街给水管均采用DN300横穿支管。

给水管道的平面布置及各阀门井的具体位置见(附图一)。

4、燃气管道

燃气管道布置于道路右侧,距道路中心线20.5米处。主管道为d200燃气管,按金桂大道沿线布置;支管为d110燃气管,燃气主线管道管底按设计要求变更距人行道道路面埋深为1.2米。

在Ⅰ标段有燃气主阀门井一台,内空为0.76×0.76,深度为0.45米。

燃气管道的平面布置,各阀门井的具体位置见(附图一)。

三、投入设备、人力及工期安排:

综合管线施工中,主要施工工序是:基槽开挖——(垫层)——管道埋设安装——砖墙井砌筑——沟槽回填。

根据电力管沟、信息管沟、燃气管道和给水管道的工程量,和实际工期要湖北省恩施金桂大道工程项目求,现投入以下设备:

工期安排:

本次综合管线施工,燃气管道、给水管道由我项目部负责沟槽开挖,沟槽回填;燃气公司、给水公司负责管道安装。电力管沟,信息管沟由我项目部进行管沟开挖、电缆沟砌筑、结合井施工、信息管道埋设、信息井砌筑。所以影响工期的是电力管沟、信息管沟

施工。

根据工程量,考虑施工进度,我们综合管线施工工期预计为60天。其中投人力为:砖瓦工30人,杂工40人,模板工5人。

四、主要施工方法:

根据施工总工程量,并考虑路面结构层施工及征地拆迁等因素,我们将综合管线施工划分为三个施工段:k2+240—k1+520为Ⅰ施工段,预计工期20天;k1+520—k0+800为Ⅱ施工段,预计工期20天;k0+800—k0+000为Ⅲ施工段,预计工期20天。

1、总体布置:

本次综合管线施工,包括电力管沟、信息管沟、燃气管道和给水管道。由于各管线中心线间距较小,开挖深度接近,我们采用统
