浅埋暗挖法
浅埋暗挖法
周边环境复杂
浅埋地下工程,特别是城市地铁施工具有结 构埋置浅,地面建筑物密集,交通运输繁忙,地 下管线密布,地表沉陷要求严格,周边环境复杂, 交通疏解、拆迁改移费用高等特点。与其他方法 相比,浅埋暗挖法在这些方面具有显著的优点。 以城市地铁为例,浅埋暗挖法与明挖法相比,具 有拆迁占地少、不扰民、不干扰交通、节省大量 拆迁投资等优点。
量测是对施工过程中围岩及结构变化情况进行动态 跟踪的主要手段,量测信息及时而准确地反馈给设计施 工,以便及时修改设计或采取特殊的施工措施。
地质条件差
1.工程地质条件 基本属于V~VI级围岩,岩性软弱,大多为土质地层。开 挖之前要采取超前支护措施,来改良加固地层,满足开挖的 需要。超前支护的时机和强度视地层的岩体质量好坏而定, 同时必须考虑其他因素的影响,如地下水情况、周边环境、 地下管线等。而且,若开挖后稳定性差,需要及时设置具有 足够强度的支撑体系,才能满足结构的稳定。 2.水文地质条件 采用浅埋暗挖法修建的隧道,特别是城市地下铁路,其 地下水非常丰富,地下水位也很高,隧道通常位于地下水位 以下,如果对地下水不采取措施,就无法进行开挖施工,而 且容易引起地下水突涌,及因此而带来的塌方等重大事故。 因此,开挖时必须采取降水措施,来降低地下水位。通过降 水,达到以下两个目的:一是增加地层自身的稳定性;二是 使隧道的施工在无水干燥条件下进行。
辅助工法多样
1.注浆法
注浆法是浅埋暗挖施工中使用最多的一种辅助工法。浆 液在土体中固结并在注浆压力作用下扩散并挤密土体,起到 加固地层、止水的作用,通常配合小导管、大管棚使用。注 浆方式主要有小导管注浆、大管棚注浆、帷幕注浆、全断面 注浆等,注浆材料有普通水泥、超细水泥、水泥水玻璃、改 性水玻璃、化学浆液等。
隧道工程施工技术:浅埋暗挖法
Tunnel Engineering目录01诞生背景02工法特点03浅埋暗挖法施工原则引入诞生背景一、诞生背景(一)适用条件因埋深条件、周边环境条件等因素的限制,在建筑物密集的繁华市区和特殊地质区段经常采用浅埋暗挖法(二)起源1986年北京地铁复兴门车站折返线工程,由于当时取得了很大的经济效益和社会效益,建设部将其工法命名“浅埋暗挖法”,国家级工法工法特点埋深浅地层岩性差存在地下水周围环境复杂最小覆跨比可达0.2通常第四纪软弱土层需降低地下水位邻近既有建、构筑物一结构形式灵活多变,对地面建筑、道路和地下管线影响不大,拆迁占地少,扰民少,污染城市环境少等二施工速度慢,喷射混凝土粉尘多,劳动强度大,机械化程度不高,高水位地层结构防水比较困难等浅埋暗挖法施工原则三、浅埋暗挖法施工原则一管超前二严注浆三短开挖四强支护五快封闭六勤量测(一)管超前利用钢拱架为支点,适用超前小导管注浆防护先用风钻或高压风吹孔、扩孔、引孔小导管间距为20~30cm,仰角为5~10°为避免管下土体松落,以较小仰角为宜在开挖支护的过程中,要留出钢管在土体内作为支点的长度(二)严注浆在小导管超前支护后,立即压注水泥或水泥水玻璃浆液,填充沙层孔隙,凝固后将砂砾胶结成为具有一定强度的“结石体”工作前必须对工作面进行喷射混凝土封闭,以防浆液在压力作用下溢出严格拱部导管预注浆开挖下部及边墙支护前预埋管注浆初期支护背后填充注浆(三)短开挖当导管长3.5米时,每次开挖进尺0.75米,每次环状开挖,预留核心土一次注浆多次开挖非爆破开挖,减少对围岩的扰动及时喷射5~8cm厚的混凝土,架设网构钢拱架进行挂网喷射(四)强支护在松软地层和浅埋条件下进行地下大跨度结构施工,初期支护必须十分牢固,以确保万无一失喷混凝土——网构拱架——钢筋网——喷混凝土(五)快封闭在松软地层和浅埋条件下进行地下大跨度结构施工,初期支护必须十分牢固,以确保万无一失(六)快封闭量测是对施工过程中围岩及结构变化情况进行动态跟踪的主要手段,量测信息及时而准确地反馈给设计施工,以便及时修改设计或采取特殊的施工措施、浅埋暗挖法诞生背景工法特点施工原则、管超前严注浆短开挖强支护快封闭勤量测思考浅埋暗挖法施工需采用喷锚初期支护,主要包括哪些支护结构形式?浅埋暗挖法适合于其他地下结构吗?Tunnel Engineering。
第一章 浅埋暗挖法

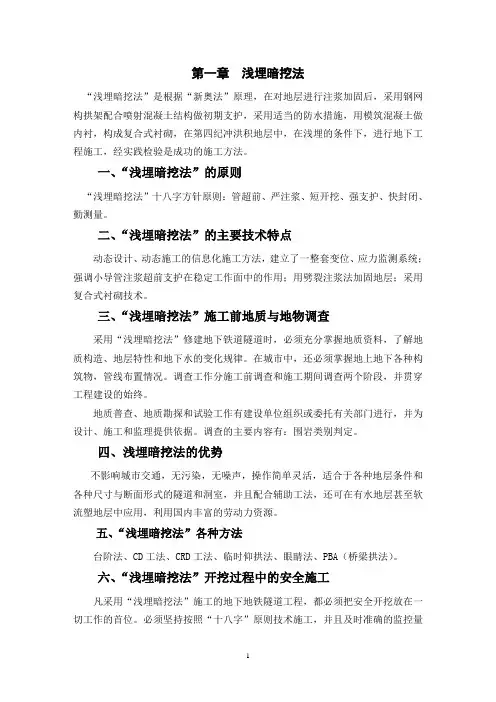

第一章浅埋暗挖法“浅埋暗挖法”是根据“新奥法”原理,在对地层进行注浆加固后,采用钢网构拱架配合喷射混凝土结构做初期支护,采用适当的防水措施,用模筑混凝土做内衬,构成复合式衬砌,在第四纪冲洪积地层中,在浅埋的条件下,进行地下工程施工,经实践检验是成功的施工方法。
一、“浅埋暗挖法”的原则“浅埋暗挖法”十八字方针原则:管超前、严注浆、短开挖、强支护、快封闭、勤测量。
二、“浅埋暗挖法”的主要技术特点动态设计、动态施工的信息化施工方法,建立了一整套变位、应力监测系统;强调小导管注浆超前支护在稳定工作面中的作用;用劈裂注浆法加固地层;采用复合式衬砌技术。
三、“浅埋暗挖法”施工前地质与地物调查采用“浅埋暗挖法”修建地下铁道隧道时,必须充分掌握地质资料,了解地质构造、地层特性和地下水的变化规律。
在城市中,还必须掌握地上地下各种构筑物,管线布置情况。
调查工作分施工前调查和施工期间调查两个阶段,并贯穿工程建设的始终。
地质普查、地质勘探和试验工作有建设单位组织或委托有关部门进行,并为设计、施工和监理提供依据。
调查的主要内容有:围岩类别判定。
四、浅埋暗挖法的优势不影响城市交通,无污染,无噪声,操作简单灵活,适合于各种地层条件和各种尺寸与断面形式的隧道和洞室,并且配合辅助工法,还可在有水地层甚至软流塑地层中应用,利用国内丰富的劳动力资源。
五、“浅埋暗挖法”各种方法台阶法、CD工法、CRD工法、临时仰拱法、眼睛法、PBA(桥梁拱法)。
六、“浅埋暗挖法”开挖过程中的安全施工凡采用“浅埋暗挖法”施工的地下地铁隧道工程,都必须把安全开挖放在一切工作的首位。
必须坚持按照“十八字”原则技术施工,并且及时准确的监控量测数据指导施工,以期达到安全可靠、经济合理的目标。
在松散、自稳性能差的冲洪积地层中进行开挖作业时,为了维持开挖面的稳定,应遵循先加固后开挖的合理程序,初期支护必须紧跟掌子面及时施作,严格控制地层松弛变形。
区间隧道宜采用短台阶、短进尺分部开挖法施工。
浅埋暗挖法修建隧道关键施工技术
验收合格后的维护与管理
定期检查:对 隧道进行定期 的外观检查和 结构检测,确 保结构安全。
保养维护:根 据检查结果, 对隧道进行必 要的保养和维 护,保持隧道 良好的使用状
态。
应急预案:制 定应急预案, 应对可能发生 的突发事件, 确保隧道安全。
记录管理:建 立完善的检查 和维护记录管 理制度,方便 后期查阅和管
单击此处添加副标题
浅埋暗挖法修建隧道关键
施工技术
汇பைடு நூலகம்人:
目录
01 02 03 04 05 06
添加目录项标题 浅埋暗挖法概述 隧道施工前的准备 隧道施工的关键技术 隧道施工中的注意事项 隧道施工的质量检测与验收
01
添加目录项标题
02
浅埋暗挖法概述
浅埋暗挖法的定义
浅埋暗挖法是一种在浅层地下挖 掘隧道的技术
措施。
排水与防水: 隧道施工时需 要做好排水和 防水工作,防 止渗漏和积水。
监控量测:施 工过程中需要 进行实时监控 和量测,确保 施工安全和质
量。
初期支护
定义:在隧道开挖后,为确保施工安全和隧道结构的稳定性而采取的临时支护措施。 目的:防止围岩松弛和坍塌,控制围岩变形,确保施工安全和质量。 主要方法:喷射混凝土、锚杆、钢拱架等。 重要性:初期支护是隧道施工的关键技术之一,对于控制隧道施工安全和质量至关重要。
浅埋暗挖法采用多种加固措施, 确保隧道施工安全
添加标题
添加标题
添加标题
添加标题
该方法适用于城市地区,对地面 交通影响较小
该方法具有较高的灵活性和适应 性,可根据不同地质条件进行调 整
浅埋暗挖法的适用范围
城市管廊及城市管 道:浅埋暗挖法适 用于穿越城市道路、 河流等复杂环境的 管廊及管道工程。
浅埋暗挖施工方法大全
广州地铁6号线案例分析
总结词
环境保护意识强、社会效益显著
VS
详细描述
广州地铁6号线采用浅埋暗挖法进行施工 ,通过加强环境保护措施,有效减少了施 工对周边环境的影响,提高了社会效益。
THANKS FOR WATCHING
感谢您的观看
在存在地质灾害风险的地 区,应选择对地质条件扰 动小的施工方法。
地面环境条件
地面建筑
地面建筑密集、道路交通 繁忙的地区,应选择对地 面影响小的施工方法。
环境保护
在环境保护要求高的地区, 应选择低噪音、低污染的 施工方法。
文物保护
在有文物保护要求的地区, 应选择对文物影响小的施 工方法。
工程规模与要求
对现有管线造成破坏。
施工原则
01
02
03
04
安全第一
确保施工过程的安全,采取必 要的安全措施,防止事故发生
。
质量保证
确保施工质量,严格按照设计 要求进行施工,确保工程达到
预期的质量标准。
经济合理
在保证安全和质量的前提下, 合理控制施工成本,提高经济
效益。
环境保护
注意环境保护,减少施工对周 围环境的影响,合理利用资源
,减少能耗和资源消耗。
02 浅埋暗挖施工方法分类
全断面法
全断面法是一种常见的浅埋暗挖施工方法,其特点是在整个隧道断面上一次性开挖 至设计标高,再进行初期支护和二次衬砌。
该方法的优点是施工速度快,适用于围岩自稳能力较好的隧道。
需要注意的是,在施工过程中需要严格控制开挖进尺和爆破用药量,以防止对围岩 造成过大扰动。
质量检测
对施工过程中各道工序进行质量检测, 确保施工质量符合设计要求。
浅埋暗挖法名词解释
浅埋暗挖法名词解释
浅埋暗挖法是一种施工技术,主要用于建造地下结构,如地下室、坑道等。
这种技术通常采用先浅埋,然后再暗挖的方式,利用重力和空气的压力实现下沉和支撑,减少护坡和支撑的高成本设备和材料,从而节省时间和费用。
浅埋暗挖法又称“暗挖法”,是指将地下结构,如坑道,先浅埋在地面上,然后再暗挖入地。
由于浅埋暗挖法可以有效减少护坡和支撑的建设时间和费用,因此它在施工过程中是非常有效的。
浅埋暗挖法的步骤比较简单,一般先在地面上根据设计图确定坑道的位置和数量,然后将坑道浅埋到地面上,需要放置支架的地方要加固;接着拆掉坑道的表层,将坑道暗挖入地,当暗挖到一定深度后,对坑道进行支护,支护完成后要对坑道表层进行封堵。
在施工过程中,应注意安全问题,防止坑道破裂或倾斜,因此在进行浅埋暗挖的过程中应经常检查地表和支撑结构的稳定性,及时发现坑道正在破裂或倾斜,采取现场稳定措施,保证工程质量。
浅埋暗挖可以有效地节省建设时间和成本,对于建造地下结构,如地下室、坑道等,深受施工企业和工程项目经理的青睐。
因此,掌握浅埋暗挖法,并合理利用,势必会为企业带来更多的利润和节省投入,使施工效率和质量有显著的提高,更好的服务社会和群众的需要。
总之,浅埋暗挖法不仅可以显著节约施工成本,而且它的安全性和可靠性也很高,因此它是建造地下基础结构的有效途径,也是未来建造基础结构最常用的施工方式。
本文旨在详细介绍浅埋暗挖法,说明它的应用范围和原理,以及如何在施工中更好地使用。
以期望能够给读者们提供一篇关于浅埋暗挖法的详细介绍,从而让大家对浅埋暗挖法有更深入的了解,用更科学的方法指导施工。
浅埋暗挖法施工技术
01
02
03
城市地下工程
由于浅埋暗挖法对地面影 响小,因此在城市地区修 建道路、隧道、地下商场 等地下工程中广泛应用。
河流穿越工程
在河流穿越工程中,由于 浅埋暗挖法可以减少对河 流生态的影响,因此也是 一种常用的施工方法。
文物保护
在需要进行文物保护的地 区,浅埋暗挖法可以减少 对地表建筑和文物的影响。
优化施工方案
根据实际情况优化施工方案,合理调 整各项参数,提高施工效果和效益。
04 浅埋暗挖法施工案例
案例一:某地铁区间隧道
总结词
复杂地质条件下的挑战
详细描述
某地铁区间隧道穿越的地质条件复杂,存在大量软土和砂层,稳定性差,需要 进行大范围的加固处理。浅埋暗挖法在此案例中发挥了重要作用,通过控制地 面沉降和隧道收敛,确保了施工安全和质量。
发展历程
起源
浅埋暗挖法起源于20世纪80年代, 最初是为了解决城市地下工程中 的施工难题而提出的。
初步发展
在20世纪90年代,浅埋暗挖法得 到了初步的发展和应用,并逐渐形 成了完整的施工工艺和技术体系。
广泛应用
进入21世纪后,随着城市交通和基 础设施建设的快速发展,浅埋暗挖 法得到了广泛的应用和推广。
缺点分析
成本较高
由于需要购置大量的施工设备 和材料,并且需要专业的施工 人员,因此该方法的成本相对
较高。
施工难度大
在复杂的地质条件下,需要采 取相应的措施来应对,如加强 支护、增加衬砌厚度等,增加 了施工难度。
安全隐患多
由于施工时需要开挖地层,存 在一定的安全隐患,需要采取 相应的安全措施来确保施工安 全。
05 浅埋暗挖法发展趋势与展 望
技术发展趋势
浅埋暗挖施工方法
在隧道两侧设置交叉的临时隔 墙,将隧道分成四个部分,先 进行两侧的开挖,再进行中间
部分的开挖。
初期支护技术
喷射混凝土
锚杆支护
钢拱架支护
土钉支护
在开挖后的隧道表面喷 射混凝土,以固定围岩,
防止其松动或脱落。
在围岩中钻孔并插入锚 杆,通过锚杆的拉力固
定围岩。
在隧道表面设置钢拱架, 通过钢拱架的支撑作用
适用范围
01
主要适用于城市管网、道路、地 铁等地下工程的施工。
02
特别适用于对地面环境要求高的 区域,如商业中心、居民区等。
施工原则
01
02
03
短开挖、强支撑
在施工过程中,应尽量缩 短开挖长度,并采取强有 力的支撑措施,确保施工 安全。
快封闭、勤量测
在施工过程中,应及时封 闭开挖面,并加强监测, 及时发现和解决潜在的安 全隐患。
固定围岩。
在土体中钻孔并插入土 钉,通过土钉的拉力固
定土体。
二次衬砌技术
01
02
03
04
模筑混凝土衬砌
在初期支护完成后,在隧道内 模筑混凝土衬砌。
钢筋混凝土衬砌
在初期支护完成后,在隧道内 设置钢筋,再模筑混凝土衬砌
。
预制拼装式衬砌
在工厂内预制的混凝土板或块 ,在隧道内进行拼装形成衬砌
。
喷涂式衬砌
在隧道内喷涂防水涂料和装饰 涂料形成衬砌。
该方法适用于不同地质条件和环境,可以 在城市中心等建筑物密集地区进行施工, 对周围环境影响较小。
安全性高
节约成本
由于是在地下进行挖掘,可以避免地面交 通拥堵和安全事故的发生。
浅埋暗挖法可以减少土方开挖和运输量, 降低工程成本。
浅埋隧道施工—浅埋暗挖法施工(铁路隧道施工)
(3)当隧道围岩为V级,由于其自稳能力差,必须采取预注浆加固
地层后方可开挖。
(4)隧道开挖应在无水条件下进行。如遇地下水,根据工程具体
情况选择人工降水或灌浆堵水措施,创造无水作业条件。
(5)隧道开挖应减少对围岩的扰动,保持隧道开挖轮廓圆顺。
(6)隧道的防水层及二次衬砌应在初期支护变形基本稳定的条件
下再施作。
(7)施工前应根据施工规模 、工期、围岩情况、现场条件编制施
工组织设计,其内容包括:施工方法及技术措施、施工部署及质量、
安全、环境措施等。
(8)开工前必须进行质量、安全及施工工艺的培训工作,建立各
工序工艺卡片。
(9)施工期间必须加强施工管理,确保个工序衔接,不间断地施
工。
(10)监控量测工作应纳入隧道施工作业循环之中,作为工序循环
过大变形的一种综合施工技术。
Hale Waihona Puke 一、暗挖法施工隧道的深度分界
隧道根据覆盖厚度不同而分为深埋隧道与浅埋隧道。浅埋隧道
因埋置深度较浅,覆盖厚度薄,一般情况下暗挖法开挖的影响将波
及地表。根据坑道开挖引起的应力重分布是否波及地表的原则,在
矿山法施工条件下,确定深、浅埋隧道覆盖厚度分界值
hp (2.0 ~ 2.5) ha
的一个组成部分。
复习思考题:
1、如何判定隧道是深埋还是浅埋?
2、浅埋暗挖法修建隧道18字原则是什么?
式中:
ha —深埋隧道垂直荷载计算高度(m),
= . × − w 其中w宽度影响系数, = + ( + ),;
B为坑道宽度(m),i为B每增减1m时的围岩压力增减率;当B<5m时,
浅埋暗挖法基本概念与施工原则
6.5.1 浅埋暗挖法基本概念与施工原则6.5.1.1 浅埋暗挖法的概念与特点1.浅埋暗挖法●浅埋暗挖法是在距离地表较近的地下进行地铁暗挖施工的一种方法。
●它采用多种辅助施工措施加固地层,以控制地表沉降为重点,以格栅(或其他钢结构)和锚喷作为初期支护手段,开挖后及时支护,封闭成环,遵循“新奥法”大部分原理进行设计和施工的方法。
●浅埋暗挖法最早于上世纪1980年代在修建北京地铁时开始应用,目前已成为地铁施工的一种重要方法。
3.浅埋暗挖法深度分界●由于地铁暗挖隧道与山岭隧道同属于矿山法范畴,故可以借鉴山岭隧道深浅埋的分界准则,即:hp=(2.0~2.5)hq (m;hq-坍落拱高度)●当隧道埋深 H>hp 时为深埋;H≤hp 时为浅埋●城市地铁多位于软弱地层中,为了较准确地判别埋深的性质,其判别标准还可参考如下经验值: ① 为深埋隧道 ② 为 浅埋隧道 ③ 为超浅埋隧道 p —实测压力●一般拱顶上方覆盖土厚度小于15m的隧道都属于浅埋隧道。
0.4p hγ<0.4~0.6p hγ=6.0>hp γ 3.浅埋暗挖法深度分界u 浅埋暗挖法 “十八字方针”管超前勤量测快封闭强支护短开挖严注浆1. 管超前●采用超前小导管等预支护手段,提高工作面的稳定性,缓解开挖引起的工作面前方和上方土体压力,预防围岩松弛和坍塌。
2. 严注浆●在超前预支护后,通过超前小导管注浆或直接注浆等方式对隧道前方土体进行加固改良,可压注水泥砂浆或化学浆液,以增大围岩稳定性和自承力。
浆脉2. 严注浆 ●管超前和注浆通常配合实施,在工作面前方、开挖工作面以外(尤其是顶部)形成一定厚度(0.5~1m)的加固圈。
●浅埋暗挖施工必须“先注浆,后开挖,注浆一段,开挖一段”。
正注浆区域已注浆区域(a)注浆加固区域注浆管 ●必须保证注浆质量,根据不同地层选取不同注浆材料,要严格控制配比、注浆压力、注浆量。
注浆加固圈3. 短开挖●就是控制1次开挖进尺的长度以防止围岩松弛坍塌。
浅埋暗挖法
浅埋暗挖法
近年来,采用浅埋暗挖法施工的地下工程越来越多,它 的优越性也越来越明显,目前其已经成为城市地下工程施工采 用的主要方法之一。
浅埋暗挖法是在新奥法的基础上,针对城市地下工程的特 点发展起来的。城市浅埋地下工程的特点主要是隧道覆土浅,多 数是未固结的砂土、黏性土、粉细砂等地质条件差的土;围岩 自稳能力差,承载力小,变形快,特别是在初期时增长快,稍 有不慎极易产生坍塌或过大的下沉,而且在隧道附近往往有重 要的地面建筑物或地下管网;对原则
(2)
“严注浆”。
(1) “管超前”。
(3) “短开挖”。
(6) “勤测量”。
(4) “强支护”。
(5) “快封闭”。
隧道施工技术
浅埋暗挖法
1.1 浅埋暗挖法的特点
(1)浅埋暗挖法适用于各种地质条件和地下水条件。 (2)浅埋暗挖法具有适合各种断面形式(如铁路单线、 双线及多线、车站等)和变化断面(过渡段、多层断面等) 的高度灵活性。 (3)通过分部开挖和辅助施工方法,可以有效地控制地 表下沉和坍塌。 (4)与盾构法相比较,浅埋暗挖法在较短的开挖地段使用 也很经济。 (5)与明挖法相比较,浅埋暗挖法可以极大减轻对地面交 通的干扰和对商业活动的影响。 (6)从综合效益观点出发,浅埋暗挖法是比较经济的一种 施工方法。
浅埋暗挖法施工
某市政管道施工案例
总结词
灵活多变、适应性强
VS
详细描述
该案例针对市政管道施工的特点,采用浅 埋暗挖法进行施工。通过调整暗挖断面、 支护方式和施工参数等,成功穿越了城市 密集区域和复杂地层,有效降低了施工对 周边环境和交通的影响。同时,结合工程 实际,灵活运用多种辅助措施,提高了施 工效率和质量。
某公路隧道施工案例
钢拱架安装
在关键部位安装钢拱架, 提高隧道或洞室的承载能 力。
锚杆与钢筋网
根据需要设置锚杆和钢筋 网,以提高围岩的整体稳 定性。
防水层施工
防水材料选择
质量检测
根据工程要求选择合适的防水材料, 如防水卷材、防水涂料等。
对防水层进行质量检测,确保其防水 性能达到要求。
防水层铺设
在初期支护完成后,铺设防水层以防 止渗水。
变形的积累。
强支护
在开挖后要及时进行支护,以 控制地层变形和保证施工安全 。
快封闭
在完成一次开挖后要及时进行 封闭,以减少地层暴露时间, 降低地层变形的积累。
勤量测
在施工过程中要定期进行量测 ,以监测地层变形和支护结构 的稳定性,及时调整施工参数
。
02 浅埋暗挖法施工方法
新奥法
总结词
以岩石力学理论为基础,采用锚喷支护为主要手段的施工方法。
03 浅埋暗挖法施工流程
施工准备
现场勘查
对施工区域进行详细的 地质勘查,了解地质结 构、地下水位和土壤性
质等信息。
方案设计
根据工程要求和地质勘 查结果,制定详细的施
工方案和设计图纸。
资源配置
根据施工方案,准备所 需的施工设备、材料和
人力资源。
安全措施
制定并实施必要的安全 措施,确保施工过程的
浅埋暗挖法名词解释
浅埋暗挖法名词解释
浅埋暗挖法是一种挖掘工程的特殊技术,是指在深埋的混凝土或者钢筋混凝土建构物的上面,不改变原有构造物的整体形态,而做深层部分的挖掘与改构,使用这种技术可以在深入基坑挖掘内部之前,先对表层部分进行拆除、加固或者维护,以达成挖掘下游部分的要求和效果。
浅埋暗挖法的基本原理是,利用坑内的支护结构与基坑结构的相互作用以及空间结构的支撑力,在挖掘基坑深处的支护结构处进行支护,并且通过设置支护结构、地质和构造结构以及边坡稳定性等考虑,考虑到基坑控制措施来达到施工安全。
浅埋暗挖法的实施步骤主要有:现场勘探与调查、施工前期准备、开挖与回填、支护、回填保护。
现场勘探与调查是挖掘前必不可少的工作,根据前期的勘察结果做完整的结构设计和施工方案,以确保施工安全和高质量,施工前期准备主要是安排现场施工机械设备的移动和安装,做好周边环境的保护,开挖与回填是挖掘的核心,在开挖过程中,要求尽量减少表层的破坏,同时在基坑深层处精心设计支护,确保支护效果,支护一般有支撑构件、顶板支撑构件、回填支撑构件等,而回填保护则需要安排有效的防护措施,如构筑水保等,以防止结构损坏和施工安全隐患。
浅埋暗挖法广泛应用于建筑施工中,比如道路建设、桥梁建设以及隧道建设等,能够在不影响原来空间结构的情况下进行施工,实现表面形态的保护,从而提高工程质量和降低施工成本。
在限定空间条
件下,浅埋暗挖法可以提质增效,极大地提高省时、经济、安全等效果,应用于深埋复杂地质条件下的挖掘工程,是改善地质环境、实现更加稳定的施工条件的有效途径。
综上所述,浅埋暗挖法是在深埋的混凝土或者钢筋混凝土建构物的上面进行拆除、加固或维护的特殊技术,可以有效避免过大的影响原有结构,从而提高工程质量、减少施工成本,有效改善地质环境,是目前被广泛应用的技术之一。
2. 浅埋暗挖法施工
大
小 大 大 小
长
长 长 长 短
差
差 差 差 好
大
大 大 大 小
高
较高 高 高 低
二、浅埋暗挖法施工原则及方法的比较
2.3 浅埋暗挖前的工作
无水作业是浅埋暗挖的前提条件,十次坍塌九次与地下水有 关。因此,一般情况必须事前进行降水。同时探明地质构造 内有无地下水囊,从而采取相应措施,防止水囊内积水流入 洞内,危及施工安全 。 降水施工一要控制降水施工的风险,二是通过保证降水质量 来降低地铁结构施工风险。
1)核实管线资料:重点对井位和排水管线处进行精确核查, 对不明管线找相关产权单位进行核实,做到没遗漏,没偏差。
7
物理探测井位处有无地下管线
8
人工探孔排查地下管线
9
二、浅埋暗挖法施工原则及方法的比较
降水施工:一要控 制降水施工的风险, 二是通过保证降水 质量来降低地铁结 构施工风险。
4
二、浅埋暗挖法施工原则及方法的比较
2. 1 浅埋暗挖法施工原则 ①根据地层情况、地面建筑物特点及机械配备情况,选择对地层扰动小、 经济、快速的开挖方法。若断面大或地层较差;可采用经济合理的辅助工 法和相应的分部正台阶开挖法;若断面小或地层较好,可用全断面开挖法。 ②应重视辅助工法的选择,当地层较差、开挖面不能自稳时,采取辅助 施工措施后,仍应优先采用大断面开挖法。 ③应选择能适应不同地层和不同断面的开挖、通风、喷锚、装运、防 水、二衬作业的配套机具,为快速施工创造条件, 设备投入量一般不少于 工程造价的10%。 ④施工过程的监控量测与反馈非常重要,必须作为重要的工序。 ⑤工序安排要突出及时性,地层差时,应严格执行十八字方针。 ⑥提高职工素质,组织综合工班进行作业,以提高质量和速度。 ⑦应加强通风,洞内外都要处理好施工、人员、环境三者的关系。 ⑧应采用网络技术进行工序时间调整,进行进度、安全、机械、监测、 质量、材料、环境管理。 2. 2 浅埋暗挖施工方法的比较 5 浅埋暗挖各施工方法的比较见表1。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
浅埋暗挖施工技术

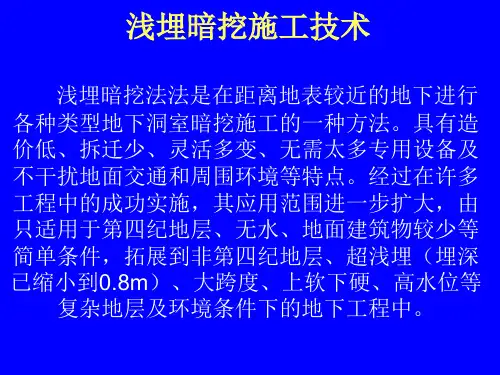

浅埋暗挖法法是在距离地表较近的地下进行各种类型地下洞室暗挖施工的一种方法。
具有造价低、拆迁少、灵活多变、无需太多专用设备及不干扰地面交通和周围环境等特点。
经过在许多工程中的成功实施,其应用范围进一步扩大,由只适用于第四纪地层、无水、地面建筑物较少等简单条件,拓展到非第四纪地层、超浅埋(埋深已缩小到0.8m)、大跨度、上软下硬、高水位等复杂地层及环境条件下的地下工程中。
一、工程特点
(一)埋深浅
所谓隧道深埋或浅埋,并非单纯指洞顶地层厚度,还应结合上覆地层的工程地质条件综合判定,包括围岩结构构造特征,风化、破碎、断层影响的程度,结构强度,松散状况以及地下水等因素。
对于浅埋地下工程而言,其显著特点是埋深浅,在施工过程中,地层承载力差,开挖引起的地层应力波迅速传到地表,从而引起明显的地表沉降,对周边环境的影响较大,超过一定限度,会导致整体失稳,发生塌方。
因此,对地层预加固、开挖方法、支护衬砌等提出了更高的要求。
(二)地质条件差
1.工程地质条件
基本属于V~VI级围岩,岩性软弱,大多为土质地层。
开挖之前要采取超前支护措施,来改良加固地层,满足开挖的需要。
超前支护
的时机和强度视地层的岩体质量好坏而定,同时必须考虑其他因素的影响,如地下水情况、周边环境、地下管线等。
而且,若开挖后稳定性差,需要及时设置具有足够强度的支撑体系,才能满足结构的稳定。
2.水文地质条件
采用浅埋暗挖法修建的隧道,特别是城市地下铁路,其地下水非常丰富,地下水位也很高,隧道通常位于地下水位以下,如果对地下水不采取措施,就无法进行开挖施工,而且容易引起地下水突涌,及因此而带来的塌方等重大事故。
因此,开挖时必须采取降水措施,来降低地下水位。
通过降水,达到以下两个目的:一是增加地层自身的稳定性;二是使隧道的施工在无水干燥条件下进行。
(三)周边环境复杂
浅埋地下工程,特别是城市地铁施工具有结构埋置浅,地面建筑物密集,交通运输繁忙,地下管线密布,地表沉陷要求严格,周边环境复杂,交通疏解、拆迁改移费用高等特点。
与其他方法相比,浅埋暗挖法在这些方面具有显著的优点。
以城市地铁为例,浅埋暗挖法与明挖法相比,具有拆迁占地少、不扰民、不干扰交通、节省大量拆迁投资等优点。
(四)辅助工法多样
由于浅埋暗挖法适用于软弱地层中,预先加固改良地层是一项必不可少的技术措施。
地层预加固的主要目的是为开挖支护顺利实施,即保证在一定时间段内开挖面的稳定,同时考虑减少地表沉降,降低施工对周边环境的影响。
1.注浆法
注浆法是浅埋暗挖施工中使用最多的一种辅助工法。
浆液在土体中固结并在注浆压力作用下扩散并挤密土体,起到加固地层、止水的作用,通常配合小导管、大管棚使用。
注浆方式主要有小导管注浆、大管棚注浆、帷幕注浆、全断面注浆等,注浆材料有普通水泥、超细水泥、水泥水玻璃、改性水玻璃、化学浆液等。
2.降水法
采用降低地下水位的方法,为浅埋暗挖施工提供干燥的施工作业条件。
降水法主要有井点降水、管井降水、真空降水、电渗降水等。
3.超前小导管法
超前小导管支护是软弱地层浅埋暗挖法施工时,优先采用的一种地层预加固方法。
通过超前小导管注浆,使地层得到固结改良,保证土方开挖时开挖面稳定,阻止过大沉降发生。
4.长管棚法
该法用于暗挖隧道的超前加固,布置在隧道的拱部周边。
管棚一般都要进行注浆,以获得更好的地层加固效果。
5.水平旋喷法
该法主要用于地层加固,如局部地层特别软弱需加固,或有重要建筑物需要特别保护时。
在粉细沙层地层,低压渗透注浆难以连续致密的注浆体,不能有效的起到超前支护和防沉作用。
为此,采用水平旋喷方式加固地层。
水平旋喷具有刚度较大、止水防沉、有效减少土体位移等特点。
6.注浆—冷冻法
由于冷冻法易引起融沉,冷冻质量不易控制,故不适用于地下水流速度过大的地层。
通过注浆,在地层中形成骨架,降低水流速度,再冷冻地层,可保证冷冻效果,减少解冻引起的地表沉降。
(五)开挖方法繁多
采用浅埋暗挖法施工时,常见的开挖方法有全断面法、正台阶法,以及适用于特殊地层条件的其他施工方法,如单侧壁导坑超前正台阶法、双侧壁导坑正台阶法、中隔墙法等。
(六)风险管理难度大
浅埋暗挖工程通常具有工期长,规模大,技术复杂,地质条件不确定,不良地质多,施工中的意外事故和施工造成的环境影响对工程的进展产生的影响很大等特点。
因此,有必要以科学的方法和手段研究风险发生和变化规律,使之尽可能接近并反映实际的变化情况,防患于未然,把风险造成的损失降低到最低。
(七)施工影响小
浅埋暗挖法与明挖法相比,具有灵活多变,对地面建筑、道路和地下管网影响不大,拆迁占地少,不扰民,不干扰交通,节省大量拆迁投资,不污染城市环境等优点;与盾构法相比,它具有简单易行,不需要太多专用设备,灵活方便,适用于不同地层、不同跨度、多种断面形式。
二、浅埋暗挖法施工基本原则
(1)选择适宜的辅助施工方法,优先采用小导管超前支护。
(2)浅埋暗挖法在有水、不稳定地层中的应用,要以注浆堵水为主,以降水为辅,采用劈裂注浆加固和堵住80%的水源,降掉20%的少量裂隙水,以达到减少地表下沉的目的。
(3)在地面动荷载作用下,在大跨度地段,长孔劈裂注浆预注浆预先加固地层,小导管配合进行超前支护,是安全可靠的重要手段。
(4)开挖方法为正台阶环形开挖留核心土,第一个台阶高度宜取2.5m,台阶长度1~1.5倍洞径。
(5)严格控制每循环的进尺长度,进尺长度一般为0.5~0.75m。
(6)由于地层条件很差,在喷砼和地层间经常出现空隙,该空隙多发生在拱顶附近和拱脚处。
所以,背后充填注浆非常重要,该工序应紧跟工作面进行。
同时,应做好拱脚的处理,在拱脚处应打设能注浆的锁脚锚管,这是防止拱脚下沉的关键。
(7)为突出快速施工,考虑时空效应,应做到“5个及时”,即及时支护、及时封闭、及时量测、及时反馈、及时修正。
(8)监控量测技术是监控地表下沉和防塌方的最可靠的方法,是施工的核心,必须认真、快速获取监控量测结果,掌握洞室的变化特点,尤其要重视1倍洞径处的稳定性,这往往是发生塌方、变形的最危险区段。
三、浅埋暗挖法“18字方针”
浅埋暗挖法施工中必须坚持“管超前、严注浆、短开挖、强支护、快封闭、勤量测”的“18字方针”,其具体内容如下:
“管超前”——利用钢拱架为支点,使用超前小导管注浆防护。
先用风钻或高压风吹孔、扩孔、引孔。
小导管间距为20~30cm,仰角为5º~10º。
为避免管下土体松落,以较小仰角为宜。
在开挖支护的过程中,要留出钢管在土体内作为支点的长度。
“严注浆”——在小导管超前支护后,立即压注水泥或水泥水玻璃浆液,填充沙层孔隙,凝固后将砂砾胶结成为具有一定强度的“结石体”,使周围形成一个壳体,增强围岩自稳能力。
每次注浆前必须对工作面进行喷射混凝土封闭,以防浆液在压力作用下溢出。
“短开挖”——一次注浆多次开挖。
当导管长 3.5m,每次开挖进尺0.75m,每次环状开挖,预留核心土。
“强支护”——在松软地层和浅埋条件下进行地下大跨度结构施工,初期支护必须十分牢固,以确保万无一失。
按照喷混凝土→网构拱架→钢筋网→喷混凝土的工序进行支护。
浅埋暗挖法的网喷支护承载系数取较大值,一般不考虑二次衬砌承载力。
“快封闭”——正台阶开挖时,通过量测,当上台阶过长,变形增加较快,必须考虑临时支撑,仰拱方能稳定。
因此,要求台阶的长度为:双线不得大于1倍洞径,单线不得大于1.5倍洞径。
下台阶紧跟,土体挖出一环、封闭一环,并及时封闭仰拱,使初期支护形成一个环状结构,此时变形曲线逐步趋于稳定。
“勤量测”——量测是对施工过程中围岩及结构变化情况进行动态跟踪的主要手段,量测信息及时而准确地反馈给设计施工,以便及时修改设计或采取特殊的施工措施。
