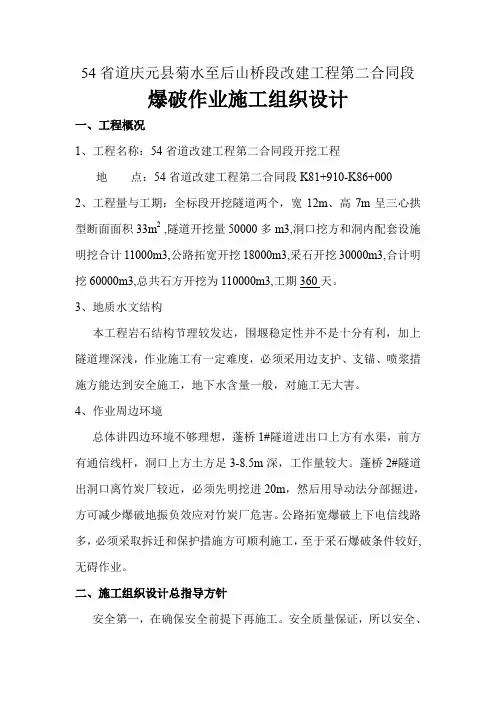

54省道庆元县菊水至后山桥段改建工程第二合同段爆破作业施工组织设计一、工程概况1、工程名称:54省道改建工程第二合同段开挖工程地点:54省道改建工程第二合同段K81+910-K86+0002、工程量与工期:全标段开挖隧道两个,宽12m、高7m呈三心拱型断面面积33m2 ,隧道开挖量50000多m3,洞口挖方和洞内配套设施明挖合计11000m3,公路拓宽开挖18000m3,采石开挖30000m3,合计明挖60000m3,总共石方开挖为110000m3,工期360天。

3、地质水文结构本工程岩石结构节理较发达,围堰稳定性并不是十分有利,加上隧道埋深浅,作业施工有一定难度,必须采用边支护、支锚、喷浆措施方能达到安全施工,地下水含量一般,对施工无大害。

4、作业周边环境总体讲四边环境不够理想,蓬桥1#隧道进出口上方有水渠,前方有通信线杆,洞口上方土方足3-8.5m深,工作量较大。

蓬桥2#隧道出洞口离竹炭厂较近,必须先明挖进20m,然后用导动法分部掘进,方可减少爆破地振负效应对竹炭厂危害。

公路拓宽爆破上下电信线路多,必须采取拆迁和保护措施方可顺利施工,至于采石爆破条件较好, 无碍作业。

二、施工组织设计总指导方针安全第一,在确保安全前提下再施工。

安全质量保证,所以安全、质量并举方针指导整个施工组织及施工实施。

三、爆破作业设计方案(详见设计及评估报告)四、爆破作业施工组织机构本爆破作业在当地公安部门正确指导下进行施工。

首先在54省道庆元县菊水至后山桥段一、二标成立一个爆破项目部,项目部技术负责人由缙云鑫达公司派遣;项目部安全负责人两人,分别有一、二标总承包单位项目经理兼任,下面分作业班组,详见以下框架图:注:标段爆破指挥组组长由项目部安全负责人担任五、爆破作业劳动人安排二标爆破作业:爆破员2名,安全员2名,警戒人员5名(由项目总承包安全员当组长),项目经理和技术负责人总11人组成,引爆前1小时全部到岗。

六、报警设备备有电动报警器2个,50m步话机5个,红、绿小旗8面,以声音、色彩传递警戒信号,引爆前人员设备全部撤至300m以外安全地带。

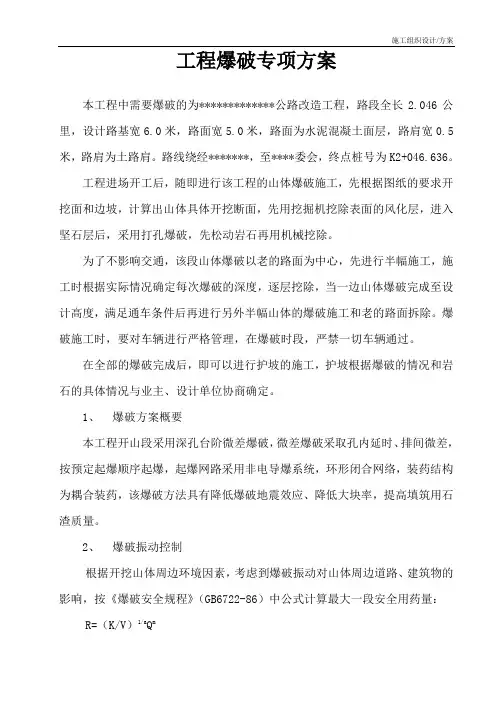

施工组织设计(方案)工程爆破专项方案

施工组织设计(方案)工程爆破专项方案

工程爆破专项方案本工程中需要爆破的为*************公路改造工程,路段全长2.046公里,设计路基宽6.0米,路面宽5.0米,路面为水泥混凝土面层,路肩宽0.5米,路肩为土路肩。

路线绕经*******,至****委会,终点桩号为K2+046.636。

工程进场开工后,随即进行该工程的山体爆破施工,先根据图纸的要求开挖面和边坡,计算出山体具体开挖断面,先用挖掘机挖除表面的风化层,进入坚石层后,采用打孔爆破,先松动岩石再用机械挖除。

为了不影响交通,该段山体爆破以老的路面为中心,先进行半幅施工,施工时根据实际情况确定每次爆破的深度,逐层挖除,当一边山体爆破完成至设计高度,满足通车条件后再进行另外半幅山体的爆破施工和老的路面拆除。

爆破施工时,要对车辆进行严格管理,在爆破时段,严禁一切车辆通过。

在全部的爆破完成后,即可以进行护坡的施工,护坡根据爆破的情况和岩石的具体情况与业主、设计单位协商确定。

1、爆破方案概要本工程开山段采用深孔台阶微差爆破,微差爆破采取孔内延时、排间微差,按预定起爆顺序起爆,起爆网路采用非电导爆系统,环形闭合网络,装药结构为耦合装药,该爆破方法具有降低爆破地震效应、降低大块率,提高填筑用石渣质量。

2、爆破振动控制根据开挖山体周边环境因素,考虑到爆破振动对山体周边道路、建筑物的影响,按《爆破安全规程》(GB6722-86)中公式计算最大一段安全用药量:R=(K/V)1/a Q m式中:V——地震安全速度,此处取2.5cm/s;R——爆破中心距被保护目标距离(m);K、a——爆破区地形、地质、爆破方法等条件有关的系数和震波传播衰减系数。

此处K取180, a取1.6;m——装药系数,取1/3。

计算结果见表1:表1 安全用药时计算结果表3、爆破飞石控制台阶深孔爆破飞石飞散距离根据经验公式估算如下:R F=40d/2.54式中:R F——飞石飞散距离(m)d——炮孔直径(cm)该工程炮孔直径采用89mm,飞石飞散距离为140m。

爆破工程技术施工组织设计方案

爆破工程技术施工组织设计方案
• 土壤类型、厚度、承载力 • 地下水水位、流向、流速 • 岩石类型、硬度、风化程度
对施工场地进行测量,确定爆破参数
• 爆破点的位置、高度、深度 • 爆破药的用量、种类、布置方式 • 爆破点的安全距离、警戒范围
爆破器材的采购与储存
采购合格的爆破器材,确保产品质量
• 炸药:购买具有生产许可证的企业生产的炸药 • 起爆器:购买具有生产许可证的企业生产的起爆器 • 爆破器材:购买具有生产许可证的企业生产的爆破器材
爆破工程技术在环境保护中的应用
• 拆除废旧建筑物:通过爆破技术拆除废弃的建筑物,减少环境污染 • 矿山治理:通过爆破技术治理矿山,恢复生态环境 • 地基处理:通过爆破技术改善地基条件,提高建筑工程质量
爆破工程技术施工组织设计的目标
01 确保爆破工程的安全性
• 防止爆破事故的发生 • 保护周边环境不受破坏 • 保障施工人员的生命安全
成功的爆破工程技术施工组织 设计方案案例
• 分析成功案例,提炼施工组织设计方案的优点 • 施工安全性高,未发生爆破事故 • 爆破效果好,达到设计要求 • 施工效率高,按期完成工程任务
爆破工程技术施工组 织设计方案的失败案 例分析
• 分析失败案例,找出施工组织设计方案的不足 • 爆破事故频发,造成人员伤亡和财产损失 • 爆破效果不佳,未达到设计要求 • 施工进度滞后,影响工程整体进度
谢谢观看.
Thank you for watching.
Tencent Docs
使用专业的安全监测设备,保证监测数据的准确性
• 振动监测仪:用于测量爆破振动速度 • 冲击波监测仪:用于测量爆破冲击波压力 • 飞石监测仪:用于测量飞石飞行距离
爆破工程的施工质量检测与评估
采用科学的施工质量检测方法,保证工程质量

工程爆破设计施工方案(3篇)

工程爆破设计施工方案(3篇)

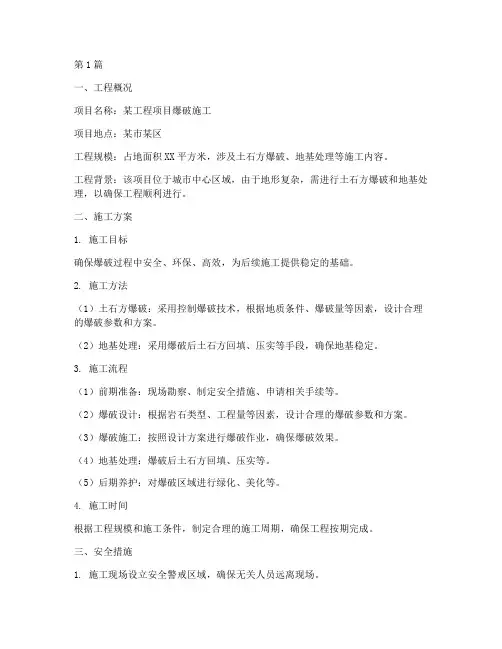

第1篇一、工程概况项目名称:某工程项目爆破施工项目地点:某市某区工程规模:占地面积XX平方米,涉及土石方爆破、地基处理等施工内容。

工程背景:该项目位于城市中心区域,由于地形复杂,需进行土石方爆破和地基处理,以确保工程顺利进行。

二、施工方案1. 施工目标确保爆破过程中安全、环保、高效,为后续施工提供稳定的基础。

2. 施工方法(1)土石方爆破:采用控制爆破技术,根据地质条件、爆破量等因素,设计合理的爆破参数和方案。

(2)地基处理:采用爆破后土石方回填、压实等手段,确保地基稳定。

3. 施工流程(1)前期准备:现场勘察、制定安全措施、申请相关手续等。

(2)爆破设计:根据岩石类型、工程量等因素,设计合理的爆破参数和方案。

(3)爆破施工:按照设计方案进行爆破作业,确保爆破效果。

(4)地基处理:爆破后土石方回填、压实等。

(5)后期养护:对爆破区域进行绿化、美化等。

4. 施工时间根据工程规模和施工条件,制定合理的施工周期,确保工程按期完成。

三、安全措施1. 施工现场设立安全警戒区域,确保无关人员远离现场。

2. 爆破作业人员具备相关资质证书,接受专业培训。

3. 爆破设备进行检查、维护,确保设备安全可靠。

4. 制定应急预案,应对突发情况。

四、环保措施1. 采用环保型爆破剂,减少对环境的影响。

2. 控制爆破震动,降低对周围海域生态的影响。

3. 爆破残渣进行分类、回收、处理,确保环境卫生。

五、案例分析1. 项目背景:某市某区某工程项目,涉及土石方爆破和地基处理。

2. 施工方案:采用控制爆破技术,根据地质条件、爆破量等因素,设计合理的爆破参数和方案。

3. 施工结果:爆破效果良好,地基处理稳定,工程按期完成。

通过以上方案的实施,确保工程爆破施工安全、环保、高效,为后续施工提供稳定的基础。

在施工过程中,严格执行相关规范和标准,确保工程质量和安全。

第2篇一、工程概况1. 项目名称:XX工程项目爆破设计施工2. 项目地点:XX地区3. 工程规模:填海面积XX平方米,工程量XX立方米4. 工程背景:为满足城市扩张需求,本项目采用人工填海方式,对海域进行填海造地。

爆破工程施工组织设计(3篇)

爆破工程施工组织设计(3篇)

第1篇一、工程概述本项目为某隧道工程爆破施工,隧道全长m,属于中隧道,最大埋深约为23m。

隧道地质较复杂,IV级围岩占56%,隧道进、出口浅埋,岩溶较发育,地质情况复杂。

为确保施工安全、高效,特制定本爆破工程施工组织设计。

二、施工方案1. 施工方法:采用光面爆破施工,减少对围岩的扰动,增强围岩的自承能力。

2. 爆破设计:(1)爆破参数:根据地质条件及围岩情况,采用3n2b—3(n为炮孔间距,b为炮孔深度)的爆破参数。

(2)炮孔布置:按照光面爆破要求,合理布置炮孔,确保爆破效果。

3. 爆破材料:选用符合国家标准的炸药、雷管等爆破材料。

4. 爆破作业:(1)炮孔钻进:采用钻机进行炮孔钻进,确保炮孔深度、角度、间距符合设计要求。

(2)装药:按照设计要求进行装药,确保装药量准确。

(3)雷管连接:按照雷管性能和设计要求进行雷管连接,确保连接牢固。

(4)起爆:采用电雷管起爆,确保起爆成功。

三、安全管理1. 施工现场设立安全警戒区域,确保无关人员远离现场。

2. 爆破作业人员具备相关资质证书,接受专业培训。

3. 爆破设备进行检查、维护,确保设备安全可靠。

4. 制定应急预案,应对突发情况。

四、环保措施1. 采用环保型爆破剂,减少对环境的影响。

2. 控制爆破震动,降低对周围海域生态的影响。

3. 爆破残渣进行分类、回收、处理,确保环境卫生。

五、施工进度安排1. 施工准备阶段:1个月。

2. 爆破施工阶段:2个月。

3. 爆破残渣清理阶段:1个月。

4. 整体施工周期:4个月。

六、质量保证1. 严格按照设计要求进行爆破施工,确保爆破效果。

2. 定期对爆破施工质量进行检查,发现问题及时整改。

3. 施工过程中,对爆破效果进行评估,确保满足设计要求。

通过以上爆破工程施工组织设计,确保本项目爆破施工安全、高效、环保,为隧道工程的顺利进行提供有力保障。

第2篇一、项目背景某爆破工程位于我国某地,工程规模较大,涉及地表和地下爆破作业。

项目主要目的是为了满足周边基础设施建设的需求,包括道路、桥梁、隧道等。

爆破方案及施工组织设计

爆破方案及施工组织设计

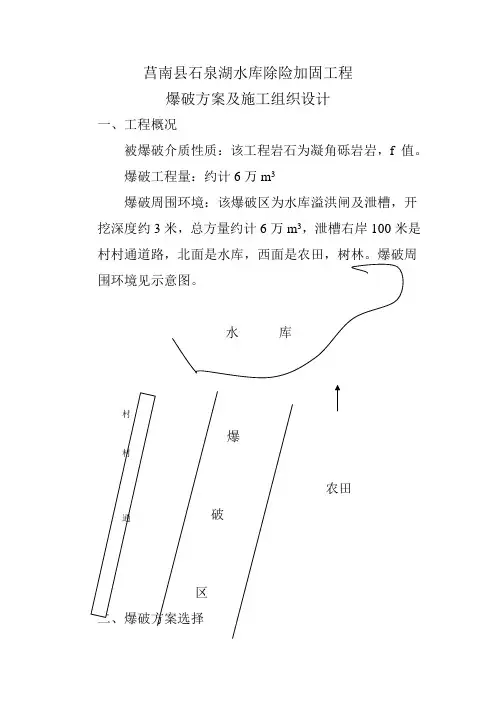

莒南县石泉湖水库除险加固工程爆破方案及施工组织设计一、工程概况被爆破介质性质:该工程岩石为凝角砾岩岩,f 值。

爆破工程量:约计6万m 3爆破周围环境:该爆破区为水库溢洪闸及泄槽,开挖深度约3米,总方量约计6万m 3,泄槽右岸100米是村村通道路,北面是水库,西面是农田,树林。

爆破周围环境见示意图。

水 库爆农田1、爆破方案设计与技术经济综合比拟一般情况下,石方爆破开挖可选用深孔在直径台阶爆破和浅孔小直径台阶爆破。

由于深孔直径台阶爆破用量大,爆破方量大,爆破发生的危害对周围影响较大,适用于爆破环境好的爆破工程。

浅孔小直径台阶爆破用药量小,爆破方量小,爆破发生的危害对周围影响较小,适用于爆破环境差的爆破工程。

2、爆破方案选择和确定按照施工技术要求,就该地形地质条件和周围环境,石方开挖较适宜用小直径浅孔爆破法,结合调整爆破开挖挨次和爆破标的目的,改善爆破效果;这种施工方案工作面集中,钻孔爆破效率高,可向全面展开,能充实阐扬凿岩设备的能力,二次破碎少,且钻爆与排碴平行作业彼此干扰较少,施工便于调整和办理。

三、钻爆参数设计1、凿岩机据选型手持180、240钻机打孔2、爆破参数〔1〕爆破范围〔暗语高度、长度、方式、或开挖深度〕开挖深度在1.5m,20×20m〔3〕炮孔直径〔D〕,D=36mm〔4〕最小抵当线〔W〕,W=1m〔5〕炮孔间距〔a〕,a=(1.0~)〔6〕炮孔排距〔b〕,b=(0.8~1.0)W=1m〔7〕单孔装药量〔Q〕,Q=qabL=0.64kg式中:q—炸药单耗〔kg/m3〕(8)堵塞长度〔L〕,L=〔0.8~1.0〕W=(9)炮孔装药布局〔标:主炮孔装药机构图、周边空装药3、炮孔安插方式〔标:炮孔安插示意图〕三角梅花型布孔4、爆破器樯选择〔1〕炸药品种:膨化炸药表一:炸药性能表〔2〕雷管品种:瞬发电雷管5、爆破网络〔标:起爆网络图〕负极正极6、预期爆破材料消耗表二、爆破平安验算:1、爆破平安距离验算V=K〔Q1/3/R〕a=/s(上式上:R=110m;Q=:a=1.5;k=150;)式中:R—爆破震动平安距离,m;a、k-与地质条件和爆破场地条件有关的参数,可按表四拔取,或通过现场试验确定。

爆破施工组织方案doc.完整版

爆破施工组织方案doc.完整版

爆破施工组织方案doc.完整版【范本1】一:施工组织方案书面形式1.公司名称:2.工程名称:3.工程地点:4.施工单位:5.监理单位:6.施工组织方案审核单位:(以上各方在协商一致的情况下填写)二:施工组织方案目的本施工组织方案的编制是为了规范施工过程,确保施工工作顺利进行,保证施工质量和安全,减少施工过程中可能产生的危险和事故。

三:施工组织方案内容1.施工现场准备工作1.1 环境考察和勘测工作1.2 施工现场布置和临时设施搭建1.3 施工材料和设备准备2.施工流程安排2.1 施工各阶段工作内容和工期安排2.2 执行方案和控制措施2.3 安全措施和应急预案3.施工组织管理3.1 施工组织架构和责任分工3.2 施工人员岗位培训和技能要求3.3 施工现场安全管理制度3.4 质量管理和验收标准4.施工监督和质量控制4.1 监督人员的安排和职责4.2 工序检验和质量控制方法4.3 施工记录和不合格品处理五:附件1.施工组织方案相关图纸2.施工现场平面图3.施工设备清单4.施工材料清单5.施工安全管理规定【范本2】一:爆破施工组织方案书面形式1.工程名称:2.工程地点:3.施工单位:4.监理单位:5.施工组织方案编制单位:(以上各方在协商一致的情况下填写)二:爆破施工组织方案目的本爆破施工组织方案的编制是为了确保爆破施工过程安全、高效,减少对周边环境和人员造成的影响,保证施工质量和安全,防止事故的发生。

三:爆破施工组织方案内容1.前期准备工作1.1 现场勘测和方案设计1.2 安全措施和风险评估1.3 现场标识和警示设置2.爆破施工流程安排2.1 爆破方案和施工工艺2.2 施工队伍组织和工期安排2.3 爆破设备和爆破器材准备3.现场管理和安全控制3.1 爆破施工现场布置和安全防护3.2 爆破监控和安全警示措施3.3 爆破施工人员岗位培训和保证措施4.施工质量和安全监管4.1 监理人员的安排和职责4.2 爆破质量控制和验收标准4.3 施工记录和事故处理五:附件1.爆破施工方案图纸2.现场平面图和爆破布置图3.爆破施工设备清单4.爆破施工材料清单5.爆破安全管理规定【文档结尾】附件:1. 本文档涉及附件已一并随附于本文件。

爆破工程安全施工组织设计

爆破工程安全施工组织设计

爆破工程安全施工组织设计摘要:爆破工程是一项复杂而危险的建筑工程,为了保证施工过程中的安全性,必须进行详细的施工组织设计。

本文将从爆破工程的施工前期准备、爆破方案设计、爆破施工组织、安全措施等方面进行探讨,以确保爆破工程的安全施工。

1. 引言爆破工程作为一项风险较大的工程,必须在施工前进行详细的组织设计,以确保施工过程中的安全性。

本文将通过分析爆破工程的施工前期准备、爆破方案设计、爆破施工组织以及安全措施等方面,为爆破工程的安全施工提供指导。

2. 施工前期准备在进行爆破工程施工前期准备时,首先需要明确爆破对象的特征和性质,包括岩石的硬度、裂纹分布、孔隙结构等。

同时,需要详细了解周边环境的情况,包括建筑物、管线、交通道路等,以确保爆破施工不会对周边环境造成损害。

在准备阶段,还需要进行现场勘察,研究地质构造背景,确定最佳的爆破方案。

3. 爆破方案设计爆破方案的设计是爆破工程施工组织设计的关键环节。

在制定爆破方案时,需根据破碎度要求、振动限值、爆破震源能量以及周边环境要求等因素进行综合考虑。

爆破方案的设计应符合相关国家规定和标准,确保爆破施工过程中不会引发过度的振动、飞石和土方振动等危险。

4. 爆破施工组织在爆破施工组织设计中,需要明确施工人员的职责和权限,制定详细的施工计划和时间表。

同时,需要对施工现场进行标识和划定,确保施工区域内的人员和设备的安全。

在施工期间,需要定期进行施工质量检查和安全风险评估,及时处理施工中出现的问题,确保施工进度和质量。

5. 安全措施为保障爆破工程的安全施工,必须制定合理的安全措施。

首先,需要制定详细的施工安全操作程序,明确施工人员的安全行为要求。

其次,需要确保施工现场的安全防护设施齐全,并对施工人员进行安全培训。

同时,需要定期检查和维修施工设备,确保其安全可靠。

在施工期间还需严禁酒后作业和擅自修改爆破方案等行为,以确保施工的安全性。

结论:爆破工程作为一项危险的工程,必须进行详细的施工组织设计来确保其安全性。

爆破工程施工方案

爆破工程施工方案

爆破工程施工方案主要包括以下几个方面:工程概况、施工方法、爆破器材、安全防护措施、施工组织设计等。

以下是针对一项爆破工程的具体施工方案。

一、工程概况工程名称:某高速公路桥梁基础爆破施工工程地点:某市郊工程规模:桥梁基础爆破长度为200米,宽度为50米,深度为10米。

爆破目的:为了顺利进行桥梁基础施工,需要对地下岩石进行爆破,破碎成合适的大小以便于施工。

二、施工方法1. 钻孔:采用液压钻孔机进行钻孔,孔径为75mm。

根据地质条件,钻孔深度为15米。

钻孔间距为5米,排距为5米,孔距为5米。

2. 装药:选用乳化炸药,药卷直径为40mm,长度为50mm。

根据地质条件,每孔装药量为1.5kg。

采用塑料导爆索,每孔2根,长度为1.5米。

3. 连线:采用复式联网方式,先将每孔的导爆索连在一起,再将各孔的导爆索接入主线。

4. 起爆:采用电起爆方式,使用起爆器进行起爆。

5. 清方:爆破后,采用挖掘机和装载机将破碎的岩石清理干净。

三、爆破器材1. 乳化炸药:选用知名品牌,符合国家质量标准。

2. 导爆索:选用合格的产品,具有良好的导爆性能。

3. 起爆器:选用可靠的电起爆器,确保起爆成功率。

4. 钻孔机:选用液压钻孔机,提高钻孔效率和质量。

四、安全防护措施1. 设立安全警戒线:在爆破现场周围设置安全警戒线,禁止无关人员进入。

2. 警示标志:在安全警戒线上设置警示标志,提醒过往行人注意安全。

3. 安全防护:为施工人员配备安全帽、口罩、手套等劳动保护用品。

4. 应急预案:制定应急预案,应对突发情况。

5. 爆破作业期间,禁止车辆和行人通行,确保周边安全。

五、施工组织设计1. 成立施工现场指挥部,负责现场施工的组织和协调。

2. 设立爆破作业组、安全防护组、设备维修组等,明确各组职责。

3. 制定详细的施工计划,确保施工进度和质量。

4. 定期对施工人员进行安全教育,提高安全意识。

5. 加强设备维护保养,确保设备正常运行。

通过以上施工方案的实施,本工程将顺利进行,达到预期爆破效果,为桥梁基础施工创造有利条件。

爆破工程施工组织设计

爆破工程施工组织设计

爆破工程施工组织设计一、工程概述本项目为某地区隧道工程,全长约XX米,隧道采用连拱隧道形式布置,起讫里程为KXX至KXX,隧道长度为XX米,最大埋深约为XX米。

隧道地质条件复杂,IV级围岩占XX%,隧道进、出口浅埋,岩溶较发育,地质情况复杂,同时隧道区内岩溶较发育,大小不一,易发生坍塌。

主要地质情况如下:1)KXX-KXX段页岩,强风化-微风化,泥质结构,微节理、裂隙发育,岩溶裂隙水发育,开挖后拱部易塌方,IV级围岩。

2)KXX-KXX段灰岩,灰色-灰黄色,微风化,层间夹有泥质条带,微节理、裂隙较发育,岩溶裂隙水发育,开挖后拱部可能产生小塌方,IV级围岩。

二、爆破方案的确定根据隧道新奥法”施工的需要和工程地质条件,结合施工现场实际情况,决定采用光面爆破施工。

光面爆破施工可以减少对围岩的扰动,增强围岩的自承能力,特别是在不良地质条件下效果更为显著,不仅可以减少危石和支护的工程量,而且保证了施工的安全;由于光面爆破使开挖面平整,岩石无破碎,减少了裂隙,这样可以大大减少超欠挖量。

根据地质条件及围岩情况,该隧道IV级围岩采用3n2b—3(XX)光面爆破方案。

三、施工组织设计1. 施工准备在施工前,进行现场勘察,了解隧道地质情况、周边环境及交通状况。

根据勘察结果,制定施工方案和施工组织设计,并办理相关手续。

同时,组织施工人员参加安全培训,确保施工安全。

2. 施工流程施工流程分为前期准备、爆破设计、爆破施工和破碎物清理四个阶段。

(1)前期准备:包括现场勘察、制定安全措施、办理相关手续等。

(2)爆破设计:根据岩石类型和工程量,设计合理的爆破参数和方案。

(3)爆破施工:按照设计方案进行爆破作业。

(4)破碎物清理:清理爆破残渣,确保现场环境卫生。

3. 安全措施(1)施工现场设立安全警戒区域,确保无关人员远离现场。

(2)爆破作业人员具备相关资质证书,接受专业培训。

(3)爆破设备进行检查、维护,确保设备安全可靠。

(4)制定应急预案,应对突发情况。

爆破方案及施工组织设计

爆破方案及施工组织设计
爆破方案及施工组织设计
01
爆破方案概述及分类
爆破方案的基本概念与重要性
爆破方案是工程爆破中的核心环节
• 确定爆破对象、爆破方法、爆破参数等
• 影响工程进度、质量和安全
爆破方案的选择和实施对工程成本效益有重大影响
• 合理的爆破方案可以降低工程成本
• 提高工程效益
爆破方案需要综合考虑多种因素
• 工程地质条件、爆破目标、爆破器材等
物资资源等
施工组织结构的设计与优化

施工组织结构是施工组织设计的核心内容
• 确定施工单位的组织结构、职责分工等
• 影响工程进度、质量和安全

施工组织结构的设计需要综合考虑多种因素
• 工程规模、工程特点、施工条件等
• 合理的施工组织结构可以提高施工效率,保证工程质量
⌛️
施工组织结构需要不断优化和调整
质量至上、进度可控等
量、进度等
• 保证工程进度、质量和安全
• 旁站监督:对关键施工环节进行全程
监督
• 验收制度:对完成的工程进行验收,
确保工程质量
施工现场的安全与质量管理
施工现场的安全管理是保证施工顺利进行的前提
• 制定安全管理制度,落实安全责任
• 加强安全教育,提高安全意识
施工现场的质量管理是保证工程质量的关键
• 如炸药类型、规格、用量等
• 保证爆破效果和安全性
爆破器材的配置需要综合考虑多种因素
• 工程地质条件、爆破方法、施工条件等
• 合理的爆破器材配置可以降低工程成本,提高工程效益

⌛️
03
施工组织设计的总体规划
施工组织设计的目标与任务
施工组织设计的目标是
实现工程任务和经济效

爆破方案与施工组织设计

爆破方案与施工组织设计

爆破方案与施工组织设计1 工程概况1.1 工程目的为建造高速公路,需进行土石方爆破开挖和边坡整治光面爆破。

1.2 工程地质岩体主要为石灰岩、灰岩、砾岩、土灰石和亚粘土。

1.3 爆破规模硬石爆破:584868m3;边坡光面爆破:8000m2。

1.4 工期要求按照附表7施工总体计划表与路基土石方施工同步。

1.5 工程要求⑴、确保工期满足业主所提出的施工要求,采取先进的爆破方法、合理的施工工艺及强有力的技术措施,保证爆破工作顺利完成;⑵、确保安全保证附近建筑设施以及周围人员的绝对安全;⑶、确保质量按照业主要求爆破到位,光面爆破半孔率达90%,平整度不大于10cm,工程质量达到优等标准。

2 设计依据、参考文献及设计原则2.1 设计依据与参考文献⑴、现场对工程场地的初步勘察⑵、国家标准局:爆破安全规程(GB6722—86)⑶、国务院:中华人民共和国爆炸物品管理条例,1984.1.6⑷、城乡建设环境保护部:土方与爆破工程施工及验收规范(GBJ201-83)⑸、林学圣:土石爆破,中国人民解放军工程兵工程学院,1985.6⑹、黄绍均:工程爆破设计,兵器工业出版社,1996.8⑺、[瑞典]Rune Gustafsson:Swedish Blasting,1973⑻、[芬兰]J.普基拉:Handbook of Surface Drilling and Blasting,1978⑼、[美]The Du Pont:Blasters’ handbook,1986.12.2 设计原则在确保人员、建筑、设施的绝对安全前提下,保证工程质量,尽量缩短工期,满足业主的工程要求,做到准爆、安全、合理、先进、高效、可行。

3 方案选择由于该工程的爆破环境较好,可采用深孔松动爆破技术进行大方量的爆破;采用浅孔爆破进行二次破碎;用光面爆破技术对边坡进行整治。

根据施工场地较大的特点以及工点的地形、地貌、水文地质及本工程的要求,为保证在有限的施工工艺,充分利用作业面,尽量多投入机械、设备和劳动力,创造条件,保证多处工点同时开工,确保在最短时间内完成此项开挖工程。

爆破施工设计方案

爆破施工设计方案

爆破施工设计方案1. 引言本文档为爆破施工设计方案,旨在确保施工过程中的安全性、高效性和质量,根据具体工程的情况进行爆破施工设计,以保证施工过程中的人员安全和设备设施的不受损坏。

2. 施工对象和背景爆破施工一般用于岩石、混凝土等硬质材料的破碎和拆除。

本施工设计方案适用于工业建筑、桥梁、隧道、坝体等工程的爆破施工。

3. 施工前的准备工作3.1 爆破设计方案编制:根据施工对象的具体情况,编制爆破设计方案,包括爆破的断面、爆破孔的布置、爆破药量和起爆顺序等内容。

3.2 爆破设备和药剂准备:根据爆破设计方案,准备合适的爆破设备和药剂,确保其质量和数量满足施工要求。

3.3 安全防护措施:制定相关安全管理制度和操作规程,保证施工人员的人身安全,包括佩戴个人防护用品、设置警示标志和限制区域等。

4. 施工过程4.1 安全检查:在施工前,对施工现场进行细致的安全检查,清除施工现场的杂物和障碍物,确保施工安全。

4.2 爆破孔的布置:根据爆破设计方案,确定爆破孔的布置位置和密度,并使用钻孔机进行钻孔作业。

4.3 爆破药量的配制:根据爆破设计方案,按照一定比例和要求,将爆破药剂进行准确的配制。

4.4 起爆顺序的确定:根据爆破设计方案,确定爆破孔的起爆顺序,保证爆破的效果和安全。

4.5 施工过程监控:在爆破施工过程中,进行全程监控,保证施工过程的安全和质量。

5. 施工后的处理5.1 碎石清理:在爆破施工完成后,对产生的碎石进行清理,确保施工环境的清洁和整洁。

5.2 设备设施检查:对施工过程中使用的设备设施进行检查和维护,确保其正常运行和使用寿命。

5.3 后续工程处理:根据施工情况和要求,进行后续工程处理,包括填充土方、加固、修复等。

6. 安全管理措施6.1 工地安全:在施工现场设置安全警示标志、限制区域,并设置专人负责安全管理工作,保障施工人员的安全。

6.2 人员培训:对施工人员进行必要的安全培训,提高他们的安全意识和应急处置能力。

爆破_施工方案(3篇)

爆破_施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX项目爆破工程2. 工程地点:XX省XX市XX区XX路XX号3. 工程业主:XX房地产开发有限公司4. 施工单位:XX爆破工程公司5. 施工内容:本项目涉及土方爆破、岩石爆破、基础爆破等。

二、施工组织1. 施工队伍:成立专门的爆破施工队伍,包括爆破工程师、爆破员、安全员、技术员、施工员等。

2. 施工设备:配备先进的爆破设备,如钻机、爆破机、运输车辆等。

3. 施工材料:选用优质炸药、雷管、导爆索等爆破材料。

三、施工准备1. 技术准备:编制爆破施工方案,进行爆破设计,确保爆破效果和施工安全。

2. 材料准备:提前备足炸药、雷管、导爆索等爆破材料,确保施工过程中材料供应充足。

3. 人员准备:组织施工队伍进行培训,提高爆破人员的安全意识和操作技能。

4. 设备准备:对爆破设备进行检修、调试,确保设备正常运行。

四、爆破施工方案1. 爆破设计(1)土方爆破:根据土方爆破的地质条件,采用浅孔爆破技术,爆破孔径为φ50~φ100mm,孔深为1.5~3.0m,孔距为2.0~3.0m,排距为2.0~3.0m。

(2)岩石爆破:根据岩石爆破的地质条件,采用深孔爆破技术,爆破孔径为φ75~φ150mm,孔深为5.0~10.0m,孔距为2.0~3.0m,排距为2.0~3.0m。

2. 爆破施工步骤(1)钻孔:按照爆破设计,使用钻机进行钻孔作业,确保钻孔质量和孔位准确。

(2)装药:按照爆破设计,将炸药装入钻孔中,确保炸药量合理。

(3)雷管连接:将雷管连接成网路,确保雷管连接牢固,防止短路。

(4)填塞:将钻孔填塞,确保填塞材料与炸药接触良好。

(5)警戒:在爆破区域设置警戒线,并安排专人进行警戒。

(6)起爆:在确保安全的情况下,进行爆破作业。

(7)清方:爆破后,对爆破区域进行清方,确保施工顺利进行。

3. 爆破安全措施(1)爆破前,对施工人员进行安全教育和培训,提高安全意识。

(2)爆破现场设置警戒区域,确保无关人员远离爆破区域。

爆破工程安全施工组织设计

爆破工程安全施工组织设计

爆破工程安全施工组织设计
摘要:
爆破工程是一种高风险的工程,要求在施工过程中严格执行安全操作规程,以确保施工人员和周边环境的安全。

本文将就爆破工程安全施工组织设计进行分析和讨论。

一、引言
随着城市建设的不断推进,爆破工程作为快速、高效的一种施工手段得到了广泛的应用。

然而,爆破工程所引发的风险问题也日益受到重视。

因此,在施工之前应充分考虑爆破工程的安全性,制定完善的安全施工组织设计方案,以确保工程的顺利进行。

二、爆破工程的风险与安全措施
1. 风险分析
在进行爆破工程之前,必须进行详细的风险分析,包括但不限于工程周边环境情况、地质情况、设计方案、炸药品质等等。

通过风险分析,可以全面了解爆破工程存在的潜在风险,并制定相应的防控措施。

2. 安全措施
在爆破工程的施工过程中应采取以下安全措施:
- 严格遵守国家规范和爆破工程相关标准,确保设计、施工等各个环节符合安全要求。

- 安排专业爆破工程技术人员进行施工,确保施工人员具备相关技能和经验。

- 确保爆破现场周边安全,采取有效的封锁措施,保证没有人员和车辆进入爆破区域。

- 在施工现场设置合适的警示标志和告示牌,提醒周围人员注意安全。

三、爆破工程安全施工组织设计
1. 人员组织
- 确定专职负责爆破工程安全施工的项目经理,负责统筹安排安全施工事宜。

- 编制人员责任矩阵,明确每个岗位的安全职责和权限。

爆破工程施工组织

爆破工程施工组织

爆破工程施工组织设计一、工程概况本次爆破工程为某城市建设需要,对一处旧楼进行拆除。

拆除的楼房共计10层,高约30米,占地面积约2000平方米。

建筑周围环境复杂,紧邻城市主干道,附近有居民区和商业设施,施工安全要求高。

二、编制依据1. 《爆破安全规程》GB6722—86;2. 《中华人民共和国民用爆炸物品管理条例》;3. 《爆破工程》中国力学学会工程爆破专业委员会编;4. 施工现场具体条件和相关法律法规。

三、施工组织机构及劳动力组织1. 管理组织机构网络:项目负责人1人,负责整体施工组织和管理;技术负责人1人,负责爆破技术方案的制定和实施;安全员1人,负责施工现场的安全监督;爆破工程师2人,负责爆破作业的技术指导;施工员若干,负责具体施工操作。

2. 劳动力组织:管理人员2人,爆破技术员1人,施工员10人,测量员2人,安全员1人,钻工10人,电工1人,普工10人。

四、爆破方案编制原则1. 采用控制爆破和必要的防护措施,减少爆破有害效应,实现安全爆破;2. 采用预裂爆破,保证边坡光滑稳定;3. 采用多排孔微差爆破,加快施工进度;4. 距离房屋及楼房较近的土方爆破,必须采用控制爆破和松动爆破,将影响因素降低到最低点。

五、钻孔爆破的各项参数的确定及施工方法1. 钻孔设备:主要采用CHA660露天潜孔钻,并辅助以YT—28钻机;2. 爆破材料:选用符合国家标准的炸药和雷管;3. 钻孔直径和深度:根据楼房结构和土壤条件,确定钻孔直径为60毫米,深度为5米;4. 爆破网络:采用串并联相结合的爆破网络,确保爆破效果和安全;5. 施工方法:先进行预裂钻孔,然后进行主孔钻孔,最后进行爆破作业。

六、施工进度计划与工期控制1. 施工总进度计划:根据爆破工程的特点,制定详细的施工进度计划,确保工程按时完成;2. 工期控制:设立专门的工期控制小组,对施工进度进行实时监控,确保施工进度符合计划要求。

七、安全施工及文明施工措施1. 安全施工:加强施工现场的安全管理,设置安全警戒线,对施工现场进行封闭管理,确保施工过程中人员和财产的安全;2. 文明施工:遵守施工现场文明施工规定,做好施工现场的环境保护工作,确保施工过程中的环境卫生。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

莒南县石泉湖水库除险加固工程
爆破方案及施工组织设计
一、工程概况
被爆破介质性质:该工程岩石为凝角砾岩岩,f 值0.55。

爆破工程量:约计6万m 3
爆破周围环境:该爆破区为水库溢洪闸及泄槽,开挖深度约3米,总方量约计6万m 3,泄槽右岸100米是村
村通道路,北面是水库,西面是农田,树林。

爆破周围环境见示意图。

水 库

农田
二、爆破方案选择
1、爆破方案设计与技术经济综合比较
一般情况下,石方爆破开挖可选用深孔在直径台阶爆破和浅孔小直径台阶爆破。

由于深孔直径台阶爆破用量大,爆破方量大,爆破产生的危害对周围影响较大,适用于爆破环境好的爆破工程。

浅孔小直径台阶爆破用药量小,爆破方量小,爆破产生的危害对周围影响较小,适用于爆破环境差的爆破工程。

2、爆破方案选择和确定
根据施工技术要求,就该地形地质条件和周围环境,石方开挖较适宜用小直径浅孔爆破法,结合调整爆破开挖顺序和爆破方向,改善爆破效果;这种施工方案工作面集中,钻孔爆破效率高,可向全面展开,能充分发挥凿岩设备的能力,二次破碎少,且钻爆与排碴平行作业相互干扰较少,施工便于调整和管理。

三、钻爆参数设计
1、凿岩机据选型
手持180、240钻机打孔
2、爆破参数
(1)爆破范围(切口高度、长度、方式、或开挖深度)开挖深度在1.5m,20×20m
(2)孔深(L),L=1.8m
(3)炮孔直径(D),D=36mm
(4)最小抵抗线(W),W=1m
(5)炮孔间距(a),a=(1.0~1.5)w=1.2m
(6)炮孔排距(b),b=(0.8~1.0)W=1m
(7)单孔装药量(Q),Q=qabL=0.64kg式中:q—炸药单耗(kg/m3)
(8)堵塞长度(L),L=(0.8~1.0)W=1.2m
(9)炮孔装药结构(标:主炮孔装药机构图、周边空装
3、炮孔布置方式(标:炮孔布置示意图)三角梅花型布孔
4、爆破器樯选择
(1)炸药品种:
膨化炸药
表一:炸药性能表
(2)雷管品种:
瞬发电雷管
5、爆破网络(标:起爆网络图)
负极正极
6、预期爆破材料消耗表。
