筏板砖胎模施工方案

合集下载

筏板基础专项施工方案——砖胎膜

筏板基础专项施工方案——砖胎膜

筏板基础专项施工方案——砖胎膜筏板基础是一种常用的基础工程,适用于软基地区的建筑物基础。

砖胎膜是筏板基础的一种变形,其施工方案有着独特的特点和要求。

本文将从砖胎膜的构造特点、施工流程以及质量控制等方面进行详细介绍。

一、构造特点砖胎膜是一种由砖和胎膜组成的基础形式,其主要构造特点如下:1.材料选择:砖胎膜所用的材料主要包括普通砖和聚乙烯膜。

砖的选材应符合相关规范要求,胎膜应具有一定的韧性和承载能力。

2.结构组成:砖胎膜主要由一层砖和一层胎膜构成,形成一种叠合的结构,能够承受上部建筑物的荷载并传递到地基。

3.施工简便:相比传统筏板基础,砖胎膜施工简便,不需要混凝土浇筑,减少了工程周期和投资成本。

二、施工流程1. 准备工作•材料准备:准备好所需的砖和胎膜,检查材料的质量和数量是否满足要求。

•现场测量:根据设计要求,在施工现场进行测量,确定基础的位置和尺寸。

2. 砌筑砖胎•铺设胎膜:先铺设一层胎膜在基础位置上,确保其无褶皱和平整。

•砖的砌筑:在胎膜上依据设计要求砌筑一层砖,注意砖与砖之间的缝隙和水平垂直度。

3. 确定强度•成型固化:待砖胎完工后,进行固化处理,确保胶结牢固。

4. 质量验收•检验:对砖胎膜施工过程中的关键环节进行质量把关,确保符合相关标准。

三、质量控制1. 施工质量要求•表面平整度:砖胎表面应平整,无明显凹凸。

•砖缝宽度:砖之间的缝宽应符合设计要求。

2. 强度要求•承载能力:砖胎膜的整体承载能力应满足设计要求。

•抗变形性:砖胎膜应具有一定的抗变形性,确保不会因外力作用而变形。

以上就是砖胎膜的施工方案及质量控制要求的介绍,希望能对筏板基础的施工提供一定的参考和帮助。

砖胎膜工程施工设计方案

砖胎膜工程施工设计方案

砖胎膜工程施工设计方案一、工程概况本次砖胎膜工程是位于地地下室的防水施工项目,项目总面积约为800平方米。

地下室结构为混凝土梁柱框架结构,采用单排双层黄砖墙体。

二、前期准备1.材料准备砖胎膜材料包括砖胎膜液、砂浆、玻璃纤维网格布、胶粉等。

根据现场具体情况,进行材料测量,并根据材料的消耗量,计算出所需材料的总量。

2.设备准备根据施工工艺要求,准备好适用于砖胎膜工程的专用工具和设备,如刮板、滚筒、电热器等。

确保设备完好,并进行必要的维护和保养。

3.清理工作在进行施工前,对施工区域进行清理,清除地面上的障碍物和残留物,确保施工区域干净整洁。

三、基层处理1.基层检查对地下室的混凝土墙体进行检查,确保墙体表面平整坚实,并检测墙体是否存在松动、裂缝等问题。

如有问题,应进行相应的修补和处理。

2.基层处理将墙体表面清洁干净,并刮除墙面的浮灰和油脂污染。

对墙体表面的裂缝进行填补,使墙面表面平整。

四、施工方案1.刷涂砂浆首先,将砂浆倒入清水中,搅拌均匀,然后用刮板将砂浆均匀地涂抹在墙体表面。

确保砂浆均匀分布,且厚度不超过2mm。

2.贴网格布涂抹完砂浆后,即可贴上玻璃纤维网格布。

将网格布按照规定的贴法,贴在已涂抹砂浆的墙体表面。

确保网格布覆盖整个墙面,并保持其平整。

3.涂抹砂浆在贴好网格布后,将砂浆重新搅拌均匀,然后使用刮板将砂浆均匀涂抹在网格布上。

涂抹时要注意控制砂浆的厚度,保持一致。

4.压光处理在砂浆还未干透的情况下,使用压光工具对整个墙面进行压光处理。

保持一致的压力和速度,使墙面表面平整光滑。

五、验收及注意事项1.验收要点工程完工后,应进行验收。

验收要点包括检查墙面表面的平整度、厚度及质量等,确保施工质量符合规范要求。

2.注意事项在施工过程中,需注意以下几个方面:(1)施工前的基层处理工作要仔细,确保墙面表面平整坚实。

(2)砂浆的配比要合理,搅拌均匀,确保其质量符合要求。

(3)砂浆的厚度要均匀一致,不得超过规定的厚度。

筏板基础砖胎模施工方案

筏板基础砖胎模施工方案

筏板基础砖胎模施工方案一、工程概况本工程是一项建筑工程,旨在建造一座高层住宅楼。

建筑包括筏板、集水井和电梯井等部分。

施工深度将根据实际情况进行统计。

二、编制依据本工程的编制依据包括建筑设计图纸、工程规范和相关法律法规。

三、施工要求为确保工程质量,施工人员必须具备相关资质和技能。

施工过程中应严格按照设计图纸和规范要求进行操作,并进行必要的检查和测试。

四、施工方法在本工程中,将采用砖胎膜设计。

该设计需要精确测量深度,并在施工中按照规范要求进行操作,确保施工质量。

二、砖胎膜砌筑在进行砖胎膜砌筑时,应注意以下要点:1.砖胎应选用质量好、尺寸规整、无裂纹、无明显变形的砖块。

2.砖胎的砌筑应按照设计要求进行,砌筑过程中应注意砖与砖之间的垂直度、水平度和平整度。

3.砖胎的厚度应符合设计要求,砖胎与钢筋混凝土结构应紧密贴合。

4.砖胎砌筑完成后,应进行验收,确保砌筑质量符合要求。

三、抹灰在进行抹灰时,应注意以下要点:1.基层表面应平整、无明显凹凸和松动。

2.抹灰前应先进行基层处理,包括清洁、涂刷界面剂等。

3.抹灰应按照设计要求进行,抹灰厚度应符合要求。

4.抹灰完成后,应进行验收,确保抹灰质量符合要求。

五、工程质量保证措施一、基本要求1.工程质量应符合国家、地方有关标准和规定。

2.工程施工应按照设计文件进行,不得随意改变。

3.工程施工应按照工程质量管理体系进行,确保施工质量。

二、施工保证措施1.建立健全的工程质量管理体系,确保施工质量。

2.严格执行施工规范和操作规程,确保施工质量。

3.加强现场管理,确保施工质量。

4.做好施工记录和质量档案,便于日后的验收和评估。

三、质量保证体系建立健全的质量保证体系,包括质量管理人员的职责、工作流程、质量检查、质量纠正和质量记录等,确保工程施工质量。

六、安全保证措施在施工过程中,应加强安全管理,确保施工安全。

具体措施包括:1.建立健全的安全管理体系,确保施工安全。

2.严格执行安全规范和操作规程,确保施工安全。

砖胎膜施工(小方案)

砖胎膜施工(小方案)

砖胎膜专项技术方案1、工程概况拟建的“美丽新城住宅小区”,局部1-2轴砖胎膜施工。

2、编制依据本工程施工图纸及现行规范。

3、施工方案A、施工方法本工程墙体及砌筑砂浆:砌体采用混凝土普通砖,M7.5水泥砂浆。

2、地下车库基础为筏板基础,板厚400,砖胎膜厚度为370。

砌筑高度为-1.9至正负零地面 3、砖胎膜施工完毕后,靠砼浇注一侧均做2公分厚抹灰层,抹灰层应压过转胎膜顶面。

4、所有转胎膜均应按基础尺寸放大5公分作为砖膜内边线,预留的5公分厚度为抹灰+防水层+保护层的厚度。

5、作业条件: 1)土方开挖完毕,相关部门已进行基坑验槽。

2)放出基础轴线,外边线,并经验收通过。

3)基坑底100厚垫层施工完毕。

4)根据最下面第一皮砖的标高,拉通线检查。

B、操作工艺: 1、砌筑前,将基础垫层清扫冲洗干净,洒水湿润。

2、根据设计图纸各部位尺寸,排砖摞底,使组砌方法合理,便于操作。

3、拌制砂浆:(1)砂浆配合比应用重量比,计量精度为,水泥±2%,砂及掺和料±5%。

(2)宜用机械搅拌,投料顺序为砂水泥掺和料水,搅拌时间不少于1.5min。

(3)砂浆应随伴随用,水泥或水泥混合砂浆一般在拌合后3~4h用完,严禁使用过夜砂浆。

4、砌砖墙体:(1)砌筑砖砌体时,砖应提前1—2天浇水湿润。

湿润深度为砌筑前10~15mm,严禁砌筑前临时浇水的施工方法,严禁采用不浇水干砌。

(2)组砌方法应正确,上、下错缝,交接处咬槎搭砌,灰缝水平缝宽15mm,竖向灰缝宽度20mm。

4、质量措施1、保证项目:(1)砖的品种、规格、强度必须符合设计要求,有出厂合格证,实验报告。

(2)砂浆品种必须符合设计要求,强度必须符合规定。

(3)砌体水平灰缝砂浆饱满,立缝填塞密实。

(4)转角处严禁留直槎,其它部位应留斜槎。

2、基本项目:上下砖错缝,每间(处)2皮砖通缝不超过3处。

接槎处砂浆密实,缝砖平直。

加强技术管理,认真贯彻各项管理制度,开工前要落实好各级人员岗位责任制,作好技术交底。

楼砖胎模施工方案

楼砖胎模施工方案

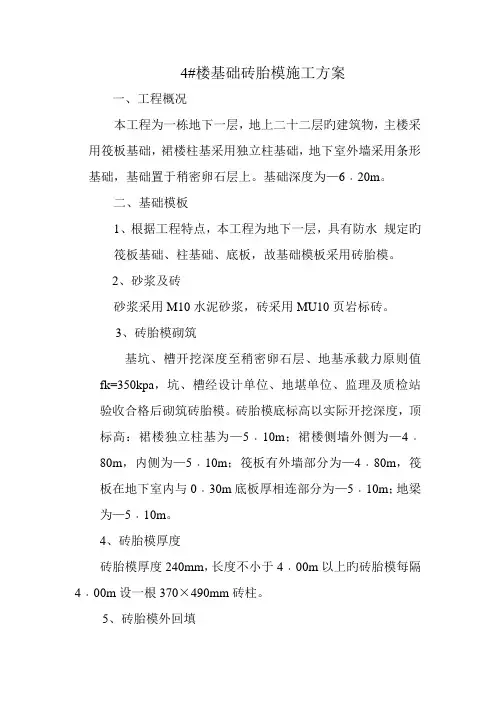

4#楼基础砖胎模施工方案
一、工程概况
本工程为一栋地下一层,地上二十二层旳建筑物,主楼采用筏板基础,裙楼柱基采用独立柱基础,地下室外墙采用条形基础,基础置于稍密卵石层上。

基础深度为—6﹒20m。

二、基础模板
1、根据工程特点,本工程为地下一层,具有防水规定旳
筏板基础、柱基础、底板,故基础模板采用砖胎模。

2、砂浆及砖
砂浆采用M10水泥砂浆,砖采用MU10页岩标砖。

3、砖胎模砌筑
基坑、槽开挖深度至稍密卵石层、地基承载力原则值fk=350kpa,坑、槽经设计单位、地堪单位、监理及质检站验收合格后砌筑砖胎模。

砖胎模底标高以实际开挖深度,顶标高:裙楼独立柱基为—5﹒10m;裙楼侧墙外侧为—4﹒80m,内侧为—5﹒10m;筏板有外墙部分为—4﹒80m,筏板在地下室内与0﹒30m底板厚相连部分为—5﹒10m;地梁为—5﹒10m。

4、砖胎模厚度
砖胎模厚度240mm,长度不小于4﹒00m以上旳砖胎模每隔4﹒00m设一根370×490mm砖柱。

5、砖胎模外回填
砖胎模外回填旳内外高差不得超过1.40m。

6、砖胎模防水
砖胎模防水,砖胎模内侧用1:2水泥砂抹20mm厚水泥砂浆面层作防水基层。

筏板基础砖胎膜施工

筏板基础砖胎膜施工
2、砌筑现场和搅拌站设专人清理,保证清洁。
3、砌体施工时作好用电安全和高空作业安全防护。
另:不明之处商议处理
技术负责人:交底人:接交人:
工程名称
郑州第二市政建设集团有限公司商务综合楼工程
交底部位
筏板基础砖胎膜施工
工程编号
日期
交底内容:
筏板基础砖胎膜施工

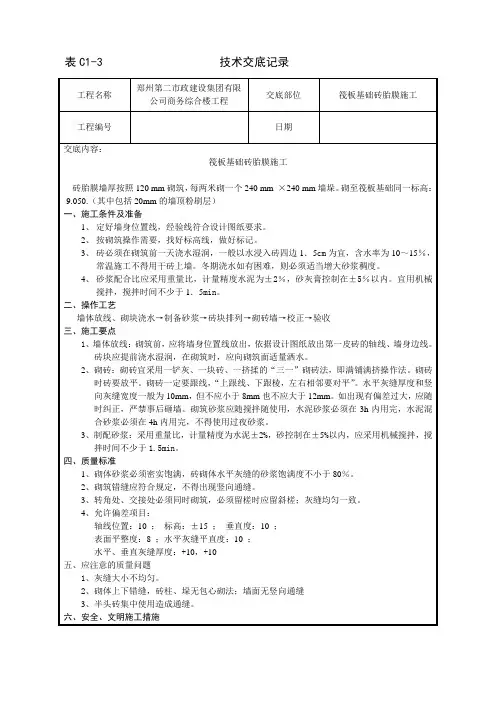

砖胎膜墙厚按照120 mm砌筑,每两米砌一个240 mm×240 mm墙垛。砌至筏板基础同一标高:-9.050.(其中包括20mm的墙顶粉刷层)
一、施工条件及准备
1、定好墙身位置线,经验线符合设计图纸要求。
2、按砌筑操作需要,找好标高线,做好标记。
3、砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5cm为宜,含水率为10~15%,常温施工不得用干砖上墙。冬期浇水如有困难,则必须适当增大砂浆稠度。
4、砂浆配合比应采用重量比,计量精度水泥为±2%,砂灰膏控制在±5%以内。宜用机械搅拌,搅拌时间不少于1.5min。
3、制配砂浆:采用重量比,计量精度为水泥±2%,砂控制在±5%以内,应采用机械搅拌,搅拌时间不少于1.5min。
四、质量标准
1、砌体砂浆必须密实饱筑错缝应符合规定,不得出现竖向通缝。
3、转角处、交接处必须同时砌筑,必须留槎时应留斜槎;灰缝均匀一致。
4、允许偏差项目:
轴线位置:10;标高:±15;垂直度:10;
表面平整度:8;水平灰缝平直度:10;
水平、垂直灰缝厚度:+10,+10
五、应注意的质量问题
1、灰缝大小不均匀。
2、砌体上下错缝,砖柱、垛无包心砌法;墙面无竖向通缝
3、半头砖集中使用造成通缝。
六、安全、文明施工措施
1、现场搭设防护棚,保证砂浆搅拌站工作人员的安全。

施工方案-筏板基础专项施工方案——砖胎膜

施工方案-筏板基础专项施工方案——砖胎膜

筏板基础专项施工方案一、工程概况该工程为裕祥花园28#—29#高层住宅楼,位于许昌市朝阳路以东,天宝路以北,西苑路以南,龙翔路以西。

为全现浇框架剪力墙结构,地下一层,地上二十六层。

该工程建筑物总高75.7米,建筑面积为13892.121平方米。

层高均为2.9米,室内外高差为0.3米。

抗震设防烈度为七度,耐火等级为一级,结构安全等级为二级。

设计使用年限50年。

二、施工准备A.钢筋工程1.作业条件钢筋绑扎前,核对钢筋加工料表是否正确,并检查有无锈蚀现象,除锈后再运至施工部位。

做好放线工作,弹好筏板基础、柱、墙位置线及钢筋位置线。

2.材料要求钢筋:级别、规格符合设计要求。

质量符合现行标准要求。

20~22扎丝、钢筋垫块等。

3.机具准备钢筋切断机、钢筋弯曲机、钢筋调直机、钢筋钩子、钢筋扳子、钢丝刷、断扎丝铡刀等,墨斗、墨汁、小白线、粉笔等。

B.模板工程1.作业条件a.放好轴线、模板边线、水平控制标高线。

b.底板钢筋绑扎完毕,水电管线及预埋件均已安装,钢筋保护层垫块己垫好,并办完隐检手续。

2.材料要求模板采用木模板,符合现行规范要求。

3.施工机具扳手、钳子、线坠、小白线、水性隔离剂等。

三、操作工艺A.钢筋工程放线并预检→成型钢筋进场→排钢筋→机械连接接头→绑扎→柱墙插筋定位→交接验收a.绑扎底板下层网片钢筋1.在垫层上弹好筏板基础、钢筋位置线,先铺下层网片的长向钢筋,后铺下层网片上面的短向钢筋,钢筋接头采用机械连接。

2.绑扎加强筋:依次绑扎局部加强筋。

b.绑扎底板上层网片钢筋1.铺设上层铁马凳:马凳用剩余短料焊制,马凳短向放置,间距1.2~1.5m。

2.绑扎上层网片下筋:先在马凳上绑扎架立筋,在架立筋上划好钢筋位置线,按图纸要求,顺序放置上层网片的下筋;绑扎上层网片上筋:根据在上层下筋上划好的钢筋位置线,按顺序放置上层钢筋,钢筋接头采用焊接或机械连接,接头在同一截面相互错开50%,同一根钢筋尽量减少接头。

3.绑扎柱和墙体插筋:根据放好的柱和墙体位置线,将柱和墙体插筋绑扎就位,并和底板钢筋点焊固定,要求接头均错开50%,根据设计要求执行,设计无要求时,甩出底板面的长度≥45d,柱绑扎两道箍筋,墙体绑扎一道水平筋。

地下室砖胎膜专项施工方案

地下室砖胎膜专项施工方案

本工程基础为伐板基础,考虑到土方开挖采用机械大开挖,工期较紧,综合现场情况及设计图纸。

决定在施工过程中地下室主楼与附楼筏板高低差接触部分及筏板外围周边部分模板等采用砖胎模。

1、楼与附楼筏板高低差接触部分砖胎膜全部采用MU15 混凝土砖240 砖墙,水泥砂浆砌筑,内批 1 :2 水泥砂浆(掺5%防水粉)作胎膜,胎膜表面增设防水层的施工。

做法详下图:2、筏板周边采用MU15 灰砂砖240 砖墙,水泥砂浆砌筑,内批1:2 水泥砂浆(掺5%防水粉)作胎膜,阴阳角抹成R=50mm 的圆弧以方便防水膜贴的施工。

做法详下图:3、工艺流程放线→排砖→ 砌砖→ 外侧回填→ 内侧抹灰4、施工方法人工清槽并浇筑完垫层后,在垫层上放出砖胎模线 (底板外轮廓+防水层厚度+抹灰层厚度),然后立皮数杆按一顺一丁方式错缝砌筑。

砖胎模采用MU15 混凝土砖,砌筑砂浆砌筑,采用1 :2 水泥砂浆抹面。

阴阳角抹成R=50mm 的圆弧以方便防水膜贴的施工。

5、施工要点砌筑时应上下错缝,搭接长度不宜小于60mm。

灰缝应横平竖直,砂浆饱满,垂直缝宜用挤缝法。

水平灰缝厚度不得大于12mm,垂直灰缝一般为10mm。

1 、一般项目:(1)砖砌体组砌方法应正确,上下错缝,内外搭接。

(2)砖砌体的灰缝应横平竖直,厚薄均匀。

水平厚度宜为10mm,但不应小于8mm,也不应大于12mm。

2 、主控项目:(1)砌块和砌筑砂浆的强度等级应符合设计要求。

(2)检验方法:检查砌块的产品合格证书,产品性能检测报告和砂浆试验报告。

3、允许偏差允许偏差应符合下表的规定项次项目允许偏差(mm) 检验方法轴线位移10 用尺检查1 小于或等于3m 5垂直度用2m 托线板或吊线检查大于3m 10用2m 靠尺和楔形塞尺检2 表面平整度8查砌体的砂浆饱满度及检验方法应下表的规定砂浆饱满度砖砌体垂直检查数量:每处不应少于3 块。

检验方法采用百格网检查块材底面砂浆的粘结痕迹面积灰缝水平≥80%。

筏板基础砖胎膜施工方案

筏板基础砖胎膜施工方案

基础砖胎膜施工方案1编制依据1.1 上街区郊段村新型社区项目二期基础结构施工图纸1.2 《砌体结构工程施工质量验收规范》(GB50203-2011)1.3 《砌体结构设计规范》(GB50003—2001)1.4 《砌筑砂浆配合比规程》(JGJT98-2010)2.工程概况2.1建筑概况本工程为一住宅小区,本期工程由15幢11.5层的小高层商住楼及相应的配套设施组成,总建筑面积111437.4m2(含12#楼),该工程位于上街区金华路与丹江路西南角。

本工程设计标高±0.000,相当于绝对标高166.300—168.600m,基本风压为0.45kN/m2,按7度抗震设防烈度进行设计。

主体结构使用年限50年。

工程基础形式为灰土挤密桩,灰土桩以第四层粉质粘土为桩端持力层,有效桩长不小于5.5米。

工程灰土挤密桩按等边三角形布置,桩径400mm,桩间距为1m。

基础为平板式筏板基础,筏板厚650,采用C30P6砼浇筑。

筏板下设70厚防水层、100厚素砼、500厚三七灰土。

地下室外墙采用采用C30P6砼浇筑。

2.2砖胎膜砌筑概况本工程基础底板、集水井和承台侧膜采用砖胎膜,砖胎膜采用灰砂砖、M7.5砌筑砂浆砌筑,采用1:3水泥砂浆抹面。

根据现场实际情况,砌筑时,砖胎膜阳角和阴角砂浆抹面均做成圆弧状,以便防水层施工,不易破坏防水层。

砖胎膜高800mm ,采用MU10灰砂砖,M7.5水泥砂浆砌筑120mm厚;长度按超过6000mm间距设置240mm×240mm附壁柱3施工准备3.1施工管理组织准备公司选派优秀的管理人员组建项目经理部、组织过硬的施工队伍,通过入场教育,提高管理人员和施工人员的质量、安全意识。

3.2技术准备熟悉本工程图纸及其它技术文件,针对本工程具体情况编制施工方案。

要求所有施工人员都能按有关操作规程、规范、方案及有关工艺要求施工。

施工前对现场施工人员进行技术交底。

对于复杂及重要施工部位,要事先与技术部门、监理单位沟通,统一做法要求和质量标准。

筏板砖胎模施工方案

筏板砖胎模施工方案

筏板砖胎模施工方案
筏板砖胎模施工是在建筑业中常见的工程施工之一,其技术要求高,施工过程复杂。

本文将介绍筏板砖胎模施工的步骤和注意事项。

一、施工准备
1.施工前应全面了解设计图纸要求,确定模板尺寸和位置。

2.检查施工场地,确保场地平整。

3.准备好所需的木材、螺丝、胶水等施工材料。

二、模板制作
1.根据设计图纸要求,用木材制作好筏板砖胎的模板。

2.确保模板结构牢固、尺寸准确。

3.对模板进行防腐处理,以延长使用寿命。

三、模板安装
1.将模板按照设计要求精确放置在施工场地上。

2.使用螺丝等工具将模板固定在场地上,确保模板不会移动。

四、浇筑混凝土
1.在模板内铺设好沙石底层,用以支撑混凝土。

2.按照设计要求将混凝土倒入模板内,确保浇筑均匀、密实。

3.在浇筑后的混凝土表面进行养护,以保证混凝土质量。

五、拆模与验收
1.混凝土充分凝固后,拆除模板,注意不要损坏混凝土表面。

2.对浇筑的筏板砖胎进行验收,检查是否符合设计要求。

结语
筏板砖胎模施工是一项技术要求较高的工程施工,需要严格按照设计要求进行操作,确保施工质量。

通过本文的介绍,希望能为筏板砖胎模施工提供一定的参考和指导,使施工过程更加顺利和高效。

15#楼筏板基础砖胎膜砌筑方案

15#楼筏板基础砖胎膜砌筑方案

15#楼筏板基础砖胎膜施工方案1、项目概况项目概况项目名称淮北恒大雅苑回迁房工程项目地址淮北市人民路与濉溪路交口建设单位淮北恒通置业有限公司设计单位安徽省建筑设计研究院有限责任公司监理单位安徽南巽监理建设项目管理投资有限公司监督单位淮北市质量监督站施工单位中建四局第六建筑工程有限公司2、工程概况本工程15#楼:建筑面积24423.2m2;地上三十二层。

主楼基础为CFG桩复合地基+筏板基础的形式,褥垫层厚0.2m(底标高-7.10m)、C15混凝土垫层厚0.1mm,筏板厚度为1.6m,±0.00m标高相当于黄海高程33.25m,筏板基础板面标高为-5.20m。

3、施工状况:(1)因筏板混凝土浇筑方量较大,筏板较厚、冬季施工等不利因素影响,使得浇筑过程中的施工组织难度、施工难度大,需从混凝土的供应、机械、人员现场浇筑平面布置以及场内外交通协调等进行精心策划组织,并制定完善的施工技术方案,才能有效地保证大体积混凝土的质量。

(2)由于筏板基础较厚,本工程筏板基础周围采用砖胎膜,独立基础采用木模板,首先施工独立基础,后续进行筏板基础砖胎膜施工,对于筏板基础砖胎膜与独立基础相交部分,砖胎膜砌筑在独立基础上。

4、筏板基础砖胎膜砌筑(1)砌筑材料为用Mu10普通烧结砖、砂浆为M5水泥砂浆。

(2)砌筑位置:沿筏板基础四周砌筑一道砖胎膜,为240mm宽×1600mm高,;每1500mm 砌筑一个370砖垛,详见附图。

淮北恒大雅苑回迁房15#楼基坑挡土墙砌筑方案砖胎膜示意图5、砌筑流程基础施工→弹砌筑线→砌体分层(厚度)砌筑→表面抹灰→检查验收6、砌筑要求(1)上下错缝,灰缝平直,砂浆饱满。

砌筑时随手将挤出的砂浆刮去。

通过对砖的挤揉,使砂浆进入砖的竖缝内,并使砂浆粘结饱满,增加砖体间粘结能力。

(2)砌筑灰缝应横平竖直、上下错位1/2砖搭砌。

水平灰缝厚度为8~12mm,确保灰缝砂浆粘结饱满度达80%以上。

基础筏板砖胎膜施工方案

基础筏板砖胎膜施工方案

郑州铁路局铁道•京广家园住宅项目基础砖胎模施工方案编制人:审核人:批准人:中铁十五局集团第七工程有限公司二零一三年八月十一日基础砖胎模施工方案一、概况由于基础结构形式为筏板基础,电梯井、桩承台基坑开挖及砖胎模施工中尽量做到少放坡、早回填,减少对原土承载力的影响。

根据本工程的特点,车库筏板与主楼筏板相连接时车库筏板需要放坡,所以主楼筏板在砌砖胎模时只能砌至车库筏板放坡的底,即主楼筏板砖胎模砌筑高度为43cm;部分人防筏板与主楼相连接部位根据计算,放坡底达到主楼筏板底,所以部分人防与主楼筏板相连接的地方主楼筏板不砌砖模。

砖胎模施工范围主要为,塔吊基础、地下室底板等。

二、主要施工方法1、由于是CFG桩复合地基基础,故根据实际桩头标高分二次开挖土,第一次为桩间土,第二次为人工开挖基础底上200厚土层。

第一次开挖至垫层底以上200mm后,停止开挖,进行承台、集水井、电梯井放线验槽工作,放线验槽完成后进行土方二次开挖至褥垫层底,再进行下道工序施工。

3、基础砖胎模采用M7.5水泥沙浆砌砖,砖胎模为120厚,430高,根据现场实际情况评价每2m加砖垛以稳定砖胎模。

4、塔吊基础承台采用M7.5水泥砂浆砌240厚砖胎模。

同时采用可靠支护措施,以确保施工安全。

三、施工准备1、技术准备:(1)要认真阅读施工图和会审纪要内容,理解设计意图和构造节点处理方法,确定基槽挖深及槽宽,并向作业班组进行安全技术交底。

(2)做好细部测量、放线准备工作,对控制桩高程点进行复测。

2、材料、机具准备:(1)本工程所用为蒸压粉煤灰砖。

(2)砖进场必须进行复试合格,进场必须堆放整齐,使用前应湿润。

(3)水泥为32.5水泥,要有合格证,并复试合格,砌筑沙浆M7.5。

(4)砂浆拌合机一台。

四、施工流程基坑土清理→测量定位→级配砂石回填→弹水平线定标高→混凝土垫层→砌砖胎膜→砖胎膜1:2.5水泥砂浆内粉→防水卷材施工→防水保护层→测量放线→筏板基础钢筋绑扎→剪力墙、柱插筋→筏板基础混凝土浇筑五、操作工艺1、依照控制纵、横轴线,施工图基础尺寸,修整基坑边坡,少部分余土清理出场。

筏板基础专项施工方案——砖胎膜

筏板基础专项施工方案——砖胎膜

筏板基础专项施工方案一、工程概况该工程为裕祥花园28#—29#高层住宅楼,位于许昌市朝阳路以东,天宝路以北,西苑路以南,龙翔路以西。

为全现浇框架剪力墙结构,地下一层,地上二十六层。

该工程建筑物总高75.7米,建筑面积为13892.121平方米。

层高均为2.9米,室内外高差为0.3米。

抗震设防烈度为七度,耐火等级为一级,结构安全等级为二级。

设计使用年限50年。

二、施工准备A.钢筋工程1.作业条件钢筋绑扎前,核对钢筋加工料表是否正确,并检查有无锈蚀现象,除锈后再运至施工部位。

做好放线工作,弹好筏板基础、柱、墙位置线及钢筋位置线。

2.材料要求钢筋:级别、规格符合设计要求。

质量符合现行标准要求。

20~22扎丝、钢筋垫块等。

3.机具准备钢筋切断机、钢筋弯曲机、钢筋调直机、钢筋钩子、钢筋扳子、钢丝刷、断扎丝铡刀等,墨斗、墨汁、小白线、粉笔等。

B.模板工程1.作业条件a.放好轴线、模板边线、水平控制标高线。

b.底板钢筋绑扎完毕,水电管线及预埋件均已安装,钢筋保护层垫块己垫好,并办完隐检手续。

2.材料要求模板采用木模板,符合现行规范要求。

3.施工机具扳手、钳子、线坠、小白线、水性隔离剂等。

三、操作工艺A.钢筋工程放线并预检→成型钢筋进场→排钢筋→机械连接接头→绑扎→柱墙插筋定位→交接验收a.绑扎底板下层网片钢筋1.在垫层上弹好筏板基础、钢筋位置线,先铺下层网片的长向钢筋,后铺下层网片上面的短向钢筋,钢筋接头采用机械连接。

2.绑扎加强筋:依次绑扎局部加强筋。

b.绑扎底板上层网片钢筋1.铺设上层铁马凳:马凳用剩余短料焊制,马凳短向放置,间距1.2~1.5m。

2.绑扎上层网片下筋:先在马凳上绑扎架立筋,在架立筋上划好钢筋位置线,按图纸要求,顺序放置上层网片的下筋;绑扎上层网片上筋:根据在上层下筋上划好的钢筋位置线,按顺序放置上层钢筋,钢筋接头采用焊接或机械连接,接头在同一截面相互错开50%,同一根钢筋尽量减少接头。

3.绑扎柱和墙体插筋:根据放好的柱和墙体位置线,将柱和墙体插筋绑扎就位,并和底板钢筋点焊固定,要求接头均错开50%,根据设计要求执行,设计无要求时,甩出底板面的长度≥45d,柱绑扎两道箍筋,墙体绑扎一道水平筋。

基础筏板砖胎膜施工方案

基础筏板砖胎膜施工方案

基础砖胎模施工方案1.地下室抗浮板四周、抗浮板与筏板相接处、电梯基坑、集水坑侧模等砖胎模采用MU10页岩实心砖、M5.0水泥砂浆砌筑砖胎模,砖胎模采用240mm厚砖墙,砖胎模应考虑粉刷层及防水保护层厚度,砌筑位置为地下室抗浮板外边线+50mm。

砖胎模内侧及顶面采用25厚1:2.5水泥砂浆粉刷层作为防水层的基层,粉刷层在阴、阳角处应抹成半径为5cm的圆弧,待砖墙达到一定强度后侧面空隙用脚手管、脚手板进行加固处理防止浇筑砼时将砖胎模挤坏,详见下图。

2、1300及1900厚筏板四周侧模等砖胎模采用MU10页岩实心砖、M5.0水泥砂浆砌筑砖胎模,砖胎模采用370mm厚砖墙,砖胎模已考虑粉刷层及防水保护层厚度,砌筑位置为筏板外边线+50mm。

砖胎模内侧及顶面采用25厚1:2.5水泥砂浆粉刷层作为防水层的基层,粉刷层在阴、阳角处应抹成半径为5cm的圆弧,待砖墙达到一定强度后侧面空隙用脚手管、脚手板进行加固处理防止浇筑砼时将砖胎模挤坏,详见下图。

3号4号楼外侧由于降水没有达到预期效果,下面存在大量的积水,为了排水方便,在筏板砖胎膜外侧做240mm砖墙做支撑,共支设25道,支撑砖砌体呈倒梯形,上边2.4米,下边1.25米,顶部0.65米为120mm,高1.9米,筏板砖胎膜上部0.6米墙宽为240mm。

3、独立基础(塔吊基础)四周侧模等砖胎模采用MU10页岩实心砖、M5.0水泥砂浆砌筑砖胎模,砖胎模采用240mm厚砖墙,砖胎模应考虑粉刷层及防水保护层厚度,砌筑宽度为独立基础、塔吊基础外边线+50mm。

砖胎模内侧及顶面采用25厚1:2.5水泥砂浆粉刷层作为防水层的基层,粉刷层在阴、阳角处应抹成半径为5cm的圆弧。

独立基础、塔吊基础外侧回填水泥连砂石混合物防止浇筑砼时将砖胎模挤坏,详见下图。

根据施工图要求放出地下室筏板及抗浮板基础位置边线。

(完整版)基础筏板砖胎膜施工方案(1)

(完整版)基础筏板砖胎膜施工方案(1)

亚宝国际花园一期工程基础筏板砖胎膜施工方案工程名称:亚宝国际花园一期工程建设单位:成都亚宝置业有限公司施工单位:中国新兴保信建设总公司四川分公司编制人:审批人:日期:基础砖胎模施工方案地下室抗浮板四周、抗浮板与筏板相接处、电梯基坑、集水坑侧模等砖胎模采用MU10页岩实心砖、M5.0水泥砂浆砌筑砖胎模,砖胎模采用240mm厚砖墙,砖胎模应考虑粉刷层及防水保护层厚度,砌筑位置为地下室抗浮板外边线+50mm。

砖胎模内侧及顶面采用25厚1:2.5水泥砂浆粉刷层作为防水层的基层,粉刷层在阴、阳角处应抹成半径为5cm的圆弧,待砖墙达到一定强度后侧面空隙用脚手管、脚手板进行加固处理防止浇筑砼时将砖胎模挤坏,详见下图。

2、1300及1900厚筏板四周侧模等砖胎模采用MU10页岩实心砖、M5.0水泥砂浆砌筑砖胎模,砖胎模采用370mm厚砖墙,砖胎模已考虑粉刷层及防水保护层厚度,砌筑位置为筏板外边线+50mm。

砖胎模内侧及顶面采用25厚1:2.5水泥砂浆粉刷层作为防水层的基层,粉刷层在阴、阳角处应抹成半径为5cm的圆弧,待砖墙达到一定强度后侧面空隙用脚手管、脚手板进行加固处理防止浇筑砼时将砖胎模挤坏,详见下图。

3号4号楼外侧由于降水没有达到预期效果,下面存在大量的积水,为了排水方便,在筏板砖胎膜外侧做240mm砖墙做支撑,3、独立基础(塔吊基础)四周侧模等砖胎模采用MU10页岩实心砖、M5.0水泥砂浆砌筑砖胎模,砖胎模采用240mm厚砖墙,砖胎模应考虑粉刷层及防水保护层厚度,砌筑宽度为独立基础、塔吊基础外边线+50mm。

砖胎模内侧及顶面采用25厚1:2.5水泥砂浆粉刷层作为防水层的基层,粉刷层在阴、阳角处应抹成半径为5cm的圆弧。

独立基础、塔吊基础外侧回填水泥连砂石混合物防止浇筑砼时将砖胎模挤坏,详见下图。

根据施工图要求放出地下室筏板及抗浮板基础位置边线。

筏板砖胎模施工方案

筏板砖胎模施工方案

筏板砖胎模施工方案一、施工准备1.1施工材料和设备准备:筏板、砖胎、施工工具、扶梯、施工机械等。

1.2施工人员组织:分配施工人员,确定各自职责,并确保具备相应的施工经验和技能。

二、基础处理2.1确认施工范围和线位:根据设计要求和施工图纸,确定筏板砖胎的施工范围和线位。

2.2准确测量:使用测量仪器进行准确的地面高程和平整度测量,确定筏板砖胎的高程和线位。

2.3地面处理:对于不平整的地面,进行修复和平整处理,确保施工基础牢固、平整。

三、筏板施工3.1筏板选材:选择符合国家标准的、具有一定强度和耐久性的筏板材料,如高密度纤维板或胶合板。

3.2砖胎固定:按设计和施工要求将砖胎固定在筏板上,一般可使用粘胶剂、铆钉或螺钉等方式进行固定。

3.3水平调整:通过调整筏板,使其与地面水平,保证砖胎施工的准确性和稳定性。

3.4拼接处理:对于较大的筏板,需要进行拼接处理,确保拼接处连接牢固、平整。

四、砖胎施工4.1砖胎选材:选择具有一定强度和耐久性的砖胎材料,如混凝土砖、空心砖等。

4.2砖胎铺设:按照设计要求和图纸,按规定的规格和间距将砖胎铺设在筏板上。

4.3砖胎固定:通过使用粘胶剂、水泥浆或其他胶结材料,将砖胎与筏板固定,确保砖胎不会松动或移动。

4.4排水处理:考虑到砖胎施工后可能出现的雨水或地下水积聚问题,需要进行排水处理,确保砖胎施工的稳定性和安全性。

五、施工质量控制5.1施工过程监控:对筏板和砖胎的铺设、固定过程进行监控,确保施工过程的准确性和质量。

5.2施工记录和验收:对施工过程中的重要环节和节点进行记录,包括施工人员、施工时间、施工材料等,并进行施工质量验收。

5.3施工质量检测:根据相关标准和规范,进行施工质量的检测和评估,包括砖胎的强度、水平度、平整度等指标的检测。

六、安全措施6.1安全防护:进行必要的安全防护措施,如佩戴安全帽、安全鞋,设置警示标志等,确保施工人员的人身安全。

6.2施工现场管理:建立施工现场管理制度,确保施工过程的安全性和有序性,避免施工事故的发生。

3#楼筏板砖侧模

3#楼筏板砖侧模

陕建仕府大院3#楼工程筏板基础砖胎膜施工方案一、工程概况1、本工程位于安康市江北区,建筑物总长度为76.7米、宽度16.7米。

筏板厚度1500mm,地下室负二层高5.7米。

2、由于地下室基坑支护排桩距筏板基础外边仅20-30cm,模板安装及卷材防水无法施工,筏板基础外边缘采用砖胎膜,以确保卷材防水层施工质量。

二、施工准备工作1、测量放线时必须考虑砖胎膜内侧抹灰厚度及卷材防水层厚度。

2、施工前必须对工人进行技术交底。

3、所用的材料必须符合规范要求;砂浆试块强度必须达到7.5Mpa。

4、机具设备应到位,并能满足施工要求。

三、施工方法(一)施工顺序测量放线→砌砖胎膜→局部回填灰土(夯填)→抹灰→基层处理→铺贴卷材防水层→竹夹板临时保护。

(二)施工方法及技术措施1、测量放线时,轴线、标高、砖胎膜内壁距离必须符合设计及规范要求,经专业监理工程验收合格后,方可进行下道工序施工。

2、砖胎膜砌筑材料要求:①、标准砖强度不得低于Mu7.5,且必须符合规范和产品标准规定。

②、水泥砂浆标号为M7.5。

3、为保证砖胎膜施工质量,砖胎膜厚度应为240mm,采用一顺一丁砌法,水平灰缝砂浆饱满度必须大于80%,转角处必须同时砌筑。

4、砖胎膜砌筑高度为1.6m。

5、临近相关施工不得使砖胎膜出现裂缝下沉和变形现象。

6、砖胎膜内侧和顶面必须采用1:2水泥砂浆抹灰,厚度为20mm,分两次成活,第一遍抹灰厚度为12mm。

第二抹灰厚度为8mm,表面应压实抹光,所有阴阳角处抹半径为20mm的圆弧。

7、防水卷材的铺贴另详施工方案。

8、在绑扎钢筋前,砖胎膜内侧防水卷材表面必须用竹夹板或胶合板覆盖保护,顶面用麻袋覆盖保护。

任何坚硬材料或工具不得碰撞或支承防水卷材表面。

四、质量保证措施1、施工前应向班组进行施工技术交底,提高操作人员的质量意识。

2、所有材料进场后必须进行验收,合格后方能在该工程中使用。

3、经常观测地下水位情况,确保地下水位在基础垫层面以下1M。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

****筏板基础砖胎模施工方案 0
工程概况 0
砖胎膜砌筑 (1)
1 工艺流程 (1)
2 砖胎模砌筑 (1)
3 质量要求 (2)
3.1主控项目留槎的作法必须符合施工规范的规定 (2)
3.2一般项目 (2)
3.3允许偏差 (3)
砖胎膜施工注意事项: (3)
1抹灰 (4)
2砖胎模侧土体回填 (4)
工程质量保证措施 (5)
1基本要求 (5)
2施工保证措施 (6)
3质量保证体系 (6)
****筏板基础砖胎模施工方案
工程概况
****根据设计图纸要求,本工程伐板基础有防水要求,需粘贴防水后再浇筑砼。

针对此种情况在施工过程中采用砖胎模。

具体做法如下:首先开挖筏板土方人工清理至标高后,浇注c20混凝土垫层,用M7.5水泥砂浆砌筑370厚砖模,每隔3m做490砖柱进行加强。

并在砖模内墙及顶面用1:2水泥砂浆抹灰20厚,砖胎模四周做
成小圆角,便于防水层施工。

砌筑高度为比筏板高出20cm,即需砌筑砖胎膜高2.7m。

具体做法如附图1:
砖胎膜砌筑
1 工艺流程
拌制砂浆→施工准备(放线、立皮数杆)→排砖撂底→砌砖墙→自检、检验评定
2 砖胎模砌筑
砖胎模砌筑前,基础垫层表面应清扫干净,洒水湿润。

先盘墙角,每次盘角高度不应超过五皮砖,随盘随靠平、吊直。

放线时,在砖胎模内侧预留10mm的抹灰厚度,保证承台结构截面尺寸。

根据皮数杆最下面一层砖的底标高,拉线检查基础垫层表面标高,如第一层砖的水平灰缝大于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用砂浆垫平,更不允许砍砖找平。

平整和垂直符合要求后再挂线砌墙。

组砌方法应正确,砌体上下应错缝,里外咬槎,采用“三一”砌砖法(即一铲灰,一块砖,一挤揉),严禁用水冲砂浆灌缝的方法。

灰缝厚度宜为10mm,且应饱满、平直、通顺,立缝砂浆应填实。

应挤压碰头灰,防止透亮或瞎缝。

砖墙应拉通线砌筑,并应随砌随吊、靠,确保墙垂直、平整,不得砸砖修墙,几个人使用同一条通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平灰缝均匀一致,平直通顺,砌筑时宜采用外手挂线,可以照顾砖墙两面平整。

砌砖时砖要放平,里手高,墙面就要张,里手低,墙面就要背,砌砖时一定要上跟线,下跟楞,左右相临要对平。

墙体标高不一致或有局部加深部位,应从最低处往上砌筑,应经常拉线检查,以保持砌体通顺、平直,防止砌成“螺丝”墙。

3 质量要求
3.1主控项目留槎的作法必须符合施工规范的规定
3.1.1砖的品种、强度等级必须符合设计要求。

3.1.2砂浆品种符合设计要求。

3.1.3砌体砂浆必须饱满密实,实心砖砌体水平灰缝的砂浆饱满度不小于80%。

3.1.4转角处严禁留直槎,其它临时间断处,。

3.2一般项目
3.2.1砖砌体上下错缝,每处无长度超过500mm以上的通缝。

3.2.2砖砌体接槎处灰缝砂浆密实,缝、砖应平直。

3.3允许偏差
砖胎膜施工注意事项:
(1)做好施工人员现场技术交底,不能盲目进行施工;
(2)严格按照技术规范和方案要求进行操作施工;
(3)砖胎膜砌筑高度过高需分段砌筑,一次砌筑高度不得超过2000mm;
(5)做好地表水排放,防止地表水浸入回填土内,造成回填土质量问题;
(6)土方及地下室施工在雨季期内进行,砼垫层及砌砖模、抹灰工作不宜采用成片施工的方法,若采用成片成段施工极易受到不可预测的雨天的侵扰,应按承台个数和小面积进行。

对每天工程量进行合理安排,合理组织人力,对开挖完成后的承台基础梁及时进行砌筑胎膜、垫层施工,防止地表水侵蚀而造成返工。

(7)砖胎膜砌筑完成后做好防水施工;
(8)防水施工结束绑扎筏板钢筋;
(9)钢筋绑扎完毕后用模板、木方、钢管进行砖胎模的外围加固,在浇筑混凝土前具体加固措施详见下图:
1抹灰
砖胎模砌筑完毕,用1:2水泥砂浆在砖胎模内侧抹灰,抹灰厚度控制在20mm以内。

抹灰的面层不得有爆灰和裂缝且表面应光滑、洁净、接搓平顺、线角顺直平直。

各层抹灰之间及抹灰层和基层之间必须粘结牢固,不得有脱层空鼓。

立面垂直度允许偏差3mm,表面平整度允许偏差3mm,阴阳角方正,允许偏差3mm。

2砖胎模侧土体回填
1、土料要求
本工程按设计要求对砖胎模后边土的回填质量要求:
回填要求级配砂石夯填,或撼砂处理并注意安全。

2、级配砂石要求
根据现场实际情况,优先采用天然级配砂石,若无天然级配砂石,采用砂:石=7:3的人
工级配砂石。

3、填土方法(人工填土法)
(1)用手推车送土,以人工用铁锹、耙、锄等工具进行回填土。

(2)从场地最低部分开始,由一端向另一端自上而下分层铺填。

每层虚铺厚度300mm,夯实至200mm。

(3)深浅坑(槽)相连时,应先填深坑(槽),相平后与浅坑全面分层填夯。

(4)较大面积人工回填用打夯机夯实。

5、施工工艺
(1)人力打夯前应将填土初步整平,打夯要按一定方向进行,一夯压半夯,夯夯相连,行行相连,两遍纵横交叉,分层夯打。

夯实基槽及地坪时,行夯路线应由四边开始,然后再夯向中间。

(2)用蛙式打夯机夯实时,一般填土厚度不宜大于250mm,打夯前对填土应初步平整,打夯机依次打夯,均匀分布,不留间隙。

(3)基坑回填应在相对两侧或四周同时进行回填与夯实。

工程质量保证措施
1基本要求
(1)严格按照公司质量保证的要求开展工作,使质量工作贯穿于各个部门、各个环节、各道工序。

(2)抓好质量预控和质量意识教育。

组织施工人员学习施工规范、操作规程和质量检查标准,进行技术交底和质量通病防治教育,使施工人员了解工程概况,掌握工程要领及质量要求,做到人人心中有标准,个个心中求质量。

(3)严把质量关。

选用优质的设备,对工程中使用的各种设备把住采购和验收两个关。

(4)坚持三级检查验收制度,严把分项工程验收关。

在每个分项或工序施工过程中,认真执行操作班自检、施工员全面检、质量员核验检三道关。

(5)建立工程质量保证体系和质量管理责任制,做好各级质量交底。

2施工保证措施
(1)组织技术交底,向班组进行技术操作和质量标准的交底工作;
(2)严格按设计图、施工方案和施工规范等组织指导施工;
(3)砖胎模砌筑前,复核结构截面尺寸、标高;
(4)砌筑砖胎模时,基坑周边必须做好防护,预防砖胎模垮塌;
(5)及时排清基坑积水,避免基坑长期浸泡。

若砖胎模有裂隙,应作必要的填补,必要时拆除重新砌筑。

3质量保证体系
3.1、质量保证体系:
实行全面、全员、全过程中的质量管理建立由班组、施工队、项目部组成的三级质量保证体系,定期召开质量分析会,对存在的问题全面分析,找出原因,制定对策,确保质量。

施工过程中严格遵守监理程序,服从监理工程师各项指令。

1、加强技术管理:认真贯彻各项目技术管理制度、开工前落实各项人员岗位责任制,做好技术交底,使每个施工人员做到对工程的总体要求明确,对本岗位职责、质量和技术要求有深刻了解。

2、实行项目技术负责人质量负责制,建立完善的质量管理和质量信息网络,项目技术负责领导下的质量管理小组,具有检查、监督、指导各班组、各工序的工作质量和工作成果的权利,并将检查结果上报项目经理部,做为考核班组和个人的依据并与经济收入挂钩。

3、对影响成果质量的关键工序明确责任人,前一道工序对下道工序负责,凡不符合质量标准的前道工序不纠正不得转入下道工序。

4、实行质检员24小时跟班作业制度,严格掌握各工序的质量标准,防患于未然。

5、认真做好各种原始记录施工日记,做到准确、及时、齐全,整理汇总反馈信息,进一步指导施工。

3.2 组织保证措施
(1)项目经理为工程质量第一责任人,对质量安全负全责;
(2)项目经理部的所有施工人员在项目经理的统一指挥下,分工协作负责督促检查各工种施工质量;。

相关文档
