1 脚手架施工方案

1.1 本工程脚手架特点及脚手架选型

1.1.1 本工程脚手架特点

1)脚手架搭设场地多为虚空

北楼(1)轴外墙脚手架大部分设在采光井上空,另外(A)~(D)之间有15.35m长度为填土区,在填土完成之前脚手架必须悬挑。

南楼(11)轴及(13)轴外墙脚手架设在后浇带上,其中一排立杆在后浇带空当中。

2)脚手架远离结构

在两栋楼的南侧和西侧为从上到下的遮阳板,装修期间脚手架内排立杆距结构楼板边缘大于1200mm,距梁外侧大于1900mm,给脚手架连墙和卸荷带来困难。

3)脚手架高度超高

按照脚手架搭设高度的限制:扣件式钢管脚手架(双排架)的高度限制为50m,本工程脚手架搭设起点标高-1.5m,实际搭设总高度65.6m~75.6m。

脚手架与大堂悬索结构交叉

在南楼北侧和北楼南侧的大堂,外宽约14m,高9.5m,屋面为钢悬索结构,此位置脚手架同大堂悬索结构交叉。

1.1.2 脚手架选型

根据上述特点和本工程建筑外形,考虑到结构施工期间和装修期间的需要,本工程采用双立杆双排钢管脚手架,沿建筑周边封闭搭设。

在两栋楼的南侧和西侧,考虑到结构施工期间距装修用脚手架太远,为安全起见,在结构边缘与装修脚手架之间增设一排双立杆,同装修架连接(横杆分设),装修期间随遮光板的安装逐层拆除增设部分。

在25.1m及48.5m的标高采取又拉又撑的方法分两次卸荷,50m以上双立杆改为单立杆直至到顶。

1.2 脚手架的搭设

1.2.1 脚手架主要技术参数

纵向立杆间距:1.5m;

横向立杆间距:1.2m;

水平杆步距:1.8m;

内立杆离外墙边缘距离:300mm;

扫地杆距地:300mm;

1.2.2 主要材料要求

1)钢管

搭设脚手架的钢管采用力学性能适中的Q235A(3号)钢,其力学性能应符合国家现行标准《碳素结构钢》GB700-88中Q235A钢的规定,并符合以下要求:

本工程采用焊接钢管,钢管尺寸为6000、4000、2000mm不等,钢管外径d=48mm、壁厚t=3.5mm;

新管进场时必须有产品质量合格证,钢管材质检验报告;

新管进场时其表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯现象,两端面应平整;

钢管使用前必须进行防锈处理(涂防锈漆)及刷调和漆;

钢管使用前必须进行认真检查,外径及壁厚负误差不大于0.5mm和0.35mm;

旧钢管在使用前要进行认真检查,锈蚀严重部位应将钢管截断进行检查,不能满足要求的严禁使用;

搭设脚手架所使用的钢管严禁打孔。

2)扣件

扣件采用可锻铸铁铸造扣件,扣件用机械性能不低于KT33-8的可锻铸铁制造,验其外观,应符合以下要求:

表面不得有裂纹、气孔,不宜有疏松、砂眼或其它影响使用性能的铸造缺陷;并应将影响外观质量的粘砂、毛刺、氧化皮等清除干净;

扣件与钢管的贴合面必须严格整形,应保证与钢管扣紧时接触良好;

扣件的活动部位转动灵活,旋转扣件的两旋转面间隙应小于1mm;

当扣件夹紧钢管时,开口处的最小距离小于5 mm;

扣件表面要进行防锈处理;

新扣件进场必须有产品质量合格证、生产许可证、专业检测单位的测试报告;

螺栓不得有滑丝现象。

3)脚手板

本工程外脚手架采用50mm厚木板(松木);

脚手板的两端8cm处采用直径4mm的镀锌铅丝设两道箍并在施工中经常检查其有效性,发现断裂或松动及时消除,以防坠落伤人;

进场必须有产品质量合格证,外观检查不得有裂纹,开焊与硬弯现象,必须涂防锈漆,木脚手板不得有开裂、腐朽,板面挠曲小于3/1000。

4)底座

本工程外脚手架立管下采用可锻铸铁制造的标准双管底座或双底座,其质量要求同扣件。

1.2.3 脚手架搭设流程

脚手架搭设顺序如下:放置纵向扫地杆→立杆→横向扫地杆→第一步纵向水平杆→第一步横向水平杆→连墙杆(或加抛撑)→第二步纵向水平杆→第二步横向水平杆→剪刀撑→安全网→作业层跳板

1.2.4 脚手架搭设基本要求

1)构架尺寸:立杆纵向间距1.5m,横向间距1.2m,内立杆距外墙边线300mm,扫地杆距地300mm,作业层栏杆3道,中距500mm。

2)连墙件间距:竖向间距≦6m,纵向间距≦6m,脚手架上部自由高度≦6m。

3)连墙方式:根据本工程结构的特点和要求,脚手架主要同楼板边缘连接,由于板厚仅100mm,因此卸荷连接必须在梁中增加连接点。

4)剪刀撑:随脚手架一起搭架,剪刀撑的斜杆与水平面交角45度,水平投影宽度6m,斜杆与构架必须互相有节点相交。

5)杆件连接:脚手架的杆件连接构造应符合以下规定:

a. 脚手架左右相邻立杆和上下相邻立杆的接头应相互错开,并置于不同的构架框格内。

b. 立杆之间连接采用对接接头,当采用搭接接头时,其搭接长度应≧0.8m。

c. 杆件在绑扎处的端头伸出长度不小于100mm。

d. 跳板、挡脚板和栏杆

e. 跳板按三层作业层满配考虑,采用50mm木跳板,在作业层脚手架外侧边缘设置挡护

高度≧1.0m的拦杆,且栏杆间净空高度应≦0.5m。挡脚板高度200~250mm。

f. 安全网

在脚手架外侧通长全高设置密目安全网围护;在斜道、外用电梯出入口,首层通道出入口位置另加平网保护。

1.2.5 特殊部位脚手架搭设要求

1)北楼(1)轴外墙采光井部位,采用双根16#槽钢、连接板及套管焊成钢梁,搁置在采光井与(1)轴外墙之间,长3000mm,间距1500mm(同立杆纵距),共设34根。脚手

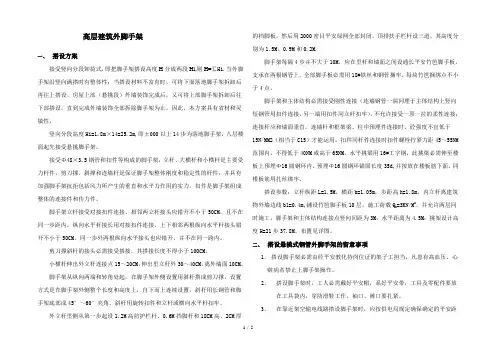

架直接插入双立杆套管中。(详下图:采光井部位脚手架示意图)
