地下综合管廊PPP项目运营维护及移交方案

合集下载

PPP项目运营维护移交方案

PPP项目运营维护移交方案

第三部分项目运营维护移交方案第一章运营养护组织机构本项目特许经营期间,工作重点由项目建设管理转移为以道路养护、机电维护、路产管理等为中心的运营管理。

项目公司根据运营管理的实际需要,提前一年开始进行运营管理筹备工作,全线营运管理体制、机构设置按照“集中管理"模式,坚持“精简、合理、高效”的配置原则,统筹规划、综合考虑,采取全线集中监控、集中管理的方式,避免重复建设和资源浪费。

组建运营养护管理公司,公司下设公司经理、副经理、总工程师、运营部、行政部、财务部和养护部,并明确各部门的工作职责、工作制度,全面、高效地开展各项工作.一、项目运营管理公司机构运营管理公司机构构架图二、重要人员职责(一)公司经理职责1、对项目公司负责,全面负责项目的管理工作。

保证项目安全运行,向项目公司提出合理化建议;2、负责项目的行政机构、规章制度、生产体系及质量管理体系的建立、健全:3、负责监督、指挥和协调各部门主管开展日常工作,并对其采取有效措施进行服务质量控制;4、负责有关经费管理,审核制定各项经费收支计划;5、协调与公安、消防的关系,并与内部和外界建立联络网络;6、负责审定年度、季度、月度工作计划及工作总结,审定上报的文件、报表,配合项目公司对管理工作的检查考核;(二)公司副经理职责1、对经理负责,协助总工程师完成项目的设备、设施的计划管理、设备管理、技术管理工作;2、负责为项目的结构、设备及附属设施定期更新养护技术,保证项目运行中使用的设备完好率达到规定的要求;3、协助主任工程师完成项目设备升级或改造更新的项目立项和可行性分析;4、对口负责各类设备、设施的技术管理,并在日常养护中监督、检查工作质量,必要时可提出整改措施;5、负责收集管理各类技术规范、养护要求,并协助主任工程师完成竣工验收、资料接受;(三)总工程师职责1、具体负责公路路基、路面、桥涵、绿化、房建、交通设施及市政配套设施等的养护管理及养护部门工作计划、统计的编制等工作.2、做好对本项目的业务指导和日常养护、维修工作的督促检查。

地下综合管廊PPP工程运营维护方案

地下综合管廊PPP工程运营维护方案

地下综合管廊PPP项目运营维护方案目录第1章推动入廊及入廊协调谈判工作方案 (1)1.1推动入廊及入廊谈判协调工作的目的 (1)1.2推动入廊及入廊谈判协调工作的团队组建 (1)1.3推动入廊及入廊谈判协调工作的核心内容 (2)1.1.1管线入廊时间与交付 (2)1.1.2管廊租赁价格 (2)第2章运营维护标准及绩效考核办法 (3)2.1运营标准 (3)2.1.1运营的质量管理标准 (3)2.1.2运营的技术执行标准 (3)2.1.3运营的日常管理标准 (4)2.2维护标准 (5)2.2.1电力系统的维护标准 (5)2.2.2照明系统的维护标准 (7)2.2.3通风系统的维护标准 (7)2.2.4防排烟系统的维护标准 (8)2.2.5消防报警系统的维护标准 (8)2.2.6排水系统的维护标准 (9)2.2.7监控及通信系统的维护标准 (9)2.3绩效考核办法 (10)2.3.1政府主管部门对项目公司的绩效考核办法 (10)2.3.2项目公司对部门的绩效考核办法 (12)2.3.3项目公司对内部员工的绩效考核办法 (13)第3章日常运营组织安排 (17)3.1管廊建设与日常运营的移交管理 (17)3.1.1管廊移交计划制定 (17)3.1.2管廊细部检查验收 (17)3.1.3管廊实体移交 (17)3.1.4管廊竣工资料移交 (18)3.2项目公司的组建 (18)3.2.1项目公司的职责 (18)3.2.2项目公司的组织架构 (19)3.2.3项目公司的部门职责 (21)3.3项目公司的人员安排 (25)3.3.1项目公司各部门的人员配置 (25)3.4项目公司的日常运营工作计划管理 (26)3.4.1保洁工作计划 (26)3.4.2安保工作计划 (28)3.4.3维保工作计划 (30)3.5项目公司的客户服务管理 (32)第4章内部管理规章制度 (34)4.1管线入廊管理制度 (35)4.2管廊巡检维护制度 (37)4.3交接班管理制度 (39)4.4设备缺陷管理制度 (40)4.5维修人员技术培训制度 (41)4.6设备房管理制度 (42)4.7备品备件管理制度 (42)4.8工程维修档案管理制度 (44)4.9定期疏通排水管道制度 (44)4.10综合管廊设施保洁制度 (44)4.11焊接作业管理制度 (46)4.12视频监控系统管理制度 (47)4.13工作票管理制度 (49)4.14操作票管理制度 (50)第5章设备检修与维护 (51)5.1设备检修 (51)5.1.1设备检修规定 (51)5.2设备维护 (53)5.2.1管廊管线的日常维护 (53)5.2.2管廊附属系统的维护管理 (54)5.2.3设施设备的维护保养 (55)第6章设备运行检测与报告制度 (55)6.1设备运行检测 (55)6.1.1检测器件的运行检测 (55)6.1.2控制器件的运行检测 (56)6.1.3压力表的运行检测 (56)6.1.4电气设备的运行检测 (56)6.1.5弱电设备的运行检测 (57)6.1.6离心式通风机的运行检测 (57)6.1.8管道阀门的运行监测 (58)6.1.9设施及附属工程的运行检测 (59)6.2报告制度 (59)6.2.1总则 (59)6.2.2报告原则 (59)6.2.3报告形式和内容 (60)6.2.4报告要求 (60)6.2.5安全事故报告 (60)第7章突发事件应急处理方案 (62)7.1突发事件应急处理方案 (62)7.1.1突发事件应急处理的原则 (62)7.1.2突发事件应急处理的组织 (62)7.1.3突发事件应急处理的程序 (63)7.1.4突发事件应急处理的演练 (66)7.2突发事件应急处理专项方案 (67)7.2.1停水停电的应急处理专项方案 (68)7.2.2暴雨洪水的应急处理专项方案 (68)7.2.3安保的应急处理专项方案 (68)7.2.4火灾的应急处理专项方案 (68)7.2.5燃气泄漏的应急处理专项方案 (69)7.2.6遇地震塌方的应急处理专项方案 (69)7.2.7施工事故的应急抢救处理专项方案 (69)7.2.8水浸的应急处理专项方案 (70)第8章运营维护保险方案 (70)8.1建筑工程一切险方案 (70)8.1.2第三者责任险方案 (71)8.1.3通用条款 (72)8.2公众责任保险方案 (74)8.3财产一切险投保方案 (77)8.4扩展保险方案 (80)第9章运营维护安全管理方案 (82)9.1安全管理要求 (82)9.2安全管理原则 (82)9.3安全控制重点 (82)9.4安全保证系统及组织机构 (83)9.5安全管理制度 (83)第10章运营维护环境保护方案 (84)10.1社会环境保护与管理 (85)10.2污染防治措施 (85)10.2.1大气污染防治措施 (85)10.2.2噪声污染防治措施 (85)10.2.3水环境污染防治措施 (86)10.2.4固体废物污染防治措施 (86)10.3管廊设施设备的节能减排 (86)为了充分发挥综合管廊的城市基础设施功能,确保综合管廊高效运转,保障综合管廊自有设施和管廊内公共管线及相关配套系统安全运行,我司制定了以下综合管廊运营维护方案。

PPP项目地下综合管廊投资建设运营方案

PPP项目地下综合管廊投资建设运营方案

XX州XX县地下综合管廊工程(一期)PPP项目响应文件磋商项目编号:CMMB(2017)111社会资本:XX公司(盖单位公章)法定代表人或其委托代理人:(签字)日期:2017年10月11日目录项目建设运营方案 (9)1项目公司组建方案 (9)1.1项目公司组建计划 (9)1.1.1项目公司组建时间及地点 (9)1。

1。

2项目公司注册资金 (9)1。

1。

3项目公司法定代表人 (9)1。

1.4项目公司设立原则 (9)1。

1.5项目公司办公地点及主要领导人员 (9)1.1。

6项目公司履行职责 (10)1。

2项目公司的机构设置 (10)1.2.1董事会职责 (10)1.2。

2监事会职责 (11)1.2。

3经营管理层职责 (11)1.2.4项目公司的人员安排 (11)1。

2。

5项目各领导的主要职责 (12)1。

3项目公司增资方案 (26)2项目投融资方案 (26)2.1资金筹措方案 (26)2.2项目资金到位和使用计划 (27)2.3收益、成本测算及财务分析 (27)3项目建设方案 (30)3.1编制说明 (30)3。

1项目概况、主要工作内容及时间安排 (30)3.2项目相关技术规范 (31)3。

3项目的准备与启动 (31)3。

3。

1施工安全、质量监督相关手续的办理 (32)3。

3。

2图纸会审的组织 (33)3.3。

3技术交底的组织 (34)3.4工程质量目标及保障措施 (34)3.4.1工程质量目标 (34)3.4.2工程质量目标保障措施 (34)3。

5工程施工方案及进度安排 (39)3.5.1施工总体部署说明 (39)3。

5.2总体施工顺序安排 (40)3.5。

3各施工阶段施工程序及施工安排 (41)3.6施工总体布置方案 (43)3.6。

1施工总平面布置原则 (43)3.6。

2项目现场布置 (43)3。

6。

3临时设施布置 (44)3。

6。

4施工生产临时设施 (45)3.6。

5安全、消防设施 (46)3.6。

地下综合管廊建设和运营整体解决方案

地下综合管廊建设和运营整体解决方案

规划目标
满足城市基础设施的长期 需求,提高城市管理和维 护水平,促进城市经济发 展。
规划内容
明确管廊的布局、断面设 计、入廊管线、建设规模 和投资估算等内容。
结构设计
结构类型
根据地质勘察结果和建设 要求,选择合适的结构类 型,如钢筋混凝土结构、 钢结构等。
荷载分析
对管廊所承受的荷载进行 详细分析,包括自重、土 压力、水压力等,以确保 结构的稳定性。
提供基础数据。
预警系统
03
根据监控数据和环境变化,自动触发预警机制,及时发现异常
情况并采取相应措施。
大数据分析与应用
数据整合
将各类监控数据、运营数据等进行整合,形成统一的数据中心。
数据分析
运用大数据分析技术,对数据进行深度挖掘,发现潜在问题,优 化运营管理。
数据可视化
通过数据可视化技术,将复杂数据以直观的方式呈现,便于决策 者快速了解管廊运营状态。
THANKS
谢谢您的观看
物联网技术的应用
设备监测
通过物联网技术,实时监测管廊内各类设备的工 作状态,确保设备正常运行。
数据传输
利用物联网技术实现数据的快速、稳定传输,提 高数据传输效率和准确性。
远程控制
通过物联网技术实现对管廊内设备的远程控制, 提高应急响应速度和运营效率。
云计算平台的建设
01
数据存储
利用云计算的存储能力,将海量 数据存储在云端,确保数据安全 可靠。
收益来源
探讨地下综合管廊的收益来源,如租赁费用、广告收益等,以提高项目的经济 效益。
社会效益评估
01
城市形象提升
地下综合管廊的建设有助于提升城市形象,改善城市环境,提高居民生

城市综合管廊运营与维护方案

城市综合管廊运营与维护方案

城市综合管廊运营与维护方案运营与维护方案入廊管线的运营维护由入廊管线单位负责,管廊的本体、附属设施和控制中心的运营维护由项目公司负责。

为确保综合管廊的高效、规范运行,项目公司运营部制定了一系列综合管廊维护管理制度体系。

维护管理制度综合管廊的日常维护、值班、安全检查、档案资料、安全等管理制度被细化和规范化,以确保综合管廊的高效、规范运行。

制度体系包括维护管理的内容、流程和措施等,为综合管廊的高效运行提供了保障。

日常维护管理制度维护管理制度包括保持综合管廊内整洁和通风良好、严格执行相关安全规程、配合和协助巡查、养护和维修等。

维护管理制度还包括综合管廊内发生险情时采取紧急措施并及时组织管线单位进行抢修,以及制定并实施综合管廊应急预案。

值班管理制度值班工作是信息枢纽,对上级重要文件的传达和项目公司内部事务的处理起着重要的保证作用。

值班人员要坚守岗位、认真处理当班事宜、接好电话并做好记录和办理工作、保持好环境卫生、办好领导临时交办的各项工作任务。

值班工作要求值班人员在接听电话时要做到文明亲切、听话、说话准确、记录完后要认真核对、确认无误后再终止通话。

值班日记要按要求写清值班时间、值班人员、事项内容等。

信息传达要做到内容清楚、范围准确。

值班人员应注意严格执行保密规定。

如果值班人员由于其它原因不能值班,应先行请假或请其它人员代替并报领导批准。

每天下班前都需要进行交接班,将未处理完的事项详细记录在值班日记上,并向接班人清楚地交代。

这是保证运营维护服务顺利进行的重要措施。

为了应对突发事件,建立了应急联动机制,并制定了事故处理程序、安全责任制等详细规定。

安全检查分为日常检查、定期检查和特殊检查,其中日常检查以目测为主,每周不少于一次,定期检查宜用仪器和量具量测,每季度不少于一次,特殊检查则根据实际需要由专业机构进行。

项目公司运营部按规定格式备存记录,包括项目设施状况、维护维修计划、检查记录、状态评定记录、维修记录、相关政府部门检查结果、事故记录等。

PPP项目运营维护移交方案

PPP项目运营维护移交方案

第三部分项目运营维护移交方案第一章运营养护组织机构本项目特许经营期间,工作重点由项目建设管理转移为以道路养护、机电维护、路产管理等为中心的运营管理。

项目公司根据运营管理的实际需要,提前一年开始进行运营管理筹备工作,全线营运管理体制、机构设置按照“集中管理”模式,坚持“精简、合理、高效”的配置原则,统筹规划、综合考虑,采取全线集中监控、集中管理的方式,避免重复建设和资源浪费。

组建运营养护管理公司,公司下设公司经理、副经理、总工程师、运营部、行政部、财务部和养护部,并明确各部门的工作职责、工作制度,全面、高效地开展各项工作。

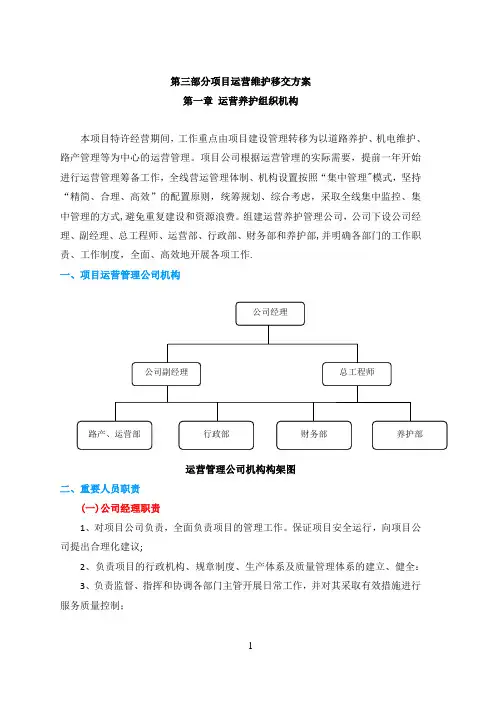

一、项目运营管理公司机构运营管理公司机构构架图二、重要人员职责(一)公司经理职责1、对项目公司负责,全面负责项目的管理工作。

保证项目安全运行,向项目公司提出合理化建议;2、负责项目的行政机构、规章制度、生产体系及质量管理体系的建立、健全:3、负责监督、指挥和协调各部门主管开展日常工作,并对其采取有效措施进行服务质量控制;4、负责有关经费管理,审核制定各项经费收支计划;5、协调与公安、消防的关系,并与内部和外界建立联络网络;6、负责审定年度、季度、月度工作计划及工作总结,审定上报的文件、报表,配合项目公司对管理工作的检查考核;(二)公司副经理职责1、对经理负责,协助总工程师完成项目的设备、设施的计划管理、设备管理、技术管理工作;2、负责为项目的结构、设备及附属设施定期更新养护技术,保证项目运行中使用的设备完好率达到规定的要求;3、协助主任工程师完成项目设备升级或改造更新的项目立项和可行性分析;4、对口负责各类设备、设施的技术管理,并在日常养护中监督、检查工作质量,必要时可提出整改措施;5、负责收集管理各类技术规范、养护要求,并协助主任工程师完成竣工验收、资料接受;(三)总工程师职责1、具体负责公路路基、路面、桥涵、绿化、房建、交通设施及市政配套设施等的养护管理及养护部门工作计划、统计的编制等工作。

PPP项目移交及运营维护方案

PPP项目移交及运营维护方案

PPP项目移交及运营维护方案PPP项目移交及运营维护方案一、工程移交1.目的为确保移交环节的顺利实施,本公司编制此移交方案。

结合现行法律法规规定及本招标文件要求,就移交的内容、程序等进行补充说明。

确保交出位于xxx食品科技产业园基础设施建设项目PPP项目资料齐全、功能完善、施设良好、设备运行正常,满足设计、符合使用要求的建设项目。

2.职责2.1 项目管埋公司负责工程竣工移交的组织工作。

2.2 采购人、管埋公司、施工单位、专业分包等各方协调组织办理竣工手续,并确保所移交的各项内容完整、客观、准确。

2.3 施工单位负责竣工资料的编制和移交,包含竣工图,设备相关资料。

2.4 施工单位协同各专业分包及材料供应商向采购人提供成套设备的使用规范。

2.5 施工单位协同管埋公司负责按技术协议规定的要求组织技术、设计、采购等部门消除缺陷,达到长期、稳定、连续运行的各项指标。

2.6 施工单位负责设备单体试运行、系统分部及整体试运至24小时试运组织、协调和组织工作,采购人及管埋公司现场进行监督和试操作。

2.7 施工单位负责做好调试期间的配合及验收工作。

2.8 施工单位负责项目移交前的技术性能指标的验收、评估并将相关资料移交给项目管埋公司。

3.移交程序3.1 工程预验收3.1.1 施工单位各个专业的专业工长配合采购人组成分专业小组,带领各专业技术以及现场负责人等进行现场移交。

各方按照各自的移交清单分别按照片区进行单体验收,每个片区验收合格后进行汇总。

3.1.2 各方按照各自提交的移交方案清单分别按照分片区进行分单体验收,并签字确认。

每个片区验收合格后进行汇总。

3.1.3 各个专业的验收分为子单位工程验收、分项移交、分部移交、相关系统运行需要现场抽查调试以确认。

3.1.4 施工单位负责组织各专业施工单位对预验收提出的不合格进行汇总、整改消缺、由业主验收确认。

3.1.5 项目消缺合格后,由总包部门向管埋公司提出调试申请,总包协同各专业技术配合调试操作。

地下综合管廊试点建设PPP项目建设运营程序

地下综合管廊试点建设PPP项目建设运营程序

地下综合管廊试点建设PPP项目建设运营程序第一节概述A市地下综合管廊建设PPP项目(第一批)总里程:42.69公里,投资总额:399508万元。

其中高铁新城区域内作为A 国际会展中心配套工程的7段管廊,建设里程约17.38公里,估算投资约为170411万元,竣工后以TOT方式交由项目公司负责特许经营期内的运营和维护。

其余管廊预计建设里程约25.31公里,包括相应的配套设施建设,投资估算为229097万元,采用BOT方式,由PPP项目公司负责投资建设(含施工图设计)、运营及维护工作。

特许经营期限届满后,项目公司按照PPP合同的约定,将上述管廊资产和权益,无偿、完好、无债务、不设定担保地移交给市人民政府指定机构。

为此PPP项目公司将根据国家和地方等现行建设程序等相关规定,结合工程具体特点及工程实施条件的成熟度的具体情况,全面有序安排各项活动,确保工程建设程序清晰,政府监管到位,运营管理有效。

详细见第五部分附件:本项目工程组织实施路径图(流程图)。

其相关内容简述如下。

第二节项目准备与启动为了完成本项目的建设运营,我联合体将在中标确定后与政府方股东(包括A市地下综合管廊投资发展有限公司、A市水业集团有限公司,A市燃气实业有限公司)共同出资注册成立组建PPP项目公司。

PPP项目公司负责对该项目的建设-运营-移交实施管理。

在PPP合同条件下,成立各职能部门。

第三节项目前期工作项目前期主要包括:项目建议书、可行性研究、规划设计方案、初步设计及概算、项目勘察等,根据本项目招标文件,A市地下综合管廊投资发展有限公司目前正在按程序办理BOT部分的项目前期工作,包括相应报批手续,以及勘察、方案设计、初步设计(含扩初)及设计监理等前期相关工作。

如中标后上述前期工作尚未完成,我联合体将根据联合体成员在投资、建设、施工、运维等领域积累的优势在招标人同意的前提下提前参与,确保本项目技术先进、成本可控。

第四节融资A市地下综合管廊试点建设PPP项目(第一批)建设管廊里程合计约为42.69公里,估算工程投资约399508万元。

综合管廊及配套设施工程PPP项目项目的运营和维护方案

综合管廊及配套设施工程PPP项目项目的运营和维护方案

综合管廊及配套设施工程PPP项目项目的运营和维护方案第1条运营和维护要求1.1乙方的主要责任1.1.1在整个运营期内,乙方应自行承担费用和风险,管理、运营和维护项目设施。

1.1.2在运营日前三个月内,应建立运营和维护质量保证和质量控制的具体措施和制度交甲方确认后执行。

1.1.3在项目进入运营期之前,乙方应根据法律、法规规定及投标承诺的目标编制营业、养护和维修手册(运营养护手册),并向甲方提交一份,运营养护手册经甲方批准后,乙方还应制定切实可行的实施细则。

1.1.4乙方应确保在整个合作期内,始终根据下列规定运营并维护项目设施:(1)适用法律和规范性文件;(2)本协议的约定;(3)运营养护手册以及与项目设施有关的设备的制造商提供的一切有关手册、指导和建议;(4)谨慎工程和运营惯例。

1.1.5乙方应确保项目设施始终处于良好营运状态并能够以安全、连续和稳定的方式提供符合适用法律和本协议要求的服务,包括但不限于:(1)从竣工之日至运营期结束,乙方应按运营养护手册、国家技术规范和操作规程,对项目及附属设施进行日常检查、维护,保证项目处于良好的技术状况;(2)乙方应保证抢险救灾等特殊情形下对项目的使用,保证安全畅通;(3)乙方应建立养护管理系统,并按时无偿提供工程质量及养护情况有关信息;(4)严格执行管廊相关收费标准(如有),与入廊管线单位签订入廊协议,并严格执行。

(5)乙方应服从建设行政主管部门对地下综合管廊运营统一管理的要求;(6)接受行政主管部门或其授权机构的监督管理,接受相关部门组织的综合管廊检查或养护大检查及质量评定。

养护检评质量指数符合有关指标要求;(7)建立完善的巡视检查和技术检查系统,建立完整的信息网络,及时、准确的掌握管廊状况,有依据、有计划、有针对性安排养护项目,确保项目养护质量和服务水平;(8)树立高度的交通服务意识和安全意识,在养护作业中,应满足正常的行人、车辆通行需求,安全布控应按照相关行业标准和规范进行;(9)当管廊及附属工程出现低于运营维护绩效评价标准下限(80分)、出现安全隐患或质量问题,乙方应及时采取相应措施维修、维护;(10)积极配合和协助管线单位的巡查、养护和维修;(11)发生险情时,采取紧急措施并及时通知管线单位抢修;(12)负责管廊保安工作,保持其正常秩序和尽力使管线单位免受骚扰;(13)处理所有对管廊内管理的投诉及各项维修,协助调节管线单位之间因管廊使用管理所引起的纠纷;(14)加强管理,防止任何人对管廊及附属工程的损坏。

地下综合管廊工程PPP项目大中修方案

地下综合管廊工程PPP项目大中修方案

地下综合管廊工程PPP项目大中修方案1.1综合管廊维修计划本项目运营期为20年,根据项目运营计划,在运营期内,计划自运营日起,每隔3年组织一次中修、每隔8年组织一次大修,运营期满项目移交前组织一次恢复性大修,同时,在运营期内根据日常巡检情况,对管廊内附属设施、内部管线设施进行例行维修工作。

计划大、中修日即为维修日,维修日达到30日前,项目公司应组织甲方、入廊管线单位和第三方检测评估机构对管廊及其附属设施进行检测、评估,确定其维修项目,项目公司应根据检测评估结果编制维修方案,经甲方批准后实施。

1.2管廊维修工作内容(1)中修工作内容1)检修管道的微小漏油(砂眼和裂缝);检修管道阀门和其它附属设备;2)检修和刷新管道阴极保护的检查头,里程桩和其它管线标志;3)检修通信线路,清刷绝缘子,刷新杆号;4)清除管道防护地带的深根植物和杂草,洪水后的季节性维修工作;5)露天管道和设备涂漆;6)管廊内架子防锈涂漆;7)防火门隔热、防火材料更换。

(2)大修工作内容1)更换已经损坏的管段,修焊穿孔和裂缝,更换绝缘层;2)更换切断阀等干线阀门;检查和维修水下穿越;3)部分或全部更换通信线和电杆;4)修筑和加固穿越、跨越两岸的护坡、保坎、开挖排水沟等土建工程;5)管廊主体结构的修补及堵漏。

成立专业的堵漏工作小组,负责管廊的日常防水及堵漏工作。

6)管廊内各个系统的维修。

7)管道的内涂工程等。

事故性维修指管道发生爆裂、堵塞等事故时被迫全部或部分停产进行的紧急维修工程,亦称抢险。

抢修工程的特点是,它没有任何事先计划,必须针对发生的情况,立即采取措施,迅速完成,这种工程应当由经过专门训练,配备成套专用设备的专业队伍施工。

必要的情况下,启动应急救援预案,确保管廊及内部管道、线路、电缆的运行安全。

以上全部工作由管线产权单位负责,项目公司负责巡检、通报和必要的配合。

8)其他根据本项目招标文件说明,管廊内设备更换及修理按8年一个周期进行设备更换。

地下综合管廊运营维护方案

地下综合管廊运营维护方案

地下综合管廊运营维护方案1 运营、维护的主要内容(1)综合管廊设备设施的管理维护管理维护综合管廊的通风、照明、排水、消防、通讯、监控等设备设施,确保设备设施运行状态正常。

(2)综合管廊主体工程的管理维护巡检观测管廊墙体、洞顶的收敛、膨胀、位移、脱落、开裂、渗漏、霉变、沉降等状况,并制定相应的维护、维修、整改方案加以管理。

(3)综合管廊管线安全监督监控管廊内各类管线的跑、冒、漏、滴、腐、压、爆等安全隐患,责成相关单位及时维修整改,预防并及时制止各类自然与人为破坏。

(4)综合管廊的应急管理对综合管廊可能发生的火灾、水灾、塌方、有害气体、盗窃、破坏等事故建立快速反应机制,以严格周密的应急管理制度、扎实持久的智能监控、训练有素的应急处理队伍、第一问责的快速反应机制、计划有序的综合处理演练构建完善的应急管理体系。

(5)综合管廊的管线施工管理综合管廊出入的审批与登记、投料口开启与封闭、管廊气体检测、安全防护措施与设施、管廊施工跟踪监督、管廊施工质量检测等。

加强组织管理、提供优质服务。

(6)综合管廊客户关系管理建立综合管廊客户档案,建立良好的合作关系,定期进行客户意见调查、快速处理客户投诉、建立事故处理常规运作组织、协调客户之间工作配合关系、促进管廊使用信息沟通等。

(7)综合管廊的环境卫生管理建立综合管廊生态系统,建立综合管廊管线日常清洁保洁制度,详细观测测量并记录管廊生态变化数据,加强四害消杀、防毒、防病、防传染、防污染,根据管廊生态环境变化采取科学措施并做相应调整。

2 运营、维护工作职责(1)根据工程进度情况,协助建设指挥部、开发建设公司做好工程各系统的验收工作。

通过对现场设备设施的检查和试验,参与设备的调试,参照设计图纸和有关规范要求,向开发建设公司提供专业意见。

(2)根据综合管廊特殊的要求,制定各项管理制度,做到管理“规范化、制度化”,使制度切实可行,从岗位设置、岗位责任区、各岗位人员设置要求、技术措施、日常管理运行方式、设备的监视与检查的事项、事故处理原则、消除事故的顺序、事故预想及应急处理步骤、事故联系方法等多方面、多角度对各系统进行规划、设置,从而达到责任到位、责任明确、有章可循,处理事故程序化、科学化、规范化、标准化,从而将事故影响降低到最低限度,保障综合管廊安全、高效运行。

PPP项目运营维护移交策划方案

PPP项目运营维护移交策划方案

第三局部工程运营维护移交方案第一章运营养护组织机构本工程特许经营期间,工作重点由工程建设管理转移为以道路养护、机电维护、路产管理等为中心的运营管理。

工程公司根据运营管理的实际需要,提前一年开始进行运营管理筹备工作,全线营运管理体制、机构设置按照“集中管理〞模式,坚持“精简、合理、高效〞的配置原那么,统筹规划、综合考虑,采取全线集中监控、集中管理的方式,防止重复建设和资源浪费。

组建运营养护管理公司,公司下设公司经理、副经理、总工程师、运营部、行政部、财务部和养护部,并明确各部门的工作职责、工作制度,全面、高效地开展各项工作。

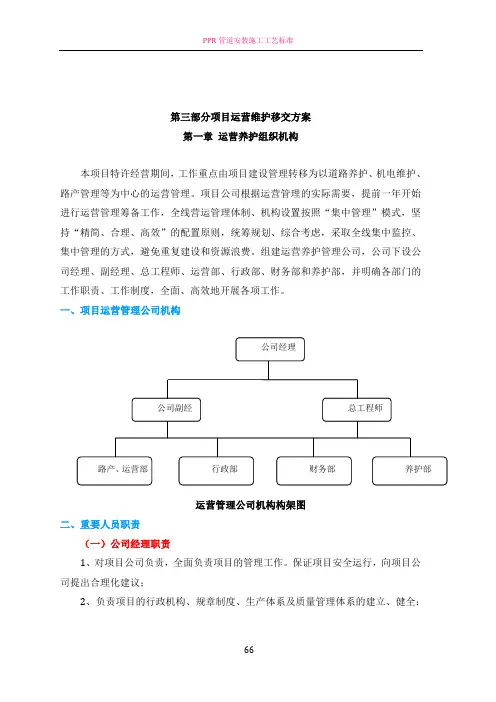

一、工程运营管理公司机构公司经理公司副经理总工程师路产、运营部行政部财务部养护部运营管理公司机构构架图二、重要人员职责〔一〕公司经理职责1、对工程公司负责,全面负责工程的管理工作。

保证工程平安运行,向工程公司提出合理化建议;2、负责工程的行政机构、规章制度、生产体系及质量管理体系的建立、健全:3、负责监督、指挥和协调各部门主管开展日常工作,并对其采取有效措施进行效劳质量控制;4、负责有关经费管理,审核制定各项经费收支方案;5、协调与公安、消防的关系,并与内部和外界建立联络网络;6、负责审定年度、季度、月度工作方案及工作总结,审定上报的文件、报表,配合工程公司对管理工作的检查考核;〔二〕公司副经理职责1、对经理负责,协助总工程师完成工程的设备、设施的方案管理、设备管理、技术管理工作;2、负责为工程的结构、设备及附属设施定期更新养护技术,保证工程运行中使用的设备完好率到达规定的要求;3、协助主任工程师完成工程设备升级或改造更新的工程立项和可行性分析;4、对口负责各类设备、设施的技术管理,并在日常养护中监督、检查工作质量,必要时可提出整改措施;5、负责收集管理各类技术标准、养护要求,并协助主任工程师完成竣工验收、资料接受;〔三〕总工程师职责1、具体负责公路路基、路面、桥涵、绿化、房建、交通设施及市政配套设施等的养护管理及养护部门工作方案、统计的编制等工作。

地下综合管廊试点建设PPP项目设施移交方案

地下综合管廊试点建设PPP项目设施移交方案

地下综合管廊试点建设PPP项目设施移交方案第一节项目设施移交前恢复性大修方案1、恢复性大修方案内容主要有以下几点:(1)管廊主体结构的修补及堵漏。

成立专业的堵漏工作小组,负责管廊的日常防水及堵漏工作。

(2)管廊内外部维修。

包括监控中心的运行,日常检查,综合管廊内外建筑物的保养与维修,也包括对综合管廊的消杀防治、清洁。

(3)管廊内各个系统的维修。

通过全面检查水泵的运行、视频的运转、风机的运转、灭火器的失灵、应急灯的启用、照明灯具的开启,及时组织人员对失效部位进行修复与保养,保证综合管廊通风、照明、供电、排水、消防、通讯、监控等设备和设施的正常运转(涉及管线本身的专业维护、维修等由各管线单位自行负责)。

(4)公司2042年5月对所有设施全部进行状况排查,分类别登记造册。

(5)核查帐务帐目,对所有固定资产进行列表。

(6)公司根据排查情况及财务核查情况,分别列出一般维修设备及其它固定资产,大修设备及其它固定资产,需更换设备及其它固定资产,制定出恢复性大修、更换方案,包括时间安排、人员安排、资金使用计划和保证措施,报上级主管部门备案、审批。

(7)2042年10月,按照批准的计划逐项进行维修、维护、大修、更换。

第二节最终移交方案1 移交范围特许经营期限届满后,由项目公司按照ppp合同的约定,将本项目管廊资产和权益,无偿、完好、无债务、不设定担保地移交给A市人民政府指定机构。

(1)使用项目设施所占有土地的权利;(2)项目公司对项目设施(通讯设施除外)的所有权益,包括:a.项目设施的建筑物和构筑物;b.与项目设施相关的所有设备、机器、装置、零部件、备品备件、化学品以及其他动产;c.与项目设施相关的所有尚未到期的保证、保险和其它协议的利益(如可以转让);(3)运营和维护项目设施所必需的技术文件和技术诀窍,以及A市政府合理要求的运营手册、运营记录、移交记录、设计图纸、文件和其他资料,以使其能够直接或经由其指定机构继续运营和维护项目设施;(4)为移交项目设施的所有权所需的文件;(5)A市政府合理要求的其它物品与资料。

PPP项目运营维护移交方案总结

PPP项目运营维护移交方案总结

第三部分项目运营维护移交方案第一章运营养护组织机构本项目特许经营期间,工作重点由项目建设管理转移为以道路养护、机电维护、路产管理等为中心的运营管理。

项目公司根据运营管理的实际需要,提前一年开始进行运营管理筹备工作,全线营运管理体制、机构设置按照“集中管理”模式,坚持“精简、合理、高效”的配置原则,统筹规划、综合考虑,采取全线集中监控、集中管理的方式,避免重复建设和资源浪费。

组建运营养护管理公司,公司下设公司经理、副经理、总工程师、运营部、行政部、财务部和养护部,并明确各部门的工作职责、工作制度,全面、高效地开展各项工作。

一、项目运营管理公司机构运营管理公司机构构架图二、重要人员职责(一)公司经理职责1、对项目公司负责,全面负责项目的管理工作。

保证项目安全运行,向项目公司提出合理化建议;2、负责项目的行政机构、规章制度、生产体系及质量管理体系的建立、健全:3、负责监督、指挥和协调各部门主管开展日常工作,并对其采取有效措施进行服务质量控制;4、负责有关经费管理,审核制定各项经费收支计划;5、协调与公安、消防的关系,并与内部和外界建立联络网络;6、负责审定年度、季度、月度工作计划及工作总结,审定上报的文件、报表,配合项目公司对管理工作的检查考核;(二)公司副经理职责1、对经理负责,协助总工程师完成项目的设备、设施的计划管理、设备管理、技术管理工作;2、负责为项目的结构、设备及附属设施定期更新养护技术,保证项目运行中使用的设备完好率达到规定的要求;3、协助主任工程师完成项目设备升级或改造更新的项目立项和可行性分析;4、对口负责各类设备、设施的技术管理,并在日常养护中监督、检查工作质量,必要时可提出整改措施;5、负责收集管理各类技术规范、养护要求,并协助主任工程师完成竣工验收、资料接受;(三)总工程师职责1、具体负责公路路基、路面、桥涵、绿化、房建、交通设施及市政配套设施等的养护管理及养护部门工作计划、统计的编制等工作。

地下综合管廊日常运维的工作内容、流程、方法、措施和责任

地下综合管廊日常运维的工作内容、流程、方法、措施和责任

地下综合管廊日常运维的工作内容、流程、方法、措施和责任第一篇:地下综合管廊日常运维的工作内容、流程、方法、措施和责任一、管理制度为确保综合管廊的管理高效、规范,制定了一系列综合管廊维护管理的制度,形成了一套较完整有效的综合管廊管理制度体系。

制度体系主要包括综合管廊的日常维护、值班、安全检查、档案资料、安全等管理制度。

将综合管廊维护管理的内容、流程、措施等进行了深入和细化,是综合管廊能高效规范运行的保障。

1、日常维护管理制度(1)保持综合管廊内的整洁和通风良好。

(2)监督管线单位严格执行相关安全规程,做好安全监控和巡查等安全保障工作。

(3)监督综合管廊内管线和附属设施施工单位严格执行相关安全规程和批准的安全施工措施方案,做好安全监控和巡查等安全保障。

(4)配合和协助管线单位的巡查、养护和维修。

(5)负责综合管廊结构的保护和维修及沟内公用设施设备的养护和维修,保证设施设备正常运转。

(6)综合管廊内发生险情时,采取紧急措施并及时组织管线单位进行抢修。

(7)制定并实施综合管廊应急预案。

(8)巡查保护综合管廊构筑物的完整、安全,及时发现并制止对综合管廊产生危害的行为。

2、值班管理制度值班工作是沟通上下,联系内外、协调左右的信息枢纽。

对上级重要文件的及时传达,对运营公司内部事务的及时处理等起着重要的保证作用。

(1)值班人员职责①值班人员要坚守岗位,不得擅自离岗。

重要任务必须离开时,应找人替代,不得出现脱岗、离岗现象。

②要认真处理好当班事宜,并记好值班日誌,妥善保管、处置好来文来电、重要来访,严格做到事事有登记,件件有着落。

③要认真接好电话,并做好记录和办理工作。

④保持好环境卫生,确保清洁。

⑤办好领导临时交办的各项工作任务。

(2)值班工作要求①值班人员在接听电话时要做到文明亲切,听话、说话准确,记录完后要认真核对,确认无误后再终止通话。

在写电话记录时要做到字迹工整,用词准确。

②值班日记要按要求写清值班时间、值班人员、事项内容等。

(项目管理)PPP项目运营维护移交方案

(项目管理)PPP项目运营维护移交方案

第三部分项目运营维护移交方案第一章运营养护组织机构本项目特许经营期间,工作重点由项目建设管理转移为以道路养护、机电维护、路产管理等为中心的运营管理。

项目公司根据运营管理的实际需要,提前一年开始进行运营管理筹备工作,全线营运管理体制、机构设置按照“集中管理”模式,坚持“精简、合理、高效”的配置原则,统筹规划、综合考虑,采取全线集中监控、集中管理的方式,避免重复建设和资源浪费。

组建运营养护管理公司,公司下设公司经理、副经理、总工程师、运营部、行政部、财务部和养护部,并明确各部门的工作职责、工作制度,全面、高效地开展各项工作。

一、项目运营管理公司机构运营管理公司机构构架图二、重要人员职责(一)公司经理职责1、对项目公司负责,全面负责项目的管理工作。

保证项目安全运行,向项目公司提出合理化建议;2、负责项目的行政机构、规章制度、生产体系及质量管理体系的建立、健全:3、负责监督、指挥和协调各部门主管开展日常工作,并对其采取有效措施进行服务质量控制;4、负责有关经费管理,审核制定各项经费收支计划;5、协调与公安、消防的关系,并与内部和外界建立联络网络;6、负责审定年度、季度、月度工作计划及工作总结,审定上报的文件、报表,配合项目公司对管理工作的检查考核;(二)公司副经理职责1、对经理负责,协助总工程师完成项目的设备、设施的计划管理、设备管理、技术管理工作;2、负责为项目的结构、设备及附属设施定期更新养护技术,保证项目运行中使用的设备完好率达到规定的要求;3、协助主任工程师完成项目设备升级或改造更新的项目立项和可行性分析;4、对口负责各类设备、设施的技术管理,并在日常养护中监督、检查工作质量,必要时可提出整改措施;5、负责收集管理各类技术规范、养护要求,并协助主任工程师完成竣工验收、资料接受;(三)总工程师职责1、具体负责公路路基、路面、桥涵、绿化、房建、交通设施及市政配套设施等的养护管理及养护部门工作计划、统计的编制等工作。

PPP项目运营维护移交方案

PPP项目运营维护移交方案

第三部分项目运营维护移交方案第一章运营养护组织机构本项目特许经营期间,工作重点由项目建设管理转移为以道路养护、机电维护、路产管理等为中心的运营管理。

项目公司根据运营管理的实际需要,提前一年开始进行运营管理筹备工作,全线营运管理体制、机构设置按照“集中管理”模式,坚持“精简、合理、高效”的配置原则,统筹规划、综合考虑,采取全线集中监控、集中管理的方式,避免重复建设和资源浪费。

组建运营养护管理公司,公司下设公司经理、副经理、总工程师、运营部、行政部、财务部和养护部,并明确各部门的工作职责、工作制度,全面、高效地开展各项工作。

一、项目运营管理公司机构运营管理公司机构构架图二、重要人员职责(一)公司经理职责1、对项目公司负责,全面负责项目的管理工作。

保证项目安全运行,向项目公司提出合理化建议;2、负责项目的行政机构、规章制度、生产体系及质量管理体系的建立、健全:3、负责监督、指挥和协调各部门主管开展日常工作,并对其采取有效措施进行服务质量控制;4、负责有关经费管理,审核制定各项经费收支计划;5、协调与公安、消防的关系,并与内部和外界建立联络网络;6、负责审定年度、季度、月度工作计划及工作总结,审定上报的文件、报表,配合项目公司对管理工作的检查考核;(二)公司副经理职责1、对经理负责,协助总工程师完成项目的设备、设施的计划管理、设备管理、技术管理工作;2、负责为项目的结构、设备及附属设施定期更新养护技术,保证项目运行中使用的设备完好率达到规定的要求;3、协助主任工程师完成项目设备升级或改造更新的项目立项和可行性分析;4、对口负责各类设备、设施的技术管理,并在日常养护中监督、检查工作质量,必要时可提出整改措施;5、负责收集管理各类技术规范、养护要求,并协助主任工程师完成竣工验收、资料接受;(三)总工程师职责1、具体负责公路路基、路面、桥涵、绿化、房建、交通设施及市政配套设施等的养护管理及养护部门工作计划、统计的编制等工作。

PPP项目地下综合管廊投资建设运营方案

PPP项目地下综合管廊投资建设运营方案

XX州XX县地下综合管廊工程(一期)PPP项目响应文件磋商项目编号:CMMB(2017)111社会资本:XX公司(盖单位公章)法定代表人或其委托代理人:(签字)日期:2017年10月11日目录项目建设运营方案 (9)1项目公司组建方案 (9)1.1项目公司组建计划 (9)1.1.1项目公司组建时间及地点 (9)1.1.2项目公司注册资金 (9)1.1.3项目公司法定代表人 (9)1.1.4项目公司设立原则 (9)1.1.5项目公司办公地点及主要领导人员 (9)1.1.6项目公司履行职责 (10)1.2项目公司的机构设置 (10)1.2.1董事会职责 (10)1.2.2监事会职责 (11)1.2.3经营管理层职责 (11)1.2.4项目公司的人员安排 (11)1.2.5项目各领导的主要职责 (12)1.3项目公司增资方案 (26)2项目投融资方案 (26)2.1资金筹措方案 (26)2.2项目资金到位和使用计划 (27)2.3收益、成本测算及财务分析 (27)3项目建设方案 (30)3.1编制说明 (30)3.1项目概况、主要工作内容及时间安排 (30)3.2项目相关技术规范 (31)3.3项目的准备与启动 (31)3.3.1施工安全、质量监督相关手续的办理 (32)3.3.2图纸会审的组织 (33)3.3.3技术交底的组织 (34)3.4工程质量目标及保障措施 (34)3.4.1工程质量目标 (34)3.4.2工程质量目标保障措施 (34)3.5工程施工方案及进度安排 (39)3.5.1施工总体部署说明 (39)3.5.2总体施工顺序安排 (41)3.5.3各施工阶段施工程序及施工安排 (41)3.6施工总体布置方案 (43)3.6.1施工总平面布置原则 (43)3.6.2项目现场布置 (43)3.6.3临时设施布置 (44)3.6.4施工生产临时设施 (45)3.6.5安全、消防设施 (46)3.6.6施工道路 (47)3.6.7施工供水 (47)3.6.8施工用电 (47)4工程施工方案 (47)4.1施工测量 (48)4.2基坑支护工程施工 (49)4.3基坑土方开挖 (53)4.4基坑降水与排水 (55)4.4.1基坑排水 (55)4.4.2基坑降水 (55)4.5基坑土方回填 (57)4.6基坑变形监测 (58)4.6.1一般要求 (58)4.6.2监测目的 (58)4.6.3监测内容 (58)4.6.4监测点布置 (58)4.6.5监测时间间隔 (59)4.6.6险情预报 (59)4.5基坑应急预案 (59)4.6现浇管廊主体结构施工 (62)4.6.1垫层浇筑 (62)4.6.2模板施工 (62)4.6.3底板模板支设 (62)4.6.4墙板模板支设 (63)4.6.5满堂支撑架搭设 (64)4.6.6模板安装 (66)4.6.7模板施工注意事项 (66)4.6.8模板拆除 (67)4.6.9模板工程施工质量控制程序 (67)4.7钢筋工程 (68)4.7.1钢筋加工 (68)4.7.2钢筋翻样及加工 (69)4.7.3钢筋堆放 (69)4.7.4钢筋绑扎 (69)4.7.5成品保护 (71)4.7.6施工注意事项 (71)4.7.7钢筋接长 (72)4.8混凝土工程 (77)4.8.1材料要求 (77)4.8.2作业条件 (78)4.8.3施工段划分 (79)4.8.4施工操作要点 (79)4.8.5技术措施 (80)4.8.6成品保护 (81)4.8.7现浇混凝土允许偏差 (81)4.8.8安全措施 (82)4.8.9施工注意事项 (82)4.8.10混凝土工程质量控制程序 (83)4.9管廊防水施工方案 (84)4.9.1管廊防水做法 (85)4.9.2防水混凝土施工 (85)4.9.3防水涂料施工 (87)4.9.4防水卷材施工 (89)4.9.5施工缝防水、变形缝防水 (93)4.9.6防水保护层 (96)4.10电力施工方案 (96)4.10.1弱电工程施工方案 (96)4.11特殊季节施工措施 (96)4.11.2雨季施工措施 (97)4.12工程进度目标及保障措施 (98)4.12.1工期目标 (98)4.12.2项目进度管理组织保障措施 (99)4.12.3资源保证措施 (101)4.12.4技术保证措施 (103)4.12.5人员保证措施 (103)4.12.6协调保证措施 (104)4.12.7控制性施工工期保证措施 (105)4.12.8关键工期滞后补救措施 (105)4.13项目投资控制目标和保障措施 (106)4.13.1投资控制目标 (106)4.13.2投资控制保障措施 (106)5施工安全目标及保障措施 (108)5.1施工安全目标 (108)5.2安全保障体系 (109)5.3安全生产措施费的使用计划 (109)5.3.1安全生产措施费应按以下范围使用 (110)5.3.2安全生产措施费的使用计划 (110)5.4现场防护设施布设 (110)5.4.1 一般原则 (110)5.4.2消防设施 (110)5.4.3基坑护栏 (110)5.4.4施工临时用电防护措施 (111)5.4.5安全用电措施 (111)5.4.6配置漏电保护器 (111)5.4.7电气防火措施 (112)5.5施工机械安全保障措施 (113)5.5.1一般措施 (113)5.5.2现场起重机械和其它特种设备的使用制度 (114)5.6专项安全方案的编制审核措施 (114)5.6.1危险性较大的分部分项工程目录 (114)5.6.2安全专项施工方案的编制审批 (114)5.7办理意外伤害保险的落实措施 (114)5.8特殊季节施工安全保障措施 (115)5.8.1高温季节施工安全保证措施 (115)5.8.2高处作业安全保证措施 (115)5.8.3夜间施工安全保证措施 (116)5.8.4地下施工安全保证措施 (116)5.9有害气体防护及监控措施 (116)5.10一般安全措施 (117)5.10.1防洪、防火安全保证措施 (117)5.10.2确保道路交通安全保证措施 (118)5.10.3运输安全保证措施 (118)5.11安全考评制度及奖罚措施 (118)6文明施工与环保节能计划 (118)6.1文明施工目标 (118)6.2文明施工措施 (118)6.3环保与环卫管理措施 (120)6.3.1设置冲洗设施 (121)6.3.2临时道路管理 (121)6.3.3废气、粉尘控制 (121)6.3.4噪声防护 (121)6.3.5卫生防疫管理措施 (122)6.3.6扬尘治理措施 (122)6.4环境保护方案 (123)6.4.1环境保护目标 (123)6.4.2环境保护措施 (123)7项目施工招标、设备采购方案及建设期保险方案 (124)7.1项目施工招标方案 (124)7.2设备采购方案 (125)7.2.1项目采购管理一般规定 (125)7.2.2采购工作程序 (126)7.2.3采购计划 (126)7.2.4采买 (127)7.2.5催交与检验 (128)7.2.6运输与支付 (129)7.2.7采购变更管理 (129)7.2.8仓库管理 (129)7.2.9货物的检验与验收 (130)7.3建设期保险方案 (130)7.3.1风险分析 (130)7.3.2保险方案 (131)8项目运营方案 (131)8.1运营管理原则 (131)8.2运营管理制度 (132)8.2.1基本管理制度 (133)8.2.2运营制度 (133)8.2.3值班管理制度 (134)8.2.4安全检查管理制度 (134)8.2.5档案资料管理制度 (135)8.2.6安全管理制度 (135)8.3项目运营管理目标、服务质量目标和保障措施 (135)8.3.1运营管理目标 (135)8.3.2服务质量目标 (136)8.3.3服务质量保障措施 (137)8.4维护质量目标及保障措施 (138)8.4.1质量指标 (138)8.4.2维护质量保障措施 (138)8.4.3交接管理 (140)8.4.4运营管理 (141)8.5大中修方案 (141)8.5.1综合管廊维修计划 (141)8.5.2管廊维修工作内容 (142)8.5.3大中修保障措施 (143)8.6运营期保险方案 (144)8.7保险策略 (146)8.7.1建设工程一切险 (146)8.7.2财产险 (146)8.7.3第三者责任险 (146)8.7.4业务中断险 (146)8.7.5机器故障损坏险 (147)8.7.6机器故障损坏险之业务中断险 (147)8.7.7其它险别 (147)8.7.8修复及修理,索赔款项 (148)9项目移交方案 (148)9.1项目设施移交前恢复性大修方案 (148)9.2最终移交方案 (148)9.2.1移交范围 (148)9.2.2移交委员会和移交程序 (149)9.2.3移交资料清单 (150)9.2.4移交接管工作程序 (151)项目建设运营方案1项目公司组建方案1.1项目公司组建计划1.1.1项目公司组建时间及地点联合体中标后,项目公司在XX省XX州XX县开始组建,15天内办理登记事宜。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

二、运营维护方案****市地下综合管廊一期工程(****大道段、****段)PPP项目总里程19.6公里,其中****大道段建设里程4.3公里,****段建设里程15.3公里。

其中****大道段已先行开工建设,需在项目公司成立后将该段项目法人依法变更为项目公司,项目公司负责****大道段的投融资、继续建设、运营维护,以及****段的投融资、建设、运营维护,待项目合作期满后按合同要求进行项目资产移交。

本项目的建设期为2年,运营期为18年,整个项目合作期为20年,项目运营模式采用TBOT的运作方式。

1. 运营维护方案概述1.1 综合管廊的运行管理模式综合管廊的运营管理模式主要是组织形式、如何构建、如何运作的问题。

这些问题处理好了,才能使技术上的优势发挥作用。

本项目综合管廊运营管理的总的原则是“协作型构建、专业公司运作、物业式管理”。

1.2 本项目运营各参与方的定义1、甲方:****市住房和城乡建设局,为本项目实施机构,负责本项目合同的签订和实施;****市管廊一期项目公司:由****市政府授权的本项目政府出资方,负责与本项目中标的社会资本方共同组建项目公司;2、乙方:项目公司,是为实施投资、建设、运营维护和移交本项目而依法设立的企业法人,以下称“项目公司”;3、运营维护承包商:项目公司在报经甲方事先书面同意后,按照甲方事先书面认可的遴选方式、资格条件等选择的专业管廊运营单位,负责本项目的日常运行维护工作;4、入廊管线单位:根据本项目招标文件、合同、协议书等内容确定的给水、中水、电力、通信、燃气等管线的产权单位。

1.3综合管廊运营维护的内容根据本项目招标文件及PPP合同,综合管廊运营维护内容包括但不限于:1、保持管廊内的整洁和通风良好、各部位的清洁;2、执行安全监控和巡查制度;3、协助管线单位专业巡查、养护和维修;4、保证管廊设施正常运转;5、运营维护期内的大、中修;6、发生险情时,采取紧急措施,必要时通知管线单位抢修;7、定期组织应急预案演练。

因此基于地下综合管廊的运营维护的内容及运营管理的重要性,综合管廊的运营管理将以信息技术为支撑,通过提高对管廊及各项设施故障的预知及即时响应的处理能力来提高管廊及设施系统的可靠性,为入廊管线单位提供专业管线入廊服务。

1、从预防系统设施故障的发生为出发点,及时消除隐患,设施维护工作是必不可少的一个环节。

因此,在保障系统设施的正常运行的前提下,从对各设施在使用环境内的维护需求进行一个全面的零基审查入手,组织工程管理人员、运行人员、维护人员从不同角度深入了解各系统设施的技术细节,通过对每一个设施的审查和评估,确立运行和维护对策。

同时通过实施预测维护、状态检查维护和状态监测等手段,采取措施消除潜在故障。

通过建立这样一种事关全局的框架系统,以便将来能以更快的速度、更大的把握和更高的精度对综合管廊内各设施系统进行有效的管理,向客户(即入廊管线单位)提供安全、高效、舒适的环境,降低客户的运营成本,提高经济效率,提供专业化服务。

2、统筹安排管线单位日常维护管理,配合和协助入廊管线单位的巡查、养护和维修,日常巡查中发现问题后及时通报并配合入廊管线单位对其的维修。

组织制定管廊管理应急预案,入廊管线发生险情时,依据相应的紧急事故处理预案,采取紧急处理措施并及时通知突发事件指挥中心,进行相应的抢修和抢险,定期进行安全演练。

3、配备相关专业的技术人员,确定运营维护管理机构和职能,对划分综合管廊管理区域,依据相关制度,严格执行综合管廊的进出入管理,做好监控、巡查等安全保障工作,负责综合管廊主体及其附属设施的养护和维修,并记录和归档,建立工程维修档案,保证综合管廊内设施设备正常运转。

2. 运营组织管理综合管廊运营管理可以在项目公司(运营期管廊产权单位)的组织下成立专门的运营公司,或者通过招标的方式确定综合管廊运营管理单位,负责综合管廊的日常维护和管理;也可由项目公司与入廊管线单位共同组建城市专业管理单位,负责综合管廊的日常维护和管理。

根据本项目“PPP项目合同”,若我公司中标本项目,为确保项目投入使用后,切实保障市政设施的正常使用和为社会提供持续服务,拟采用通过招标方式确定运营维护承包商,即综合管廊的运营维护在报经甲方书面同意后,按照甲方书面认可的遴选方式、资格条件等选择专业运营单位实施本项目的日常运行维护工作,并将遴选结果报甲方备案。

专业运营维护承包商作为本项目的运营机构实施本项目的日常运行维护工作,项目公司负责总体管理、监督、检查与控制,并对专业运营维商提供日常运行维护管理工作结果负责,并承担本项目及协议项下的各项义务。

运营管理机构应在各方协调、职能完善的原则下组成。

确保各专业技术人员及技术设备的完备,同时在运营管理机构的运作上责权明晰、保障有力,岗位设置合理、分工明确。

2.1 管理组织计划及管理措施管理的目的是为实现管理的目标,而实现管理目标的主要因素是项目的管理组织,其次是参与项目管理的人、管理的方法和工具。

因此本项目的运营维护,首先是明确项目运营维护的目标,然后围绕为实现这一目标,设立运营管理组织机构、合理设置管理机构岗位和人员、拟定运营管理方案、工具,然后通过一系列的管理措施保证方案的执行、提升管理的效率,实现管理的目标。

2.1.1 管理组织计划根据本项目运作方式,项目运营管理组织主要分三个阶段,即管廊建设阶段、运营阶段、项目资产移交准备阶段。

1、管廊建设阶段地下综合管廊施工质量的好坏是直接决定管廊运营及维护阶段工作是否顺利的关键,管廊主体结构渗漏控制是施工质量最主要的控制对象。

在综合管廊工程结束后,在组织进行竣工验收时,管廊运营部应介入,会同管廊项目公司及施工单位根据设计图纸和相关规范要求进行验收,提出质量问题清单,经管廊施工单位整改和管廊项目公司验收合格后,办理总体移交手续。

2、管廊运营阶段项目全部通过竣工验收之日的次日为运营日,标志着项目自此进入运营期。

运营期是整个运营管理组织的重点,管廊运营部根据运营目标,制定的运营管理标准、实施细则、各项管理制度进行项目运营,并做好管廊运营的成本管理、服务质量管理、公共突发事件应急管理、运营期管廊及附属设施的大中修管理、做好管廊运营专业人力资源管理工作,同时还包括项目运营期满资产移交前的移交准备工作。

3、项目资产移交准备阶段本阶段持续时间为项目运营期满12个月。

本阶段管理组织的重要工作内容即准备项目移交工作,商定项目资产移交的详尽程序及移交的设施、物品和备品;根据合同要求组织恢复性大修、消除管廊本体及设施的缺陷或损坏及环境污染;根据市政府或其指定机构需要对其派驻人员提供免费培训,使之达到熟练操作和管理要求。

2.1.2 管理措施运营管理的措施,主要是针对项目运营目标实现过程中,针对管廊运营组织、人、方法和工具等几大因素采取的相应的措施,具体分述如下:1、运营“组织”的管理措施定位管廊运营“服务”的本质,按照“协作型构建、专业公司运做、物业式管理”的原则组织运营管理机构,制定完善的客户服务标准和制度为入廊管线单位提供专业管线入廊服务。

2、运营“人”的管理措施综合管廊运营维护管理目前在我们国家还属新兴产业,针对目前市场上专业技术、管理、经营等人才紧缺的局面,管廊运营机构建立以“才能培养为基础”的人力资源管理体系,为项目的运营的可持续发展提供人才保证。

3、运营“方法”的管理措施综合管廊的运营通过引入专业的具备管养维护经验的专业机构进行合作,通过技术咨询和现场指导解决日常养护中出现的问题。

同时,综合管廊运营维护作为一项综合程度较高的系统性工作,管廊运营维护要建立由信息技术支撑的运营维护体系,通过建立强大的信息化、自动化监控系统,构建高效稳定的数据分析评估系统,结合日常监控、巡检等手段实现管廊运营维护目标。

4、运营“工具”的管理措施“工具”可以为体现运营硬件实力的各种监控、监测系统,也可以反映软件实力的企业文件、管理体系、管理制度、各项激励措施等。

2.2 运营期各方权责划分本项目采用“TBOT”运作模式,即“移交-建设-运营-移交”的运作模式,入廊管线包括给水、中水、电力、通信及燃气等。

根据本项目《PPP项目合同》及本项目拟采用的运营管理模式,项目运营期项目参与方包括政府方、项目公司、第三方运营机构和入廊管线单位。

项目各参与方在运营期均应遵守本项目协议及《PPP项目合同》项下的相应条款,同时应遵守国家和地方相关法律法规。

若我公司有幸中标本项目,根据项目建设、运营、移交各阶段情况,与项目各方签署相关协议、合同,明确各方权责,保障各方的利益。

本项目建设、运营阶段各方组织关系如下图所示:综合管廊建设、运营、维护和管理组织流程图运营期政府、项目公司、运营机构和入廊管线单位之间权责主要为履行各方之间合同以及监督、考核、提供(享有)服务和付费等权利和义务,各方权责划分简图如下:根据本项目招标文件、协议书及《PPP项目合同》,运营期项目各方权责简述如下:1、政府方:包括且不限于如下权利和义务:(1)具有本项目协议及《PPP项目合同》项下的所有权利和义务;(2)具有在有关法律法规及《PPP项目合同》项下行使政府监督的权利、制定运营维护期的运营维护标准、对项目公司运营维护绩效考核及对本项目进行可行性缺口补贴等权利和义务。

2、项目公司(含运营机构):包括且不限于如下权利和义务:(1)具有本项目协议及《PPP项目合同》项下的所有权利和义务;(2)编制本项目《运营维护手册》供甲方审核,并按照《运营维护手册》、《PPP项目合同》的约定及相关法律法规和标准规范负责本项目的运营和维护,自行承担运营本项目相关的费用、风险和责任,向保险公司投保各种必须的保险并承担相关费用;(3)负责本项目的商业运营和维护,为入廊管线单位提供专业管线入廊服务,并对本项目设施定期进行检修保养,确保本项目设施完好的使用状态:①、保持综合管廊内的整洁和通风良好;②、搞好安全监控和巡查等安全保障;③、配合和协助管线单位的巡查、养护和维修;④、负责综合管廊内共用设施设备养护和维修,保证设施设备正常运转;⑤、综合管廊内发生险情时,采取紧急措施并及时通知管线单位进行抢修;(4)制定安全生产管理制度、应急措施和预案,保证地下综合管廊的安全运行;(5)运营期满,按照本项目协议的约定负责将符合移交标准的项目资产移交给市政府或其指定机构;(6)接受政府方、社会和入廊管线单位的监督和考核,获得与基于本项目的回报(使用者付费+政府支付的可行性缺口补贴);(7)为保障综合管廊安全运行应履行的其他义务等。

3、入廊管线单位:包括且不限于如下权利和义务:管线进入管廊,管线的产权仍然归其建设单位所有,因此作为产权单位也必须承担管线本身的维护等职责和义务,同时又要与管廊的管理单位产生工作的交叉、对接和配合,因此必须对管线产权单位的行为进行一些规定。
