绿化养护服务方案及标准

绿化养护服务方案及标准

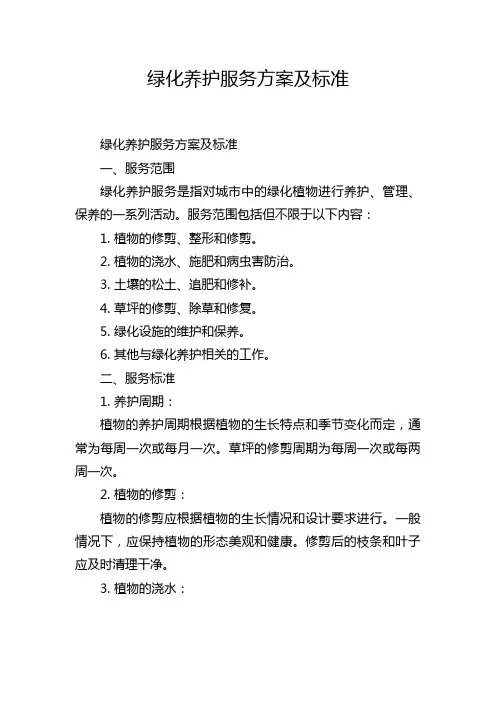

绿化养护服务方案及标准绿化养护服务方案及标准一、服务范围绿化养护服务是指对城市中的绿化植物进行养护、管理、保养的一系列活动。

服务范围包括但不限于以下内容:1. 植物的修剪、整形和修剪。

2. 植物的浇水、施肥和病虫害防治。

3. 土壤的松土、追肥和修补。

4. 草坪的修剪、除草和修复。

5. 绿化设施的维护和保养。

6. 其他与绿化养护相关的工作。

二、服务标准1. 养护周期:植物的养护周期根据植物的生长特点和季节变化而定,通常为每周一次或每月一次。

草坪的修剪周期为每周一次或每两周一次。

2. 植物的修剪:植物的修剪应根据植物的生长情况和设计要求进行。

一般情况下,应保持植物的形态美观和健康。

修剪后的枝条和叶子应及时清理干净。

3. 植物的浇水:植物的浇水应根据植物的需水量和天气情况进行。

通常情况下,应保持土壤湿润但不过湿。

在干旱季节,应增加浇水次数。

4. 植物的施肥:植物的施肥应根据植物对营养物质的需求和土壤的肥力状况进行。

通常情况下,应根据植物的生长季节和养分需求进行施肥。

施肥后应及时清理施肥残留物。

5. 土壤的松土:土壤的松土应根据土壤的密实程度和植物的根系情况进行。

松土的频率根据土壤的肥力状况和植物的生长情况而定。

松土后应及时补充适当的有机肥料。

6. 草坪的修剪和除草:草坪的修剪应保持适当的高度,通常为5-10厘米。

草坪的修剪应均匀进行,修剪后的草坪残留物应清理干净。

除草应清除草坪中的杂草,保持草坪的整洁。

7. 绿化设施的维护:绿化设施的维护包括对花坛、花台、草坪边界等设施的修复、清洁和维护。

设施的保养应保持设施的完好和清洁,防止被损坏和污染。

8. 病虫害防治:植物的病虫害防治应根据病虫害的种类和严重程度进行。

对于轻微的病虫害,可以采取物理和生物防治措施,如手工摘除和喷洒生物农药。

对于严重的病虫害,应采取化学防治措施,但需注意环境保护和人员安全。

9. 安全措施:在进行绿化养护服务时,应注意安全措施,确保工作人员和居民的安全。

绿化养护作业标准(2)

绿化养护作业标准(2)

绿化养护作业标准(2)绿化养护作业标准3.7墒情良好,浇水、排水及时,无旱、涝现象。

3.8地内清洁,无污物、杂草。

3.9合理施肥。

在生长期内,视土壤肥力状况,每年施肥不少于一次,施肥数量为0.06公斤/平方米,且均匀一致,无肥烧现象。

4、绿篱及地被管理4.1苗木存活率95%。

若有缺损,按同等品种、规格、标准于十日内更换补植。

4.2苗木生长正常。

枝叶茂密,基本无弱株、病株、歪斜株(最大倾斜度不超过5度,整体性歪斜除外),有一定的生长量。

4.3修剪及时合理。

模纹、绿篱每年的3月上旬、四月中旬、八月下旬、九月下旬、十一月上旬各修剪一次。

其余时间根据生长量适时修剪。

但新稍生长量不得超过20厘米。

修剪要平整,层次分明,错落有致;突出造型修剪艺术。

利用不同树种剪制成几何及动物等图案,造型美观。

造型率不少于60%。

及时摘除残花、败果。

4.4病虫害防治。

每年二月下旬普喷一次杀虫杀菌剂,消灭越冬虫态和病原菌。

在生长季节根据不同苗木适时施药。

无明显药害。

枝叶完整,有少量枯黄、干焦、卷曲、缀拈、穿孔,好叶率达90%。

4.5墒情良好,适时浇水。

生长期内,根据不同树种、旱涝程度适时浇水,入冬前、开春后必须浇灌防冻水、返青水;定期对树冠进行喷水,保持树叶清洁,无灰尘色变。

4.6合理施肥。

每年施肥不少于一次。

模纹、绿篱施无机肥为0.08公斤/平方米,无肥烧现象。

4.7绿篱、模纹切边宽度在10—15cm之间。

土壤疏松,基本无杂草污物、无冲刷沟坑,无悬挂物,需防寒的苗木按甲方要求的标准及时采取防冻措施。

5、绿化设施维护管理5.1绿化浇灌设施完好。

无井盖丢失;机井、阀门、管道损坏及时补充、更换、维修;杜绝跑、漏水现象。

电线、电缆若有老化现象及时更换,确保安全。

5.2园林小品、景石完好无损。

无攀爬、乱贴乱画现象,随时清理污物、垃圾,保持整洁。

5.3廊架、护栏等保持完好,每年粉刷一次,若有损坏、丢失,需在五日内及时维修、更换。

5.4园路、硬质广场完好无损。

(完整版)绿化养护劳动定额及附件

(完整版)绿化养护劳动定额及附件

1、常绿乔木类工作内容:修剪、剥芽、病虫害防治、施肥、灌溉、树穴切边、除草、保洁、清枯枝及死膀、枯死树处理、加土扶正、环境清理。

单位:株/人·工日说明:1、行道树树穴切边不考虑。

2、施肥栏中括号内的数字为施基肥的参考数。

3、树线矛盾处理栏中的数字为使用高空升降车完成树木的株数。

2、落叶乔木类工作内容:修剪、剥芽、病虫害防治、施肥、灌溉、树穴切边、除草、保洁、清枯枝及死膀、枯死树处理、加土扶正、环境清理。

单位:株/人·工日说明:1、行道树树穴切边不考虑。

2、施肥栏中括号内的数字为施基肥的参考数。

3、树线矛盾处理栏中的数字为使用高空升降车完成树木的株数。

3、灌木类工作内容:修剪、剥芽、病虫害防治、施肥、灌溉、中耕除草、树穴切边、保洁、清除枯枝、枯死树处理、环境整理。

单位:株/人·工日说明:施肥栏中括号内的数字为施基肥的参考数。

4、球类工作内容:修剪、剥芽、病虫害防治、施肥、灌溉、中耕除草、保洁、树穴切边、清除枯枝、死树处理、环境整理。

单位:株/人工日说明:施肥栏中括号内的数字为施基肥的参考数。

5、单排绿篱类工作内容:修剪整形、病虫害防治、施肥、灌溉、除草、保洁、切边、清除枯枝、死树处理、环境整理。

单位:米/人工日6、片植绿篱类工作内容:修剪整形、病虫害防治、施肥、灌溉、除草、切边、保洁、清除枯枝、死树处理、环境整理。

单位:m2说明:片植绿篱切边参照单排绿篱劳动定额,计算周边长度所含人工,保洁以0.5m2/m计算。

7、竹类(丛生类)工作内容:修剪(整枝) 、病虫害防治、施肥、灌溉、除草、保洁、清除枯枝、死株处理、环境整理。

说明:1、保洁面积当根盘直径<1m计0.5 m2,根盘直径≥1m计1.0㎡。

2、施肥栏中括号内的数字为施基肥的参考数。

8、竹类(散生类)工作内容:修剪(整枝)、病虫害防治、施肥、灌溉、除草、保洁、清除枯枝、死株处理、环境整理。

单位:株/人·工日说明:施肥栏中括号内的数字为施基肥的参考数。

绿化养护员工管理方案技术标

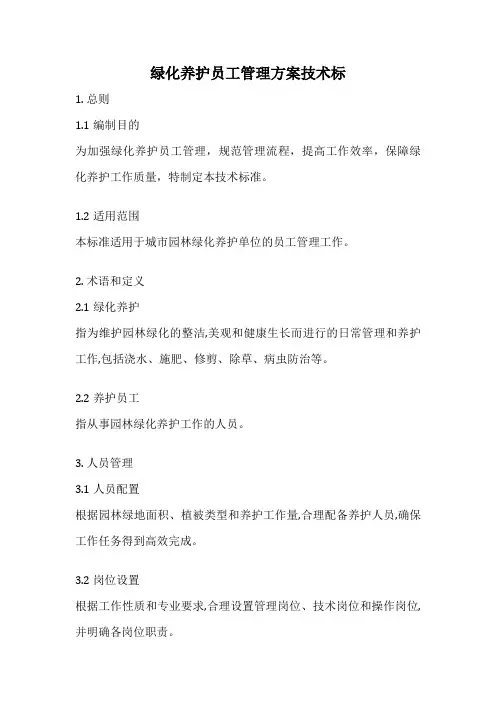

绿化养护员工管理方案技术标

绿化养护员工管理方案技术标1. 总则1.1 编制目的为加强绿化养护员工管理,规范管理流程,提高工作效率,保障绿化养护工作质量,特制定本技术标准。

1.2 适用范围本标准适用于城市园林绿化养护单位的员工管理工作。

2. 术语和定义2.1 绿化养护指为维护园林绿化的整洁,美观和健康生长而进行的日常管理和养护工作,包括浇水、施肥、修剪、除草、病虫防治等。

2.2 养护员工指从事园林绿化养护工作的人员。

3. 人员管理3.1 人员配置根据园林绿地面积、植被类型和养护工作量,合理配备养护人员,确保工作任务得到高效完成。

3.2 岗位设置根据工作性质和专业要求,合理设置管理岗位、技术岗位和操作岗位,并明确各岗位职责。

3.3 培训计划制定年度培训计划,每年至少组织一次理论和实操培训,提升员工专业技能。

4. 工作管理4.1 工作制度制定绿化养护工作制度,明确各项养护工作流程,操作规范和质量标准,确保工作有序开展。

4.2 工作安排合理安排人员工作时间和区域分工,充分利用人力资源,保证养护质量。

4.3 质量控制建立质量检查制度,定期组织养护质量评估,发现问题及时整改,持续提高养护水平。

5. 考核与激励5.1 考核制度建立科学合理的绩效考核制度,将员工工作态度、工作质量和工作效率等作为重要考核内容。

5.2 激励措施对工作表现优秀的员工予以精神和物质奖励,增强员工工作积极性和责任心。

6. 设施设备管理6.1 设施设备配置根据管养工作需要,配备符合安全生产要求的养护设施设备,满足各项工作需求。

6.2 设备维护保养建立设备维护保养制度,定期检查维修设备,确保设备处于良好状态。

7. 安全与环保7.1 安全生产严格执行安全生产制度,加强安全生产教育培训,为员工配备必要的劳保用品,预防安全生产事故发生。

7.2 环境保护在绿化养护中注意环境保护,采用环保型农药和肥料,减少对环境的污染。

合理处理养护过程中产生的废弃物。

本技术标准为初步框架,实际操作时需根据具体情况进行调整和完善。

广州市城市道路绿化日常养护经费标准

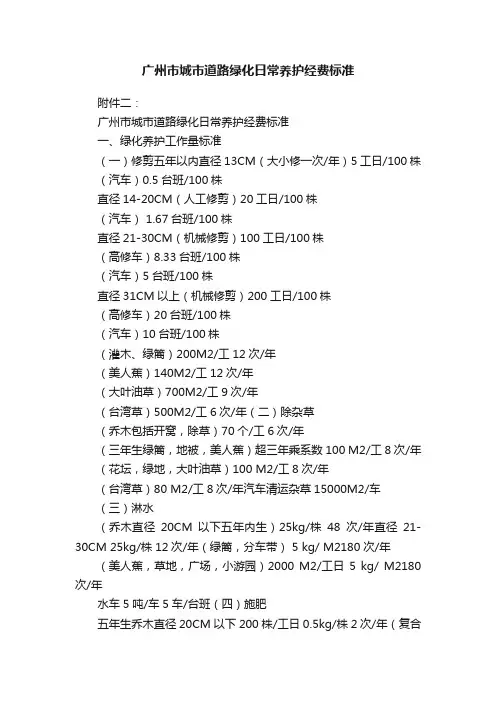

广州市城市道路绿化日常养护经费标准

广州市城市道路绿化日常养护经费标准附件二:广州市城市道路绿化日常养护经费标准一、绿化养护工作量标准(一)修剪五年以内直径13CM(大小修一次/年)5工日/100株(汽车)0.5台班/100株直径14-20CM(人工修剪)20工日/100株(汽车) 1.67台班/100株直径21-30CM(机械修剪)100工日/100株(高修车)8.33台班/100株(汽车)5台班/100株直径31CM以上(机械修剪)200工日/100株(高修车)20台班/100株(汽车)10台班/100株(灌木、绿篱)200M2/工12次/年(美人蕉)140M2/工12次/年(大叶油草)700M2/工9次/年(台湾草)500M2/工6次/年(二)除杂草(乔木包括开窝,除草)70个/工6次/年(三年生绿篱,地被,美人蕉)超三年乘系数100 M2/工8次/年(花坛,绿地,大叶油草)100 M2/工8次/年(台湾草)80 M2/工8次/年汽车清运杂草15000M2/车(三)淋水(乔木直径20CM以下五年内生)25kg/株48次/年直径21-30CM 25kg/株12次/年(绿篱,分车带) 5 kg/ M2180次/年(美人蕉,草地,广场,小游园)2000 M2/工日5 kg/ M2180次/年水车5吨/车5车/台班(四)施肥五年生乔木直径20CM以下200株/工日0.5kg/株2次/年(复合肥)绿篱,灌木400M2/工日0.5 kg/ M24次/年(复合肥)美人蕉400M2/工日0.42 kg/ M212次/年(花生麸)草地400M2/工日0.1 kg/ M22次/年(复合肥)地被400M2/工日0.15 kg/ M23次/年(复合肥)(五)杀虫1%%浓度乔木150株/工日100株/车2次/车(水)15000kg/100株(农药) 1.5kg/次灌木(丛植)4500M2/工3000M2/车6次/车4500kg/台班(绿篱,地被,草地)农药1500kg/1.5公斤/次单丛灌木750丛/工日500丛/车6次/车(六)涂白(高1.3米)乔木直径13CM以下74株/工日1次/年直径14-20CM 59株/工日1次/年直径21-30CM 54株/工日1次/年直径31CM以上34株/工日1次/年(七)搞卫生(林带,绿地,广场,小游园)10000 M2/工*243天(八)栏杆(翻新油漆) 4.78/ M2*1.3系数1次/年(九)栏杆清洗250M2 /工日4次/年水100M2/2吨/次水车10吨/台班(十)维修栏杆(年损耗为3%)550元/ M2(十一)防撞侧石(年损耗为3%)110/元M2(十二)水管维修费(含水制,喷头等)年损耗5% 22元/M(十三)补植苗木乔木5% 130元/株灌木5% 30元/株绿篱5% 50元/ M2地被,草地3% 10元/ M2绿化养护经费组成(一)人工费:按穗建价2003年定额:人工基价+定额基价+工资价差(二)机械费:按穗建价2003年定额:机械基价+定额基价+机械增调系数(三)机械损耗费:绿蓠剪,剪草机按市面上6000元/台绿蓠剪损耗台/124000㎡剪草机损耗台/248000㎡(四)、油价差:机械台班耗油量*台班量*油价差(五)、水车淋水量:5车/台5吨/车25吨/台班(六)、水费:1.85元/吨(七)、施肥:胸径超过20cm不用施肥,五年内20cm以下胸径乔木、观花、果树棕榈植物计算施肥:复合肥3.00元/公斤花生麸4.00元/公斤(八)、杀虫:农药30元/公斤乔木:150株/工日100株/车2次/车(水)15000kg/100株(农药) 1.5kg/次灌木(丛植)4500㎡/工3000㎡/车6次/车4500kg/台班绿蓠\地被\草地农药1500kg/1.5公斤/次单丛灌木750丛/工日500丛/车6次/车(九)、涂白:石灰8元/包乔木直径13cm 以下74株/工日直径14-20cm 59株/工日直径21-30cm 54株/工日直径31cm 34株/工日(十)、搞卫生:10000㎡/工日(十一)、栏杆(翻新油漆)4.78元/㎡*1.3系数1次/年(十二)、栏杆清洗:0.002吨/㎡4次/车(十三)、维修栏杆:每年损耗3% 500元/㎡(十四)、防撞侧石维护:每年损耗3% 110元/m(十五)、补植苗木:乔木5% 130元/株灌木5% 30元/株绿蓠5% 50元/㎡地被草地3% 10元/㎡(十六)、水管维修费:(含水制\喷头等) 每年损耗5% 22元/m二、绿化养护经费组成(一)人工费:穗建定[1994]380号。

绿化养护工作质量标准

绿化养护工作质量标准
2.除草剂除草时喷枪要压低,严防药物飘到其他植物和周围行人。
3.除草效果测评,以立姿目视无杂草为标准。
4
草坪
养护
4.施肥
施肥宜在春季或秋季,每年不少于2次,以复合肥料为主。
5
草坪
养护
5.病虫害防治
5.1预防性喷药每年2次,预防病害以喷灭菌灵等为主,常用浓度800~1000倍液,预防虫害以喷爱福丁等为主,常用浓度2000倍液。
2.观赏灌木应在花期过后进行较重的修剪,尽量避免在开花期前修剪。
11
乔灌木
养护
5.补植树木
5.1树木缺株应尽早补植,补植后应做好支撑。
5.2补植的树木,应选用原来的树种,规格也应相近似,补植行道树树种应与同大树种一致。
1.巡视、检查中发现或接到相关部门信息时,须及时处理。
12
乔灌木
养护
6.病虫害防治
1.开挖施工单位应交纳一定的费用作为保证金,以及开挖后的补救费用。
16
人为破坏的绿化补救
1.发现正在破坏绿化的行为,应及时制止,并通知保安部协调处理;
2. 发现被人为破坏的绿化应及时上报。
1.被破坏的绿化须及时补植;
2.加强爱护绿化方面的宣传工作。
17
高温干旱及大规模病虫害的绿化补救
1.保证水源供应,确保园林植物灌溉用水得到足量保证。
1.巡查、检查中发现或接到相关部门信息时,须及时处理。
7
乔灌木
养护
1.浇灌
1.1夏季浇灌宜早晚进行,春秋季节浇灌一次并浇透。
1.2若高温久旱(气温高于30℃,3天未下雨),应及时浇灌,宜在清晨或傍晚浇灌。
1.3暴雨后一天内,树木周围仍有积水,应予以排水。
1.不得向业主花园浇水,浇水时应注意避免喷溅到业主或车辆上。

绿化养护标准

绿化养护标准

绿化养护标准篇一:绿化养护一般标准绿化后期养护技术要求崭新植绿地在1-2年内的保洁工作较通常绿地的保洁管理存有一定区别,管理上建议更为细致,牵涉至工程的竣工验收和工程转交甲方的问题。

绿地养护年工作应包括:浇水、施肥、修剪、病虫防治、除草保洁、防寒、苗木补种和成品维护。

(一)、浇水(排水):1、施肥时间:全年施肥时间在3月―11月。

春水、冻水就是淋水的两个关键,时间分别是3月上中旬和11月中下旬,浇水1-2不下。

2、浇水次数:不同立地条件、不同植物品种对水分的要求各不相同。

一般说来,一年至少分散施肥12次以上,即4、5、6、9、10、11月每月2次。

草坪和宿根花卉的浇水还应增加至20次左右。

3、浇水量:浇水做到浇足浇透,切忌仅浇表层土。

4、施肥方式:树木类通常使用开堰施肥,花卉、草坪以滴灌.和人工浇水为主。

5、排洪:主要就是雨季7、8月,发生积水时必须及时排泄,应当加前做好排水设施,结合临时排水等措施进行。

避免因积水而导致植物的丧生。

(二)、施肥:主要针对珍贵树木、花灌木、绿篱色块、花卉和草坪展开浇水,在植物生长季节搞Minervois施肥或叶面喷肥。

乔木:一般不进行施肥,仅对生长势较弱者在适宜时施肥一次。

采用沟施或穴施法,施肥后立即复土浇水,施肥量100克/株,使用化肥。

花灌木:年浇水2次,第1次在5月,第2次在8月,施复合肥。

开沟、穴施进,为丛藓科扭口藓土、浇水,施肥量50-100克/株。

绿篱色块:年浇水1次,于5月份开沟施入,50克/平方米,杀灭化肥。

草坪:年施肥2-4次,第1次在返青后的3、4月份,第2次在8、9月份,施肥量10-15克/平方米,多施用化肥,可拌土撒施,及时浇水。

平时结合喷药加入尿素做叶面浇水(浓度就是千分之2-3)。

花卉:每月施用复合肥1-2次,年施肥5-10次,注意花后及时补充肥料,施肥量10-20克/平方米。

崭新植树木、草坪,因生长势和根系尚未恢复正常,应当A510浇水次数和施肥量。

园林绿化养护工作标准

园林绿化养护工作标准
返青和不低于15cm,平时浇水渗透度不低于10cm
控测
园林绿化养护工作标准
管护项目
操作方法
量化标准
工作标准
检查方法
常绿乔木
修剪
每季度1次
树干光滑,分支分布合理,下垂枝的下垂线,行道树离地面为220-250cm;一般景观乔木为200cm左右;树冠要求无明显枯损、死枝、回缩现象,螨虫孽生树枝不超过2%。
目视
目视
落叶乔木
夏剪1次
冬箭1次
落叶与常绿灌木
修剪
春秋季20天左右/次
球体保持圆滑,色块点线面结合,协调一致,绿篱线要直,面要平,均无徒生的杂枝;花灌木死后及时清理残花、修除残花弱枝。
目视
夏季15-20天/次
中耕
欠施
中耕春秋各
1欠施春秋2次
挖穴深度至10-15cm,建议:灌木穴径100cm,乔木胸径10cm以上的树穴120cm,胸径10cm以下的树穴径100cm,追肥根据乔灌木视长枯而定。
控测
病虫害防治Байду номын сангаас
消杀
春夏秋三季不少于9次
无明显病虫害现象
目测
查苗补苗
移栽
春季3月-4月
秋季9月-10月
保证成活率,园区内无缺株缺苗现象。
目测
园区卫生
清扫
常年
园区内无飘扬杂物、杂草、果皮、纸屑、废弃物,无乱贴乱画,无晾晒衣物,及时清理枯树、死树。保证常年园区内的清洁卫生。
目测
浇水
喷洒
3月15日左右返青;5月-6日底 ;11月15日左右
测试
草坪
剪割
5月15日-7月15日 25日/次左右;7月-9月 15-20日/次;9月-10月 20-25日/次

绿化养护技术标准及要求

绿化养护技术标准及要求

技术标准及要求1. 养护管理质量标准1.1 一级绿化养护管理标准1。

1.1 乔木:树木生长旺盛,无枯枝死杈,主侧枝分布匀称、数量适宜,内膛不乱;通风透光.行道树树穴内无杂草,设施完好。

1.1.2 花灌木:适时开花,株形丰满,枝叶茂密,无缺株,花后修剪及时合理。

绿篱、色块等修剪及时整齐一致. 1。

1。

3 草坪、地被植物:外观整齐,边缘线清晰,生长旺盛,草根不裸露,生长季节不枯黄,修剪及时,无杂草。

1.1.4 花坛花带:花卉生长健壮,色彩鲜艳,花期整齐,图案清晰.无缺株、倒伏,无枯枝残花(残花量不大于10%)。

1。

1.5 病虫害防治:绿化养护技术措施完善,管理得当,病虫害控制及时,无明显病虫害。

1.1.6 设施维护:园林建筑、植物雕塑、园路广场以及路灯等公园绿地基础设施维护良好,桌椅、垃圾桶、井盖、指示牌、健身器材等园林设施完整、安全、维护及时. 1。

1。

7 卫生保洁:绿地及广场整洁,无杂物、无白色污染(树挂),对作业废弃物(如树枝、树叶、草屑等)、绿地内水面无杂物,垃圾随产日清,做好保洁。

1.1。

8 绿地养护:绿地完整,无堆物、堆料、搭棚,树干、园林建筑、小品等上面无钉拴刻画现象。

绿地安保全天侯做到发现问题能及时上报。

1。

2 二级绿化养护管理标准1.2.1 乔木:树木长势好,无枯枝死杈,主侧枝分布匀称、数量适宜;内膛不乱,通风透光.行道树树穴内无杂草,设施基本完好。

1。

2.2 花灌木:适时开花,无缺株,花后修剪及时。

绿篱、色块等修剪及时整齐一致。

1。

2.3 草坪、地被植物:外观整齐一致,生长良好,修剪及时,边缘清晰,杂草不明显。

1。

2。

4 花坛花带:轮廓清晰,整齐美观,适时开花,无残缺。

花卉生长良好,花期基本一致,无枯枝残花(残花量不大于10%)。

1.2。

5 病虫害防治:绿化养护措施比较完善,管理基本得当,病虫害控制及时。

1。

2。

6 设施维护:园林建筑、植物雕塑、园路广场以及路灯等公园绿地基础设施维护良好,桌椅、垃圾桶、井盖、指示牌、健身器材等园林设施基本做到维护及时。

绿化养护标准及价格

绿化养护标准及价格

绿化养护标准及价格绿化环境的好环,会影响到一个企业的形象。

如果把贵公司的绿化养护交给专业绿化养护公司,不仅可以免去请专职绿化养工要支付的工资、奖金、福利待遇;购置昂贵的绿化养护器械、搭建荫栅、及农药、化肥的消耗等繁琐管理,还可以节省很大的费用开支,并得到最佳的绿化效果。

一、绿化养护收费标准:1、承包养护①1000平方米内5元/平方米/年②1000平方米-5000平方米4元/平方米/年③5000平方米以上3元/平方米/年(养护范围:病虫防治、修剪定型、水肥管理、防寒防冻、除杂草)2、临时养护①1000平方米内0.8元/平方米/次②1000平方米-5000平方米0.6元/平方米/次③5000平方米以上0.5元/平方米/次(养护范围:病虫防治、修剪定型、水肥管理)二、绿化养护标准1、乔木、灌木、地被植物生长状况良好,修剪造型优美,保持叶色青秀,无明显枯枝死叉,无病虫害。

2、坪高度不超过10cm,保持草坪生长良好,草色青绿,无病虫害,无攀援寄生植物。

3、花坛、花带轮廓清晰、整洁美观,无残缺。

4、病虫害控制比较及时,定期对绿地进行病虫害防治,杜绝大面积虫害的蔓延。

虫害应控制在:①、叶片较严重黄叶、焦叶、卷叶、带虫尿虫网灰尘的株数在2%以下,被啃咬叶片最严重的每株在10%以下;②、有蛀干害虫的株数在2%以下(包括2%);介壳虫最严重处主枝主干100平方厘米2头活虫以下,较细枝条每尺长一段上在10头活虫以下,株数都在4%以下。

5、所用的农药符合“低毒,高效,无残素毒”的环保标准。

6、定期对绿地内的乔木、灌木、地被以及草坪施肥。

保持植物的长势良好。

7、合理淋水确保植物不受旱害、涝害。

8、绿地完整,无明显杂物,无白色污染(树挂),绿化生产垃圾(如树枝、树叶、草屑等)能日产日清,能做到保洁及时。

三、绿化养护方案草坪养护内容:割草修整、喷药施肥、浇水排涝、清除杂草垃圾。

1.剪草修整,一年2-4次,从3月到12月,具体视草皮生长情况而定。

绿化养护服务要求及标准

绿化养护服务要求及标准
整形修剪
每年≥3次
按要求控制高度和造型
扶正台风后的乔木
3日内
——
灌木
淋水
夏、秋季每天≥2次,春、冬每天≥1次
确保植物生长所必须的水分,淋水时要求喷洒枝叶。
施肥
春、秋季重点施肥3次。追肥:春、夏季每月一次,秋、冬季每两月一次。
施肥量根据植物的种类和生长情况而定,新种植物要施放基肥。肥料不能裸露,可采用埋施或水施等不同方法,施肥后要回填土、淋足水,植物生长季节可根据需要,进行土壤追肥。
整形修剪
每月≥1次
四季均要修剪,按要求控制高度和造型
虫害防治(含白蚁防治)
喷洒药物,治病虫害植物
每月≥2次
根据季节和品种不同,实施综合防治,以防为主。
补植改植
补植改植
按实际实施
补植、改植于3天内完成。
花卉装饰
布置主题花卉装饰
每年≥2次
按甲方实际要求实施。
养护管理要求
养护队伍要求
管养单位派驻的工人具有较长时间的绿化工作经验,队伍相对稳定,并加强管理教育,定期进行技术培训工作。遵守管理单位的管理规定。管理单位在日常工作中,如有重大接待任务和突击性的检查任务,管养单位必须听从安排,配合做好工作。
(4)措施好:按一级技术措施要求认真进行养护;
(5)行道树基本无缺株;
(6)草坪覆盖率应基本达到100%;草坪内杂草控制在10%以内;生长茂盛颜色正常,不枯黄;每年修剪暖地型6次以上,冷地型15次以上;无病虫害。
3.行道树和绿地内无死树,树木修剪合理,树形美观,能及时很好地解决树木与电线、建筑物、交通等之间的矛盾;
整形修剪
每月≥1次
四季均要修剪,按要求控制高度和造型
除草
每月≥2次

园林绿化养护管理标准

园林绿化养护管理标准

园林绿化养护管理标准为了保障北滘镇旧城区园林绿化发挥美化环境的作用,保持北滘旧城区绿地的整洁、优美、公共设施及园林绿化的维护与不被损坏,为市民创造一个优美、洁净、祥和的环境,承包人按此作为日常养护管理标准。

一、园林绿化养护管理标准:1、环境卫生维护:1)每天8:00前完成绿地内大扫清洁,在规定的保洁时间内(6:00-21:30)保持绿地清洁,产出垃圾当天清运;保持绿化设施的清洁,及时清理乱涂写、乱张贴。

2)保持园林绿化范围内卫生整洁,无鼠洞和蚊蝇滋生地等,发现鼠洞要随时堵塞。

及时清除"树挂"污染物及杂物。

3)清除垃圾杂物后应注意保洁,及时清理枯枝叶和清扫修剪的枝叶,每天先清洁打扫后淋水,清洁归堆的垃圾杂物及箩筐等器具应放在隐蔽的地方,垃圾杂物做到日产日清,每天的垃圾由中标单位自行清运,不许在绿地内过夜,严禁焚烧垃圾、杂物和枯枝落叶。

2、苗木种植作业规程:1)乔灌木种(补)植前应首先确认:2)苗木修剪:在种植前,为减少树木体内水份蒸发,使能新种迅速成活和恢复生长必须先剪去部分枝叶,修剪时,在保持树冠基本形态下,适当剪去:a荫枝;b病弱枝;c徒长枝;d重叠或过密枝条。

3)苗木栽植一般情况下高大乔灌木在先,依次栽种矮生植物最后铺草皮。

4)花坊种植程序a独立花坊,应按“中心向外”的顺序种植;b斜坡上花坊,按由上而下的顺序种植;c高低不同品种的花坊苗混种时,先种高的后种矮的;d按设计要求,花坊绿篱一般采用“品”字型或“一”字型种植,疏密适宜。

5)新种树木由于回填的土蔬松容易歪斜倒状,超过3m的乔木种植必须加固日期至少要有3个月,高度超过10m时至少加固6个月。

6)种植树苗时,现将树苗放入树穴内,把生长姿势好的一面朝外竖直看齐后,垫上固定土球,填满并播实。

一般需加填土20—30㎝,以补充淋水时土壤下降。

7)袋苗栽种时必须解除胶袋。

8)需要在非适宜季节直接种植时,必须做好准备,合理安排程序。

绿化养护作业标准

绿化养护作业标准

绿化养护作业标准绿化养护作业标准1、花草树木长势良好,修剪整齐美观,无明显病虫害,无折损现象,无斑秃,无灼伤。

枝干无机械损伤,叶片大小、薄厚正常,不卷、不黄、无异常落叶现象。

2、小区植物干体和叶片上无明显积尘、无泥土,绿地无纸屑、烟头、石块等杂物,无积水。

3、小区无枯死乔木,枯死灌木、枯萎地被植物每1000平方米范围内累计面积不超过2平方米,且枯死灌木、枯萎地被植物每块不超过0.5平方米。

枯死挽救乔木可只保留树干但须能见青皮,新移植乔木需保留部分树叶,要达到景观效果。

4、乔、灌木应保持美观的形状、造型植物必须形态明显、枝条无杂乱现象。

5、草坪长势良好,目视平整,生长季节浓绿,其它地区草坪茎叶高度可在6-8厘米左右。

绿地和花坛无杂草(人不常经过区无明显杂草)、无破坏、无积水、无杂物、无枯枝、无践踏、无鼠洞及随意占用、无直面向天裸露黄土现象。

6、小区公共绿地、庭院绿地及道路两侧绿地合理分布,花坛、树木、建筑小品配置得当、层次分明。

7、对绿化名称、生长习性和科别以及产地进行标识主要部位设置有与植物相符的绿化标识牌,并安装位置妥当、醒目,标识清晰、完整、干净。

8、物业管理项目应根据植物生长习性编制植物年度养护计划,对植物进行定期养护,外包的绿化项目应要求承包方提供植物年度养护计划,并监督检查。

绿化养护管理作业规范2017-04-07 15:03 | #2楼1、树木管理1.1树木存活率达98%。

若有缺损,按同等品种、规格、标准于十日补植。

1.2树木生长正常。

树干粗壮,有一定的生长量,枝繁叶茂,无明显弱株、病株、歪斜株(最大倾斜度不超过5度,整形性歪斜除外)。

1.3合理修剪。

根据不同树种(包括行道树)适时进行抹芽、修剪(行道树每年冬季进行一次整形修剪,障碍修剪按照甲方要求及时完成);架构合理,疏密得当,整齐美观。

根据甲方要求,对具有造型条件的树种(蜀侩、法桐、白蜡等)进行艺术造型修剪;造型率大于40%。

及时清理枯枝、病枝、残枝;剪口平滑,留茬高度小于2cm。

绿化养护作业服务标准

绿化养护作业服务标准
1、乔木树基干50cm范围内的土壤要经常松土,保持土壤疏
7

松,土面不板结。
2、每年应在3月、5月、9月、11月各追施1次有机肥加复 合肥(通俗称“营养土”),追施肥应不伤花草。
1、无明显枯枝、死杈,有虫害枝条2%以下;
2、树木无蛀杆害虫的活卵、活虫、无白蚁巢穴;

3、树木主干、主枝上平均每1cm害虫不得超过1头,较细
8

枝条上无虫粪、虫网。
4、化学农药防治时要采用环保型药剂,每月喷1次防病防虫

的农药。
5、负责对全区绿化带进行蚊子及小黑虫的消杀工作,冬季每 月不少于2次,夏季每月不少于4次。
9

花卉、苗
泥土不染花叶,土不压苗心,水不冲倒苗。
10

树木、草 地
1、冬季早晚不浇水,夏季中午不浇水,浇水时不遗漏,浇水 透土深度为:树木3厘米,草地2厘米,无旱死、旱枯现象;
绿化养护作业服务标准
如有幸成为中标供应商,我公司承诺按照以下服务标准提供绿化
养护服务:
序号
分类
项目
绿化管养标准
1
修 剪
乔木
1、苗木保持直立不歪斜,无枯枝残叶。
2、做到树冠圆整,树枝分布合理,及时剪去枯枝垂枝、徒长 枝、病虫枝、不合理的枝条,使树冠通风透光,正常生长, 不阻碍车辆和行人通过。
2
灌木、绿 篱
2、冬季,12月上旬前做好防寒、遮霜工作。
3、绿化作业时,要注意安全防范工作,要采取保护性措施, 在作业区域要有警示标识。
17
人员管

1、绿化管养人员实施绿化养护管理,并对养护工作进行记录。 如:松土、施肥、浇水、病虫害消杀、除杂草、修剪等。

绿化养护工程人员配备方案

绿化养护工程人员配备方案

绿化养护工程人员配备方案一、人员配备1. 绿化养护工程主管:1名,具有丰富的绿化管理经验和专业知识,负责制定、实施和监督整个养护工作计划。

2. 绿化养护工程项目经理:1名,负责具体的项目管理和协调工作,与业主进行沟通和协商,制定工作计划和进度表。

3. 绿化养护工程技术人员:2-3名,具有园林设计和养护技术的专业知识和实践经验,负责项目的技术支持和指导,解决技术难题和提出改进建议。

4. 绿化养护工程现场监督员:2-3名,负责现场施工质量监督和安全管理,保障工程施工过程的安全和质量。

5. 绿化养护工程施工队长:4-5名,负责现场施工指挥和管理,保障施工队的安全和效率。

6. 绿化养护工程施工员:10-15名,负责具体的绿化养护施工工作,保障施工的质量和进度。

二、设备配备1. 露天园艺工具:包括铁锹、铁镐、铲子、耙子、草叉、割草机、园艺剪等,满足不同场地和作业需求。

2. 机械设备:包括挖掘机、推土机、运输车辆、灌溉设备等,用于绿化工程的施工和养护。

3. 植物保护用品:包括杀虫剂、杀菌剂、植物营养剂、植物修剪剂等,在绿化养护工作中用于植物的保护和修剪。

4. 安全防护用品:包括安全帽、安全鞋、安全绳、工作服、手套等,保障人员在施工过程中的安全。

5. 办公设备:包括电脑、打印机、电话、传真机等,用于工程管理和沟通。

6. 绿化工程施工车辆:包括小货车、大货车、水车、机械作业车辆等,用于运输、灌溉、施工等作业。

三、工作流程1. 收集信息、规划设计:根据项目要求和现场情况,收集相关信息,制定规划和设计方案。

2. 施工准备、材料装载:组织施工队伍和人员,准备所需的材料和设备,进行现场勘测和布置。

3. 现场施工、管道敷设:根据设计要求和施工方案,进行绿化工程的现场施工和管道敷设,确保质量和进度。

4. 施工质量检查、验收:对施工过程进行质量检查和验收,确保工程质量和安全。

5. 清理整理、工程收尾:对工程施工现场进行清理整理,完成相关工程收尾工作和交接。

绿化养护工人配置标准

绿化养护工人配置标准

绿化养护工人配置标准绿化养护工人配置标准目的:1.便于在不同季节和绿化阶段进行人员配置。

2.便于固定员工和临时用工的搭配。

3.为绿化工作费用定额预算提供依据。

设置依据和原则:1.绿化工作受季节和气候影响较大,工作时间上有差异且难以控制。

2.绿化养护工作的具体内容,在不同季节或气候所从事的同一项目所需的工时相差不大且可以控制。

3.参照绿化养护的等级标准要求,和近两年绿化工作效率的统计。

4.设置的原则:要达到的绿化养护标准要求;确保绿化工的安排尽量充足;确保事事有人做,又不窝工,避免人浮于事,人员浪费。

绿化工作量化标准(模板):月份工作内容修剪草坪除草草坪绿篱/色块植物造型乔灌木施肥浇水草坪,绿篱,色块,乔木病虫害防治防冻树干涂白补植树木切边乔灌木树穴绿篱边缘工作频率(每月次数) 1 2 3 4 5 67 8 9 10 11 12人均日完成工作量1500m²/人·天1200m²/人·天120株/人·天120株/人·天人工拔除800m²/人·天2000m²/人·天6000m²/人·天8000m²/人·天1600m²/人·天600株/人·天90株/人·天30株/人·天150株/人·天注:表中数据以厂区为参考标准,各种植物品种为当地常规绿化树种,绿篱以厂区种植的为参照对象。

绿篱修剪以机剪为主,手剪为辅;草坪修剪大面积用手推式割草机,小面积用割灌机修剪。

喷药方式为人工,除草工作采用人工拔除方式,水源取水点半径为50米,需要人工进行浇灌。

绿化养护工作内容包括草坪、绿篱、树木等植被的统计,其中树木按照Φ20cm以上、Φ10cm-20cm、Φ20cm以下进行分类。

为了计算员工的配置,需要按照月份进行计算,单项工作所需工时为数量(单项工作量)×当月频率/人均日完成工作量,各月份的绿化用工工时可以根据模板进行计算。

行业标准-绿化养护工程工作量、时间与养护人员定额标准

行业标准-绿化养护工程工作量、时间与养护人员定额标准

行业标准—绿化养护工程工作量、时间与养护人员定额标准1.绿化养护养护工程工作量、时间定额标准(1)绿篱及灌木修剪1)墙状绿篱:人工为20米/小时,机剪为50米/小时。

2)丛生或块状绿篱:人工为25平方米/小时;机剪为50平方米/小时。

3)球形绿篱:直径1米球形,4棵/小时;对直径大于1米的,适当降低平均数。

(2)大树修剪冠径15米以上,需三人配合,1棵(8小时3人),平均0.05棵/(人•小时)。

冠径10—15米,需三人配合,3棵/(8小时•3人),平均0.125棵/(人•小时)。

冠径5—10米,需二人配合。

12棵/(8小时•2人),平均0.75棵/(人•小时)。

冠径5米以下,高3米以下,单人操作,平均2—5棵/(人•小时)。

(3)剪草特级、一级草坪:360平方米/(人•小时)。

二级草坪:280平方米/(人•小时)。

三级草坪:用汽垫机剪,180平方米/小时。

用割灌机剪,60平方米/小时。

四级草坪:用割灌机剪,40平方米/小时。

(4)施肥1)粒肥:撒施550平方米/小时;点施灌木240棵/小时;点施盆花900盆/小时;点施小乔木50棵/小时。

2)液肥:两人配合机施,平均250平方米(人•小时);手喷时室内大盆植物15棵/小时,室外大棵植物24棵/小时;手淋时200棵/(人•小时)。

(5)喷药机喷,平均350平方米/(人•小时)。

壶喷,室内大植物15棵/小时;室外中小植物25棵/小时;小型盆栽200棵/小时。

(6)淋水自动喷淋平均8000平方米/(人•小时);人工淋平均2000平方米/(人•小时)。

(7)花苗上盆时花平均250盆/(人•小时),苗木平均200盆/小时。

(8)花木出圊质量修整时花平均500盆/(人•小时),小盆观叶植物150盆/(人•小时);大型观叶植物平均10盆/小时。

(9)盆景1)修剪:小盆平均10盆/小时,中盆平均5盆/小时,大盆平均2盆/小时。

2)换泥转盆:小盆平均8盆/小时,中盆平均2盆/小时,大盆需两个人以上配合,平均1盆/人•小时。

绿化养护工作标准

绿化养护工作标准

园林绿化养护工作标准乔木1、修剪1.1 准备工作1.1.1现场查看:需要携带的修剪工具(人字梯、高枝剪、高枝油锯、手锯、安全绳、安全帽、工作服、手套、警示牌、斗车、扫把、垃圾袋等)及周边环境;1.1.2检查工具,确保刀口锋利,油料充足、机具无故障、确保能正常使用;1.1.3携带工具、物料到达现场1.1.4确定人员分(工作业人员不得低于2人,多人协作必须确定指挥管理人员),确定工作人员的身体状况满足作业条件(健康、未酗酒);1.1.5放置警示牌;1.1.6安全防护检查(工作服、安全绳、安全帽等按需佩戴);1.1.7工具摆放至合理位置,以不妨碍工作和通行为主;1.2修剪作业1.2.1将人字梯斜靠在树干上,上部横档与树身靠牢或按合适角度(35-45度)张开立于地面,平稳;1.2.2修剪人员沿梯子上树,下侧有人扶住梯子;1.2.3上树后系好安全带,树下人员观察操作人员的动作,协助传递工具;1.2.4对需处理的树枝(徒长枝、过密的內膛枝、遮挡枝、枯枝等)进行修剪;直径小于3㎝的树枝可用枝剪或高枝剪进行修剪,4-10㎝的树枝可用手锯及高枝油锯进行修剪,大于10㎝的可用油锯进行修剪;树冠完整美观,通风良好、每年至少修剪1次;1.2.5修剪结束,清理修剪后的垃圾,将其装进垃圾袋或斗车中清运至指定点;1.3作业完成1.3.1整理、检查、清洁工具;1.3.2收回警示牌;1.3.3撤出现场,前往下一个工作区域或返回库房;1.4记录填写《绿化养护记录》灌木2.修剪2.1.现场查看所需修剪的灌木及周边环境,确定所需人员、工具、物料。

2.2准备工作2.2.1需要携带的修剪工具(枝剪、抬剪、绿篱机、工作服、手套、警示牌、斗车、扫把、垃圾袋等)及周边环境;2.2.2检查工具,确保刀口锋利,确保能正常使用;2.2.3携带工具、物料到达现场;2.2.4确定人员分工,确定工作人员的身体状况满足作业条件(健康、未酗酒);2.2.5放置警示牌;2.2.6安全防护检查;2.2.7工具摆放至合理位置,以不妨碍工作和通行为主;2.3修剪作业2.3.1使用绿篱机或抬剪修剪绿篱,根据先粗剪后细剪、按从下至上,从左至右顺序修剪;1.2.2使用小枝剪修剪灌木粗枝、干枯枝;1.2.5修剪结束,清理修剪后的垃圾,将其装进垃圾袋或斗车中清运至指定点;1.3作业完成1.3.1整理、检查、清洁工具;1.3.2收回警示牌;1.3.3撤出现场,前往下一个工作区域或返回库房;1.4记录填写《绿化养护记录》2.4修剪标准2.4.1单珠灌木的修剪一般以保持自然形态,疏剪枯枝、过密枝条,保持内膛通风透光。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

行业标准—绿化养护工程工作量、时间与养护人员定额标准1.绿化养护养护工程工作量、时间定额标准
(1)绿篱及灌木修剪
1)墙状绿篱:人工为20米/小时,机剪为50米/小时。

2)丛生或块状绿篱:人工为25平方米/小时;机剪为50平方米/小时。

3)球形绿篱:直径1米球形,4棵/小时;对直径大于1米的,适当降低平均数。

(2)大树修剪
冠径15米以上,需三人配合,1棵(8小时3人),平均0.05棵/(人•小时)。

冠径10—15米,需三人配合,3棵/(8小时•3人),平均0.125棵/(人•小时)。

冠径5—10米,需二人配合。

12棵/(8小时•2人),平均0.75棵/(人•小时)。

冠径5米以下,高3米以下,单人操作,平均2—5棵/(人•小时)。

(3)剪草
特级、一级草坪:360平方米/(人•小时)。

二级草坪:280平方米/(人•小时)。

三级草坪:用汽垫机剪,180平方米/小时。

用割灌机剪,60平方米/小时。

四级草坪:用割灌机剪,40平方米/小时。

(4)施肥
1)粒肥:撒施550平方米/小时;点施灌木240棵/小时;点施盆花900盆/小时;点施小乔木50棵/小时。

2)液肥:两人配合机施,平均250平方米(人•小时);手喷时室内大盆植物15棵/小时,室外大棵植物24棵/小时;手淋时200棵/(人•小时)。

(5)喷药
机喷,平均350平方米/(人•小时)。

壶喷,室内大植物15棵/小时;室外中小植物25棵/小时;小型盆栽200棵/小时。

(6)淋水
自动喷淋平均8000平方米/(人•小时);人工淋平均2000平方米/(人•小时)。

(7)花苗上盆
时花平均250盆/(人•小时),苗木平均200盆/小时。

(8)花木出圊质量修整
时花平均500盆/(人•小时),小盆观叶植物150盆/(人•小时);大型观叶植物平均10盆/小时。

(9)盆景
1)修剪:小盆平均10盆/小时,中盆平均5盆/小时,大盆平均2盆/小时。

2)换泥转盆:小盆平均8盆/小时,中盆平均2盆/小时,大盆需两个人以上配合,平均1盆/人•小时。

(10)插花
1)一般插花:盆花为小盆8分钟,中盆20分钟,大盆35分钟;花束为小束15分钟,中束25分钟,大束35分钟;花篮为小篮10分钟,中篮15分钟,大篮20分钟。

2)创意插花:盆花为小盆20分钟,中盆40分钟,大盆90分钟;花束为小束25分钟,中束40分钟,大束60分钟;花篮为小篮20分钟,中篮40分钟,大篮80分钟。

(11)机械检修
正常的周期性检修2天/(人•月)。

突发性检修按机械故障的修理难度而定。

(12)残花清理
报废残花的清理平均400盆/(人•小时);可重新利用残花的处理平均300盆/(人•小时)。

(13)杂物清除
人工除杂草,根据密度不同,平均每小时20—50平方米/人不等;化学除草平均每小时700平方米/人。

2.绿化养护养护工程人员定额标准
1)按绿地面积计,每6000平方米室外绿化面积需绿化工1人;每5亩花木生产地需工人4人。

2)建筑内绿化管理:按每20000平方米建筑用地面积(或每200户业主)配1名
绿化工。

3)干部配置
绿地在30万平方米以下时,设主管1人,园艺师2人,不设班(组)长;绿化地在30万平方米以上时,设主管1人,班组长2人,园艺师每10万平方米配置1人;如有花木基地时,可增设花木基地主管1人。
