通信设计安全规范
通信建设工程安全生产操作规范

通信建设工程安全生产操作规范1.安全生产操作规范一、通信建设工程项目管理1.1 项目管理责任1.2 项目管理组织1.3 项目管理流程1.4 项目管理标准二、施工现场安全管理2.1 施工现场安全责任分工2.2 施工现场人员资质要求2.3 施工现场安全设施2.4 施工现场应急救援预案三、施工作业安全规范3.1 施工作业准备3.2 施工作业操作要求3.3 施工作业风险评估3.4 施工作业安全防护四、机械设备安全操作规范4.1 机械设备选用与检修4.2 机械设备操作规范4.3 机械设备维护与保养4.4 机械设备故障及紧急处理五、电气设备安全操作规范5.1 电气设备选用与档案管理5.2 电气设备安装与接线5.3 电气设备操作规范5.4 电气设备检修与维护六、施工现场防火防爆安全规范6.1 防火安全措施6.2 防爆安全要求6.3 防静电措施6.4 防火防爆教育与培训七、安全防护用品使用规范7.1 安全帽使用规范7.2 防护手套使用规范7.3 防护鞋使用规范7.4 防护眼镜使用规范八、安全事故报告与处理规范8.1 安全事故报告要求8.2 安全事故处理程序8.3 安全事故调查与分析8.4 安全事故防止与改进九、安全巡查与整改规范9.1 安全巡查要求9.2 安全巡查记录与整改9.3 安全巡查周期与频率9.4 安全巡查整改落实十、安全教育与培训规范10.1 安全教育培训计划10.2 安全教育培训内容10.3 安全教育培训方法10.4 安全教育培训效果评估十一、个人劳动防护规范11.1 个人防护用品佩戴要求11.2 个人卫生保健规范11.3 个人劳动安全指导11.4 个人职业病防护措施以上内容仅为示例,具体安全生产操作规范应根据实际情况进行补充和调整。
通信机房建设安全规范实施细则100条

通信机房建设安全规范实施细则100条(修订)第一章总则第一条:为加强通信机房安全,进一步规范机房建设中的设计、施工、随工、验收安全工作,依据相关标准、技术规范、上级及本司的有关文件中的安全条款,制定本实施细则。
第二条:本实施细则适用于新建、扩建、改建机房。
第二章设计第三条:综合考虑机房近远期的发展,各专业设备整体设计布局合理,排列整齐有序,便于施工、维护,不违反安全原则。
第四条:依据《电信专用房屋设计规范》 YD5003-94,地板承重满足设备要求。
电池区/配线架区地板载荷1000KG/平方米, 设备区载荷600KG/平方米。
第五条:通信楼建筑高度超过50m或每层建筑面积超过1000平方米的,设计耐火等级应为一级,其余的设计耐火等级不应低于二级。
第六条:电信建筑防火分区间的最大面积:高层电信建筑1500平方米;多层电信建筑2500平方米。
第七条:通信大楼、机房交流电线、直流电线、通信电缆、大楼综合布线应分别从不同的电缆井或孔洞走线。
第八条:机房终端控制设备及空调供电线路,必须从电力室专线供电,并按要求计算出设备的用电量,选择相匹配的供电线路。
第九条:通信机房设交流、直流和信号线三种走线架,三种走线架分层,并遵循“高危在上”的原则,即交流线架在上,直流线架居中,信号线架置下,。
若因机房空间限制无法分层的,应严格分架,架间间隔不小于200mm。
交、直流电源线、信号线实施上走线方式,并按相应走线架敷设。
光纤设独立线架。
第十条:电源线不走活动地板下。
特殊情况直流线要走活动地板下的,设计方案说明,书面报安保部审核批准,并严格遵守“三线”分槽,线槽敷设离地面50—100mm。
第十一条:旧机房上走线架中同槽布放交、直流电源线、通信线的,应增设新走线架,将交、直流电源线分离出来。
第十二条:机房设备的接地电阻标准依据终局容量设计。
按《通信局(站)接地设计暂行技术规定》YDJ26-89规定执行。
即:(1)综合楼、国际电信楼、汇接局、万门(含)以上程控交换局、2000(含)路以上长话局,<1欧。

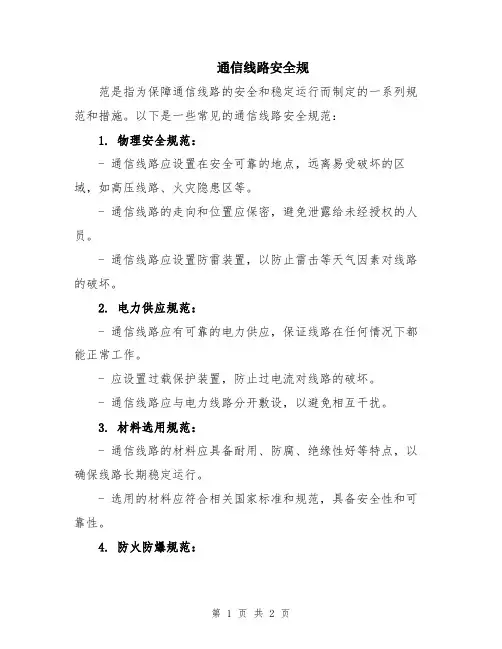

通信线路安全规

通信线路安全规
范是指为保障通信线路的安全和稳定运行而制定的一系列规范和措施。
以下是一些常见的通信线路安全规范:
1. 物理安全规范:
- 通信线路应设置在安全可靠的地点,远离易受破坏的区域,如高压线路、火灾隐患区等。
- 通信线路的走向和位置应保密,避免泄露给未经授权的人员。
- 通信线路应设置防雷装置,以防止雷击等天气因素对线路的破坏。
2. 电力供应规范:
- 通信线路应有可靠的电力供应,保证线路在任何情况下都能正常工作。
- 应设置过载保护装置,防止过电流对线路的破坏。
- 通信线路应与电力线路分开敷设,以避免相互干扰。
3. 材料选用规范:
- 通信线路的材料应具备耐用、防腐、绝缘性好等特点,以确保线路长期稳定运行。
- 选用的材料应符合相关国家标准和规范,具备安全性和可靠性。
4. 防火防爆规范:
- 通信线路应设置防火措施,如防火墙、防火板等,以防止火灾对线路的破坏。
- 通信线路应设置防爆措施,如防爆箱、防爆设备等,以防止爆炸对线路的影响。
5. 安全管理规范:
- 通信线路的使用和管理应严格符合相关的安全管理规范,例如信息安全管理规范、网络安全管理规范等。
- 对通信线路进行定期检查和维护,及时发现和排除潜在风险和故障。
总之,通信线路安全规范对保障通信线路的安全和稳定运行至关重要,企业和组织应根据实际情况制定相应的安全规范并加以执行。
通信建设工程安全生产操作规范 (YD5201-2020)

基本规定
3 . 2 . 8 从事高处作业的施工人员, 必须正确使用安全带、 安全帽。 (14年新标) 3 . 2 . 9 从事高处作业的人员应定期进行健康检查, 如发现身体不 新增3.2.8-3.2.11
适合高处作业时 , 不得从事这一工作 。 3 . 2 . 1 0 高处作业时, 所用工具、 材料应放置稳妥, 不得扔抛工具 或 材料 。 3 . 2 . 1 1 施工现场有两个以上施工单位施 工时, 建设单 位应明确 各方的安全职责 , 对施工现场实行统一管理。
其他障碍物 , 不得将肢体露于车厢外 。车辆停稳后方可上下
车。
3 . 5 . 3 若需租用车辆 , 应与车 主签订租车协议 , 明确双
方安全责任和义务。
3 . 5 . 4 施工人员使用 自 行车和三轮车时, 应经常检查车辆
的状况 , 特别是刹车装置 的完好情况。骑车时, 不得肩扛 、
手提物 品或携带梯子及较长的杆棍等物。
4
基本规定
3 . 7 . 1 施工现场用电应采用三相五线制的供电方式。用电应符合三级配电结构 , 即由总配 电箱经分配 电箱到开关箱。每 台用 电设备应有各 自专用的开关箱 , 实 行“ 一机一箱” 制 。 3 . 7 . 2 施工现场用电线路应采用绝缘护套导线 。 3 . 7 . 3 安装 、 巡检 、 维修 、 移 动或拆 除临时用 电设备和线路 , 应 由电 工完成, 并应有人监护。 3 . 7 . 4 检修各类配电箱、 开关箱、 电气设备和电力工具时, 应切断电源, 并 在总配电箱或者分配电箱一侧悬挂“ 检修设备 , 请勿合闸”的警示标牌 , 必要 时设专人管 。 3 . 7 . 5 使用照明灯应满足以下要求: 1 .室外宜采用防水式灯具 。在潮湿 的沟、 坑 内应选用 电压 为 1 2 V 以下( 含 1 2 V) 的工作灯照明。用蓄电池作 照明灯的电源时 ,蓄电池应 放在人孔或沟坑以外。 2 .在管道沟、 坑沿线设置普通照明灯或安全警示灯时 , 灯距地 面的高度应大于 2 米 3 .使用灯泡照明时 , 灯泡不得靠近可燃 物。当使用 1 5 0 W 以 上( 含 1 5 0 W) 的灯泡时 , 不得使用胶木灯具 。 4 .灯具的相线应经过开关控制 , 不得直接引入灯具 。 3 . 7 . 6 用电设备的总功率不得超过供电负荷。
通信设计安全规范

通信设计安全规范指引目录第一章总则第二章常规勘察作业安全生产规范指引第三章特殊场景勘察作业安全生产规范指引第四章通信机房设计安全责任规范指引第五章通信电源设计安全责任规范指引第六章通信室外设计安全责任规范指引第七章通信管线设计安全责任规范指引第八章设计文件中安全生产的相关说明附录:通信勘察设计安全生产相关法律法规要文摘录通信设计安全规范指引第一章总则为保证中国通信服务股份有限公司以下简称“中通服”下属各设计单位安全生产标准化的顺利实施,加强在通信工程勘察设计工作中各项安全生产工作的管理,落实工程勘察设计安全生产的各项管理制度,特制定本规范指引;第一条本规范指引编写主要依据中华人民共和国安全生产法、建设工程安全生产管理条例、建设工程质量管理条例、工程建设标准强制性条文信息工程部分、通信建设工程安全生产管理规定、通信建设工程安全生产操作规范等相关法律、法规、条文以及相关安全生产规范等;第二条该规范指引文件归属于中通服安全制度建设工作,系诸项安全规范指引文件之一,为通信勘察设计工作提供规范指引;第三条各设计单位应当严格按照法律、法规和工程建设强制性标准进行设计,防止因设计不合理导致生产安全事故的发生;设计单位和有关人员对其设计安全性负责;第四条通信工程勘察设计工作应保障自身安全生产,包括人身安全、设备设施财产安全、以及运行环境安全等;同时由于设计工作的先导性作用,应保障设计结果符合相关技术标准和安全性标准,设计单位应当考虑施工、维护安全操作和防护的需要,对涉及施工、维护安全的重点部位和环节必须在设计文件中注明,并对防范生产安全事故提出必要指导意见;通信工程勘察和设计过程中,应注意信息安全,对涉及国家安全和通信网络安全、相关单位核心利益的数据信息应采取必要的保密措施;设计方案应符合相关信息安全的法律、法规和技术标准;第五条各专业设计人员在勘察设计作业时,应当严格遵循本安全规范指引,必须严格遵守各种相关通信工程设计规范,坚持安全教育培训上岗制度,采取措施保障通信网络及其相关的配套设备、设施的安全,保障设计人员人身的安全、运行环境的安全,保障通信网络功能的正常发挥、通信工程的顺利实施,防止因设计不合理导致生产安全事故的发生;第六条各专业设计人员必须严格遵守勘察设计安全生产管理制度,有关安全规定人手一册,全体设计人员平时应认真学习相关安全生产法律法规,以及各种通信工程设计规范中的相关安全规定,并在日常勘察设计工作中严格遵照执行;第七条各设计单位应设臵安全监督员,制定相关检查和管理制度;安全员要经常检查、督促、指导本单位员工自觉遵守本规范指引,并做好设备、工具等的安全检查、保养工作,做好原始资料的登记和保管等台帐管理工作;第八条各设计单位应制定符合自身特点的安全生产责任体系,原则上应确立以单位主要负责人为安全生产第一责任人的安全责任制度,并将安全生产学习作为自身制度建设的一个重要组成部分,常抓不懈;结合本规范指引,将安全生产制度推进到生产单位的每个层次,使安全生产工作从制度到技术获得全面落实;第二章常规勘察作业安全生产规范指引第一条为确保通信工程勘察中的人员及财产安全,勘察中要确保二人不少于二人以上为一勘察小组进行现场勘察,小组成员可以由具备勘察资质的技术人员和其他辅助人员构成,辅助人员可以由建设方随行人员、向导、勘察车辆驾驶员等兼任;严禁勘察技术人员兼任勘察车辆驾驶员;第二条应确保勘察用车安全,车辆必须来自公司自有车队、建设单位自有车队,或其它具备合法资质的车辆运营机构,严禁私自乘坐无牌、无证等非法车辆进行查勘;应选择适合勘察地现场环境的车型,出发前应认真告知驾驶员勘察目的地基本情况,共同安排合理路线,并做好车辆检查、物资储备、天气预报查询等各项准备工作;当需要使用船舶等其它交通工具勘察时,应遵循相关交通安全要求,确保出行安全;第三条勘察出发前应认真检查勘察工具是否功能良好,检查电子设备电池情况,保障整个勘察过程中工具、仪器正常运作;正确使用勘察工具、仪器,并养成良好的使用习惯,做到规范使用;勘察过程中不要随手乱放乱丢工具,每件工具使用完成后及时放回勘察包或工具箱,勘察完成后离场前应仔细检查有无遗漏;第四条勘察前应准备好安全防护物品,尤其是前往特殊场景勘察,或者预计勘察中会遇到特殊天气时,应做好充分准备,出发前携带各种防护物品和备用物资,例如雨伞和雨靴、饮用水和食品、急救包等,前往野外勘察或有可能需要穿越野外区域时急救包中应配备有防毒及解毒药品;第五条在特殊场景下勘察应做好相应的准备工作和防护措施,具体请参看本指引第三章“高危勘察作业安全生产规范指引”;常见的特殊场景勘察主要有:高空作业勘察、下井作业勘察、野外勘察、电力线附近勘察、高辐射区域勘察、雷雨大雾天勘察、高温天气勘察、高寒地区勘察、海岛勘察、在建工地勘察;第六条设计人员进入通信机房,应严格遵守相应的规章制度,有进出登记制度的机房应主动做好登记工作,并在允许的范围内作业;进入机房时需佩带工作证;严禁在机房内吸烟、饮水;第七条对正处于施工阶段的通信机房进行勘察时,必须遵守建筑工地的安全管理条例,做好安全保护措施;具体参照“第三章第十二条”建筑工地勘察时应注意事项;第八条对租用、购臵非通信建筑作为通信机房使用的房屋进行勘察时,必须遵守原有建筑单位的安全管理条例;对建筑物勘察时应注意:一进入建筑物勘察时,需由建筑单位相关人员陪同,在对不明是否损坏的门窗、吊顶、地板、线槽及不明是否带电的设备等接触前均应咨询陪同人员;二进入配电室内,如遇潮湿环境或地面无绝缘垫的情况,应穿绝缘鞋或戴绝缘手套后,方可触碰电气设备;三进入地下室、光缆进线室等长久无人出入等环境内,应首先保持良好的空气流通后,方能进入;第九条对已投入运行的通信机房进行勘察时,必须遵守机房安全管理的相关条例;对机房勘察时应注意:一对于采用活动地板的机房,勘察过程应注意避免踏空,按照操作规范使用地板吸引设备打开地板、勘察后盖好,勘察作业过程中注意避免破坏地板下原有线缆;二在正在施工的机房勘察时,应注意避开设备搬运、头顶施工等容易碰撞或跌落可能的环境;三勘察过程中,严禁触摸设备带电部分;在接触通信设备时,应佩戴防静电手腕带;四严禁私自拉、合开关照明开关除外;五不允许随便拉扯机架内部及设备间通信线缆,避免连接松动影响通信甚至造成通信中断事故;六对电气设备进行查勘时,人体不应同时触及不同的金属物体,以防止遭受意外电击;对电气设备进行查勘时,双脚应站在绝缘垫上,禁止站在活动金属梯上查看电气设备;查勘时遇潮湿的地面、墙面、电气设备等处,应有防止触电的措施,如穿绝缘靴、避免人体触及墙面、设备等;对电气设备进行查勘时,应保持良好的精神状态,养成眼观、耳听、鼻闻、手试设备温度的习惯,以及时掌握设备运行的现状,防止电气事故的发生对人身造成伤害;七测量应使用皮卷尺,不得使用金属尺在有电气设备的机房进行测量;不得在有高压设备的场所使用卷尺进行测量;八遇雷雨天气,不得靠近避雷器装臵;九进入通信机房,禁止使用可能引起强电磁场干扰的设备,避免对生产设备产生电磁干扰;十机房内勘察时,随身携带的物品不得随意放臵,避免引起电池、设备等短路损坏或起火;第十条设计人员在对通信电源设备进行勘察时,应结合局房不同设备特征识别危险源,采取防范措施,保障勘察的安全:一对低压设备进行查勘时,人体或其所携带工具与带电体的距离不应小于米;对于有高压配电装臵10Kv及以下的地方,应确保人体或其所携带工具与高压带电部分的最小净距离为米;对于有隔离栅栏的高压设备,如变压器等,不得越过栅栏;二10KV高压设备或380V低压设备采用下走线方式时,现场勘察应注意地沟的盖板封堵,避免踏空跌落;三10KV高压设备周围设臵安全防护栏时,不得跨越;四不得随意触摸柴油发电机组发动机、排烟管部分有可能高温的器件;五在柴油发电机组运行时,尽量不要在油机房内进行勘察;六燃油室内及燃油管路勘察时,严禁明火;七电池室内的不明液体禁止直接触摸;八禁止触摸电力室内任意电源设备的裸露母排;九禁止用手触摸元器件温升情况,应采用红外温度测量设备;十在采用钳形表测量电流时,严禁用手扭动电缆;十一不得对各种开关进行分合闸操作;十二不得随意翻动挂在配电设备柜体正面的提醒吊牌、不得在值班人员操作电气机构时进行干扰;第十一条室外勘察时应注意:一前往室外环境进行勘察前,应充分了解所在地环境情况,做好潜在危险预判,制定相应的预防和安全防护措施;二在室外勘察时应注意人身安全,做好防雷、防电,应避免靠近和接触电力线,在塔桅或建筑物上勘察时防止跌落,在特殊环境和特殊天气下勘察应做好相应安全防护;三连续多日进行室外勘察时,应调整好作息时间,保持良好饮食卫生和营养,确保身体健康,出现发热、脱水等身体症状应立刻停止勘察工作,就近就医;四室外勘察应避免破环周边自然环境,保护周边植被、水源地等安全,设计方案也应着重考虑不破坏原有自然环境状态;五在铁路、桥梁及有船只航行的河道附近勘察时,不准使用妨碍火车、船只通行的信号标志;严禁在铁轨、桥梁上坐卧;严禁在铁轨或双轨中间行走,携带较长的工具在铁路沿线行走时,所携带的工具要与路轨平行,并注意避让;跨越铁路时,必须注意铁路的信号灯和来往的火车;第十二条在室外线路测量时应注意:一在路由测量中传递标杆时,不得抛掷;移动标旗或指挥旗时,遇有火车和船只等行驶,须将标旗等平放或收起;二测量时应根据现场实际情况,分段丈量;皮尺、钢卷尺横过公路或在路口丈量时,应注意行人和车辆,不得被车辆碾压;三露天测量时,观测者不得离开测量仪器;因故需要离开测量仪器时,应指定专人看守;测量仪器不用时,应放臵在专用箱包内,专人保管;四沿管线路由钉的水平桩或中心桩,不得高出路面I厘米以上;第十三条地下管道勘测使用电测法物探作业时必须遵守工信部通信建设工程安全生产操作规范中相关电测法物探作业安全操作规定; 第十四条如发现设备或设施有异常情况,应按照规程及时通知机房管理员或建设单位相关部门,严禁私自处理;第十五条勘察中挖掘沟坑时,如发现有埋藏物,特别是文物、古墓等必须立即停止施工,并负责保护好现场,与有关部门联系,在未得到妥善解决之前,严禁在该地段内继续作业;第十六条在勘察机房遇到消防报警时,应按照机房消防撤离路线迅速离开机房区域;若已经发生燃烧,应迅速在机房消防工具区域佩戴呼吸面罩,并迅速离开机房区域;第三章特殊场景勘察作业安全生产规范指引特殊场景勘察主要有:高空作业勘察、下井作业勘察、野外勘察、电力线附近勘察、高速公路上勘察、高原区域勘察、高辐射区域勘察、雷雨大雾天勘察、高温天气勘察、高寒地区勘察、海岛勘察、在建工地勘察;第一条高空作业勘察安全规范:一须经过专业培训持有登高证的员工方可进行高空勘察作业,并遵循高空作业相关操作规程,其他人员严禁在坠落高度基准面2米以上含2米有可能坠落的高处进行作业;二存在严重锈蚀现象的铁塔、增高架、支撑杆不可攀登;三除非必要,一般情况下不建议攀登50 米含50 米以上的铁塔,攀登超过30米含30 米的铁塔应至少有另一名同事共同攀登或在塔底照应;查阅依据四遇到下列气候环境条件时严禁上塔施工作业:1地面气温超过40℃或低于-20℃时;2五级风及以上;3沙尘、云雾或能见度低;4雨雪天气;5杆塔上有冰冻、霜雪尚未融化前;6附近地区有雷雨;五防护用品和攀爬准备:攀登铁塔、增高架、支撑杆时必须系上安全带;攀登铁塔或登高时建议穿摩擦力大的鞋,禁止穿尖头皮鞋、裙子登高;攀登前应检查身上勿携带易挂住铁塔的物品,检查安全带是否结实无损、安全扣是否完整,并除下手表,手镯等易与铁塔相碰刮的器物;勘察工具应妥善装于包内,防止攀登过程中漏出,并将包稳妥背好,方可攀登铁塔;严禁攀爬时手中持有物品;六攀爬技术要领:攀爬铁塔时要注意抬头观察,留意有无鸟巢、蜂窝等危险物,如果不能妥善处理应及时下撤,严禁冒险攀爬;攀登铁塔应稳扎稳爬、安全第一,切忌一味求快、盲目攀比;攀登时必须手脚并用,双手抓稳,用一只脚踩稳爬梯后,方可移动另一只脚;严禁在脚部移动时双手同时离开铁塔爬梯;严禁在攀登铁塔时与人交谈、使用手机等分散注意力的行为;当攀登铁塔觉得体力不济时,应将安全带系上铁塔并稍作休息,严禁不系安全带停留在铁塔爬梯上休息;七攀爬保护:当一人在攀登增高架、支撑杆时,其它人不应同时攀登,应待攀登人员已到达顶部后再开始攀登;当一人在攀登铁塔、支撑杆、升高架时,塔底杆底严禁站人,防止高空坠物;如果必须同时在塔底杆底作业,则必须配戴安全帽;遇有复杂、不易攀登的天面时,如无梯子等辅助工具,严禁冒险攀爬,应到周围寻找到工具后再攀爬;严禁从一个天面跳跃到另一个相邻的天面;八上、下塔时必须按规定路由攀登,人与人之间距离应不小于3米,行动速度宜慢不宜快;上塔人员不得在防护拦杆、平台和孔洞边沿停靠、坐卧休息;到高层楼顶进行勘测时,作业人员不得靠近楼顶边沿;第二条地下室、人井内勘察安全规范:一在地下室勘察时,必须有两人以上;进入地下室作业前,必须先进行通风、检测,确认无易燃、有毒有害气体后再进入;地下室有积水,应先抽干后再勘察;二严禁将易燃易爆物品带入地下室和人井;严禁在地下室、人井内吸烟;勘察时,若遇有易燃易爆或有毒有害气体时,禁止开关电器、动用明火,必须立即采取措施、排除隐患;三夏季在地下室勘察,应保持通风,以防中暑;四地下室照明,应采用防爆灯具;五启闭人井盖应用钥匙,防止受伤;开启孔盖前,人井周围应设臵明显的安全警示标志和围栏,勘察完毕,确认孔盖盖好后再撤除;在井内勘察,井外应有专人看守,随时观察井内人员情况;六雪、雨天勘察注意防滑,人井周围可用砂土或草包铺垫;勘察时若遇暴风雨,应立即停止勘察,并盖好井盖后离开;七打开井盖至少5分钟以上方可探视井下情况;下人井前必须先行通风,必须进行有毒、有害及可燃气体的浓度测定,确认无易燃、有毒有害气体后再下井勘察;超标的人井必须采取安全防护措施后才能进行勘察;勘察人员必须戴好安全帽,穿防水裤和胶靴;八人井内如有积水,必须先抽干;抽水时必须使用绝缘性能良好的水泵,排气管不得靠近孔口,应放在人井外的下风处;九勘察人员在人井内勘察若感觉不适应立即呼救,并迅速离开人井,待采取措施后再勘察;十在井内需要照明时,必须使用行灯或带有空气开关的防爆灯;十一上、下人井时必须使用梯子,放臵牢固,不准把梯子搭在孔内线缆上,严禁勘察人员蹬踏线缆或线缆托架;十二井下勘察完毕或勘察人员离开人井时应及时盖好井盖;第三条在野外勘察,或勘察时需要穿越野外区域时,应遵守以下安全规范:一前往野外区域勘察前,应对勘察区域内所有影响勘察人员人身安全的因素进行详细调查并做出标注,并将各项勘察的安全技术要求向有关人员进行交底;在野外勘察时,按照国家有关部门关于安全和劳动保护的规定,正确配备安全防护和劳动保护用品;二进入山区和草原勘察作业时应注意:1在山岭上攀登,严禁站在有裂缝、易松动的地方或不牢固石块的边缘上;2在林区、草原或荒山等地区作业,严禁烟火;确需动用明火时,应征得相关部门同意,并制订严密的防范措施;携带易燃物品必须由专人负责保管;3应熟悉勘察地区环境,不准食用不知名的野果或野菜,不准喝生水;在有毒的动、植物区域内勘察时,应采取戴防护手套、眼镜、绑扎裹腿等防范措施;4在已知野兽出没的地方勘察时,应特别注意防止野兽的侵害,禁止单独行动,勘察时应保证有二人以上;注意防止踩踏猎人设臵的捕兽陷阱或器具,不准私自触碰;5禁止在有塌方、山洪和泥石流危害的地方停车和逗留;6遇有地势高低不平的地方,严禁蹦跳、跨越,以防跌撞、扎伤;当地面被积雪覆盖时,应用棍棒试探前行;三在水田和泥沼地带勘察必须穿长统胶靴,防止蚂蝗、蚊虫等叮咬;在滩涂、湿地及沼泽地带勘察时,应注意有无陷入泥沙中的危险;四遇有河流需要穿越,在未弄清河水的深浅时,不得涉水过河;需要涉渡时,应以竹竿等物试探前进,严禁泅渡过河;在江河、湖泊及水库等水面上勘察时,应配臵与携带必要的救生用具,勘察人员必须穿好救生衣,听从统一指挥;第四条电力线附近勘察安全规范:一在勘察过程中遇有不明用途的线条,一律按电力线处理,不准随意剪断;二在高压线下方或附近进行勘察时,勘察人员的身体含超出身体以外的金属工具或物件距高压线及电力设施最小间距应保持:1KV-35 KV 的线路为米;35KV以上的线路为4米;三上杆勘察前,应检查架空线缆,确认其不与电力线接触后,方可上杆;上杆后,先用试电笔对吊线及附属设施进行验电,确认不带电后再勘察;四在电信线、电力线、有线电视线和广播线混用的杆上勘察时,严禁触碰杆上的电力线、有线电视线和广播线及变压器、放大器等设备; 五当电信线与电力线接触或电力线落在地上时,除指定专人采取措施排除事故外,其他人员必须立即停止勘察,保护现场,禁止行人进入危险地带;不准用导电物体触动钢绞线或电力线;事故未排除前,禁止恢复勘察;六勘察现场临时用电必须使用带有漏电保护装臵的电源接线盘,在供电部门或用户同意下指派专人接线;使用的导线、工具必须保证绝缘良好;第五条高速公路上勘察时应遵守以下安全规范:一在高速公路上勘察,必须将勘察的具体地点、时间、每日勘察起止时间、勘察方案、车辆牌号、负责人及勘察人员数量报高速公路管理部门,经批准后方可上路勘察;二在勘察、测量时应在高速公路隔离带内行走;在高速公路的桥梁地段,应检查桥梁隔离带的结构,不结实时,不得行走;三勘察人员、车辆进入高速公路勘察时,应在距离作业地点的来车方向按相关部门的要求分别设臵明显的交通警示标志和导向箭头指示标志,按指定位臵停放勘察车辆,并有专人维护交通;四勘察安全警示标志应根据施勘察点“滚动前移”;勘察结束时,安全警示标志的回收顺序必须与摆放顺序相反;安全警示标志的摆放、回收及看守应由专人负责;五每日勘察起止时间应在规定的时间之内,不得拖延结束时间;六勘察人员和其他相关人员进入高速公路勘察现场时,必须穿戴专用的交通警示服装;七勘察人员应避免或尽量减少横穿高速公路,不得随意进入非勘察区; 八所有的勘察工具、仪表应放臵在勘察区内,严禁随手乱丢;第六条高原地区勘察安全规范:一对进入高原地区勘察人员应进行体格检查,不得派谴不宜进入高原的人员进入高原勘察;二组织进入高原的勘察人员学习高原防病知识,了解高原反应的注意事项,提高自我防范意识,消除对高原的恐惧心理,增强对高原环境的适应能力;进入高原应当多食用高糖、多维生素和易消化的食品;饮食应适当适宜,禁止饮酒,注意保暖,防止受凉和上呼吸道感染;三在空气稀薄或海拔3000米以上地区作业,应预备氧气瓶袋和防治急性高原病的药物;四在高原地区出现比较严重的高山反应症状时,应立即撤离到海拔较低的地方或去医院医治;五在高原地区勘察时,应穿戴防紫外线辐射的防护用品;六在雪线以上高原作业,应当配备防冻装备及药品,在温度低于-30摄氏度时应当采取防冻措施或停止作业;。
通信机房建设安全规范实施细则

通信机房建设安全规范实施细则通信机房作为信息传输和交换的重要场所,其建设的安全性至关重要。
为了确保通信机房的稳定运行,保障人员和设备的安全,特制定本通信机房建设安全规范实施细则。
一、机房选址与环境要求1、机房应选择在地质稳定、地势较高、不易受洪涝灾害影响的区域。
避免建在易发生地震、滑坡、泥石流等自然灾害的地段。
2、机房周边环境应无强电磁干扰源,如高压变电站、大功率无线发射台等。
距离易燃、易爆场所应有足够的安全距离。
3、机房应具备良好的通风条件,确保室内空气流通,以降低设备运行温度。
同时,应设置有效的防尘、防潮措施,保证机房内环境清洁、干燥。
二、机房建筑结构安全1、机房建筑应符合国家建筑设计规范,具备足够的承载能力,以承受设备的重量和可能的振动。
2、机房的墙壁、屋顶和地板应具备良好的防火、防水、隔热性能。
防火材料应符合相关标准,确保在火灾发生时能有效阻止火势蔓延。
3、机房门窗应具备防盗功能,采用坚固的材料制作,并安装可靠的锁具。
窗户应设置防护栏,防止外部入侵。
三、电气系统安全1、机房供电应采用双路市电接入,并配备不间断电源(UPS)系统,以保证在市电中断时设备能正常运行。
UPS 系统应定期进行检测和维护,确保其性能可靠。
2、电线电缆的敷设应符合规范,避免出现交叉、缠绕等现象。
电线应具备足够的截面积,以满足设备的用电需求,并防止过载发热引发火灾。
3、机房内应设置完善的接地系统,包括工作接地、保护接地和防雷接地。
接地电阻应符合相关标准,确保设备和人员的安全。
四、消防系统安全1、机房内应配备足够数量的灭火器材,如干粉灭火器、二氧化碳灭火器等,并定期进行检查和维护,确保其处于有效状态。
2、安装火灾自动报警系统,能够及时发现火灾并发出警报。
同时,应与消防控制中心联网,以便在火灾发生时能迅速采取灭火措施。
3、机房内严禁存放易燃、易爆物品,保持通道畅通,以便人员疏散和消防车辆通行。
五、空调系统安全1、空调系统应具备稳定的制冷能力,能够将机房内温度控制在设备运行允许的范围内。
通信线路安全规范

通信线路安全规范
主要涵盖以下几个方面:
1. 线路布置安全规范:包括线路布设的距离以及通信线路交叉、并行规范等。
通信线路应与电力线路和其他干扰源相距一定的距离,以避免信号干扰和电磁辐射影响通信质量。
2. 线路材料安全规范:通信线路应选用符合相关国家标准的材料,包括导线、绝缘层和护套等。
材料选择应具备防火、防水、耐高温等特性,以确保线路在极端环境下仍能正常工作。
3. 线路维护安全规范:通信线路维护应定期进行,包括线路巡检、清洁、抢修等工作。
维护人员应具备相关技能和经验,并严格执行相关安全操作规程,确保维护过程中不会对线路产生损害或造成人身伤害。
4. 电源接地安全规范:通信线路的电源接地是重要的安全措施之一。
通信设备的电源接地应符合相关标准要求,确保设备运行时的电磁兼容性和人身安全。
5. 线路保护安全规范:通信线路应配备符合相关标准的保护设备,如过流保护器、接地保护器等。
保护设备应定期检测和维护,以确保在故障或突发情况下,及时切断线路供电,保护设备和人身安全。
6. 数据安全规范:通信线路传输的数据应采取相应的加密和认证措施,确保数据传输的安全性和机密性。
同时,对于敏感信
息的传输,还应配备相应的防火墙和入侵检测系统,以防止非法入侵和数据泄露。
以上是通信线路安全规范的主要内容,不同国家和行业可能会有些许差异,具体应遵循相关标准和规程。
通信机房建设安全规范实施细则

通信机房建设安全规范实施细则通信机房作为信息传输和交换的核心场所,其建设的安全性至关重要。
为了确保通信机房能够稳定、可靠地运行,保障通信网络的畅通和信息的安全,特制定本通信机房建设安全规范实施细则。
一、机房选址与环境安全1、选址要求通信机房应选址在地质条件稳定、地势较高、不易受洪涝灾害影响的区域。
避免选择在易燃易爆场所、强电磁场干扰源附近以及有害气体排放源的下风侧。
同时,机房应靠近通信主干道,便于线缆的引入和维护。
2、环境要求机房周边环境应整洁、无杂物堆积,且具备良好的通风条件。
机房温度应保持在 18℃至 27℃之间,相对湿度应控制在 40%至 60%。
机房内应安装有效的防火、防水、防尘、防潮、防虫鼠等设施。
二、机房建筑结构安全1、承重能力机房所在建筑物应具备足够的承重能力,以承受机房内设备的重量。
对于较重的设备,应提前评估其安装位置的承重情况,并采取相应的加固措施。
2、抗震能力机房建筑应按照当地的抗震设防要求进行设计和施工,确保在地震发生时能够保持结构的稳定性。
3、防火分隔机房与其他功能区域之间应采用防火墙进行分隔,防火墙上开设的门窗应采用防火门窗,其耐火极限应符合相关标准。
三、机房电力系统安全1、供电可靠性机房应采用两路及以上独立电源供电,且具备自动切换功能。
备用电源应能够在主电源故障时迅速投入使用,保证机房设备的不间断运行。
2、电力线路敷设电力线路应采用桥架或线槽敷设,强电和弱电线路应分开敷设,避免相互干扰。
线路的敷设应符合防火、防潮、防鼠咬等要求。
3、防雷与接地机房应安装完善的防雷装置,包括避雷针、避雷带、避雷器等,确保机房设备免受雷击损害。
同时,机房应建立良好的接地系统,接地电阻应符合相关标准。
四、机房空调系统安全1、空调设备选型根据机房的面积、设备发热量等因素,合理选择空调设备的制冷量。
空调设备应具备稳定的运行性能和可靠的控制功能。
2、空调系统安装空调系统的安装应符合相关规范要求,确保风道畅通、冷凝水排放顺畅。
通信网络设计规范

通信网络设计规范1. 前言本文档旨在为通信网络设计提供规范和指导。
在设计网络时,应该遵循以下规定,以确保网络稳定、高效和安全。
2. 设计原则2.1 确定网络类型在开始网络设计时,应该明确网络类型,包括LAN、WAN、互联网等。
针对不同的网络类型,应该选择不同的网络设备和架构。
2.2 确定网络拓扑网络拓扑指的是网络中设备之间的物理连接方式。
常见的拓扑包括星型、环形、总线型等。
在选择网络拓扑时,应该考虑网络规模、带宽需求和可靠性等因素。
2.3 确定网络地址方案网络地址方案包括IP地址和子网掩码的分配方式。
应该根据网络规模和地址需求,合理分配IP地址和子网掩码。
2.4 确定网络安全策略网络安全是网络设计中非常重要的一个方面。
应该采取一系列的安全策略,包括访问控制、数据加密、漏洞修复等,以确保网络安全。
3. 设计步骤3.1 网络规划在网络规划阶段,应该确定网络类型、网络拓扑、网络地址方案等。
同时应该估算网络所需的带宽和设备数量等。
3.2 设备选型在设备选型阶段,应该根据网络规划的结果,选择适合的网络设备,例如交换机、路由器、防火墙等。
3.3 网络实施在网络实施阶段,应该根据网络规划和设备选型的结果,按照设计方案进行网络设备安装和配置。
此阶段应该严格按照操作规程进行。
3.4 网络测试在网络实施完成后,应该进行网络测试,以确保网络运行正常和满足预期要求。
4. 总结通信网络设计涉及众多方面,包括网络类型、网络拓扑、网络地址方案、网络安全策略等等。
在网络设计过程中,应该遵循设计原则和设计步骤,确保网络稳定、高效和安全。
通信工程设计规范

通信工程设计规范一、引言通信工程设计规范是为了确保通信设备和系统在设计、建设和运维过程中能够达到预期的性能和可靠性要求,保证通信网络的安全和稳定运行。
本文将介绍通信工程设计规范的一些重要内容和要求。
二、通信工程设计参数1. 设计范围:明确设计的范围,包括通信设备、软件、系统、网络拓扑结构等。
2. 设计目标:明确通信工程设计的目标,包括覆盖范围、容量需求、信号质量要求等。
3. 频谱资源:考虑到频谱资源的有限性,合理规划和利用频谱资源。
4. 信号强度要求:根据实际需要确定各个区域的信号强度要求,确保通信质量可靠。
5. 阻塞率要求:根据通信需求确定阻塞率要求,确保通信系统能够承载预期的流量。
6. 时延要求:根据通信类型和应用场景确定合理的通信时延,保证通信的实时性。
7. 设备布置:根据设计目标和现场条件,在合适的位置布置通信设备和天线。
8. 电源供应:确保通信设备有稳定可靠的电源供应,避免断电造成的通信中断。
9. 火灾安全:考虑通信设备的火灾安全性能要求,采取相应的防火措施。
三、通信线路规范1. 线缆选择:根据通信需求选择合适的通信线缆,考虑传输距离、带宽需求和环境特点。
2. 线路敷设:遵循线路敷设的规范,如合理布线、保持线缆的弯曲半径等。
3. 线路保护:采取适当的线路保护措施,如设置保护管、防水措施等。
四、无线通信规范1. 频谱规划:根据频段和频率规划要求,合理规划无线通信信道。
2. 天线设计:选择合适的天线类型和布置方式,优化信号覆盖范围和信号质量。
3. 防干扰措施:针对可能的干扰,采取合适的技术手段和设备,保证通信质量稳定。
4. 安全保护:加密通信、身份验证等安全措施,保护无线通信的隐私和机密性。
五、安全性规范1. 数据保护:制定合理的数据备份和恢复策略,确保数据的完整性和可用性。
2. 防火墙配置:根据实际需要,合理配置和管理防火墙,防止未经授权的访问。
3. 安全审计:建立安全审计机制,定期对通信系统进行审计,及时发现和解决安全问题。
通信线路安全规范

通信线路安全规范姓名:XXX部门:XXX日期:XXX通信线路安全规范第一章总则一、为贯彻执行“安全第一,预防为主”的方针,加强安全生产管理,规范作业人员的安全行为,保护人身安全,制定本规程。
二、本规程适用于通信线路施工和维护的各类作业。
本规程所称通信线路施工和维护,是指敷设和维护架空电缆、光缆(以下称“线缆”),埋式线缆、管道线缆、水下线缆、天馈线和线路附属设施等。
三、施工和维护人员在进行高处、供用电、起重、电(气)焊接、爆破、潜水等作业时,除遵守本规程外,还须执行国家现行相关安全技术标准和规定。
四、对环境复杂或危险性较大的作业,设计单位应当在设计中提出保障作业人员安全和预防事故的措施,施工作业前应逐级进行安全技术交底并签字。
五、施工和维护单位必须为作业人员提供符合国家或行业标准的劳动防护用品、用具;作业人员在作业中必须按规定正确穿戴和使用。
六、施工和维护作业的人员,必须经过安全知识教育和安全操作技能的专业培训与考核,持证上岗。
七、施工和维护作业中使用的电气设备、机械设备以及仪器、仪表等,应由专业人员操作。
八、施工和维护作业中使用的各类工具、用具、设备及防护用品等在作业前必须进行检查。
九、施工和维护作业前,必须对作业现场和周围环境进行检查。
第 2 页共 31 页十、施工和维护单位负责人依法对施工和维护作业的安全全面负责。
十一、线路工程的建设、维护、监理单位的人员应熟悉本规程,并严格执行。
第二章作业环境安全第一节城镇及道路作业一、在城镇及道路的下列地点作业时,必须设立明显的安全警示标志,必要时设防护围栏,特殊情况下请交通警察协助。
(一)街巷拐角、道路转弯处。
(二)有碍行人或车辆通行处。
(三)需要车辆临时停止通行处。
(四)挖掘的坑、洞、沟处。
(五)架空线缆接续处。
(六)已揭开盖的人(手)孔处等。
二、在城镇道路上进行测量作业时,应动作迅速,分段丈量。
三、携带较长的测量器材和设备时,应防止触碰行人、车辆;手持标杆杆尖应向下;肩扛标杆杆尖应向上;传递标杆严禁抛、掷。
通信工程规范要求详解

通信工程规范要求详解通信工程是指利用电信设备和技术进行信息传输和通信的工程领域。
在通信工程中,规范要求是非常重要的,它们确保通信设备的安全性、可靠性和一致性。
本文将对通信工程规范要求进行详细解析。
一、通信工程规范的概述通信工程规范是指为了确保通信设备和系统的建设、运营和维护符合一定的标准和规定,保障通信网络的正常运行以及安全可靠的目的而制定的一系列规章制度。
通信工程规范的制定能够促使各个环节的参与方有条不紊地进行工作,确保质量和效率。
二、设计规范要求1. 网络拓扑设计:通信工程设计需要设计师根据项目需求和现场环境,选择合适的网络拓扑结构,例如星型、环形、总线型等,并确保网络的可扩展性和冗余性。
2. 电缆走线规范:通信电缆的铺设要符合一定的规范,包括走线路径、走线方式、电缆保护和标识等要求,以确保电缆的安全性和可维护性。
3. 电气接地规范:通信设备的接地是确保设备正常运行和人员安全的重要环节,通信工程的设计需要符合相关的电气接地规范,包括接地电阻的要求、接地装置的选择和安装等。
三、安装与施工规范要求1. 设备安装规范:通信设备的安装需要严格按照相关的安装规范进行,包括设备间距、布线、对接方式、设备固定和接地等,以确保设备的正常运行和安全性。
2. 线缆安装规范:通信线缆的安装需要按照一定的标准进行,包括线缆敷设的方式、弯曲半径、穿过墙壁的方式等,以提高线缆的传输性能和减少信号干扰。
3. 安全防护规范:通信设备的施工需要考虑施工人员的安全防护,包括佩戴安全帽、防护服和使用安全工具等,确保施工过程中不发生意外。
四、验收规范要求1. 设备验收规范:通信工程完工后需要进行设备验收,包括设备的充电情况、软件系统的安装、设备的运行状态等,以确保设备符合规范要求。
2. 线缆验收规范:通信线缆的验收需要检查线缆的敷设情况、信号传输质量和测试结果等,以确保线缆的可靠性和性能符合标准。
五、维护与管理规范要求1. 设备维护规范:通信设备需要定期进行维护和保养,包括设备的清洁、散热系统的检查和电源的检测等,以延长设备的寿命和提高设备的可靠性。
通信线路设计规范(第一稿)

线路基础知识第一章杆路1。
直线杆路要习开三线杆路(电力杆路、通信杆路、广电杆路)与三结杆路平行不得少于一个倒杆位。
杆路离开公路的两侧排水沟;国道20米、省道15米、县道10米、乡道5米;2. 杆路穿越电力线路、长途光缆线路、一定要从下面穿过。
杆路经过长途埋式光缆,距埋式光缆15米以内不得立杆、埋拉线地锚石;3. 立在路边、岩石或其他电杆坑挖深不能满足要求的必须做水泥护墩,护墩尺寸为上底直径80cm,下底直径120cm,高度80cm。
第二章吊线1. 吊线抱箍距杆稍40至60cm处,背档杆吊线抱箍可以适当降低,吊档杆抱箍可升高,距杆稍不得少于25cm。
第一层吊线与第二层吊线间距40cm;2。
第一吊线应在杆路前进方向左侧,吊线位置不能任意改变方向;3. 吊线的背档杆和吊档杆5米以上的应做辅助装置。
100米以上的长杆档吊线要做辅助拉线,跨越杆应做三方拉线,终端杆做7/2.6的顶头拉线,超200米以上飞线,跨越杆和终端杆的顶径在19cm以上。
飞线跨越不能超过400米,如越过在中间需立过渡中间杆;4. 8米以上角深内角应做辅助线,角杆辅助线采用7*2.2钢铰线,从吊线抱箍穿钉至封口60cm,用二只U型钢卡(10cm)间距10cm,5至7圈封头,5至8米角深内角吊线可有4.0铁线绑扎辅助;超8米以上角深、府角、仰角辅助线应与杆上主吊线相同钢绞线做做辅助线,吊线接续应采用3.0铁线另缠方法。
第三涨拉线1. 拉线方位角深一定要用皮尺测定,丈量角深以50米标准杆距为测定依据2. 拉线抱箍在电杆的位置,终端拉,顶头拉,角杆拉,顺线拉线一律装设在吊线抱箍的上方,侧面拉线装设在吊线抱箍的下方,拉线抱箍与吊线抱箍间距10cm±2cm.第一道拉线与第二道拉线抱箍间距为40cm.3. 7×2.2钢绞线主吊线,角深在7.5米以下,拉线应采用7/2.6钢绞线;角深在7.5米以上,拉线应采用7/2.6钢绞线;角深在7.5米以上,拉线应采用7/2.6钢绞线,顶头拉线都用7/2.6钢绞线.4. 15米以上角深的角杆,应做人字拉线.拉线距离比1:1,但不得少于0.75,防风拉为8根杆一处,四方拉一般32杆左右设一处(最长不得大于48根杆距);四方拉必须做辅助线装置.5.线路偏转30度,拉线盒吊线规格相同;偏转角度30~60度之间,拉线采用比电缆吊线大一级规格的钢双绞线;大于60度或者架空电缆长杆都应设定头拉线;顶头拉线应采用比电缆吊线大一个级别钢绞线。
通信建设工程安全生产操作规范

通信建设工程安全生产操作规范通信建设工程安全生产操作规范为保障通信建设工程的安全,防止事故的发生,依据《中华人民共和国安全生产法》和相关标准制定了以下操作规范。
一、工作前的准备1. 工作人员需熟悉操作规范,接受必要的安全培训,并持有相关的资格证书。
2. 确保使用的设备、工器具等符合国家标准,并经过定期的检测和维护。
3. 在工作地点周围设置警示标志和隔离措施,确保工地的安全通行。
二、施工安全要求1. 进行地质勘察和环境评估,确保施工地点无法破坏周围的结构、地质等。
2. 在进行施工前,要对地下管线进行探测和标示,避免损坏管线导致事故发生。
3. 施工人员必须配备个人防护装备,包括安全帽、防护眼镜、耐刺破鞋、防护手套等。
4. 操作人员必须按照正确的施工方法进行工作,严禁违规操作和擅自修改施工方案。
三、设备操作要求1. 打桩机、挖掘机等大型设备的操作人员必须具备相关资格证书,并经过专业培训。
2. 在使用大型设备进行施工时,必须确保操作人员和周围人员的安全,并建立有效的通信联系。
3. 所有设备必须定期检查和保养,发现故障要及时修理或更换。
四、电气安全要求1. 所有电气设备必须符合相关的安全标准,并定期进行检测。
2. 施工现场的电气设备必须有可靠地接地装置,并严禁私拉乱接电源。
3. 使用电焊机等电气设备时,必须戴好防护手套、防护面具等个人防护装备。
五、高处作业安全要求1. 进行高处作业前,必须进行安全检查,确保设备安全可靠。
2. 进行高处作业时必须佩戴安全带,并通过可靠的固定装置进行固定。
3. 施工现场必须设置警示标识和隔离措施,确保周围人员的安全。
六、应急措施1. 工地必须设立应急预案,并对工作人员进行培训,熟悉应急流程和应急设备的使用方法。
2. 在施工现场要设置灭火器和急救箱,以备发生事故时的紧急处理。
通过遵守以上操作规范,可以有效提高通信建设工程的施工安全性,减少事故的发生,确保工作人员和周围人员的安全。
国家通信网络设计规范标准

国家通信网络设计规范标准1. 引言本文档旨在制定国家通信网络设计规范标准,以保证通信网络的高效稳定运行,提高通信系统的服务质量。
2. 设计原则在设计通信网络时,应遵循以下原则:- 可靠性:通信网络设计应具备高可靠性,能够保证通信服务的连续性和稳定性。
- 安全性:通信网络设计应重视安全防护措施,确保通信数据的保密性和完整性。
- 可扩展性:通信网络设计应具备良好的可扩展性,以满足日益增长的通信需求。
- 高效性:通信网络设计应注重提高通信速度和资源利用效率,以提供快速高效的通信服务。
- 灵活性:通信网络设计应灵活适应不同的通信需求和技术变化。
3. 设计要求设计通信网络时,应满足以下要求:3.1 网络拓扑通信网络的拓扑设计应基于实际需求,采用合适的网络结构,包括星型、环型、树型等,以实现高效的数据传输和通信控制。
3.2 带宽分配根据不同通信需求,合理分配带宽资源,确保网络各节点之间的通信流量得到合理分配,并能满足各类通信业务需求。
3.3 安全防护通信网络设计应采用有效的安全防护措施,包括防火墙、数据加密、身份认证等,确保通信数据的安全性和防护性。
3.4 网络设备选择选择高品质、可靠性好的网络设备,包括路由器、交换机、服务器等,以确保通信网络的良好性能和稳定运行。
3.5 监控与维护建立有效的网络监控和维护机制,及时发现和解决网络故障,保证通信网络的正常运行。
4. 结论本文档提出了国家通信网络设计规范标准,强调了可靠性、安全性、可扩展性、高效性和灵活性等设计原则和要求。
这些规范标准将有助于提高通信网络的运行效率和服务质量,满足不断增长的通信需求。
通信线路工程设计规范

通信线路工程设计规范
通信线路工程设计规范是指为了保证通信线路的正常运行和可靠性,制定的设计规范。
以下是通信线路工程设计应遵循的规范要求。
一、线路选择:
1. 根据通信线路的用途、覆盖范围和通信容量需求合理选择线路类型,如光纤、电缆、微波等。
2. 考虑线路的可靠性、信号传输质量和成本综合因素,综合选择最优线路。
二、线路布置:
1. 线路布置应尽量避免与强电线路交叉,减少电磁干扰。
2. 线路布置应尽量避免靠近高压电源设备和强磁场设备,以保证通信线路的正常运行。
三、线路敷设:
1. 线路敷设应符合相关的施工规范和安全要求,确保线路的可靠性和安全性。
2. 线路敷设应选择合适的材料和工艺,保证线路的绝缘性能和耐久性。
四、线路维护:
1. 定期检查线路的导通性和质量,及时排除线路故障。
2. 做好线路的防护工作,定期检查线路的绝缘性能,防止意外短路和故障发生。
五、线路标识:
1. 在线路布置的每个连接点和转弯处设置标识牌,标示线路的名称和方向。
2. 对线路进行合理的编号和标示,便于维护和管理。
总结:
通信线路工程设计规范是为了保证通信线路的正常运行和可靠性,制定的设计规范。
设计者在进行通信线路工程设计时,应选择合适的线路类型,合理布置和敷设线路,并做好线路的维护和标识工作。
同时,要符合相关的施工规范和安全要求,确保线路的可靠性和安全性。
通信线路设计规范

通信线路设计规范YD5102-2010
工程设计必须保证通信网整体 通信质量,技术先进、经济合理、 安全可靠。设计中应当进行多方案 比较,努力提高经济效益,降低工 程造价。
第5页
通信线路设计规范YD5102-2010
工程设计应与通信发展规划相结合,合理利用 已有网络设施和装备器材。建设方案、技术方 案、设备选型应以网络发展规划为依据,充分 考虑中远期发展。 ������ 通信发展规划主要强调整个网络规划的整
第3页
通信线路设计规范YD5102-2010
新建、扩建和改建光缆、管道、杆路等 电信基础设施时,应贯彻执行工业和信息 化部、国务院国有资产监督管理委员会联 合发布的《关于推进电信基础设施共建共 享的紧急通知》,大力推进不同电信运营 企业间的统筹规划、联合建设、资源共享 。
������ 电信基本建设中涉及国防安全的, 应执行原信息、产业部颁发的《电信基本 建设贯彻国防要求技术规定》
������ 电缆线序的排列和分线设备的编排 应由远而近,由小到大编排。
第 26 页
通信线路设计规范YD5102-2010
对原有线路设备的利用应符合下列原则: 1.管道式电缆不宜抽换。只有在管孔拥塞无
法增设电缆且无法扩充管道时,或技术经 济方面不合理时,才可将原有小对数电缆 抽换为大对数电缆或光缆。 2.架空配线电缆及其他线路设备应尽量减少 拆换,充分利旧。
第 15 页
通信线路设计规范YD5102-2010
光缆线路在野外非城镇地段敷设时应以 采用管道或直埋方式为主,其中省内长 途光缆线路和本地光缆线路也可采用架 空方式。
������
第 16 页
通信线路设计规范YD5102-2010
通信建设工程安全生产操作规范

通信建设工程安全生产操作规范一、安全生产管理1. 项目部门要建立健全安全生产管理制度,确保全员执行,并定期进行整改和更新。
2. 安排专人负责安全生产管理,确保安全生产目标的实现。
3. 加强安全教育和培训,提高员工安全意识和应急处置能力。
二、施工现场管理1. 在施工现场设置明显的安全警示标识,划定危险区域和安全通道。
2. 严格执行安全防护措施,包括穿戴安全帽、安全鞋、安全带等个人防护用品。
3. 定期对施工设备和机械进行检修和保养,确保安全运行。
三、作业操作规范1. 施工人员必须严格按照作业指导书进行操作,禁止违规操作。
2. 进行高空、粉尘、噪音等危害作业前,必须进行安全风险评估和制定相应的安全防护措施。
3. 对于涉及电力线路和通信设备的作业,必须遵守相关规定和安全操作程序,确保安全施工。
四、应急处理1. 配备必要的应急救援设备和人员,并进行定期演练,以保障突发事故的应急处理能力。
2. 对于火灾、坠落、高空坠物等安全风险,要制定应急预案,提前做好安全疏散演练和救援准备。
五、检查和整改1. 定期进行安全生产检查,发现隐患及时整改,并建立完善的安全生产档案。
2. 对于违反安全规定的行为,要进行严肃处理,确保安全生产工作的严肃性和有效性。
六、宣传教育1. 开展安全生产知识宣传教育活动,提高员工安全意识和执行能力。
2. 稳健负责任地开展安全生产月、年活动,提升全员安全生产意识和防护技能。
以上规范为通信建设工程安全生产操作规范,项目部门要严格执行,并积极推进,确保安全生产目标的实现。
通信建设工程安全生产操作规范七、监测和评估1. 在施工过程中,要对环境、设备和人员进行安全监测和评估,确保安全生产工作的有效性和及时性。
2. 对于风险较大的作业和设备,要建立定期检测和评估机制,及时发现并解决问题。
八、安全生产信息报送1. 项目部门要建立健全安全生产信息报送制度,及时向有关部门和领导汇报工程安全生产情况。
2. 对于重大事故或安全生产问题,要第一时间向相关部门报告,配合对事故的调查和整改。
通信机房建设安全规范实施细则100条

通信机房建设安全规范实施细则100条(修订)第一章总则第一条:为加强通信机房安全,进一步规范机房建设中的设计、施工、随工、验收安全工作,依据相关标准、技术规范、上级及本司的有关文件中的安全条款,制定本实施细则。
第二条:本实施细则适用于新建、扩建、改建机房。
第二章设计第三条:综合考虑机房近远期的发展,各专业设备整体设计布局合理,排列整齐有序,便于施工、维护,不违反安全原则。
第四条:依据《电信专用房屋设计规范》YD5003-94,地板承重满足设备要求。
电池区/配线架区地板载荷1000KG/平方米, 设备区载荷600KG/平方米。
第五条:通信楼建筑高度超过50m或每层建筑面积超过1000平方米的,设计耐火等级应为一级,其余的设计耐火等级不应低于二级。
第六条:电信建筑防火分区间的最大面积:高层电信建筑1500平方米;多层电信建筑2500平方米。
第七条:通信大楼、机房交流电线、直流电线、通信电缆、大楼综合布线应分别从不同的电缆井或孔洞走线。
第八条:机房终端控制设备及空调供电线路,必须从电力室专线供电,并按要求计算出设备的用电量,选择相匹配的供电线路。
第九条:通信机房设交流、直流和信号线三种走线架,三种走线架分层,并遵循“高危在上”的原则,即交流线架在上,直流线架居中,信号线架置下,。
若因机房空间限制无法分层的,应严格分架,架间间隔不小于200mm。
交、直流电源线、信号线实施上走线方式,并按相应走线架敷设。
光纤设独立线架。
第十条:电源线不走活动地板下。
特殊情况直流线要走活动地板下的,设计方案说明,书面报安保部审核批准,并严格遵守“三线”分槽,线槽敷设离地面50—100mm。
第十一条:旧机房上走线架中同槽布放交、直流电源线、通信线的,应增设新走线架,将交、直流电源线分离出来。
第十二条:机房设备的接地电阻标准依据终局容量设计。
按《通信局(站)接地设计暂行技术规定》YDJ26-89规定执行。
即:(1)综合楼、国际电信楼、汇接局、万门(含)以上程控交换局、2000(含)路以上长话局,<1欧。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章总则第二章常规勘察作业安全生产规范指引第三章特殊场景勘察作业安全生产规范指引第四章通信机房设计安全责任规范指引第五章通信电源设计安全责任规范指引第六章通信室外设计安全责任规范指引第七章通信管线设计安全责任规范指引第八章设计文件中安全生产的相关说明附录:通信勘察设计安全生产相关法律法规要文摘录通信设计安全规范指引第一章总则为保证中国通信服务股份有限公司(以下简称“中通服”)下属各设计单位安全生产标准化的顺利实施,加强在通信工程勘察设计工作中各项安全生产工作的管理,落实工程勘察设计安全生产的各项管理制度,特制定本规范指引。
第一条本规范指引编写主要依据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、《建设工程质量管理条例》、《工程建设标准强制性条文(信息工程部分)》、《通信建设工程安全生产管理规定》、《通信建设工程安全生产操作规范》等相关法律、法规、条文以及相关安全生产规范等。
第二条该规范指引文件归属于中通服安全制度建设工作,系诸项安全规范指引文件之一,为通信勘察设计工作提供规范指引。
第三条各设计单位应当严格按照法律、法规和工程建设强制性标准进行设计,防止因设计不合理导致生产安全事故的发生。
设计单位和有关人员对其设计安全性负责。
第四条通信工程勘察设计工作应保障自身安全生产,包括人身安全、设备设施财产安全、以及运行环境安全等。
同时由于设计工作的先导性作用,应保障设计结果符合相关技术标准和安全性标准,设计单位应当考虑施工、维护安全操作和防护的需要,对涉及施工、维护安全的重点部位和环节必须在设计文件中注明,并对防范生产安全事故提出必要指导意见。
通信工程勘察和设计过程中,应注意信息安全,对涉及国家安全和通信网络安全、相关单位核心利益的数据信息应采取必要的保密措施。
设计方案应符合相关信息安全的法律、法规和技术标准。
第五条各专业设计人员在勘察设计作业时,应当严格遵循本安全规范指引,必须严格遵守各种相关通信工程设计规范,坚持安全教育培训上岗制度,采取措施保障通信网络及其相关的配套设备、设施的安全,保障设计人员人身的安全、运行环境的安全,保障通信网络功能的正常发挥、通信工程的顺利实施,防止因设计不合理导致生产安全事故的发生。
第六条各专业设计人员必须严格遵守勘察设计安全生产管理制度,有关安全规定人手一册,全体设计人员平时应认真学习相关安全生产法律法规,以及各种通信工程设计规范中的相关安全规定,并在日常勘察设计工作中严格遵照执行。
第七条各设计单位应设臵安全监督员,制定相关检查和管理制度。
安全员要经常检查、督促、指导本单位员工自觉遵守本规范指引,并做好设备、工具等的安全检查、保养工作,做好原始资料的登记和保管等台帐管理工作。
第八条各设计单位应制定符合自身特点的安全生产责任体系,原则上应确立以单位主要负责人为安全生产第一责任人的安全责任制度,并将安全生产学习作为自身制度建设的一个重要组成部分,常抓不懈。
结合本规范指引,将安全生产制度推进到生产单位的每个层次,使安全生产工作从制度到技术获得全面落实。
第二章常规勘察作业安全生产规范指引第一条为确保通信工程勘察中的人员及财产安全,勘察中要确保二人(不少于二人)以上为一勘察小组进行现场勘察,小组成员可以由具备勘察资质的技术人员和其他辅助人员构成,辅助人员可以由建设方随行人员、向导、勘察车辆驾驶员等兼任。
严禁勘察技术人员兼任勘察车辆驾驶员。
第二条应确保勘察用车安全,车辆必须来自公司自有车队、建设单位自有车队,或其它具备合法资质的车辆运营机构,严禁私自乘坐无牌、无证等非法车辆进行查勘。
应选择适合勘察地现场环境的车型,出发前应认真告知驾驶员勘察目的地基本情况,共同安排合理路线,并做好车辆检查、物资储备、天气预报查询等各项准备工作。
当需要使用船舶等其它交通工具勘察时,应遵循相关交通安全要求,确保出行安全。
第三条勘察出发前应认真检查勘察工具是否功能良好,检查电子设备电池情况,保障整个勘察过程中工具、仪器正常运作。
正确使用勘察工具、仪器,并养成良好的使用习惯,做到规范使用。
勘察过程中不要随手乱放乱丢工具,每件工具使用完成后及时放回勘察包或工具箱,勘察完成后离场前应仔细检查有无遗漏。
第四条勘察前应准备好安全防护物品,尤其是前往特殊场景勘察,或者预计勘察中会遇到特殊天气时,应做好充分准备,出发前携带各种防护物品和备用物资,例如雨伞和雨靴、饮用水和食品、急救包等,前往野外勘察或有可能需要穿越野外区域时急救包中应配备有防毒及解毒药品。
第五条在特殊场景下勘察应做好相应的准备工作和防护措施,具体请参看本指引第三章“高危勘察作业安全生产规范指引”。
常见的特殊场景勘察主要有:高空作业勘察、下井作业勘察、野外勘察、电力线附近勘察、高辐射区域勘察、雷雨大雾天勘察、高温天气勘察、高寒地区勘察、海岛勘察、在建工地勘察。
第六条设计人员进入通信机房,应严格遵守相应的规章制度,有进出登记制度的机房应主动做好登记工作,并在允许的范围内作业。
进入机房时需佩带工作证。
严禁在机房内吸烟、饮水。
第七条对正处于施工阶段的通信机房进行勘察时,必须遵守建筑工地的安全管理条例,做好安全保护措施。
具体参照“第三章第十二条”建筑工地勘察时应注意事项。
第八条对租用、购臵非通信建筑作为通信机房使用的房屋进行勘察时,必须遵守原有建筑单位的安全管理条例。
对建筑物勘察时应注意:(一)进入建筑物勘察时,需由建筑单位相关人员陪同,在对不明是否损坏的门窗、吊顶、地板、线槽及不明是否带电的设备等接触前均应咨询陪同人员。
(二)进入配电室内,如遇潮湿环境或地面无绝缘垫的情况,应穿绝缘鞋或戴绝缘手套后,方可触碰电气设备。
(三)进入地下室、光缆进线室等长久无人出入等环境内,应首先保持良好的空气流通后,方能进入。
第九条对已投入运行的通信机房进行勘察时,必须遵守机房安全管理的相关条例。
对机房勘察时应注意:(一)对于采用活动地板的机房,勘察过程应注意避免踏空,按照操作规范使用地板吸引设备打开地板、勘察后盖好,勘察作业过程中注意避免破坏地板下原有线缆。
(二)在正在施工的机房勘察时,应注意避开设备搬运、头顶施工等容易碰撞或跌落可能的环境。
(三)勘察过程中,严禁触摸设备带电部分。
在接触通信设备时,应佩戴防静电手腕带。
(四)严禁私自拉、合开关(照明开关除外)。
(五)不允许随便拉扯机架内部及设备间通信线缆,避免连接松动影响通信甚至造成通信中断事故。
(六)对电气设备进行查勘时,人体不应同时触及不同的金属物体,以防止遭受意外电击。
对电气设备进行查勘时,双脚应站在绝缘垫上,禁止站在活动金属梯上查看电气设备。
查勘时遇潮湿的地面、墙面、电气设备等处,应有防止触电的措施,如穿绝缘靴、避免人体触及墙面、设备等。
对电气设备进行查勘时,应保持良好的精神状态,养成眼观、耳听、鼻闻、手试(设备温度)的习惯,以及时掌握设备运行的现状,防止电气事故的发生对人身造成伤害。
(七)测量应使用皮卷尺,不得使用金属尺在有电气设备的机房进行测量;不得在有高压设备的场所使用卷尺进行测量。
(八)遇雷雨天气,不得靠近避雷器装臵。
(九)进入通信机房,禁止使用可能引起强电磁场干扰的设备,避免对生产设备产生电磁干扰。
(十)机房内勘察时,随身携带的物品不得随意放臵,避免引起电池、设备等短路损坏或起火。
第十条设计人员在对通信电源设备进行勘察时,应结合局房不同设备特征识别危险源,采取防范措施,保障勘察的安全:(一)对低压设备进行查勘时,人体或其所携带工具与带电体的距离不应小于米;对于有高压配电装臵(10Kv及以下)的地方,应确保人体或其所携带工具与高压带电部分的最小净距离为米。
对于有隔离栅栏的高压设备,如变压器等,不得越过栅栏。
(二)10KV高压设备或380V低压设备采用下走线方式时,现场勘察应注意地沟的盖板封堵,避免踏空跌落。
(三)10KV高压设备周围设臵安全防护栏时,不得跨越。
(四)不得随意触摸柴油发电机组发动机、排烟管部分有可能高温的器件。
(五)在柴油发电机组运行时,尽量不要在油机房内进行勘察。
(六)燃油室内及燃油管路勘察时,严禁明火。
(七)电池室内的不明液体禁止直接触摸。
(八)禁止触摸电力室内任意电源设备的裸露母排。
(九)禁止用手触摸元器件温升情况,应采用红外温度测量设备。
(十)在采用钳形表测量电流时,严禁用手扭动电缆。
(十一)不得对各种开关进行分合闸操作。
(十二)不得随意翻动挂在配电设备柜体正面的提醒吊牌、不得在值班人员操作电气机构时进行干扰。
第十一条室外勘察时应注意:(一)前往室外环境进行勘察前,应充分了解所在地环境情况,做好潜在危险预判,制定相应的预防和安全防护措施。
(二)在室外勘察时应注意人身安全,做好防雷、防电,应避免靠近和接触电力线,在塔桅或建筑物上勘察时防止跌落,在特殊环境和特殊天气下勘察应做好相应安全防护。
(三)连续多日进行室外勘察时,应调整好作息时间,保持良好饮食卫生和营养,确保身体健康,出现发热、脱水等身体症状应立刻停止勘察工作,就近就医。
(四)室外勘察应避免破环周边自然环境,保护周边植被、水源地等安全,设计方案也应着重考虑不破坏原有自然环境状态。
(五)在铁路、桥梁及有船只航行的河道附近勘察时,不准使用妨碍火车、船只通行的信号标志。
严禁在铁轨、桥梁上坐卧。
严禁在铁轨或双轨中间行走,携带较长的工具在铁路沿线行走时,所携带的工具要与路轨平行,并注意避让。
跨越铁路时,必须注意铁路的信号灯和来往的火车。
第十二条在室外线路测量时应注意:(一)在路由测量中传递标杆时,不得抛掷。
移动标旗或指挥旗时,遇有火车和船只等行驶,须将标旗等平放或收起。
(二)测量时应根据现场实际情况,分段丈量。
皮尺、钢卷尺横过公路或在路口丈量时,应注意行人和车辆,不得被车辆碾压。
(三)露天测量时,观测者不得离开测量仪器。
因故需要离开测量仪器时,应指定专人看守。
测量仪器不用时,应放臵在专用箱包内,专人保管。
(四)沿管线路由钉的水平桩或中心桩,不得高出路面I厘米以上。
第十三条地下管道勘测使用电测法物探作业时必须遵守工信部《通信建设工程安全生产操作规范》中相关电测法物探作业安全操作规定。
第十四条如发现设备或设施有异常情况,应按照规程及时通知机房管理员或建设单位相关部门,严禁私自处理。
第十五条勘察中挖掘沟(坑)时,如发现有埋藏物,特别是文物、古墓等必须立即停止施工,并负责保护好现场,与有关部门联系,在未得到妥善解决之前,严禁在该地段内继续作业。
第十六条在勘察机房遇到消防报警时,应按照机房消防撤离路线迅速离开机房区域;若已经发生燃烧,应迅速在机房消防工具区域佩戴呼吸面罩,并迅速离开机房区域。
第三章特殊场景勘察作业安全生产规范指引特殊场景勘察主要有:高空作业勘察、下井作业勘察、野外勘察、电力线附近勘察、高速公路上勘察、高原区域勘察、高辐射区域勘察、雷雨大雾天勘察、高温天气勘察、高寒地区勘察、海岛勘察、在建工地勘察。
