光伏电站土建工程技术交底

合集下载

光伏电站土建安全技术交底模板

光伏电站土建安全技术交底模板

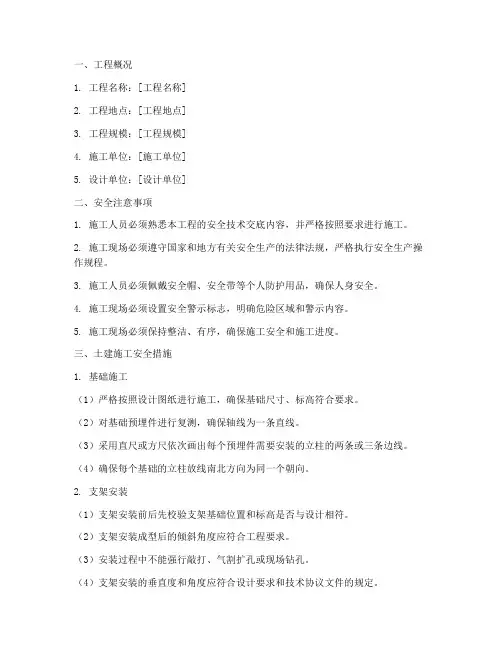

一、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 工程规模:[工程规模]4. 施工单位:[施工单位]5. 设计单位:[设计单位]二、安全注意事项1. 施工人员必须熟悉本工程的安全技术交底内容,并严格按照要求进行施工。

2. 施工现场必须遵守国家和地方有关安全生产的法律法规,严格执行安全生产操作规程。

3. 施工人员必须佩戴安全帽、安全带等个人防护用品,确保人身安全。

4. 施工现场必须设置安全警示标志,明确危险区域和警示内容。

5. 施工现场必须保持整洁、有序,确保施工安全和施工进度。

三、土建施工安全措施1. 基础施工(1)严格按照设计图纸进行施工,确保基础尺寸、标高符合要求。

(2)对基础预埋件进行复测,确保轴线为一条直线。

(3)采用直尺或方尺依次画出每个预埋件需要安装的立柱的两条或三条边线。

(4)确保每个基础的立柱放线南北方向为同一个朝向。

2. 支架安装(1)支架安装前后先校验支架基础位置和标高是否与设计相符。

(2)支架安装成型后的倾斜角度应符合工程要求。

(3)安装过程中不能强行敲打、气割扩孔或现场钻孔。

(4)支架安装的垂直度和角度应符合设计要求和技术协议文件的规定。

3. 檩条安装(1)檩条种类较多,安装前施工人员应先将檩条种类按照设计图纸要求依次分类摆放。

(2)安装前应进行复测,避免安装错误导致返工。

4. 钢结构焊接(1)现场确需焊接的少数部位,应在焊接牢靠完后及时除去焊药、清理焊缝、做好防腐。

(2)前、后立柱,斜梁,横梁檩条的安装应注意朝向一致,穿螺栓的拧固方向也应一致。

5. 防腐处理(1)支架、檩条等铁件在安装前应进行防腐处理,确保其使用寿命。

(2)焊接部位应进行防腐处理,防止腐蚀。

四、应急措施1. 发生安全事故时,立即停止施工,迅速组织人员进行救援。

2. 及时向有关部门报告,按照事故处理程序进行处理。

3. 对事故原因进行分析,制定整改措施,防止类似事故再次发生。

五、交底时间[交底时间]六、交底人[交底人姓名]七、施工单位负责人[施工单位负责人姓名]八、备注[如有其他事项,请在此处备注]。

光伏建设土建技术交底记录

光伏建设土建技术交底记录

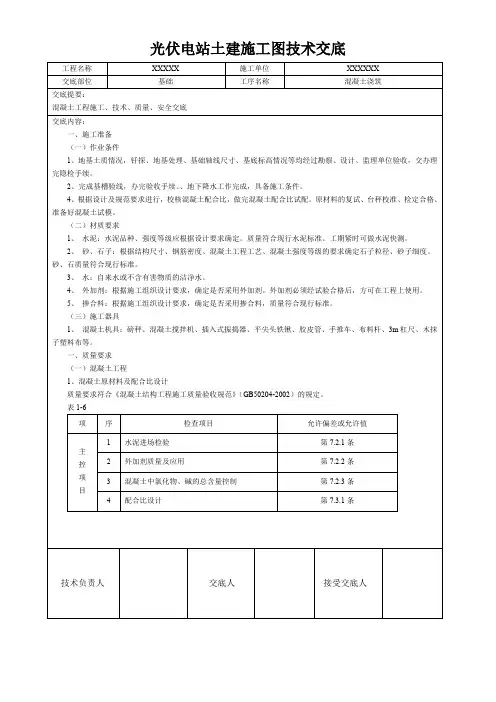

光伏土建工程技术交底记录
工程名称交底时间
主持单位
交底地点
及主持人
交底内容:
用钢》GB1499规定。

3)见证取样送检:钢筋进场时,应按现行国家标准的规定抽取试件作力学性能检验,其质量必须符合有关标准的规定。

(2)钢筋加工,允许偏差应符合下表规定:
钻孔桩钢筋骨架的允许偏差和检验方法
序号项目允许偏差检验方法
1 钢筋骨架直径±20mm 尺量检查
2 主钢筋间距±0.5d
尺量检查不少于5处
3 螺旋筋间距±20mm
4 钢筋骨架垂直度1% 吊线尺量检查
1)螺旋筋安装时,应在开始与结束位置应有水平段,长度不小于一圈半。

3.模板工程
(1)模板安装:
1)模板及支架材料的技术指标应符合国家现行有关标准的规定,进场时应抽样检查模板和支架材料的外观、规格和尺寸;
2)现浇混凝土结构模板及支架的安装质量,应符合国家现行有关标准的规定和施工方案的要求。

3)模板的拼接应严密,模板内不应有内不得有杂物、积水、积雪等,模板与混凝土的接触面应平整、清洁;
工程名称交底时间
主持单位
交底地点
及主持人
技术负责人:交底人:接收人:。

光伏电站土建工程技术交底

光伏电站土建工程技术交底

光伏电站土建工程技术交底一、前言光伏电站的建设离不开土建工程的支持和配合。

光伏电站的土建工程主要包括平台、道路、基础、围墙、水利、排水和消防等部分。

土建工程的设计和施工直接关系到光伏电站的安全运行和发电效率。

二、土建工程设计1. 平台光伏电站的平台一般采用钢筋混凝土结构设计。

设计时需注意平台高度、宽度和厚度的规定,还需根据光伏电池板的型号和数量进行布置。

2. 道路在建设光伏电站时,需要建设道路方便运输和机械施工。

道路设计时需要选择合适的路面材料,路面厚度、排水系统和路面轴荷等。

3. 基础光伏电站的基础建设是光伏电站的重要环节。

光伏电池板是由多个组件组成,基础的选材和设计直接影响光伏电池板的支撑和安装。

设计时,需要根据光伏电池板的重量和数量,结合土壤的承载力、地形地貌等因素进行设计。

4. 围墙围墙是光伏电站的保护系统,主要用于围封光伏电站的范围和防止非法闯入。

围墙的设计需根据地形地貌、建筑物的数量和高度等因素进行设计,选择适合的材料和高度。

5. 水利、排水和消防水利、排水和消防部分是光伏电站环境安全的关键内容。

设计时,需要根据自然水源和建筑物进行设计,制定水资源的存储和利用方案,同时,还要设立雨水收集、排放系统和消防设备。

三、施工要点1. 根据设计图纸施工光伏电站土建工程施工需根据设计图纸进行。

施工前需要进行土地的勘测和环境评估,保证工程施工环境安全和施工质量。

2. 施工质量控制施工期间,需要对施工质量进行全程检测和监管。

对于基础施工,需及时完成地基沉降观测,确保基础质量符合设计要求。

3. 安全检验在施工期间,需加强现场安全控制和管理。

特别是对危险区域,需设立警示标识和安全设施,防止施工意外事故的发生。

4. 环境保护施工期间需要加强环保意识,采取防尘、防噪音等措施,确保施工过程不对周边环境造成污染。

四、总结光伏电站土建工程是光伏电站运行的支撑。

设计和施工的质量直接关系到光伏电站的安全运行和发电效率。

光伏技术交底

光伏技术交底

光伏建设技术交底记录层,超挖部分可采用砂土、粉质黏土等回填压实,压实系数不小于0.95。

7、当地质较好时采用油管桩作为光伏板基础3.2光伏施工1光伏组件安装1)安装时,应先进行复测,检查横梁中心线间的距离是否在允许误差±5mm以内,复测合格后,从横梁中心位置向两侧逐块安装,以避免产生累积误差2)光伏组件找正找平,每块组件水平误差及顶面水平误差为±3mm3)组件间的接缝处理,在组件固定后,应先清扫干净接缝内灰尘及杂物4)光伏安装后方式为:固定式支架,方位角:0°,可在-20°~+20°范围内调整,最大程度上与布局方位一致,倾角:33°,光伏板外延距离生产不小于 15m,布置在非爆炸危险区域,距离废弃井口、管线、阀门、高架罐、加热炉、计量装置等设施距离不小于 3m,同时避开=车辆作业空间,避开对周边农作物的遮挡,一般要求双排组件布置时距北侧农作物不小于 4.0m。

大地块间距12m。

相邻间距:同行布置的光伏方阵可贴临布置,间距不大于 0.2m;每行连续布置方阵长度超过 100m 时,中间增加一处宽 1.2m 的检修通道。

2、并网箱,逆变器安装1)并网箱,逆变器是将光伏组件发出的电能转换成交流并网的核心部件,安装设备时应保证设备本身及各安装设备间横平竖直。

2)逆变器、并网箱挂装于光伏支架北侧横担上,底部距地面不小于 0.5m。

3、电缆敷设1)直流电缆光伏组件至逆变器之间电缆采用光伏专用电缆 PV1.0-F 1×4,正极采用红色,负极采用黑色。

同一组串光伏组件之间采用串联连接,组件之间连接导线及密闭插接头、外引电缆密闭插接头由组件厂家配套提供,严禁不同厂家密闭插接件互接。

组串至4、质量目标1)工程验交一次合格率100%;2)顾客满意度≥91;3)工程物资进场检查合格率、正确使用率100%;4)标准应用全准率100%;5)强制检定计量器具检定率100%;6)工程质量检测点一次合格率95.6%以上;7)杜绝一般B级及以上质量事故。

光伏电站土建技术交底模板(全套)

光伏电站土建技术交底模板(全套)

光伏电站土建施工图技术交底
光伏电站土建施工图技术交底
光伏电站土建施工图技术交底
光伏电站土建施工图技术交底
光伏电站土建施工图技术交底
光伏电站土建施工图技术交底
光伏电站土建施工图技术交底
光伏电站土建施工图技术交底
光伏电站土建施工图技术交底
光伏电站土建施工图技术交底
光伏电站土建施工图技术交底
光伏电站土建施工图技术交底
光伏电站土建施工图技术交底
光伏电站土建施工图技术交底
光伏电站土建施工图技术交底
光伏电站土建施工图技术交底
光伏电站土建施工图技术交底
光伏电站土建施工图技术交底
光伏电站土建施工图技术交底
光伏电站土建施工图技术交底
光伏电站土建施工图技术交底
光伏电站土建施工图技术交底
光伏电站土建施工图技术交底。

光伏电站混凝土工程施工安全技术交底

光伏电站混凝土工程施工安全技术交底

光伏电站混凝土工程施工安全技术交底在现代化的能源供给系统中,光伏发电已成为重要的替代能源之一。

光伏电站的建设离不开混凝土工程。

本文将着眼于光伏电站混凝土工程施工安全技术交底,深入探讨该工程施工安全技术,确保安全生产。

一、光伏电站混凝土工程介绍光伏电站的建设离不开混凝土工程。

混凝土工程是光伏电站建设中最基础的工程之一,主要作用是修建基础和支撑部分的结构,为光伏发电组件提供牢固的地基。

采用合适的浇筑技术和施工方法对确保光伏电站混凝土工程质量至关重要。

二、光伏电站混凝土工程施工安全技术交底2.1 施工现场的安全防护在施工现场,应当严格按照安全防护规范进行作业,定期检查和维护设备和工具。

施工人员应当配戴必要的个人防护用品,包括安全帽、防护眼镜、防护口罩、安全鞋等等。

施工现场还需要设立明显的警示标志,以提醒人员注意施工风险。

2.2 确认施工可行性在施工之前,确定施工可行性,是保证施工质量和安全的重要步骤。

施工质量影响光伏电站的长期稳定性和可靠性。

施工过程中需要考虑到多种因素,例如施工时的振动会不会破坏就近存在的建筑,施工机械是否能够到达施工地点等等。

同时需要做好风险预案,以应对突发状况。

2.3 浇筑混凝土在进行混凝土浇筑时,需要注意安全。

首先,应确定现场混凝土的浇筑方式和位置。

在配制混凝土时,应将材料配比比较匀称,在确保混凝土有足够流动性的情况下不超标。

钢筋要打好大钩在内墙中,中间间隔开固定间距,锚固深度一般不低于60肯米,混凝土浇筑顶面要水平。

2.4 后期地面处理在混凝土浇筑完成之后,需要对地面进行处理,确保地面平整。

对于光伏电站,需要对土地进行平整化处理,这是后期的工作之一。

在施工过程中,需要注意引入先进的平整化技术,例如用轨道式挂车整地机进行地面处理。

2.5 桩基挖掘在桩基施工工作中,需要注意安全。

挖掘施工以安全为前提,严格控制钻机井口的尺寸,保持原地面极微,能承受压力。

施工过程中,需要保证挖掘机的平稳操作,避免因操作不当造成机器滑坡倾覆。

光伏电站安装安全技术交底模板

光伏电站安装安全技术交底模板

一、工程概况1. 工程名称:[填写工程名称]2. 工程地点:[填写工程地点]3. 施工单位:[填写施工单位]4. 施工项目经理:[填写施工项目经理]5. 施工时间:[填写施工时间]二、安全技术交底1. 施工人员安全教育(1)所有施工人员必须接受安全教育培训,了解光伏电站安装过程中的安全风险和预防措施。

(2)施工人员必须熟悉并遵守国家有关安全生产的法律法规、标准和规范。

(3)施工人员应掌握基本的安全操作技能,提高安全意识。

2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,如:禁止通行、危险区域、高空作业等。

(2)施工现场应设置安全通道,保证人员、车辆畅通无阻。

(3)施工现场应设置临时安全防护设施,如:围栏、警示灯、警示牌等。

(4)施工现场应配备必要的安全防护用品,如:安全帽、安全带、防护眼镜、防护手套等。

3. 电气安全措施(1)施工过程中,严禁在带电设备附近进行作业,如需作业,必须停电或采取隔离措施。

(2)电气设备操作人员必须持证上岗,严格按照操作规程进行操作。

(3)电气设备应定期进行绝缘测试,确保设备安全可靠。

(4)电气设备发生故障时,应立即切断电源,并及时报告相关人员处理。

4. 高处作业安全措施(1)高处作业人员必须佩戴安全带,并确保安全带正确使用。

(2)高处作业平台应牢固可靠,符合相关安全标准。

(3)高处作业过程中,严禁在平台上堆放杂物,确保作业区域清洁。

(4)高处作业区域应设置警示标志,提醒过往人员注意安全。

5. 物料运输安全措施(1)物料运输过程中,应遵守交通规则,确保车辆安全行驶。

(2)物料装卸时应使用专用工具,避免发生意外伤害。

(3)物料堆放应整齐有序,避免倾倒、滑落等事故发生。

(4)物料运输通道应保持畅通,确保车辆、行人安全通行。

6. 火灾预防及应急处理(1)施工现场应配备足够的消防设施,如:灭火器、消防栓等。

(2)施工人员应了解火灾预防知识,提高火灾自救能力。

(3)施工现场应制定火灾应急预案,确保火灾发生时能迅速处置。

光伏电站项目部技术交底制度

光伏电站项目部技术交底制度

***40MW光伏EPC总承包技术交底制度编制:审核:批准:***40MW光伏EPC总承包工程项目部2023年5月总承包项目部技术交底制度第一条在工程正式施工前,通过技术交底使参与施工的技术人员和工人熟悉和了解所承担工程任务的特点、技术要求、施工工艺、工程难点及施工操作要点以及工程质量标准,做到心中有数。

第二条项目技术交底分三级:项目技术负责人向项目工程技术及管理人员进行施工组织设计交底(必要时扩大到班组长)并做好记录;协作队伍技术员向班组进行分部分项工程交底;班组长向工人交底。

第三条技术交底范围划分(1)单位工程施工组织设计经批准后,由项目技术负责人主持向项目全体工程技术和管理人员进行施工组织设计交底,交底参加人员也可扩大到班(组)长,视具体情况确定。

(2)总承包项目部工程质量部、协作队伍技术员对班(组)技术交底,是各级技术交底的关键,必须向班(组)长(必要时全体人员)和有关人员反复细致地进行。

(3)班(组)长向工人技术交底:班(组)长应结合承担的具体任务向班(组)成员交待清楚作业内容、关键部位、质量要求、操作要点、分工及配合、作业环境、作业风险、作业措施等事项。

第四条技术交底的要求(1)除领会设计意图外,必须满足设计图纸和变更的要求,执行和满足施工规范、规程、工艺标准、验收标准和建设单位的合理要求。

(2)整个施工过程包括各分部分项工程的施工均须作技术交底,对一些特殊的关键部位、技术难度大的隐蔽工程,更应认真作技术交底。

(3)对易发生质量事故和工伤事故的工种和工程部位,在技术交底时,应着重强调各种事故的预防措施。

(4)技术交底必须以书面形式,交底内容字迹要清楚、完整,要有交底人、接受人签字。

(5)技术交底必须在工程施工前进行,作为整个工程和分部分项工程施工前准备工作的一部分。

第五条技术交底的内容(1)总承包项目部技术交底的主要内容1)单位工程施工组织设计或施工方案。

2)重点单位工程和特殊分部项工程的设计图纸;根据工程特点和关键部位,指出施工中应注意的问题;保证施工质量和安全必须采取的技术措施。

光伏安全技术交底范本模板

光伏安全技术交底范本模板

一、交底名称:光伏电站施工安全技术交底二、交底日期:____年__月__日三、交底地点:____四、交底人:____五、参与人员:施工管理人员、施工技术人员、施工工人等六、交底内容:一、安全意识1. 进入施工现场必须严格遵守安全生产六大纪律,提高安全意识,确保施工安全。

2. 施工人员必须经过专业培训,具备相应的操作技能和安全生产知识。

二、施工准备1. 施工前,必须仔细阅读图纸,了解工程特点、施工工艺和施工难点。

2. 施工前,必须对施工材料、设备进行检查,确保其质量符合要求。

3. 施工现场必须设置安全警示标志,明确警示内容。

三、施工过程安全措施1. 支架安装:(1)支架基础位置和标高必须与设计相符,确保支架安装成型后的倾斜角度与工程要求相一致。

(2)支架安装前后,要剔除质量不合格的铁件。

(3)支架安装过程中,不能强行敲打、气割扩孔或现场钻孔。

(4)支架安装的垂直度和角度应符合设计要求和技术协议文件的规定。

2. 组件安装:(1)组件安装前,必须进行外观检查,确保组件质量合格。

(2)组件安装时,必须按照设计要求进行,确保组件安装平整、牢固。

(3)组件安装过程中,严禁操作人员站在组件上。

3. 电气施工:(1)电气施工人员必须经过专业培训,具备相应的操作技能和安全生产知识。

(2)电气施工前,必须对电气设备进行检查,确保其质量符合要求。

(3)电气施工过程中,必须严格遵守操作规程,确保施工安全。

4. 起重作业:(1)起重作业必须制定专项施工方案,并严格执行。

(2)吊索系挂点应符合吊装专项施工方案。

(3)严禁在上下班人流高峰时候吊装。

(4)每次作业前进行班组安全技术交底,并有安全交底记录。

(5)起重作业时,任何人不应停留在起重臂下方。

四、应急措施1. 施工现场必须配备必要的应急救援设备,如急救箱、消防器材等。

2. 施工人员必须掌握应急救援知识,确保在发生事故时能够迅速采取有效措施。

3. 施工单位应制定应急救援预案,并定期组织演练。

光伏安全技术交底规范模板

光伏安全技术交底规范模板

一、总则1. 为了确保光伏施工过程中的安全,提高施工质量,特制定本规范模板。

2. 本规范适用于光伏电站、光伏组件安装、光伏支架安装等光伏施工过程中的安全技术交底。

二、安全交底内容1. 施工现场安全管理(1)进入施工现场必须遵守安全生产六大纪律。

(2)施工现场应设置明显的警示标志,警示区域内的施工人员必须佩戴安全帽。

(3)施工现场应配备必要的安全防护设施,如防护栏、安全网、防滑垫等。

2. 施工人员安全培训(1)施工人员必须接受安全培训,了解本规范要求。

(2)施工人员应熟悉所用设备的操作规程,掌握安全操作技能。

3. 施工材料与设备安全(1)施工材料与设备必须符合国家相关标准,确保质量可靠。

(2)施工材料与设备应妥善保管,防止丢失、损坏。

4. 施工过程安全(1)施工前,应进行安全技术交底,明确施工过程中的安全注意事项。

(2)施工过程中,应严格执行安全技术措施,确保施工安全。

5. 施工现场急救措施(1)施工现场应配备急救箱,并定期检查、补充急救药品。

(2)施工人员应掌握基本的急救知识,如止血、包扎、心肺复苏等。

三、安全技术交底流程1. 施工单位根据施工项目,编制安全技术交底方案。

2. 施工单位组织安全技术交底会议,邀请施工人员、监理人员、设计人员等参加。

3. 施工单位负责人对安全技术交底方案进行讲解,明确施工过程中的安全注意事项。

4. 施工人员、监理人员、设计人员等提出疑问,施工单位负责人进行解答。

5. 施工单位负责人对安全技术交底方案进行总结,并要求施工人员签字确认。

四、安全技术交底记录1. 施工单位应建立安全技术交底记录,详细记录交底内容、参会人员、时间等信息。

2. 施工单位应定期检查安全技术交底记录,确保记录完整、准确。

五、附则1. 本规范模板由施工单位负责解释。

2. 本规范模板自发布之日起实施。

注:本规范模板仅供参考,具体实施时可根据实际情况进行调整。

光伏电站通用安全技术交底模板

光伏电站通用安全技术交底模板

一、交底目的为确保光伏电站施工和运行过程中的安全,提高施工人员的安全意识,预防事故发生,特制定本安全技术交底。

二、适用范围本交底适用于光伏电站新建、扩建、改建及维护过程中的所有施工人员。

三、交底内容1. 施工现场安全管理(1)施工人员必须遵守国家及行业安全生产法律法规,严格按照施工方案和操作规程进行施工。

(2)施工现场应设置明显的安全警示标志,施工区域与非施工区域应隔离。

(3)施工现场应配备必要的安全防护设施,如安全网、安全带、防护栏杆等。

(4)施工人员应佩戴安全帽、安全鞋等个人防护用品。

2. 施工用电安全(1)施工现场用电必须符合国家及行业相关标准,严禁私拉乱接电线。

(2)施工用电线路应采用绝缘良好、截面合适的导线,严禁使用裸线。

(3)施工现场应设置专用配电箱,并配备漏电保护器、过载保护器等安全保护装置。

(4)施工用电设备应定期检查、维护,确保设备安全可靠。

3. 施工机械安全(1)施工机械应定期检查、维护,确保机械性能良好。

(2)操作人员应熟悉机械性能,严格按照操作规程进行操作。

(3)施工机械应设置安全防护装置,如防护罩、限位器等。

(4)施工现场应设置机械操作规程,明确操作人员职责。

4. 施工材料安全(1)施工材料应符合国家及行业相关标准,严禁使用不合格材料。

(2)施工材料应妥善存放,防止受潮、受腐蚀。

(3)施工材料应分类存放,便于管理和使用。

5. 施工环境安全(1)施工现场应保持通风良好,确保施工人员身体健康。

(2)施工现场应保持整洁,防止火灾、触电等事故发生。

(3)施工现场应设置消防设施,如灭火器、消防栓等。

四、交底要求1. 施工单位应组织安全技术交底,确保施工人员了解并掌握安全施工要求。

2. 施工人员应认真听取安全技术交底,了解并遵守安全施工规定。

3. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。

4. 施工现场应设立安全监督人员,对施工安全进行监督检查。

五、交底记录1. 施工单位应做好安全技术交底记录,包括交底时间、地点、人员、内容等。

光伏电站施工技术交底

光伏电站施工技术交底

五、光伏配电房电气工程I、设备基础制作㈠、施工准备①作业条件屋面直流侧电气工程基本结束,光伏配电房设备已到场。

②材质要求制作设备基础的材料和基础接地扁铁严格按照设计规范要求采购,所到施工材料数量合适质量达标,均有出厂合格证和质检报告。

③机具准备焊机、角磨机、切割机、电锤、改锥、卷尺、直角尺、记号笔、水平尺㈡、质量要求①主控项a、设备基础水平直线定位偏差不能超过2mm。

b、设备基础必须与地面可靠的固定。

②一般项a、基础焊缝应除去焊渣、打磨平整并做防锈美化处理。

b、对基础不平的处应垫金属片找平基础面。

㈢、工艺流程定位、断料→基础焊接一►基础调平、调直一►基础接地㈣、操作工艺①根据光伏配电房设备安装施工图纸以及电缆沟实际位置进行定位,将每个设备具体位置和实际底座尺寸用记号笔标出,再按照设备底座实际尺寸将做基础的材料(10#槽钢)用切割机下料。

②基础焊接将下好的材料搬运至设备基础安装标定位置,用焊机进行焊接连接作业,将每道焊缝进行焊渣和打磨处理。

③基础调平、调直对做好的基础框架进行调平、调直处理,用水平尺将基础调平,将调平后的基础用膨胀螺栓固定。

基础固定④基础接地将固定好的设备基础用扁铁焊接连接后引致厂区原有电缆沟接地系统上,设备基础接地不能接到配电房或厂房防雷接地系统上。

断料基础焊接焊缝打磨平整基础调平、调直基础接地基础接地Ik设备安装、固定㈠、施工准备①作业条件设备基础制作已完成,直流柜、逆变器、交流柜、升压变压器、PT柜、高压进线柜和高压出线柜均已到场。

②材质要求各设备外观无明显损伤,设备内各开关器件完好,所以设备均有出厂合格证和质检报告,到场后经电气设备交接试验后合格。

③机具准备开口扳、改锥、撬棍、水平尺、3吨导链、3吨液压小车、设备运输传动滑轮小车、5吨叉车、8T小汽车吊㈡、质量要求①主控项a、设备上设备基础以后,各设备正面开门面应在一个面上,底边在一条直线上。

b、设备调平调直后,应用螺栓将设备固定于设备基础之上。

光伏电站安装安全技术交底模板

光伏电站安装安全技术交底模板

一、前言为确保光伏电站安装工程的安全顺利进行,预防事故发生,现将安装过程中的安全技术要求交底如下,请各施工人员认真学习并严格遵守。

二、施工前的准备工作1. 施工人员必须熟悉光伏电站安装的相关技术标准和操作规程,了解光伏组件、逆变器等设备的基本性能和操作方法。

2. 施工现场应配备必要的安全防护用品,如安全帽、安全带、绝缘手套、绝缘鞋等。

3. 施工前,对施工现场进行安全检查,确保施工环境符合安全要求。

三、施工过程中的安全技术要求1. 电力安全(1)施工人员必须熟悉电气设备的操作规程,严格按照操作规程进行操作。

(2)施工过程中,禁止私拉乱接电线,确保电气线路安全可靠。

(3)施工现场应设置警示标志,防止非施工人员进入危险区域。

2. 高处作业安全(1)高处作业人员必须佩戴安全带,并系好安全绳。

(2)高处作业平台应设置牢固,防止发生坠落事故。

(3)高处作业时,严禁携带易燃易爆物品。

3. 机械安全(1)机械设备操作人员必须经过专业培训,取得相应资格证书。

(2)机械设备运行前,应检查设备状态,确保设备安全可靠。

(3)机械设备运行过程中,严禁操作人员离开工作岗位。

4. 施工材料安全(1)施工材料应堆放整齐,避免影响施工和通行。

(2)易燃易爆材料应远离火源,并设置醒目标志。

(3)施工过程中,严禁使用不合格的施工材料。

四、施工过程中的注意事项1. 施工人员应遵守施工现场规章制度,服从现场管理。

2. 施工过程中,发现安全隐患,应立即停止作业,并向现场负责人报告。

3. 施工结束后,应对施工现场进行清理,确保无安全隐患。

五、应急处理措施1. 发生触电事故时,立即切断电源,对伤员进行急救,并拨打急救电话。

2. 发生高处坠落事故时,立即对伤员进行急救,并拨打急救电话。

3. 发生火灾事故时,立即使用灭火器进行灭火,并拨打火警电话。

六、总结本安全技术交底旨在提高施工人员的安全意识,确保光伏电站安装工程的安全顺利进行。

请各施工人员认真学习,严格遵守各项安全规定,共同营造一个安全、和谐的施工环境。

光伏电站土建技术交底模板(全套)

光伏电站土建技术交底模板(全套)

光伏电站土建技术交底模板(全套)前言本文档是一份光伏电站土建技术交底模板,目的是为了指导光伏电站土建施工中的技术交底,使每一位工程师都能够清楚地掌握所需的技术要求和注意事项。

本文档主要包括以下内容:•土方工程•基础工程•结构工程•电气工程•其他相关注意事项土方工程1.机组基础开挖•开挖前后,应对井口进行边坡护支保护,保证井口安全。

•地质检测结果应该准确,包括填埋物处理、压实度及墙体稳定性等,开挖时应保留足够的安全避难坑、支护孔和锚点。

2.现场整平•基础开挖完后要及时将工地进行整平,包括清理开挖土方、填补坑洞、平整挡土板、修剪草地等。

•环形盘状开挖需按土方工程施工图的具体要求处理坡度等一系列土方指标要求。

3.集电线工程•现场整平后,应按照市电公司、设计单位的要求开挖集电线电缆沟,做好规范处理。

•电缆沟开挖时,应按照设计要求对耐压沟进行处理,并做好管道保护。

基础工程1.机组基础浇筑•机组基础浇筑时,首先要进行土工合成材料的处理和填充。

•机组基础浇筑需提前布置基坑防水、防渗层、基坑土质处理、张拉筋等。

2.混凝土工程•混凝土工程要做到保温、搅拌、浇筑等各环节均规范运作。

•在混凝土浇筑前,应进行浇筑前检查,检查水泥中含水量是否达到标准等。

3.支护工程•支护工程需按照设计图纸要求严格进行处理,如有异常需及时传达给设计单位。

•支护工程要注意安全,遵循“安全第一”的原则进行施工。

4.板块及支撑结构•板块及支撑结构应按照设计单位要求进行浇筑施工,做到保证质量。

•板块浇筑过程中,应注意检查和控制温度、湿度、风速和振动等环节。

结构工程1.钢结构•钢结构施工时应按照设计单位要求进行铺设、焊接、拼接等各项工作,确保质量。

•钢结构施工过程中需注意施工安全,如有危险情况需及时报告。

2.建筑物及设备•建筑物及设备应按照设计图纸的要求进行安装、调试、工作。

•建筑物及设备的安装和调试需确保无水、电、气等危险、无误等环节。

电气工程1.低压电气•低压电气施工时,应按照设计图纸规定的要求进行装配,确保安全可靠。

光伏电站施工安全技术交底模板

光伏电站施工安全技术交底模板

一、交底目的为确保光伏电站施工过程中的安全,提高施工人员的安全意识,预防和减少安全事故的发生,特制定本安全技术交底。

二、施工人员要求1. 所有施工人员必须经过专业培训,取得相应的操作资格证书。

2. 施工人员应熟悉本工程的安全技术要求,了解本工程的特点及风险。

3. 施工人员应遵守国家有关安全生产的法律、法规和标准,自觉执行施工现场的安全规章制度。

三、施工前准备1. 施工前,对施工现场进行安全检查,确保现场安全无隐患。

2. 对施工人员进行安全教育和技术交底,使其了解施工过程中的安全风险及预防措施。

3. 施工前,检查施工设备、工具是否完好,确保其安全可靠。

四、施工过程安全措施1. 人员安全:a. 施工人员应穿戴好个人防护用品,如安全帽、安全带、防护眼镜等。

b. 施工人员不得酒后作业,不得疲劳作业。

c. 施工现场严禁吸烟、使用明火,防止火灾事故发生。

2. 设备安全:a. 严格遵守设备操作规程,确保设备安全运行。

b. 定期对设备进行保养、检查,发现问题及时处理。

c. 设备运行过程中,注意观察设备运行状态,发现异常情况立即停机检查。

3. 电气安全:a. 施工现场电气设备应安装漏电保护器,确保用电安全。

b. 电气设备操作人员应具备相应的电气操作技能,持证上岗。

c. 电气设备周围应设置警示标志,防止误操作。

4. 高处作业安全:a. 高处作业人员必须佩戴安全带,确保安全。

b. 高处作业平台应牢固可靠,符合安全要求。

c. 高处作业过程中,注意防止物体坠落,做好防坠落措施。

5. 机械安全:a. 机械操作人员应熟悉机械性能,掌握操作技能。

b. 机械运行过程中,注意观察机械运行状态,发现异常情况立即停机检查。

c. 机械周围应设置警示标志,防止误操作。

五、事故处理1. 发生事故时,立即停止作业,保护现场。

2. 及时上报事故,按照事故处理程序进行事故调查和处理。

3. 对事故原因进行分析,制定整改措施,防止类似事故再次发生。

六、交底内容1. 施工现场安全管理制度及操作规程。

光伏施工安装安全技术交底模板

光伏施工安装安全技术交底模板

一、交底时间:____年__月__日二、交底地点:____地点三、交底人:____姓名四、参与交底人员:____姓名五、工程名称:____项目六、工程部位:____部位七、安全技术交底内容:1. 施工前的准备工作:(1)仔细阅读施工图纸,了解光伏电站的总体布局、设备选型、施工工艺等。

(2)对施工人员进行安全教育培训,提高安全意识,掌握安全操作技能。

(3)对施工设备进行检查、调试,确保设备安全可靠。

2. 施工现场安全注意事项:(1)进入施工现场必须佩戴安全帽、安全带,禁止穿拖鞋、高跟鞋等。

(2)高空作业时,必须系好安全带,并遵守高空作业安全操作规程。

(3)施工现场禁止吸烟、使用明火,严禁在施工现场堆放易燃易爆物品。

(4)施工现场严禁酒后作业,确保施工人员精神饱满。

3. 光伏组件安装安全:(1)光伏组件安装前,应检查支架基础是否牢固,确保支架安装牢固。

(2)安装光伏组件时,注意组件表面清洁,防止划伤组件。

(3)光伏组件安装过程中,不得用力过猛,避免损坏组件。

(4)光伏组件安装完成后,进行电气测试,确保组件正常工作。

4. 线路敷设安全:(1)线路敷设前,检查线路材料是否合格,确保线路质量。

(2)线路敷设过程中,注意线路走向,避免与其他线路交叉。

(3)线路敷设完成后,进行电气测试,确保线路安全可靠。

5. 电气设备安装安全:(1)电气设备安装前,检查设备是否完好,符合设计要求。

(2)电气设备安装过程中,注意设备接地,确保设备安全。

(3)电气设备安装完成后,进行电气测试,确保设备正常工作。

6. 施工过程中应注意以下事项:(1)施工过程中,严格遵守施工方案,确保施工质量。

(2)施工过程中,注意观察现场情况,发现安全隐患及时报告。

(3)施工过程中,遵守文明施工规定,保持施工现场整洁。

七、应急措施:1. 发生火灾时,立即报警,并组织人员进行灭火。

2. 发生触电事故时,立即切断电源,并进行急救。

3. 发生高空坠落事故时,立即进行抢救,并报告相关部门。

光伏电站安全施工技术交底模板

光伏电站安全施工技术交底模板

一、交底目的为确保光伏电站施工过程中的安全,提高施工人员的安全意识,明确施工过程中的安全要求,特制定本技术交底。

二、交底对象本技术交底适用于光伏电站施工过程中所有施工人员。

三、交底内容1. 施工现场安全纪律(1)进入施工现场必须佩戴安全帽,穿防滑鞋。

(2)禁止酒后作业,严禁高空作业时喝酒。

(3)严禁在施工现场追逐打闹、嬉戏。

(4)施工现场禁止吸烟、使用明火。

(5)施工现场应设置警示标志,施工人员必须遵守。

2. 施工现场安全防护(1)施工现场应设置安全通道,确保人员通行畅通。

(2)高处作业时,必须系好安全带,并佩戴安全帽。

(3)高空作业人员必须接受专业培训,取得相应资质。

(4)施工现场应设置安全防护网,防止物体坠落。

(5)施工现场临时用电设备必须符合安全要求,严禁私拉乱接。

3. 施工设备安全操作(1)施工设备操作人员必须经过专业培训,取得相应资质。

(2)操作设备前,应检查设备是否完好,确保安全。

(3)操作设备时,严禁超负荷、超范围使用。

(4)设备运行过程中,应密切关注设备状态,发现异常情况立即停机检查。

(5)设备维修、保养应按照规定程序进行,确保设备安全运行。

4. 施工材料安全管理(1)施工材料应按照规定分类存放,标识清楚。

(2)易燃、易爆、有毒、有害等危险品应存放在专用库房,并由专人负责管理。

(3)施工现场严禁堆放杂物,确保通道畅通。

(4)施工材料应按照施工进度及时领取,避免浪费。

5. 施工现场火灾预防(1)施工现场应配备足够的消防器材,并定期检查。

(2)施工现场严禁吸烟、使用明火。

(3)施工人员应掌握消防器材的使用方法,提高火灾自救能力。

(4)施工现场发生火灾时,应立即报警,并组织人员进行扑救。

四、交底要求1. 施工人员应认真听取技术交底,了解施工过程中的安全要求。

2. 施工人员应严格遵守各项安全规定,确保自身和他人的安全。

3. 施工单位应加强对施工人员的安全教育培训,提高安全意识。

4. 施工单位应定期对施工现场进行检查,确保安全措施落实到位。

光伏电站作业安全技术交底模板

光伏电站作业安全技术交底模板

一、交底对象1. 施工单位全体施工人员2. 施工单位现场管理人员3. 施工单位项目负责人二、交底内容1. 施工现场概况(1)工程名称:_______光伏电站(2)工程地点:_______(3)工程规模:_______(4)施工周期:_______2. 施工现场安全注意事项(1)施工前准备1)仔细阅读图纸及相关设计要求,确保施工人员充分了解工程特点和施工工艺。

2)施工人员到位,安全技术交底到位,施工器具(移动发电机、水平尺等)到位。

3)对土建单位移交的灌注桩基础预埋铁件进行复测,确保基础预埋件轴线为一条直线。

(2)基础复测1)采用直尺或方尺依次画出每个预埋件需要安装的立柱的两条或三条边线。

2)确保每个基础的立柱放线南北方向为同一个朝向。

(3)安装样板1)一个阵列选择一组支架基础进行放线安装。

2)安装完成后检查朝向、垂直度、轴线等控制要素,满足要求后以此为安装样板进行批量安装。

(4)立柱安装1)调整立柱长度方向中心线与混凝土基础预埋件中心线重合。

2)用水准仪或水平管测量调整立柱柱的垂直度或用铅垂调整立柱的垂直度。

(5)斜梁安装1)按照设计要求采用10.9S高强度螺栓和8.8S高强度螺栓将斜梁与立柱进行连接。

2)若桩基表面标高存在偏差,用垫块在斜梁与立柱之间的法兰盘进行找平处理。

(6)檩条安装1)檩条种类较多。

安装前施工人员应先将檩条种类按照设计图纸要求依次分类摆放。

2)安装前应进行复测,避免安装错误导致返工。

3. 施工现场安全操作规范(1)高空作业:施工人员必须佩戴安全带、安全帽,严格遵守高空作业安全规程。

(2)带电作业:施工人员必须穿戴绝缘防护用品,严格遵守带电作业安全规程。

(3)施工设备:设备安装施工前,必须进行安全检查,确保设备安全可靠。

(4)施工人员:作业人员必须按规定穿戴、使用防护用品、用具。

现场所有施工人员必须购买意外保险。

4. 施工现场应急处理措施(1)火灾:立即切断电源,使用灭火器进行灭火,并迅速撤离现场。

光伏电站土建工程技术交底

光伏电站土建工程技术交底
技术交底记录表
工程名称:甘肃武威59MWp并网光伏电站土建工程Ⅱ标(F包30MWp)
合同编号:WWGF-TJ(2012)第02号(总003号)
工程
项目
描述
武威59MWp并网光伏电站土建工程,包括:场内道路、支架基础、箱变基础、逆变器室、场区围栏、防洪工程等。
技术交底的主要内容
一、项目概况
1、地理位置
4.2绑扎:钢筋采用人工绑扎。绑扎时控制好排距、间距,钢筋保护层用同标号50×50×保护层厚度的水泥砂浆预制垫块,予埋22#铅丝绑扎钢筋上,以保证钢筋保护层厚度。钢筋绑扎的铅丝必须转向内侧,不得靠向模板。钢筋的搭接、焊接、接头严格按设计要求执行.
5、模板工程
5。1支架基础模板:该工程独立基础拟采用两次浇筑,即先浇筑扩大基础砼,然后再浇筑立柱砼,因此模板也相应的分两次架设.
(2)、构造柱立模前应弹出中心线和两边线及轴线检验线(即校核线)弹出柱子边线,校对标。
(3)、柱模采用胶合板,此模板尺寸校钢模准,刚度好,在柱中设对拉螺栓夹紧模板,模板包箍和对拉螺柱高度分布,间距为600mm,最下一道距板面150mm,最上一道低于砼面200mm,异型柱的模板施工与墙板的施工相同,每个异型柱的支撑必须与满堂脚手形整体性。
本工程位于甘肃省武威市凉州区丰乐镇境内的武威金太阳新能源高新技术集中区,海拔高程1740m左右,集中区距离武威市约30km,东南距丰乐镇约5km,集中区东北侧紧邻 G312国道与连霍高速,交通便利,运输方便。
2、主要工程量
电池组件固定支架50880个,临时道路42000 m2,35KV箱变基础30个,10KV厂变1个,电缆沟(1000×800)500米,手动平开铁艺大门(1。8 m×7。5m)1樘,站区围栏(1.8米高)4500米,逆变器室(30座)1350 m2,接地扁铁(-50×5)26000米,接地极(φ50镀锌加厚钢管,单根长2.5米)450个,防洪工程土方开挖6500m3,土方回填2500m3,浆砌石3500m3.

光伏电站安全施工技术交底模板

光伏电站安全施工技术交底模板

一、交底时间:____年__月__日二、交底地点:____三、交底人:____四、参加人员:____五、交底内容:一、工程概况1. 光伏电站项目名称:____2. 项目地点:____3. 项目规模:____4. 施工单位:____二、施工安全注意事项1. 施工现场安全制度(1)施工人员必须遵守国家有关安全生产的法律法规,严格执行施工现场的安全管理制度。

(2)施工人员必须佩戴安全帽、安全带等个人防护用品。

(3)施工现场必须设置明显的安全警示标志,确保施工区域安全。

2. 施工用电安全(1)施工现场用电必须符合国家有关电气安全规定。

(2)施工用电设备应定期检查、维修,确保设备安全可靠。

(3)施工现场禁止私拉乱接电线,严禁使用不合格的电线、电缆。

3. 施工机械安全(1)施工机械必须符合国家相关标准,定期进行保养和维修。

(2)操作人员必须经过专业培训,取得相应操作资格证书。

(3)施工机械运行过程中,严禁操作人员离开工作岗位。

4. 施工人员安全(1)施工人员必须遵守施工现场的安全操作规程,不得违章作业。

(2)施工现场应设置安全通道,确保人员疏散畅通。

(3)施工现场应配备必要的安全防护设施,如安全网、防护栏等。

三、施工技术要求1. 施工图纸、技术规范和施工方案(1)施工人员必须熟悉施工图纸、技术规范和施工方案。

(2)施工过程中,严格按照设计要求和施工规范进行施工。

2. 施工材料、设备管理(1)施工材料、设备必须符合国家相关标准。

(2)施工材料、设备应分类存放,确保安全、整齐。

(3)施工材料、设备使用完毕后,及时归位,保持施工现场整洁。

四、施工质量要求1. 施工质量应符合国家相关标准和规范。

2. 施工过程中,加强质量控制,确保工程质量。

3. 施工完成后,进行质量验收,确保工程质量达标。

五、文明施工与环境保护1. 施工现场应保持整洁,垃圾及时清理。

2. 施工过程中,注意保护环境,减少噪音、粉尘等污染。

3. 施工结束后,对施工现场进行清理,恢复原貌。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
三、主要施工方案
1、场内道路:
1.1场内道路施工流程:测量放样—级配碎石铺筑—碾压、整平—修整路肩—验收。
2、支架基础:
2.1电池组件支架基础施工流程:测量放线—基础开挖(基底夯实)—砼拌和—垫层浇筑—钢筋制安—模板安装—砼浇筑—预埋钢板固定—拆模—土方回填--验收。
3、逆变器室:
3.1逆变器室施工流程:施工准备—测量放样—基槽开挖—基础施工—地沟施工—室内土石方回填—主体施工—现浇楼板施工—拆模—电气、照明电缆线铺设—室内外装饰—门窗制安—暖通施工--验收。
3.2砼运输:砼运输用砼罐车或农用三农车,利用人工入仓平仓,由于支架基础多,孔口只有25cm,砼入仓存在问题,所以现场必须设置大量的砼灰盘以随时存储砼。混凝土出拌和机后,应迅速运达浇筑地点,运转次数不得超过1次,运输时间不宜超过规范规定。运输中不应有分离、漏浆、严重泌水和过多降低坍落度等现象。
3.3砼振捣:砼入仓每层厚度控制在30cm左右,用电动插入式振捣器振实,振捣时要快插慢拔,每一位置振捣时间以砼不再显著下况,不出现汽泡,并开始泛浆为准。一般在10~30秒为宜。对于水平薄层砼振捣采用平板式振捣器振捣密实。
技术交底记录表
工程名称:甘肃武威59MWp并网光伏电站土建工程Ⅱ标(F包30MWp)
合同编号:WWGF-TJ(2012)第02号(总003号)
工程
项目
描述
武威59MWp并网光伏电站土建工程,包括:场内道路、支架基础、箱变基础、逆变器室、场区围栏、防洪工程等。
技术交底的主要内容
一、项目概况
1、地箱变、地沟及设备基础的基槽(坑)开挖均采用反铲挖掘机挖土,自卸车运料,自卸车就近运至回填区域的施工方法。开挖高度在1.5m-3m范围时边坡按1:0.33放坡。
3、混凝土施工:
3.1混凝土拌合:加入料斗的顺序为石子→砂→水泥→水。拌和时间不少于2分钟。施工中每台班至少检查三次配合比情况,三次坍落度情况,骨料含水量变化每台班检查一次,各施工队须专门配备一名质检员负责砼的拌制。
3、施工用电
武威金太阳能源高新技术区管委会拟建项目场区东侧已有一期工程固定电源,经过协商沟通,可以挂电表从变压器输出端采用三相四线制接引。另备1台150KW、2台50KW、2台30KW柴油发电机作为备用电源。
4、施工材料
该标段主材钢筋、接地扁铁由业主提供,钢板、水泥、砂石料、砖、围栏、镀锌钢管等由项目部供应。其余零星材料由各施工单位自购。
扩大基础模板采用竹胶膜,支撑采用5cm×10cm方木条,将切割好的竹胶膜钉在放木条上面,每两个面固定连接,两块组合到一起后再用钢卡分上下两层固定,这样的话支模拆模都比较快,且不会变形,每套模板周转五次以上根据情况进行更换以保证模板质量。
4、钢筋制安
4.1下料:扩大基础钢筋设计为φ10单层网片,利用钢筋切断机下料后绑扎连接。基础柱箍筋设计为φ6螺旋筋,主筋为φ10直条筋,螺旋筋制作时采用定型的模型,可在0.2m直径钢管上直接缠绕成型,缠绕时一边固定在预设的孔内将钢筋一端固定,另外一端进行缠绕,下料时保证钢筋长度,缠绕保证圈数和间距,箍筋和主筋采用绑扎连接。为保证施工进度,成品的钢筋每天平均存有三天以上的储存用量。
本工程位于甘肃省武威市凉州区丰乐镇境内的武威金太阳新能源高新技术集中区,海拔高程1740m左右,集中区距离武威市约30km,东南距丰乐镇约5km,集中区东北侧紧邻G312国道与连霍高速,交通便利,运输方便。
2、主要工程量
电池组件固定支架50880个,临时道路42000 m2,35KV箱变基础30个,10KV厂变1个,电缆沟(1000×800)500米,手动平开铁艺大门(1.8 m×7.5m)1樘,站区围栏(1.8米高)4500米,逆变器室(30座)1350 m2,接地扁铁(-50×5)26000米,接地极(φ50镀锌加厚钢管,单根长2.5米)450个,防洪工程土方开挖6500 m3,土方回填2500 m3,浆砌石3500 m3。
4.2绑扎:钢筋采用人工绑扎。绑扎时控制好排距、间距,钢筋保护层用同标号50×50×保护层厚度的水泥砂浆预制垫块,予埋22#铅丝绑扎钢筋上,以保证钢筋保护层厚度。钢筋绑扎的铅丝必须转向内侧,不得靠向模板。钢筋的搭接、焊接、接头严格按设计要求执行。
5、模板工程
5.1支架基础模板:该工程独立基础拟采用两次浇筑,即先浇筑扩大基础砼,然后再浇筑立柱砼,因此模板也相应的分两次架设。
4、箱变基础:
4.1箱变基础施工流程:测量放线—基础开挖—砖基础施工—钢筋制安—地脚螺栓(预埋件)固定—模板安装—砼浇筑—拆模—土方回填。
四、主要技术要求
1、支架基础土方开挖:
选用1.5m3反铲挖掘机能满足开挖强度要求,开挖深度保证宜在0.5-0.7m之间,开挖宽度以2m为宜,并自然放坡,每个子阵沿单排支架方向开挖,开挖时尽量将土方堆积在相邻两排组串中间,垂直于开挖方向相邻两组串之间不能堆土,以保证砼运输设备能够顺利同行。为保证基底密实度,机械开挖时预留10—20cm厚度,然后人工清理到设计深度,并进行基底表面平整夯实,达到设计压实度后报请监理人进行验收。
3、工期目标
自2012年7月1日开工,2012年9月30日工程完工,共92天。
二、施工环境
1、对外交通条件
场址区位武威市凉州区武威金太阳新能源高新技术集中区,集中区距离武威市约30km,东南距丰乐镇约5km,集中区东北侧紧邻G312国道与连霍高速,交通便利,运输方便。
2、施工用水
武威金太阳能源高新技术区已经将自来水管埋设至本标段施工厂区旁边,离施工场地约500米以内,经协商可以使用,该水源可满足施工及生活用水需要。施工时从该取水点继续埋设直径50mmPVC管将水引至拌合系统附近,现场设置20m3蓄水罐,然后从蓄水罐利用水泵引至生活营地及砼搅拌系统。支架基础和房建施工现场用水利用三轮车装3m3水箱进行移动送水。
3.4砼养护:砼浇筑后根据气候情况及时洒水养护,洒水养护时间不少于14天。当气温低于5℃时应覆盖保温,不得向砼面或覆盖物洒水,覆盖物采用塑料膜加盖两层草袋保温;天气炎热或干燥情况下,养护时间应不少于28天,并有保温措施。
3.5砼试块制作及试验:对新浇和已结硬砼的取样和试验应作出安排,并对每批砼及每种标号的砼都应做试块,每50-100m3砼至少做一组试块,或每个工作组至少做一组试块。
