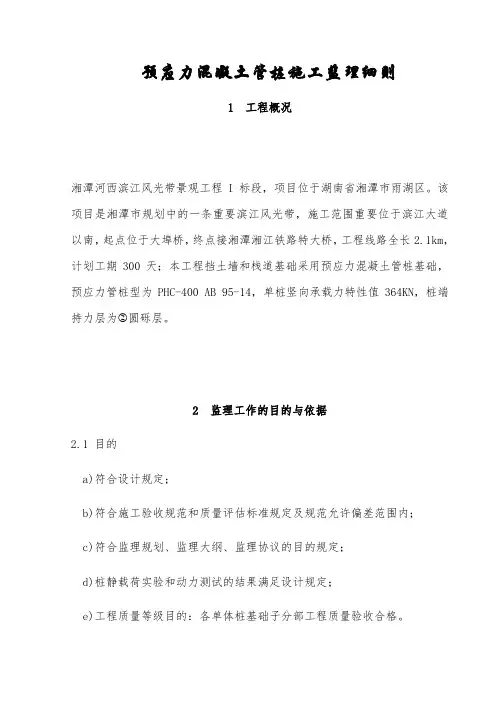

预应力管桩施工监理细则
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
预应力混凝土管桩施工
监理实施细则
编制人:
审批人:
青岛**建设监理有限公司
目录
第一章工程项目特点及编制依据 (2)
第二章监理工作范围及监理工作重点 (2)
第三章监理工作流程 (4)
第四章施工阶段监理工作控制要点、目标及监控手段 (5)
第五章监理工作方法及措施 (13)
第六章安全施工及注意事项 (17)
第一章工程项目特点及编制依据
1工程概况
本工程位于河滩淤积区域,且施工区域面积大,地形复杂,本工程场区土石填方量较大,施工范围内多水塘、冲沟、乱掘区等,根据设计要求采用混凝土预制管桩,采用锤击法进行施工。
2工程特点
(1)由于预应力管桩是工厂化生产,离心法成型,故混凝土致密,
强度高,抵抗地下水和其他腐蚀的性能好。
(2)厂房静载和设备动载全部由桩基承受。
(3)管桩施工,必须满足设计单桩承载力的要求。
3编制依据:
1)、建筑桩基技术规范JGJ94-94;
2)、建筑工程施工质量验收统一标准GB50300-2013;
3)、建筑地基与基础施工质量验收规范GB50202-2012;
4)、砼结构工程施工质量验收规范GB50204-2015;
6)、先张法预应力砼管桩GB13476-1999;
7)、预应力混凝土管桩(图集)03SG409.
8)、《地质勘察报告》
9)、设计施工图
10)、《监理合同》
11)、《监理规划》
12)、已批准的《施工组织设计》
第二章监理工作范围及监理工作重点
第一节监理工作范围
1检查施工单位预应力管桩实施性组织设计和施工工艺设计落实情况;
2检查施工单位的原材料情况和桩机的情况;
3检查施工单位的资质及分包单位资质情况;
4检查岗位作业人员的资质和持证上岗情况;
5测量复核桩位布置;
6检查预应力管桩质量是否符合设计和规范要求;
7旁站预应力管桩沉桩过程,终压值和收锤标准、控制管桩垂直度和焊接质量等成桩质量控制。以及桩帽施工质量控制、土工材料铺设质量控制。
第二节施工准备阶段的监理工作要点
1、审查施工单位填报的分包单位资格报审表(附执照、资质、安全生产许可及承建单位的主要技术人员的资质,管理人员是否到岗。施工员、质检员、测量员、桩机司机、电工、焊工等施工人员必须持证上岗,移机时应配备至少1名指挥人员;审查施工单位质量保证体系是否建立健全。
2、审查施工单位报送的桩基专项施工方案、安全防护措施及应急预案;质量保证措施,工期保证措施和安全保证措施是否合理、可行并并对其进行审批。
3、核查施工方提交进场设备报审表。
桩机的选型和锤重应满足桩基施工要求和现场的实际施工条件;检查焊接设备应符合施工要求;
4、施工前应设置测量基线与水准点,基线应设置在不受施工影响处。管桩桩位应在施工图中对其逐一编号,做到不重号,不漏号,管桩桩位经测量定
位后,应按设计图进行复核。做到分包单位自检,总承包方复检,监理单位对测量定位成果进行检查(简称“两检一核”)无误后共同验收。
5、审查施工单位填报的管桩进场报验表,检查管桩合格证、有效期半年内的形式检报告等是否符合要求和齐全,在施工单位自检后,现场对其规格、型号及外观质量和尺寸允许偏差进行抽样检查验收
第三节桩基施工阶段
监理工作重点
本专业工程监理工作重点是控制预应力管桩成品质量、预应力管桩桩位、垂直度、焊接、管桩的贯入度及成桩质量控制以及施工单位应按设计和规范要求数量进行桩的承载力的承载试验。
1预应力管桩施工监理工作重点
1.1预应力管桩均为工厂化生产,严格要求管桩生产企业,按有关技术规程、验收标准和设计要求生产合格的管桩节。施工单位编制可行性施工组织设计,施工中要求施工单位精心组织施工,施工设备需满足施工质量要求,审核预应力管桩实施性施工组织设计。
1.2检查打桩设备规格型号是否满足施工要求,桩机的架设需满足施工规范要求,管桩为单桩承载,应认真复核桩位。
2预应力管桩成品质量监理工作重点
2.1原材料质量的控制和预应力管桩质量的验收。
3预应力管桩监理工作重点
3.1严格按验标及工艺要求控制各道工序质量,施工单位质检工程师自检合格并经监理工程师认可后才能进行下道工序施工。
3.2检查预应力管桩的焊接质量和沉桩质量是否符合规范要求。
3.3检查桩顶、桩底标高和单桩承载力等是否符合设计要求,按规范和设计要求进行大应变动测和小应变检测。
3.4检查预制桩帽的质量。要求施工单位桩头损坏部分应截去,桩顶不平时修切或修垫(钢筋砼桩)平整。检查土工材料是否符合设计要求。
第三章监理工作流程
1预应力管桩工程施工准备阶段的监理工作流程
监理单位审查图纸→审查桩基施工组织设计→考察桩基制作单位→审查桩基分包单位→组织进行试装施工→做好桩基施工准备和组织安排→编制桩基施工监理实施细则
2预应力管桩工程原材料、构配件及设备质量控制监理工作流程:
监理工程师→检查原材料(出厂合格证,试验报告及进场后自检实验报告)→检查设备的出厂合格证或设备的运行状态→检查预应力管桩制作质量→签署构配件及设备进场验收单
3施工阶段监理工作流程
预应力管桩的施工流程
施工工艺:桩位测量定位→桩机就位→吊桩→对中→焊桩尖→打第一节桩→焊接接桩→压第N节桩→送桩→打桩完成→测桩→(截桩)。
第四章施工阶段监理工作控制要点、目标及监控手段
第一节监理工作控制要点
1审批施工组织设计
监理要根据现场地形地貌、水文、工程地质等情况,审查施工场地布置方案,审查施工组织设计和工艺编制,施工单位保证质量的具体措施方案。
2桩位放线监理
监理要复核建筑轴线、桩位、线路控制点、水准点,测量复核,满足要求后,施工单位才能施工。
详细控制要点如下:
2.1按下列要求检查预应力管桩的测量工作:
2.1.1预应力管桩施工前,应对预应力管桩所在位置的线路中线进行复核。
2.1.2预应力管桩施工定位点测设精度应满足施工要求。
2.1.3要求采用全站仪测定并放线定位。
3工程施工质量验收的程序和组织按规定如下
3.1桩应由施工单位自检合格后报监理,由监理工程师组织施工单位专职质量检查员等进行验收。监理对全部主控项目(详见验收标准有关规定)进行检查,桩质量验收记录按验收标准规定表格填写。
第二节锤击法预应力管桩基础监理控制要点
