化学植筋、化学锚栓工程施工组织设计方案
化学植筋 化学锚栓施工方案
化学植筋\化学锚栓施工方案字体大小:大| 中| 小2006-07-17 00:00 - 阅读:3581 - 评论:11化学植筋工艺植筋新技术是运用高强度的化学粘合剂,使钢筋、螺杆等与混凝土产生握固力,从而达到预留效果步骤:定位----钻孔----清除灰尘----注胶---植入钢筋----养护钢筋螺栓锚固法1.施工准备施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图纸,放线标明钢筋锚固点的钻孔位置,钻孔位置标明后由现场负责人验线。
2.钻孔按设计图纸要求明确螺栓锚固位置、成孔直径及锚固深度。
3.清孔(1).钻孔完成后,将孔周围半径0.5米范围内灰尘清理干净,用气泵、毛刷清孔,此过程要作到三吹两刷,即吹孔三次、清刷两次,清刷完毕后,用棉丝沾丙酮,清刷孔洞内壁,使孔洞内最终达到清洁干燥;如遇较潮湿的情况,还须用加热棒,进行干燥处理。
(2).若为水钻孔:用清水将孔内泥浆冲刷干净,用棉丝将孔擦净,等孔晾干后再进行下一道工序,如工期紧,可用加热棒进行干燥处理。
(3).用干净棉丝将清洁过的孔洞严密封堵,以防有灰尘和异物落入。
(4).现场负责人检查清孔工作,请总包及监理验收,做好隐检记录。
4.钢筋清理(1).在钢筋端部相应位置做上标记,标示好除锈清理的长度范围;要求此长度范围大于要求锚固深度50mm。
(2).启动磨光机,用钢丝刷将除锈清理长度范围内的钢筋表面打磨出金属光泽为止。
(3).将除锈清理好的钢筋放在干燥处整齐码放。
(4).用棉丝蘸丙酮,将除锈清理长度范围内的钢筋表面擦拭干净。
(5).将所有处理完的钢筋码放整齐,报请现场负责人检查。
5.钢筋埋植(1).钢筋锚固用胶的配制。
(具体配比使用方法参见相应产品说明,或听从现场负责人要求)要求:按比例配制且搅拌均匀。
(2).如为盲孔钢筋埋植:将锚固用胶注入孔洞内2/3 即可;将处理好的钢筋,除锈清理端朝向孔洞,一边向同一方向旋转,一边缓慢将钢筋插入洞内,直至到达孔洞底部为止。
化学螺栓植筋方案
xxxxxxxxxxx化学锚栓加固工程施工方案xxxxxxxxx建设公司二OO六年八月十八日一、锚栓技术简介化学锚栓技术是近几年刚发展起来的一种建筑锚固新技术,它是利用两种不同成份化学物质(有机或无机)组成的,按比例进行混合,发生反应后具有高度的粘合剂,主要用于工程的改造和后补钢筋。
二、产品介绍固力得化学锚栓胶是由甲、乙两种不同成份的化学物质,按比例混合发生反应后而产生出的一种粘合物特强的液态物质,其具有承载快、抗拉力大、抗疲劳、耐老化、抗震动、施工方便,锚固效果如同预埋,成本低等特点,适合化学植筋和锚栓加固。
三、技术要求1、化学锚栓的孔径是该锚栓的直径加大4mm,深度为该锚栓的直径12-15d(锚栓的直径)。
2、所锚栓抗拉力≥f py及设计值。
所锚栓受检测的拉拔力一级钢As×210二级钢As×310及屈服值。
3、锚栓技术指标为:稠度cm≥2.0-2.2抗压强度(Mpa) ≥60 固化时间min10-120粘接强度(Mpa)胶——混凝土是7。
耐老化性能满足隐蔽工程锚固筋的要求。
四、技术参数五、检测标准1、锚栓胶检测方法可在材料技术检测中心检测,但我公司符有产品说明书、合格证和产品质保书。
2、化学锚栓拉拔力检测方法和标准:各种型号锚栓植入后待固化彻底可选用代表性三根为一组进行拉拔检测,用钢筋拉拔力器进行拉拔。
各种锚栓拉拔指标(表一)六、工艺流程结合本工程施工特点,现在制定如下施工工艺流程:原预埋件钢板割取——水泥砂浆找平(便于施工放线)——定位划线——钻孔(工厂同步进行预埋螺杆制作)——清孔——注胶——锚栓植入——预埋钢板安装——成品保护——钢架安装后细石砼二次灌浆(加膨胀剂)七、化学锚栓施工方法基于本工程是在原有基础上加固,现在制定如下施工方法:1、在化学锚栓施工之前,先把原有的预埋件用氧割割掉,然后在原有的基础施工面上用水泥砂浆找平,以便下步更精确的施工放线。
2、在甲乙双方的技术人员带领下,进行现场定位划线。
植筋专项施工方案
植筋施工方案目录1.编制根据2.工程概况3.施工次序4.施工工艺5.植筋胶旳技术指标6.工艺流程及施工操作要点7.材料规定8.机具设备9.劳动力安排10.注意事项11.质量规定13.安全环境保护措施和文明施工14.成品保护1.编制根据建筑施工图6月《混凝土构造施工图构造详图》(03G101-1)《混凝土构造加固技术规范》(CECS 25-1990)《混凝土构造后锚固技术规程》(JGJ 145-)2.工程概况由于前施工方对所有二次构造构造预留钢筋规定旳未预留钢筋,为保证填充墙等拉结筋旳施工质量,决定采用植筋法进行填充墙等拉结筋旳施工。
3. 施工次序C区一至六层→B区一至六层→A区一至六层→负一层→负二层4.施工工艺植筋是用高强度旳化学锚固胶,使钢筋与混凝土产生握固力,从而到达预埋效果,施工后产生负荷承载力以满足设计及规范规定。
在填充墙砌体砌筑前用植筋法进行拉结筋旳后植入施工,在墙体拉结筋位置钻孔、注胶并植入拉结筋,运用化学锚固胶作为拉结筋与柱(墙)混凝土旳粘合剂,保证拉结筋与柱(墙)混凝土旳可靠粘接,并保证拉结筋根据砌块模数确定旳对旳位置。
使拉结筋与原构造柱(墙)混凝土旳粘接强度到达设计或规范规定,拉结筋上旳拉力通过化学锚固胶向混凝土柱(墙)中传递。
5.植筋胶旳技术指标本工程采用安徽合肥庐阳工业园安固技术有限企业生产旳“A1-5X”高强迅速锚固植筋胶。
⑴“A1-5X”高强迅速锚固植筋胶产品技术指标:①比重1.8-2.0g/m3;②稠度不小于等于30mm;③抗压强度不小于等于60MPa;④施工配比膏状为A:B=100:5;⑶植筋胶旳化学反应时间⑷植筋胶旳钻孔深度钻孔深度为13-14倍D(D为钢筋直径)。
⑴工艺流程弹线定位→钻孔→清孔→钢筋除锈→配胶→注胶→植筋→检查验收⑵施工操作要点在填充墙砌体施工前,进行拉结筋旳施工。
植筋法施工拉结筋重要工艺如下:弹线定位:对照施工图,在填充墙与柱或墙相连接旳构造表面,按设计或构造规定在设置拉结筋旳位置,沿高度方向进行弹线,先弹竖线,再弹横线,横竖线相交部位,即为拉结筋旳钻孔位置。

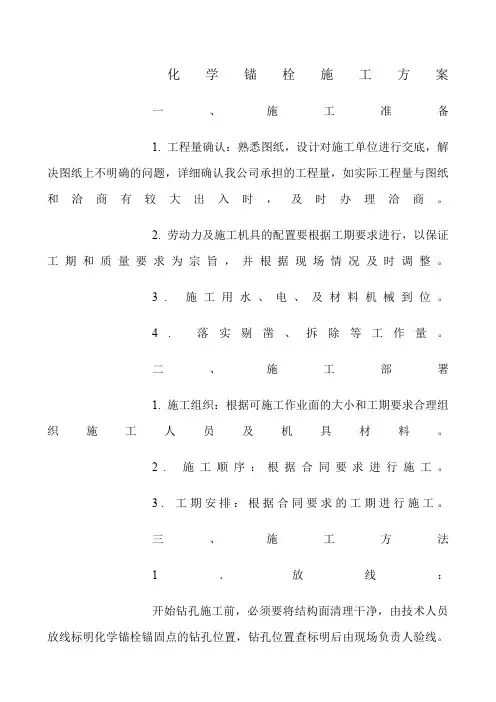

化学锚栓施工方案
化学锚栓施工方案一、施工准备1. 工程量确认:熟悉图纸,设计对施工单位进行交底,解决图纸上不明确的问题,详细确认我公司承担的工程量,如实际工程量与图纸和洽商有较大出入时,及时办理洽商。
2. 劳动力及施工机具的配置要根据工期要求进行,以保证工期和质量要求为宗旨,并根据现场情况及时调整。
3.施工用水、电、及材料机械到位。
4.落实剔凿、拆除等工作量。
二、施工部署1. 施工组织:根据可施工作业面的大小和工期要求合理组织施工人员及机具材料。
2.施工顺序:根据合同要求进行施工。
3.工期安排:根据合同要求的工期进行施工。
三、施工方法1.放线:开始钻孔施工前,必须要将结构面清理干净,由技术人员放线标明化学锚栓锚固点的钻孔位置,钻孔位置查标明后由现场负责人验线。
2.钻孔:钻孔时严格按设计要求施工,钻孔时要尽量避开原结构钢筋。
钻孔周围灰尘清理干净,用气泵、毛刷清孔,清刷完毕后,要使孔洞内最终达到清洁干燥。
3.清孔:用干净棉丝将清洁过的孔洞严密封堵,以防有灰尘和异物落入。
4.化学锚栓清理:1) 锚固用锚栓必须做好除锈清理,除锈长度大于锚固长度5㎝左右,锚固用锚栓的型号、规格要严格按图纸设计要求选用。
2) 将所有处理完的锚栓堆放整齐,现场负责人检查清理工作,请监理验收。
5.锚固:将注胶枪嘴插入孔内,缓慢将胶注入孔内,注胶量以锚栓插入后锚固胶将孔内填满,锚固胶从孔内溢出为准。
根据植入深度(12d~15d,d为锚栓的直径)在处理好的锚栓除锈端做明显标记,然后插向孔洞,一边插一边向同一方向缓慢旋转,直至到过孔洞底部为止,此时应有锚固胶从孔洞内溢出。
6.成品保护:对埋植好的锚栓应做好保护工作,以防在锚固用胶固化时间内,锚栓被摇摆或碰撞。
7.验收:工作完成后,现场负责人按部位请甲方等相关部门对锚栓质量进行检查验收。
四、质量保证措施1) 严格按照有关规范的质量要求及设计的要求进行施工。
2) 钻孔位置线放完后,报请有关单位验线。
3) 钻孔完成后,必须将孔清理干净,做到孔内清洁干燥,基本无粉尘,埋植用锚栓必须清理,清孔和锚栓清理完成后,报甲方验收,做好隐检记录。
化学植筋技术方案
化学植筋技术方案一、工程概况原大码头钢桁支架支墩采用化学植筋锚固螺栓,化学植筋直径20mm共18根,化学植筋直径20mm锚栓共4根,锚固长度均为400mm。
二、化学植筋的施工工艺定位→钻孔→清孔→钢筋除锈→锚固胶配置→植筋→固化、养护→检验。
1、定位:按照设计要求进行现场放线定位,标示钻孔位置和型号,如果基材上存在受力钢筋,钻孔位置可适当调整,但宜植在箍筋内侧。
2、钻孔:钻孔宜用电锤或风钻成孔,钻孔直径﹥d+4~8mm,钻孔深度要根据不同植筋锚固结构胶的使用说明确定钻孔深度以及设计图纸的锚固长度确定。
如果钻孔遇到钻孔部位钢筋太密而无法按照设计和现场放线位置钻孔时,可在其附近钻一附加孔洞,植入钢筋,原钢筋按照正确位置放置,采用焊接方法进行连接。
3、清孔:钻孔完毕,应检查孔深和孔径合格后将孔内粉尘用压缩空气屑吹出,然后用毛刷、棉布将孔壁刷净,再次压缩空气清孔,反复进行清孔3~5次,直至孔内无灰尘,将孔口用丝绵临时封闭,避免水流入孔内或其它杂物落入其中,保持孔洞干燥。
若有废孔,清净后用植筋胶填实。
4、钢筋除锈:钢筋锚固长度范围内的铁锈应清除干净(普通没有严重锈蚀的钢筋,应用钢刷将埋植部分的浮锈清理干净,露出金属光泽;严重锈蚀的钢筋不能作为植筋使用)。
如果钢筋粘有油污,应用丙酮进行清洗。
5、锚固胶的配置:化学植筋的安装应根据锚固胶使用形态(管装式、机械注入式、现场配置式)和方向(向上、向下、水平)的不同采用相应的方法。
化学植筋的焊接应考虑焊接高温对胶的不良影响,采取有效的降温措施,离开基面的钢筋预留长度不应小于20d,且不小于200mm。
6、植筋;将搅拌均匀的结构胶用手动泵浆机或直接用送胶棒等方法将胶灌入孔内,要求胶量应占孔体积80%以上。
然后将经过除锈的钢筋插入灌有结构胶的孔内,并旋转钢筋反复的插入拔出,将孔壁的灰尘搅入结构胶内,直至附在钢筋上的结构胶表面不带有灰尘。
将钢筋扶正固化,在结构胶固化前不能扰动钢筋,以免影响锚固效果。
化学锚栓施工工艺及技术方案
化学锚栓施工工艺及技术方案一、化学锚栓施工化学锚栓施工是指将一种树脂锚固剂将螺栓凝固在建筑物内的一种施工方法,主要用于砼、岩石基体内快速高强度地锚固金属杆件,其承受的拉拨力(或称握裹力)可达到钢材的屈服极限(钢材缩颈、拉断)或砼基体裁破裂。
因此广泛用于设备基础(地脚螺栓)锚固,矿井巷道顶等、壁部位锚固支护及铁轨锚固及铁轨绝缘锚固等。
二、施工方法1、散装品将甲乙两组份按40:4(重量比)拌合均匀,随后塞入锚孔内,注意勿将空气封入,然后将欲锚固的金属件(带螺纹的螺栓)插入孔内,剔除洞口多余锚固剂摁平,养护至1小时以上,养护期间不准摇动杆件。
粘贴大理石或花岗岩板材时,最好选用薄型锚固剂即石材粘贴剂,按甲乙组份40:1拌匀后,均匀涂抹在衬板上,然后直接粘贴在坚实的墙面上,摁平养护1小时。
2、玻璃管支装品施工顺序为:基体打孔——清理孔内灰尘——塞入所需规格玻璃管支装锚固剂——用电钻将金属杆件边旋转边塞入孔内,转10秒后方可退出电钻——摁平洞口,养护1小时以上。
3、油膏管装产品将塑料管内装的锚固剂甲组份,用油膏枪挤压入孔内(约为孔1/2-2/3处),塞入配套的玻璃管装乙组份1支,然后用电钻将杆件边旋转边塞入孔内,转动10秒后,退出电钻,摁平洞口,养护1小时以上。
四、施工说明1、凿孔:用冲击钻打出现规定直径和深度的锚孔。
一般要求锚孔直径比埋入螺杆直径一4-8mm。
锚孔深度一般为锚杆直径的10倍。
玻璃管装产品锚孔深度应比玻璃管长10mm左右。
2、清灰:(1)用尼龙刷或洗耳球刷出或吹出锚孔内浮灰。
(2)也可用水管或洗耳球内灌水冲出浮灰,吸干残存水。
3、填装锚固剂(1)散装品,取甲、乙组份以40:1重量比拌合均匀,塞入孔内。
(2)油膏装锚固剂,先用油膏枪装甲组份挤压入孔内,然后塞入玻璃管装固化剂。
注意每支油膏管装锚固剂配有12支固化剂,可锚固M10螺栓12根。
(3)玻璃管装锚固剂。
直接塞入即可。
(4)锚固金属杆:将金属螺栓用专用夹具固定在冲击电钻上,边旋转边塞入锚孔内,此时,玻璃管破碎甲、乙组相混合,固化反应开始。
化学植筋施工方案
化学植筋施工方案一、工程概况:空军杭州疗养院15号楼拆建工程位于杭州市杨公堤15号,建筑面积4964.32平方米,框架结构,建筑层数为四层。
工程名称:空军杭州疗养院15号楼拆建工程建设单位:空军杭州航空医学鉴定训练中心设计单位:南京军区空军勘察设计院勘察单位:浙江省浙南综合工程勘察测绘院监理单位:杭州华嵩工程造价遵循有限公司施工单位:浙江港升控股集团有限公司建设规模:建筑面积为4964.32㎡,结构类型为框架结构:地理位置:工程位于杭州市杨公堤15号二、植筋施工工艺:定位→钻孔→清孔→ 钢材除锈→ 锚固胶配制→ 植筋→ 固化、保护→ 检验1.定位1.1.按设计要求标示植筋钻孔位置、型号,若基材上存在受力钢筋,钻孔位置可适当调整,但均宜植在箍筋内侧(对梁、柱)或分布筋内侧(对板、剪力墙)。
2.钻孔2.1.钻孔宜用电锤或风钻成孔,如遇钢筋宜调整孔位避开。
如采用水钻(取芯机)成孔,钻孔内碎屑应用洁净水冲洗干净,并晾晒至干燥。
2.2.钻孔直径d+4∽10mm(小直径钢筋取低值,大直径钢筋取高值)。
2.3.当基材强度等级不低于C20,对Ⅲ级(HRB400、RRB400)螺纹钢筋,钻孔孔深15d,锚固力即可大于钢筋屈服值;对Ⅰ级(HPB235)光圆钢筋,钻孔孔深20d,锚固力即可大于钢筋屈服值。
具体钻孔深度可参考此基准,根据实际所需锚固力大小,现场拉拔试验确定。
2.4. 当实际所需锚固力较小时(如用螺栓固定管线、支架、器具等),可按比例减少钻孔长度,但最短也不宜小于5d。
2.5.所用主要器具:电锤或风镐、水钻。
3.清孔3.1.钻孔完毕,检查孔深、孔径合格后将孔内粉尘用压缩空气吹出,然后用毛刷、棉布将孔壁刷净,再次压缩空气吹孔,应反复进行3∽5次,直至孔内无灰尘碎屑,将孔口临时封闭。
若有废孔,清净后用植筋胶填实。
3.2.钻孔孔内应保持干燥。
3.3.所用主要器具:空压机、毛刷。
4.钢材除锈4.1.钢材锚固长度范围的铁锈、油污应清除干净(新钢筋的青色氧化外皮也应除去),并打磨出金属光泽,采用角磨机和钢丝轮片速度较快。
化学螺栓工程施工设计方案
化学螺栓工程施工设计方案
一、工程概况
工程名称:化学螺栓固结施工
工程地点:XX,XX省
二、设计要求
1. 施工工艺技术要求:
(1)本施工设计方案是采用化学螺栓固结施工,化学螺栓是一种结
构聚合物,由化学钉和补强材料组成,以内螺纹在孔中拧固到满等级为固
定方式。
(2)施工前必须进行详细的准备,当拧紧螺栓前,需要检查孔节点,检查孔深度,孔径和平整度。
所有的工作必须在规定的范围内完成,以确
保质量。
(3)施工时,要先检查螺栓是否完好,如果不完整或有损坏,应及
时更换,以确保质量。
施工时需要在拧紧螺栓时采取恒力拧紧,禁止采用
角度拧紧,以保证质量。
(4)施工拧紧完毕后,要进行检查拧紧力,拧紧时要求恒定,拧紧
力程度控制在规定标准以内,以确保施工质量。
2. 拧紧力值的检测
(1)拧紧力值的检测是以螺栓面积为基础,计算对应的拧紧力值,
且化学螺栓的拧紧力值要小于螺栓本身的规定拧紧力值,以确保施工质量。
(2)拧紧力值的检测采用仪器检测方法,设备使用专用的螺栓拧紧力计,可以松接,拧紧,释放。
化学植筋施工方案
化学植筋施工方案一、工程概况:**********工程自行车坡道外墙板,现需要在基础筏板上植筋60根C12。
已保证自行坡道按设计要求施工。
二、植筋施工工艺:定位→钻孔→ 清孔→ 钢材除锈→ 锚固胶配制→ 植筋→ 固化、保护→ 检验1.定位1.1.按设计要求标示植筋钻孔位置、型号,若基材上存在受力钢筋,钻孔位置可适当调整。
2.钻孔2.1.钻孔宜用电锤或风钻成孔,如遇钢筋宜调整孔位避开。
如采用水钻(取芯机)成孔,钻孔内碎屑应用洁净水冲洗干净,并晾晒至干燥。
2.2.钻孔直径d+4∽10mm(小直径钢筋取低值,大直径钢筋取高值)。
2.3.当基材强度等级不低于C20,对Ⅲ级(HRB400、RRB400)螺纹钢筋,钻孔孔深15d,锚固力即可大于钢筋屈服值。
2.4.所用主要器具:电锤或风镐、水钻。
3.清孔3.1.钻孔完毕,检查孔深、孔径合格后将孔内粉尘用压缩空气吹出,然后用毛刷、棉布将孔壁刷净,再次压缩空气吹孔,应反复进行3∽5次,直至孔内无灰尘碎屑,将孔口临时封闭。
若有废孔,清净后用植筋胶填实。
3.2.钻孔孔内应保持干燥。
3.3.所用主要器具:空压机、毛刷。
4.钢材除锈4.1.钢材锚固长度范围的铁锈、油污应清除干净。
4.2.所用主要器具:角磨机、钢丝轮片。
5.锚固胶配制5.1.植筋胶为A、B两组份,配胶宜采用机械搅拌,搅拌器可由电锤和搅拌齿组成,搅拌齿可采用电锤钻头端部焊接十字形Φ14钢筋制成。
也可用细钢筋棍人工搅拌。
5.2.取洁净容器(塑料或金属盆,不得有油污、水、杂质)和称重衡器按配合比混合,并用搅拌器搅拌约5∽10分钟左右至A、B组份混合均匀为止。
搅拌时最好沿同一方向搅拌,尽量避免混入空气形成气泡。
5.3.胶应现配现用,每次配胶量不宜大于5公斤。
5.3.所用主要器具:搅拌器、容器、衡器、腻刀、手套。
6.植筋6.1垂直孔植筋将胶直接流、捣进孔中即可6.2.水平孔植筋可用Φ6细钢筋配合托胶板(干净木板)往孔内捣胶,也可让施工人员戴好皮手套,将配好的胶成团塞、捣进孔内。
化学植筋施工方案
化学植筋施工方案植筋工程施工方案一、工程概况工程名称为升辉现代(电子商务)设计产业中心A区1#、2#、3/4/5#楼及地下室工程,建设地址位于徐州云龙区郭庄路与庆丰路交叉口,建设规模为.5平方米,采用框架结构/地下1层,1#楼地上15/16层,2#-5#楼地上5/6层。
建设单位为___,监理单位为___,设计单位为___,施工单位为___,勘察单位为___。
二、编制依据本方案的编制依据为国家有关规定和相关技术标准。
三、技术特点本工程采用植筋工程技术,具有高强度、高粘结力、耐久性强等特点。
四、工艺原理本工程采用植筋工艺,通过将钢筋植入混凝土中,增强混凝土的强度和稳定性,提高建筑物的抗震能力。
五、植筋胶的技术指标在本工程中,植筋胶的技术指标应符合国家相关标准,包括固化时间、拉伸强度、剪切强度等指标。
六、工艺流程及施工操作要点植筋工程的施工流程包括准备工作、植筋孔钻制作、植筋孔清理、植筋胶注入、钢筋植入、植筋孔填充等步骤。
施工时应注意植筋孔的位置、孔径和深度,以及植筋胶的使用量和固化时间等要点。
七、材料要求本工程所使用的材料应符合国家相关标准,包括植筋胶、钢筋、混凝土等。
八、机具设备本工程所需的机具设备应符合国家相关标准,包括钻孔机、搅拌机、植筋枪等。
九、注意事项施工过程中应注意安全,严格遵守相关规定,确保施工质量。
同时应注意环保要求,做好现场卫生和垃圾处理工作。
十、质量要求本工程的质量要求应符合国家相关标准,包括植筋胶的拉伸强度、剪切强度等指标,以及植筋孔的位置、孔径和深度等要求。
十一、抗拔试验在施工完成后,应进行抗拔试验,确保植筋工程的质量和稳定性。
十二、安全环保措施和文明施工在施工过程中,应采取相应的安全环保措施,确保施工现场的安全和环保。
同时,应做好文明施工工作,保持施工现场的整洁和卫生。
十三、成品保护在施工完成后,应采取相应的措施对成品进行保护,确保植筋工程的质量和稳定性。
本工程的建筑安全等级为二级,地基基础设计等级为甲级,桩基等级也为甲级。
植筋施工方案
植筋施工方案一、工程概况本工程旨在通过植筋技术对现有建筑结构进行加固改造,以提高其整体稳定性和承载能力。
工程涉及的主要区域包括梁、柱、楼板等关键承重部位。
二、施工准备1. 材料准备:根据设计要求,准备相应规格的钢筋、植筋胶等材料。
2. 工具准备:准备好钻孔机、清孔器、注胶枪、固定架等专业工具。
3. 现场勘查:对施工现场进行详细勘查,确定植筋位置和深度。
4. 安全防护:设置警示标志,确保施工区域的安全。
三、施工流程1. 定位放线:按照设计图纸的要求,精确放出植筋的位置。
2. 钻孔:使用钻孔机在指定位置钻出合适直径和深度的孔洞。
3. 清孔:用清孔器清除孔内的灰尘和杂物,保证孔内干净。
4. 处理钢筋:将待植入的钢筋进行除锈和清洁处理。
5. 混合胶水:按照规定比例混合植筋胶的主剂和固化剂。
6. 注胶:将混合好的植筋胶注入孔内。
7. 植筋:将处理好的钢筋缓慢旋转压入充满胶水的孔中。
8. 固化:等待植筋胶完全固化,期间避免触碰或振动钢筋。
9. 检验:植筋胶固化后,对植筋质量进行检验。
四、质量控制1. 严格按照设计图纸和施工规范执行。
2. 使用合格的材料和工具,确保施工质量。
3. 施工过程中,定期对植筋位置、深度进行检查。
4. 植筋完成后,进行全面的质量检验,确保达到设计要求。
五、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护装备。
2. 施工现场应设立明显的安全警示标志。
3. 施工期间,非施工人员不得进入施工区域。
4. 使用电力工具时,注意用电安全,防止触电事故。
六、环境保护1. 施工过程中,尽量减少噪音和粉尘的产生。
2. 废弃物料要分类收集,合理处置,避免污染环境。
3. 保护现场周边的环境,不破坏绿化植被。
七、施工记录与报告1. 记录每一步骤的施工过程和结果。
2. 遇到问题及时记录并采取措施解决。
3. 施工结束后,编制详细的施工报告,供后续维护和验收参考。
化学植筋、化学锚栓施工方案
一、化学植筋工艺植筋新技术是运用高强度的化学粘合剂,使钢筋、螺杆等与混凝土产生握固力,从而达到预留效果步骤:定位----钻孔----清除灰尘----注胶---植入钢筋----养护钢筋螺栓锚固法1.施工准备施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图纸,放线标明钢筋锚固点的钻孔位置,钻孔位置标明后由现场负责人验线。
2.钻孔按设计图纸要求明确螺栓锚固位置、成孔直径及锚固深度。
3.清孔(1).钻孔完成后,将孔周围半径0.5米范围内灰尘清理干净,用气泵、毛刷清孔,此过程要作到三吹两刷,即吹孔三次、清刷两次,清刷完毕后,用棉丝沾丙酮,清刷孔洞内壁,使孔洞内最终达到清洁干燥;如遇较潮湿的情况,还须用加热棒,进行干燥处理。
(2).若为水钻孔:用清水将孔内泥浆冲刷干净,用棉丝将孔擦净,等孔晾干后再进行下一道工序,如工期紧,可用加热棒进行干燥处理。
(3).用干净棉丝将清洁过的孔洞严密封堵,以防有灰尘和异物落入。
(4).现场负责人检查清孔工作,请总包及监理验收,做好隐检记录。
4.钢筋清理(1).在钢筋端部相应位置做上标记,标示好除锈清理的长度范围;要求此长度范围大于要求锚固深度50mm。
(2).启动磨光机,用钢丝刷将除锈清理长度范围内的钢筋表面打磨出金属光泽为止。
(3).将除锈清理好的钢筋放在干燥处整齐码放。
(4).用棉丝蘸丙酮,将除锈清理长度范围内的钢筋表面擦拭干净。
(5).将所有处理完的钢筋码放整齐,报请现场负责人检查。
5.钢筋埋植(1).钢筋锚固用胶的配制。
(具体配比使用方法参见相应产品说明,或听从现场负责人要求)要求:按比例配制且搅拌均匀。
(2).如为盲孔钢筋埋植:将锚固用胶注入孔洞内2/3 即可;将处理好的钢筋,除锈清理端朝向孔洞,一边向同一方向旋转,一边缓慢将钢筋插入洞内,直至到达孔洞底部为止。
此时,如无锚固用胶从洞内溢出,说明注胶量不够,须将钢筋拔出,重新注胶,再次插入钢筋,直至能使胶溢出洞口。
化学锚栓施工方案
化学锚栓施工方案一、施工准备1. 工程量确认:熟悉图纸,设计对施工单位进行交底,解决图纸上不明确的问题,详细确认我公司承担的工程量,如实际工程量与图纸和洽商有较大出入时,及时办理洽商。
2. 劳动力及施工机具的配置要根据工期要求进行,以保证工期和质量要求为宗旨,并根据现场情况及时调整。
3.施工用水、电、及材料机械到位。
4.落实剔凿、拆除等工作量。
二、施工部署1. 施工组织:根据可施工作业面的大小和工期要求合理组织施工人员及机具材料。
2.施工顺序:根据合同要求进行施工。
3.工期安排:根据合同要求的工期进行施工。
三、施工方法1.放线:开始钻孔施工前,必须要将结构面清理干净,由技术人员放线标明化学锚栓锚固点的钻孔位置,钻孔位置查标明后由现场负责人验线。
2.钻孔:钻孔时严格按设计要求施工,钻孔时要尽量避开原结构钢筋。
钻孔周围灰尘清理干净,用气泵、毛刷清孔,清刷完毕后,要使孔洞内最终达到清洁干燥。
3.清孔:用干净棉丝将清洁过的孔洞严密封堵,以防有灰尘和异物落入。
4.化学锚栓清理:1) 锚固用锚栓必须做好除锈清理,除锈长度大于锚固长度5㎝左右,锚固用锚栓的型号、规格要严格按图纸设计要求选用。
2) 将所有处理完的锚栓堆放整齐,现场负责人检查清理工作,请监理验收。
5.锚固:将注胶枪嘴插入孔内,缓慢将胶注入孔内,注胶量以锚栓插入后锚固胶将孔内填满,锚固胶从孔内溢出为准。
根据植入深度(12d~15d,d为锚栓的直径)在处理好的锚栓除锈端做明显标记,然后插向孔洞,一边插一边向同一方向缓慢旋转,直至到过孔洞底部为止,此时应有锚固胶从孔洞内溢出。
6.成品保护:对埋植好的锚栓应做好保护工作,以防在锚固用胶固化时间内,锚栓被摇摆或碰撞。
7.验收:工作完成后,现场负责人按部位请甲方等相关部门对锚栓质量进行检查验收。
四、质量保证措施1) 严格按照有关规范的质量要求及设计的要求进行施工。
2) 钻孔位置线放完后,报请有关单位验线。
3) 钻孔完成后,必须将孔清理干净,做到孔内清洁干燥,基本无粉尘,埋植用锚栓必须清理,清孔和锚栓清理完成后,报甲方验收,做好隐检记录。
化学锚栓施工方案
化学锚栓施工方案一、施工准备1. 工程量确认:熟悉图纸,设计对施工单位进行交底,解决图纸上不明确的问题,详细确认我公司承担的工程量,如实际工程量与图纸和洽商有较大出入时,及时办理洽商。
2. 劳动力及施工机具的配置要根据工期要求进行,以保证工期和质量要求为宗旨,并根据现场情况及时调整。
3.施工用水、电、及材料机械到位。
4.落实剔凿、拆除等工作量。
二、施工部署1. 施工组织:根据可施工作业面的大小和工期要求合理组织施工人员及机具材料。
2.施工顺序:根据合同要求进行施工。
3.工期安排:根据合同要求的工期进行施工。
三、施工方法1.放线:开始钻孔施工前,必须要将结构面清理干净,由技术人员放线标明化学锚栓锚固点的钻孔位置,钻孔位置查标明后由现场负责人验线。
2.钻孔:钻孔时严格按设计要求施工,钻孔时要尽量避开原结构钢筋。
钻孔周围灰尘清理干净,用气泵、毛刷清孔,清刷完毕后,要使孔洞内最终达到清洁干燥。
3.清孔:用干净棉丝将清洁过的孔洞严密封堵,以防有灰尘和异物落入。
4.化学锚栓清理:1) 锚固用锚栓必须做好除锈清理,除锈长度大于锚固长度5㎝左右,锚固用锚栓的型号、规格要严格按图纸设计要求选用。
2) 将所有处理完的锚栓堆放整齐,现场负责人检查清理工作,请监理验收。
5.锚固:将注胶枪嘴插入孔内,缓慢将胶注入孔内,注胶量以锚栓插入后锚固胶将孔内填满,锚固胶从孔内溢出为准。
根据植入深度(12d~15d,d为锚栓的直径)在处理好的锚栓除锈端做明显标记,然后插向孔洞,一边插一边向同一方向缓慢旋转,直至到过孔洞底部为止,此时应有锚固胶从孔洞内溢出。
6.成品保护:对埋植好的锚栓应做好保护工作,以防在锚固用胶固化时间内,锚栓被摇摆或碰撞。
7.验收:工作完成后,现场负责人按部位请甲方等相关部门对锚栓质量进行检查验收。
四、质量保证措施1) 严格按照有关规范的质量要求及设计的要求进行施工。
2) 钻孔位置线放完后,报请有关单位验线。
3) 钻孔完成后,必须将孔清理干净,做到孔内清洁干燥,基本无粉尘,埋植用锚栓必须清理,清孔和锚栓清理完成后,报甲方验收,做好隐检记录。
化学锚栓施工方案
化学锚栓施工方案一、施工部署施工机具及材料1、冲击钻——钻孔及安装化学锚栓用。
2、钢丝刷、毛刷——清孔用。
3、吸尘器吹气筒——清孔用。
4、化学锚栓螺杆、化学锚栓胶管二、施工工艺1、钻孔为保证成孔后孔壁有足够的粗糙度而采用冲击钻成孔。
在钻孔前须根据设计图纸放线定位确定化学锚栓安装位置。
依据设计图纸的要求本工程采用M12*160化学锚栓螺杆钻孔直径14mm钻孔深度110mm注钻孔直径及钻孔深度必须符合以上数据要求。
2、清孔先用钢丝刷或毛刷将孔壁浮尘刷落然后用吹气筒或吸尘器将孔中灰尘清除干净。
3、化学锚栓安装将化学锚栓胶管放入清好的孔中用冲击钻夹头夹住螺杆冲击钻应开至旋转档,以每分钟250-750 转的速度将螺杆旋入孔中。
4、养护、化学锚栓固化室外温度固化时间20℃20分钟10℃30分钟0℃1小时二、质量控制及技术措施(一)施工前的保障工作1、化学锚栓必须有出厂合格证和产品说明书。
2、化学锚栓胶管树脂在手温下呈蜂状流动3、化学锚栓胶管完好无损。
螺杆不得有锈蚀。
(二、)施工中的保障工作1、钻孔必须按照产品说明书的要求钻至规定的孔径及深度。
2、必须保证将孔中干净无尘。
3、螺杆须埋至标记埋深。
4、达到规定的固化时间后锚栓才能受力。
(三)质量检查1、化学锚栓安装后,要逐条检查粘结质量,检查粘结饱满度,不合格立即返工。
2、质量检查员随时检查并每天反映当日质量情况。
3、全部化学锚栓安装完毕后应由质检部门对所安装锚栓进行抽检做拉拔测试,试验合格后方可进行雨棚梁安装。
三、安全文明施工1、工地所有进场人员进场前均须进行安全教育。
2、施工人员应遵守工地的有关规章制度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、化学植筋工艺
植筋新技术是运用高强度的化学粘合剂,使钢筋、螺杆等与混凝土产生握固力,从而达到预留效果步骤:定位----钻孔----清除灰尘----注胶---植入钢筋----养护钢筋螺栓锚固法
1.施工准备施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图纸,放线标明钢筋锚固点的钻孔位置,钻孔位置标明后由现场负责人验线。
2.钻孔按设计图纸要求明确螺栓锚固位置、成孔直径及锚固深度。
3.清孔
(1).钻孔完成后,将孔周围半径0.5米围灰尘清理干净,用气泵、毛刷清孔,此过程要作到三吹两刷,即吹孔三次、清刷两次,清刷完毕后,用棉丝沾丙酮,清刷孔洞壁,使孔洞最终达到清洁干燥;如遇较潮湿的情况,还须用加热棒,进行干燥处理。
(2).若为水钻孔:用清水将孔泥浆冲刷干净,用棉丝将孔擦净,等孔晾干后再进行下一道工序,如工期紧,可用加热棒进行干燥处理。
(3).用干净棉丝将清洁过的孔洞严密封堵,以防有灰尘和异物落入。
(4).现场负责人检查清孔工作,请总包及监理验收,做好隐检记录。
4.钢筋清理
(1).在钢筋端部相应位置做上标记,标示好除锈清理的长度围;要求此长度围大于要求锚固深度50mm。
(2).启动磨光机,用钢丝刷将除锈清理长度围的钢筋表面打磨出金属光泽为止。
(3).将除锈清理好的钢筋放在干燥处整齐码放。
(4).用棉丝蘸丙酮,将除锈清理长度围的钢筋表面擦拭干净。
(5).将所有处理完的钢筋码放整齐,报请现场负责人检查。
5.钢筋埋植
(1).钢筋锚固用胶的配制。
(具体配比使用方法参见相应产品说明,或听从现场负责人要求)要求:按比例配制且搅拌均匀。
(2).如为盲孔钢筋埋植:将锚固用胶注入孔洞2/3 即可;将处理好的钢筋,除锈清理端朝向孔洞,一边向同一方向旋转,一边缓慢将钢筋插入洞,直至到达孔洞底部为止。
此时,如无锚固用胶从洞溢出,说明注胶量不够,须将钢筋拔出,重新注胶,再次插入钢筋,直至能使胶溢出洞口。
(3).如为通孔钢筋埋植:先将处理好的钢筋插入孔,孔两端用环氧砂浆封堵,封堵时,须在一端留出注胶孔,另一端留出出气孔;待环氧砂浆凝固后方可进行高压注胶。
将配制好的锚固用胶装入打胶筒,安装打胶嘴;将锚固用胶通过注胶孔注入孔洞,直至另一端出气孔溢出胶为止;而后,用环氧砂浆或其它材料将注胶孔及出气孔封堵死。
(4).如是垂直通孔植筋,前期步骤同第3条,注胶时应从孔底部的注胶口向上注胶,以孔上部出气口出胶为宜。
(5).对已埋植好的钢筋要做好保护工作,如挂明显标志牌等。
以防锚固用胶在固化时间,钢筋被摇摆动或碰撞,影响埋植效果。
(6).用棉丝蘸少许丙酮,清理工作面遗留的胶及清理工作面的垃圾。
注意:在清理遗留胶的时候,要小心轻缓,不得对钢筋进行摇摆或碰撞。
(7).报请现场负责人检查。
6.成品保护在锚固用胶固化前应对埋植好的钢筋进行必要的违挡,固定;做好标示、标牌。
植筋:
104.1 110.1 116.9 122.1 129.3 139.7 150.2 300 132.2 138.5 146.0 157.8 170.0 340
147.0 154.7 163.2 174.3 190.9 380
163.2 171.2 182.4 191.4 209.1 420
钢筋屈服植入深度(mm)
187.5 197.0 208.2 216.8 460
214.1 229.8 240.4 500
231.1 246.9 259.6 540
264.5 284.7 580
298.1 620
316.2 660 100 129 165 198 238 277 322 397 479 580
固化时间:
环境温度(℃)-5 0 5 20 30 40 施工时间(min)25 20 15 5 4 2 固化时间(mm)360 180 120 50 30 20 备注:环境温度低于-5ºC,固化时间可参照上表适当延长
使用方法:
1、钻孔:用冲击钻打出设计所要求的直径及深度的锚孔;
2、清灰:用压缩空气吹尽孔浮灰,再用毛刷清孔,反复数次清干净为止;
3 、注胶:取下胶瓶塞子,将静态混合器旋上,用胶枪将胶液通过静态混合器挤出,先少量排出前端未混匀胶液,直到胶液颜色均匀即可注胶,注胶时从孔底逐渐向外注入孔中,填充量为孔深的1/2-2/3;
4、埋植:将处理好的钢筋或锚栓插入孔中,转动、抽动数次,固定即可,养护时间常温应大于30分钟。
二、化学锚栓工艺
化学锚栓由非苯乙烯系合成树脂,精选石英砂,固化剂置于玻璃套管中构成,配以金属锚栓使用,是一种
可替代欲埋件和膨胀螺丝的新型锚固材料。
产品特点:
能快速稳定的锚固;抗拉强度大、适合重负载;非膨胀性、适合多种基材;与结构体完全粘合,抗磨动性;不会老化、风化、酸性化;可在潮湿情况下使用;安全容易施工;施工温度围广,从-10℃- +40℃。
与传统锚固比较:
(1)与预埋件方案比较
(2)与金属膨胀螺栓相比
应用:
将金属柱安装在混凝土基础中,将梁(钢制或木制)安装于混凝土柱或被包的嵌板上,固定石材挂板,幕墙,安装
防护轨道、栅栏、大型户外显示屏板、广告招贴板、标志杆、设备、支撑轨道、管道等。
安装事项:
施工安装数据:
型号M8 M10 M12 M16 M20 M24 M30
螺杆直径(mm) M8 M10 M12 M16 M20 M24 M30
螺杆全长L(mm) 110 130 160 190 260 300 380
钻孔直径DB(mm) 10 12 14 18 25 28 35
埋设深度T(mm) 80 90 110 125 170 210 280
固定物厚度Smax(mm) 14 20 25 35 65 65 70
最小基材厚度D(mm) 130 140 160 175 220 260 330
最大扭紧扭距Mp(Nm) 10 20 40 80 150 200 400
如有需要可根据要求增加孔深以增大强度
单个锚栓平均破坏载(KN)
型号M8 M10 M12 M16 M20 M24 M30
5.8级镀锌螺杆18 31.8 45.7 72.6 110.6 155.3 240.7 拉拔力C30砼
A4不锈钢22.3 34.5 56.1 72.6 128.9 158.6 ----
5.8级镀锌螺杆11.4 18.2 2
6.5 48.5 75.2 110 173.2 剪力C30砼
A4不锈钢15.4 24.3 35.3 65.8 102.9 105.6 --
单个锚栓设计载荷(KN)
注:以上镀锌螺杆要求:
1、 5.8级符合ISO-898TI
2、最低破坏强度.50Kg/mm2
3、屈服强度.40Kg/mm2
4、镀锌厚度.最少5µm
设计载荷按:镀锌螺杆拉拔力安全系数2.4-2.7,剪切力安全系数1.4-1.5;
不锈钢螺杆拉拔力安全系数2.5-3.0,剪切力安全系数1.4-1.8。
凝固时间:
标准施工:
1、基材钻孔钻孔工具:冲击式电锤
施工规格:见上述施工安装数据
注意:请严守标准钻孔径、钻孔深度。
2、清孔清除混凝土的粉屑。
(1)用压缩气体如气泵或气筒吹尽孔粉屑。
(2)用毛刷将孔內壁附着的粉屑清除。
(3)(1)、(2)反复多次,最大限度清尽孔粉屑。
注意:a 为了防止固着强度降低,请一定要清扫孔內。
b 因为压缩气体只能吹尽孔浮灰,很难将孔壁附着的粉屑清除,所以请务必使用毛刷。
3、放入药管用手或是目视检查确认树脂的流动性,确认后再将药剂插入至孔底。
注意:为了施工方便并使化学锚栓充分发挥作用建议使用时尽量让药管中白色颗粒均匀分布管中,可采用摇晃或避光处水平放置一段时间的方法。
4、旋入螺杆螺杆埋入前端有45度切角,后端旋入六角螺帽并用电动工具驱动旋入孔底即停,确认有树脂上升至孔口附近。
注意;当螺杆到达到达孔底时,立刻停止搅拌,勿做多余的过剩搅拌动作。
5、固化养护养护时间见上述参考凝固时间。
注意:在养护期请勿摇晃螺杆。
6、固定物件养护期过后可固定物件。
影响因素:。
