大理石花岗石铺装技术交底
大理石花岗石铺装技术交底

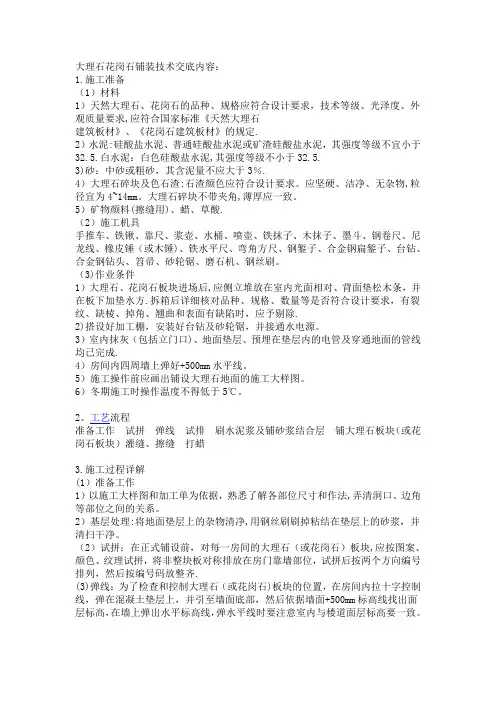

大理石花岗石铺装技术交底内容:1.施工准备(1)材料1)天然大理石、花岗石的品种、规格应符合设计要求,技术等级、光泽度、外观质量要求,应符合国家标准《天然大理石建筑板材》、《花岗石建筑板材》的规定.2)水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级不宜小于32.5.白水泥:白色硅酸盐水泥,其强度等级不小于32.5.3)砂:中砂或粗砂,其含泥量不应大于3%.4)大理石碎块及色石渣:石渣颜色应符合设计要求。
应坚硬、洁净、无杂物,粒径宜为4~14mm。
大理石碎块不带夹角,薄厚应一致。
5)矿物颜料(擦缝用)、蜡、草酸.(2)施工机具手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁錾子、台钻、合金钢钻头、笤帚、砂轮锯、磨石机、钢丝刷。
(3)作业条件1)大理石、花岗石板块进场后,应侧立堆放在室内光面相对、背面垫松木条,并在板下加垫水方.拆箱后详细核对品种、规格、数量等是否符合设计要求,有裂纹、缺棱、掉角、翘曲和表面有缺陷时,应予剔除.2)搭设好加工棚,安装好台钻及砂轮锯,并接通水电源。
3)室内抹灰(包括立门口)、地面垫层、预埋在垫层内的电管及穿通地面的管线均已完成.4)房间内四周墙上弹好+500mm水平线。
5)施工操作前应画出铺设大理石地面的施工大样图。
6)冬期施工时操作温度不得低于5℃。
2。
工艺流程准备工作试拼弹线试排刷水泥浆及铺砂浆结合层铺大理石板块(或花岗石板块)灌缝、擦缝打蜡3.施工过程详解(1)准备工作1)以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系。
2)基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫干净。
(2)试拼:在正式铺设前,对每一房间的大理石(或花岗石)板块,应按图案、颜色、纹理试拼,将非整块板对称排放在房门靠墙部位,试拼后按两个方向编号排列,然后按编号码放整齐.(3)弹线:为了检查和控制大理石(或花岗石)板块的位置,在房间内拉十字控制线,弹在混凝土垫层上,并引至墙面底部,然后依据墙面+500mm标高线找出面层标高,在墙上弹出水平标高线,弹水平线时要注意室内与楼道面层标高要一致。
大理石花岗石地面工程技术交底
大理石花岗石地面工程技术交底一、前言大理石花岗石地面是一种高档、高贵的地面材料,具有耐磨、防污、美观等特点,被广泛应用于大型商业场所、高档写字楼、别墅等场所中。
在进行大理石花岗石地面工程时,需要进行技术交底和施工方案制定,确保施工的优秀质量。
本文将对大理石花岗石地面工程的技术要点进行详细介绍。
二、工程要求1.设计要求大理石花岗石地面工程的设计应符合设计文件,并区分不同区域的地面材料。
设计中应考虑地面的结构、荷载、表面平整度、排水及防滑等技术要求。
各种大理石、花岗岩应进行分析,设计科学合理的结构形式。
2.施工要求大理石花岗石地面工程的施工应遵循“质量、安全、环保、高效”的施工管理方针,材料、工艺、工人、机器和设施应符合标准。
三、材料1.大理石和花岗岩大理石和花岗岩是大理石花岗石地面的主要材料。
其品种应符合设计要求,选材应在原材料掏石场进行,严格把关色差问题。
在选材过程中,应注意材料的强度和硬度。
2.胶水胶水是地面安装的必要材料,其品种应符合设计和施工要求,且必须是环保无毒的质量过硬的胶水。
3.聚酯薄膜聚酯薄膜是保护地面石材的必备材料,其品种应符合设计和施工要求。
4.黄沙黄沙应用于大理石花岗石地面抛光之后的处理。
优质黄沙应具有精细、均匀、无干和、无杂质等特点。
四、施工过程1.前期准备地面施工前,应做好水电路设计和石材加工。
洒水降尘、铺贴毛板、进行放线、刻线并赋高前,应检查大理石和花岗岩的色差和石块的强度,确保确定的木纹或大理石花纹的清晰鲜明。
2.石材铺贴地面铺贴工作应在厉格的质量管理下进行,采用互相配合的铺贴方式进行,所铺设的地面应完全符合设计要求。
3.石材修边地面石材的修边应在铺设完毕后进行。
修边的路径和方向应符合设计要求,同时应清除石材上的污垢和倒刺,并用修边机进行修整。
4.过渡带在不同区域之间铺设过渡带,以避免各种石材之间过渡不自然现象,过渡带的长度和宽度应符合设计要求。
5.抛光和打蜡地面石材铺设完毕后,应对其进行抛光处理,并在抛光结束后清洗干净,以制作光滑的地面。
关于大理石铺装的安全技术交底报告
关于大理石铺装的安全技术交底报告一、项目背景随着社会的发展和人们生活品质的提高,大理石作为一种高档、美观的建筑材料,在室内外装饰中得到了广泛的应用。
然而,大理石铺装过程的安全问题日益凸显,为了确保施工过程中人员安全和工程质量,制定本安全技术交底报告。
二、安全技术交底内容1. 施工前的准备工作- 检查大理石质量,确保无裂纹、破损等质量问题。
- 确认施工场地,确保施工场地平整、干净。
- 准备必要的施工工具和设备,如切割机、吸尘器、水平尺等。
2. 施工过程中的安全措施- 操作切割机等设备时,必须佩戴防护眼镜、手套等个人防护装备。
- 确保施工场地有足够的照明,以免发生意外。
- 在施工过程中,应随时清理产生的切割碎片,避免滑倒和堵塞。
- 确保大理石铺设整齐,接缝均匀,避免因铺设不均导致的安全问题。
3. 施工后的验收工作- 检查大理石铺设是否牢固,接缝是否均匀,表面是否平整。
- 检查施工场地是否存在遗留的施工垃圾,及时清理。
- 对施工场地进行验收,确保达到施工质量要求。
三、安全注意事项1. 人员安全- 施工过程中,施工人员应严格遵守安全操作规程,确保个人安全。
- 定期对施工人员进行安全培训,提高安全意识。
2. 施工材料安全- 选择符合国家标准的建筑材料,避免使用劣质材料。
- 储存和使用建筑材料时,应遵守相关规定,防止材料对人体造成伤害。
3. 施工设备安全- 定期对施工设备进行维护和检查,确保设备正常运行。
- 使用设备时,严格按照操作规程进行,防止设备故障导致的安全事故。
四、总结本安全技术交底报告旨在提高大理石铺装过程中的人员安全意识,确保施工安全。
希望通过本报告的实施,能够降低施工过程中的安全风险,提高工程质量。
五、附录1. 大理石铺装施工安全操作规程2. 个人防护装备清单3. 施工设备维护检查表以上内容仅供参考,具体施工安全技术交底应根据项目实际情况进行调整。
大理石、花岗石面层技术交底
2.操作工艺楼梯踏步、台阶石材铺设同地面及踢脚板铺设。
四、质量标准4)棉丝团蘸与石材踢脚板同颜色的稀水泥浆擦缝。
5)踢脚板面打蜡同地面一起进行。
6)踢脚板之间的缝宜与石材地面对缝镶贴。
3.3 楼梯踏步、台阶1. 工艺流程(1)工艺流程(2)操作工艺1)根据层面抹灰厚度吊线确定踢脚板出墙厚度,一般8mm~lOmm。
2)在墙两端各安装一块踢脚板,其上楞拉通线,逐块依顺序安装,随时检查踢脚板的水平度和垂直度。
之间及踢脚板与墙面、地面之间用石膏稳牢。
3)1:2稀水泥砂浆,并随时把溢出的砂浆擦干净,待灌人的水泥砂浆终凝后,将石膏铲掉:1)根据墙面抹灰厚度吊线确定踢脚板出墙厚度,一般8mm~lOmm。
2)用1:3水泥砂浆打底找平并在表面划纹。
3)找平层砂浆干硬后,拉踢脚板上口的水平线,把湿润阴干的石材踢脚板的背面,刮抹一层2mm~3mm厚浆后,往底灰上粘贴,并用木锤敲实并根据水平线找直。
4)24h后用同色水泥浆擦缝,并将余浆擦净。
5)与地面石材同时打蜡。
2.灌浆法原材料和操作环境温度不得低于5℃,不得使用有冻块砂子,板块表面不得有结冰现象,如室内无取暖不得施工。
3.2 踢脚板安装1.粘贴法(1)工艺流程(2)操作工艺当各千序完工不再上人时方可打蜡,达到光滑洁净。
1)清洗干净后的石材地面,经晾干擦净。
2)用干净的布或麻丝沾稀糊状的成蜡,涂在石材面卜,并应均匀,用磨石机压磨,擦打第一遍蜡。
3)上述同样方法涂第二遍蜡,要求光亮,颜色一致。
4)踢脚板人工打蜡,擦扪'二遍出光成活。
(9)冬期施工(4)刷水泥浆结合层:在铺砂浆之前再次将混凝土垫层清理干净,然后用喷壶洒水湿润,刷一层素水泥1:0.5),随刷随铺砂浆,(5)铺砂浆:根据水平线,定出地面找平层厚度,拉十字控制线,铺1:3于硬性水泥砂浆(于硬程度以手松散为宜)。
砂浆从里往门口处摊铺,铺好后大杠刮平,再用抹子拍实找平。
找平层厚度宜高出石材底面标高3mm(6)铺石材扳块;-般房间应先里后外沿控制线进行铺设,先从远离门口的一边开始,按照试拼编号,依逐步退至门u用橡皮锤敲击木垫板,振实砂浆至铺设高度后,将石材掀起移至一旁,检查砂浆上表面与板材之间是否吻合,如发现有空虚之处,应用砂浆填补,然后正式镶铺,先在水泥砂浆找平层上满浇一层素水泥浆,水灰比1:0.5的结合层,再铺石材板块,安放时四角同时往下落,用橡皮锤轻击木垫板,根据水平线用水平尺找平,铺设标准块后应向两侧和后退方向顺序铺设。
花岗岩交底
结硬化过程中收缩率小等优点。干硬性水泥砂浆的配合比常用1:1~1:3(水泥:砂)体积比,沉入度
技术及安全交底记录
建设工程名称
交底时间
年月日
单位工程名称
记录人
交底人
接受交底班组
参加单位
单位代表
交底内容:
为2.5~3.5cm,若直观检查,以手捏成团、落地成花即可。
5、浸水湿润:对于铺设于水泥砂浆结合层上的大理石板块,施工前应将板块料浸水湿润,并阴干码好备用,铺砌时,板块的底面以内潮外干为宜。这是保证面层志结合层粘结牢固、防止空鼓、起壳等质量
通病的重要措施。
6、铺水泥砂浆结合层:
(1)、砂浆的选择;水泥砂浆结合层,或又是找平层,应严格控制其稠度,以保证粘结牢固及面层的平
二、操作要点;
1、基层处理:板块地面在铺砌前或铺粘之前,应先挂线检查工掌握楼、地面垫层的平整度,做到心中有数。然后清扫基层并用水刷净,如为光滑的钢筋砼楼面,应凿毛。对于楼、地面的基层表面应提前一天浇水湿润。
2、找规矩:根据设计要求、确定平面标高位置。对于结合层的厚度,水泥砂浆结合层就控制在10~15mm
3、大理石板块的品种、规格及性能应符合设计要求,但对进场的大理石板材要进行规格、尺寸、色泽、边角等方面几何尺寸和外观要求的检查。凡有翘曲、歪斜、厚薄偏差过大以及裂缝、掉角等缺陷应于剔
出。
4、同一楼面、地面工程应采用同一厂家、同一批号的产品,不同品种的大理石板块材料不得混杂使用。
5、施工工具:水平尺、开刀、钢錾、电动手提无齿石材切割机、手提磨石机。
8、板缝的修饰;大理石铺贴完毕,养护1~2天后,即可开始灌缝,灌缝宜用稀水泥浆或1:1水泥细砂
大理石、花岗石地面施工技术交底
准备工作
弹线
试拼
编号
刷水泥浆结合层
铺砂浆
铺石块
灌风、擦缝
打蜡
3.2 准备工作: 3.2.1 熟悉图纸:以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等 部位之间的关系。 3.2.2 基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫干净。 3.3 弹线:在大厅内的主要部位弹相互垂直的通长控制十字线,检查和控制石材板块的位置,注意 地面石材与柱面铝单板、墙面石材严格对缝。十字控制线可以弹在混凝土垫层上,并引至墙面底部,并 依据墙面+1000mm 线找出面层标高在墙上弹出水平标高线,注意与楼面面层标高要一致。 3.4 试拼:在正式铺设前,对每一房间的石材板块,应技图案、颜色、纹理试拼,试拼后按两个方 向编号排列,然后按编号码放整齐。 3.5 刷水泥砂浆结合层:在铺砂浆之前再次将混凝土垫层清扫干净,然后用喷壶洒水湿润,刷一层 素水泥砂浆(水灰比 0.5),随刷随铺砂浆。 3.6 铺砂浆:根据水平线,定出地面找平层厚度,拉石子控制线,铺 1:3 找平层干硬性水泥砂浆 (干硬程度以手捏成团不松散为宜)。砂浆从里往外摊铺,铺好后用大杠刮平,在用抹子拍实找平。找平 层厚度宜高出石材底标高 3-4mm。
审核人
交底人
接受交底人
本表由施工单位填写并保存(一式三份,接受交底人一份、交底人一份、安全员一份)。
工程名称 施工单位 交底提要
技术交底记录
交底日期 分项工程名称
花岗石地面施工
编 号:006 2010 年 3 月 30 日
地面工程
防滑条应顺直、牢固。
4.2.4 面层表面的坡度应符合设计要求,不倒泛水、无积水;与地漏、管道结合处应严密牢固,无
大理石(花岗岩)块料铺贴工程施工质量技术交底卡
质量技术交底记录工程名称建设单位监理单位施工单位交底部位大理石(花岗岩)块料铺贴工程施工交底日期交底人署名接受人署名一、施工准备1、所用的大理石(花岗岩)资料的技术等级、光彩、外观应符国家规定的《天然大理石建筑板材》相关标准,其放射性物质检测结果低于国家相关标准。
2、地、墙面粘贴应有拼图案和排疆域,门窗边安装、收边做法细部节点图。
3、定型块料应无裂纹、缺摆、掉角、翘曲等缺点。
4、地面垫层和预埋线、管、穿墙走地达成。
地面弹出分中“十”字线和± 0.00以上500mm或 1000mm 水平线。
5、大理石块料的规格、颜色、样品已由业主选定,拼花图案、门窗洞口做法已由总包、业主确认。
6、对不一样部位、不一样颜色、不一样规格的定型板材应进行编号注明,安装时防备杂乱造成质量返工。
二、工艺流程熟习设计排疆域、节点图→ 打扫抹灰面残渣、尘垢→丈量放线(弹色线)或挂横竖线→铺贴面层块→浆缝冲洗、擦净表面污垢→湿水保养→ 成品保护。
三、质量要求1、表面应光洁、平坦、色彩平均、无裂缝、掉角、缺摆;踢脚线表面平坦,上下面平直、无切齿、高度、出墙厚度一致、联合坚固;楼梯踏步和台阶的缝隙宽度一致,齿角齐整,梯段相邻高低差不该大于 10mm。
防骨条凸出一致,顺直、坚固。
2、表面应平坦,无积水、泛水现象,与地漏、管道联合处联合坚固、无渗漏。
3、同意误差项目值:表面平坦度: 1.0mm;缝格平直: 2.0mm;接缝高低差: 0.5mm;踢脚线上口平直: 1.0mm;板块空隙宽度: 1.0mm。
四、操作工艺1、准备工作:以施工大样图和加工单为依照,认真查对各部位尺寸和做法,计算好各细部及洞口边角部位尺寸,假若有场外加工,要对石材的颜色、花纹进行观察,对石材的放射性要有检测报告。
2、基层办理:将地面垫层的杂物清理干净,并检查基层有无空鼓现象,如实用云石机将空鼓部位切除并从头浇筑。
垫层上的沙浆要用工具消除,并打扫干净。
3、试拼:正式铺设前,对每房间的大理石(花岗岩 )板块要按图案、颜色、纹理试拼,并注意碰到管道套割;将非整块板对称排放在房间靠墙部位,而后编号并码放齐整。
大理石(花岗石)地面工程分项工程质量技术交底
大理石(花岗石)地面工程分项工程质量技术交底引言概述:大理石(花岗石)地面工程是一项重要的建造工程,其质量直接关系到建造物的美观度和使用寿命。
为了确保工程质量,进行分项工程质量技术交底是必不可少的。
本文将从五个方面详细阐述大理石(花岗石)地面工程质量技术交底的内容和要点。
一、基础准备1.1 材料准备:确保使用的大理石(花岗石)材料符合相关标准,包括颜色、纹理等方面的要求。
1.2 基础处理:对地面基础进行必要的处理,包括清理、修补、防水等工作,以确保基础的平整和坚固。
1.3 环境要求:根据工程所在地的气候和环境条件,确定适宜的施工时间和环境要求,避免因恶劣环境导致施工质量问题。
二、施工工艺2.1 大理石(花岗石)铺设:根据设计要求和施工图纸,确定合适的铺设方式,包括干铺、湿铺等,确保大理石(花岗石)铺设的平整度和精确度。
2.2 粘贴固定:选择适当的胶粘剂和固定材料,进行大理石(花岗石)的粘贴固定,确保石材与基础之间的坚固性和稳定性。
2.3 接缝处理:对大理石(花岗石)地面的接缝进行处理,包括填缝、打磨等工艺,使接缝线条整齐、平滑,不影响整体美观度。
三、石材保护3.1 防护措施:在施工过程中,采取必要的防护措施,避免大理石(花岗石)地面受到外力破坏或者污染。
3.2 养护管理:施工完成后,对大理石(花岗石)地面进行养护管理,包括定期清洁、保养、修补等,延长石材的使用寿命。
3.3 防滑处理:根据使用场所的要求,对大理石(花岗石)地面进行防滑处理,确保使用安全性,避免滑倒事故的发生。
四、质量验收4.1 规范要求:根据相关标准和规范,对大理石(花岗石)地面工程进行验收,确保施工质量符合要求。
4.2 检测方法:采用适当的检测方法,对大理石(花岗石)地面进行质量检测,包括平整度、硬度、耐磨性等方面的测试。
4.3 验收标准:根据工程设计要求和验收标准,对大理石(花岗石)地面工程进行验收,确保各项指标符合要求。
五、质量技术交底5.1 施工记录:对大理石(花岗石)地面工程的施工过程进行记录,包括施工计划、材料使用情况、施工工艺等,形成施工记录档案。
大理石(花岗石)地面工程分项工程质量技术交底
大理石(花岗石)地面工程分项工程质量技术交底在大理石(花岗石)地面工程中,质量技术交底是非常重要的环节。
惟独在施工前对各项工程进行详细的技术交底,才干确保工程质量和施工效率。
本文将从五个方面详细介绍大理石(花岗石)地面工程分项工程质量技术交底。
一、基础工程质量技术交底1.1 确认基础设计要求:包括基础深度、地基承载力、基础材料等。
1.2 检查基础施工工艺:确保基础施工符合设计要求,如土方开挖、基础浇筑等。
1.3 确认基础验收标准:明确基础验收的标准和方法,确保基础工程质量。
二、大理石(花岗石)铺贴工程质量技术交底2.1 确认铺贴设计方案:包括石材规格、铺贴方式、勾缝方式等。
2.2 检查铺贴施工工艺:确保铺贴施工符合设计要求,如石材切割、铺贴粘贴等。
2.3 确认铺贴验收标准:明确铺贴验收的标准和方法,确保大理石(花岗石)铺贴工程质量。
三、防水工程质量技术交底3.1 确认防水设计要求:包括防水材料、防水层厚度、施工工艺等。
3.2 检查防水施工工艺:确保防水施工符合设计要求,如防水材料的选择、施工方法等。
3.3 确认防水验收标准:明确防水验收的标准和方法,确保防水工程质量。
四、石材养护工程质量技术交底4.1 确认石材养护要求:包括养护期限、养护方法、养护环境等。
4.2 检查石材养护工艺:确保石材养护符合设计要求,如保湿、通风等。
4.3 确认石材养护验收标准:明确石材养护验收的标准和方法,确保石材养护效果。
五、验收工程质量技术交底5.1 确认验收标准:明确验收的标准和方法,包括视觉检查、质量抽检等。
5.2 检查验收程序:确保验收程序符合规范要求,如验收记录、验收报告等。
5.3 确认最终验收结果:根据验收标准和程序,确认工程的最终验收结果,确保工程质量达标。
通过以上五个方面的详细质量技术交底,可以有效保障大理石(花岗石)地面工程的施工质量和工程效果。
惟独在每一个环节都严格执行技术交底要求,才干确保工程的顺利进行和质量可控。
大理石(花岗石)地面工程分项工程质量技术交底
大理石(花岗石)地面工程分项工程质量技术交底引言概述:大理石(花岗石)地面工程是一项重要的建筑工程,其质量直接关系到建筑物的美观度和使用寿命。
为了保证工程质量,必须进行详细的技术交底。
本文将从四个方面介绍大理石(花岗石)地面工程的分项工程质量技术交底。
一、基础处理1.1 地面清理:在进行大理石(花岗石)地面工程之前,必须对基础进行彻底的清理。
清理地面上的灰尘、油污、杂物等,确保基础干净。
1.2 地面平整度:在进行地面基础处理时,需要注意地面的平整度。
使用水平仪测量地面平整度,并按照规定的标准进行修整,确保地面平整度符合要求。
1.3 防潮处理:大理石(花岗石)地面容易受潮,因此在基础处理中,需要进行防潮处理。
可以使用防潮剂或铺设防潮层,以减少水分对地面的影响。
二、大理石(花岗石)砖铺贴2.1 砖铺前准备:在进行大理石(花岗石)砖铺贴前,需要进行一系列的准备工作。
包括检查砖材质量、清理砖面、调整砖缝宽度等。
2.2 砖铺技术要求:在砖铺过程中,需要注意一些技术要求。
如砖与砖之间的缝隙要均匀,砖面要平整,砖与墙角的连接要牢固等。
2.3 砖铺验收标准:在完成砖铺后,需要进行验收。
验收标准包括砖与砖之间的缝隙是否均匀、砖面是否平整、砖与墙角连接是否牢固等。
三、砂浆填缝3.1 砂浆材料选择:在进行砂浆填缝时,需要选择合适的砂浆材料。
砂浆应具有一定的强度和粘结性,以确保填缝的牢固性。
3.2 填缝技术要求:在填缝过程中,需要掌握一些技术要求。
如填缝时要均匀涂抹砂浆,填缝后要及时清理多余的砂浆等。
3.3 填缝验收标准:填缝完成后,需要进行验收。
验收标准包括填缝是否均匀、填缝是否牢固、填缝与砖面是否平整等。
四、表面处理4.1 研磨抛光:在大理石(花岗石)地面工程中,常常需要进行研磨抛光。
通过研磨抛光可以使地面更加光滑、亮丽。
4.2 表面防护:为了保护大理石(花岗石)地面,需要进行表面防护处理。
可以使用防护剂或涂刷保护膜,以增加地面的耐磨性和耐污性。
大理石(花岗石)地面工程分项工程质量技术交底
大理石(花岗石)地面工程分项工程质量技术交底引言随着社会经济的发展和人们生活水平的提高,大理石(花岗石)地面在公共场所和家居装饰中得到了广泛应用。
为了保证工程质量,确保使用安全,本文将对大理石(花岗石)地面工程分项工程质量技术交底进行详细阐述。
一、交底目的明确大理石(花岗石)地面工程分项工程的质量要求和验收标准。
确保施工过程符合相关规范和标准,防止质量问题的发生。
提高施工人员的质量意识和操作技能,保证工程质量。
二、材料要求大理石(花岗石)材料应质地坚硬、色泽均匀、无明显瑕疵,符合国家相关标准。
粘结剂、防护剂等材料应采用耐候性好、防滑、防腐的材料,符合环保要求。
材料进场应进行验收,确保质量合格,并做好保管工作,防止损坏和受潮。
三、施工准备施工前应检查基层是否平整、干燥、无油渍,不符合要求应进行处理。
根据设计要求进行放线,确保地面平整度和坡度符合要求。
准备好所需的施工工具和设备,如切割机、磨光机等。
对施工人员进行技术交底,明确施工要点和质量要求。
四、施工要点安装前应核对石材的尺寸、颜色、纹理,并进行预处理,如打磨、上蜡等。
采用适当的粘结剂将石材粘贴于基层上,确保粘贴坚固,无空鼓现象。
石材拼接处应平整、对齐,颜色、纹理应协调一致。
施工过程中应及时清理石材表面残留物,保持清洁。
石材磨光时应按照从粗到细的顺序进行,直至达到要求的平整度和光泽度。
五、质量标准大理石(花岗石)地面应平整、光滑、色泽一致,无明显色差和瑕疵。
地面接缝应平直、均匀,颜色协调,无缺损现象。
地面应无空鼓、翘曲现象,与墙面连接处应平直。
防滑性能应符合设计要求,保证使用安全。
质量验收应按照国家相关标准和规范进行,确保质量合格。
六、安全措施施工人员应佩戴安全帽、手套等防护用品,防止意外伤害。
高处作业时应设置安全网,防止坠落事故的发生。
施工区域应设置警示标志,禁止非施工人员进入。
机械设备操作人员应经过专业培训,熟悉机械性能和操作规程。
定期检查施工现场安全设施,确保完好有效。
大理石(花岗石)地面工程分项工程质量技术交底
大理石(花岗石)地面工程分项工程质量技术交底大理石(花岗石)地面工程分项工程质量技术交底引言概述:大理石(花岗石)地面工程在建筑装修中扮演着重要的角色,因其高贵典雅的外观和优良的性能而备受青睐。
然而,在进行大理石(花岗石)地面工程时,工程质量技术交底显得尤为重要。
本文将从分项工程的角度,详细阐述大理石(花岗石)地面工程的质量技术交底。
一、基础工程1.1 确认基础工程的平整度要求:在进行大理石(花岗石)地面工程之前,必须对基础工程进行检查,确保其平整度符合要求。
1.2 确定基础处理方法:根据基础情况,确定基础处理方法,如填充找平层、防潮处理等。
1.3 确保基础工程的耐压性:基础工程必须具备足够的耐压性,以支撑大理石(花岗石)地面的负荷。
二、大理石(花岗石)铺贴2.1 确认石材的质量:在进行铺贴前,必须对大理石(花岗石)进行质量检查,确保其无裂纹、色差等问题。
2.2 采用合适的铺贴胶水:选择适合的铺贴胶水,确保大理石(花岗石)能够牢固粘贴在地面上。
2.3 注意石材的拼缝处理:在铺贴时,要注意石材之间的拼缝处理,确保拼缝整齐、美观。
三、抛光处理3.1 确认抛光前的处理工作:在进行抛光处理之前,必须对大理石(花岗石)地面进行清洁、打磨等处理。
3.2 选择合适的抛光机械设备:选择适合的抛光机械设备,确保抛光效果均匀、细腻。
3.3 注意抛光后的保养工作:抛光完成后,要及时进行保养工作,保持大理石(花岗石)地面的光泽度和平整度。
四、防护工程4.1 选择合适的防护材料:在进行防护工程时,要选择适合的防护材料,如地面膜、地毯等。
4.2 完成防护工程前的清洁工作:在进行防护工程之前,要对大理石(花岗石)地面进行清洁,确保防护效果。
4.3 注意防护工程的施工质量:防护工程的施工质量直接影响大理石(花岗石)地面的使用寿命和外观。
五、验收工程5.1 进行验收前的准备工作:在进行验收前,要对大理石(花岗石)地面进行全面检查,确保各项工程符合规范。
大理石(花岗石)地面工程分项工程质量技术交底
大理石(花岗石)地面工程分项工程质量技术交底大理石(花岗石)地面工程分项工程质量技术交底引言概述:大理石(花岗石)地面工程是建筑装饰中常见的一种地面装饰材料,具有美观、耐磨、易清洁等优点。
在进行大理石(花岗石)地面工程时,质量技术交底是非常重要的环节,可以确保工程质量和进度。
下面将详细介绍大理石(花岗石)地面工程分项工程质量技术交底的内容。
一、施工前准备工作1.1、确定大理石(花岗石)地面的施工方案:包括材料的选用、施工工艺、施工周期等内容。
1.2、检查施工现场:确保施工现场符合施工要求,包括地面平整度、环境温度、湿度等。
1.3、准备施工所需材料和设备:包括大理石(花岗石)材料、胶水、辅助材料、施工工具等。
二、大理石(花岗石)地面材料处理2.1、大理石(花岗石)材料的检验:检查大理石(花岗石)材料的质量、颜色、规格是否符合设计要求。
2.2、大理石(花岗石)材料的切割和加工:根据设计要求对大理石(花岗石)材料进行切割和加工。
2.3、大理石(花岗石)材料的保护:在施工过程中,要对大理石(花岗石)材料进行保护,避免损坏。
三、大理石(花岗石)地面施工工艺3.1、地面基层处理:对地面基层进行清洁、防水处理等工作。
3.2、大理石(花岗石)地面的铺贴:按照设计要求对大理石(花岗石)进行铺贴,注意保持水平、垂直度。
3.3、大理石(花岗石)地面的打磨和抛光:对铺贴完成的大理石(花岗石)地面进行打磨和抛光,确保表面光滑。
四、大理石(花岗石)地面验收标准4.1、外观质量:检查大理石(花岗石)地面的颜色、纹路是否符合设计要求。
4.2、平整度:测量大理石(花岗石)地面的平整度,确保地面平整度符合标准。
4.3、光泽度:检查大理石(花岗石)地面的光泽度是否达到要求。
五、大理石(花岗石)地面保养和维护5.1、定期清洁:定期对大理石(花岗石)地面进行清洁,避免灰尘和污垢积累。
5.2、防水处理:对大理石(花岗石)地面进行防水处理,延长使用寿命。
大理石、花岗石地面施工技术交底(内容全面).doc
编号表 C2-1工程名称交底日期施工单位分项工程名称交底提要交底内容:大理石地面面层引用标准:《建筑地面工程施工质量验收规范》GB 50209-2002《天然大理石建筑板材》JC 79《民用建筑室内环境污染控制规范》GB50325-2001一、材料要求1大理石块、花岗石块的品种、规格、质量、颜色应符合设计要求,其色差应符合施工验收规范的要求。
2天然大理石、花岗石的技术等级、光泽度、外观等质量要求应符合国家现行业标准《天然大理石建筑板材》 JC 79, 《天然花岗石建筑板材》JC 205 的规定。
3板材不得有裂缝、掉角、翘曲和表面缺陷。
4 水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级不宜小于32.5 。
5 砂:粗砂或中砂,并应符合国家现行行业标准《普通混凝土用砂质量标准及检验方法》JGJ52 的规定。
6 矿物颜料、蜡、石材清洁剂。
二、主要机具手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤、水平尺、弯角方尺、扁枣子、台钻、合金钢钻头、扫把、砂轮、砂轮切割机、钢丝刷。
三、作业条件审核人交底人接受交底人编号表 C2-1工程名称交底日期施工单位分项工程名称交底提要交底内容:1板材进场后应侧立堆放在室内,侧立堆放,底下应加垫木方。
详细核对品种、规格、数量、质量等是否符合设计要求。
有裂纹、缺棱掉角的不得使用。
材料进场检验已完毕并符合要求。
2设加工棚,安装好台钻及砂轮切割锯,并接通水、电源。
需要切割钻孔的板在安装前加工好。
3 室内抹灰、地面垫层、水电设备管线等均已完成。
水泥类基层抗压强度不得小于 1.2Mpa。
4 房内四周墙上弹好+500mm水平线。
5施工操作前画出铺设石材地面的施工大样图。
四、操作工艺( 一 ) 大理石、花岗石和人造石材地面工艺流程:准备工作弹线试拼编号刷水泥浆结合层(铺砂浆二 ) 准备工作:铺石块灌缝、擦缝打蜡1熟悉图纸:以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系。
大理石镶贴技术交底
大理石镶贴技术交底一、施工准备(一)作业条件1、花岗岩(大理石)地面属于高级装修,所以必须有图案及排块设计,干挂做法由施工单位另出排砖、排架图、经设计单位认可后,方可施工。
2、颜色也是花岗岩(大理石)、地面装饰效果控制的重点,以防和设计意图不一致。
3、石材铺设、贴面未标明留缝的均为密缝。
(二)材质要求天然大理石建筑板材(JC79)天然花岗岩建筑石材(JC205)建筑材料方式核素限量(GB6566):按规定检验石材的放射性是否符合要求。
一般大理石,花岗岩板材质量要求符合相关规范要求。
水泥:42.5级硅酸盐水泥、普通硅酸盐符合水泥或矿渣硅酸盐水泥:白水泥:硅酸盐水泥,采用425号:砂:中砂或粗砂,含泥量不大于3%;(三)主要机具手推车、铁锹、靠尺、浆壶、喷壶、木抹子、墨斗、钢卷尺、尼龙鱼线、橡皮锤、水平尺、弯角方尺、纲錾子、冲击钻、钢丝刷、磨石机、匀石机。
二、质量要求(一)主控项目1、大理石、花岗石面层所用板块的品种、质量应符合设计要求。
2、面层与下一层应结合牢固,无空鼓。
(二)一般项目1、大理石花岗石面层的表面应洁净、平整、无磨痕,且应图案清晰、色泽一致、接缝均匀、周边顺直、镶嵌正确、板块无裂纹、掉角、缺楞等缺陷。
2、面层表面的坡度应符合设计要求、不到泛水、无积水:与地漏、管道结合处严密牢固、无渗漏。
3、大理石面层和花岗石面层表面平整度允许偏差1.0mm.大理石面层花岗石面层缝格平直允许偏差2.0mm.大理石面层和花岗石面层踢脚线上口平直允许偏差1.0mm.大理石面层花岗石面层接缝高低差允许偏差0.5mm.大理石面层花岗石面层板块间隙宽度允许偏差1.0mm.三、工艺流程工艺流程:素土夯实→砼垫层→清理基层→弹线→试拼→扫浆→铺结合层→铺面层→擦缝。
四、操作工艺(一)素土夯实素土夯实采用振动夯实机。
每个夯窝之间的距离,可根据需要间隔2-3个夯位,接上夯之邻的二道夯位进行打夯,二道夯完毕后,再进行三夯位的打夯。
大理石、花岗石面层施工技术交底
1、施工准备
1.1作业条件:
1.1.1花岗岩(大理石)楼、地面属于高级装修,所以必须有图案及排版设计,要求更高的还要结合墙面、顶棚做法以及与该室的功能相适应,颜色也是花岗岩(大理石)楼、地面装饰效果控制的重点,以防和设计的意图不一致;对于大面积楼、地面还应对厂家的石材批量进行考察,避免出现同一室内颜色不一样。大理石质地软,强度低,在加工和施工中一定注意。装饰楼、地面对于颜色、材质、花纹的要求高,忌用好的石材没有表现出好的效果。
大理石面层花岗岩面层高低差允许偏差0.5mm。
大理石面层花岗岩面层踢脚线上口平直允许偏差1.0mm。
大理石面层花岗岩面层板块间隙宽度允许偏差1.0mm。
3、工艺流程
3.1准备工作
以施工大样图和加工单为依据,仔细核对各部位尺寸做法,算好个细部及洞口边角部位尺寸,如果有场外加工,要对石材的颜色、花纹进行考察。对是猜的放射性要有检测报告。
灌浆法:
根据+50cm标高线,测出踢脚线上口水平线,弹在墙上,再用线坠吊线,确定出踢脚线的出墙厚度,一般8~10mm,拉踢脚板上口水平线,在墙两端各安装一块踢脚板,其上楞高度在同一水平线内,出墙厚度要一致,然后逐块依顺序安装,随时检查踢脚板的水平度和垂直度,相邻两块之间及踢脚板与地面、墙面之间用石膏稳定。
2.2.3楼梯踏步和台阶板块的缝隙宽度应一致、齿角整齐,楼层梯段相邻他不高度差不应大于10mm,防滑条应顺直、牢固。
大理石、花岗石干挂施工分项工程技术交底
大理石、花岗石施工工程质量管理1、依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑装饰装修工程施工质量验收规范》GB50210-20012、施工准备2.1 材料要求:2.1.1石材:根据设计要求,确定石材的品种、颜色、花纹和尺寸规格,并严格控制、检查其抗折、抗拉及抗压强度,吸水率、耐冻融循环等性能。
2.1.2合成树脂胶粘剂:用于粘贴石材背面的柔性背衬材料,要求具有防水和耐老化性能。
2.1.3玻璃纤维网格布:石材的背衬材料。
2.1.4防水胶泥:用于密封连接件。
2.1.5防污胶条:用于石材边缘防止污染。
2.1.6嵌缝膏:用于嵌填石材接缝。
2.1.7罩面涂料:用于大理石表面防风化、防污染。
2.1.8膨胀螺栓、连接铁件、连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需要的连接件的质量,必须符合要求。
2.3 作业条件:2.3.1检查石材的质量、规格、品种、数量、力学性能和物理性能是否符合设计要求,并进行表面处理工作。
2.3.2搭设双排架子处理结构基层,并作好隐预检记录,合格后方可进行安装工序。
2.3.3水电及设备、墙上预留预埋件已安装完。
垂直运输机具均事先准备好。
2.3.4对门窗已安装完毕,安装质量符合要求。
2.3.5对施工人员进行技术交底时,应强调技术措施、质量要求和成品保护,尤其是架子拆除时,不得碰撞已完成的成品。
大面积施工前应先做样板,经质检部门鉴定合格后,方可组织班组施工。
3、操作工艺3.1 工艺流程:3.2工地收货:收货要设专人负责管理,要认真检查材料的规格、型号是否正确,与料单是否相符,发现石材颜色明显不一致的,要单独码放,以便退还给厂家,如有裂纹、缺棱掉角的,要修理后再用,严重的不得使用。
还要注意石材堆放场地要夯实,垫10cm X 10cm通长方木,让其高出地面8cm 以上,方木上最好钉上橡胶条,让石材按75°立放斜靠在专用的钢架上,每块石材之间要用塑料薄膜隔开靠紧码放,防止粘在一起和倾斜。
理石铺装技术经验交底
(3)施工操作前应画出铺设大理石地面的施工大样图(特别是碎拼花岗岩石应按图预拼、编号)。
4.操作工艺
大理石、花岗石地面工艺流程:
准备工作→弹线→试拼→编号→刷水泥浆结合层→铺砂浆→
→铺大理石块(或花岗石块)→灌缝、擦缝
(1)准备工作:
1)熟悉图纸:以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系。
(4)矿物颜料(擦缝用)、草酸。
2.主要机具
手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢斧子、合金钢扁凿子、台钻、合金钢钻头、扫帚、砂、轮、磨石机、钢丝刷。
3.作业条件
(1)大理石板块(花岗石板块)进场后应集中侧立堆放,底下应加垫木方。并详细核对品种、规格、数量、质量等是否符合设计要求。有裂纹、缺棱掉角的不得使用。
2)基层处理:将地面砼上的杂物清净,用钢丝刷刷掉粘结在地面砼基层上的砂浆并清扫干净。
(2)试拼:在正式铺设前,对每一部位的大理石(或花岗石)板块,应按图案、颜色、纹理试拼,试拼完后编上号码,并堆放整齐。
(3)刷水泥浆结合层:在铺砂浆之前再次将地面砼基层清扫干净(包括拭排用的干砂及大理石块),然后用喷壶洒水湿润,刷一层素水泥浆(水灰比为0.5左右,随刷随铺砂浆)。
(2)基本项目:
1)花岗岩(大理石)表面洁净,图案清晰,光亮光滑,色泽一致,接缝均匀,周边顺直,板块无裂纹、掉角和缺楞等现象。碎拼大理石颜色协调,间隙适宜,磨光一致,无裂缝、坑洼和磨纹。
2)镶边用料及尺寸符合设计要求和施工规范规定,边角整齐、光滑。
(3)允许偏差项目:见表4—21。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
大理石花岗石铺装技术交底内容:
1.施工准备
(1)材料
1)天然大理石、花岗石的品种、规格应符合设计要求,技术等级、光泽度、外观质量要求,应符合国家标准《天然大理石
建筑板材》、《花岗石建筑板材》的规定。
2)水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级不宜小于32.5。
白水泥:白色硅酸盐水泥,其强度等级不小于32.5。
3)砂:中砂或粗砂,其含泥量不应大于3%。
4)大理石碎块及色石渣:石渣颜色应符合设计要求。
应坚硬、洁净、无杂物,粒径宜为4~14mm。
大理石碎块不带夹角,薄厚应一致。
5)矿物颜料(擦缝用)、蜡、草酸。
(2)施工机具
手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁錾子、台钻、合金钢钻头、笤帚、砂轮锯、磨石机、钢丝刷。
(3)作业条件
1)大理石、花岗石板块进场后,应侧立堆放在室内光面相对、背面垫松木条,并在板下加垫水方。
拆箱后详细核对品种、规格、数量等是否符合设计要求,有裂纹、缺棱、掉角、翘曲和表面有缺陷时,应予剔除。
2)搭设好加工棚,安装好台钻及砂轮锯,并接通水电源。
3)室内抹灰(包括立门口)、地面垫层、预埋在垫层内的电管及穿通地面的管线均已完成。
4)房间内四周墙上弹好+500mm水平线。
5)施工操作前应画出铺设大理石地面的施工大样图。
6)冬期施工时操作温度不得低于5℃。
2.工艺流程
准备工作试拼弹线试排刷水泥浆及铺砂浆结合层铺大理石板块(或花岗石板块)灌缝、擦缝打蜡
3.施工过程详解
(1)准备工作
1)以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系。
2)基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫干净。
(2)试拼:在正式铺设前,对每一房间的大理石(或花岗石)板块,应按图案、颜色、纹理试拼,将非整块板对称排放在房门靠墙部位,试拼后按两个方向编号排列,然后按编号码放整齐。
(3)弹线:为了检查和控制大理石(或花岗石)板块的位置,在房间内拉十字控制线,弹在混凝土垫层上,并引至墙面底部,然后依据墙面+500mm标高线找出面层标高,在墙上弹出水平标高线,弹水平线时要注意室内与楼道面层标高要一致。
(4)试排:在房间内的两个相互垂直的方向铺两条干砂,其宽度大于板块宽度,厚度不小于30mm、结合施工大样图及房间实际尺寸,把大理石(或花岗石)板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等部位的相对位置。
(5)刷水泥素浆及辅砂浆结合层:试铺后将于砂和板块移开,清扫干净,用喷壶洒水湿润,刷一层素水泥浆(水灰比为
0.4~0.5,不要刷的面积过大,随铺砂浆随刷)。
根据板面水平线确定结合层砂浆厚度,拉十字控制线,开始铺结合层干硬性水泥砂浆(一般采用1∶2~1∶3的干硬性水泥砂浆,干硬程度以手捏成团,落地即散为宜),厚度控制在放上大理石(或花岗石)板块时宜高出面层水平线3~4mm。
铺好后用大杠刮平,再用抹子拍实找平(铺摊面积不得过大)。
(6)铺砌大理石(或花岗石)板块:
1)板块应先用水浸湿,待擦干或表面晾干后方可铺设。
2)根据房间拉的十字控制线,纵横各铺一行,作为大面积铺砌标筋用。
依据试拼时的编号、图案及试排时的缝隙(板块之间的缝隙宽度,当设计无规定时不应大于lmm),在十字控制线交点开始铺砌。
先试铺即搬起板块对好纵横控制线铺落在已铺好的干硬性砂浆结合层上,用橡皮锤敲击木垫板(不得用橡皮锤或木锤直接敲击板块),振实砂浆至铺设高度后,将板块掀起移至一旁,检查砂浆表面与板块之间是否相吻合如发现有空虚之处,应用砂浆填补,然后正式镶铺,先在水泥砂浆结合层上满浇一层水灰比为0.5的素水泥浆(用浆壶浇均匀),再铺板块,安放时四角同时往下落,用橡皮锤或木锤轻击木垫板,根据水平线用铁水平尺找平,铺完第一块,向两侧和后退方向顺序铺砌。
铺完纵,横行之后有了标准,可分段分区依次铺砌,一般房间由里到外进行,逐步退至门口,便于成品保护,但必须注意与楼道相呼应。
也可从门口处往里铺砌,板块与墙角、镶边和靠墙处应紧密砌合,不得有空隙。
(7)灌缝、擦缝:在板块铺砌后l~2昼夜进行灌浆擦缝。
根据大理石(或花岗石)颜色,选择相同颜色矿物颜料和水泥(或白水泥)拌合均匀,调成1∶1稀水泥浆,用浆壶徐徐灌入板块之间的缝隙中(可分几次进行),并用长把刮极把流出的水泥浆刮向缝隙内,至基本灌满为止。
灌浆l~2h后,用棉纱团蘸原稀水泥浆擦缝与板面擦平,同时将板面上水泥浆擦净,使大理石(或花岗石)面层的表面洁净、平整、坚实,以上工序完成后,面层加以覆盖。
养护时间不应小于7d。
(8)打蜡:当水泥砂浆结合层达到强度后(抗压强度达到l.2MPa时),方可进行打蜡,打蜡后面层达到光滑洁亮。
4.应注意事项
(1)运输大理石(或花岗石)板块和水泥砂浆时,应采取措施防止碰撞已做完的墙面、门口等。
(2)铺砌大理石(或花岗石)板块及碎拼大理石板块过程中,操作入员应做到随铺随用干布揩净大理石面上的水泥浆痕迹。
(3)在大理石(或花岗石)地面或碎拼大理石地面上行走时,找平层水泥砂浆的抗压强度不得低于1.2MPa。
(4)大理石(或花岗石)地面或碎拼大理石地面完工后,房间应封闭或在其表面加以覆盖保护。
5.质量通病
(1)板面空鼓:由于混凝土垫层清理不净或浇水湿润不够,刷素水泥浆不均匀或刷的面积过大、时间过长已风干,干硬性水泥砂浆任意加水,大理石板面有浮土末浸水湿润等等因素,都易引起空鼓。
因此必须严格遵守操作工艺要求,基层必须清理干净,结合层砂浆不得加水,随铺随刷一层水泥浆,大理石板块在铺砌前必须浸水湿润。
(2)接缝高低木平、缝子宽窄不匀;主要原因是板块本身有厚薄及宽窄不匀、窜角、翘曲等缺陷,铺砌时未严格拉通线进行控制等因素,均易产生接缝高低不平、缝子不匀等缺陷。
所以应预先严格挑选板块,凡是翘曲、拱背、宽窄不方正等块材剔除不予使用。
铺设标准块后,应向两侧和后退方向顺序铺设,并随时用水平尺和直尺找准,缝子必须拉通线不能有偏差。
房间内的标高线要有专人负责引入,且各房间和楼道内的标高必须相通一致。
(3)过门口处板块易活动:一般铺砌板块时均从门框以内操作,而门框以外与楼道相接的空隙(即墙宽范围内)面积均后铺砌,由于过早上人,易造成此处活动。
在进行板块翻样提加工订货时,应同时考虑此处的板块尺寸,并同时加工,以便铺砌楼道地面板块时同时操作。
(4)踢脚板不顺直,出墙厚度不一致:主要由于墙面平整度和垂直度不符合要求,镶踢脚板时未吊线、未拉水平线,随墙面镶贴所造成。
在镶踢脚板前,必须先检查墙面的垂直度、平整度,如超出偏差,应先进行处理后再镶贴。
