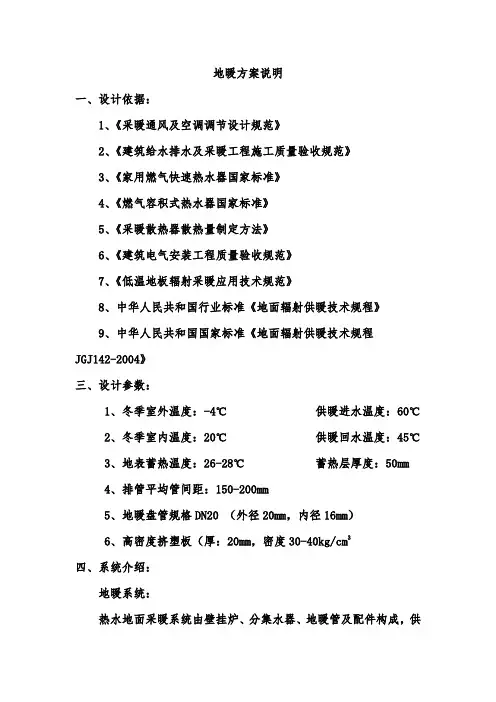

地暖设计施工说明
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
设计施工说明
一、工程概况:
本项目位于重庆市,建筑面积约为XXX平方米 ,实际采暖面积为xxx平方米.建筑类型为( )。
二、设计依据:
1、国家现行规范及行业标准
采暖通风及空气调节设计规范《GB50019-2003》
公共建筑节能设计标准《DBJ01-621-2005》
建筑给水排水及供暖工程施工质量验收规范《GB50242-2002》
低温热水地板辐射供暖系统施工安装图集《03K03404-2005》
低温热水地面辐射供暖技术规程《JGJ142-2004》
民用建筑节能设计标准《JGJ26-95》
2、地区气象参数
重庆地区冬季采暖室外计算干球温度4-6C、冬季最低温度-1.8C、室内设计温度18-22C、年平均湿度为75%
3、系统设计参数
本工程设计供回水温度:tg=60C,th=50C,供回水温差为10℃。
4、甲方提供的文件及资料
5、其他技术参数
1)、地板辐射采暖设计流速≥0.25m/s。
2)、地板辐射采暖系统工作压力不大于0.8MPa。
3)、试验压力应为工作压力的1.5倍,但不小于0.6Mpa,在1h内压阵不大于0.05Mpa,同时各连接处不渗漏为合格。
三、施工说明
1.施工前:
1.1.施工图设计资料齐全,己进行技术交底。
1.2.施工现场:有水,电供应设施.有专用的材料存放点。
1.3.管材在搬运过程中不应受到任何损坏,存放处避免阳光直射。
1.4.室内粗装修完毕,窗户安装完毕,待铺设地暖管地面平整清洁.平整度要求:高低差不大于10毫米。
1.5.安装人员应熟悉管材的一般性能,掌握基本操作要点。
1.6.塑料管安装前,应对管道的外观和接头的配合公差进行仔细检查,并清除管道和管件内外的污垢和杂物。
1.7.施工工具:专用管剪,管钳,冲击钻,胀糊螺栓,于钳,塑料扎带或固定卡子,抹子,推车,于动加压泵,压力表等,有条件的,宜配备专用钉管机。
1.8.所有地板内的孔洞应在供暖管道铺设之前打好,以免任何此后的钻孔操作。
2.施工程序:
2.1.清理场地,确认铺设地板辐射供暖区域内的隐藏工程全部完成并验收;平整地面,不能满足1.4条时.应设找平层。
2.2.与土壤或室外空气接触的地板处应设置防潮层(特别说明:若卫生间需采暖,必须在铺设保温板前设置防潮层)防潮层做法见(《建筑地面工程施工及验收规范》)《GB 50209》。
2.3.在供暖房间所有墙、柱与楼(地》板相交的位置需设边界保温带边界保温带应高出精装修地面标高(待精装修地面施工完成后,切除高于地板面以上的边界保温带).
2.4.铺设绝热层.绝热层应错缝.严密拼接.当设置保护层时,保护层搭接处至少重叠80mm.并宜用胶带粘牢。
2.5.安装分集水器,按照施工图核对分集水器位置.当立(干)管系统未清洗时,暂不与其连接.设置房间温度控制器的系统,还应检查温控器位置、分集水器处的电源接口及温控器信号线套管(预埋)等。
a.分集水器水平安装时,一般宜将集水器安装在上,分水器安装在下,分水器中心距地面不应小于350mm。
b分集水器垂直安装时,分集水箱下端距地面应不小于150mm。
2.6.设置伸缩缝。
2.7.敷设塑料管.根据设计图纸,优先按设计间距敷设,如因现场条件限制,应结合实际情况合理分布间距;穿越伸缩缝的环路应预先穿套管;按设计环路连接分集水器上、下管口.管道弯曲半径应不小于相关产品标准中规定的最小值。
2.8.固定塑料管.管道系统应扣紧以使其水平和竖直位置保持不变,铺设现浇层前后,管道垂直位移不应大于5mm.塑料管固定点的间距,取决于管材,管道尺寸和系统形式.设计图纸没有要求时,管卡间距不宜大于500mm;大于90度弯曲管段的两端和中点均应固定.固定方式可采用以下几种:
a.用塑料管卡将塑料管直接固定在复合保护层的绝热板上;
b.用扎带将塑料管绑扎在铺设于绝热层表面的钢丝网上;
c.卡在铺设于绝热层表面的专用管架、管卡、管槽上。
2.9.安装过程中,应防止油漆,沥青或其它化学溶剂污染塑料类管道;应及时封堵管道系统安装间断或完毕的敞口处。
2.10.检查环路外观:每个并联环路中不应有接头:弯管处的管道截面不应变形。
2.11.试压.关闭分集水器前的阀门,从注水排气阀(或适当位置)注入清水进行水压试验.试验压力为工作压力的1.5倍,但不小于0.6Mpa(升压时间不宜少于15分钟);稳压1小时内压力降不大于0.05Mpa,且不渗不漏为合格。
2.12.验收签字.试压合格后,应由监理工程师或建设单位项目专业负责人组织施工单位、业主在"分项工程质量验收表"上签字.分项工程质量验收表见((建筑给水排水及采暖工程施工质量验收规范》)《GB 50242》的附录C。
2.1
3.施工人员完成现浇层,填充混凝土时,不应迫使管子移动;避免砂浆进入绝热层及边界保温带的接缝处;于工铺平,压实混凝土,现浇层施工和养护期间,塑料管中应保持实验压力.2.1
4.当回填层现浇时,砂浆和室内温度不应低于5度,且保持在不低于5度至少3天。
2.15.立(干)管清洗,应在连接分集水器前对立(干)管进行清洗,直至进、出水达到相同标准。
2.16.系统试压,立(干)管与分集水器连接后,应进行系统试压,试验压力为系统顶点工作压力加0.2Mpa,降至工作压力后,不渗、不漏为合格。
2.17.系统试热.现浇层施工21天后进行试热,初始供水温度应为20-25度、保持3天,然后以最高设计温度保持4天,同时应完成系统(平衡)调试.试热和调试合格后也应由监理工程师组织施工单位等在分项工程质量验收表上签字。
四、其他
