尾矿库子坝堆积作业指导
尾矿坝维护安全管理作业指导(二篇)

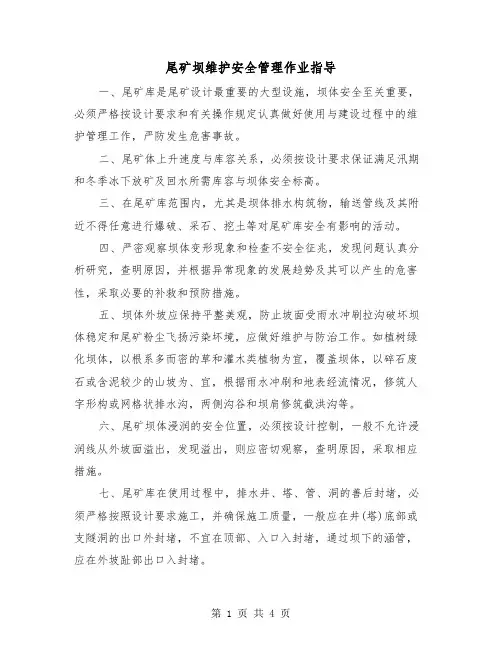

尾矿坝维护安全管理作业指导一、尾矿库是尾矿设计最重要的大型设施,坝体安全至关重要,必须严格按设计要求和有关操作规定认真做好使用与建设过程中的维护管理工作,严防发生危害事故。
二、尾矿体上升速度与库容关系,必须按设计要求保证满足汛期和冬季冰下放矿及回水所需库容与坝体安全标高。
三、在尾矿库范围内,尤其是坝体排水构筑物,输送管线及其附近不得任意进行爆破、采石、挖土等对尾矿库安全有影响的活动。
四、严密观察坝体变形现象和检查不安全征兆,发现问题认真分析研究,查明原因,并根据异常现象的发展趋势及其可以产生的危害性,采取必要的补救和预防措施。
五、坝体外坡应保持平整美观,防止坡面受雨水冲刷拉沟破坏坝体稳定和尾矿粉尘飞扬污染坏境,应做好维护与防治工作。
如植树绿化坝体,以根系多而密的草和灌木类植物为宜,覆盖坝体,以碎石废石或含泥较少的山坡为、宜,根据雨水冲刷和地表经流情况,修筑人字形构或网格状排水沟,两侧沟谷和坝肩修筑截洪沟等。
六、尾矿坝体浸润的安全位置,必须按设计控制,一般不允许浸润线从外坡面溢出,发现溢出,则应密切观察,查明原因,采取相应措施。
七、尾矿库在使用过程中,排水井、塔、管、洞的善后封堵,必须严格按照设计要求施工,并确保施工质量,一般应在井(塔)底部或支隧洞的出口外封堵,不宜在顶部、入口入封堵,通过坝下的涵管,应在外坡趾部出口入封堵。
八、在保证安全的前提下,应尽可能提高回水率,库内排(回)水构筑物的周围,应保持一定的水域和水平深度,以提高回水和外排水水质。
九、严防尾矿库在汛期发生严重事故,必须切实做好防汛排洪工作。
(一)汛前必须对排水洪、排水设计进行全面检查,尤其是进出水口,闸门等关键部位,应反复检查,发现问题必须及时处理。
(二)加强值班和巡视,巡坝工要做好详细的记录,排洪关口必须有专人守护,密切注视库池水情变化和坝体两侧地表沟谷经溜动态,发现险情及时报告。
尾矿坝维护安全管理作业指导(二)尾矿坝是矿山开采和选矿过程中产生的废弃物存放设施,其维护安全管理是保障尾矿坝运行安全的关键。
尾矿库各岗位安全操作规程安全作业指导书完整版
尾矿库各岗位安全操作规程安全作业指导书完整版必须认真仔细,确保设备和工具的完好无损。
3.操作时必须佩戴劳动防护用品,如手套、安全鞋等。
4.水泵工必须熟悉水泵的结构、工作原理和维修保养方法,能够正确操作水泵,及时排除故障。
5.在操作水泵时,必须严格按照操作规程进行,不得超负荷运转,确保设备的安全运行。
6.发现设备故障或异常情况时,必须立即停机检修,并及时上报领导。
7.负责水泵设备的日常维护保养工作,保证设备的正常使用寿命。
8.遵守企业安全生产规章制度和安全技术操作规程,严格执行安全操作程序。
三:尾矿库护坝工操作规程1.护坝工必须持证上岗。
2.在领导的指挥下,负责尾矿库护坝工作的安全和质量。
3.熟悉护坝工作的流程和方法,能够正确操作护坝设备。
4.在进行护坝工作时,必须佩戴劳动防护用品,如安全帽、安全鞋等。
5.严格按照操作规程进行护坝工作,不得擅自更改操作程序。
6.发现护坝设备故障或异常情况时,必须立即停机检修,并及时上报领导。
7.负责护坝设备的日常维护保养工作,保证设备的正常使用寿命。
8.遵守企业安全生产规章制度和安全技术操作规程,严格执行安全操作程序。
四:尾矿库管理人员操作规程1.管理人员必须持证上岗。
2.负责尾矿库的日常管理工作,包括安全、生产、质量等方面。
3.制定和实施尾矿库的各项管理制度和规定,确保尾矿库的安全和正常运行。
4.负责组织员工进行安全生产培训,提高员工的安全意识和技能。
5.负责组织检查和评估尾矿库的安全生产状况,及时发现和解决问题。
6.及时上报尾矿库的生产情况和安全事故,协助领导进行调查和处理。
7.督促员工遵守企业安全生产规章制度和安全技术操作规程,严格执行安全操作程序。
8.加强班组管理,提高班组的安全管理水平。
五:尾矿库筑坝工操作规程1.筑坝工必须持证上岗。
2.在领导的指挥下,负责尾矿库筑坝工作的安全和质量。
3.熟悉筑坝工作的流程和方法,能够正确操作筑坝设备。
4.在进行筑坝工作时,必须佩戴劳动防护用品,如安全帽、安全鞋等。
尾矿库覆土作业安全技术操作规程
尾矿库覆土作业安全技术操作规程
(一)操作要求
1、为保护尾矿坝坡面免遭雨水冲刷,根据《尾矿库安全技术规程》的要求,每级子坝必须覆土植草护坡。
2、每次覆土高度不高于5.0米,覆土厚度0.3~0.4米。
3、覆土前,检查坝坡面平整度,个别凹凸地方不能超过0.2米,超过的地方必须先整平,再覆土作业。
4、护坡用土质要求为强风化岩,有一定透水性,粒度0~25毫米占80%以上,粒度25~50毫米的占20%以下,不得有巨大石块存在。
5、选择符合要求土质地块,清除表面杂草、树木。
6、装载机铲运土至坝顶,装载机的前轮不能碾压坝顶边缘,以免破坏坝坡面形状,注意不要碾压放浆软管。
7、人工将土推平整,平土作业时,注意装载机的行进方向,避免装载机伤人。
8、坝坡面覆土结束后,要检查覆土质量,对不平整的地方,要重新进行清理,以保证坝坡面外形坡比。
9、检查排水沟、排渗沟是否有土堵塞,如有,立即清除,沟渠如有损伤,必须报告安全环保处,以便及时修复。
(二)应急处置
发生碰伤、扭伤、砸伤等较轻微且不危及生命的伤病时,先暂停工作进行紧急处理,同时立即上报,再视伤病严重程度考虑是否送院治疗。
尾矿子坝的堆筑方法
1、尾矿子坝的堆筑方法子坝的堆筑方法主要有冲积法、池填法、渠槽法和旋流器法等。
(1)冲积法如图3—20所示,此法筑坝是采用机械或人工从库内沉积滩上取砂,分层压实,堆筑子坝。
子坝不宜太高,一般以1~3m为宜。
尾矿坝上升速度较快者可高些,上升速度较慢者可矮些。
子坝顶宽一般为1.5~3m,视放矿主管大小及行车需要而定。
外坡坡比1:2,内坡坡比1:1.5。
该法筑坝速度快、密实度高,成本较低,操作较简单。
国内采用此法筑坝比较普遍。
图3—20冲积法筑坝1-放矿主管;2-放矿支管;3-初期坝;4-子坝(2)池填法如图3—21所示,此法筑坝是沿坝长先用人工堆筑子堤,形成连续封闭的若干个矩形池子(也称围埝),池子宽度根据子坝高度确定,长度可取20~40m,若太长沉积的尾矿粗细不均。
围埝高0.5~1.0m,顶宽约0.5m,坡比为1:1~1.5。
池子中部埋设溢流圈、溢流管,通向库内。
溢流管可采用承插式的陶土管、砼予制管或钢管。
溢流圈进浆口可低于埝顶0.2m左右。
图3—21池填法筑坝1-放矿主管;2-放矿支软管;3-围埝;4-溢流管;5-子坝廓线围埝筑成后,即可向池内排放尾矿浆,粗粒尾矿沉积于池内,细粒尾矿进入溢流圈,由溢流管流入库内。
在放矿过程中,应有专人在池内控制尾矿沉积状态和调剂放矿流量,防止冲毁堤埂。
待尾矿沉满池顶并干到能站人以后,可再在其上继续构筑围埝,加高子坝。
如果子坝较长时,围埝、放矿、干燥可交替进行。
但整个坝体应均匀上升。
放矿形成的子坝外形为阶梯状,必须用人工修齐外坡,并填实溢流口。
此法在筑坝期间细粒矿泥容易沉积在子坝前,对坝体稳定不利。
如果子坝太高,坝前沉积矿泥较厚,还会抬高坝体内的浸润线。
所以子坝高度以不大于2m为宜。
此法操作较简单,成本低,所以国内采用者也较多。
(3)渠槽法如图3—22所示,此法是沿坝长方向先用人工筑成两道平行的子堤,形成一条渠槽,从槽一端排放尾矿,尾矿在流动中沉积于渠内,细粒尾矿和水从槽的另一端流入库内,沉满以后,加高子堤继续排矿,逐层冲积最终形成子坝。
尾矿库堆积坝施方案

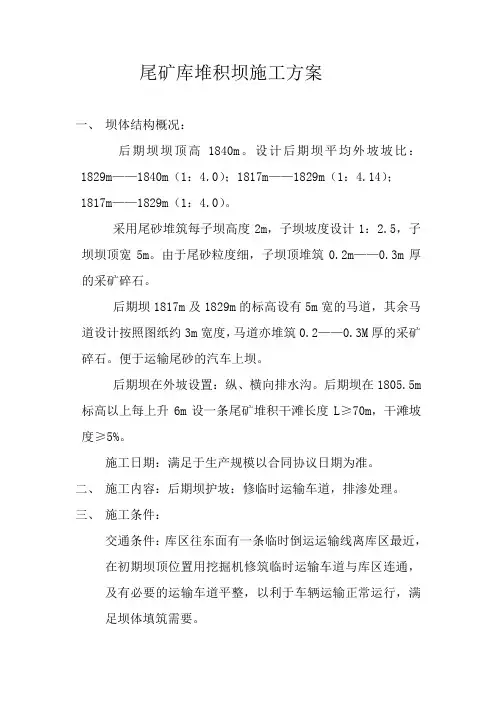

尾矿库堆积坝施工方案一、坝体结构概况:后期坝坝顶高1840m。
设计后期坝平均外坡坡比:1829m——1840m(1:4.0);1817m——1829m(1:4.14);1817m——1829m(1:4.0)。
采用尾砂堆筑每子坝高度2m,子坝坡度设计1:2.5,子坝坝顶宽5m。
由于尾砂粒度细,子坝顶堆筑0.2m——0.3m厚的采矿碎石。
后期坝1817m及1829m的标高设有5m宽的马道,其余马道设计按照图纸约3m宽度,马道亦堆筑0.2——0.3M厚的采矿碎石。
便于运输尾砂的汽车上坝。
后期坝在外坡设置:纵、横向排水沟。
后期坝在1805.5m 标高以上每上升6m设一条尾矿堆积干滩长度L≥70m,干滩坡度≥5%。
施工日期:满足于生产规模以合同协议日期为准。
二、施工内容:后期坝护坡:修临时运输车道,排渗处理。
三、施工条件:交通条件:库区往东面有一条临时倒运运输线离库区最近,在初期坝顶位置用挖掘机修筑临时运输车道与库区连通,及有必要的运输车道平整,以利于车辆运输正常运行,满足坝体填筑需要。
气候条件:施工气候大多数为冬季施工,施工难度较大,造成弊端。
四、采用尾砂及采矿废石“上游法”标准堆筑子坍。
根据施工设计图纸,确定边线及坡度要求,施工过程中涉及测量技术人员放样、确保堆积范围符合设计要求。
1、施工方法:选厂经过浓缩、压滤后的尾矿“滤饼”含水量约在25%左右。
凉晒处理至含水13%左右,用于堆筑后期坝。
由下层至上层分层依次从左向右进行,每层厚度在2M,用推土机平滩、修整、碾压密实。
推土机向前进占平料,严格平料厚度,挖掘机配合自卸车运输尾矿,按水平分层向上铺尾砂填筑,填筑严禁出现界沟,必须保证分层压实及边坡符合设计要求。
2、主要施工设备:挖掘机1台、推土机1台。
装载机1台,自卸车3台。
3、防渗措施:纵、横向排水沟互相连通,以保护坝面不受雨水充蚀。
本次后期坝内设计MY200的塑料排渗盲沟,后期坝每上升6m设置一条,共6条,每条长100米,合计600米,平行于后期坝主坝辅助线布置。
尾矿库安全管理作业指导(三篇)

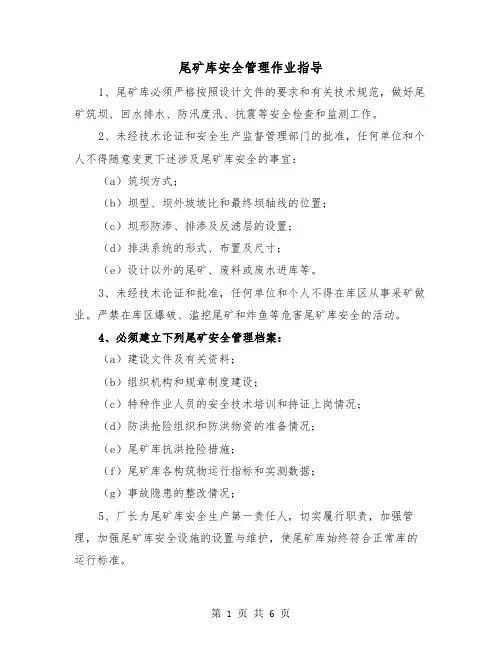

尾矿库安全管理作业指导1、尾矿库必须严格按照设计文件的要求和有关技术规范,做好尾矿筑坝、回水排水、防汛度汛、抗震等安全检查和监测工作。
2、未经技术论证和安全生产监督管理部门的批准,任何单位和个人不得随意变更下述涉及尾矿库安全的事宜:(a)筑坝方式;(b)坝型、坝外坡坡比和最终坝轴线的位置;(c)坝形防渗、排渗及反滤层的设置;(d)排洪系统的形式、布置及尺寸;(e)设计以外的尾矿、废料或废水进库等。
3、未经技术论证和批准,任何单位和个人不得在库区从事采矿做业。
严禁在库区爆破、滥挖尾矿和炸鱼等危害尾矿库安全的活动。
4、必须建立下列尾矿安全管理档案:(a)建设文件及有关资料;(b)组织机构和规章制度建设;(c)特种作业人员的安全技术培训和持证上岗情况;(d)防洪抢险组织和防洪物资的准备情况;(e)尾矿库抗洪抢险措施;(f)尾矿库各构筑物运行指标和实测数据;(g)事故隐患的整改情况;5、厂长为尾矿库安全生产第一责任人,切实履行职责,加强管理,加强尾矿库安全设施的设置与维护,使尾矿库始终符合正常库的运行标准。
6、为防止人员坠入库内发生危险,在库区周围设立警示标志和围栏,禁止进入库区内捕鱼游泳,防止事故发生。
尾矿库安全管理作业指导(二)尾矿库是指由采矿或冶炼等生产过程所产生的尾矿所堆积而形成的工程填埋场。
尾矿库的安全管理工作十分重要,关系到人民生命财产安全以及生态环境的保护。
本文将对尾矿库安全管理的相关内容进行详细介绍,包括尾矿库安全管理的重要性、主要工作内容、风险评估与控制、监测与应急预案等方面,旨在为尾矿库管理人员提供一份详细的作业指导。
一、尾矿库安全管理的重要性尾矿库安全管理是保障尾矿库安全运行的重要保障措施。
尾矿库一旦发生事故,不仅会造成人员伤亡和财产损失,而且还会对周围的环境造成严重的破坏。
因此,尾矿库安全管理的重要性不言而喻。
1.保障人员生命安全:尾矿库内部存在着各种潜在的安全隐患,如滑坡、坍塌、溃决等,这些都可能对人员的生命安全造成严重威胁。
尾矿库安全管理制度、堆坝技术要求、规程、警示标志
尾矿库安全管理制度作业规程子坝堆坝技术要求警示标志选矿厂2020年1月1日尾矿库管理制度为加强尾矿库安全管理,确保尾矿库平稳运行,防止和杜绝事故发生,特制定本制度:1、坚持“安全第一、预防为主、综合治理”的方针,抓好尾矿库的建设与管理。
2、认真落实尾矿库管理制度,遵守安全操作规程,落实各项责任制。
3、严格按照设计标准及技术规范做好尾矿库放矿、筑坝、回水、排水、防汛、抗震等安全检查和监测工作。
4、未经专业科技单位论证和批准,任何单位和个人不得在库区从事采矿作业及威胁库区安全的活动。
5、定期组织库区管理人员和尾矿工的培训工作,尾矿工必须持证上岗。
6、认真落实巡回检查制度,发现坝体、排水构筑物、库区周围渗漏等情况必须及时向公司主管和车间领导报告,立即采取措施进行补救。
由于检查不到位,导致库区发生安全事故,根据情节轻重,对当班尾矿工予以100—500元罚款,同时追究相关人员的责任。
7、值班人员不得迟到、早退、离岗、睡岗,检查时,发现一例,罚款50元/人。
8、库区、蓄水池内严禁放牧、放炮、挖土、游泳、滑冰。
9、放矿、堵眼、排水必须提前请示,服从选厂车间管理,保证干滩面积,保证生产用水。
10、认真做好交接班,填好各种记录。
月底,由班长将各种记录交选厂车间主任,转安全科存档。
尾砂堆积坝施工技术要求(1)尾矿堆积坝筑坝时要将岸坡上的树木、草皮、树根等全部清除,若遇泉眼、洞穴等应妥善处理。
清除杂物不得就地堆积,应运到库外适当地点。
岸坡清理应作隐蔽工程记录,经主管技术人员检查合格后方可充填筑坝。
(2)后期利用坝前粗尾砂堆筑子坝,事先要立杆放线,一要保证坝轴线与沟谷的纵向垂直,二要保证坝外坡坡比符合设计要求。
子坝顶宽2m,高 2m,下游坡比1:4,当一级子坝堆满(即坝前尾砂堆至一定高度)时,向库内平移2m修筑下一级子坝,然后把矿浆管移至新子坝向库内放矿依次堆至最终坝顶。
(3)每级子坝堆满后向库内平移2m,修筑下一级子坝,才能保证总平均外坡比达到1:5。
尾矿坝工安全操作规程(湿排)
尾矿坝工安全操作规程(湿排)岗位要求:尾矿坝工必须经培训合格取得特种作业资格证方可上岗。
(一)作业前1.接班:认真执行接班制度并签字接班。
2.现场检查:检查尾矿输送管路、阀门是否完好;检查在线监测设施、监控设施是否完好;检查人工检测井、排洪、排渗设施是否完好;检查防洪物资是否齐全。
3.安全确认:工段长(安全员)进行现场二级确认,符合安全条件方可作业。
(二)作业中4.作业巡查:(1)巡查尾矿库水位、坝体、各种设施,维护坝坡、边沟明沟清理、环境保护等各项工作;负责尾矿坝坝面和叠坝工作,必须保证尾矿坝沿有足够的堆积高度。
发现隐患和不安全征兆等各项因素要及时汇报,并及时采取应急措施。
(2)巡查排洪设施排水是否正常并做好记录。
(3) 巡查尾矿库输送管路是否有跑、冒、滴、漏现象,发现及时处理。
(4)巡查尾矿坝的干滩长度及库池内水位符合要求,当干滩长与回水所需沉降区相矛盾时,必须首先满足安全所需滩长。
(5)对坝体上的观测管、排渗设施要严加看管,严禁破坏。
尾矿坝内严禁闲杂人员进入,防止发生意外,尾矿库周围必须严格按规程要求设置相应警示标志。
5.尾矿排放:尾矿库排放尾矿时,要及时调节放矿阀门,进行分散放矿,不得任意从库后放矿,达到沉积滩面均匀平整,沉积滩有足够的安全长度。
放矿时严禁矿浆流沿子坝内坡趾流动,严禁长时间固定于某一位置放矿,经常调整排放点,避免出现反坡、侧坡、扇形坡和细粒尾矿大量集中沉积于某端或某侧。
6.尾矿检测:入库尾矿指标(比重、浓度、粒度)检测频率应不少于每周一次,应满足设计要求。
当检测指标与设计指标出现偏差应采取相关措施,严重时停止排放,并进行上报。
7.水位监测:定期测量水位及浸润线埋深,并记录在交接班记录本上,汛期要适当增加测量次数,并将测量结果及时汇报。
汛期时必须对尾矿库各部位加强巡视,密切注视库内水情变化和坝体两侧沟谷地表径流状态,发现险情立即汇报,并采取紧急措施处理。
坝外坡及两侧沟谷,不得有地表积水,如有要查明原因,并及时采取措施排除。
尾矿坝筑坝作业指导
尾矿坝筑坝作业指导尾矿坝的安全与稳定性是关系到环境和人类的生命财产安全的重要问题。
尾矿坝筑坝作业尤其关键,在施工过程中,必须遵循严格的流程与规范,以确保项目的质量、安全和进度。
1. 前期准备在筑坝作业前,必须进行全面的前期准备工作,确保施工期间的安全与良好的效果:1.1. 完成工程设计:依据尾矿坝的区域规划和地质测量的结果,设计尾矿坝的大小、形态和结构类型等。
1.2. 开展环境影响评估:明确地理环境对尾矿坝造成的影响和风险,制定相应的应急和预防措施。
1.3. 制定工程施工方案:确立每个施工阶段的目标、动作和结果,规范施工者的行为,限制施工期间对环境造成的影响。
2. 施工阶段2.1. 掘进工作根据施工方案,开挖Foundation trench 掏地基沟槽。
掘进的深度需满足基础沟槽设计的要求,并根据基础设计定位桥墩和桥梁。
充填垫层:在沟槽底部铺设清洁砾石防止浸水。
在砾石顶层上放置独立板并铺设钢筋,土壤将在钢筋上方压缩并减少资料沉降。
基础沟槽倾角和竖向错位:确保预算规定的尺寸。
2.2. 配筋工作配合工人的工作进行多次检查,以确保在尾矿坝施工过程中配筋的准确性。
在沟槽中放置钢筋并固定筋爪,把钢筋按设计要求粘合在一起。
填充掏出层高程以下的备用层,然后用卡子或其他方法将钢筋固定在层面上。
2.3. 浇注混凝土为了保证混凝土的强度和韧性,应在掏出层中加入一定数量的矿物掺合料。
劳动者应注意混凝土的抵达时间,以确保每个施工节点的质量和质量。
由于混凝土的硬化速度很快,需要在混凝土浇注前准备好混凝土模板,并确保混凝土配合比、质量等方面的合理性。
2.4. 施工阶段的安全管理在施工期间,必须进行严格的安全管理,确保劳动者和设备的安全,且坝体质量安全可靠。
施工期间必须做好以下安全措施:•按要求投资和配置安全设施•建立质量和安全查核机制•建立管理和执行的安全制度•建立财务报告、审计和监管机制3. 施工质量和验收完成尾矿坝筑坝作业后,必须进行质检和验收。
尾矿库操作规程
尾矿库操作规程
1.操作与维护。
1.1 收听天气预报,掌握洪水情况并做好原始记录,遇有大雨、暴雨、台风时通知选矿车间领导及时调节尾矿水位,进行调洪处理。
1.2 经常检查尾砂管路是否有磨损、穿孔现象,确保尾砂排入尾矿库,处理不了的故障要及时报告公司。
1.3 尾矿坝内坡应均匀堆积,及时调整放矿管,使坝坡面均匀一致,保持干滩长度。
1.4 根据季节变化,有预见性的控制好尾矿库水位的高低,雨季低、旱季高。
1.5 筑子坝时,高低要均匀,外坡堆积坡大于1:3.5,与山坡交接处,要做防渗处理,防止污染。
1.6经常检查尾砂坝周围的防洪沟是否淤积堵塞,特别遇大雨水,应巡回检查,发现问题及时处理,确保安全。
1.7根据水位的实际情况加高溢水井高度,施工时要坐浆、抹面,防止渗水、漏水。
1.8溢水井服务完毕要及时封井,封井要牢固,不准渗水、
漏水。
1.9尾矿库要备齐、备足各种防洪工具和材料。
1.10尾矿排水要定期采样,化验浑浊度和各种选矿药剂浓度,做到达标排放。
2.安全注意事项。
2.1 尾矿库区内禁止放牧。
2.2 尾矿库内禁止人员野浴。
2.3 尾矿管理员进入尾矿库溢流井,乘竹伐时应穿好救生衣。
2.4 雨季要增加看守人员和检查频次,坚持24小时值班制度。
尾矿库子坝施工方案百度
尾矿库子坝施工方案1. 引言尾矿库是储存采矿过程中产生的尾矿和废弃物的地方,其安全施工和管理是保障矿山环境安全的重要措施之一。
本文档将介绍尾矿库子坝的施工方案,包括施工前的准备工作、施工过程的具体步骤和施工后的验收工作等内容。
2. 施工前的准备工作在进行尾矿库子坝施工前,需要进行如下准备工作:2.1 场地准备首先,需要对施工场地进行清理和平整,清除无关物品和障碍物,确保施工平台的无障碍性,为施工提供充足的空间。
2.2 施工材料准备在施工前,需要准备好以下材料:•混凝土:采用抗渗性好、强度高的这种混凝土,以确保子坝的稳定性。
•钢筋:用于增加混凝土的抗拉强度,提高子坝的承载能力。
•地膜:用于增强子坝底部的抗渗性和防渗能力。
•排水设施:用于排除尾矿库内的水分,保持地基的稳定性。
2.3 设备准备在施工前,需要准备好以下设备:•挖掘机:用于挖掘基坑和填方。
•搅拌车:用于搅拌混凝土。
•铲车:用于将混凝土运输到施工现场。
•浇筑机:用于将混凝土均匀地浇注到子坝的不同部位。
3. 施工过程尾矿库子坝的施工过程主要分为以下几个步骤:3.1 基坑挖掘首先,在合适的位置挖掘基坑,确保基坑的尺寸和形状符合设计要求。
同时,根据设计要求,预留好子坝后续施工的空间,并做好基坑边坡的支护。
3.2 坝体填筑在基坑挖掘完成后,开始进行坝体填筑。
首先,在基坑底部铺设一层地膜,以增强子坝的抗渗性和防渗能力。
然后,使用挖掘机或铲车将预制的混凝土块运输到基坑,逐层填筑并压实,确保填筑均匀。
3.3 钢筋绑扎在坝体填筑完成后,开始进行钢筋的绑扎。
根据设计要求,将钢筋按照一定的布置方式放置在坝体内,同时使用钢丝或焊接将钢筋牢固地固定在一起,以增加子坝的抗拉强度。
3.4 混凝土浇筑完成钢筋绑扎后,开始进行混凝土的浇筑。
使用搅拌车将混凝土运输到施工现场,通过浇筑机将混凝土均匀地浇注到子坝的不同部位,同时进行充分的振捣和抹平处理,确保混凝土的质量和密实度。
尾矿坝堆筑
尾矿坝堆筑一、尾矿筑坝的基本要求(1)尾矿筑坝一般先堆筑子坝,再通过排放尾矿,靠尾矿自然沉积形成尾矿坝的主体,子坝最后成为尾矿坝的下游坡面的一层坝壳。
所以说尾矿筑坝应包含堆筑子坝和尾矿排放两部分,而且后者更为重要。
(2)每期堆坝作业之前必须严格按照设计的坝面坡度,结合本期子坝高度放出子坝坝基的轮廓线。
筑成的子坝轮廓清楚,坡面平整,坝顶标高要一致。
(3)对岸坡进行清基处理。
将草皮、树根、废石、废管件、管墩、坟墓及有关危及体安全的杂物等应全部清除。
若遇有泉眼、水井、洞穴等,应进行妥善处理,作好隐蔽工程记录,经主管技术人员检验合格后,方可冲填筑坝。
(4)尾矿堆坝的稳定性取决于沉积尾砂的粒径粗细和密实程度。
因此,必须从坝前排放尾矿,以使粗粒尾矿沉积于坝前。
子坝力求夯实或碾压。
(5)浸润线的高低也是影响尾矿堆坝稳定性的重要因素。
坝前沉积大片矿泥会抬高坝体内的浸润线。
因此,在放矿过程中,应尽量避免大量矿泥分布于坝前。
二、排矿管件的使用与维护尾矿排放的管件主要指放矿主管、放矿支管、调节阀门、三通联接管、铠装胶管和水力旋流器等。
(一)放矿主管沿坝顶敷设的尾矿输送管称为放矿主管。
冬季昼夜温较大时,因管道伸缩不均匀,其薄弱处极易开焊或被拉断,此时矿浆易冲毁子坝,造成事故。
(二)放矿支管(又称为散放矿管)将放矿主管内矿浆引流排入尾矿库的管道,称为放矿支管。
主管与支管用特制的三通(俗称贴底叉)联结。
放矿支管由矿浆调节阀门和支管两部分组成。
支管一般采用焊接钢管,放矿支管的分布间距、长度、管径的大小可根据各矿山尾矿性质、排尾量等情况确定。
在尾矿排放时,尾矿的沉积都是以支管口的抛落点为圆心,由高到低,由近到远呈扇型体彼此叠加。
一般支管的间距以交线与抛落点高差不大于200毫米为宜。
支管的长度太短,矿浆会直接冲刷子坝坝趾。
支管太长,则放矿后矿浆回流冲刷子坝内坡坡面,且细粒尾矿沉积于坝前,影响坝体稳定。
放矿支管管径一般为主管的1/5~1/3。
尾矿库安全操作规程
尾矿坝工的安全操作规程(一)、尾矿的安全排放1、放矿时应有专人管理,做到勤巡视、勤记录、勤汇报,不得离岗,保证每小时至少巡检一遍。
2、在排放尾矿作业时,应根据排放的尾矿量,开启足够的放矿支管根数,一般开启3~5根放矿支管,使尾矿均匀沉积。
3、经常调整放矿地点,使滩面沿着平行坝轴线方向均匀整齐,应避免出现侧坡、扇形坡等起伏不平现象,以确保库区所有堆坝区的滩面应均匀上升。
4、严禁独头放矿,因独头放矿会形成坝前尾矿沉积粗细不均,细粒尾矿在坝前大量集中,对坝体稳定不利。
5、严禁出现矿浆冲刷子坝内坡的现象,尾矿滩面及下游坡面上不得有积水坑。
6、严禁在非堆坝区放矿。
因为它既对坝体稳定不利,又减少了必要的调洪库容。
7、应于适当时机提前在副坝上放矿,为尾矿堆坝创造有利的坝基条件。
8、放矿主管一旦出现漏矿,极易冲毁坝体。
发现此情,应立即汇报车间调度,停止运行,及时处理。
特别是在沉积滩顶接近坝顶又未堆筑子坝时,是矿浆漫顶的多发期。
在此期间放矿半小时巡查一次,勤调放矿点,谨防矿浆漫顶。
9、对处于备用的管道,应将其矿浆放尽,以免剩余矿浆冻裂管道和沉积尾矿砂堵塞管道。
10、多开启几个调节阀门可减少矿浆在支管内的过流速度,从而减少其磨损;阀门的开启和关闭应快速开启,且应开启到位或完全关闭,以减轻其磨损。
11、阀门在严寒的环境下极易冻裂。
因此,在冬季应采取措施予以保护,一般情况下可采用草绳或麻绳多层缠绕,,也可用尾矿砂覆盖阀门体等措施加以保护。
12、在强风天气放矿时,应尽量使矿浆至溢水塔的流径最长且在顺风的排放点排放。
13、如发现支架松动、悬空或折断,应及时处理修复。
14、在冰冻期一般采用库内冰下集中放矿,以免在尾矿沉积滩内(特别是边棱体)有冰夹层或尾矿冰冻层存在而影响坝体强度。
15、冰冻期、事故期或由某种原因确需长期集中放矿时,不得出现影响后续堆积坝体稳定的不利因素。
(二)、尾矿库的日常巡检1、勤检查。
检查内容:管道是否畅通、排矿是否正常、坝内水位高低,滩长是否合适,溢流塔运行是否正常、坝面无积水坑、库区周边是否有违章作业等;2、初期坝以及各级子坝是否有渗水现象,坝体外坡是否有被雨水冲刷沟槽,特别是雨季,不得离开坝体,做到全面细致的巡回检查,有情况应及时处理并向上级报告;3、坝体内外禁止任何人挖方取土和开山炸石等作业,如发现在库区周围爆破、滥挖尾矿、堵塞排水口等危害尾矿库安全的活动,应及时劝阻并制止;4、保护好坝面植被,防止人为破坏;5、发现险情,应及时报告上级,必要时有权当机立断采取排险措施。
尾矿库筑坝安全作业标准
尾矿库筑坝安全作业标准
1
尾矿库筑坝安全作业标准
制定部门:某某单位
时间:202X 年X 月X 日
封面
页
尾矿库筑坝安全作业标准
为规范本单位生产生活及工作次序,确保本单位相关工作有序正常运转,根据单位发展需要,结合单位工作实际情况,特制定《尾矿库筑坝安全作业标准》,望本单位职工严格执行!
1、施工单位务必为具有相应施工资质,作业人员务必取得相关证件才能作业。
2、筑坝现场施工人员务必严格按要求穿戴劳动保护用品才能作业。
3、施工过程中,务必有专人进行安全监管。
4、筑坝一般先堆筑子坝,再通过排放尾矿,靠尾矿自然沉积形成尾矿坝的主体,子坝最后形成为尾矿坝的下游坡面的一层坝壳。
5、每期堆坝作业前,务必严格根据设计的坝面坡度,结合本期子坝高度放出子坝坝基的轮廓线,筑成的子坝轮廓清楚,坡面平整,坝顶标高一致。
6、对岸坡进行清基处理。
将草皮、树根、废石等杂物全部清除,若有泉眼、水沟、洞穴等,应进行妥善处理,做好隐蔽工程相关的记录,经主管技术人员检验合格后,才能堆筑坝体。
7、筑坝时粗颗粒尾矿沉积于坝前,细颗粒排至库区内,在沉积滩内不允许有大面积矿泥沉积。
沉积滩顶应均匀平整、沉积滩坡度及长度应符合设计要求。
8、堆筑的子坝务必压实或夯实。
9、坝堆筑完工,应进行质量检查,检查相关的记录经主管人员签字后交技术部或安全环保部。
2
某某单位(人)202X年X月X日
3。
尾矿库作业指导书
尾矿库关键任务作业指导书
尾矿库关键任务作业指导书 1
一、回水泵检修作业指导书 1
二、筑坝作业指导书 5
三、放矿作业指导书 8
四、泄洪作业指导书 11
五、移动管道作业指导书 14
六、电工检修作业指导书 17
七、护坝作业指导书 20
八、水位控制作业指导书 23
九、挖掘机作业指导书 25
十、维修焊工作业指导书 27
十一、排渗铺设作业指导书 30
十二、排水隧洞检查作业指导书 33
十三、尾矿库回水口移位安全作业指导书 35 十四、尾矿坝监测安全作业指导书 39
一、回水泵检修作业指导书
(班长)签字:填报人:填报日期
二、筑坝作业指导书
(班长)签字:填报人:填报日期
三、放矿作业指导书
(班长)签字:填报人:填报日期
四、泄洪作业指导书
(班长)签字:填报人:填报日期
五、移动管道作业指导书
(班长)签字:填报人:填报日期。
尾矿坝放矿安全作业标准
尾矿坝图纸安全操作标准
1.作业前,穿戴劳动防护用品。
2.检查尾矿总管在坝上的连接是否松动,是否有漏浆和管道磨穿现象。
3.检查各放矿支管与主管是否可靠连接,是否有漏浆和管道磨穿现象。
4.验证并确认输送尾矿浆液管道上的阀门,该开启的是否开启,该关闭的是否关闭;确定放矿支管是否打开,确认未放矿的支管是否关闭。
5.根据尾矿沉积滩的平整度要求,选择大坝上放矿支管的位置,确保尾矿沉积干滩平整,水边线平滑,须实行坝前均匀放矿,使粗粒尾矿沉积于坝前。
6.非特殊情况,坝肩或临时放矿点不允许放矿,必需在坝前均匀放矿,防止尾矿泡沫在坝前聚集,影响坝体的安全稳定性。
7.严禁尾矿浆冲刷坝内坡面、拉沟等现象;禁止尾砂矿工单独进入大坝,并切换到分支图纸。
尾矿坝维护安全管理作业指导
尾矿坝维护安全管理作业指导书一、尾矿库是尾矿设计最重要的大型设施,坝体安全至关重要,使用和施工过程中的维护和管理工作必须严格按照设计要求和相关操作规程进行,严防发生危害事故。
二、尾矿体上升速度与库容关系,必须按照设计要求,保证汛期和冬季采冰和回水所需的库容和大坝安全高程。
三、在尾矿库范围内,尤其是坝体排水构筑物,不得在输气管道内及其周围随意进行爆破、采石、挖土等对尾矿库安全有影响的活动。
四、严密观察坝体变形现象和检查不安全征兆,发现问题认真分析研究,查明原因,并根据异常现象的发展趋势及其可能产生的危害,采取必要的补救和预防措施。
五、坝体外坡应保持平整美观,防止边坡被雨水冲刷,拉沟渠破坏坝体稳定,尾矿粉尘飞扬污染环境,应做好维护与防治工作。
如植树绿化坝体,以根系多而密的草和灌木类植物为宜,覆盖坝体,以碎石废石或含泥较少的山坡为、宜,根据雨水冲刷和地表经流情况,修筑人字形构或网格状排水沟,两侧沟谷和坝肩修筑截洪沟等。
六、尾矿坝体浸润的安全位置,必须按设计控制,通常,不允许浸润线从外坡溢出,发现溢出,则应密切观察,查明原因,采取相应措施。
七、尾矿库在使用过程中,排水井、塔、管、洞的善后封堵,施工必须严格按照设计要求进行,并确保施工质量,一般应在井(塔)底部或支隧洞的出口外封堵,不宜在顶部、入口入封堵,通过坝下的涵管,应在外坡趾部出口入封堵。
八、在保证安全的前提下,应尽可能提高回水率,库内排(回)水构筑物的周围,应保持一定的水域面积和水平深度,以提高回水和外排水水质。
九、严防尾矿库汛期发生重大事故,必须切实做好防汛排洪工作。
(一)汛前必须对排水洪、排水设计全面检查,尤其是进出水口,闸门等关键部位,应反复检查,发现问题必须及时处理。
(二)加强值班和巡视,巡坝工要做好详细的记录,排洪关口必须有专人守护,密切关注水库和大坝两侧表面冲沟的水情变化,发现险情及时报告。
尾矿坝筑坝作业指导
编号:SY-AQ-09147( 安全管理)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑尾矿坝筑坝作业指导Operation guidance of tailing dam construction尾矿坝筑坝作业指导导语:进行安全管理的目的是预防、消灭事故,防止或消除事故伤害,保护劳动者的安全与健康。
在安全管理的四项主要内容中,虽然都是为了达到安全管理的目的,但是对生产因素状态的控制,与安全管理目的关系更直接,显得更为突出。
1、尾矿坝滩顶高程必须满足生产、防汛、冬季冰下放矿和回水的要求。
2、尾矿筑坝必须有足够的安全超高、沉积干滩长度和下游坝面坡度。
3、上游式尾矿筑坝法,应于坝前均匀分散放矿,修子坝或移动矿管时除外,不得任意从库后或库侧放矿;同时满足以下要求;(a)粗颗粒尾矿沉积于坝前,细颗粒排至库内,在沉积滩范围内不允许有大面积矿泥沉积;(b)沉积滩顶应均匀平整;(c)沉积滩坡度及长度等应符合设计的要求;(d)严禁矿浆沿子坝内坡趾横向流动冲刷坝体;(e)放矿矿浆不得冲刷坝坡;(f)放矿应有专人管理;4、坝体较长时应采用分段交替放矿作业,使坝体均匀上升,应避免滩面出现侧坡、扇形坡或细颗粒尾矿大量集中沉积于一端或一侧。
5、每期子坝堆筑完毕,应进行质量检查,检查记录需经主管技术人员签字后存档备案。
主要检查内容:(a)子坝剖面尺寸、长度、轴线位置及边坡坡比;(b)新筑子坝的坝顶及内坡趾滩面高程、库内水面高程;(c)尾矿筑坝质量。
6、初期坝建设按设计图纸要求组织施工。
这里填写您的公司名字Fill In Your Business Name Here。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
尾矿库子坝堆积作业指导
初期坝顶标高Xm,堆高Xm,为XXX坝。
最终设计堆坝高程Xm,堆高Xm,设计堆坝总高Xm,目前堆坝高程Xm。
筑坝作业由我矿施工管理并具体实施。
具体实施方案如下:
1、尾矿库筑坝按设计要求必须采用坝前均匀分散放矿,以实现粗颗粒尾矿沉积于坝前,细颗粒尾矿排至库内,尾矿堆积坝体均匀上升。
不得任意从库后或库侧放矿。
2、放矿主管沿子提顶敷设,并随尾矿堆积坝的升高而向上移动和加长,放管支管每间隔10米设置一根,每5根支管为一个工作组,每3个工作组为一放矿区域,每一放矿区域分为干燥区、准备区、冲积区三区。
堆坝时三个区交替轮流放矿。
3、尾矿堆筑子坝取坝前35m宽范围内的尾粉砂作为筑坝材料,但不得在子坝附近5m内挖取土筑子坝。
筑坝取材(尾粉砂)厚度《60Omm.
4、子坝堆积严格按设计作业,外坡比1:4,每次堆积高度1.5-2.Om外坡覆盖土后种植草皮层。
5、子坝堆积作业必须保证:1、洪期干滩长度>7Om;2、子坝洪期安全超高值>0.7m;3、子坝堆积外坡比1:4。
6、为降低库内均匀线,子坝每堆高4m,库内设置一层纵向排渗盲沟,盲沟每间隔10m设置一道;坝前设置横向排水沟,坝两岸设置截洪沟。
子坝每堆高8m设置1.5m-3m宽马道。
7、筑坝作业人员必须身体健康,劳动力强,懂技术,患有高血压,心
脏病,精神病,深度近视的人员一律不准进行筑坝作业。
8、筑坝作业人员必须配戴安全帽,穿平底胶鞋,筑坝作业人员中,设置专职安全员,专门负责作业过程中得安全和质量问题。
9、每次筑坝作业时,基建工程部工程技术人员参与2-3人专业安全员1人专门负责作业过程中的安全和质量问题。
每次筑坝作业时,技术人员及安全员都要复查上次筑坝的坡面有无漏浆(露砂)现象,查看坝前横向排水沟有无跑浑漏浆现象,并以此作为每次筑坝的安全、质量标准。
