发电厂沉降观测方案

合集下载

风力发电机基础沉降观测专项施工方案

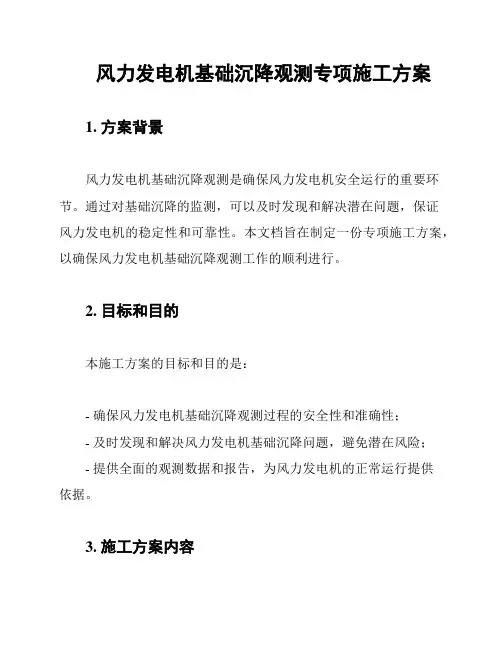

风力发电机基础沉降观测专项施工方案

风力发电机基础沉降观测专项施工方案1. 方案背景风力发电机基础沉降观测是确保风力发电机安全运行的重要环节。

通过对基础沉降的监测,可以及时发现和解决潜在问题,保证风力发电机的稳定性和可靠性。

本文档旨在制定一份专项施工方案,以确保风力发电机基础沉降观测工作的顺利进行。

2. 目标和目的本施工方案的目标和目的是:- 确保风力发电机基础沉降观测过程的安全性和准确性;- 及时发现和解决风力发电机基础沉降问题,避免潜在风险;- 提供全面的观测数据和报告,为风力发电机的正常运行提供依据。

3. 施工方案内容3.1 观测设备准备在观测工作开始前,需要进行观测设备的准备。

具体包括:- 选择合适的测量设备和仪器,并确保其准确性和可靠性;- 根据实际情况选择观测点位,并确定观测的时间和周期。

3.2 观测工作流程本方案的观测工作流程如下:1. 在观测点位设置观测仪器,并进行初始测量;2. 每日按照预定的时间安排进行观测,并记录所得数据;3. 对观测数据进行分析和处理,生成观测报告;4. 根据观测报告,采取相应措施解决潜在问题;5. 定期对基础沉降进行重复观测,以确保观测结果的准确性和可靠性。

3.3 安全措施为确保观测工作的安全进行,需要采取以下安全措施:- 观测工作前,必须对仪器设备进行检查和维护,确保其正常工作;- 在观测现场设置明显的警示标识,以防止他人误入施工区域;- 按照规定的程序操作仪器设备,并确保操作人员具备必要的专业知识和技能;- 如发现设备故障或观测点位变化,应立即停止观测并进行处理。

4. 施工方案评估本施工方案的效果可以通过以下指标进行评估:- 观测数据的准确性和可靠性;- 观测报告的及时性和完整性;- 对潜在问题的发现和解决能力。

5. 总结本文档提供了一份风力发电机基础沉降观测专项施工方案。

通过严格按照方案的要求进行施工,可以确保风力发电机的安全运行和可靠性。

同时,这份施工方案也提供了评估观测效果的指标,以帮助检验和改进工作质量。

100MW风电场项目沉降观测方案

100MW风电场项目沉降观测方案

100MW风电场项目沉降观测方案概述深能高邮东部100MW风电场项目是一项重要的能源工程,旨在为当地提供可靠的电力供应。

为了保证工程的可靠性和安全性,我们XXX负责该项目的沉降观测工作。

本文将介绍我们的沉降观测施工方案,包括沉降基准点的布设、变形监测施工组织、沉降观测中遵循的原则及观测点的保护、安全文明施工和沉降观测的基本要求。

二、监测目的沉降观测是保证建筑物安全施工和运营的重要检测过程。

通过对建筑物的沉降进行跟踪观测,获得准确可靠的沉降数据,了解建筑物的实际沉降情况,为建筑施工和运营安全提供数据保证。

同时,通过与设计值进行比较,及时反馈监测结果,为合理确定保护措施提供依据;得到监测数据,以充分验证设计理论是否正确,提供设计并修改所需的经验数据,同时还是实现信息化施工的重要手段。

我们的公司采用先进的测量仪器设备和观测技术,保证监测成果的准确性和可靠性,为工程施工提供放心可靠的技术保障。

三、执行规范我们遵循了《建筑变形测量规范》( 8-2016)、《建筑施工测量技术规程》(DB11/T446-2015)和《工程测量规范》(GB—2016)等规范,确保沉降观测工作的科学性和规范性。

在具体实施中,我们注重沉降基准点的布设、变形监测施工组织、沉降观测中遵循的原则及观测点的保护、安全文明施工和沉降观测的基本要求。

通过以上措施,我们将为深能高邮东部100MW风电场项目的安全施工和运营提供有力的技术支持。

建筑工程资料管理规程》(/T185-2009)和《国家一二等水准测量规范》(GB/T-2016)是本工程建筑变形测量和水准测量的重要规范。

根据本工程的特点,本工程建筑变形测量的沉降观测等级选用二级。

表001规定了建筑变形测量的级别、精度指标及其使用范围,包括地基基础设计为甲、乙级的建筑的变形测量、场地滑坡测量、重要管线的变形测量、地下工程施工及运营中变形测量、大型市政桥梁变形测量等。

表002规定了水准测量的仪器型号和标尺类型,包括使用的仪器型号、标尺类型、量级别高差中误差、特级、一级、二级、三级等。

沉降观测施工方案(待打印)

沉降观测施工方案(待打印)

沉降观测施工方案(待打印)
在工程监测中,沉降观测是一项十分重要的工作,它能够及时准确地监测工程
地基的沉降情况,从而为工程安全提供重要参考。

本文将介绍沉降观测施工方案,包括观测方法、仪器设备、观测点设置、数据处理等内容。

1. 观测方法
沉降观测一般采用水准仪法和全站仪法两种方法进行。

水准仪法适用于平面小
面积的场地,全站仪法适用于大面积地域,且具有较高的精度。

根据实际情况选择合适的观测方法进行沉降观测。

2. 仪器设备
进行沉降观测需要使用水准仪、全站仪、测量杆等仪器设备。

对于高要求的沉
降观测,应选择精确度高、稳定性好的仪器设备,确保观测数据的准确性和可靠性。

3. 观测点设置
在选择观测点时,应根据工程地基的实际情况确定观测点的位置和数量。

观测
点的设置应覆盖整个工程地基区域,保证对工程地基沉降情况的全面监测。

4. 数据处理
在沉降观测数据处理过程中,应注意对观测数据进行质量控制和分析。

通过数
据处理,可以得到工程地基的沉降速率、趋势等关键信息,为工程设计和施工提供重要参考。

结语
沉降观测施工方案是工程监测中的重要组成部分,通过科学合理的观测方法和
数据处理,能够有效监测工程地基的沉降情况。

在实际施工中,应严格按照施工方案进行操作,确保沉降观测数据的准确性和可靠性,为工程的安全与稳定提供保障。

发电厂沉降观测方法

发电厂沉降观测方法

发电厂沉降观测方法 Revised by Petrel at 2021目录1.工程概况2.编制依据3.施工前应具备的条件4.施工程序及措施5.提交沉降观测资料6.质量保证措施7.安全文明施工保证措施8.附图沉降观测技术方案1.工程概况:本工程位于经济技术开发区,规划容量为4×60MW+4×150MW+4×330MW燃煤机组,本期为三期4×330MW亚临界热电联产燃煤机组。

本期工程地面高程约在11.0-12.0m之间。

累年平均气温12.8℃,累年一般冻土深度34cm。

本期工程沿用电厂原有建筑坐标系统与高程系统,高程系统采用1985国家高程基准,测量坐标系统为1954北京坐标系。

随着建筑物的施工,其基础和地基承受的载荷在不断增加,故常常会引起基础及其四周的地层产生变形,使建筑物产生均匀或不均匀沉降。

这种变形在一定范围内可视为正常现象,但如超过某一限度就会影响建筑物的正常使用,严重的还会危及建筑物的安全,故应对重要建筑物进行沉降观测。

建筑物沉降是用水准测量方法,通过观测布设在建筑物上的沉降观测点与水准基点之间的高差变化值来确定的。

2.编制依据:2.1沉降观测水准基点测量,按二等水准精度进行,依据《国家一、二等水准测量规范》GB12897-2007,二等水准测量采用光学测微法,每测站的观测顺序是:往测时,在奇数测站:后—前—前—后;在偶数测站:前—后—后—前。

返测时,在奇数测站:前—后—后—前;在偶数测站:后—前—前—后。

2.2依据《工程测量规范》GB50026-2007,每一测站观测结束后随即进行检核,测站观测限差见下表:2.3依据《工程测量规范》中沉降仪器及工具选用:DNA03a、二等水准基点观测采用2m铟钢水准尺,尺面分划的偶然误差极限值不应大于0.3mm。

b、沉降观测点水准测量,可采用2m或1m铟钢水准尺。

2.4依据《火电厂工程测量规范》沉降观测应符合下列规定:2.4.1对水准仪和水准尺进行严格检验。

火力发电厂机组基础沉降观测报告

火力发电厂机组基础沉降观测报告

火力发电厂机组基础沉降观测报告1. 引言本报告旨在总结火力发电厂机组基础沉降观测的结果,并分析其对工程稳定性和安全性的影响。

2. 观测方法2.1 观测设备使用了高精度测量设备,包括传感器、测量仪器和数据记录系统。

2.2 观测位置选择了机组基础的几个关键位置进行观测,包括主机房、燃烧室和锅炉区域。

3. 观测结果根据观测数据,机组基础存在一定程度的沉降情况。

具体结果如下:3.1 主机房主机房的沉降均值为X mm,最大沉降为Y mm。

3.2 燃烧室燃烧室的沉降均值为X mm,最大沉降为Y mm。

3.3 锅炉区域锅炉区域的沉降均值为X mm,最大沉降为Y mm。

4. 结果分析根据观测结果,机组基础沉降情况在可接受范围内。

然而,需要注意以下几点:4.1 沉降速度机组基础的沉降速度较快,可能会对结构稳定性造成潜在风险。

建议定期进行监测,以便及时采取相应的加固措施。

4.2 环境因素沉降观测结果受环境因素的影响较大,包括温度变化、湿度等。

应该综合考虑这些因素,以确保准确性和可靠性。

5. 结论综上所述,火力发电厂机组基础的沉降情况在可接受范围内,但需要密切关注其沉降速度,并采取相应的补救措施以确保工程的稳定性和安全性。

6. 建议基于以上观测结果和分析,我们提出以下建议:6.1 建议定期进行沉降观测,并将数据与历史观测数据进行对比,以判断沉降速度的变化情况。

6.2 如有必要,可以考虑在机组基础上采取加固措施,以增加其稳定性和安全性。

7. 参考文献(列出所使用的参考文献)以上为火力发电厂机组基础沉降观测报告的内容。

如有任何问题或需要进一步讨论,请随时与我们联系。

河北国华黄骅发电厂一期厂区沉降观测2)

河北国华黄骅发电厂一期厂区沉降观测2)

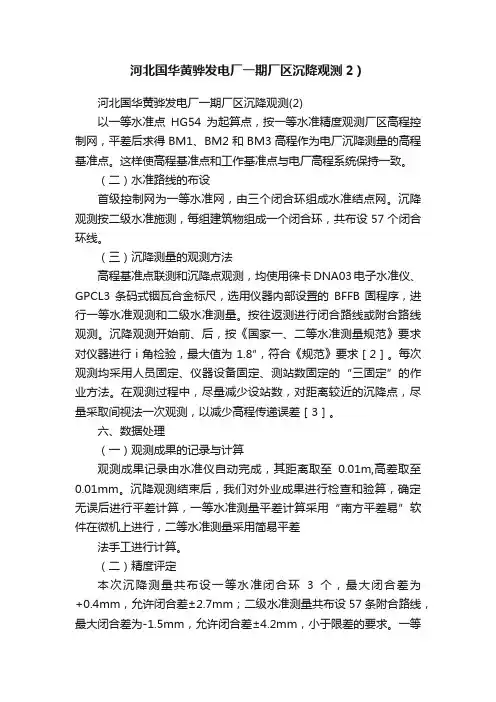

河北国华黄骅发电厂一期厂区沉降观测2)河北国华黄骅发电厂一期厂区沉降观测(2)以一等水准点HG54为起算点,按一等水准精度观测厂区高程控制网,平差后求得BM1、BM2和BM3高程作为电厂沉降测量的高程基准点。

这样使高程基准点和工作基准点与电厂高程系统保持一致。

(二)水准路线的布设首级控制网为一等水准网,由三个闭合环组成水准结点网。

沉降观测按二级水准施测,每组建筑物组成一个闭合环,共布设57个闭合环线。

(三)沉降测量的观测方法高程基准点联测和沉降点观测,均使用徕卡DNA03电子水准仪、GPCL3条码式铟瓦合金标尺,选用仪器内部设置的BFFB固程序,进行一等水准观测和二级水准测量。

按往返测进行闭合路线或附合路线观测。

沉降观测开始前、后,按《国家一、二等水准测量规范》要求对仪器进行i角检验,最大值为1.8″,符合《规范》要求[2]。

每次观测均采用人员固定、仪器设备固定、测站数固定的“三固定”的作业方法。

在观测过程中,尽量减少设站数,对距离较近的沉降点,尽量采取间视法一次观测,以减少高程传递误差[3]。

六、数据处理(一)观测成果的记录与计算观测成果记录由水准仪自动完成,其距离取至0.01m,高差取至0.01mm。

沉降观测结束后,我们对外业成果进行检查和验算,确定无误后进行平差计算,一等水准测量平差计算采用“南方平差易”软件在微机上进行,二等水准测量采用简易平差法手工进行计算。

(二)精度评定本次沉降测量共布设一等水准闭合环3个,最大闭合差为+0.4mm,允许闭合差±2.7mm;二级水准测量共布设57条附合路线,最大闭合差为-1.5mm,允许闭合差±4.2mm,小于限差的要求。

一等水准测量每千米水准测量的偶然中误差±0.15mm/km;每千米水准测量全中误差±0.11mm/km。

七、沉降数据分析(一)高程基准点高程成果根据黄骅电厂特殊情况,我们对高程基准点和工作基点每半年观测一次。

100MW风电场项目沉降观测方案

100MW风电场项目沉降观测方案

深能高邮东部100MW风电场项目风机基础沉降观测沉降观测施工方案淮安华地勘测有限公司2017年12月28日项目名称:深能高邮东部100MW风电场项目(风机基础)沉降观测施工方案测量单位:淮安华地勘测有限公司资质证书:丙测资字审核:技术负责:报告编写:绘图:目录第一章概述......................................... 1第二章沉降基准点的布设ﻩ3第三章变形监测施工组织ﻩ5第四章沉降观测中遵循的原则及观测点的保护ﻩ910第五章安全文明施工ﻩ第六章沉降观测的基本要求 (11)第一章概述一、基本概况表—1基本概况组,总装机容量100MW,配套建设一座110KV升压站。

二、监测目的沉降观测是检查建筑结构可靠性和设计荷载计算安全性的有效手段,同时是保证建筑物顺利施工的重要检测过程.通过对建筑物的沉降进行一个时期的跟踪观测,获得建筑物准确可靠的沉降数据,了解建筑物的实际沉降情况,为建筑施工和运营安全提供数据保证。

根据现场监测所得数据与设计值进行比较,及时反馈监测结果,为合理确定保护措施提供依据;得到监测数据,以充分验证设计理论是否正确,提供设计并修改所需的经验数据,同时还是实现信息化施工的重要手段。

我公司采用先进的测量仪器设备和观测技术,保证监测成果的准确性和可靠性,获得建筑物准确可靠的沉降数据,为工程施工提供放心可靠的技术保障。

三、执行规范1)《建筑变形测量规范》(JGJ 8—2016)2)《建筑施工测量技术规程》(DB11/T446—2015)3)《工程测量规范》(GB50026-2016)4)《建筑工程资料管理规程》(JGJ/T185—2009)5)《国家一二等水准测量规范》(GB/T12897—2016) 四、本工程建筑变形测量的级别、精度指标及其使用范围根据本工程的特点,沉降观测等级选用二级。

表001建筑变形测量的级别、精度指标及其使用范围应符合下表的规定表002水准测量的仪器型号和标尺类型应符合下表的规定本工程将采用精度为±0。

沉降观测专项方案

沉降观测专项方案

沉降观测专项方案
一、背景与目的
1.1背景
随着经济的高速发展,城市的不断扩大,对地下水环境的污染、地质
病害(沉降)的损害也随之出现,而沉降是城市的地质病害中最常见的一种,地下水井开发、排水网落槽等均会造成沉降损害。

因此,对沉降现象
的定量观测及分析,对做好安全防范、精准治理具有重要意义。

1.2目的
为了保证城市地质环境的可持续发展,结合城市地下水环境的演变特
点及社会经济的发展趋势,制定观测方案,以便定量观测和评估沉降现象,及早发现和解决潜在问题。

二、观测内容
2.1现场勘察
现场调查工作是进行沉降观测的基础,其主要内容有:
(1)地貌工作:通过现场调查建立基础资料,了解目标区域的地貌
地质特征,主要将进行地形分析、地质构造分析等。

(2)地下水工作:了解地下水斜面深度、倾角、渗透率、瞬间渗透
率等物理参数,推测沉降潜在规律和影响因素。

(3)土地利用及建筑物工作:对土地利用和建筑物类型等进行分析,以便确定沉降影响范围、潜在程度等。

2.2数据采集
为了更好地实现沉降的定量观测与分析。

发电厂沉降观测方案

发电厂沉降观测方案

目录1. 工程概况2. 编制依据3. 施工前应具备的条件4. 施工程序及措施5. 提交沉降观测资料6. 质量保证措施7. 安全文明施工保证措施8. 附图沉降观测技术方案1.工程概况:本工程位于经济技术开发区,规划容量为4×60MW+4×150MW+4×330MW燃煤机组,本期为三期4×330MW亚临界热电联产燃煤机组。

本期工程地面高程约在11.0-12.0m之间。

累年平均气温12.8℃,累年一般冻土深度34cm。

本期工程沿用电厂原有建筑坐标系统与高程系统,高程系统采用1985国家高程基准,测量坐标系统为1954北京坐标系。

随着建筑物的施工,其基础和地基承受的载荷在不断增加,故常常会引起基础及其四周的地层产生变形,使建筑物产生均匀或不均匀沉降。

这种变形在一定范围内可视为正常现象,但如超过某一限度就会影响建筑物的正常使用,严重的还会危及建筑物的安全,故应对重要建筑物进行沉降观测。

建筑物沉降是用水准测量方法,通过观测布设在建筑物上的沉降观测点与水准基点之间的高差变化值来确定的。

2.编制依据:2.1沉降观测水准基点测量,按二等水准精度进行,依据《国家一、二等水准测量规范》GB12897-2007,二等水准测量采用光学测微法,每测站的观测顺序是:往测时,在奇数测站:后—前—前—后;在偶数测站:前—后—后—前。

返测时,在奇数测站:前—后—后—前;在偶数测站:后—前—前—后。

2.2依据《工程测量规范》GB50026-2007,每一测站观测结束后随即进行检核,测站观测限差见下表:项目等级视线长度前后视距差(m)前后视距累计差(m)视线高度基辅分划读数较差(mm)基辅分划所测高差较差(m m)观测次数仪器类型视距(m)二等S1≤50 ≤1.0 ≤3.0 ≥0.5 0.5 0.7 往返各一次2.3依据《工程测量规范》中沉降仪器及工具选用:2.3.1水准仪选用DNA032.3.2水准尺选用:a、二等水准基点观测采用2m铟钢水准尺,尺面分划的偶然误差极限值不应大于0.3mm。

沉降观测措施

沉降观测措施

目录1. 工程概况2. 编制依据3. 沉降观测方法3.1沉降观测目的3.2基准点选择3.3沉降观测标设计、制作、埋设3.4沉降观测路线的布设3.5沉降观测操作步骤及观测程序3.6沉降观测周期及要求3.7精度评定及内业计算3.8沉降观测成果整理4.沉降观测人员组成5.沉降观测仪器配备6. 沉降观测技术要求7.沉降原因分析8.沉降观测标的保护9.安全文明施工措施1.工程概况大唐保定热电厂八期扩建工程包括汽机间、除氧煤仓间、锅炉间、集控楼、主厂变等,土建、安装同时进行,沉降观测制约因素较多,同时安装各阶段观测周期确定,希望项目部各职能部门及相关专业工地密切配合,保证此项工作顺利完成。

此次沉降观测总计包括43个点,其中汽机间(A列)布置6个点;除氧煤仓间布置13个点;锅炉间布置10个点;汽机基座0m10个点、10m运转层4个点。

2.编制依据2.1《主厂房沉降观测图》(F1031S-T0238)2.2《国家一、二等水准测量规范》(GB12897—91)2.3《工程测量规范》(GB50026—93)2.4《电力建设施工及验收规范》(建筑工程篇、锅炉机组篇、汽轮机机组篇)2.5《建筑地基基础设计规范》(GB50007-2002)2.6《电力建设安全操作规程》3.沉降观测方法3.1 沉降观测目的3.1.1首先,通过沉降观测取得沉降量、沉降观测曲线图,可监视建(构)筑物在施工过程和使用过程的状态变化和工作情况,在发现不正常现象(如框架下沉、裂缝等)时及时分析原因,采取必要的措施,防止事故发生,并改善运营方式,以保证安全生产。

3.1.2 其次,通过在施工和运营期间对工程建(构)筑物原体进行观测分析研究,可验证地基与基础的计算方法、工程结构的设计方法,对不同的地基与工程结构规定合理的允许沉降、变形数值,为工程建(构)筑物的设计、施工、运行工作提供资料。

3.2基准点的选择基准点选择2个,在主厂房固定端并经验收通过。

在沉降观测首次观测前,必须对水准基点进行联测,以后每半年或发现工作基点有异常时联测一次,发现问题及时修正,确保沉降观测成果资料真实可靠。

沉降观测计划

沉降观测计划

沉降观测计划沉降观测是指对地面或建筑物的沉降情况进行监测和记录的工作。

沉降观测通常用于工程建设、地质灾害监测和环境保护等领域,对于保障工程安全和预防灾害具有重要意义。

本文档旨在介绍沉降观测计划的编制和实施方法,以及相关注意事项。

一、计划编制。

1.确定观测区域,首先需要确定需要进行沉降观测的区域范围,包括工程建设区域、地质灾害易发区或环境敏感区域等。

2.制定观测方案,根据观测区域的特点和要求,制定详细的观测方案,包括观测点的设置、观测频次、观测方法和数据处理等内容。

3.确定观测参数,确定需要观测的参数,包括沉降速率、沉降量、沉降变形等指标,以及观测的时间范围和精度要求。

二、实施方法。

1.观测点设置,根据观测区域的特点和要求,合理设置观测点,保证观测数据的代表性和可靠性。

2.观测方法,选择合适的观测方法,包括地面测量、卫星遥感、地下水位监测等,确保观测数据的准确性和完整性。

3.数据处理,对观测得到的数据进行及时、准确的处理和分析,得出相应的结论和建议。

三、注意事项。

1.安全防护,在进行沉降观测时,要做好安全防护工作,确保观测人员和设备的安全。

2.定期维护,对观测设备和仪器进行定期维护和保养,确保设备的正常运行和观测数据的准确性。

3.数据保存,对观测得到的数据进行及时、完整的保存和备份,以备日后分析和应用。

通过以上沉降观测计划的编制和实施,可以有效监测和记录观测区域的沉降情况,为工程建设、地质灾害监测和环境保护提供重要的参考依据。

希望各相关单位能够严格按照计划进行观测工作,确保观测数据的准确性和可靠性,为相关工作的顺利进行提供有力支持。

沉降观测方案

沉降观测方案

1、工程概况(1)河南龙泉金亨电力有限公司“2×660MW”机组工程,位于洛阳市伊川县水寨镇,场地地基岩土工程特性良好,由于一般基础埋深较深,主要建(构)筑物均采用天然基础。

厂区回填土区域(如#1、#2冷却塔)采用钢筋混凝土灌注桩基础。

(2)为确切了解主汽机基础、锅炉基础、烟囱、冷却塔等建筑工程的实际沉降情况,保障建(构)筑物安全,特编写沉降观测方案,以下为主要建筑物沉降观测点设置及观测要求。

(3)汽机基座:所有汽机基座柱外侧0.3米处均设置沉降观测点,基座底板沉降及水准观测在基础混凝土浇筑完毕后开始进行,至主机安装前每15天观测一次;设备安装前观测一次;凝汽器安装前观测一次;凝汽器安装一周后观测一次;汽轮机下缸,发电机静子就位后一周观测一次;汽轮机转子、上缸、发电机转子就位后一周观测一次;凝汽器灌水试压和临近卸压期间,分别观测一次。

(4)锅炉工程:锅炉钢柱均设置沉降观测标,高度为+ 0.5米处。

并焊钢护圈进行保护。

(5)烟囱工程:钢筋混凝土外筒外表面在0.5米标高和234.5米标高处分别设置四个间隔相等的沉降倾斜观测标。

施工期间,外筒在±0.00米以上每20~30米观测一次,一直到封顶。

钢内筒每提升30米观测一次,完工后及投入运行后的第一年内,每月观测一次,运行第一年后,每年观测一次,直至沉降稳定为止,一般观测年限为10年。

(倾斜观测在20米以上进行,其他同沉降观测。

)(6)冷却塔工程:在环形基础上均匀布置11个,设于人字柱支墩顶面中心处;中央竖井布置2个,支柱布置4×5个。

观测次数在满足规范的同时,要求沉降观测标埋设后观测一次,施工期间,塔筒每增高15m观测一次,塔筒施工完毕后,第一年每月观测一次,以后每年观测一次。

如果基础沉降发生异常,应增加观测次数,直至沉降稳定。

其他工程如有沉降观测要求,按照设计要求和规范要求进行埋设和观测。

2、编写依据(1)《工程测量规范》(GB50026—2007(2)《建筑变形测量规程》JGJ/T8-2007(3)《火力发电厂工程测量技术规程》(DL-T-5001-2004)(4)《电力建设施工及验收技术规范》SDJ69-89(5)《电力建设施工质量验收及评定规程(土建工程)》DL/T5210.1-2005(6)《烟囱基础施工图》F3761S-T0302(7)《锅炉基础施工图》F3761S-T0209(8)《冷却塔基础图》F3761S-S5205(9)《汽轮发电机基础》F3761S-T02183、作业准备和条件(1)作业条件绘制沉降观测点的布置图进行编号,并按照图纸编号在每一观测点处用进行编号,观测点埋设稳固后,即开始根据水准基点测设各观测点的高程。

发电厂沉降观测方法

发电厂沉降观测方法

目录1.工程概况2.编制依据3.施工前应具备的条件4.施工程序及措施5.提交沉降观测资料6.质量保证措施7.安全文明施工保证措施8.附图沉降观测技术方案1.工程概况:本工程位于经济技术开发区,规划容量为4×60MW+4×150MW+4×330MW燃煤机组,本期为三期4×330MW亚临界热电联产燃煤机组。

本期工程地面高程约在11.0-12.0m之间。

累年平均气温12.8℃,累年一般冻土深度34cm。

本期工程沿用电厂原有建筑坐标系统与高程系统,高程系统采用1985国家高程基准,测量坐标系统为1954北京坐标系。

随着建筑物的施工,其基础和地基承受的载荷在不断增加,故常常会引起基础及其四周的地层产生变形,使建筑物产生均匀或不均匀沉降。

这种变形在一定范围内可视为正常现象,但如超过某一限度就会影响建筑物的正常使用,严重的还会危及建筑物的安全,故应对重要建筑物进行沉降观测。

建筑物沉降是用水准测量方法,通过观测布设在建筑物上的沉降观测点与水准基点之间的高差变化值来确定的。

2.编制依据:2.1沉降观测水准基点测量,按二等水准精度进行,依据《国家一、二等水准测量规范》GB12897-2007,二等水准测量采用光学测微法,每测站的观测顺序是:往测时,在奇数测站:后—前—前—后;在偶数测站:前—后—后—前。

返测时,在奇数测站:前—后—后—前;在偶数测站:后—前—前—后。

2.2依据《工程测量规范》GB50026-2007,每一测站观测结束后随即进行检核,测站观测限差见下表:项目等级视线长度前后视距差(m)前后视距累计差(m)视线高度基辅分划读数较差(mm)基辅分划所测高差较差(m m)观测次数仪器类型视距(m)二等S1≤50 ≤1.0 ≤3.0 ≥0.5 0.5 0.7 往返各一次2.3依据《工程测量规范》中沉降仪器及工具选用:DNA03a、二等水准基点观测采用2m铟钢水准尺,尺面分划的偶然误差极限值不应大于0.3mm。

沉降观测实施方案

沉降观测实施方案

沉降观测实施方案一、引言。

沉降观测是指对建筑物、桥梁、道路等工程结构在使用过程中由于地基沉降而引起的变形进行监测和记录的工作。

沉降观测的实施对于工程结构的安全性和稳定性具有重要意义。

本文将就沉降观测的实施方案进行详细介绍,以期为相关工程提供有效的监测和保护措施。

二、实施方案。

1. 观测点的确定。

在进行沉降观测前,首先需要确定观测点的位置。

观测点的选择应覆盖到工程结构的主要承载部位,如建筑物的角部、墙体的中心等。

同时,还应考虑到地基类型、地下水位、地质构造等因素,确保观测点的合理性和全面性。

2. 观测设备的选择。

沉降观测通常采用测斜仪、水准仪、全站仪等设备进行。

在选择观测设备时,需要根据工程结构的特点和观测要求进行合理搭配。

同时,还应考虑设备的精度、稳定性和适用性,确保观测数据的准确性和可靠性。

3. 观测频率的确定。

观测频率是指在一定时间内进行沉降观测的次数。

观测频率的确定应根据工程结构的重要性、地基条件、使用情况等因素进行综合考虑。

一般来说,对于重要工程结构,观测频率应该较高,以及时监测到沉降变化的情况。

4. 观测数据的处理。

在进行沉降观测后,需要对观测数据进行及时、准确的处理和分析。

首先要对观测数据进行质量检查,排除异常值和误差数据。

然后,通过数学模型和统计方法对观测数据进行分析,得出沉降变化的趋势和规律,为工程结构的安全评估提供依据。

5. 观测报告的编制。

最后,根据观测数据的处理结果,需要编制观测报告。

观测报告应包括观测点的位置、观测设备的选择、观测频率、观测数据的处理结果等内容。

同时,还应对观测数据进行合理解释和分析,提出相应的建议和措施,为工程结构的维护和保护提供参考。

三、总结。

沉降观测是工程监测的重要内容之一,对于工程结构的安全性和稳定性具有重要意义。

通过合理的观测方案和严格的观测实施,可以及时监测到沉降变化的情况,为工程结构的安全评估和维护提供有效的依据。

因此,各相关单位应高度重视沉降观测工作,确保观测数据的准确性和可靠性,为工程结构的安全运行和使用提供保障。

006沉降观测测量方案

006沉降观测测量方案

目录一、工程概况 (1)二、编制依据 (1)三、监测目的及内容 (1)四、沉降观测基本要求 (1)五、监测技术方案 (2)六、数据分析和监测成果 (5)七、质量保证措施 (6)八、监控量测安全保证措施 (7)一、工程概况**村100MW 林(农)光互补发电项目位**梁**王狮乡和普明镇交界处。

项目场址距离县城中心约13km。

本项目拟建设场址地形为丘陵,地形起伏较小,场址范围较平坦,拟选场址区域地形朝向整体朝南,场址区域内植被稀疏,部分区域种植有农作物,施工安装条件较好,比较适宜建设大型光伏电站。

场区附近存在国道G209,对外交通十分便利。

二、编制依据2.1、《工程测量规范》(GB50026-2007)2.2、《建筑变形测量规范》(JGJ8-2016)2.3、《国家一、二等水准测量规范》(GB/T 12897-2006)2.4、《电力工程施工测量技术规程》(DL/T5445-2010)2.5、《火力发电厂工程测量技术规程》DL/T 5001-20142.6、《3.2MW风机基础承台施工图》(F737IIS-T0202)三、监测目的及内容3.1、监测目的本工程沉降观测系统的布置,主要是为了在建设及运营期间掌握主体基础的沉降情况,保证主体基础正常使用寿命和安全性,对某些不均匀沉降现象能做出及时、正确的判断和处理,在设备基础施工过程中应用沉降观测加强过程控制,指导合理的施工工序,预防施工过程中出现不均匀沉降,避免因沉降原因造成建筑物主体结构的破坏或产生影响结构使用功能的裂缝,以确保风机的正常运行,需对建筑物进行沉降变形观测。

3.2、监测内容及项目变形检测内容为沉降位移观测。

根据设计图纸及本工程的要求的特点,设置的监测项目如下:进行必要的基准点布设3个;主体沉降监测,具体如下(布点位置见图纸布置):四、沉降观测基本要求4.1、仪器设备要求根据沉降观测精度要求高的特点,为能精确地反映出建筑物在不断加荷载作用下的沉降情况,一般规定测量的误差应小于变形值的1/10—1/20,为此要求沉降观测应采用精密水准仪(DNA03),水准尺亦采用受环境及温差变化影响小的高精度铟钢合金尺。

沉降观测方案范本

沉降观测方案范本

沉降观测方案范本1. 引言1.1 背景沉降观测是土木工程中的一项重要任务,用于监测工程地基或结构在使用过程中的沉降情况。

通过对沉降的观测和分析,可以及时发现并解决地基和结构的沉降问题,确保工程的安全和稳定。

1.2 目的本文档旨在制定一份标准的沉降观测方案范本,以供参考和使用。

该方案范本包含了沉降观测的准备工作、测点选取、测量方法、数据处理和分析等各个方面的内容。

2. 沉降观测方案2.1 准备工作在进行沉降观测之前,需要进行一系列的准备工作,包括确定观测区域、调查地质情况、选取测点等。

具体的准备工作如下:•确定观测区域:根据工程需求和地质条件,确定需要进行沉降观测的区域范围。

•调查地质情况:对观测区域内的地质情况进行详细调查和分析,了解地层性质和地下水位等信息。

•选取测点:根据工程的特点和观测的目的,选取一定数量的测点,并确定其位置和布设方式。

2.2 测点布设测点的合理布设对于沉降观测的精度和有效性至关重要。

在布设测点时应注意以下几个方面:•平衡性:测点应尽可能地均匀分布在观测区域内,以保证观测结果的代表性。

•稳定性:测点应选取在地质条件稳定的区域内,避免地下水位变化、土壤活动等因素对测点产生干扰。

•多样性:测点应选取不同地形、土质和工程类型的代表性区域,以提高观测结果的可靠性。

2.3 测量方法沉降观测中常用的测量方法包括水准测量、全站仪测量和GPS测量等。

具体的测量方法如下:•水准测量:通过测定水平线高差的方法,测量地面沉降的变化情况。

该方法适用于小范围的沉降观测。

•全站仪测量:利用全站仪的高程测量功能,测量地面沉降的变化情况。

该方法适用于中等范围的沉降观测。

•GPS测量:利用GPS接收机的高程测量功能,测量地面沉降的变化情况。

该方法适用于较大范围的沉降观测。

2.4 数据处理与分析采集到的沉降观测数据需要进行处理和分析,以得出准确的结果并进行评估。

数据处理和分析的步骤如下:•数据清理:清理采集到的原始数据,剔除异常值和误差。

火电厂工程沉降观测方案

火电厂工程沉降观测方案

火电厂工程沉降观测方案一、背景介绍火电厂是利用燃煤、燃气等燃料发电的重要设施,其建设过程中的沉降观测是非常重要的工作。

因为火电厂的建设需要大量的土地和土石方,施工过程中会对周围土地的地基产生影响,导致地基的沉降,如果沉降不受控制可能会对周围建筑和地下管道造成损害。

因此,火电厂工程沉降观测是必不可少的工作。

二、目的和意义火电厂工程沉降观测的目的是为了及时监测土地地基的沉降情况,及时发现并控制地基的沉降,以确保周围建筑和地下管道的安全。

同时,沉降观测的数据也可以用来分析土地地基的承载能力,为后续建设提供参考依据。

三、观测内容1. 火电厂所在地的地质情况调查,包括土壤类型、地下水位、地下管道等资料的搜集;2. 火电厂周围的建筑结构、地下管道等设施的调查,确定相关观测点的位置;3. 观测点的选取,通常选取离火电厂建筑物较近的地面,根据建筑物的位置和布局确定观测点的位置;4. 观测点的铺设,一般采用基准点和测量点的方式,基准点通常选择建筑物的地基或地下管道;5. 观测点的设置,一般采用水准仪和全站仪进行观测,观测频率一般每个季度至半年进行一次。

四、观测方法1. 建立观测网,根据火电厂的布局和周围建筑物的位置确定观测网,以便及时发现地基的沉降情况;2. 确定观测点,利用水准仪和全站仪对观测点进行高程和水平的观测,观测频率一般每季度到半年进行一次;3. 数据处理,将观测获得的数据进行处理,计算地基的沉降量,并绘制沉降图;4. 数据分析,通过沉降图和观测数据分析地基的沉降情况,及时发现并控制地基的沉降,确保周围建筑和地下管道的安全。

五、质量控制1. 观测设备的校准,对所使用的水准仪和全站仪进行校准,确保观测数据的准确性;2. 观测人员的培训,对观测人员进行专业培训,确保他们能够熟练操作观测设备;3. 观测数据的质量控制,对观测数据进行质量控制,确保观测数据的准确性和可靠性。

六、安全措施1. 观测人员必须具备安全意识,严格遵守工作规程,确保工作过程中的安全;2. 周围环境的保护,对观测点周围的环境进行保护,避免因观测过程对环境造成影响;3. 对观测设备的保护,对观测设备进行合理使用和定期维护,避免因操作不当或设备损坏导致观测数据的错误。

沉降观测专项施工方案

沉降观测专项施工方案

沉降观测专项施工方案
一、工程背景
城市建设与发展中,土地利用日益增多,工程建设项目的密集开展导致地基沉
降问题日益凸显。

为保障工程质量及周边环境安全,沉降观测成为必不可少的环节。

二、施工目的
本专项施工方案旨在对工程施工区域内的地表沉降情况进行监测与评估,及时
掌握地表变形情况,为工程安全施工提供数据支撑。

三、施工方案
1. 测点布设
根据工程实际情况和地质特征,合理布设观测测点,保证测点分布均匀、覆盖
面广。

2. 仪器选择
选用精度高、稳定性好的沉降仪器,保证观测数据的准确性和可靠性。

3. 观测频次
制定合理的观测频次,一般选择每天定时观测一次,突发情况下可随时增加观
测频次。

4. 数据处理
观测数据需及时上传至数据中心进行处理分析,定期制作观测报告,做好数据
备份与归档工作。

四、施工流程
1.勘察测量
2.测点布设
3.仪器调试
4.数据采集
5.数据传输与处理
五、质量控制
1.严格遵守观测操作规程
2.定期对仪器进行校准和检定
3.观测数据交叉验证
六、安全措施
1.观测人员需经过专业培训
2.观测场地需设置警示标志
3.遇到雷雨等恶劣气象情况需及时撤离
七、验收标准
1.观测数据准确,符合规定精度要求
2.观测报告清晰明了,数据可靠
3.施工过程中无影响观测的意外事件发生
结语
沉降观测是保障工程安全的重要手段,合理的施工方案和严格的质量控制能够有效地提高观测数据的准确性和可信度,为工程的顺利施工提供重要保障。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1. 工程概况2. 编制依据3. 施工前应具备的条件4. 施工程序及措施5. 提交沉降观测资料6. 质量保证措施7. 安全文明施工保证措施8. 附图沉降观测技术方案1.工程概况:本工程位于经济技术开发区,规划容量为4×60MW+4×150MW+4×330MW燃煤机组,本期为三期4×330MW亚临界热电联产燃煤机组。

本期工程地面高程约在11.0-12.0m之间。

累年平均气温12.8℃,累年一般冻土深度34cm。

本期工程沿用电厂原有建筑坐标系统与高程系统,高程系统采用1985国家高程基准,测量坐标系统为1954北京坐标系。

随着建筑物的施工,其基础和地基承受的载荷在不断增加,故常常会引起基础及其四周的地层产生变形,使建筑物产生均匀或不均匀沉降。

这种变形在一定范围内可视为正常现象,但如超过某一限度就会影响建筑物的正常使用,严重的还会危及建筑物的安全,故应对重要建筑物进行沉降观测。

建筑物沉降是用水准测量方法,通过观测布设在建筑物上的沉降观测点与水准基点之间的高差变化值来确定的。

2.编制依据:2.1沉降观测水准基点测量,按二等水准精度进行,依据《国家一、二等水准测量规范》GB12897-2007,二等水准测量采用光学测微法,每测站的观测顺序是:往测时,在奇数测站:后—前—前—后;在偶数测站:前—后—后—前。

返测时,在奇数测站:前—后—后—前;在偶数测站:后—前—前—后。

2.2依据《工程测量规范》GB50026-2007,每一测站观测结束后随即进行检核,测站观测限差见下表:2.3依据《工程测量规范》中沉降仪器及工具选用:2.3.1水准仪选用DNA032.3.2水准尺选用:a、二等水准基点观测采用2m铟钢水准尺,尺面分划的偶然误差极限值不应大于0.3mm。

b、沉降观测点水准测量,可采用2m或1m铟钢水准尺。

2.4依据《火电厂工程测量规范》沉降观测应符合下列规定:2.4.1对水准仪和水准尺进行严格检验。

2.4.2二等水准点,应在水准点埋设5天后,进行第一次观测,15天后进行第二次观测,二次观测值不应大于1.5mm,取二次平均结果作为观测成果,超限后必须重测。

2.4.3二等水准网应定期检查。

2.4.4沉降观测点水准测量前后视最好使用同一支水准尺,每个测站上读完各沉降点读数后,要再观测后视读数,再次后视读数之差不得大于1mm。

3.施工前应具备的条件:3.1参加作业人员的资格要求:技术负责一名:具有测量专业理论知识与实际工作经验,能及时指导水准测量工作。

观测员一名:能熟练使用精密水准仪,准确无误读数。

记录员一名:熟悉水准测量记录计算,掌握规范规定限差,使测量成果满足要求。

立尺工两名:熟练使用铟钢尺,且懂得选择最佳立尺位置。

3.2作业所需的工具材料:a、尺垫二个b、记录手簿c、计算器一台d、太阳伞一把3.3作业所用测量仪器:a、精密水准仪一台,经检验合格b、铟钢尺一对(2m)c、钢卷尺一把(50m)4.施工程序及措施:4.1建立二等水准网。

4.1.1水准基点选用控制点东4、东5、BM1、BM2、BM3。

BM3在1#锅炉附近兼做其工作基点,在2#锅炉附近设工作基点GL2,在A列外、固定端设工作基点NA、NB、ND、QJ2,见《1#、2#主厂房区域水准基点及工作基点布设示意图》。

高程由东4、东5起算,将水准基点和工作基点连成闭合水准路线,定期进行联测,根据基点间高差的变动情况,判断水准基点的沉降,同时利用不动的点,对变动点的标高进行修正,根据不动的水准基点引测建(构)筑物沉降观测点的高程,从而保证沉降观测成果的可靠性。

4.1.2二等水准观测中,连续在各测站上安置三脚架时,应使其中两脚与水准路线的方向平行,而第三脚轮换置于路线方向的左侧与右侧,往测转向返测时,两根标尺必须互换位置。

4.1.3迁站过程中,前视尺不动,但标尺必须从尺垫上轻轻取下,且尺底不能着地,后视尺前行作为下测站的前视标尺。

4.1.4每一测段的往测与返测,其测站数均应为偶数否则加入标尺零点差改正。

4.1.5二等水准测量环线闭合差不得超过±4 Lmm(L为环线周长,以km为单位)若超限时,可选择可靠程度较小的区段重测,若还不能满足限差要求,应全线重测,直至满足为止。

4.1.6应在成象清晰而稳定时进行,在下列情况下不得进行观测:a、太阳出与太阳落前约半小时。

b、在太阳天中前后约2小时内,可根据本地区季节及气象情况适当增减间歇时间。

c、标尺分划线之成象跳动而难于照准时。

d、气温突变时或有风而使标尺与仪器之整置不能稳定时。

4.1.7为使水准仪不受外界温度有害影响,可采取下列措施:a、在观测工作进行前半小时,应先将其置于露天阴影下。

b、观测时,须用白色或浅色测伞遮蔽阳光。

c、迁站时,应罩以宽大的白色仪器罩。

4.2沉降观测4.2.1我公司承建沉降观测项目有1#锅炉、2#锅炉、1#汽机基座、2#汽机基座、1#汽动给水泵、2#汽动给水泵、1#机A、B、C、D列、2#机A、B、C、D列基础等。

沉降观测点根据设计图纸要求制作和埋设,根据观测点布置情况和基点布置施测环线。

4.2.2运用钢尺选点作为测点应满足:a、距沉降观测标与水准点不超过50m,在标尺分划线成象不良或跳动时,或系统误差显著时视线长度可在50~20m范围内变通之。

b、距沉降观测标与水准点相等(或不等,但不能超过0.5m)4.2.3观测具体方法如下:司仪置仪器于选好的测站,经过调整脚螺旋使气泡严格居中,通知后视尺立好,开始观测,读取基本分划,记录员并复读无误,开始旋转仪器,并通知前视尺立好,同法读数记录,然后再旋转仪器,照准前视尺并读取辅助分划数值,最后旋转仪器观测后视辅助分划数值,记录员计算基辅差,若超限重测,未超限可移站。

4.2.4现场观测,要及时计算出前后视高差、高差中数以及闭合差,若闭合差符合要求,分配闭合差计算改正后高差,最后推算观测点高程。

4.2.5计算本次沉降量和累计沉降量,并将荷载情况同时记入沉降观测成果表中。

4.2.6建(构)筑物和设备基础等工程,在施工期间的沉降观测应符合下列规定:1)基础施工完毕后开始观测。

2)建(构)筑物每完成一层观测一次。

3)施工期间若中途停工,在停工之日,复工之时,均应进行观测。

4)施工期间观测次数不少于6次。

5)在观测过程中,如有基础附近地面荷载突然增减、基础四周大量积水、长时间连续降雨以及附近建(构)筑物采用降水方式进行地下结构施工等情况,均应及时增加观测次数。

当建(构)筑物出现大量沉降、不均匀沉降、严重裂缝时,应立即进行逐日或几天一次的连续观测。

6)每次观测时,必须观察了解建筑物施工进度,设备安装情况,使用情况,以及可能影响建筑物沉降的有关因素,并填入成果表中。

4.3 沉降观测的频次:4.3.1、工程施工期间,按下述要求进行沉降观测:1)主厂房工程:自基础施工完毕,框架柱具备安装沉降观测点条件后开始观测,以后每层混凝土梁板浇注后观测一次。

A、B列在结构完工后,屋架及吊车梁安装后、主厂房围护结构施工及建筑装饰施工阶段均进行观测。

2)锅炉基础:首节锅炉刚架就位固定后开始观测,以后每节观测一次,较大荷重增加前后(大板梁就位、汽包就位、锅炉水压等)均进行观测。

3)汽轮发电机基础:零米以下结构施工完毕,安装沉降观测点部位施工完成后开始观测,运转层混凝土浇注后、高中低压缸就位后、汽机扣盖前后和发电机定子就位前后、整套启动前后等均进行观测。

4.4沉降观测变形量预警:发电厂主要建(构)筑物地基允许变形值应符合图纸设计规定。

若设计无规定,主要建(构)筑物地基允许变形值应符合下表要求:(预警值取允许变形值75%)L为相邻柱基的中心距离(mm)。

4.5 沉降观测异常表现:4.5.1、沉降量、不均匀沉降差超过允许变形值。

4.5.2、短时期内出现大量沉降、不均匀沉降、建(构)筑物出现严重裂缝。

4.5.3、沉降观测数据不降反升。

4.5.4、沉降远未进入稳定期,沉降量、不均匀沉降差已接近规定的限值。

4.6、沉降观测数据异常的处理:发现沉降观测数据异常时,分析原因,必要时应立即对水准基点、工作基点进行联测,增加沉降观测次数。

当确认进入异常或危险状态,必须及时将有关情况上报建设(监理)单位。

建设(监理)单位应及时组织设计院及有关专家进行研讨,确定应对措施和处理方案,防止重大问题发生。

5.提交沉降观测资料:5.1单位工程沉降观测点平面图。

5.2沉降观测成果表5.3沉降过程曲线。

6.质量保证措施:6. 1水准基点应按规定进行检查确认。

6. 2 工程处质量员,负责质量检验和资料整理工作。

6. 3 严格按工程测量规范要求精度施测,若超限时重测,直至合格为止。

测量完后,及时计算整理成果。

7.安全文明施工保证措施:7.1.测量项目负责人为第一安全员,现场设兼职安全员,负责施工现场安全管理。

7.2. 所有测量人员须经过安全教育学习,合格后上岗。

7.3.进入进行测量作业现场必须正确佩戴安全帽,配戴胸卡,穿工作服,高空作业须系好安全带。

7.4.做好冬季防冻、夏季防暑工作和防止高空坠物、物体打击、触电、基坑塌方及交通事故发生。

7.5.恶劣的风、雨、雪、雾等天气停止外业测量作业。

7.6.现场施工时不抽烟、不随地弃物,保持作业场地清洁。

7.7.进行测量作业前必须明确该作业区域的主要危险点,进行危险源识别,制定安全技术措施。

危险点、危险源识别和预防措施见下图。

7.8.进入施工现场严禁穿拖鞋、凉鞋、高跟鞋或带钉的鞋,严禁酒后进入现场。

8. 附图危险点、危险源的控制1#、2#主厂房区域水准基点及工作基点布设示意图。
