管网施工工程监理大纲

合集下载

供电管网监理大纲

供电管网监理大纲

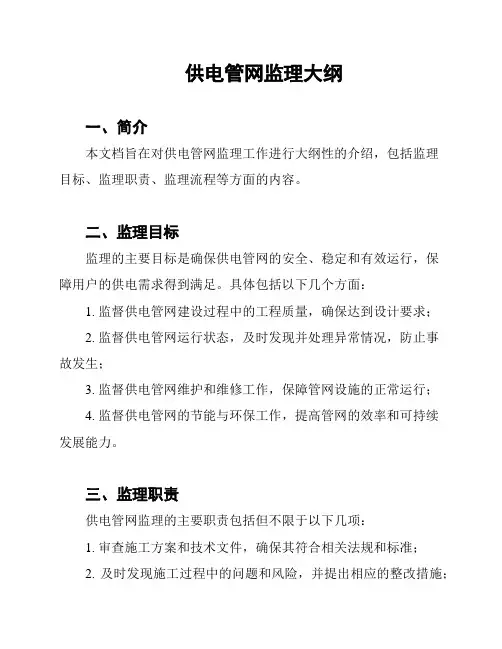

供电管网监理大纲一、简介本文档旨在对供电管网监理工作进行大纲性的介绍,包括监理目标、监理职责、监理流程等方面的内容。

二、监理目标监理的主要目标是确保供电管网的安全、稳定和有效运行,保障用户的供电需求得到满足。

具体包括以下几个方面:1. 监督供电管网建设过程中的工程质量,确保达到设计要求;2. 监督供电管网运行状态,及时发现并处理异常情况,防止事故发生;3. 监督供电管网维护和维修工作,保障管网设施的正常运行;4. 监督供电管网的节能与环保工作,提高管网的效率和可持续发展能力。

三、监理职责供电管网监理的主要职责包括但不限于以下几项:1. 审查施工方案和技术文件,确保其符合相关法规和标准;2. 及时发现施工过程中的问题和风险,并提出相应的整改措施;3. 进行现场巡查,确保施工过程中的质量和安全;4. 检查管网设备和工程质量,确认其符合相关要求;5. 监督管网设施的使用和维护,及时处理设备故障和损坏;6. 提供技术支持和咨询服务,解决监理过程中的问题。

四、监理流程供电管网监理的流程可以分为以下几个步骤:1. 前期准备:了解工程背景和要求,明确监理目标和职责;2. 施工前监理:审查施工方案和技术文件,提出改进建议;3. 施工中监理:进行现场巡查,检查施工质量和安全措施;4. 竣工验收:检查管网设备和工程质量,确认符合相关要求;5. 运行监理:监督管网设施的使用和维护,处理设备故障和损坏。

五、其他事项1. 本大纲仅为供电管网监理提供一个指导性框架,具体的监理工作和要求还需根据实际情况进行调整;2. 监理过程中应与相关部门和工作人员保持良好的沟通和协作,确保监理工作顺利进行;3. 监理人员应具备相关专业知识和技能,熟悉相关法规和标准。

参考文献[1] 《建设工程监理管理办法》[2] 《供电管网建设及维护管理办法》。

湖北省某污水处理厂管网工程监理大纲

湖北省某污水处理厂管网工程监理大纲

XXXXXXX溪污水处理厂管网工程监理大纲目录一、工程概况2[一]工程概述2[二]工程主要工程量:2[三]工程的特点、难点分析2[四]针对上述特点和难点,拟采取如下相应的控制措施2二、监理工作的阶段、范围、任务、目标及监理依据3[一]监理工作的阶段和范围:3[二]监理工作的任务:3[三]监理工作目标:3[四]监理工作的依据3三、项目监理组织机构及人员组织和职责3[一]监理组织机构:3[二]项目监理机构人员组成:4[三]项目监理部人员岗位职责4四、质量控制方案4[一]工程质量控制原则4[二]质量控制总目标及其目标分解4[三]质量控制的监理工作程序5[四]质量控制点的设置9[五]质量控制的内容10(一)、质量事前控制(质量预控)10(二)、质量事中控制11(三)、质量事后控制错误!未定义书签。

[六]质量控制的方法错误!未定义书签。

[七]工程质量控制的措施错误!未定义书签。

五、进度控制方案错误!未定义书签。

[一]进度控制的原则错误!未定义书签。

[二]进度控制的主要任务错误!未定义书签。

[三]进度计划控制制度错误!未定义书签。

[四]进度控制的工作流程错误!未定义书签。

[五]进度控制的方法和措施错误!未定义书签。

(一)、进度控制预控措施(事前控制)错误!未定义书签。

(二)、实施过程中的进度控制(事中控制)错误!未定义书签。

(三)、事后控制错误!未定义书签。

六、投资控制方案错误!未定义书签。

[一]投资控制的原则错误!未定义书签。

[二]投资控制的工作流程错误!未定义书签。

[三]投资控制的方法和措施错误!未定义书签。

[四]费用索赔处理制度错误!未定义书签。

七、安全控制方案错误!未定义书签。

[一]安全监理依据错误!未定义书签。

[二]安全监理的措施错误!未定义书签。

八、合同管理的方法与措施错误!未定义书签。

[一]工程暂停及复工的管理错误!未定义书签。

[二]工程变更的管理错误!未定义书签。

[三]费用索赔处理错误!未定义书签。

新建道路及管网工程监理大纲

新建道路及管网工程监理大纲

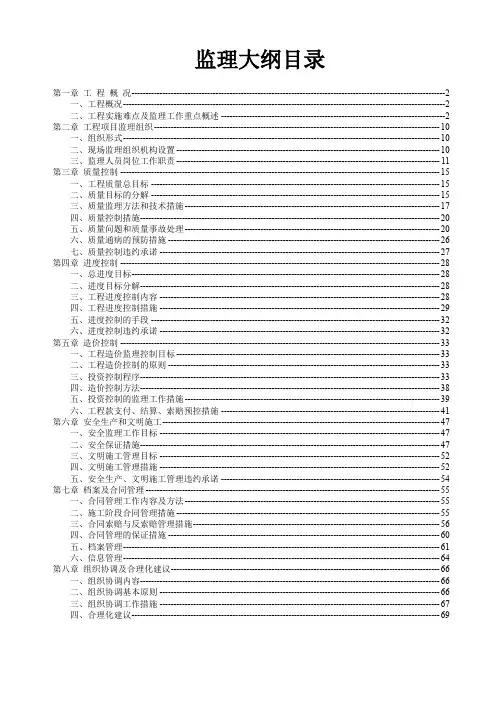

监理大纲目录第一章工程概况----------------------------------------------------------------------------------------------------------------2一、工程概况-------------------------------------------------------------------------------------------------------------------2二、工程实施难点及监理工作重点概述 --------------------------------------------------------------------------------2 第二章工程项目监理组织------------------------------------------------------------------------------------------------------ 10一、组织形式----------------------------------------------------------------------------------------------------------------- 10二、现场监理组织机构设置 ---------------------------------------------------------------------------------------------- 10三、监理人员岗位工作职责 ---------------------------------------------------------------------------------------------- 11 第三章质量控制 ------------------------------------------------------------------------------------------------------------------ 15一、工程质量总目标 ------------------------------------------------------------------------------------------------------- 15二、质量目标的分解 ------------------------------------------------------------------------------------------------------- 15三、质量监理方法和技术措施------------------------------------------------------------------------------------------- 17四、质量控制措施----------------------------------------------------------------------------------------------------------- 20五、质量问题和质量事故处理------------------------------------------------------------------------------------------- 20六、质量通病的预防措施 ------------------------------------------------------------------------------------------------- 26七、质量控制违约承诺 ---------------------------------------------------------------------------------------------------- 27 第四章进度控制 ------------------------------------------------------------------------------------------------------------------ 28一、总进度目标-------------------------------------------------------------------------------------------------------------- 28二、进度目标分解----------------------------------------------------------------------------------------------------------- 28三、工程进度控制内容 ---------------------------------------------------------------------------------------------------- 28四、工程进度控制措施 ---------------------------------------------------------------------------------------------------- 29五、进度控制的手段 ------------------------------------------------------------------------------------------------------- 32六、进度控制违约承诺 ---------------------------------------------------------------------------------------------------- 32 第五章造价控制 ------------------------------------------------------------------------------------------------------------------ 33一、工程造价监理控制目标 ---------------------------------------------------------------------------------------------- 33二、工程造价控制的原则 ------------------------------------------------------------------------------------------------- 33三、投资控制程序----------------------------------------------------------------------------------------------------------- 33四、造价控制方法----------------------------------------------------------------------------------------------------------- 38五、投资控制的监理工作措施------------------------------------------------------------------------------------------- 39六、工程款支付、结算、索赔预控措施 ------------------------------------------------------------------------------ 41 第六章安全生产和文明施工--------------------------------------------------------------------------------------------------- 47一、安全监理工作目标 ---------------------------------------------------------------------------------------------------- 47二、安全保证措施----------------------------------------------------------------------------------------------------------- 47三、文明施工管理目标 ---------------------------------------------------------------------------------------------------- 52四、文明施工管理措施 ---------------------------------------------------------------------------------------------------- 52五、安全生产、文明施工管理违约承诺 ------------------------------------------------------------------------------ 54 第七章档案及合同管理 --------------------------------------------------------------------------------------------------------- 55一、合同管理工作内容及方法------------------------------------------------------------------------------------------- 55二、施工阶段合同管理措施 ---------------------------------------------------------------------------------------------- 55三、合同索赔与反索赔管理措施---------------------------------------------------------------------------------------- 56四、合同管理的保证措施 ------------------------------------------------------------------------------------------------- 60五、档案管理----------------------------------------------------------------------------------------------------------------- 61六、信息管理----------------------------------------------------------------------------------------------------------------- 64 第八章组织协调及合理化建议------------------------------------------------------------------------------------------------ 66一、组织协调内容----------------------------------------------------------------------------------------------------------- 66二、组织协调基本原则 ---------------------------------------------------------------------------------------------------- 66三、组织协调工作措施 ---------------------------------------------------------------------------------------------------- 67四、合理化建议-------------------------------------------------------------------------------------------------------------- 69第一章工程概况一、工程概况1、工程名称:拓展2-2号路(扩展5-1号路至拓展9号路)新建道路及管网工程监理2、建设单位:大连得胜建设有限公司2、建设地点:大连开发区德胜街道3、建设规模:拓展2-2号路(拓展5-1号路至拓展9号路路段)。

管道工程监理大纲范本

管道工程监理大纲范本

管道工程监理大纲范本
1. 管道工程监理的目的和意义
- 管道工程监理的目的是确保管道工程的顺利进行,达到设计要求和质量标准。

- 管道工程监理的意义在于减少施工过程中可能出现的问题和风险,保证工程品质和安全。

2. 管道工程监理的职责和要求
- 管道工程监理应确保施工过程符合相关法规和标准。

- 监理人员应具备一定的技术知识和经验,并熟悉监理规程和标准。

- 监理人员应及时发现和处理施工中出现的问题和隐患。

- 管道工程监理还需要定期进行检查和记录工程施工进度。

3. 管道工程监理的流程和方法
- 监理人员应在施工前、施工中和施工后进行全面监管。

- 施工前,监理人员需要对设计方案进行审核和评估。

- 施工中,监理人员应定期检查和监测施工质量和安全情况。

- 施工后,监理人员需要对工程竣工验收进行评估和报告。

4. 管道工程监理的挑战和对策
- 管道工程监理可能面临施工质量不达标、工期延误等问题。

- 监理人员应加强与施工方的沟通,及时解决问题和协调工作。

- 需要建立监理档案和记录,以便日后查阅和分析。

5. 管道工程监理的案例和经验分享
- 可以分享成功的管道工程监理案例,总结经验和教训。

- 建立监理人员的沟通平台,促进经验交流和研究成长。

以上是一份简要的管道工程监理大纲范本,供参考使用。

具体
的监理工作仍需根据实际项目情况进行调整和补充。

排水管网工程监理大纲

排水管网工程监理大纲

排水管网工程监理大纲1. 项目背景本工程监理大纲旨在对排水管网工程进行全面监理,确保工程质量和安全。

排水管网工程是指在城市建设中,为了排除雨水、生活污水和工业废水而设计和建设的管网系统。

2. 监理目标- 确保排水管网工程符合设计要求和相关标准;- 监督施工过程中的质量控制,确保施工工艺和材料符合要求;- 监督施工进度,确保工程按计划进行;- 提供技术支持和咨询,解答相关问题;- 协调各方利益关系,确保顺利推进工程。

3. 监理范围- 设计文件审核:对排水管网工程的设计文件进行详细审核,确保设计符合相关规范和要求;- 施工质量监督:对施工过程中的质量控制进行监督,包括施工工艺、材料检验等;- 施工进度监控:对工程进度进行跟踪监测,及时发现和解决施工进度延误的问题;- 施工组织协调:对施工方案、施工计划进行审核和协调,确保工程按计划进行;- 技术指导和咨询:为施工单位提供技术指导和解决问题的咨询服务;- 问题处理:处理工程中出现的纠纷和争议,保证工程的顺利进行。

4. 监理要求- 监理人员应具备相关专业背景和资质,了解相关法律法规;- 监理人员应具备良好的沟通协调能力和解决问题的能力;- 监理人员应及时向建设单位报告工程的质量和进度情况;- 监理人员应与设计单位、施工单位等各方保持良好的合作关系;- 监理人员应遵守相关规范和要求,保密工程相关信息。

5. 检查与验收- 对施工过程中的关键节点进行检查,包括管道敷设、密封性测试等;- 对施工完成后的工程进行验收,确保工程符合设计要求和相关标准;- 编制监理报告,对工程的质量、进度和问题进行总结和分析。

6. 监理交流与协调- 定期召开监理会议,与建设单位、设计单位、施工单位等各方进行沟通和协调;- 及时解答相关问题,提供技术支持和咨询服务;- 报告工程情况,协调解决工程中的问题和纠纷。

以上为排水管网工程监理大纲,旨在确保工程质量、安全和进度的顺利进行。

市政工程天然气管网监理大纲

市政工程天然气管网监理大纲

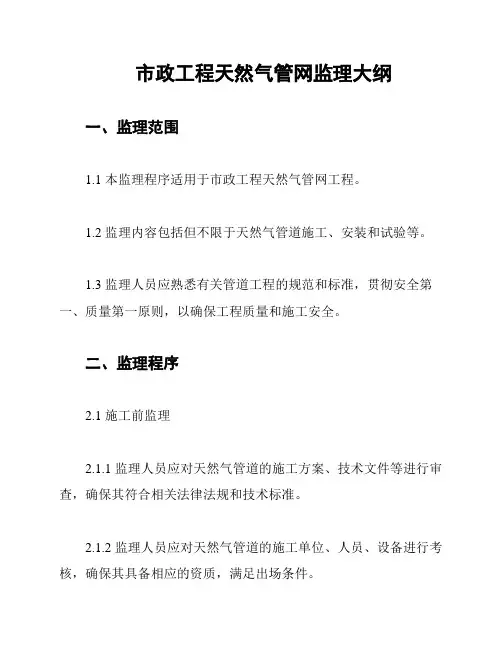

市政工程天然气管网监理大纲一、监理范围1.1 本监理程序适用于市政工程天然气管网工程。

1.2 监理内容包括但不限于天然气管道施工、安装和试验等。

1.3 监理人员应熟悉有关管道工程的规范和标准,贯彻安全第一、质量第一原则,以确保工程质量和施工安全。

二、监理程序2.1 施工前监理2.1.1 监理人员应对天然气管道的施工方案、技术文件等进行审查,确保其符合相关法律法规和技术标准。

2.1.2 监理人员应对天然气管道的施工单位、人员、设备进行考核,确保其具备相应的资质,满足出场条件。

2.1.3 监理人员应对天然气管道施工的现场条件进行检查,确保其符合工程要求。

2.2 施工中监理2.2.1 监理人员应在施工过程中对天然气管道的质量、工期、安全等进行监督,及时发现并处理施工中的问题。

2.2.2 监理人员应对天然气管道的质量进行检查,确保其符合相关标准。

2.2.3 监理人员应对天然气管道的试验进行监督,确保其安全、可靠。

2.3 施工后监理2.3.1 监理人员应对天然气管道工程的验收进行监督,确保其符合相关标准和要求。

2.3.2 监理人员应对天然气管道的使用、维护等进行监督,保证其安全、可靠、正常运行。

三、监理要求3.1 监理人员应具备相关的技术和专业知识,熟悉相关法律法规和技术标准。

3.2 监理人员应遵守监理规范和行业准则,保持独立性和客观性。

3.3 监理人员应及时向建设单位和施工单位发现问题并提出处理意见。

四、监理报告4.1 监理人员应按照相关要求及时编制监理报告,内容包括但不限于施工情况、质量状况、进度安排等。

4.2 监理报告应真实准确,反映工程的实际情况和质量状况,发现问题应提出合理的处理建议。

五、监理奖惩5.1 监理人员应对工程施工质量进行评估,发现问题应及时纠正。

5.2 监理人员应具备控制工程质量的权利,发现问题可以提出停止施工、整改、返修、拒收等建议。

5.3 监理人员应做好工程质量记录和资料整理,以备验收和维护。

最新版市政供水及配水管网改扩建工程监理大纲

最新版市政供水及配水管网改扩建工程监理大纲

市政供水及配水管网改扩建工程监理大纲目录一、工程概况二、监理工作的阶段、范围、任务、目标及监理依据[一]监理工作的阶段和范围[二]监理工作的任务[三]监理工作目标[四]监理工作的依据三、项目监理组织机构及人员组织和职责[一]监理组织机构[二]项目监理机构人员组成[三]项目监理部人员岗位职责四、质量控制方案[一]工程质量控制原则[二]质量控制总目标及其目标分解[三]质量控制的监理工作程序[四]质量控制点的设置[五]质量控制的内容(一)、质量事前控制(质量预控)(二)、质量事中控制(三)、质量事后控制[六]质量控制的方法[七]工程质量控制的措施五、进度控制方案[一]进度控制的原则[二]进度控制的主要任务[三]进度计划控制制度[四]进度控制的工作流程[五]进度控制的方法和措施(一)、进度控制预控措施(事前控制)(二)、实施过程中的进度控制(事中控制)(三)、事后控制六、投资控制方案[一]投资控制的原则[二]投资控制的工作流程[三]投资控制的方法和措施[四]费用索赔处理制度七、安全控制方案[一]安全监理依据[二]安全监理的措施八、合同管理的方法与措施[一]工程暂停及复工的管理[二]工程变更的管理[三]费用索赔处理[四]工程延期及工程延误的预控和处理[五]合同纠纷的调解处理[六]合同解除的处理九、信息管理方案十、组织协调方案十一、保修阶段监理方案十二、检测设备仪器十三、向建设单位呈报反映监理阶段性成果的文件十四、监理工作程序及实施要点[一]监理工作总程序及监理实施要点[二]监理审核工作程序及监理实施要点[三]监理检查、验收工作程序及实施要点十五、合理化建议一、工程概况本工程位于**省**县,招标范围**县城镇供水工程(县城供水及配水管网改扩建工程)施工工期+监理缺陷责任期。

二、监理工作的阶段、范围、任务、目标及监理依据本监理工作在委托的范围内,主要是对南江县城镇供水工程(县城供水及配水管网改扩建工程)整个施工阶段的全过程进行目标控制,确保实现工程项目的质量目标、进度目标、投资目标和安全目标。

通信管网工程监理大纲

通信管网工程监理大纲

通信管网工程监理大纲1. 概述本文档旨在为通信管网工程监理工作提供指导和规范。

监理工作是确保通信管网工程顺利进行并达到预期质量标准的重要环节。

监理人员应具备相应的专业知识和经验,以确保工程的合规性和安全性。

2. 监理责任- 监督施工过程,确保施工按照设计和合同要求进行;- 审核施工图纸和材料申请,确保其符合相关标准和规范;- 监督施工现场质量控制和安全管理,及时发现并纠正问题;- 检查施工进度和质量,提供监理报告和建议;- 审核竣工图纸和施工文件,保证工程竣工前的验收和交付。

3. 监理流程3.1 开工前准备- 确定监理人员组织架构和业务范围;- 确认工程合同及监理委托合同;- 审核施工图纸和材料,准备监理计划。

3.2 施工监理- 根据监理计划进行现场巡查和检验,确保施工质量;- 验收施工过程中的关键节点,如管道铺设、焊接等;- 检查材料质量和施工工艺,防止质量问题和安全隐患。

3.3 竣工阶段- 检查施工完成情况,确保工程符合设计要求;- 核实竣工图纸和施工文件的准确性和完整性;- 参与工程竣工验收,确保工程达到规定的质量标准。

4. 监理报告监理人员应根据实际工程情况,定期撰写监理报告,报告内容应包括但不限于以下方面:- 工程施工进度和质量的评估;- 发现的问题和存在的风险;- 监理建议和改进建议。

5. 安全管理监理工作中应重视施工安全管理,监督施工方采取必要的安全措施,确保施工人员和周围环境的安全。

监理人员应定期检查施工现场的安全设施和安全操作,发现问题及时提出整改要求。

6. 法律法规在进行通信管网工程监理工作时,监理人员应遵守相关的法律法规,包括但不限于《中华人民共和国建筑法》、《工程建设项目监理管理办法》等。

监理人员应熟悉相关法律法规,并遵守其中的规定。

7. 总结通信管网工程监理是确保工程质量和安全的重要环节,监理人员应具备专业知识和经验,并遵守相关的法律法规。

监理流程包括开工前准备、施工监理和竣工阶段,并应定期撰写监理报告。

室外供热管网监理大纲

室外供热管网监理大纲

室外供热管网监理大纲1. 管网施工前监理1.1 预验收在施工前,监理需提前与项目相关方进行沟通,了解项目的建设规划、管线布置图、技术标准以及各种技术文件等。

监理需与建设单位协调,确定施工前试验的具体内容,包括试验的内容、方法、程序等。

试验内容应包含主要管道及附件的肉眼检查、水压试验、压缩空气试验、泄漏检验等内容。

1.2 施工准备监理人员需根据项目建设规划和图纸要求进行实地勘察,并与施工单位进行技术交底。

监理人员要在施工前及时提出规范建议,保证工程实施的符合要求和规范。

监理应检查施工单位的人员、材料、设备等是否符合要求,同时对施工资料进行审核及备案。

1.3 管网施工监理1.3.1 管材及管件的验收监理人员应对管材和管件等物资进行检查,确保其质量、标识、光洁度、外观无裂纹、无破坏等,检查结果应予以登记备案。

1.3.2 水压试验水压试验主要包括压力试验和稳定容积试验。

监理人员应审核施工方案、试验方案,并在施工过程中监督并记录试验数据。

1.3.3 管道电气、保温、防腐检查及管道样块制作监理人员要对管道电气、保温、防腐等措施进行检查,并查验物资是否符合要求。

同时监督管道样块制作过程,并参与验收。

1.4 收工备案管网施工完成后,监理人员应对管道工程的材料、质量、技术方案等进行审核,并对施工工艺和施工质量进行检查。

监理人员要与建设单位及时沟通并记录整个工程的施工流程,并将不合格的内容一一指出并制定整改措施,确保工程符合要求和规范。

最后,监理人员审核整个施工手续,签认相关文件,并按程序程序办理竣工备案手续。

2. 管网施工中监理2.1 管线沟槽开挖监理监理人员要对管道沟槽开挖进行监管,并对沟槽施工质量、深度以及底部土层的压实情况进行检查和验收。

同时,监理人员也要对临时排水方案进行审核并确保施工不受影响。

2.2 管线安装管线铺设采用焊接法或法兰法,监理人员要对焊接过程进行质量检查,保证焊接质量;对法兰法安装过程进行监督和检查,保证安装质量。

给排水管网工程监理大纲

给排水管网工程监理大纲

给排水管网工程监理大纲一、背景介绍给排水管网工程是城市建设中的重要组成部分,负责城市的给水和排水系统的建设和运行。

监理是为了确保工程的质量和进度,保障工程的顺利进行而必不可少的环节。

二、监理目标1. 确保给排水管网工程符合相关法律法规和技术规范的要求。

2. 控制工程过程中的质量、安全和进度,确保工程的顺利进行。

3. 提供专业建议和技术支持,解决工程实施中的问题和风险。

三、监理职责1. 监督工程设计的合理性和合规性。

2. 监督工程施工的质量和安全性。

3. 监督工程材料的选用和验收。

4. 监督工程的环境保护和施工现场管理。

5. 监督工程质量检测和评估。

6. 提供工程进度控制和协调。

四、监理阶段1. 前期准备阶段:包括编制监理方案、审查工程设计和施工合同等工作。

2. 施工准备阶段:包括施工现场踏勘、施工方案审查和施工图纸审核等工作。

3. 施工阶段:包括监督施工质量、安全和进度的执行情况,进行工程质量检测和验收等工作。

4. 竣工阶段:包括工程竣工验收、提供工程质量和技术评估报告等工作。

五、监理要求1. 监理人员应具备相关法律法规和技术规范的专业知识和经验。

2. 监理人员应具备良好的沟通能力和协调能力。

3. 监理人员应坚持独立、公正、客观的原则,不受他方干扰。

4. 监理人员应及时向建设单位报告工程的进展情况和存在的问题。

5. 监理人员应积极参与工程质量和安全的改进和控制工作。

以上是给排水管网工程监理大纲的基本要点,希望能对您有所帮助。

管网监理大纲

管网监理大纲

第一章工程监理概述1.1编制依据阿勒泰地区地直部门干部职工集资建房北区基础设施二标段(给水、排水、道路、供热工程)监理方案的编制是依据《阿勒泰地区地直部门干部职工集资建房北区基础设施二标段(给水、排水、道路、供热工程)》招标文件、建设工程监理规范、国家、自治区有关法律、法规及现行国家标准、规范。

1.2工程概况1.工程名称:阿勒泰地区地直部门干部职工集资建房北区基础设施二标段(给水、排水、道路、供热工程)2.项目法人:阿勒泰地区机关事务管理局3.建设地点:阿勒泰市园林场4.建设内容:环路处 1.2KM的排污管线及550M路面恢复;环路K0+00-K0+600道路及下铺管线;纵三路K0+00-K0+700道路及660M下铺管线;横二路180M道路及165M的给水管线、130M的排水管线;冬铺路260M道路工程;供热工程2号换热站二级网热施-07及热施-08号图全部内容5.工程概算:约4800万元6.质量:合格7.要求工期:开竣工日期为2013年05月17日至2013年10月15日,总工期:150天1.3本工程特点该工程为阿勒泰地直部门干部职工集资建房北区基础设施二标段工程,包括供水管网、排水管网、道路及供热工程。

由于该工程作业面广,施工线路长,涉及的相关建筑较多,所以有线轴、标高控制难度大的特点,在施工前期准备时,应充分考虑施工机械、施工人员的调配,并保证材料供应。

该工程总工期150天,要考虑到施工期较短,工期较紧张,同时环境保护也非常重要。

1.4.重点、难点及采取的对策1.4.1轴线、标高控制由于该工程高程相对变化,占地面积广,同周边建筑联系紧密,建议将轴线、标高作为控制重点,对所建工程编制统一的坐标控制网,在场区四角处设置半永久性轴线控制桩,在拟建工程外,设一半永久性标高控制点,以轴线桩、高程桩控制各点的轴线、高程,确保设计意图的实现。

1.4.2土方工程1.4.2.1在开工之前,现场监理人员应认真熟悉设计文件和图纸,查勘施工现场,掌握挖方路段和填方路段的土质情况,复查地下隐蔽设施的位置和标高,了解施工临时排水的位置等。

某城市管网工程监理大纲

某城市管网工程监理大纲

某城市管网工程监理大纲1. 引言随着城市化进程的加快,某城市管网工程监理成为了一个关键的环节。

本文档旨在制定某城市管网工程监理的大纲,以确保工程质量和安全性。

2. 项目背景管网工程是城市基础设施建设的重要组成部分,主要包括给水管网、排水管网和燃气管网等。

管网工程监理是为了确保工程施工过程中的质量、安全、进度等各个方面能够符合相关标准和要求。

3. 监理目标某城市管网工程监理的目标是确保工程质量和安全性达到预期要求。

具体目标包括:•确保工程施工符合相关法律法规和工程规范;•监督工程进度,确保施工进展符合计划;•确保施工质量,控制工程施工质量的各个环节;•检查工程安全,预防事故发生;•审核工程交付,确保工程竣工验收合格。

4. 监理内容某城市管网工程监理的具体内容包括:4.1 施工计划审核对施工单位提交的施工计划进行审核,包括进度计划、施工方法和施工组织等内容。

4.2 施工质量监督对施工单位进行现场巡视,核查施工过程中的质量控制措施是否符合规范要求,并进行检测和验收。

4.3 安全管理监督对施工现场进行安全检查,核查安全管理制度的执行情况,提出针对性的安全改进措施,确保施工现场安全。

4.4 工程变更审批对施工单位提出的工程变更申请进行审查和审批,确保变更符合相关法律法规和工程规范,不影响工程质量和安全。

4.5 进度管理对工程施工进度进行监督和控制,及时发现和解决施工进度偏差,确保工程按时完成。

4.6 施工图纸审核对施工单位提交的施工图纸进行审核,确保施工图纸符合设计要求,并与设计单位进行协调。

4.7 竣工验收对工程竣工验收资料进行审核,组织竣工验收工作,确保工程达到交付标准和要求。

5. 监理要求为了确保某城市管网工程监理的有效进行,监理单位需满足以下要求:5.1 监理人员资质监理人员应具备相关工程监理资质,包括职称、资格证书等。

5.2 监理设施和设备监理单位应配备必要的监理设施和设备,包括办公场所、检测设备和工具等。

市政工程电力管网监理大纲范本

市政工程电力管网监理大纲范本

市政工程电力管网监理大纲范本
一、监理概述
本工程的建设单位为XXX,施工单位为XXX,监理单位为XXX。

本项目工程包括XXX,XXX,其中电力管网是本次监理的
重点。

二、监理内容
1. 施工前,对施工图纸、施工方案和施工材料进行审核和确认。

2. 施工过程中,监督施工单位按照设计图纸和标准规范要求进
行施工,对施工现场进行巡视,发现问题及时提出整改要求并进行
追踪督促整改。

3. 施工后,对工程验收提供相关数据资料,对主要设备进行试
运行,并对检测结果进行检验确认。

三、监理职责
1. 监督施工单位按照标准和规范要求进行施工。

2. 对电力管网的施工进行全过程监理,包括安装、调试、试验
等环节。

3. 检查监理过程中所需要提供的样品、材料及相关证明文件的
齐全性和真实性。

4. 按照监理合同的约定,提供监理报告和监理日志,并定期进
行汇报。

四、监理要求
1. 监理人员具有较高的专业素养和监理经验,且必须有相应的
资格证书。

2. 监理人员应当认真履行监理职责,严格遵守法律法规和监理
规范,对施工单位和建设单位进行公正、客观、独立的监督工作。

3. 严格控制工期、安全和质量等管理要求,确保工程建设进度
的顺利进行。

五、监理报告
监理单位应当准确记录和汇总监理情况,并于每个月的10日
内向建设单位递交监理报告。

以上就是本项目的市政工程电力管网监理大纲范本,仅供参考。

具体监理要求和标准请按照合同约定执行。

小区内道路、管网、绿化工程监理大纲

小区内道路、管网、绿化工程监理大纲

监理大纲认同声明:本大纲完全同意招标文件及合同条款的要求。

一、项目概述及对本工程的认识1、工程名称:区内道路、管网、绿化工程监理2、建设单位:3、工程概况:包括道路工程、区内主干线排水工程(扣除楼前、楼后)、电缆管沟工程等内容。

4、要求质量标准:合格。

5、要求工期:6、监理范围:施工设计图纸及工程量清单内的所有工程施工及保修过程中的监理。

二、监理工作指导思想、目标监理服务依据和施工阶段监理工作内容、时限、工作程序(一)监理工作指导思想以“服务性、公正性、独立性和科学性”为宗旨,在项目管理过程中依法维护建设单位利益,确保取得最佳投资效益。

从组织和管理的角度,采取经济、技术、法律等手段,公正行施权力,确保该项目的工期目标、质量目标、投资目标、安全目标四大目标的圆满实现。

严格按照国家及地方的有关规范、标准、法律、法规、公司的有关规章制度和业主在《工程建设监理合同》中授予的权力,督促承包单位实施项目建设,树立质量控制第一,工期、投资、安全并举的思想,确保实现业主的建设意图。

对施工单位严格要求,热情服务,确保工程顺利实施。

(二)监理目标(1)工期目标:40日历天(2)投资目标:在监理过程中,通过监理工程师的努力工作,积极建议推广使用新工艺、新技术、新材料;严格控制工程质量,避免返工浪费,力争使工程总造价合理降低。

(3)质量目标:合格(4)安全控制目标:杜绝重大人身伤亡事故和机械事故,确保工程安全生产、文明施工。

(5)合同控制目标:实现合同履约率100%。

(三)监理服务的依据1、国家和省、市有关工程建设的法律、法规、规章和其他有关规定。

2、现行的工程施工及验收规范和质量检验评定标准及地方有关规定。

3、本合同协议书及其附件。

4、经上级主管部门批准项目建议书、项目可行性研究报告、初步设计、概(预)算、建设计划、图纸及其它有关文件。

5、业主和承建商签订的各类建设合同及其附件。

6、工程实施过程中业主、监理、承建商之间形成的会议纪要及其它文字记录。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1 监理工作的目的和范围1.1 监理目的:1.1.1 质量目的:合格工程1.1.2 目的:8500万元1.1.3 工目的:工在定额工的90-100〔含90、100〕1.1.4 合同理目的:合同履约率100。

1.1.5 平安目的:确保质量、工、最优化的前提下平安、文明地完成工程的建立。

1.2 监理工作范围:本工程施工阶段的造价控制、进度控制、质量控制、合同理、信息理、组织协调及平安监理。

1.3 监理工作内容1.3.1 参加施工图会审和设计交底;1.3.2 参与分项、分部工程、关键工序和隐蔽工程的质量检查和验收;1.3.3 审查施工选择的分包、试验的资质并认可;1.3.4 审查施工提交的施工组织设计、施工技术方案;1.3.5 编制一级网络方案。

核查二级网络方案并组织协调施行;1.3.6 审查施工开工申请;1.3.7 审查施工质保体系和质保措施并监视施行;1.3.8 检查现场施工人员中特殊工种持证上岗情况;1.3.9 检查施工现场原材料、构件的采购、入库、保、领用等理制度及其执行情况;1.3.10 参加主要设备的现场开箱检查。

对设备保提出监理;1.3.11 遇到威胁平安的重大问题时有权下达“暂停施工〞的并业主;1.3.12 审查施工工程结算书;1.3.13 监视施工合同的履行维护业主和施工的正当权益;1.3.14 当发现工程设计不符合公布的建立工程质量时应书面业主并提出建议;1.3.15 核查完成的工程量验收分项分部工程签署工程付款凭证;1.3.16 催促施工整理施工的归档准备工作;1.3.17 参与工程开工预验收并签署监理;1.3.18 向业主提交监理资料;1.3.19 编写开工验收申请;1.3.20 在规定的工程质量保修限内负责检查工程质量状况组织鉴定质量问题责任催促责任维修。

2 工程质量、进度、控制的和手段2.1质量控制的和手段2.1.1 质量控制的目的为:合格工程2.1.2 对质量目的的理解和实现质量目的可行性的阐述2.1.2.1 对质量目的的理解以最优的质量、最少的、最短的工完成整项工程。

2.1.2.2 实现质量目的可行性阐述依靠严的组织、严格的理、以事前预控、事中监视、事后检查等手段严格控制工程的质量、进度和积极协调承包方、业主方等有关之间的关系齐心协力实现质量目的是完全可能的。

2.1.3 事前质量控制措施和2.1.3.1 核查承包的质量保证和质量理体系:〔1〕核查承包的机构设置、人员装备、职责与分工的落实情况。

〔2〕审查各级专职质检人员的装备情况。

〔3〕查验各级理人员及专业操作人员的持证情况。

〔4〕检查承包质量理制度是否健全。

2.3.2 审查分包资格:〔1〕审查总包填写的?分包资格报审表?。

〔2〕审查分包的营业执照企业资质等级证书专业答应证、岗位证书。

外地施工企业进宛施工答应证或境外企业在国内承包工程答应证等。

〔3〕审查分包业绩必要时进展考察。

2.1.3.3 检验承包的测量放线:〔1〕检查承包的专职测量人员的岗位证书和测量设备的检定证书。

〔2〕检验施工平面坐标控制网及高程控制网。

〔3〕对承包的测量报验进展内业及外业复核。

〔4〕查验水准点、测量控制桩的保护措施核查构造施工中建筑物垂直度、沉降观测。

〔5〕签认承包的?施工测量放线报验单?。

2.1.3.4 材料检验:〔1〕监视承包商对原材料取样复试审核复试、材料准用证、出厂质量证明。

〔2〕对新材料和新核查鉴定证明和确认。

〔3〕必要时对进场材料抽样复试并到厂家进展考察。

〔4〕审查混凝土、砌筑砂浆配比单。

对搅拌设备、计量装置、现场理进展检查。

2.1.3.5 建筑构配件、设备检验:〔1〕核查供货提供的构配件、设备厂家的资质证明及合格证明进口材料和设备的商检证监视其按规定进展取样复试。

〔2〕参与对加工定货厂家的考察、评审根据合同约定参与定货合同的拟定和签约工作。

〔3〕进展现场检验审批承包报送的?材料/构配件/设备报验单?。

2.1.3.6 检查进场主要施工设备:〔1〕审查施工现场主要设备的规格、型是否符合施工组织设计的要求。

〔2〕审查承包对需要定标定的设备〔仪器、磅秤等〕的标定证明。

〔3〕审批承包报送的?月工、料、机动态表?。

2.1.3.7 要求承包报审以下专项工程施工方案:〔1〕土方开挖施工方案。

〔2〕基坑支护施工方案。

〔3〕工程测量方案。

〔4〕柱根底施工方。

〔5〕预制构件吊装方案。

〔6〕防水工程施工方案。

〔7〕冬季施工方案。

〔8〕室内外装饰施工方案。

〔9〕专项平安施工方案。

上述方案未上报或未经批准该分部、分项工程不得施工。

2.1.3.8 审查承包三级技术交底工作。

承包对工程工程部的技术交底;工程工程部对施工班组的技术交底;施工班组对操作工人的技术交底。

2.1.4 原材料质量控制措施和2.1.4.1 掌握材料信息优选供货厂家对主要材料、设备及构配件在订货前必需要求承包申报经监理工程师证同意后方可订货;2.1.4.2 合理组织材料供给确保施工正常进展;2.1.4.3 合理组织材料使用减少材料的损失正确按定额计量使用材料、加强运输、仓库、保工作加强材料限额理和发放工作健全现场材料理制度;2.1.4.4 加强材料检查验收严把材料质量关〔1〕对用于工程的主要材料进厂时必须具备正式的出厂合格证和材质化验单;〔2〕工程中所有各种构件必须具有厂家批和出厂合格证;〔3〕凡标志不清或认为质量有问题的材料;对质量保证资料有疑心或与合同规定不符的一般材料;由工程重要程度应进展一定比例实验的材料;需要进展检验以控制和保证其质量的材料均应进展检验;〔4〕材料质量抽样和检验的应符合?建筑材料质量与理规程?要能反映该批材料的质量性能;〔5〕在现场配制的材料应先提出试配要求经试配检验合格后才能使用;〔6〕对进口材料、设备应会同商检检验如核对凭证现问题应获得供方和商检人员的商务记录按提出索赔;2.1.4.5 重视材料的使用认证以防错用或使用不合格的材料〔1〕对主要装饰材料及建筑配件应在订货前要求厂家提供样品或看样订货;主要设备订货时要审核设备是否符合设计要求;〔2〕对材料性能、质量、适用范围和对施工要求必须充分理解以便慎重选择和使用材料;〔3〕凡用于重要构造、部位的材料使用时必须仔细的核对、认证其材料的品种、规格、型、性能有无错误是否合适工程特点和满足设计要求;〔4〕新材料应用必须通过实验和鉴定;代用材料必须通过计算和充分的证并要符合构造构造的要求;〔5〕材料认证不合格时不许用于工程中。

2.1.5 工程质量事中控制措施和2.1.5.1 质量控制的主要是巡检和旁站监视。

〔1〕监理工程师和监理员主要工作时间在施工面上。

〔2〕在巡视过程中及时纠正发现的施工问题。

〔3〕对发现的较大质量、平安问题先口头承包改正然后下发控制质量、平安的?监理?。

〔4〕承包对?监理?要求的事宜书面回复整改结果监理工程师进展复查。

〔5〕加强间施工监视安排充足人员跟班监理。

要求承包间施工必须有值班“五大员〞。

2.1.5.2 验收隐蔽工程:〔1〕要求承包严格按规定对隐蔽工程自检自检合格签字后将?隐蔽工程检查记录?报送监理部。

〔2〕监理工程师对?隐蔽工程检查记录?核对后到现场进展检测验收。

〔3〕监理工程师对隐验不合格工程下发?不合格工程工程?责其整改;整改合格后进展复验。

〔4〕对隐验合格的工程签认?隐蔽工程检查记录?准予进展下道工序。

2.1.5.3 验收分项工程:〔1〕审查承包对分项工程自检合格后填写的?分项/分部工程质量报验认可单?及相关资料。

〔2〕到施工现场进展抽检、核查。

〔3〕符合要求监理工程师签认并确定质量等级。

〔4〕不符合要求监理工程师签发?不合格工程工程?要求整改或返工。

〔5〕监理工程师对返工或整改后的分项工程重新核检并按质量评定再评定和签认。

2.1.5.4 验收分部工程〔分项、分部工程签认程序〕:〔1〕核查承包对分部工程进展的质量等级汇总评定核查?分项/分部工程质量报验认可单?和?分部工程质量检验评定表?。

〔2〕组织业主、设计、承包对工程的根底构造主体构造进展验收。

〔3〕形成根底/主体构造验收签认?根底/主体工程验收记录?并报质监站备案。

2.1.5.5 监视检查施工理:〔1〕监理工程师定检查施工资料的整理及施工日记的记录情况确保施工资料及时、。

〔2〕定检查混凝土、砌筑砂浆试块的养护、试验情况发现问题及时进展处理。

〔3〕对施工用机械、设备、仪器注意观察其运转或使用情况。

催促承包及时保修、校正保障施工质量。

〔4〕检查进场材料的堆放、保工作。

〔5〕检查承包施工防护、各项平安措施的落实情况。

〔6〕监理工程师做好质量台帐。

2.1.6 工程质量事后控制措施和2.1.6.1 质量问题和质量事故的处理〔1〕一般质量问题进展返修弥补。

责成承包写出质量问题调查提出处理方案监理工程师审核后承包处理监理人员应旁站监视并对处理结果重新验收记入质量台帐。

〔2〕一般质量事故要进展返工处理或加固补强。

责成承包写出质量问题调查提出处理。

总监理工程师签发?工程部分暂停指?并合同业主和设计研究由设计提出处理方案承包处理监理工程师旁站监视并对处理结果重新验收记入质量台帐。

〔3〕重大质量事故总监理工程师签发?工程部分暂停指?责承包保护现场立即报建立行政主部门处理。

〔4〕将完好的质量问题〔事故〕处理记录归档。

〔5〕总监理工程师以书面监理及业主。

〔6〕追查监理人员相关责任。

2.1.6.2 工程开工验收〔工程验收根本程序〕:〔1〕工程到达交验条件监理部首先组织各专业监理工程师对工程质量状况、使用功能进展全面检查。

对影响开工验收的问题签发?监理?责成承包限整改。

〔2〕监视承包进展工程功能试验审阅试验单必要时请业主及设计派代表参加。

〔3〕总监理工程师组织监理部对施工质量保证资料进展核查并催促承包完善、修改。

〔4〕总监理工程师组织与业主方、设计和承包各有关专业技术人员共同对工程进展检查验收。

〔5〕检查验收结果需要对部分进展整修时要限整修。

监理人员现场监视符合要求后再验直至符合合同要求。

〔6〕检查验收结果符合合同要求由业主、承包、监理、设计四方在?工程验收记录?上签字并报质量监视站备案。

〔7〕开工验收完成由总监理工程师和业主代表共同签署?开工移交证书?监理、业主方盖章后送承包一份。

2.2 重要部位、关键工序监理措施、沟槽土方施工.1.清表1、伐树、除根假如不去除结合面上的草木等有害杂物沟槽回填后一旦杂物腐烂变质地基将发生松软和不均匀沉陷等现象为了预防这种情况就必须在开挖之前做好伐树、除根和表层土壤处理工作。

将道开挖范围内的树根、草丛全部挖除。

可采用人工或机械。

注意的是对草丛等不能用火烧的。

2、表土处理如基底的表层土系腐植土那么须用挖掘机或人工将其表层土去除换填并予以分层压实如发现草碳层、鼠洞裂缝都必须注意处理好以防造成日后塌陷。
