综采工作面顶板管理专项措施示范文本

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

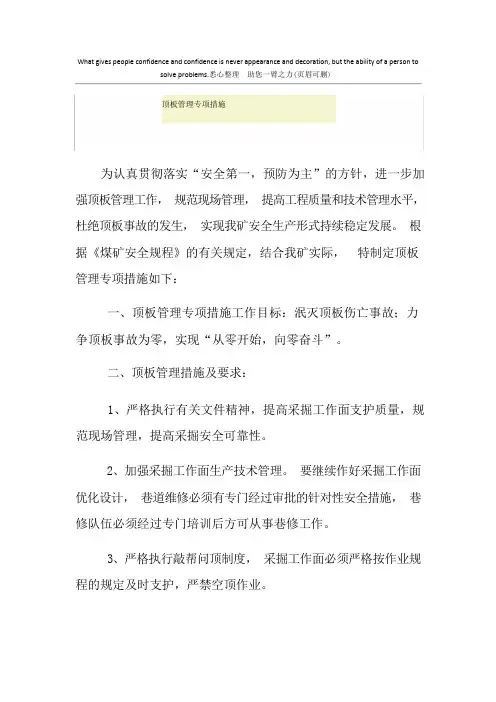

综采工作面顶板管理专项措施示范文本

In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each

Link To Achieve Risk Control And Planning

某某管理中心

XX年XX月

综采工作面顶板管理专项措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

说明:为了贯彻落实“安全第一,预防为主”安全生

产方针,进一步加强综采工作面的顶板管理工作,规范现

场管理,提高工程质量和技术管理水平,杜绝顶板事故的

发生,实现我队安全生产形势持续稳定发展,根据矿有关

规定,结合我队的实际情况,特编写顶板管理专项措施如

下:

一、初次来压、周期来压期间顶板管理安全措施:

1、技术员和跟班验收员要做好周期来压预测和矿压观

测记录等工作。

2、工作面顶板初次、周期来压时,工作面支架初撑力

不低于24Mpa,回风巷、运输巷及端头支护所有单体支柱

初撑力不低于12Mpa。

3、初次、周期来压期间,必须加强观察工作面中部支架、两端头支柱的初撑力及支架状态,确保整体支护强度,预防冒顶。

4、加强运输巷、回风巷顶板离层仪的观测,发现问题及时采取有效的措施进行处理。

5、超前支护20m内出现片帮大或顶板破碎时,应及时打点柱支护,必要时加密棚梁打柱支护,超前支护以外应及时补打锚杆支护。

6、当工作面局部地段片帮超过0.6m时,可超前采煤机移架及时支护顶板;在顶板破碎的地段,为了有效地防止顶板冒落、控制煤壁片帮,要带压移架。

7、必须保证泵站压力达到31.5MP,支架初撑达到额定值的80%以上。

8、保证支架各供、回液管路完好无破损,严禁出现“跑、冒、滴、漏”或“阀组串液”等现象。

9、初次放顶、周期来压期间必须严格控制采高,采高不超过1.70m。

10、必须保证支架支撑立柱各安全阀完好,不泄压不窜液,且安全阀工作阻力与支架工作阻力相匹配。

11、割煤与移架工作必须配合作业,当拉架速度跟不上割煤速度时,必须停机等待,避免长时间大面积空顶。

12、初次放顶、周期来压期间,移架工作必须由单人作业。严禁多架同时前移,而出现大面积空顶。

13、移架后必须将支架升紧,且顶梁与顶板接触后,必须给支架持续送液3-5秒,从而保证支撑有力。

14、端头工每班支、回柱前,必须先进行敲帮问顶,如有离层、片帮,及时进行处理,并认真清理好退路,确认安全可靠后,方可作业。

15、单体液压支柱支护必须上好防倒装置,防止支柱受压倾倒伤人。

16、来压、放顶期间必须使用完好无漏液的单体液压支柱,严禁使用失效、泄液支柱。

17、回柱放顶时,必须由两人协同作业,一人观顶、一人回柱,严禁单人作业。

18、端头支护回柱工作必须先于工作面移架,单体液压支柱支打迎山有力,支撑牢固,严禁打在浮煤上。

19、在工作面来压期间,前、后端头支护区压力大,顶板破碎时,必须加密支护。

二、正常生产期间顶板管理安全措施:

1、坚持按正规循环作业。

2、工作面支架要完好无损,保证无跑、冒、滴、漏和卸压现象。

3、支架的安全闸要完好,并时常观察,保证支架要足够的支撑力和支护强度。

4、采煤机割煤后要及时移架,移架与采煤机后滚筒的

距离一般不超过6m,防止长时间空顶。

5、当移架到位后,要及时伸起支架,确保支架支撑有力,并保证移完支架整齐,间距一至。

6、移端头时,坚持先打后撤,一梁不少于三柱的原则。

7、交接班前后,要检查端头和超前支护的单体是否卸压,卸压支柱立即更换,超前支护必须符合《综采工作面作业规程》的规定,支护长度不小于20米。

8、作业过程中发现支架咬架、挤架、歪斜、泄压不接顶时,及时对其支架进行处理,严格执行敲帮问顶制度。

9、加强工作面液压支架的检修维护工作,确保支架的支护强度和支护质量,支架初撑力不得小于24Mpa。

10、工作面应达到动态的质量标准化要求,确保“三直、二平、一净、两畅通”的质量要求。

11、严禁随意损坏和拆除矿压观测设施和支架的压力表。

12、端头、超前维护单体液压支柱打起后用油丝绳将相邻支柱拴好,防止支柱泄液倾倒。

13、单体液压支柱必须完好无漏液,严禁使用失效、泄液支柱,支打迎山有力,支撑牢固,必须打在实底上。

14、在工作面回采期间,前端头单体支柱支护区,密集支柱必须上一梁二柱戗棚,戗棚对接严密。

15、支柱的回撤采用由里向外,逐一回撤的方法,回撤人员站在顶板完好、支护完整的地点进行回撤,必要时打好临时替柱。

16、老塘悬顶距离超过作业规程的规定时,要停止回采,采取措施处理。

17、工作面回风巷、运输巷顶板采用锚杆支护,在采空区不能及时冒落的,必须超前采取退锚措施。

三、工作面回撤安装顶板管理安全措施:

1、工作面停采线应避开断层、顶板破碎带和周期来压

区等顶板非正常区域。

2、做通道割煤与移架工作必须配合作业,当拉架速度跟不上割煤速度时,必须停机等待,避免长时间大面积空顶。

3、割煤期间,移架工作必须由单人作业。严禁多架同时前移,而出现大面积空顶。

4、移架后必须将支架升紧,且顶梁与顶板接触后,必须给支架持续送液3-5秒,从而保证支撑有力。

5、作业过程中发现支架咬架、挤架、歪斜、泄压不接顶时,及时对其支架进行处理,严格执行敲帮问顶制度。

6、加强工作面液压支架的检修维护工作,确保支架的支护强度和支护质量,支架初撑力不得小于24Mpa。

7、工作面应达到动态的质量标准化要求,确保“三直、二平、一净、两畅通”的质量要求。

8、严禁随意损坏和拆除矿压观测设施和支架的压力

相关文档
最新文档
