某某泵站工程监理规划word参考模板

合集下载

某大型泵站监理规划

某大型泵站监理规划

第一章总则一、工程概况1、建设单位:XX市松山区住房和城乡建设局2、工程名称:XX排水泵站扩建应急工程3、建设地点:XX市新城区八家组团4、建设规模:泵站的结构、建筑、采暖、给排水、照明、室外给水、排水及其他管线、各类井室砌筑等5、结构类型及层数:泵站地上为框架结构二层,建筑面积825平方米、地下为钢筋砼水池609平方米6、工程性质与等级:市政公用工程,一等7、计划投资额:政府资金,工程费用约2070万元8、质量标准:合格9、工程要求工期:2011年7月10日竣工10、资金来源与落实:自筹资金二、监理依据1、该工程项目的上级各部门的批准文件。

2、该工程项目外部环境(自然条件和社会经济条件)的调查研究资料。

3、国家及自治区、市人民政府和地方建设行政主管部门颁发的工程建设与建设监理方面的有关法律、法规、规章、规定及政策性文件。

4、业主与承包单位和其它单位有关本工程建设所签订的各种合同(含合同组成文件)及业主与本公司签订的本工程监理合同。

5、工程设计图纸、说明书(含设备的技术文件和安装说明书)、图纸会审记录、重大工程变更及有关技术资料、标准和要求(含地质勘察资料)。

6、国家现行有关标准规范:l、《混凝土结构工程施工质量验收规范》GB50204—20022、《建筑给水排水及采暖工程施工质量验收规范》GB50242-20023、《屋面工程质量验收规范》GB50207—20024、《建筑装饰装修工程质量验收规范》GB50210—20015、《建筑电气工程施工质量验收规范》GB50303—20026、《建筑地基基础工程施工质量验收规范》GB50202—20027、《建筑地面工程施工质量验收规范》GB50209—20028、《建设工程文件归档整理规范》GB/T50328—20019、《建筑工程施工质量验收统一标准》GBS0300—200110、《给水排水管道工程施工及验收规范》GB50268—9711、《钢筋焊接及验收规程》JGJl8—9612、《建筑施工安全检查标准》JGJ59—9913、《地下工程防水技术规范》GB50108—200114、《工业安装工程质量检验评定统一标准》GB50252—9415、《建筑与建筑群综合布线系统工程验收规范》GB/T5032l—200016、《建设工程施工现场供用电安全规范》GB50194—9317、《电力装置继电保护和自动装置设计规范》GB50062—9218、《建设工程施工现场供用电安全技术规范》GB50194—9319、《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171—9220、《现场设备、工业管道焊接工程及验收规范》GB50236—9821、《工业金属管道工程施工及验收规范》GB50235—9722、《电气装置安装工程施工及验收规范》GB50254—96,GB50255 —96,GB50256—96,GB50257—96,GB50258—96,GB50259—9623、《工程测量规范》GB50026—93,GB50026—9324、《小型空心砌块建筑技术规程》JGJ/T14—9525、《塑料门窗安装及验收规程》JGJl03—9626、《混凝土泵送施工技术规程》JGJ/T10—9527、《冷轧带肋钢筋混凝土结构技术规程》JGJ 95—9528、《建筑变形测量规程》JGJ/T8—9729、《回弹法检测混凝土抗压强度技术规程》JGJ/T23—9230、《建筑基坑支护技术规程》JGJl20—9931、《冷轧扭钢筋混凝土构件技术规程》JCJll5—9732、《建筑地基处理技术规范》JGJ79—9133、《建筑施工扣件式钢管脚手架安全技术规范》JGJl30—200l,J84 —200134、《钢筋焊接接头试验方法标准》JGJ/T27—200l,J140—200l35、《普通混凝土配合比设计规程》JGJ55—2000,J64—200036、《电气装置安装工程高压电器施工及验收规范》GBJ147-9037、《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-9038、《电气装置安装工程母线装置施工及验收规范GBJ149-9039、《电气装置安装工程电缆电线施工及验收规范》GB50168-9240、《电气装置安装工程接地装置施工及验收规范》GB50169-9241、《电气装置安装工程旋转电机施工及验收规范》GB50170-9242、《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-9243、《电气装置安装工程电气设备交接试验标准》GB50058-9244、《爆炸和火灾危险环境电力装置施工及验收规范》GBJ232-9045、《建筑电气安装工程质量检验评定标准电气装置国家标准图集》46、《水利水电工程启闭机制造、安装及验收规范》DL/T5019—9447、《起重设备安装工程施工及验收规范》GB50278—9848、《水利水电工程启闭机制造、安装及验收规范》DL/T5019—9449、《起重设备安装工程施工及验收规范》GB50278—98三、监理范围和监理目标1、监理范围:本项目施工全过程各专业施工和保修阶段的质量、进度控制施工监理,按施工合同履行的造价及工程量核定监理(土建、采暖、给排水、电气等工程)。

泵站工程监理规划范本

泵站工程监理规划范本

×××泵站工程监理规划肇庆西江水电监理有限公司×××泵站工程项目监理部×××年×月工程名称:×××泵站工程批准:×××总监:×××审核:×××编写:×××校对:×××目录1 总则2 施工准备阶段监理工作3 工程质量控制4 工程进度控制5 工程投资控制6 合同管理7 组织协调8 保修期监理9 工程验收与移交监理10 信息管理11 安全文明施工监理12环境保护及水土保持监理×××泵站工程监理规划1.总则1.1 工程概况1.1工程项目基本概况(参照设计文件相关内容编写)1.1.1工程概况(简述工程项目的名称、性质、等级、建设地点、自然条件与外部环境)1.1.2工程项目规模与特点(简述工程项目的组成、规模及特点)1.1.3工程项目建设的目的1.2工程项目主要目标(参照设计文件、监理合同相关内容编写)1.2.1 投资目标(简述项目总投资及组成)1.2.2 工期目标(简述项目总进度目标、阶段性目标、计划开工日期和完工日期)1.2.3 质量目标(简述项目整体质量目标水平,以及建筑工程质量和设备选择的质量水平)1.2.4 安全目标(简述项目施工中安全目标)1.2.5 环保目标(简述项目环境保护目标)1.3 工程项目组织(简述参与工程建设的单位;、发包人、质量监督机构、设计单位、监理单位、承包人以及材料设备供应单位名称与简况)项目主管部门:×××水利局建设单位:×××管理处设计单位:×××勘测设计院监理单位:肇庆西江水电监理有限公司质量监督机构:×××质量监督站施工单位:×××工程有限公司1.4监理范围和内容1.4.1 监理范围监理范围为×××泵站工程施工阶段质量控制、投资控制、进度控制、合同管理、信息管理以及工作协调。

最新版泵站工程施工监理规划监理规划

最新版泵站工程施工监理规划监理规划

泵站工程施工监理规划1.前言 (1)2.总则 (1)3.工程质量控制 (17)4.工程进度控制 (33)5.工程投资控制 (37)6. 安全监督和环境保护 (42)7.合同管理 (43)8.协调 (51)9.工程验收与移交 (53)10.保修期监理 (54)11.信息管理 (55)12.监理设施 (66)13.其他 (66)1.0.1 **省**市**工程监理有限公司受**市水利局**水利建设办公室(发包人,下同)的委托,对**泵站工程进行施工阶段全过程监理工作,并于年月日正式签订该工程监理合同。

1.0.2我部根据《施工监理招标文件》、《监理合同》和《水利工程建设项目施工监理规范(SL288-2003)》编制本监理规划,作为指导该项目监理部全面开展监理工作的准则,以达到甲方对监理合同所委托的目标如期实现。

2.总则2.0.1 工程项目基本概况1 名称:**泵站2 性质:基建3 等级:Ⅲ等、中型。

主要建筑物级别为3级。

泵站防洪闸、外江堤防及穿堤箱涵工程建筑物级别为1级。

地震设防烈度为7度。

4 地点:位于**市**区**镇与**经济技术开发区之间的**河北端。

5 自然条件与外部环境:(1)**泵站位于滨海地区,处在亚热带季风气候区,也受热带气旋影响,夏季湿热多雨,冬季温和,气候宜人。

本地区年平均气温21.8℃~30.1℃,冬季表层16.8℃~18.7℃。

(2)内涌洪水由暴雨产生,洪水模数在5~8m3/s/km2左右;外江受潮汐影响,热带气旋对本地区影响较大,多年平均高潮位1.89m,实测最高潮位2.70m,多年平均低潮位-1.34m,200年一遇设计洪潮水位2.83m,20年一遇设计洪潮水位2.38m。

(3)**河两岸地势平坦,沿河岸地貌特征为一级阶地,属冲积平原地貌单元。

(4)**泵站工程所在地水陆交通方便,工程所需材料可从水路运至现场,开挖弃土可从水上运走。

施工用水、用电、通讯可通过沿岸单位协商解决。

雨水泵站监理规划

雨水泵站监理规划

雨水泵站工程监理规划上海XXXXXXXXXXXX有限公司二零一零年七月目录一、工程概况 (1)二、监理范围、内容及目标 (2)三、监理依据 (3)四、监理机构组织 (4)五、管理人员配备计划图 (5)六、监理人员岗位职责 (5)七、监理工作程序与流程 (9)八、监理工作方法及措施 (18)九、监理旁站内容 (24)十、监理工作制度 (24)十一、监理单位自备的监理设施、设备清单 (27)十二、安全文明施工监理 (27)十三、工程危险源及监理对策 (36)一、工程概况1、工程名称:雨水泵站工程2、建设地点:大寨河以北、经一路以东、纬三路以南。

3、工期目标:540日历天。

监理期限:至工程竣工且竣工资料移交城市档案馆及工程审价决算结束后三个月止。

4、建设规模:总用地面积3600m2。

5、概算总投资:3350万元;工程造价:2430万元。

6、工程概况:本工程位于大寨河以北、经一路以东、纬三路以南,占地面积约3128m2。

泵站服务范围东起外环运河,西至金京路河,南起赵家沟,北至五洲大道规划河。

总服务面积约305公顷。

泵站建设规模为14.5立方米/秒,雨水经提升后排入拟建大寨河。

7、主要建筑结构类型:雨水泵站建设规模为14.5m3/s〈15m3/s属于市政公用工程二级给水排水工程.8、工程质量要求:一次验收合格率100%,并满足国家备案要求标准,全部工程的施工质量必须达到施工合同的质量要求,确保该目标的实现;并保证无重大质量事故。

9、建设单位:XXXXXXXXXX限公司设计单位:XXXXXXXXXX有限公司施工单位:XXXXXXXXXXXXX有限公司监理单位:XXXXXXXXXXXXX有限公司二、监理范围、内容及目标1、监理范围:监理人接受发包人的委托,提供建设工程施工阶段和保修阶段的质量、进度、费用控制管理和安全生产监督管理、合同、信息等方面的协调管理服务。

2、监理内容:1)本项目永久性工程、临时工程的施工监理;2)施工全过程的安全生产监理、文明施工监理、环境保护监理;3)协助委托人对工程投资进行控制;4)施工机械设备的拼装、验收、养护的监理;5)按委托方的相应要求,负责检测、试验业务的管理工作;6)施工前期等相关任务。

泵站工程监理规划范本

泵站工程监理规划范本

×××泵站工程监理规划西江水电监理×××泵站工程项目监理部×××年×月工程名称:×××泵站工程批准:×××总监:×××审核:×××编写:×××校对:×××目录1 总则2 施工准备阶段监理工作3 工程质量控制4 工程进度控制5 工程投资控制6 合同管理7 组织协调8 保修期监理9 工程验收与移交监理10 信息管理11 安全文明施工监理12环境保护及水土保持监理×××泵站工程监理规划1.总则1.1 工程概况1.1工程项目基本概况(参照设计文件相关容编写)1.1.1工程概况(简述工程项目的名称、性质、等级、建设地点、自然条件与外部环境)1.1.2工程项目规模与特点(简述工程项目的组成、规模及特点)1.1.3工程项目建设的目的1.2工程项目主要目标(参照设计文件、监理合同相关容编写)1.2.1 投资目标(简述项目总投资及组成)1.2.2 工期目标(简述项目总进度目标、阶段性目标、计划开工日期和完工日期)1.2.3 质量目标(简述项目整体质量目标水平,以及建筑工程质量和设备选择的质量水平)1.2.4 安全目标(简述项目施工中安全目标)1.2.5 环保目标(简述项目环境保护目标)1.3 工程项目组织(简述参与工程建设的单位;、发包人、质量监督机构、设计单位、监理单位、承包人以及材料设备供应单位名称与简况)项目主管部门:×××水利局建设单位:×××管理处设计单位:×××勘测监理单位:西江水电监理质量监督机构:×××质量监督站施工单位:×××工程1.4监理围和容1.4.1 监理围监理围为×××泵站工程施工阶段质量控制、投资控制、进度控制、合同管理、信息管理以及工作协调。

泵站监理规划

泵站监理规划

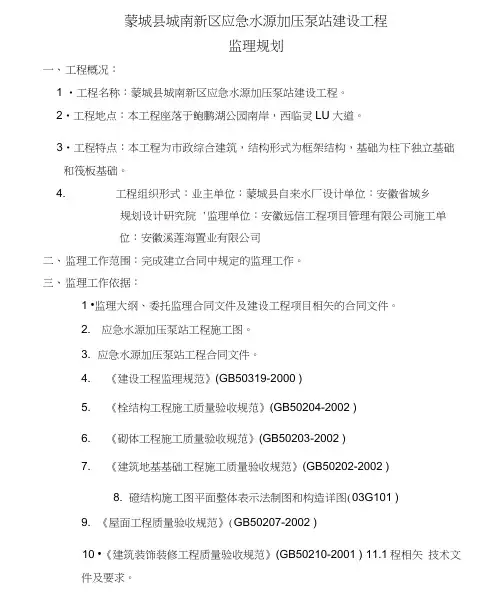

蒙城县城南新区应急水源加压泵站建设工程监理规划一、工程概况:1 •工程名称:蒙城县城南新区应急水源加压泵站建设工程。

2•工程地点:本工程座落于鲍鹏湖公园南岸,西临灵LU大道。

3•工程特点:本工程为市政综合建筑,结构形式为框架结构,基础为柱下独立基础和筏板基础。

4. 工程组织形式:业主单位:蒙城县自来水厂设计单位:安徽省城乡规划设计研究院 '监理单位:安徽远信工程项目管理有限公司施工单位:安徽溪莲海置业有限公司二、监理工作范围:完成建立合同中规定的监理工作。

三、监理工作依据:1 •监理大纲、委托监理合同文件及建设工程项目相矢的合同文件。

2. 应急水源加压泵站工程施工图。

3. 应急水源加压泵站工程合同文件。

4. 《建设工程监理规范》(GB50319-2000 )5. 《栓结构工程施工质量验收规范》(GB50204-2002 )6. 《砌体工程施工质量验收规范》(GB50203-2002 )7. 《建筑地基基础工程施工质量验收规范》(GB50202-2002 )8. 磴结构施工图平面整体表示法制图和构造详图(03G101 )9. 《屋面工程质量验收规范》(GB50207-2002 )10 •《建筑装饰装修工程质量验收规范》(GB50210-2001 ) 11.1程相矢技术文件及要求。

12有尖的法律、法规。

四、监理工作目标:五、监理工作内容:1.施工准备阶段监理工作内容:⑴在设计交底前,总监理工程师应组织监理人员熟悉设计文件,并对图纸中存在的问题通过建设单位向设计单位提出书面意见和建议。

⑵项目监理人员应参加由建设单位组织的设计技术交底会,总监理工程师应对设计交底会议纪要进行签认。

⑶工程项目开工前,总监理工程师应组织专业监理工程师审查承包单位报送的施工组织设计(方案)报审表,提出审查意见,并经总监理工程师审核、签认后报建设单位。

⑷工程项目开工前,总监理工程师应审查承包单位现场项目管理机构的质量管理体系、技术管理体系和质量保证体系,审查承包单位施工现场安全管理体系及保证体系,审查管理体系组织结构的组成,专职和特种工的配备,能保证工程质量和施工安全。

雨水泵站监理规划.doc

雨水泵站监理规划.doc

雨水泵站监理规划雨水泵站监理规划是怎样的?雨水泵站监理如何规划?下面是下面带来的关于雨水泵站监理规划的主要内容介绍以供参考。

监理范围:监理人接受发包人的委托,提供建设工程施工阶段和保修阶段的质量、进度、费用控制管理和安全生产监督管理、合同、信息等方面的协调管理服务。

雨水泵站监理内容:1)本项目永久性工程、临时工程的施工监理;2)施工全过程的安全生产监理、文明施工监理、环境保护监理;3)协助委托人对工程投资进行控制;4)施工机械设备的拼装、验收、养护的监理;5)按委托方的相应要求,负责检测、试验业务的管理工作;6)施工前期等相关任务。

监理工作目标:1)工程质量目标:工程的施工质量必须一次验收合格,争创优质工程。

2)工程施工进度:工程施工进度必须达到施工合同及全线工程的工期要求。

3)工程投资控制:协助委托人控制工程投资,在目标控制成本值内完成本项目。

4)安全生产及文明施工目标:严格执行国务院令和市政府有关规定,工程实施过程中不得发生重大的安全事故,无管线事故和火灾事故,特别是人身伤亡事故。

督促施工单位对本工程涉及范围的相关建、构筑物及管线保护措施的落实。

施工现场必须建立健全安全保障体系,并通过有关部门审核,全面达到安全质量标准化考核要求,创建达标工地,并通过综合治理“平安工地”考核要求,创安全质量标化工地,力争市级文明工地。

5)环境保护监理目标:符合国家和地方有关建设工地环境保护的法律、法规的要求,避免环境污染事件发生。

雨水泵站监理工作程序1确定总监理工程师组建项目监理机构,配备监理人员;编制项目监理规划;分专业编制监理实施细则;组织召开第一次工地会议,下达工程开工通知书;实施工程监理;参与工程竣工初验,提出整改报告,参与工程竣工终验与检验;监理工作结束,向项目法人提交监理档案资料。

泵站监理规划

泵站监理规划

泵站监理规划蒙城县城南新区应急水源加压泵站建设工程监理规划工程概况:蒙城县城南新区应急水源加压泵站建设工程座落于鲲鹏湖公园南岸,西临灵山大道。

本工程为市政综合建筑,采用框架结构,基础为柱下独立基础和筏板基础。

业主单位为蒙城县自来水厂,设计单位为XXX,监理单位为XXX,施工单位为XXX。

监理工作范围:完成建立合同中规定的监理工作。

监理工作依据:监理大纲、委托监理合同文件及建设工程项目相关的合同文件,应急水源加压泵站工程施工图,应急水源加压泵站工程合同文件,以及相关的标准、技术文件、法律法规等。

监理工作目标:工程名称为应急水源加压泵站工程,工期目标为三个月。

监理工作目标包括质量、投资、安全和环境目标,要求创文明工地达到合格标准,控制在投资计划内。

监理工作内容:1.施工准备阶段监理工作内容:⑴在设计交底前,XXX应组织监理人员熟悉设计文件,并对图纸中存在的问题通过建设单位向设计单位提出书面意见和建议。

⑵项目监理人员应参加由建设单位组织的设计技术交底会,XXX应对设计交底会议纪要进行签认。

⑶工程项目开工前,XXX应组织专业监理工程师审查承包单位报送的施工组织设计报审表,提出审查意见,并经XXX工程师审核、签认后报建设单位。

⑷工程项目开工前,XXX应审查承包单位现场项目管理机构的质量管理体系、技术管理体系和质量保证体系,审查承包单位施工现场安全管理体系及保证体系,审查管理体系组织结构的组成,专职和特种工的配备,以确保工程质量和施工安全。

量,监理人员不予签认并要求承包单位停止支付相应款项。

此外,监理人员还需要定期检查承包单位的计量设备技术状况,确保其对工程质量的影响不会出现问题。

h.在施工过程中,监理人员需要进行巡视和检查,尤其是重点部位或难以检查的部位,需要进行旁站。

对于未经监理人员验收或验收不合格的工序,监理人员会拒绝签认,并要求承包单位停止进行下道工序的施工。

i.监理人员需要审查施工单位的分项工程质量验评资料,并在符合要求后进行签认。

泵站工程监理规划

泵站工程监理规划

南陵县籍山镇联城排涝站工程监理规划安徽省池州市九华工程咨询有限公司安徽省池州市九华工程咨询有限公司≤监理规划≥审批表第一章:总则1.1.适用范围:.编制目的:为了确保工程质量,提高监理服务水平,促进监理工作科学化、公正化、标准化、规范化、程序化,特编制本细则。

.编制依据:南陵县籍山镇联城排涝站工程施工图本工程监理合同本工程施工合同本工程招投标文件国家相关法律、规范第二章:工程概况一、工程概况:1.工程名称:南陵县籍山镇联城排涝站工程。

2.工程地点:南陵县籍山镇联城。

3.工程特点:本工程为市政综合建筑,结构形式为框架结构,基础为柱下独立基础和筏板基础。

4.工程组织形式:业主单位:南陵县籍山镇人民政府设计单位:宣城市水利水电建筑勘测设计院 `监理单位:安徽省池州市九华工程咨询有限公司施工单位:江西铭宏建设有限公司计划工期:100日历天。

工程的质量目标: 一次性验收合格第三章:监理范围.工程范围:包括设计文件内土建、电气、安装、给排水等工程;.工作范围:施工全过程的监理,包括质量、进度、投资、安全控制,信息、合同管理和组织协调。

第四章:监理依据及本工程适用标准规范.本工程监理依据主要:工程建设监理合同、施工合同、监理规划;建设单位提供的施工图纸、地质资料、工程变更联系单等相关设计文件;公司的质量体系文件及其他相关法律、法规、规范、标准。

. 本工程适用规范、标准、通用图如表1:本工程适用规范、标准、通用图表1本工程适用规范、标准、通用图表1续第五章:施工质量控制.监理质量目标:确保单位、部位工程质量一次验收合格。

工序质量监理控制目标如表2:.质量控制计划决定工程质量的最重要的因素是直接参与工程建设的决策者、组织者、指挥者、操作者,无论材料、机械设备、方法工艺和环境都或多或少的受人的支配或影响,因此,一个工程参与人员素质直接决定了工程质量的好坏。

本工程的监理过程中,首先控制好参与工程的人。

公司中标后,经过认真比选,决定由具有多年施工、监理经验的樊建民任项目总监理工程师,由其对本工程的监理工作从总体上进行控制;公司将根据工地实际情况及时组织监理人员进行培训或补充,提高监理素质及监理力度。

泵站工程监理规划

泵站工程监理规划

泵站工程监理规划 The manuscript was revised on the evening of 2021南陵县籍山镇联城排涝站工程监理规划安徽省池州市九华工程咨询有限公司安徽省池州市九华工程咨询有限公司≤监理规划≥审批表第一章:总则1.1.适用范围:.编制目的:为了确保工程质量,提高监理服务水平,促进监理工作科学化、公正化、标准化、规范化、程序化,特编制本细则。

.编制依据:南陵县籍山镇联城排涝站工程施工图本工程监理合同本工程施工合同本工程招投标文件国家相关法律、规范第二章:工程概况一、工程概况:1.工程名称:南陵县籍山镇联城排涝站工程。

2.工程地点:南陵县籍山镇联城。

3.工程特点:本工程为市政综合建筑,结构形式为框架结构,基础为柱下独立基础和筏板基础。

4.工程组织形式:业主单位:南陵县籍山镇人民政府设计单位:宣城市水利水电建筑勘测设计院 `监理单位:安徽省池州市九华工程咨询有限公司施工单位:江西铭宏建设有限公司计划工期:100日历天。

工程的质量目标: 一次性验收合格第三章:监理范围.工程范围:包括设计文件内土建、电气、安装、给排水等工程;.工作范围:施工全过程的监理,包括质量、进度、投资、安全控制,信息、合同管理和组织协调。

第四章:监理依据及本工程适用标准规范.本工程监理依据主要:工程建设监理合同、施工合同、监理规划;建设单位提供的施工图纸、地质资料、工程变更联系单等相关设计文件;公司的质量体系文件及其他相关法律、法规、规范、标准。

. 本工程适用规范、标准、通用图如表1:本工程适用规范、标准、通用图表1本工程适用规范、标准、通用图表1续第五章:施工质量控制.监理质量目标:确保单位、部位工程质量一次验收合格。

工序质量监理控制目标如表2:.质量控制计划人员控制计划决定工程质量的最重要的因素是直接参与工程建设的决策者、组织者、指挥者、操作者,无论材料、机械设备、方法工艺和环境都或多或少的受人的支配或影响,因此,一个工程参与人员素质直接决定了工程质量的好坏。

泵站工程监理规划

泵站工程监理规划

-----------泵站工程施工阶段监理规划1.工程概况1.1 工程名称:工程;1.2 工程地点:1.3 建设单位:1.4 监理单位:1.5 设计单位:1.6 施工单位:1.7 工程规模:1.8 工程等级:1.9 工程投资:1.10 计划工期:根据批复,工程工期为月。

按照招标文件规定的控制性进度为:年月日,主体工程开工;年月日,------------------;年月日,------------------;------------------------------------;年月日,----工程竣工。

2.监理工作范围及目标2.1监理范围:------工程建设监理是本工程施工阶段的全过程全面监理。

根据监理合同的规定,我单位代表建设单位管理并监督施工承包合同的执行,是建设单位委托的施工现场的唯一管理者;负责工程质量控制、进度控制和投资控制,合同和信息管理以及工程项目内的组织协调等。

2.2监理目标:2.2.1进度目标根据招标文件及合同协议,严格控制施工进度,按期完成工程项目施工。

具体进度目标如下:1.2.3.2.2.2质量目标工程质量是工程建设的核心,是监理工作的重点。

工程施工质量检测以批准的《――――工程项目划分》为依据,以单元工程为基础进行检测和质量等级评定。

通过质量控制使工程质量全面满足设计要求、承包合同条件和国家颁发的有关规程规范的要求。

本工程质量评定目标等级为优良。

2.3 投资目标以承包合同价为基础,通过投资控制,将工程总造价控制在批准的投资范围以内。

3.监理内容3.1设计方面1.管理建设单位与设计单位签订的有关合同、协议,督促设计单位按合同和协议要求及时提供合格的设计图纸;2.熟悉设计内容、检查设计图纸是否符合批准的初步设计和审批意见,以及是否符合设计合同规定;3.代表建设单位核查设计图纸和各项设计变更,提出意见和合理化建议;4.及时向工程施工单位签发施工图纸,发现问题及时与设计单位联系,重大问题向建设单位报告;5.组织设计单位进行现场设计交底;6.协助建设单位会同设计单位对重大技术问题和优化设计进行专题讨论;7.审核施工单位对施工图纸的意见和建议,会同设计单位进行研究,并督促设计单位尽快予以答复;8.代表建设单位审核按工程承建合同文件规定应由施工单位提交的设计图纸;9.保管有关设计图纸和过程资料。

泵站工程监理规划

泵站工程监理规划

南陵县籍山镇联城排涝站工程监理标准化、规范化、程序化,特编制本细则。

1.3.编制依据:南陵县籍山镇联城排涝站工程施工图本工程监理合同本工程施工合同本工程招投标文件国家相关法律、规范第二章:工程概况施工单位:江西铭宏建设有限公司计划工期:100日历天。

工程的质量目标: 一次性验收合格第三章:监理范围3.1.工程范围:包括设计文件内土建、电气、安装、给排水等工程;3.2.工作范围:施工全过程的监理,包括质量、进度、投资、安全控制,信息、合同管理和组织协调。

第四章:监理依据及本工程适用标准规范4.1.本工程监理依据主要:工程建设监理合同、施工合同、监理规划;建设单位提供的施本工程适用规范、标准、通用图表1续5.2.质量控制计划决定工程质量的最重要的因素是直接参与工程建设的决策者、组织者、指挥者、操作者,无论材料、机械设备、方法工艺和环境都或多或少的受人的支配或影响,因此,一个工程参与人员素质直接决定了工程质量的好坏。

本工程的监理过程中,首先控制好参与工程的人。

:材料是工程施工的物资基础,材料质量是工程质量的基础,不合格的材料是不可能生产出合格的产品的。

因此,监理部要从控制材料上入手提高工程质量,全面、全过程的对材料进行控制。

本工程工程材料控制计划表3。

材料控制计划表表3材料控制计划表(续)表3项目监理部充分考虑施工现场条件,结合工程性质、施工单位工组织设计对进场机械设备进行合理控制,提高工程机械化施工水平,力求获得较好的质(3)针对质量管理环境,开工前监理人员应仔细审查承包单位的质量管理制度、质量保证体系和安全管理系统是否处于良好的状况。

图1 质量控制监理流程图5.3排水工程控制要点(1)槽开挖允许偏差控制目标如表5:表5④在整个挖土过程中,监理人员经常巡视,提醒施工单位做好沟槽长度、宽度及放坡坡度控制。

督促施工单位将开挖土分类堆放、确保回填土土源质量。

严格控制机械挖土深度,管槽底土10cm范围内必需采用人工开挖,严禁扰动槽底土壤,发生超挖,严禁用土回填。

水闸泵站工程监理规划方案

水闸泵站工程监理规划方案

水闸泵站工程监理规划方案一、前言水闸泵站工程是水利工程中重要的部分,其建设和运行直接关系着水资源的利用和保护,涉及到人民生活和国家经济发展的方方面面。

因此,对水闸泵站工程的监理工作尤为重要。

本规划方案旨在对水闸泵站工程监理工作进行规划和安排,确保工程建设的顺利进行和质量安全。

二、监理组织与人员配置1.监理组织本项目的监理团队将由具有相关专业资质和经验的监理工程师组成,监理团队负责监督工程的施工质量、工程进度、安全生产和环境保护等方面的工作,确保工程建设符合相关法律法规和工程技术标准。

2.人员配置监理团队将包括总监理工程师、监理工程师、安全工程师和质量工程师等人员,他们将分别负责工程的不同方面监督工作。

同时,还将配备专业的勘测、测量、材料试验等技术人员,以及专职安全员和环保员。

三、监理工作内容1.工程质量监理质量监理将是整个监理工作的核心内容,包括对施工单位的施工计划、工程技术方案、材料选用、施工工艺、现场施工质量等全方面的监督。

特别关键的节点和重点部位的检查和评估,并对施工单位提出质量问题的整改意见和要求。

2.安全生产监理安全生产监理将是监理工作的重要内容之一,监理团队将对施工单位的施工现场安全管理制度、安全设施设置、施工人员的安全教育培训等方面进行检查和评估,并对存在的安全隐患提出整改建议和要求。

3.环境保护监理环境保护监理将是监理工作的另一项重要内容,监理团队将对施工单位的环境保护措施执行情况进行检查和评估,对存在的环境问题提出整改建议和要求,并及时进行监督。

四、监理工作方法1.定期巡查监理团队将定期对施工现场进行实地巡查,检查施工质量、安全生产、环境保护等情况,并及时向施工单位提出整改意见和要求。

2.抽查验收监理团队将对施工单位完成的各项施工节点进行抽查验收,对验收结果进行评价和记录,并向施工单位提出整改意见和要求。

3.不定期检测监理团队将委托专业的技术机构进行不定期的检测和监测工作,主要包括材料试验、工程验收、环境监测、安全评估等内容,对检测结果进行评估和记录,并向施工单位提出整改意见和要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

某某泵站工程监理规划某某市某某工程监理有限公司某某工程监理部2005年 11 月 15 日编号:某某泵站工程施工监理规划编制人:(签字)(日期)审核人:(签字)(日期)批准人:(签字)(日期)业主确认(盖章)目录1.前言 (1)2.总则 (1)3.工程质量控制 (17)4.工程进度控制 (33)5.工程投资控制 (37)6. 安全监督和环境保护 (42)7.合同管理 (43)8.协调 (51)9.工程验收与移交 (53)10.保修期监理 (54)11.信息管理 (55)12.监理设施 (66)13.其他 (66)1.前言1.0.1某某省某某市某某工程监理有限公司受某某市水利局某某水利建设办公室(发包人,下同)的委托,对某某泵站工程进行施工阶段全过程监理工作,并于年月日正式签订该工程监理合同。

1.0.2我部根据《施工监理招标文件》、《监理合同》和《水利工程建设项目施工监理规范(SL288-2003)》编制本监理规划,作为指导该项目监理部全面开展监理工作的准则,以达到甲方对监理合同所委托的目标如期实现。

2.总则2.0.1 工程项目基本概况1 名称:某某泵站2 性质:基建3 等级:Ⅲ等、中型。

主要建筑物级别为3级。

泵站防洪闸、外江堤防及穿堤箱涵工程建筑物级别为1级。

地震设防烈度为7度。

4 地点:位于某某市某某区某某镇与某某经济技术开发区之间的某某河北端。

5 自然条件与外部环境:(1)某某泵站位于滨海地区,处在亚热带季风气候区,也受热带气旋影响,夏季湿热多雨,冬季温和,气候宜人。

本地区年平均气温21.8℃~30.1℃,冬季表层16.8℃~18.7℃。

(2)内涌洪水由暴雨产生,洪水模数在5~8m3/s/km2左右;外江受潮汐影响,热带气旋对本地区影响较大,多年平均高潮位1.89m,实测最高潮位2.70m,多年平均低潮位-1.34m,200年一遇设计洪潮水位2.83m,20年一遇设计洪潮水位2.38m。

(3)某某河两岸地势平坦,沿河岸地貌特征为一级阶地,属冲积平原地貌单元。

(4)某某泵站工程所在地水陆交通方便,工程所需材料可从水路运至现场,开挖弃土可从水上运走。

施工用水、用电、通讯可通过沿岸单位协商解决。

6 工程项目规模、特点及组成:(1)工程项目规模某某泵站设计排涝流量32m3/s,安装4台1600ZWB10-2.8型卧式轴流水泵,配4台T355-24/1730型355KW电动机,总装机容量1420KW,属Ⅲ等中型工程。

泵站设计标准为20年一遇24小时暴雨不成灾;闸内堤防防洪标准采用20年一遇,相应防洪水位为0.80m,外江堤防及水闸的防洪潮标准采用200年一遇,相应防洪水位为2.54m(某某闸外)。

(2)工程项目特点某某泵站工程毗邻某某河某某闸桥工程,是某某河流域城市防洪、防潮、排涝及景观蓄水工程,是某某河按现代化城市水利的要求进行整治项目之一。

(3)工程项目的组成某某泵站由引水渠、栏污栅、前池、主副厂房、进出水流道、压力水箱渐变段、箱涵、主水泵电动机组、电气设备、金属结构及某某泵站管理楼等组成。

7 工程项目建设目的某某泵站工程项目建设的目的是为了确保某某市某某开发区当遭20年一遇24小时暴雨时不成涝灾。

2.0.2 工程项目主要目标1 工程项目总投资及组成本工程项目总投资为1715.85万元(初步设计概算),但具体数额以某某市财政部门审定为准。

工程项目总投资的组成如表2.0.2.1某某泵站总概算表表2.0.2.12 某某泵站施工合同价880.88万元,以大包干形式承包。

3 计划工期、保修期根据招标文件的要求,本工程从下达开工令之日计算,施工计划工期390个日历天;保修期:壹年。

4 质量目标达到优良标准。

2.0.3 工程项目组织1 工程项目主管部门、发包人工程项目主管部门:某某市水利局发包人:某某市水利局某某水利建设办公室项目管理机构:某某勘测设计研究院某某建设项目管理部2 质量监督机构:某某市水利水电工程质量监督站3 设计单位:某某市水利水电勘测设计研究院4 承包人:某某省水利水电工程有限公司5 监理单位:某某省某某市某某工程监理有限公司2.0.4 监理工程范围和内容2.0.4.1 监理工程范围监理人的监理范围为某某泵站工程施工和工程范围内障碍物拆除等。

2.0.4.2 监理工程内容1 设计方面:(1)协助发包人与勘测设计、科研单位签订勘测设计、科研试验及施工图供图协议。

(2)管理发包人与设计人签订的有关合同、协议,督促设计人按合同和协议的要求及时供应合格的设计文件。

(3)熟悉设计文件内容,审查设计文件(包括:设计说明、施工措施、技术要求、操作规程、设计修改通知等)是否符合批准的设计任务和原审批意见,以及是否符合勘测设计合同规定。

(4)代表发包人核查设计文件和各项设计变更,提出意见与优化建议。

(5)及时向承包人签发设计文件,发现问题及时与设计人协调,重大问题向发包人报告。

(6)组织设计人进行现场设计交底。

(7)协助发包人会同设计人对重大技术问题和优化设计进行专题讨论。

(8)审核承包人对设计文件的意见和建议,会同设计人进行协调,并督促设计人尽快给予答复。

(9)代表发包人审核按工程建设合同文件规定应由承包人提交的设计文件。

(10)保管所有设计文件及过程资料。

(11)其他相关业务。

2 施工方面:(1)协助发包人进行工程招标和签订工程施工合同。

(2)全面管理工程施工合同,就承包人选择的分包单位资格进行审查,并上报发包人批准。

(3)协助发包人与检测单位签订检测合同,并全面管理该检测合同。

(4)督促发包人按工程施工合同的规定,落实必须提供的施工条件,检查工程承包人的开工准备工作,并在检查与审查施工合同后签发工程开工令。

(5)审核承包人提交的施工组织设计、施工进度计划、施工技术措施、作业规程、工艺试验成果、临建工程设计以及使用的原材料等。

(6)签发补充设计文件、技术规范等,答复工程承包人提出的建议和意见。

(7)按有关技术要求,及时测量开挖断面,并绘制断面图。

(8)工程进度控制:根据工程施工合同总进度计划,编制控制性进度目标和年度施工计划,并审查批准承包人提出的施工实施进度计划和检查其实施情况。

监督承包人采取有效措施,实现合同工期目标。

当实际进度发生较大偏差时,及时向发包人提出调整控制性进度计划的建议意见,经发包人批准后,完成进度计划的调整。

(9)施工质量控制:审查承包人的质量保证体系和措施,核实质量文件;依据工程施工合同文件、设计文件、技术标准,对施工的全过程进行检查,对重要工程部位和主要工序进行跟踪监督;督促发包人委托的检测单位及时进场检测,检测时监理人员应在场。

以单元工程为基础,按水利部《水利水电基本建设工程单元工程质量等级评定标准》和《水利水电工程施工质量评定规程》(SL176-1996)的要求,对承包人评定的工程质量等级进行复核。

(10)工程投资控制:协助发包人编制投资控制目标和分年度投资计划;审查承包人提交的资金流计划;审核承包人完成的工程量的单价费用,并签发计量和支付凭证;受理索赔申请,进行索赔调查和协商,并提出处理意见;处理工程变更,下达工程变更令。

(11)施工安全监督:按照有关法律、法规、规章和本合同有关规定,检查承包人的施工安全措施、劳动防护和环境保护措施,并督促实施;检查承包人防洪度汛、防台风等的措施,并督促实施;参加重大的安全事故调查。

(12)主持监理合同授权范围内工程建设各方的协调工作,编制施工协调会议纪要。

(13)协助发包人按国家规定进行工程各阶段验收及竣工验收,审查设计人和承包人编制的竣工图纸和资料。

(14)信息管理:做好施工现场记录与信息反馈;按照监理合同附件的要求编制监理月、年报;按期整编工程资料和工程档案,做好文、录、表、单的日常管理,并在期限届满时移交发包人。

(15)保修期内有关监理工作。

(16)配合发包人进行拆迁补偿工作。

(17)其他相关工作。

2.0.6 监理依据1 本合同适用的国家法律、行政法规和部门规章以及地方法规、规章(但不限于以下内容):《中华人民共和国合同法》《水利工程质量管理规定》《某某省建设工程质量管理条例》《水利工程建设监理规定》水利工程建设项目施工监理规范(SL/288—2003)某某省建设工程监理条例水利工程建设监理单位管理办法水利工程建设监理人员管理办法施工监理合同及施工合同其他适用于本合同的法律、法规和规章。

2 遵照执行的现行技术标准和规程规范主要有(但不限于以下内容):地基与基础工程施工及验收规范(GBJ202—83)建筑桩基础技术规范(JGJ94-94)软土地基深层搅拌加固法技术规程(YBJ225-91)基桩高应变动力检测规程(JGJ106-97)水利水电工程围堰设计导则(DL/T5087-1999)水工混凝土施工规范(SDJ207—82)水工混凝土试验规程(SD105—82)混凝土质量控制标准(GB50164-92)钢筋焊接及验收规范(JGJ18-96)水利水电工程施工地质规范(SDJ18—78))(试行)水利水电工程施工组织设计规范(SDJ338—89)砌体工程施工及验收规范(GB50203—98)水利水电基本建设工程单元工程质量等级评定标准(SDJ249—88)水利水电建设工程验收规程(SL223—1999)水利水电工程施工质量评定规程(SL176—1996)(试行)水利水电工程施工质量评定表填表说明与示例(水利部水利工程质量监督总站办建管[2002]182号)水利水电工程施工测量规范(SL52—93)泵站施工规范(SL234-1999)水闸施工规范(SL27-91)泵站技术规范(SD204-86)电气装置安装工程施工及验收规范(合编,中国计划出版社)泵站设计规范(GB/T50265-97)砼拌和用水标准(JGJ63—89)堤防工程施工规范(SL260—98)堤防工程施工质量评定与验收规程(SL239—1999)(试行)疏浚工程施工技术规范(SL32—92)水电水利工程量计算规定(DL/T5089—1999)建筑工程施工现场供电安全规范(GB50194—93)混凝土及预制混凝土构件质量控制规程(CECS 40-92)水利水电工程启闭机制造、安装及验收规范(DL/T5019-94)水利水电工程钢闸门制造、安装及验收规范(DL/T5018-94)建设工程价款结算暂行办法《财政部、建设部[2004]369号通知》水利基本建设项目竣工财务决算编制规程(SL19-2001)3 设计文件(1)某某河整治工程初步设计图及报告、初步设计概算书(2)某某泵站施工图4 合同文件(1)某某开发区某某河整治工程(堤防工程和某某泵站工程)施工监理合同,合同编号: - - -001(2)某某开发区某某河某某闸桥和某某泵站工程施工合同,合同编号:- - -012.0.7 监理组织2.0.7.1 现场监理机构的组织形式与部门设置1 本监理部采用矩阵组织形式,见图2.0.7.1,其优点是:对甲方(发包人)响应快,协调能力强,能使人力资源得到充分发挥、运用。
