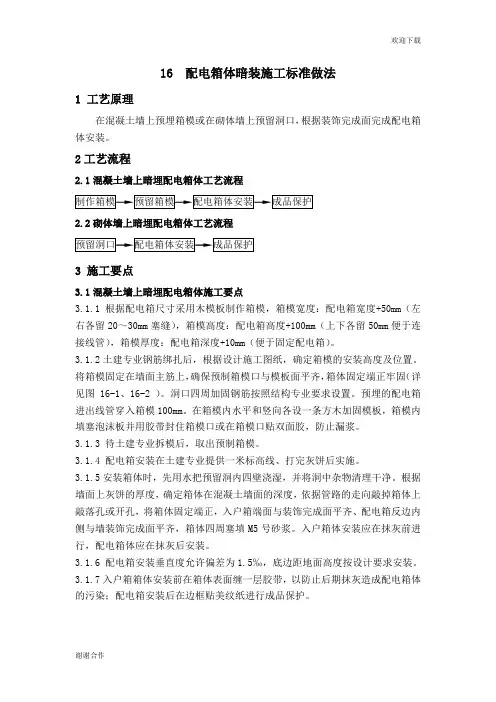

暗装配电箱安装细部做法
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
住户暗装配电箱细部做法
住户内的配电箱的安装不是在短期能完成的,因为此项工作共分为三个阶段,每个阶段的间隔期都很长,它们是:①预留、预埋阶段;②箱体安装阶段;③配电箱穿线、接线阶段。
一、预埋、预留阶段:
此阶段主要工作是把电源管和配电回路暗埋管集中到配电箱设计位置,分为两种情况,①配电箱在砌体墙上;②配电箱在混凝土墙上。
1)配电箱在砌体墙上
在砌体墙上的情况较为简单,土建施工人员在配电箱位置预留
450×400×120(宽×高×深)的洞口,洞口底边距地1.70米(配电箱安装高度按1.80米计),且不能破坏线管。到此,第一阶段的工作就算结束。2)配电箱在混凝土墙上
在混凝土墙上预埋需要的土建条件:1、土建墙体钢筋绑扎到位,且不能封模; 2、墙体厚度不能小于180mm。
在混凝土墙上的情况较为复杂。此情况下,需用一个泡沫块暗埋在混凝土墙内,泡沫的质量要求为承压14Kg,以后将泡沫块挖走后,就是配电箱的安装位置。配电箱的尺寸按 400 ×200×100(宽×高×深)计,泡沫块尺寸按450×400×120(宽×高×深)计,泡沫块边安装高度按 1.70 米计,此尺寸计算是考虑:1、箱体安装时,左右两侧可填塞混凝土砂浆,以固定箱体;2、箱体上下各有100的间距,接线管时才有操作空间。安装时,泡沫块底边距地 1.7 米,泡沫块口平面与墙面在同一平面上,将泡沫块固定牢;用管塞将管口封堵严实,插入泡沫块后;电气施工员检查合格后,通知土建施工员进入封模工序。
成品保护:土建在封模板时,严禁穿墙螺杆从泡沫块及泡沫块上下部位的管线范围穿过,以免线管被破坏后水泥砂浆进入而堵塞线管。
文明施工:待土建拆模后,电气施工人员将泡沫块挖出,保护好管口,并且将泡沫清理干净,自行带离施工现场,放置到制定垃圾场。这样,第一阶段的工作就完成了。
二、箱体安装阶段
箱体的安装在土建墙面抹灰前进行,也可在抹灰后进行,条件是:1、在土建抹灰前,土建专业需先配合电气专业在配电箱洞口的上下左右四个侧面把灰饼打上,以确定抹灰后墙面的标高;或者,土建现行抹灰,留出配电箱四周不抹,并不得破坏箱体周围的管道;2、安装前,先进行管道疏通。不同的,按规范要求处理,保证配电箱安装后,所有管道畅通,后期穿线顺利。这样,电气专业就可以进行箱体安装了。安装分为两个步骤:①箱体的固定;②接管。
第一步:箱体的固定。箱体固定前,首先利用箱体上已经开好的孔(要求配电箱生产厂按系统图,在上下两个底边预留敲落孔,并上下底边各多预留一个孔)进行接管。个别需要开孔的,先根据洞口内的预埋线管的位置,对箱体上下两个底边进行开孔(用电动开孔器,严禁采用切割机、钢钎、钢锯等工具),不同的管径采用不同规格的开孔器。然后将箱体横向固定在洞口,固定时要考虑箱体内压线端子排的左右位置,应该是接地端子在右边,零线端子在左边,箱体底边高度为1.8 米,箱体两侧均留出与洞边相等的间距,箱口平面与墙面平行,且高出墙面3mm。箱体的固定方法是:1、用一根木条钉在墙上,木条必须水平,木条与箱体接触面高度为1.8 米,箱体座落在木条上,2、箱体的上方用另一根木条钉在墙上,将箱体夹住、夹牢,3、接下来调整箱口平面与墙面的关系(箱口平面与墙面平行,确定高出墙面的尺寸)。箱体进场时,要求生产厂提供一个盖板,用以确定箱体突出墙面的尺寸:不突出、突出3mm、突出5mm。4、调整好后,再往箱体的两侧及背后填充水泥砂浆(作用是利用水泥砂浆的凝固来固定箱体),箱体的上下空间不能填充。 5.等水泥砂浆的凝固后(约两天),就可以拆掉木条,进行下一步接管工作了。
第二步:接管。箱体周围的水泥砂浆凝固好以后,就可以接管了。1、管口不能直接进入箱体,必须是通过锁扣与箱体进行连接。2、连接好后,箱体内管口全部用管塞封堵严实,防止抹灰施工时水泥砂浆进入管内堵塞线管。
第三步:工作交接。1、由电气施工员检查合格后,通知土建施工员,可以进行配电箱所在墙体、或配电箱周围的抹灰工作。2、成品保护:土建施工人员在抹灰施工时,将箱体周围的空隙填实、抹平,但是,不能破坏管口封堵,不能将砂浆抹入箱体内。
三、配电箱穿线、接线阶段
1)穿线的条件:
1、为了保证成品的安全,土建的门、窗需安装完成;
2、箱体安装好,电表箱安装定位完成。
3、再次疏通管道。穿线时,需按规范要求进行配色,火线 A、B、C 三相分别为黄、绿、红三种颜色,零线为淡兰色,接地线为黄绿相间的双色线。进入箱体的电线长度为箱体周长的二分之一,电源进线在主开关同侧,可适当短些,根据实际情况而定。每个配电回路的电线进入箱体后,都要用标签注明其名称、用途,接线时才能同每个配电开关一一对应。
2)安装接线阶段:
穿线完成后,可进行安装接线工作,但最好在墙体刷白后进行。安装前,先将箱体内垃圾清理干净,再将开关及其底座安装在箱体底部,再将零线端子排、地线端子排安装上,然后接线。接线必须按美观大方的原则进行:
1、先将每个配电回路的三根导线头,用标签注明其名称、用途;
2、接着将导线理顺、拉直,不得呈现弯弯曲曲的现象;
3、然后分组、分层次走线,即零线、火线、地线分别集中;
4、按横平竖直的原则走线到零线排、分开关、地线排;
5、量好到接线位置的长度,剪断导线,剥去接线位置的绝缘皮,最后把导线的导体部分插入到接线位置,压紧,但不要压到绝缘皮,不能裸露导体;
6、接线时,一个压线孔只压一根线,不得一孔压多线。接线前,需清楚几个基本的技术问题:
①开关上零、火线的标识,零线为“N”,火线为“L”,接线时
不可接错;
②零排和地排的区别,零排一般设在左边,且安装在绝缘底座上,
地排一般设在右边,直接安装在箱体的导体底座上。另外,根据箱体内
主开关、分开关的组合形式,接线可分为两种情形,一种是主开关带
漏电保护器,分开关不带漏电保护器,另一种是主开关不带漏电保护
器,有几个分开关带漏电保护器,其余分开关不带漏电保护器。先以
