运输石门皮带延伸安全技术措施简易版
运输石门施工安全技术措施

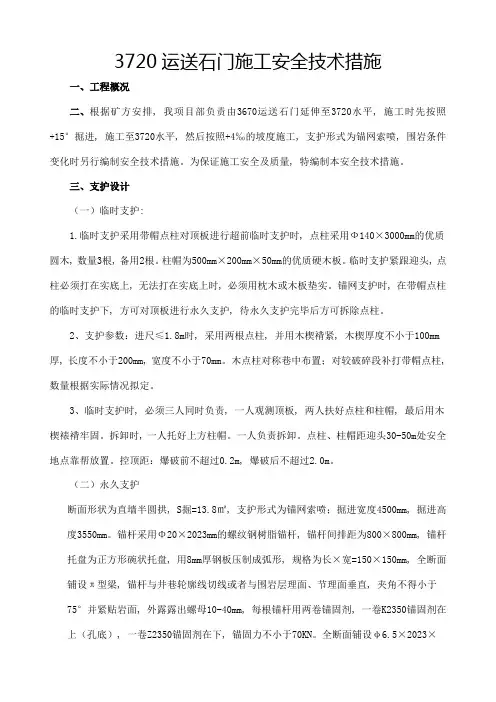

3720运送石门施工安全技术措施一、工程概况二、根据矿方安排, 我项目部负责由3670运送石门延伸至3720水平, 施工时先按照+15°掘进, 施工至3720水平, 然后按照+4‰的坡度施工, 支护形式为锚网索喷, 围岩条件变化时另行编制安全技术措施。
为保证施工安全及质量, 特编制本安全技术措施。
三、支护设计(一)临时支护:1.临时支护采用带帽点柱对顶板进行超前临时支护时, 点柱采用Ф140×3000mm的优质圆木, 数量3根, 备用2根。
柱帽为500mm×200mm×50mm的优质硬木板。
临时支护紧跟迎头, 点柱必须打在实底上, 无法打在实底上时, 必须用枕木或木板垫实。
锚网支护时, 在带帽点柱的临时支护下, 方可对顶板进行永久支护, 待永久支护完毕后方可拆除点柱。
2、支护参数:进尺≤1.8m时, 采用两根点柱, 并用木楔褙紧, 木楔厚度不小于100mm 厚, 长度不小于200mm, 宽度不小于70mm。
木点柱对称巷中布置;对较破碎段补打带帽点柱, 数量根据实际情况拟定。
3、临时支护时, 必须三人同时负责, 一人观测顶板, 两人扶好点柱和柱帽, 最后用木楔裱褙牢固。
拆卸时, 一人托好上方柱帽。
一人负责拆卸。
点柱、柱帽距迎头30-50m处安全地点靠帮放置。
控顶距:爆破前不超过0.2m, 爆破后不超过2.0m。
(二)永久支护断面形状为直墙半圆拱, S掘=13.8㎡, 支护形式为锚网索喷;掘进宽度4500mm, 掘进高度3550mm。
锚杆采用Φ20×2023mm的螺纹钢树脂锚杆, 锚杆间排距为800×800mm, 锚杆托盘为正方形碗状托盘, 用8mm厚钢板压制成弧形, 规格为长×宽=150×150mm, 全断面铺设π型梁, 锚杆与井巷轮廓线切线或者与围岩层理面、节理面垂直, 夹角不得小于75°并紧贴岩面, 外露露出螺母10-40mm, 每根锚杆用两卷锚固剂, 一卷K2350锚固剂在上(孔底), 一卷Z2350锚固剂在下, 锚固力不小于70KN。
皮带延伸安全措施 输送机皮带安全措施
皮带延伸安全措施:输送机皮带安全措施皮带延伸安全措施为满足采区生产要求,需要对___强力皮带进行延伸,为保证施工安全和施工质量,制定以下措施。
施工前准备好各种材料、配件、仪表及各种安全设施,并做好详细检查。
作业时,必须配备施工负责人和安全负责人。
所有参加施工人员必须对本措施认真学习,并做好本项工作的危险源辨识,使参加本项工作的人员正确认识本项工作的危险源,做到主动避险。
(转载请注明来自:) 一、施工前的准备 1、施工时必须严格遵守《煤矿安全规程》和本工种操作规程。
2、施工前负责人必须检查施工地点支护是否安全,并随时注意检查周围环境有无异常现象,严禁在不安全的情况下作业。
3、运送皮带条、中间架及机尾时在车内要放平稳,捆绑要牢固可靠。
4、使用调度绞车运输,必须严格遵守《调度绞车操作规程》,绞车司机和把钩人员必须持证上岗。
5、提放车时执行要放好警戒,严格执行“行车不行人”制度。
6、装卸皮带及部件时要注意观察装、卸车地点的环境,防止刮伤和拌倒伤人,使用导链等设备起重时,检查好起重钢梁固定是否牢固,锚链的连接是否可靠。
二、工作顺序 1、首先将4~5号头中间的状态不好的皮带条开至机尾前10米左右,将皮带拉紧车全部松开,切断皮带开关电源,并悬挂警示牌。
2、在机尾处将下皮带用两道卡子固定在机尾前方断带位置上,卡子固定时要牢固可靠。
再将上皮带用两台5吨导链将皮带拽紧后,在机尾前断带处用卡子卡住,。
使用的导链、钢丝绳等要安全、牢固、可靠。
严禁使用不合格的起重设备。
3、将上皮带断开处前30米处固定第__卡子,并检查上下卡子是否紧固固可靠,确认无误后方可进行下一步施工。
4、在机尾处将输送带断开,将机尾滚筒拆下运走,将机尾拆掉,在起吊过程中检修人员不能站在吊起滚筒的下方或滚筒运行的前方等不安全的地方。
只能在起重滚筒的侧面作业,并保持一定的安全距离。
5、将在原来的底输送带拽至新皮带处,进行硫化。
同时将两车新皮带的上下两头进行硫化,硫化过程必须严格按硫化皮带程序进行。
运输石门皮带延伸安全技术措施
运输石门皮带延伸安全技术措施简介运输石门皮带延伸安全技术措施是为了确保石门皮带在运输过程中能够安全可靠地延伸,防止事故发生,并保护工作人员和设备的安全。
本文档将介绍一些常见的运输石门皮带延伸安全技术措施。
1. 安全检查在运输石门皮带延伸之前,必须进行安全检查。
安全检查主要包括以下几个方面:•检查皮带是否正常运行,有无异常声音和振动。
•检查皮带的张力是否适当,有无过松或过紧的情况。
•检查皮带传动系统是否正常,有无漏油和松动的零件。
•检查皮带延伸区域是否有障碍物,如管道、电缆等,需要及时清除。
2. 应急停车设备在运输石门皮带延伸过程中,应安装应急停车装置。
应急停车装置可以手动或自动触发,用于紧急停止皮带的运行。
在发生事故或紧急情况时,及时触发应急停车装置可以有效避免进一步的伤害和损失。
3. 紧急救援设备为了应对可能发生的紧急情况,应配备相应的紧急救援设备。
紧急救援设备包括但不限于以下几个方面:•灭火器:用于灭火或控制火势,防止火灾蔓延。
•急救箱:包含常见的医疗用品和药品,用于处理伤员伤口和急救。
•呼吸器具:用于提供呼吸支持,保护工作人员免受有害气体和烟雾的侵害。
•安全绳索:用于紧急救援和下降逃生。
4. 防护设施在皮带延伸区域设置必要的防护设施是确保安全的重要措施。
防护设施包括但不限于以下几个方面:•安全栏杆:用于围住延伸区域,防止人员误入,防止意外坠落。
•警示标识:在适当位置设置明显的警示标识,提醒工作人员注意安全。
•照明设施:保持延伸区域充足的照明,确保工作人员能够清晰地看到周围环境,防止发生意外。
5. 培训和意识提升为了提高工作人员的安全意识和技能水平,需要定期进行培训和意识提升。
培训内容包括但不限于以下几个方面:•安全操作规程:详细介绍运输石门皮带延伸的安全操作规程,包括各个环节的注意事项和应急处理方法。
•安全意识教育:提高工作人员对安全工作的认识和重视程度,培养正确的安全意识。
•紧急救援演练:模拟各种可能发生的紧急情况,让工作人员学会正确的紧急救援方法和应对策略。
皮带运输物件的安全技术措施
皮带运输物件的安全技术措施随着现代物流运输的发展,皮带运输已经成为现代工业生产中不可或缺的一部分。
皮带运输能够进行几乎所有的工业运输,例如煤炭、矿石、水泥、砂石、化工品和粮食等大量物资的集装运输,因此这种运输方式广泛被应用。
但是在使用皮带运输的过程中,如何确保运输物件的安全问题成为了关键的问题。
今天,我们将介绍的是与皮带运输物件的安全技术措施有关的一些关键问题。
1.皮带的选用首先,我们要确保选择正确的皮带。
在选择皮带时,应该考虑到所需传输物质的重量,体积,外形磨损程度以及其它相关因素。
选择的皮带应该能承受所需运输物质的重量,体积和外形,防止开裂断裂,引起事故。
2.安全装置的设置在使用皮带运输的过程中,我们必须确保设有适当的安全装置,以便在事故发生时,能够快速地停止皮带的运转。
例如,应该设有防撞同步轮,防止皮带间的位移,同时皮带运输线应该配备防护罩,防止工人误触皮带或者皮带上的物件。
3.操作规程的制定运输工人必须参照正确的操作规程进行工作。
在操作过程中应该注意遵守安全规则,以便减少事故的发生。
例如,工人不得在物件运输过程中站在皮带下方,以防物件的掉落造成伤害。
此外,在操作过程中应该注意监控传送过程,及时排除运输中的异物,避免因异物引起事故。
4.定期保养为了确保皮带系统能够安全、高效地运行,对皮带系统进行定期的维护和保养也是至关重要的。
应该定期检查皮带系统的组件是否完好,例如皮带本身,轮齿是否磨损严重等。
及时发现问题并进行修复能够有效地减少皮带系统故障的发生。
5.应急措施虽然我们已经尽力确保皮带运输物件的安全,但是不可避免地会发生意外情况。
因此,在工厂内应该设有应急措施,以应对各种情况的发生。
例如,遇到皮带断裂或者运输途中出现异物时,应该及时开启急停开关,停止皮带运行。
总之,确保皮带运输物件的安全技术措施是非常重要的。
我们必须选择适当的皮带,并设有合适的安全装置,遵守正确的操作规程,及时进行定期维护和保养,以及设立应急措施,以减少事故的发生。
皮带运输安全操作技术措施
皮带运输安全操作技术措施汇报人:日期:•皮带运输系统概述•皮带运输安全操作规程•皮带运输安全技术措施目录•皮带运输安全管理制度与责任制落实情况•皮带运输事故案例分析及预防措施制定情况汇报01皮带运输系统概述皮带运输系统定义与组成皮带运输系统是一种通过皮带或绳索等挠性件和驱动装置、传动装置、支架、托辊、滚筒等组成,将物料从一个地点运输到另一个地点的连续式输送设备。
组成皮带运输系统通常由输送带或绳索、驱动装置、传动装置、支架、托辊、滚筒、张紧装置、清扫器等组成。
根据不同的工艺需要,还可能配备其他的辅助部件。
•工作原理:皮带运输系统的工作原理是利用驱动装置带动传动装置,通过皮带或绳索等挠性件将物料从一个地点运输到另一个地点。
在运输过程中,物料在皮带上受到摩擦力作用而向前运动,同时皮带也会受到物料的作用力而产生变形,从而实现物料的输送。
•应用领域:皮带运输系统广泛应用于煤炭、冶金、电力、化工、建材、食品等行业。
在煤炭行业中,皮带运输系统用于将煤炭从井下输送到地面或从采区输送到选煤厂;在冶金行业中,用于将矿石、焦炭等原料输送到高炉或转炉;在电力行业中,用于将燃料输送到锅炉房;在化工和建材行业中,用于将原料和产品输送到各个生产车间和仓库;在食品行业中,用于将食品原料和成品输送到加工车间和仓库。
02皮带运输安全操作规程在启动皮带运输设备前,应检查设备周围是否有人或障碍物,确保设备处于良好状态。
启动前检查启动操作停机操作按照规定的操作程序启动皮带运输设备,注意观察设备的运行状态,确保设备正常运行。
在需要停机时,应先停止进料,然后逐渐减速,最后停机。
030201皮带运输设备操作规程每天对皮带运输设备进行例行检查,包括检查皮带是否磨损、是否有物料残留等。
日常维护按照规定的周期对皮带运输设备进行全面保养,包括更换磨损部件、清洗设备等。
定期保养当设备出现故障时,应及时排除故障,确保设备正常运行。
故障排除对故障进行诊断,确定故障原因和部位。
皮带运输安全技术措施
皮带运输安全技术措施一、带式输送机运输1、皮带机司机要定岗、定责,经过培训,考核合格后持证上岗。
要严格执行交接班制度,实行现场交接班,严禁睡岗或脱岗,司机要配齐铁锹、扫帚,负责机头前后15米内的清理。
严格执行《煤矿巷道掘进操作规程》中胶带输送机司机操作的有关规定。
2、司机开车前必须检查皮带上和机头机尾旁,确证无人后,方可发出开机信号。
起动时,先点动试机,确证无问题再正式开机。
3、司机要加强对皮带机维护检修,强制保养。
发现事故和故障或得到停机信号都必须立即停机,各部安全设施要齐全可靠。
如有缺损或失效,不许开机。
4、皮带机司机要配齐维修专用工具,每班巡回检查不低于5次,并做到“一摸、二听、三看、四查”,发现问题及时处理。
一摸:各传动部件、电机轴承等部件温度是否正常。
二听:设备运转有无异常声音。
三看:各部件有无缺少,松动,皮带扣接头是否牢固,机头、机尾及电机有无被埋,电缆有无落地。
四查:皮带机松紧是否合适,信号、制动和逆止装置是否可靠,电气设备防爆性能是否良好。
5、司机在皮带机运行时要注意观察所载货物,发现有大块物料时要立即停机,同时不得有粒度30mm以上物料卡入胶带与滚筒之间。
6、在皮带机运行中,严禁用铁锹或其它工具刮除滚筒上煤泥,严禁用一切工具拨正跑偏皮带。
7、皮带机道要设专人负责清理、维护,做到无积水、无积煤、无淤泥、无杂物,巷道畅通,严禁皮带机与浮煤、坑木、电缆设备等其它杂物摩擦。
8、维护员要定期定时检查维修皮带机,认真做好各部位润滑,发现问题及时处理,严禁缺托辊,确保机械正常运转。
9、在检修皮带机时,工作人员严禁站在机头、机尾,传动滚筒及皮带等运转部位上工作,人员的衣着要利索,袖口、裤角、衣襟要扎紧。
10、在处理故障时如需在运转部位上方工作时,必须派人看管电源控制开关,否则不准作业。
11、在更换皮带和连接皮带确需点动开机并用人工拉皮带时,严禁直接用手拉皮带,严禁用脚踏蹬皮带,在对接皮带做接头时必须在远离转动装置5米以外操作,派专人对电源开关停机挂牌并看管。
运输石门皮带延伸安全技术措施实用版
YF-ED-J1544可按资料类型定义编号运输石门皮带延伸安全技术措施实用版In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.(示范文稿)二零XX年XX月XX日运输石门皮带延伸安全技术措施实用版提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。
下载后可以对文件进行定制修改,请根据实际需要调整使用。
一、工程概况由于14运输石门皮带机尾距现在施工迎头较远,需延伸14运输石门皮带25m,为确保延伸皮带施工过程中的安全,特编制此安全技术措施措施。
二、施工组织1、现场施工负责人:跟班区队长负责现场施工工序和人员的组织;2、现场施工安全负责人:当班班组长和当班安检员负责措施督促落实和现场施工安全。
3、现场通风安全负责人:当班瓦检员负责风筒、瓦斯传感器的吊挂及瓦斯检查工作,发现瓦斯超限,立即组织人员撤离。
三、施工前准备1、必须提前派专人使用柴油对皮带的所有连接螺栓进行渗透,以便拆卸。
2、准备施工所需的工具:皮带钉扣机、穿条、皮带扣、方尺、手葫芦(5吨)4个、拔柱器、40T刮板链条、钢绞线、8# 铁丝、废旧皮带和风筒布、手钳、套筒、及拆卸所需的扳手、撬棍等工具,以便施工连续。
3、清理巷道浮矸,并对巷道底板进行平整,必要时加垫板。
4、下放延伸皮带所用的皮带架子、皮带、横梁等物品,物料下放的运输路线如下:副斜井(绞车)→ 14车场→ 14运输石门,并将以上物料按安装顺序分别运至安装点附近。
5、技术科地测组在安装皮带之前根据巷道中心线定出输送机安装中心线,并且在顶、底板上标出来6、作业前将巷道所有顶板支护认真检查一遍,确保支护完好。
延长皮带专项措施
延长皮带专项安全技术措施一、说明:为了加快施工速度,提高巷道掘进机械化程度,根据矿领导研究,2313轨道顺槽迎头煤矸运输由人力装运到刮板输送机改为耙装机转载(耙装机改造为无轨道移设,并和皮带机尾连接)到SSJ—800/2×55可伸缩带式输送机,再由皮带机转载到联络巷SGB—620/40T刮板输送机,再转运到2311胶带顺槽SGB—620/40T刮板输送机后经230西翼胶带下山转运上井。
为保证带式输送机及耙装机的安装质量和使用安全,特编制本措施。
二、设备简介:(一)SSJ—800/2×55可伸缩带式输送机主要技术参数:1、运输能力:400 t/h;2、运输距离:600m;3、运转速度:2.0m /s;4、主电机型号:DSB55-4;5、电机功率:2×55KW;6、电压:660/1140V;7、转速:1470转/分;8、胶带型式:PVC680S;9、储带长度:112m;10、传动滚筒直径:500mm;11、托辊直径:108mm;12、上托辊距离:1.5m;13、下托辊距离:3m;14、减速机型号:JS-40T(Ⅱ);15、液力偶合器:YOXS-400;16、张紧绞车电动机型号:YBZ-112M-4;功率:4KW;绳速:7.67m/min;牵引力:8820N;17、液压制动器:BYWZ5-315/50;制动轮直径:315mm;制动力矩:400-630N.M;电机功率:250W;18、全机总长:600m;19、机头最高尺寸:1535mm;20、机头最宽尺寸:1961mm;21、整机重量:81.3T。
(二)P-30B型耙斗装岩机耙斗容积:0.3m3;技术生产率:35~50m3/h;主绳牵引力:13.2~17KN;工作滚筒:钢丝绳直径:14mm;容绳量:50m;空程滚筒:钢丝绳直径:12.5mm;容绳量:75m;电动机型号:JDSB-17;功率:17KW;电压:660V;转速:1480r/min;总重:4.3T;外形尺寸:6600×1305×1950mm。
皮带运输物件安全技术措施
皮带运输物件安全技术措施
皮带运输物件的安全技术措施
一、准备工作
1、将皮带上的煤拉空,并检查拉线开关是否敏捷牢靠。
在信号不清楚、闭锁不灵敏、不超作用的情况下,严禁开机。
2、由施工负责人明确分工,指定专人负责安全、专人开机,并指派谁负责放物件、谁负责卸物件。
二、安全技术措施
1、各岗位人员必需明确职责,集中精力。
2、将物件放上皮带时,必需在停机闭锁情况下进行。
放铁棚等物件用人工抬时,必需喊口令,起放协调全都,物件放在皮带上要保持平稳、整齐。
物件与物件间距不得小于5米,确认安全无误前方可解开闭锁,发出开机信号,进行开机。
3、开机前,施工负责人必需讲清所运物件的数量。
4、等物件运到指定地点后,要按时闭锁皮带,并把所卸物件放在指定地点,分类堆放整齐,挂好标志牌。
5、用皮带出电缆时,先将掌握台上电缆理顺,杂物要清理洁净。
6、皮带司机要点动开机,不答应大开、等电缆运到指定地点后、闭锁皮带后再卸。
7、严禁在皮带运行情况下,往皮带上放物件,往下取物件。
8,在皮带运行情况下,严禁将身体的任一部位伸入皮带中。
9、严禁用皮带倒开的方式运输物件。
10、在皮带跑偏的情况下,严禁运输物件。
11、严禁用皮带运输200公斤以上的机电物件,例如:电机、减速器等。
延伸皮带安全技术措施
延伸皮带安全技术措施制定部门:某某单位时间:202X年X月X日封面页延伸皮带安全技术措施安全事关每个家庭的幸福,熟悉安全操作规程,掌握安全技术措施,制定安全计划方案,做好单位安全培训,加强安全知识学习及考试更是预防和杜绝安全事故的重要方式和手段。
您浏览的《延伸皮带安全技术措施》正文如下:延伸皮带安全技术措施一、延皮带参加人员:综掘机司机和皮带司机各1名,检修工4名,杂工5名监督人员:带班长所需工具:手锤、吊链、12寸扳手等工具二、工作流程:⑴ 胶带司机停止胶带机运转,并松开拉紧绞车,后闭锁上锁,并通知胶带机机尾准备拉皮带。
⑵ 班长确认胶带机已闭锁上锁,用敲帮问顶工具对延皮带的顶帮进行处理。
⑶ 从皮带尾部的皮带连接处,将穿条取出,松开皮带。
⑷ 将新皮带用吊链吊挂于锚索上。
⑸ 用钉口机在新皮带上打扣。
将新皮带头与使用的皮带头用穿条连接。
⑹ 用链条将综掘机与皮带尾连接,并用螺栓固定好。
⑺ 启动综掘机机,开始拉皮带。
⑻ 杂工将皮带架、纵梁等按照3米的距离放置于巷帮。
⑼ 拉3米,将综掘机停机、上锁。
⑽ 拉够3米时,检修工将准备好的皮带架,从皮带底部插入。
⑾ 两名检修工一起用力,将皮带架扶起,另外两名检修工将纵梁放于皮带架上。
⑿ 调整皮带架的位置,将纵梁用销子固定好。
⒀ 重复(9)-(12),直至将一卷皮带剩5米左右。
⒁ 停止综掘机运行,切断电源,并上锁。
⒂ 三人一组,将上托辊和下托辊全部安装到位。
⒃ 将新皮带头与使用中的皮带头用穿条连接。
⒄ 通知人员撤离皮带附近,通知皮带司机,启动拉紧绞车,将皮带调整至适度。
⒅ 将皮带停电上锁,检修工对皮带架有高低不平的地方,垫木板,保证皮带架高低一致。
⒆ 解除综掘机与皮带尾的连接。
⒇ 启动综掘机,将综掘机的尾部退至皮带机尾上方,保证不洒煤;清理工作现场所有的工具及材料,启动皮带试运转;皮带运转正常后,停止皮带运转,停电上锁。
三、安全注意事项:⑴ 工作前必须严格执行停机闭锁上锁和敲帮问顶制度。
皮带运料安全技术措施
皮带运料安全技术措施随着工业化进程的加快,皮带运输成为了现代物流生产过程中常用的一种技术手段。
然而,由于其应用范围广泛,操作环节多样化,尤其是在煤矿生产等高危险行业中,皮带运输事故发生率较高,给人身安全和财产安全带来重大威胁。
针对这一情况,为了保障工人安全、保证生产效率,要采取合适的技术措施进行安全管理。
一、安装前施工检查在皮带机前的准备阶段,必须要严格检查皮带机设备的状态,确保设备能够正常运转。
主要检查内容包括:1.所有的皮带机设备的固定和连接件是否牢靠,安装位置是否合理;2.检查皮带机传动部件的润滑情况和密封性;3.皮带机驱动电机和电器设备是否完好,并检查驱动电机的接线情况。
二、运行时安全措施1.运行前要做好准备工作,按照设备说明书操作和要求安排工艺流程和物料流程,保证皮带机能正常运转;2.在操作皮带机的过程中,机器设备上以及周边所有区域都应该留有足够范围,以方便工人进行维护和操作;3.提高工人对皮带运输机器操作的技能,培训工人遇到故障应采取的应急措施;4.皮带运输过程中应定期检查驱动电机、减速机、皮带轮、托辊、支承结构等部件运转是否正常并涂抹润滑油;5.皮带机停机时应按照规程操作关闭电源,避免误伤、碰伤等意外发生。
三、定期检查和维护1.皮带机使用过程中,要定期对机器设备进行检查,卡痕、磨损、断裂等问题应及时予以处理,以免安全事故;2.皮带机运行后,及时进行保养、维护,涂抹润滑油、检查电线和电缆的切断与老化、驱动弹簧的情况等;3.定期对皮带机设备进行维护,并及时更换损坏零部件、定期检查电气设备的接触件和电缆布线等,以保证皮带机设备长期稳定运行。
四、加强安全教育1.加强对工人的安全教育,提升工人对于现场安全的认识,增强安全意识;2.通过工会和其他社会组织的宣传鼓动,鼓励工人进行企业安全文化建设;3.加强安全意识,提高工人的安全文化素质和观念,实行安全奖惩制度,提高工人的安全作业意识。
结论为了保证现场工作环境的安全,必须严格遵守操作规程,增强安全意识,实行科学管理,鼓励、支持科技创新;通过稳定的操作,定期的维护保养,使皮带机能保持良好的运行状态,提高工作效率,避免因皮带运输机出现问题导致的工作中断、人员伤害等安全事故的发生。
皮带运输安全技术措施
皮带运输安全技术措施皮带运输是一种广泛应用于矿山、港口、化工、冶金、建材等行业的物料传输方式。
它具有运输量大、运输距离长、运输成本低的优点,但同时也存在一定的安全风险,例如皮带破裂、皮带堵塞、起重机引起的事故等。
因此,加强皮带运输安全工作势在必行。
1. 安全设施的构建皮带运输线路中应配置必要的安全设施,例如:电气保护装置、急停开关、堵塞报警装置、灭火器、水喷淋系统等。
在选型时应考虑设施的牢固性、容错性、自动化程度、易操作等因素。
各个设施之间的协同作用能起到较好的安全预防作用。
2. 人员培训和管理为了保证操作人员的技能和安全意识,企业必须对人员进行系统的培训和管理,保证人员的操作技能符合标准。
在对员工进行皮带运输操作培训时,应注意教授运输线路和设备的规则、安全操作技能、出现异常情况的处理等,同时加强员工的安全培训,提高安全意识。
3. 检修和维护检修和维护是皮带运输设备使用过程中最重要的环节。
皮带运输设备应定期进行检查、维护、更换磨损部件和保养,避免因设备缺陷或老化等原因出现安全事故。
尤其是皮带密封器、齿轮箱、轧辊和轴承等结构部件,这些零部件应定期检查以保证稳定运行。
4. 技术创新随着科技的进步,技术创新已经成为许多行业的主要趋势,同样也适用于皮带运输行业。
比如可视检查系统、红外线诊断系统、无人机巡检等技术,都能有效地检测和预防皮带运输设备出现潜在的安全问题。
5. 立体管理模式集中化管理是中小型企业在股份制改造后逐渐形成的一种新的现代企业管理理念,并逐渐在皮带运输安全中推行。
由于许多企业在地理位置上分散,管理模式过于分散,从而存在许多管理漏洞。
立体管理模式采用全面的、系统化的、科学的管理模式,能够做到精细化管理,从而提高员工素质、降低安全风险。
综上所述,皮带运输设备在确保生产效率的前提下,必须加强安全工作,遵循安全第一的原则,始终以安全为重心,树立安全生产意识。
在未来的工作过程中,要不断在技术、人员培训、设备保养、管理模式等方面探索创新,进一步提升皮带运输行业的安全水平,同时也更好地保障员工的生命财产安全。
运输石门施工安全技术措施
运输石门施工安全技术措施背景介绍石门是人类历史上众多水利工程的代表之一,它是一项重要的水利工程,但由于施工过程中涉及到大型的石块的运输,因此需要在运输过程中采取一系列的安全技术措施,以确保工程的安全性和高效性。
安装运输工具在石门的建设中,安装运输工具是非常必要的。
由于石门的石块很大,单纯地依靠人工搬运是不现实的。
因此需要安装专业的运输机械设备。
这种设备可以将石块尽可能得减轻人工劳动的负担。
同时,可以保证石块安全运输到目的地并减少安全事故的出现。
运输路线的规划运输石块的路线应该事先规划好。
在规划的过程中需要考虑到路线的安全性和石块的重量问题。
同时,需要将路线标识清晰,并设置标志进行提示。
在运输过程中,需要严格遵守行车路线,遵守交通规则,保证运输的顺畅和安全。
施工现场的安全控制在进行石门的施工时,需要对施工现场进行全面的安全控制。
这包括认真了解现场的环境和地形特点,制定相应的安全操作措施,并建立整个施工现场的安全管理制度。
同时,还需要对工人进行安全教育培训,提高他们的安全意识和技能水平,以保证施工现场的安全。
安全装备和防护设施在整个施工过程中,应该配备必要的安全装备和防护设施,提高工人的安全保障措施。
这些设备包括安全帽、安全鞋、安全绳、安全带等,可以有效的降低安全事故的发生。
同时,还可以提高安全意识,促进员工自我保护和安全意识的提高。
定期的维护和检查在运输石门的施工过程中,需要对运输设备和运输路线进行定期的维护和检查,以确保设备的正常运转和路线的顺畅。
同时,还需要对现场进行安全巡逻和隐患排查,及时发现问题并进行处理,以避免安全事故的发生。
结论运输石门是一项危险性较大的工程,需要采取一系列的安全技术措施进行预防和管理。
这些技术措施包括安装运输工具,规划运输路线,进行安全控制,配备安全装备和防护设施等。
只有通过全面的安全管理,才能确保石门工程的顺利进行,并保证工人们的生命财产安全。
皮带道延伸补充安全技术措施
安全管理文书皮带道延伸补充安全技术措施日期:___________单位:____________皮带道延伸补充安全技术措施153东翼皮带道延伸现已施工83m由于巷道围岩较不稳定,难以满足设计规定的半圆拱形断面,经研究决定将半圆拱形断面修改为矩形断面。
为确保施工安全,特制定如下安全技术措施:一、技术要求:1、严格按地测部门给定的中心及层位施工。
2、原规程规定半圆拱形断面修改为矩形断面。
3、原规程规定巷道跨度5.5m修改为5.1m;原规程规定巷道中高3.95m 修改为3.5m。
4、本工作面为煤巷,每循环结束后,支护必须一次成巷,巷道顶板短锚索(双层金属网、钢筋梯)不得滞后 1.6m,巷帮锚杆不得滞后4.0m。
5、全断面采用铺设双层金属网,网片搭接宽度必须大于200mm 网扣间距必须小于200mm并且全断面使用钢筋梯挂到巷道底板(底部锚杆与底板大于300mm寸采用加打横向钢筋梯)。
6、巷道支护形式采用锚杆+钢筋梯+金属网+短锚索+长锚索联合支护。
巷帮2m以下采用①20X 2200mm普通螺纹钢锚杆,间排距800X 800mm巷帮2m以上及顶板采用①17.8 X5200mn短锚索,间排距800X 800mm顶板长锚索采用①17.8 X 8000mm间排距1200X 3200mm 每排5根(详见图示)。
7、严禁超控顶作业,循环进度1600mm最大控顶距1800mm最小控顶距200mm施工时如顶板破碎或压力较大时,循环进度800mm最大控顶距1000mm最小控顶距200mm&采用吊挂式探顶杆或点锚杆做为该巷道临时支护:1)吊挂式探顶杆:探顶杆用2寸铁管制作,长度3.6m,使用专用卡具(或40T链子)固定顶板锚索上。
爆破后及时前串探顶杆,探顶杆与顶板之间用木柈刹实接顶。
探顶杆间距1.6m(分别布置在巷道中心两侧的锚索上),杀U顶料采用直径1.8m-2.0m半圆木,长度1.0m (刹顶时平面朝上),成井字形搭木垛布置,顺巷道前进方向两根间距1.2m、垂直巷道前进方向两根间距0.6m。
皮带提升安全管理措施
皮带提升安全管理措施我矿在风井一、二段使用强力皮带提升(钢带机),采区石门、机道均使用普通0.8米宽皮带运输,全矿使用皮带运输地点多、运输线长,为了确保在使用期间安全生产,我矿特提出以下安全管理措施:1、一般管理规定及保护装置:1)、严禁在胶带运输机中乘人,严禁用胶带运输机运送支架物料。
2)、在胶带动输机巷道中,行人经常跨越胶带输送机的地点,必须设置过桥。
3)、胶带输送机机架必须平、直、无跑偏现象,信号灵敏、可靠。
4)、胶带输送机司机必须由专门培训并取得合格证的人员担任。
5)、胶带输送机司机必须坚持现场交接班制度,每班班前必须检查一次,发现问题及时处理。
在一切正常完好的情况下,才能带负荷运转。
6)、胶带输送机运转时,司机要集中精力,目视机头,听清信号,不准出现误操作,如出现声音异常时,应立即停机处理,处理好后方可重新启动。
7)、胶带输送机必须每班设专人认真检查,如发现有异常情况要立即向主管领导汇报。
8)、必须使用阻燃皮带。
9)、安设胶带输送机的巷道内必须有充分照明。
10)、必须装设驱动滚筒防滑保护、堆煤保护和防跑偏装置。
11)、装设温度保护、烟雾保护和自动洒水装置。
12)、在主要运输巷道内安设的胶带输送机必须装设:张紧力下降保护和防撕裂保护装置。
13)、必须在机头、尾设置防止人员与驱动滚筒和导向滚筒相接触的防护栏。
14)、倾斜井巷中使用胶带输送机,上运时,必须同时装设防逆转装置和制动装置;下运时,必须装设制动装置。
15)、液压偶合器严禁使用可燃性传动介质(调速型液压偶合器不受限制)。
16)、胶带输送机必须加设软启动装置,下运带式输送机应加设软制动装置。
2、胶带输送机司机责任制1)、司机必须经过培训,考试合格,持证开车。
2)、开车前,首先检查胶带输送机状态是否完好,空转试车一周,并提醒胶带输送机旁作业人员注意安全。
3)、司机必须在看清下货,看见信号的地方开车,不允许对着胶带输送机头开车,防止下货伤人。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object
And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.
编订:XXXXXXXX
20XX年XX月XX日
运输石门皮带延伸安全技
术措施简易版
运输石门皮带延伸安全技术措施简
易版
温馨提示:本解决方案文件应用在对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。
文档下载完成后可以直接编辑,请根据自己的需求进行套用。
一、工程概况
由于14运输石门皮带机尾距现在施工迎头
较远,需延伸14运输石门皮带25m,为确保延
伸皮带施工过程中的安全,特编制此安全技术
措施措施。
二、施工组织
1、现场施工负责人:跟班区队长负责现场
施工工序和人员的组织;
2、现场施工安全负责人:当班班组长和当
班安检员负责措施督促落实和现场施工安全。
3、现场通风安全负责人:当班瓦检员负责
风筒、瓦斯传感器的吊挂及瓦斯检查工作,发现瓦斯超限,立即组织人员撤离。
三、施工前准备
1、必须提前派专人使用柴油对皮带的所有连接螺栓进行渗透,以便拆卸。
2、准备施工所需的工具:皮带钉扣机、穿条、皮带扣、方尺、手葫芦(5吨)4个、拔柱器、40T刮板链条、钢绞线、8# 铁丝、废旧皮带和风筒布、手钳、套筒、及拆卸所需的扳手、撬棍等工具,以便施工连续。
3、清理巷道浮矸,并对巷道底板进行平整,必要时加垫板。
4、下放延伸皮带所用的皮带架子、皮带、横梁等物品,物料下放的运输路线如下:副斜井(绞车)→ 14车场→ 14运输石
门,并将以上物料按安装顺序分别运至安装点附近。
5、技术科地测组在安装皮带之前根据巷道中心线定出输送机安装中心线,并且在顶、底板上标出来
6、作业前将巷道所有顶板支护认真检查一遍,确保支护完好。
及时处理巷道顶部悬矸。
7、将皮带机停电闭锁,并派专人在皮带机头看护。
以防止无关人员操作皮带,造成设备损坏,人身伤害。
四、施工作业步骤
1.施工时,首先要在带式输送机机尾前10米左右,用能够满足强度和拉力要求的槽钢把上下胶带在接头处卡住,并把上下胶带固定,机头处用拉紧绞车放松胶带,然后用倒链拉上
胶带槽钢,抽出穿条,松开胶带。
2.拆除皮带机尾,并将皮带机尾由原安装位置运输至新浇筑机尾处。
在挪移机尾时要注要做到稳拿稳放,达到“三不伤害”。
皮带机尾架运输到位后,对其进行二次浇筑,在浇筑之前一定要用水平尺对皮带机尾左右、前后进行调平调正。
3.连接皮带架子及横梁,安装时必须由五人进行,两人一组各抬一根槽型皮带架子,一人移动横梁,在安装时五人要相互配合,以防砸脚、夹手。
4.胶带敷设,在皮带架子连接完成之后先安装好两联托辊组,然后将皮带敷设开来,在敷设过程中,严禁机械动力拖带,所有人员要同时用力,口号要协调一致,以防拉到伤人。
5.接头对接,接头的对接由专业人员进行,每个接头的皮带扣要钉平打正,不得出现台阶状,接头的连接要做到横平竖直,不得穿成斜头,胶带最后的合拢对接应在机尾二次浇筑完成两天后进行,由倒链拉紧对接,严禁由机头倒车对接。
6、接头对接完成后,拆除固定胶带的槽钢,涨紧胶带,涨紧程度以试车不打滑为宜。
7、试机
(1)、试运转时必须由施工负责人统一指挥,做好试运转前的安排和部署工作。
(2)、试运转前应安排专人,对试运转设备进行安装质量检查验收,确保设备的各保护装置齐全,动作灵敏可靠;拆除全部夹件等设施。
(3)、试运转起动前,皮带机司机必须发出开机信号。
(4)、开机试运转时首先点动试机2-3次,确保电机运转过程无卡阻现象方可正常开机。
运转时间不得少于30分钟。
运转时应注意观察电流、电压、电气开关、机械设备有无异响、振动、发热、渗漏等现象。
(5)、在试运转过程中,施工人员不得在机头机尾两侧调整胶带的跑偏现象,如胶带跑偏、撕裂等情况要停机处理。
8、发现下列情况之一时,停机妥善处理后,方可继续试运行。
(1)输送带跑偏、撕裂、接头卡子断裂。
(2)输送带打滑或闷车、信号不明、危及人身安全时。
(3)电气、机械部位温升超限或运转声音不正常。
(4)液力耦合器的易熔塞熔化或耦合器内的工作介质喷出。
9、试转完成之后,施工负责人对施工现场进行全面检查,清点人数、工具,当人员全部在场,物品工具齐全完好后,方可撤离工作现场
五、安全注意事项
1.施工时必须严格遵守《煤矿安全规程》和各工种操作规程。
2.施工前应由施工负责人组织所有施工人员贯彻学习本安全技术措施,不参加学习者不得参与施工。
3.施工人员袖口、衣襟、裤口、领口等必
须束好系紧,穿戴整齐,安全防护用品佩戴齐全。
4.在对安装皮带所需物料进行装车时,一定要做到不超宽、超长、超重、超高。
5.在提升过程中,不得超速,所有人员不得站在板车两边,并切实做到“行人不行车,行车不行人”。
6.敷设皮带时,参与现场拖拉皮带的人员不得站在皮带下放,必须站在皮带两侧,以防止被皮带压伤。
7.人力搬运机尾架及机尾滚筒时,人均负重不得超过50Kg,同时需两人以上抬重物时,注意脚下防滑及前后照应,相互之间必须步调一致,稳抬慢放,严禁随意蛮干。
8.吊装及拉紧皮带时必须由2人进行,一
人操作,一人指挥监护。
9.起吊用的设施、倒链、索具等不得超负荷使用;使用倒链起吊设备前,必须对倒链进行检查。
检查各部位是否齐全、灵活、可靠,做到小链棘爪、护罩等齐全完好。
严禁使用不能自锁的倒链。
所有施工人员必须站在安全位置,起吊(拉紧)区域内严禁有人,起吊时信号要准确、清晰。
10.操作时,倒链用力要均匀,应尽量避免冲击,松倒链时要小心操作,防止倒链闭锁失灵,而造成设备突然下沉或脱钩。
11.皮带试车必须在皮带急停闭锁保护延伸到机尾之后进行,在保护未完善之前,任何人员不得进行试机操作,以防止损坏皮带。
该位置可填写公司名或者个人品牌名
Company name or personal brand name can be filled in this position。
