施工临时用电专项施工方案
施工临时用电专项方案

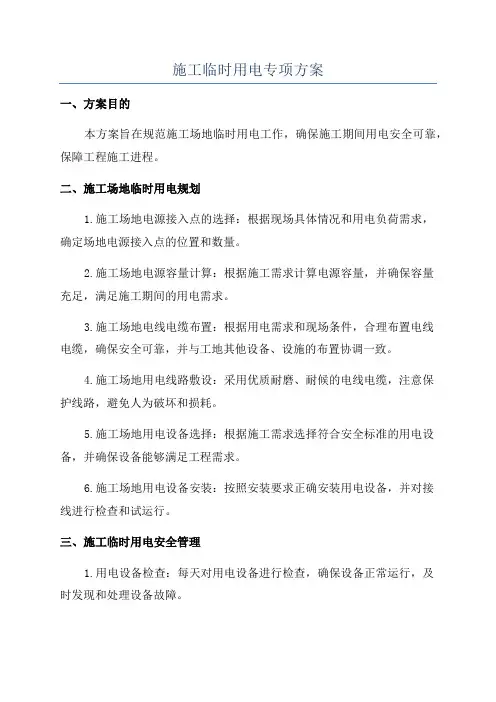

施工临时用电专项方案一、方案目的本方案旨在规范施工场地临时用电工作,确保施工期间用电安全可靠,保障工程施工进程。
二、施工场地临时用电规划1.施工场地电源接入点的选择:根据现场具体情况和用电负荷需求,确定场地电源接入点的位置和数量。
2.施工场地电源容量计算:根据施工需求计算电源容量,并确保容量充足,满足施工期间的用电需求。
3.施工场地电线电缆布置:根据用电需求和现场条件,合理布置电线电缆,确保安全可靠,并与工地其他设备、设施的布置协调一致。
4.施工场地用电线路敷设:采用优质耐磨、耐候的电线电缆,注意保护线路,避免人为破坏和损耗。
5.施工场地用电设备选择:根据施工需求选择符合安全标准的用电设备,并确保设备能够满足工程需求。
6.施工场地用电设备安装:按照安装要求正确安装用电设备,并对接线进行检查和试运行。
三、施工临时用电安全管理1.用电设备检查:每天对用电设备进行检查,确保设备正常运行,及时发现和处理设备故障。
2.用电设备维护:定期对用电设备进行维护保养,确保设备安全可靠,延长设备使用寿命。
3.用电设备封存管理:对不符合安全标准的用电设备进行封存,确保不被使用,避免发生事故。
4.用电设备故障处理:对于发现的用电设备故障,及时进行处理,确保故障得到及时修复,避免对施工进程造成影响。
5.用电线路维护:定期对用电线路进行检查,发现线路问题及时处理,确保用电线路安全可靠。
6.用电安全培训和操作规程:对施工人员进行用电安全培训,制定详细的用电操作规程,确保施工人员能够正确、安全地使用用电设备。
四、施工临时用电管理责任人1.项目经理:负责监督施工临时用电工作的实施,保证施工期间用电安全可靠。
3.安全经理:负责对施工临时用电安全管理工作进行监督和检查,确保安全措施得到有效执行。
五、施工临时用电应急预案1.发生火灾事故:立即切断电源,使用灭火器扑灭火源,并及时呼叫消防队救援。
2.发现电线电缆故障:立即切断电源,确保施工人员的人身安全,然后进行线路维修。
施工现场临时用电施工方案临时用电施工方案和施工组织设计

施工现场临时用电施工方案临时用电施工方案和施工组织设计一、项目概述施工现场临时用电施工方案,是为了确保施工现场的电力供应安全、可靠、经济、合理,根据我国相关法律法规和行业标准,结合工程特点及现场实际情况制定的。
本方案主要包括临时用电施工组织设计、临时用电设备选型、临时用电线路布局、临时用电安全管理等内容。
二、临时用电施工组织设计1.施工用电负荷估算根据工程规模、施工工艺、设备功率等因素,对施工现场的用电负荷进行估算。
确保电源容量能满足施工现场的用电需求,避免因电源容量不足导致的安全隐患。
2.临时用电系统设计(1)电源接入:根据现场实际情况,选择合适的电源接入方式,如高压供电、低压供电等。
(2)配电室设置:在施工现场设置配电室,确保电源稳定、可靠。
配电室应设置在远离易燃易爆物品、人员密集区域,并采取防火、防盗、防雷等措施。
(3)配电线路布局:根据施工现场的用电需求,合理布局配电线路,确保线路安全、可靠、经济、合理。
(4)配电箱设置:在施工现场设置配电箱,方便施工现场的用电管理。
配电箱应设置在便于操作、维护的位置,并采取防雨、防晒、防尘等措施。
3.临时用电设备选型根据施工现场的用电需求,选择合适的临时用电设备。
主要包括:(1)发电机:根据施工现场的用电负荷,选择合适的发电机,确保电源稳定、可靠。
(2)电缆:根据用电负荷、线路长度等因素,选择合适的电缆规格,确保线路安全、可靠。
(3)配电箱:根据用电需求,选择合适的配电箱,确保配电箱功能齐全、安全可靠。
4.临时用电线路布局(1)电缆敷设:根据现场实际情况,选择合适的电缆敷设方式,如直埋、架空、地埋等。
(2)线路走向:确保线路走向合理,避免交叉、重叠,减少安全隐患。
(3)线路接头:确保线路接头安全、可靠,采用专业的接头设备和技术。
5.临时用电安全管理(1)安全培训:对施工现场人员进行临时用电安全培训,提高安全意识。
(2)安全防护:施工现场应设置安全防护设施,如警示牌、防护网等。
临时用电专项施工方案(

临时用电专项施工方案(一、前期准备工作1.1项目概况根据项目情况,施工期间需要进行临时用电设备的供电,以满足施工现场各项电力需求。
1.2施工规模施工期间全面使用临时用电设备,包括临时供电箱、电缆、插座等,供应施工现场所有电力需求。
1.3施工日程安排根据项目进度计划,确定施工期间的用电需求和供电安排。
1.4用电需求评估评估施工现场的用电需求,包括人员聚集区域、机械设备区域、照明区域等,确定用电设备的数量和功率。
1.5临时供电设备采购根据用电需求评估结果,采购适量的临时供电设备,包括临时供电箱、电缆、插座等,确保供电设备的质量和数量。
二、施工方案2.1临时供电箱布置根据施工现场布置和用电需求,合理布置临时供电箱的位置,确保供电箱的安全和便利使用。
供电箱应放置在平坦的地面上,与易燃易爆物品保持安全距离,防止因供电设备引发火灾等事故。
2.2电缆敷设根据施工现场的用电需求,合理敷设电缆,确保电缆的安全和便利使用。
电缆应挖槽埋设或架空敷设,并与现场的其他设施保持合理的距离,避免磨损和损坏,保证供电的稳定性。
2.3插座布置根据施工现场的用电需求,合理设置插座的位置,并确保插座的数量满足用电设备的需求。
插座应设置在稳定的位置,远离易燃易爆物品,确保用电设备的正常使用。
2.4供电线路连接将临时供电箱与各个用电设备之间的供电线路连接好,确保电力正常传输。
供电线路应牢固连接,避免接触不良和短路等问题。
2.5安全措施为了确保施工期间的供电安全,应采取以下安全措施:-供电设备的维护和检查工作应定期进行,以确保设备的正常运行;-临时供电箱和电缆等设备应定期检查,防止设备老化或损坏引发事故;-临时用电设备和用电设备周围应设置警示标志,提醒人员注意电力安全;-施工现场人员应进行电力安全培训,了解电击和火灾等事故的预防和应急处理方法。
三、施工期间管理3.1临时用电设备使用管理施工现场各个负责人应负责管理临时用电设备的使用情况,及时反馈使用情况和需求变动。
施工临时用电专项施工方案

施工临时用电专项施工方案一、施工概述二、施工方案1.施工用电系统的选择根据施工现场的用电需求,选用适当规格的临时用电设备,如临时配电箱、临时电源线缆等。
确保选用的设备符合国家标准和安全要求。
2.施工用电系统的布置根据施工现场的特点和用电需求,合理布置临时用电设备的位置和线路的走向。
设备应远离易燃易爆物品,并保证安装牢固,避免因设备摇晃而造成危险。
3.施工用电系统的接地施工现场的用电设备必须进行有效的接地。
地线应与接地极连接牢固,并与地面绝缘。
接地电阻应符合国家标准的要求,以保证用电设备的安全运行。
4.施工用电系统的保护为保护施工现场的用电设备免受电力故障的影响,应设置适当的保险措施,如漏电保护器、过载保护器等。
同时,保证设备的正常通风和散热,避免因设备过热而引发事故。
5.施工用电系统的维护定期对施工现场的临时用电设备进行检查和维护,确保设备的正常运行。
如发现损坏或故障的设备,应及时修理或更换。
同时,做好设备的密封和防水工作,以防止因水进入而引发安全隐患。
6.施工用电系统的管理制定用电操作规程,明确责任人和操作人员的职责和权限。
严格遵守用电安全操作规程,杜绝违规操作。
设立临时用电设备的专人管理,负责设备的日常维护和巡视工作。
三、安全措施1.临时用电设备应由专人管理,不得私拉乱接。
所有线路、插座和开关均应定期检查,确保正常运行。
同时,严禁私拉乱接临时电源。
2.施工现场应设置明显的安全警示标识,指示用电设备的位置和禁止非工作人员进入的区域。
施工期间,严格限制非工作人员进入施工现场。
3.施工过程中,应加强对用电设备的巡视检查,及时发现问题并采取相应的措施。
4.施工期间应提供专人负责用电记录和事故报告。
一旦发生用电事故,应立即采取措施处理,并进行事故分析和报告。
5.在施工现场设置临时用电设备时,应预留足够的通风空间,保证设备的正常散热和通风。
6.施工现场的消防设施应进行合理配置,保证火灾发生时的及时响应和灭火能力。
临时用电专项施工方案完整版

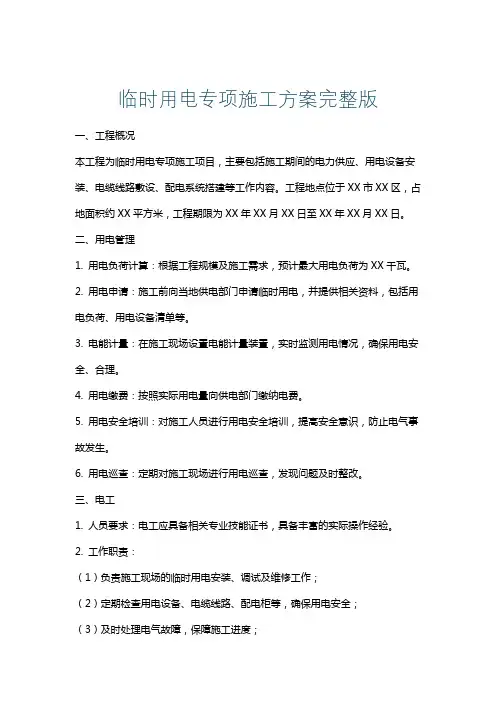

临时用电专项施工方案完整版一、工程概况本工程为临时用电专项施工项目,主要包括施工期间的电力供应、用电设备安装、电缆线路敷设、配电系统搭建等工作内容。
工程地点位于XX市XX区,占地面积约XX平方米,工程期限为XX年XX月XX日至XX年XX月XX日。
二、用电管理1. 用电负荷计算:根据工程规模及施工需求,预计最大用电负荷为XX千瓦。
2. 用电申请:施工前向当地供电部门申请临时用电,并提供相关资料,包括用电负荷、用电设备清单等。
3. 电能计量:在施工现场设置电能计量装置,实时监测用电情况,确保用电安全、合理。
4. 用电缴费:按照实际用电量向供电部门缴纳电费。
5. 用电安全培训:对施工人员进行用电安全培训,提高安全意识,防止电气事故发生。
6. 用电巡查:定期对施工现场进行用电巡查,发现问题及时整改。
三、电工1. 人员要求:电工应具备相关专业技能证书,具备丰富的实际操作经验。
2. 工作职责:(1)负责施工现场的临时用电安装、调试及维修工作;(2)定期检查用电设备、电缆线路、配电柜等,确保用电安全;(3)及时处理电气故障,保障施工进度;(4)对施工人员进行用电安全培训及指导。
3. 工作制度:(1)持证上岗,严格遵守国家及地方相关法律法规;(2)执行用电安全操作规程,确保用电安全;(3)做好工作记录,及时上报工作情况;(4)参加用电安全培训,提高自身业务水平。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,设置安全距离,确保施工人员及设备与带电设备的安全距离。
2. 外电防护:(1)施工现场设置警示标志,提醒施工人员注意外电设备;(2)对临近的外电设备进行绝缘处理,防止误触;(3)在必要时,对外电设备进行临时停电,确保施工安全;(4)加强对施工人员的安全教育,提高安全意识。
五、电缆线路1. 电缆选型:根据用电负荷及电缆敷设环境,选择符合国家标准的电缆,确保电缆安全、可靠。
2. 电缆敷设:(1)地下敷设:采用电缆沟、电缆隧道等方式,确保电缆埋深符合规定,避免受外力损伤;(2)架空敷设:采用合适的电缆桥架、电缆挂钩等,确保电缆敷设整齐、美观,并满足安全距离要求;(3)沿墙敷设:采用电缆槽、电缆导管等,固定牢固,防止电缆脱落。
施工临时用电专项方案

施工临时用电专项方案一、项目背景和目的为了保证施工期间用电安全可靠,合理规划和有效管理施工临时用电的供应和使用,制定本专项方案。
二、项目范围本专项方案适用于施工现场临时用电的供应与使用。
三、用电需求分析根据施工工序和设备需求,预估每日平均用电量为XXX千瓦时。
根据用电负荷特点,预计用电负荷主要集中在繁忙时段,需合理规划电力资源和用电设备。
四、施工临时用电系统规划1.电力接入(2)根据用电需求和施工现场实际情况,规划用电线路布置及表箱位置,确保供电可靠、施工安全。
2.临时用电设备配置(1)根据用电负荷需求,购置合适的电缆、线路、插座、配电箱等设备,确保安全可靠。
(2)根据施工区域和用电设备位置,合理配置电缆线路和插座,避免交叉干扰和安全隐患。
(3)根据施工场地特点和用电设备需求,布置合理的配电箱,并设置漏电保护装置、短路保护装置等电气安全设备。
3.用电设备管理(1)对施工现场用电设备进行归类,并统一编号,建立设备档案,以便后期管理和维护。
(2)制定合理的用电设备使用计划,根据施工工序和需求,分时段合理安排用电设备的使用,避免用电负荷过大。
(3)对用电设备进行定期巡检和维护,确保设备正常运行,防止因设备故障造成生产线停工和安全事故。
4.用电安全管理(1)建立健全用电安全管理制度,规范施工现场用电操作,确保工人安全作业。
(2)加强用电安全培训,提高工人对电气安全的认知和操作技能。
(3)严格执行用电设备检修、维护和报废制度,确保用电设备的安全性能。
(4)加强临时用电设备的漏电保护和接地保护,确保安全用电。
五、施工临时用电的环保措施1.采用节能型用电设备,提高能源利用效率,降低环境排放。
2.严格执行用电节约制度,合理安排用电计划,避免用电浪费。
3.定期组织用电设备的能源消耗监测和分析,并采取相应的节能措施。
六、质量控制和监督管理1.指定专人负责施工用电系统的运行和管理,并建立相应的考核制度。
2.通过定期检查和抽查,监督用电设备的使用情况和用电操作的符合情况。
工程临时用电施工方案(3篇)

第1篇一、工程概况本工程为XX项目,位于XX市XX区,总建筑面积XX万平方米,包括住宅、商业、办公等多元化功能。
为确保施工现场的安全、高效、文明施工,根据国家相关法律法规及施工现场实际情况,特制定本临时用电施工方案。
二、编制依据1. 《施工现场临时用电安全技术规范》(JGJ46-2005)2. 《建设工程施工现场临时用电安全技术规范》(GB50194-2014)3. 《施工现场临时用电安全技术规范》(GB50174-2014)4. 《建设工程施工现场消防安全技术规范》(GB50720-2011)5. 工程设计图纸及相关施工图6. 施工现场实际情况三、施工原则1. 安全第一,预防为主,综合治理。
2. 严格执行国家和行业有关施工规范、标准和操作规程。
3. 确保施工现场临时用电安全、可靠、经济、合理。
四、施工组织与管理1. 施工组织(1)成立临时用电施工领导小组,负责施工现场临时用电的总体管理和协调。
(2)设立临时用电施工管理员,负责施工现场临时用电的具体实施和管理。
(3)明确各工种、岗位的用电安全责任,加强用电安全教育。
2. 管理制度(1)建立健全施工现场临时用电管理制度,明确用电安全操作规程。
(2)加强施工现场临时用电的检查、巡查,确保用电安全。
(3)定期对施工现场临时用电设施进行检查、维护,发现问题及时整改。
五、临时用电施工方案1. 临时用电系统设计(1)根据施工现场实际情况,合理选择电源接入点。
(2)根据用电需求,确定用电负荷等级和配电系统。
(3)设计临时用电线路,包括配电线路、照明线路、动力线路等。
(4)设计临时用电设备,包括配电箱、开关箱、电缆、电线等。
2. 临时用电设备选型(1)根据施工现场用电负荷等级,选择合适的配电箱、开关箱等设备。
(2)根据用电需求,选择合适的电缆、电线等材料。
(3)选用符合国家标准的临时用电设备,确保设备质量。
3. 临时用电线路敷设(1)临时用电线路敷设应符合规范要求,保证线路安全、可靠。
临时用电专项施工方案范文(精选5)

临时用电专项施工方案范文(精选5)一、工程概况本工程为临时用电专项施工,主要包括施工期间的临时用电线路、设备安装及用电安全管理。
工程地点位于XX市XX区,占地面积约XX平方米,工程内容包括主体建筑工程、装饰工程、安装工程等。
施工期间,需保障各施工阶段用电需求,确保施工进度顺利进行。
现将临时用电专项施工方案分为以下几个部分进行详细阐述。
二、用电管理1. 用电申请:施工前,由项目负责人向相关部门申请临时用电,并提供施工用电负荷、用电设备清单等资料。
2. 用电合同:与供电部门签订临时用电合同,明确双方的权利和义务。
3. 用电计量:安装临时用电计量装置,按照合同约定的电价进行计量收费。
4. 用电负荷管理:根据施工进度和用电需求,合理分配用电负荷,确保用电安全。
5. 用电设备管理:对施工现场的用电设备进行统一管理,定期检查、维护,确保设备正常运行。
6. 用电安全培训:对施工现场电工及操作人员进行用电安全培训,提高安全意识。
三、电工1. 人员配置:根据施工规模和用电需求,配置相应的电工人员,负责施工现场的临时用电安装、维护和安全管理。
2. 资质要求:电工人员需具备相应的电工操作证,持证上岗。
3. 岗位职责:负责施工现场临时用电的安装、调试、检查、维修及拆除工作;负责用电设备的安全运行;负责现场用电安全监督及事故处理。
4. 培训与考核:定期对电工人员进行培训,提高业务水平;建立考核制度,确保电工人员严格遵守操作规程。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,确保临时用电线路与地面、建筑物、构筑物及其他设施保持安全距离。
2. 外电防护:对临近的外电线路进行防护,采取隔离、警示等措施,防止发生安全事故。
3. 施工现场设置:在施工现场设置明显的安全警示标志,提醒施工人员注意安全。
4. 定期检查:定期对临时用电线路及外电防护设施进行检查,发现问题及时整改。
五、电缆线路1. 电缆选择:根据施工现场用电负荷及环境条件,选择符合国家标准的电缆,确保电缆的安全性能和电气性能。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
蒙城县X032(板桥至双涧段)公路改建工程临时用电施工案目录一、工程概况二、编制依据三、施工机械用电量四、配电式五、系统接地式六、漏电开关设置位置七、防雷保护八、配电箱选型及安装位置确定九、主要线路选型及敷设式十、施工临时用电案计算书十一、安全用电技术措施十二、安全用电防火措施施工临时用电专项施工案一、工程概况蒙城县六里安置小区中区(三期)附属工程施工是由蒙城县发展和改革委员会,发改投资【2010】039号文批准实施,资金已落实,计划投资约,600万元人民币。
工期90日历天。
主要容包括小区道路、绿化、开闭所、值班室、围墙、自行车棚、综合管线、小区监控机巡更等。
建设单位:蒙城县重点工程建设管理局勘察单位:水文工程勘察研究院设计单位:省建设工程勘察监理单位:卓越工程管理有限公司施工单位:天晟建设工程有限公司二、编制依据编制依据主要包括以下规程规及资料1、《建设工程施工现场供用电安全规》GB50194-932、《施工现场临时用电安全技术规》JGJ46-20053、《低压配电设计规》GB50054-954、《供配电系统设计规》GB50052-955、《通用用电设备配电设计规》GB50055-936、《建筑施工安全检查标准》JGJ59-99现场用电电源:电源从业主指定的接线点将线路引至工地配电室,再从配电室相继引入各施工用电点,整个现场用电设配电箱。
施工用电采用TN-S 系统,格按JGJ46-2005、J405-2005《建筑施工现场临时用电安全技术规》强制性条文执行,做好用电机械与电动工具的接地、接零保护,保证其安全运行。
三、施工机械用电量四、配电式配电原则:总箱配出线采用放射式和树干式相结合的配电式,对负荷比较大的配电点可用单独回路配电,对负荷较远又比较小的配电点上的分箱可采用树干式配电式,总箱中的一路配线先到较近负荷点的分配电箱,再到较远的负荷点分配电箱,一路线上带的分配电箱数量一般为2~3个,由分配电箱至设备开关箱配线采用放射式或链式配线,对重要负荷或较大负荷采用放射式单路直配,对较小的负荷可采用链式配线,但每路设备不宜超过5台,其总容量不宜超过10KW,对大容量的对焊机、塔吊可从总箱以放射式单回路形式直配。
本系统总负荷较大,且有较大单项负荷,所以配电式采用放射式,即总配电箱出线,带分配电箱,分配电箱放射出线,带几个开关箱。
详见供配电系统图。
五、系统接地式当现场施工设备供电的变压器低压侧为380V~220V中性点直接接地时,低压系统的接地形式必须采用TN-S系统,如图1所示,电器设备的金属外壳必须与专用保护零线(PE线)连接,不得一部分设备作保护接零,另一部分设备作保护接地,保护零线不得装设开关或熔断器,保护零线应单独设置,不作它用,重复接地线应与保护零线相连接。
保护零线使用铜线不少于10mm2,铝线不少于16mm2,与电气设备相连的保护零线可用不少于6mm2绝缘多股铜线,保护零线统一标志为绿/黄双色线(以前为黑色),在任情况下不准使用绿/黄双色线作负荷线。
保护零线除必须在配电室或总配电箱处作重复接地外,还必须在配电线路的中间处和末端处做重复接地。
重复接地电阻值不大于1欧,不得用铝导体做接地体或地下接地线,垂直接地体不宜采用罗纹钢。
垂直接地体应采用角铁、镀锌铁管或圆钢,长度1.5~2.5m,露出地面10~15cm,接地线与垂直接地体连接应采用焊接或螺纹连接,禁止采用绑扎的法,施工现场所有用电设备,除做保护接零外,必须在设备负荷线的首端处设置漏电保护装置。
六、漏电开关设置位置(1)在总箱中,开关的负荷侧设漏电保护器。
(2)在设备的开关箱,开关的负荷侧设漏电保护器。
七、防雷保护总配电箱进线处和变压器低压母线上应装设低压避雷器,施工现场和临时生活区,高压在20m以上的脚手架、正在施工的建筑物以及塔式起重机、机具、建筑用大钢模板等都要用防雷接地保护,避雷针长度1~2米,可用φ16圆钢端部磨尖。
避雷针保护围按60°遮护角防护。
八、配电箱选型及安装位置确定根据《施工现场临时用电安全技术规》JGJ46-2005、J405-2005的要求,总配电箱和分配电箱均应装设总闸和分路隔离开关,总熔断器和分路熔断器(或总自动开关和分路自动开关)以及漏电保护器(若漏电保护器同时具备过负荷和短路保护功能,则可不设分路熔断器或分路自动开关)。
每台设备应有独立的开关箱,实行一机一闸制,禁用一个电器开关直接控制二台及二台以上用电设备(含插座)。
选择GJK型施工现场临时用电标准配电箱,具体型号为:1、总配电箱GJK-Z3/B型,数量1台,主要电器元件配置如下表:2、分配电箱GJK-F6/D型,数量1台,主要电器元件配置如下表:3、开关箱GJK-K1/D型,数量4台,主要电器元件配置如下表:4、开关箱GJK-4F/C型,数量1台,主要电器元件配置如下表:5、开关箱GJK-K1/C型,数量2台,主要电器元件配置如下表:6、插座箱GJK-C4/A型,数量3台,主要电器元件配置如下表7、安装位置确定总配电箱应设在靠近电源的地,分配电箱应设在用电设备相对集中的地,开关箱与分配电箱的距离不得超过30m,开关箱与被控制的固定式用电设备距离不得超过5m。
配电箱、开关箱应设在干燥、通风及常温处,不应设在多尘、水雾或有腐蚀性气体、爆炸危险的场所以及有剧烈振动和地势低洼可能积水的场所,否则要采取防护措施,要避开外来物的冲击和撞伤。
配电箱四有要有一定的维护操作距离,即足够两人同时工作的空间或通道。
九、主要线路选型及敷设式根据用电负荷及施工场地平面图选择主要供电线路型号、规格、长度,由于本施工现场较小,不作电压降校验。
电缆干线采用地埋敷设,禁沿地面明设,并应避免机械损伤和介质腐蚀,电缆穿越建筑物、道路、易受机械损伤的场所及引出地面从2m高度至地下0.2m处,须加设防护套管,电缆埋地敷设时,电缆表面距地面不得小于0.6m,且电线上下均匀铺设不小于50厚细砂或软土,而后再盖砖保护。
埋地电缆有接头时,接头需做在地面上的接线盒中,并能防雨、防尘、防机械损伤,并远离易燃、易爆、易腐蚀场所。
十、施工临时用电案计算书一)设计容和步骤1、现场勘探及初步设计:(1)本工程所在施工现场围无各种埋地管线。
(2)现场采用380V低压供电,设一配电总箱,有计量设备,采用TN-S系统供电。
(3)根据施工现场用电设备布置情况,采用导线穿钢管埋地敷设,布置位置及线路走向参见临时配电系统图及现场平面图,采用三级配电,两级防护。
(4)按照《JGJ46-2005》规定制定施工组织设计,接地电阻R≤4Ω。
2、确定用电负荷:(1)、蛙式夯土机Kx = 0.5 Cosφ= 0.55 tgφ= 1.52P js = 0.5×1.5 = 0.75 kWQ js = P js×tgφ=0.75×1.52 = 1.14 kvar (2)、插入式振动器Kx = 0.3 Cosφ= 0.7 tgφ= 1.02P js = 0.3×0.8 = 0.24 kWQ js = P js×tgφ=0.24×1.02 = 0.24 kvar (3)、平板式振动器Kx = 0.3 Cosφ= 0.7 tgφ= 1.02P js = 0.3×0.5 = 0.15 kWQ js = P js×tgφ=0.15×1.02 = 0.15 kvar (4)、钢筋调直机Kx = 0.3 Cosφ= 0.7 tgφ= 1.02P js = 0.3×4 = 1.2 kWQ js = P js×tgφ=1.2×1.02 = 1.22 kvar (5)、钢筋切断机Kx = 0.3 Cosφ= 0.7 tgφ= 1.02P js = 0.3×7 = 2.1 kWQ js = P js×tgφ=2.1×1.02 = 2.14 kvar (6)、钢筋弯曲机Kx = 0.3 Cosφ= 0.7 tgφ= 1.02P js = 0.3×3 = 0.9 kWQ js = P js×tgφ=0.9×1.02 = 0.92 kvar (7)、交流电焊机Kx = 0.35 Cosφ= 0.4 tgφ= 2.29将J c =50%统一换算到J c1 =100%的额定容量P n = S n×Cosφ= 9×0.4=3.6kWP e = n×(J c/J c1)1/2×Pn = 1×(0.5/1)1/2×3.6 = 2.55 kWP js = K x×P e =0.35×2.55 = 0.89kWQ js = P js×tgφ=0.89×2.29 = 2.04 kvar(7)总的计算负荷计算,总箱同期系数取Kx = 0.9总的有功功率P js = K x×ΣP js = 0.9×(9.66+1.1+12.14+0.75+0.24+0.15+12.14+9.66+0.75+0.24+0.15+1.2+2.1+ 0.9+0.89+0.9+0.21+0.9) = 48.678 kW总的无功功率Q js = K x×ΣQ js =0.9×(9.86+1.67+16.19+1.14+0.24+0.15+16.19+9.86+1.14+0.24+0.15+1.22+2.1 4+0.92+2.04+1.2+0.28+1.2) = 59.258 kvar总的视在功率S js = ( P js2+Qjs2)1/2 = (48.6782+59.2582)1/2 = 76.688 kVA总的计算电流计算I js = S j s/(1.732×U e) = 76.688/(1.732×0.38) = 116.519 A3、1号干线线路上导线截面及分配箱、开关箱电气设备选择:在选择前应对照平面图和系统图先由用电设备至开关箱计算,再由开关箱至分配箱计算,选择导线及开关设备。
分配箱至开关箱,开关箱至用电设备的导线敷设采用铜橡皮绝缘导线空气明敷,室外架空铜导线按机械强度的最小截面为10mm2,由于这部分距离较短,因此不考虑电压降,只按安全载流量选择导线截面。
(1)、蛙式夯土机开关箱至蛙式夯土机导线截面及开关箱电气设备选择(开关箱以下机械启动后需要系数取1):i)计算电流Kx = 1 Cosφ= 0.55 tgφ= 1.52I js = K x×P e/(1.732×U e×Cosφ) = 1×1.5/(1.732×0.38×0.55) =4.14Aii)选择导线选择BX-4×16+1×10 ,空气明敷时其安全载流量为110A。
