钢板桩围堰监理细则

合集下载

钢板桩支护工程监理细则

钢板桩支护工程监理细则

GD220206XXXXXX工程钢板桩监理实施细则编制:审批:目录一、工程概况 (3)二、工作内容 (4)三、监理工作依据 (6)四、监理工作控制要点 (6)五、监理工作工程质量控制方法和措施 (14)六、监理旁站点 (16)七、监理检查记录表 (16)八、安全监理 (20)九、关于进度、投资、合同等管理 (20)板桩支护、防渗、降水监理细则一、工程概况:1、工程名称:2、工程地址:3、计划工期:4、工程规模:5、建筑面积:6、建设单位:7、设计单位:8、施工单位:9、监理单位:基本情况:(介绍某工程的工程概况特点)地形地貌(参考地质勘查报告上的地质描述,现已某个单位工程的地质概况为例子):本项目施工场地位于佛山市南海区XXXXX,珠江三角洲冲积平原和第四系残丘地带,地势起伏不大。

管线所经之处为工业区厂房、街道、荒地、山丘。

地质概况与特点:地层主要为人工填土层(Qml)、第四系三角洲冲淤积层(Qal)、第四系风化残积积层(Qel)及第三系风化基岩(E)。

具体特征:⑴:人工填土层(Qml):素填土:土层浅黄色、棕红色,主要粘土组成,含少量碎石块石。

⑵:第四系三角洲冲淤积层(Qal):(2)淤泥质土:土层呈深灰色,饱和,流塑,局部含腐叶及腐木碎屑。

地基承载力特征值采用50kpa。

(3)粉质粘土:土层浅黄色,可塑,粘性较强。

地基承载力特征值采用130kpa。

(4)淤泥、淤泥质土:土层呈深灰色,饱和,流塑,泥质较纯,局部多层粉砂。

地基承载力特征值采用55kpa。

(5)粉质粘土:灰白色,饱和,流塑,含大量粉砂。

管线所经之处地质多为为填土和软土,粉砂层多,土质不均匀、软土层多。

水文概况:地下水概况:场区所在区域属亚热带海洋性季风气候区,地下水位随地形而变化,地下水类型主要为基岩裂隙水。

地下水流量大,流砂大。

场地环境类型属II类,按地层渗透性分类属B类。

钢板桩施工运用钢板桩在施工的过程中到达基坑支护的作用的施工过程。

钢板桩施工质量监理细则

钢板桩施工质量监理细则

钢板桩施工质量监理细则一、工程准备阶段1.准备施工图纸、技术文件等相关资料,并进行仔细审核,确保设计文件与实际施工的一致性;2.确认施工材料的质量合格证明文件,包括钢板桩、焊接材料、打桩机械设备等;3.检查施工现场的前期准备工作,包括场地平整、杂物清理等;4.确定施工人员的专业技能和培训情况,保证施工的专业性和质量。

二、施工过程监督1.监督钢板桩的运输、装卸和储存过程,确保钢板桩的完好无损;2.监督钢板桩的打桩过程,包括桩的垂直度、水平度和深度等,确保桩的稳固性;3.监督钢板桩的连接和焊接过程,包括焊缝的质量和焊接材料的合格性等;4.监督钢板桩的穿越地下管道和其他障碍物的过程,确保施工的安全性和施工质量;5.监督施工现场的安全措施,包括施工人员的个人防护设备、施工设备的操作规范等。

三、施工质量验收1.对施工现场进行全面检查,包括施工过程中的各项施工细节和工程质量;2.对钢板桩的规格、尺寸和材料进行核对,确保符合设计要求和质量标准;3.对焊接工艺和焊缝的质量进行检查,包括焊接接头的强度和密封性等;4.对桩的垂直度、水平度和深度进行测量和检查,确保桩的准确性和稳固性;5.对施工过程中的各项施工记录和质量检测报告进行核对,确保施工的规范性和可追溯性。

四、施工质量整改1.对施工中存在的质量问题和不合格项进行记录和整理,制定整改措施;2.跟进整改措施的执行情况,监督整改的进度和质量;3.对整改后的施工工程进行复验和验收,确保整改的效果和质量。

五、施工质量汇报1.编写施工质量监理报告,包括工程前期准备、施工过程监督、施工质量验收和施工质量整改等内容;2.提供施工质量监督的数据和资料,包括施工记录、质量检测报告和验收记录等;六、工程竣工阶段1.进行工程竣工验收,对工程质量进行综合评价和验收;2.提供工程竣工报告和施工质量鉴定意见,向建设单位和相关部门提供专业意见和建议。

以上是钢板桩施工质量监理的细则,通过严格监督和检查,确保施工质量和工程安全。

钢板桩围堰监理细则

钢板桩围堰监理细则

钢板桩围堰监理细则 Document number:PBGCG-0857-BTDO-0089-PTT1998杨高路(浦建路-世纪大道)改建工程2标段杨高路张家浜河钢板桩围堰监理实施细则上海百通项目管理咨询有限公司二0一六年三月目录1.工程概况2.编制依据3.钢板桩围堰施工监理措施4.钢板桩监理控制要点5.质量保证措施6.安全及环保措施杨高路张家浜河钢板桩围堰监理实施细则一、工程概况1、工程名称:杨高路(世纪大道-浦建路)改建工程-2标段2、工程建设地点:杨高路张家浜河道3、建设单位:上海市浦东新区建设工程管理有限公司4、监理单位:上海百通项目管理咨询有限公司5、设计单位:上海市市政工程设计研究总院(集团)有限公司6、施工单位:上海隧道股份有限公司7、勘察单位:上海市市政工程设计研究总院(集团)有限公司8、工程建设概况:杨高路(浦建路-世纪大道)道路改建工程南起杨高路-浦建路跨线桥,北至杨高路-世纪大道立交,并将世纪大道立交南侧敞开段改造为暗埋段,与原立交北段连接形成一整体长大隧道。

改建完成后的隧道总长度为,沿线下穿蓝村路、花木路、张家浜河及世纪大道。

现状张家浜河的河底标高为(吴淞高程),上有一座3跨简支桥梁,是控制本隧道竖向标高的主要节点,张家浜河是周边小陆家嘴区的雨水泄洪河道,与周边河道连通,旱季可保持一个月以内的断水施工。

由于本节点施工较为复杂,需要拆除现状张家浜桥,原位新建隧道,并在其上新作张家浜辅道桥,整个施工期较长。

因此,施工期间,要求仅在围堰施工期中(不得长于1个月)可断流河道,其余施工需保持河水的畅通。

经分析研究,本节点采用翻浇施工方法,隧道于该节点处分两期施工。

经与河道部门沟通,围堰中可埋设排水钢管实现不间断通水。

同时,在一期施工时,基坑区域采用钢筋混凝土管连接;二期施工时,可利用一期南侧河道通水。

二、编制依据《杨高路(浦建路-世纪大道)改建工程岩土工程勘察报告》(详细勘察,14Y060-1).<管线综合设计文件》《杨高路(浦建路-世纪大道)改建工程物地下管线探查汇总报告》(2015-物-05-1)《混凝土结构设计规范》(GB50100-2010)《混凝土结构工程施工质量验收规范》(GB50204-2015)《钢结构设计规范》(GB50017-2003)《地基基础设计规范》(DGJ08-11-2010)《基坑工程技术规范》(DG/TJ08-61-2010)《建筑桩基技术规范》(JGJ94-2008)《地基处理技术规范》(DG/TJ08-40-2010、J11631-2010)《建筑基坑工程监测技术规范》(GB50497-2009)《给水排水管道工程施工及验收规范》(GB50268-2008)三、钢板桩围堰施工监理措施1、施工准备钢板桩在工厂内加工制作,钢板桩锁口质量是保证钢板桩安装质量的关键部位,加工制造时必须在车间内胎具上定位施焊。

钢板桩支护工程监理实施细则完整版.doc

钢板桩支护工程监理实施细则完整版.doc

钢板桩支护工程监理实施细则完整版.doc 【1】钢板桩支护工程监理实施细则完整版1. 引言1.1 目的1.2 适用范围1.3 相关文件2. 监理与职责2.1 监理2.2 监理职责3. 监理组织与人员3.1 监理组织结构3.2 监理人员职责与要求4. 施工准备阶段的监理工作4.1 施工前准备4.2 施工方案审查4.3 施工资料审查5. 施工过程中的监理工作5.1 施工现场管理5.2 质量控制与验收5.3 安全监督5.4 进度管理6.1 施工总结与工程质量评定6.2 最终验收与竣工报告7. 监理报告与记录7.1 监理日志7.2 重要问题整改记录7.3 竣工验收报告8. 监理合同与费用管理8.1 监理合同备案8.2 监理费用结算8.3 监理绩效评估【文档结尾】1. 本文档涉及附件:1.1 钢板桩支护工程监理合同1.2 施工方案审查表1.3 施工现场记录表1.4 安全事故报告表2. 本文所涉及的法律名词及注释:2.1 监理:指对施工工程的设计、施工等进行实质性、全过程的监督和检验的行为。

2.2 施工方案审查:指对施工方案的合理性、可行性进行检查和确认的过程。

2.3 质量控制:指通过各种措施和方法,对工程质量进行检验、控制和管理的过程。

【2】钢板桩支护工程监理实施细则完整版1. 引言1.1 目的与背景1.2 适用范围与依据1.3 主要术语及术语解释2. 监理与职责2.1 监理2.2 监理职责2.2.1 施工方案确认2.2.2 施工过程监督2.2.3 质量控制与验收2.2.4 安全监督与管理2.2.5 进度管理与控制2.2.6 竣工验收与工程交接3. 监理组织与人员3.1 监理组织结构3.2 监理人员职责与要求3.2.1 监理总工程师3.2.2 监理工程师3.2.3 监理员4. 施工准备阶段的监理工作4.1 施工前准备4.1.1 工程前期资料确认4.1.2 施工方案审查与确认4.2 施工资料审查4.2.1 质量控制计划4.2.2 安全施工方案4.2.3 施工组织设计5. 施工过程中的监理工作5.1 施工现场管理5.1.1 施工场地布置与管理5.1.2 施工设备与材料管理5.2 质量控制与验收5.2.1 钢板桩施工质量控制要点 5.2.2 钢板桩施工质量验收标准 5.3 安全监督5.3.1 施工安全检查与记录5.3.2 安全事故应急处理5.4 进度管理5.4.1 施工进度控制计划5.4.2 进度监督与记录6.1 施工总结与工程质量评定6.1.1 工程质量评估标准6.1.2 工程质量评定程序6.2 最终验收与竣工报告6.2.1 最终验收范围与评定标准6.2.2 竣工报告编制与提交流程7. 监理报告与记录7.1 监理日志7.2 重要问题整改记录7.3 竣工验收报告8. 监理合同与费用管理8.1 监理合同备案8.2 监理费用结算8.3 监理绩效评估【文档结尾】1. 本文档涉及附件:1.1 钢板桩支护工程监理合同1.2 施工方案审查表1.3 施工现场记录表1.4 安全事故报告表2. 本文所涉及的法律名词及注释:2.1 监理:指对施工工程的设计、施工等进行实质性、全过程的监督和检验的行为。

施工钢板桩监理细则

施工钢板桩监理细则

一、工程概况二、监理工作依据1、《建设工程监理规范》(GB50319-2014);2、已签订的《委托监理合同》;3、已签订的《工程承包合同》;456、7、8、9、10、12场。

3、施工单位须编制分项工程的实施性施组方案,并要报监理审查。

监理要对方案、工艺的可行性、技术合理性及技术安全措施进行审查。

4、审查计划投入施工的设备型号、规格、技术状况,判定其能否满足要求。

5、对进场的设备的计量认证书、使用许可证进行检验确认。

审查上岗人员的上岗证书要求必须持证上岗,必要时进行考核。

6、钢板桩进场前需要检查整理,发现缺陷随时调整,在运输和堆放时尽量不使其弯曲变形,避免碰撞,尤其不能将锁口碰坏。

桩打入前将桩尖处的凹槽底口封闭,避免泥士挤入,转角处采用90度转角桩。

桩打入时先施工导向桩、然后焊接围樯、沿围樯依次打入钢板桩并入围樯焊接牢固。

履带吊停在打桩点就近的平台,侧向施工,沉桩至设计高度度前40cm时停止振动,控制下下速度度。

钢板桩施工完成后,再开槽焊接支撑,支撑与围樯、板桩均需焊接牢固。

焊缝等级为二级。

需在侧壁回填压实后,方可撤除内撑及围檩,最后拔出钢板桩。

拔除后空洞应用粘士加水泥注满填实。

四、对基坑开挖的要求1、开挖前应编制好具针对性的土方开挖方案。

基坑开挖自上而下分段分层进行,及时支护,严禁超挖。

基坑按“分层开挖、先撑后挖”的原则施工。

2、基坑边界周围地面应设排水沟,且应避免漏水、渗水进入坑内。

3、在基坑边缘地面严禁堆放超出设计允许荷载的材料,弃土和设备,特别是重型机械等。

重型机械布置在基坑边作业,应采取有效的处理措施。

4、基坑土方应均衡开挖,严格控制开挖高差。

在软土基坑中,开挖高差不宜大于1m。

机械挖土时,应在基坑及坑壁留200至400m厚土层用人工挖掘修整。

土方开挖至设计标高后,应及时浇捣垫层,作到坑底满封闭,并及时进行地下结构施工。

5、运土方的汽车及挖掘机不得勾、挖、碰撞支护桩;不得在支护桩体上来回行驶、辗压。

钢板桩施工质量监理实施细则范本

  钢板桩施工质量监理实施细则范本

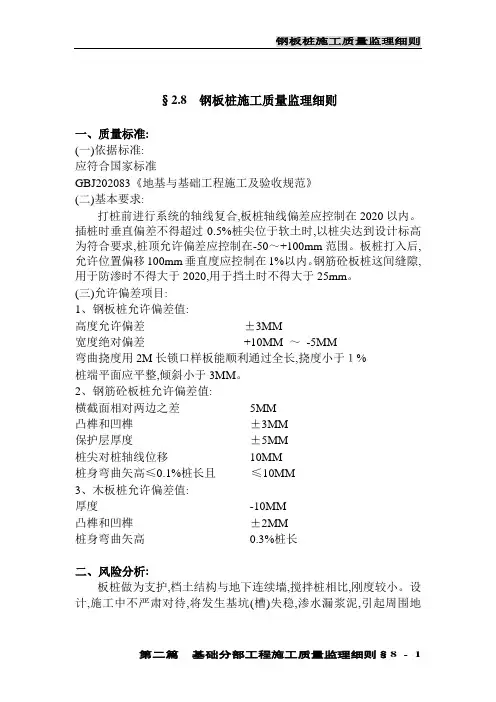

§2.8 钢板桩施工质量监理细则一、质量标准:(一)依据标准:应符合国家标准GBJ202083《地基与基础工程施工及验收规范》(二)基本要求:打桩前进行系统的轴线复合,板桩轴线偏差应控制在2020以内。

插桩时垂直偏差不得超过0.5%桩尖位于软土时,以桩尖达到设计标高为符合要求,桩顶允许偏差应控制在-50~+100mm范围。

板桩打入后,允许位置偏移100mm垂直度应控制在1%以内。

钢筋砼板桩这间缝隙,用于防渗时不得大于2020,用于挡土时不得大于25mm。

(三)允许偏差项目:1、钢板桩允许偏差值:高度允许偏差±3MM宽度绝对偏差+10MM ~-5MM弯曲挠度用2M长锁口样板能顺利通过全长,挠度小于1%桩端平面应平整,倾斜小于3MM。

2、钢筋砼板桩允许偏差值:横截面相对两边之差5MM凸榫和凹榫±3MM保护层厚度±5MM桩尖对桩轴线位移10MM桩身弯曲矢高≤0.1%桩长且≤10MM3、木板桩允许偏差值:厚度-10MM凸榫和凹榫±2MM桩身弯曲矢高0.3%桩长二、风险分析:板桩做为支护,档土结构与地下连续墙,搅拌桩相比,刚度较小。

设计,施工中不严肃对待,将发生基坑(槽)失稳,渗水漏浆泥,引起周围地基土沉降,对周围建筑物,管线造成破坏。

施工中经常发生的事故为:1、桩身断裂2、桩顶碎裂3、沉桩达不到设计要求4、桩身倾斜。

桩身断裂原因分析:1、桩身在施工过程中出现较大弯曲,在反复的集中荷载作用下,当桩身不能承受抗弯强度时,即产生断裂。

2、桩在反复长时间打击中,受拉、压应力,如拉应力过大,混凝土发生破碎,桩身即断裂。

3、制作桩的水泥标号不合要求,砂、石中含泥、碎石量偏大,施工时该处断裂。

桩顶碎裂原因分析:1、桩顶强度不够2、桩身外形质量不符合规范要求3、施工机具选择或使用不当,尤其要分析桩锤重量及击打次数4、桩顶与桩帽接触面不平5、沉桩时桩顶未加缓冲垫或缓冲垫损坏后,未及时更换。

钢板桩支护工程监理实施细则

钢板桩支护工程监理实施细则

钢板桩支护工程监理实施细则一、总则二、监理机构1.监理机构应具备相应的钢板桩支护工程技术及相关资质,并有从事该类工程监理经验。

2.监理机构的监理人员应根据具体工程规模和难度进行配置,保证施工全程的监理服务。

三、监理范围及任务1.监理机构应在项目开工前编制详细的监理计划,并开展施工前的工程技术交底工作。

2.监理机构应对施工方提交的施工方案进行审核,并提出合理化建议。

3.监理机构应定期检查施工现场,审查施工方的施工质量控制措施是否得以有效实施。

4.监理机构应监督工程施工各阶段的质量和安全控制,确保施工方按照相关规范进行施工。

5.监理机构应组织相关成员参与施工工艺和技术措施的论证,确保施工方案的科学性和可行性。

6.监理机构应审核施工方、工程设计单位和相关方的工程变更申请,并提出意见。

7.监理机构应及时记录和整理施工方的施工日志、验收记录和施工图纸等相关文件,形成完整的监理档案。

四、监理程序1.施工前阶段:-监理机构应对施工方案进行审核,确保满足设计要求和工程安全要求。

-监理机构应对施工方施工人员的资质进行查验,确保其具备相应的技术能力。

-监理机构应对施工现场进行初步勘察,了解地质情况和工地环境。

2.施工中阶段:-监理机构应定期检查施工现场,审核施工方的施工质量控制措施。

-监理机构应与施工方保持经常性的沟通和协调,解决工程实施中的技术问题。

-监理机构应开展特殊工艺过程的监理和检验,确保施工方按要求施工。

3.竣工验收阶段:-监理机构应参与竣工验收工作,审核施工方提交的相关验收文件。

-监理机构应与工程设计单位和施工方一起组织竣工验收会议,对工程质量和完工情况进行评审和复核。

五、监理报告1.监理机构应按照规定时间撰写监理报告,并抄送相关方。

2.监理报告应包括工程施工过程中的质量控制情况、安全事故和违规行为的处理情况及建议等内容。

3.监理报告应真实客观,确保无偏差地反映实际情况。

六、监理费用监理费用应按照合同约定和相关规定执行,监理机构应与施工方在合同中明确监理费用的支付方式和时间。

钢板桩监理细则最新版本

钢板桩监理细则最新版本

监理实施细则(钢板桩、锚杆、降水)内容提要: 专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:期:江苏省建设厅监制钢板桩支护、防渗、降水监理细则B1 3苏宁天御商业广场匚程工程概况:本下沉广场南侧为中山路、东侧临凤宾路、北侧为地狭小,风险源较多。

编制依据:设计图纸岩土工程地质勘查报告《建筑基坑支护技术规程》《建筑地基基础设计规范》《建筑基坑支护结构构造》《建筑基坑工程监测技术规范》《混凝土结构设计规范》《建筑结构荷载规范》1. 支护及防渗:根据工程特点、场地关系、地质、地下水的情况及工程造价、施工工期、土方开挖等综合考虑木工桿基坑开挖拟釆用热轧锁口钢扳桩拉森TT[型的支护展防掺措施釆用该方式进行基坑支胪的优点在丁抱T方便、速度快可靠性;^!冇较为成熟的施TT艺和行埋经验。

为增加玄护的整依网茂和稳定性在适当部位设置2[22角撑。

2. 降水措施拟在基坑内设置降水井,共计9 口,管井内径400mm,降水井井深12m .用朮泵抽朴水天然降水和地下水的降水措施。

并在基坑支护顶部久的地面周围设置排水沟和过滤池以满足天然降水及施工排水要求。

3. 主要项目施工方法施工顺序为:施工场地周围建筑及地下障碍物调查7施工支护位置地面挖低型钢板桩、基坑周围降水井施工7角撑、压顶梁施工7周围排水沟施工、角石换土7回填土方、拔除拉森川型钢板桩。

3.1. 拉森钢板桩遍工采川M乍酝NI PEE I振动锤屜工采用单桩打入法施工.3.2. 降水尸施工采用XY-1型回转钻机成井成社麻进彳丁清孔然陪-设滤营注入清水稀释泥浆比重接近1.05拆在滤管同用填a祁仃反滤,* B粹滤管内泥浆抽出而成.3.3. ihi杆工程施工稈序施工放线、锚杆定位7钻孔7清孔10#楼辅楼、西侧为5#楼,场(JGJ120-2012(GB 50007-2011)(11SG814)(GB 50497-2009)(GB 50010-2010)(GB 50009-2012)0.50m 7拉森川地面挖低5.00m及锚杆用材料进场7材料抽检7下料制作锚杆>安装锚杆---- 压浆序号设备名称规格型号单位数量用途1液压振动锤NIP EEI台1拉森钢板桩施工2汽车起重机20T台13经纬仪J6台1测量定位4水准仪DZS3台15切割机台2压顶梁施工6电焊机台27水泵3KW潜污泵台6降水井施工8钻机XY-1台1锚杆张拉锚固一腰梁一二次压浆<4.监理控制要点临理在钢板桩、牯杆施工仝过軽按事前、事4事Fi进行全而严格而有效的控制.4.1. 审查钢板桩、锚杆分项工程施工队伍及其施组方案。

钢板桩支护工程监理细则

钢板桩支护工程监理细则

GD220206XXXXXX工程钢板桩监理实施细则编制:审批:目录一、工程概况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3二、工作内容⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯4三、监理工作依据⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 6四、监理工作控制要点⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯6五、监理工作工程质量控制方法和措施⋯⋯⋯⋯⋯⋯⋯⋯⋯14六、监理旁站点⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯16七、监理检查记录表⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯16八、安全监理⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯20九、关于进度、投资、合同等管理⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯202板桩支护、防渗、降水监理细则一、工程概况:1、工程名称:2、工程地址:3、计划工期:4、工程规模:5、建筑面积:6、建设单位:7、设计单位:8、施工单位:9、监理单位:基本情况:(介绍某工程的工程概况特点)地形地貌(参考地质勘查报告上的地质描述,现已某个单位工程的地质概况为例子) : 本项目施工场地位于佛山市南海区 XXXXX,珠江三角洲冲积平原和第四系残丘地带,地势起伏不大。

管线所经之处为工业区厂房、街道、荒地、山丘。

地质概况与特点:地层主要为人工填土层( Qml)、第四系三角洲冲淤积层( Qal)、第四系风化残积积层( Qel)及第三系风化基岩( E)。

具体特征:⑴:人工填土层( Qml):素填土:土层浅黄色、棕红色,主要粘土组成,含少量碎石块石。

⑵:第四系三角洲冲淤积层( Qal):( 2)淤泥质土:土层呈深灰色,饱和,流塑,局部含腐叶及腐木碎屑。

地基承载力特征值采用 50kpa。

( 3)粉质粘土:土层浅黄色,可塑,粘性较强。

地基承载力特征值采用 130kpa。

(4)淤泥、淤泥质土:土层呈深灰色,饱和,流塑,泥质较纯,局部多层粉砂。

地基承载力特征值采用 55kpa。

( 5)粉质粘土:灰白色,饱和,流塑,含大量粉砂。

管线所经之处地质多为为填土和软土,粉砂层多,土质不均匀、软土层多。

拉森钢板桩监理细则

拉森钢板桩监理细则

A.0.4工程监理实施细则()内容提要:专业工程特点监理工作流程监理工作要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师(签字、执业印章):日期:江苏省住房和城乡建设厅监制2.8 钢板桩施工质量监理细则一、质量标准:(一)依据标准:应符合国家标准GBJ202-83《地基与基础工程施工及验收规范》(二)基本要求:打桩前进行系统的轴线复合,板桩轴线偏差应控制在20mm以内。

插桩时垂直偏差不得超过0.5%桩尖位于软土时,以桩尖达到设计标高为符合要求,桩顶允许偏差应控制在-50~+100mm范围。

板桩打入后,允许位置偏移100mm垂直度应控制在1%以内。

钢筋砼板桩这间缝隙,用于防渗时不得大于20mm,用于挡土时不得大于25mm。

(三)允许偏差项目:1、钢板桩允许偏差值:高度允许偏差±3MM宽度绝对偏差+10MM ~-5MM弯曲挠度用2M长锁口样板能顺利通过全长,挠度小于1%桩端平面应平整,倾斜小于3MM。

2、钢筋砼板桩允许偏差值:横截面相对两边之差5MM凸榫和凹榫±3MM保护层厚度±5MM桩尖对桩轴线位移10MM桩身弯曲矢高≤0.1%桩长且≤10MM3、木板桩允许偏差值:厚度-10MM凸榫和凹榫±2MM桩身弯曲矢高0.3%桩长二、风险分析:板桩做为支护,档土结构与地下连续墙,搅拌桩相比,刚度较小。

设计,施工中不严肃对待,将发生基坑(槽)失稳,渗水漏浆泥,引起周围地基土沉降,对周围建筑物,管线造成破坏。

施工中经常发生的事故为:1、桩身断裂2、桩顶碎裂3、沉桩达不到设计要求4、桩身倾斜。

桩身断裂原因分析:1、桩身在施工过程中出现较大弯曲,在反复的集中荷载作用下,当桩身不能承受抗弯强度时,即产生断裂。

2、桩在反复长时间打击中,受拉、压应力,如拉应力过大,混凝土发生破碎,桩身即断裂。

3、制作桩的水泥标号不合要求,砂、石中含泥、碎石量偏大,施工时该处断裂。

钢板桩监理细则范文

钢板桩监理细则范文

钢板桩监理细则范文钢板桩是一种广泛应用于土木工程中的深基坑支护结构。

钢板桩施工质量的优劣直接关系到工程的安全可靠性和使用寿命。

因此,制定并实施一套完善的钢板桩监理细则对于保证工程质量具有重要意义。

以下是一份钢板桩监理细则的范本,供参考。

一、施工前的准备工作:1.审查施工企业资质及技术人员资格,确保具备相应的施工能力;2.审查施工方案、设计文件及各项材料的质量证明文件,确保符合法规和规范要求;3.对施工现场进行踏勘,检查相关设备、机械的安全性,并制定相应的安全措施;4.编制施工计划,并与建设单位及相关监理、设计单位进行沟通和协商。

二、施工的实施:1.施工质量管控措施:(1)检查钢板桩的制造厂家,要求提供生产检验报告,并进行材料检测;(2)对施工现场进行巡检,保证施工质量符合要求;(3)督促施工方建立相关管理制度,并核查实施情况;(4)依据施工进度,抽查钢板桩的制作和安装过程,及时发现和解决存在的问题。

2.保证质量的方案措施:(1)根据钢板桩施工图纸,检查和核实施工方案;(2)要求钢板桩的制造厂家提供相应的技术说明书和施工指导;(3)对施工现场的钢板桩进行检查,确保符合要求,并随时记录施工情况;(4)对施工方钢板桩的测量数据和成品检验结果进行监督,确保质量符合设计要求。

3.施工安全措施:(1)督促施工方建立安全管理制度,并核查实施情况;(2)对施工现场进行巡查,检查相关设备、机械的安全操作规范;(3)组织相关安全培训,提高工人的安全意识和技能;(4)随时记录施工现场的安全情况,及时发现和解决安全问题。

4.进行质量验收:(1)依据施工规范和设计要求,对钢板桩的质量进行验收;(2)抽查钢板桩的施工记录和质量检测报告,确保数据真实可靠;(3)编制质量验收报告,并与建设单位和相关单位进行确认;(4)整理施工档案和检测资料,进行合理的存档管理。

三、施工后的收尾工作:1.进行工程竣工验收,并参与验收工作;2.编制竣工资料,包括相关施工记录、质量检验报告和施工档案;3.提供工程保修文件和使用维护说明书;4.进行期末结算,并编制相应的工程决算书。

钢板桩围堰施工监理实施细则~

钢板桩围堰施工监理实施细则~

钢板桩围堰施工监理实施细则一、施工监理程序框图(附后)二、施工质量控制与监理要点1、施工准备阶段的监理内容1)检查承包人钢板桩围堰施工所需材料和施工机械。

①新旧钢板桩运到工地后,应详细对其进行检查,丈量、分类、编号,其机械性能和尺寸应符合规定要求。

同时对两侧锁口用一块同型号长2-3m的短桩作通过试验,以2-3人拉动通过为宜,有条件时,采用检查小车进行。

②检查承包人用于钢板桩围堰到场机械设备情况,必须满足施工要求。

2)复核承包人的测量放样。

3)审查承包人的施工方案。

①审查钢板桩及其内支撑计算内容。

a、钢板桩及内支撑自身强度、稳定、变形等;b、基坑内外土体的稳定性验算;c、基坑降水或止水措施计算。

并应根据实际地质情况和地下渗水情况确定合理的施工方案,选择排水或不排水开挖,是否灌注封底砼。

②审查水下封底砼的技术参数及导管布置。

4)审查开工申请报告,如确认具备开工条件,可同意开工。

2、施工阶段监理要点1)拼接钢板桩①钢板桩堆存、搬运、起吊时应防止因自重而引起的变形及锁口破坏。

②拼接钢板桩时,两端钢板桩要对正,顶紧夹持于牢固的夹具内施**,要求两钢板桩端头间隙不大于3mm,断面上的错位不大于2mm。

③对组拼得钢板桩两端要平齐,误差不大于3mm;钢板桩组上下一致,误差不大于30mm,全部锁口均要涂防水混合材料,使锁口嵌缝严密。

2)施打钢板桩①施打钢板桩前应在围堰上下游一定距离及两岸陆地设置经纬仪观测点,用于控制围堰长、短**方向的钢板桩施打定位。

②打钢板桩之前,将钢板桩与水下砼的接触范围内涂上隔离层。

③施打钢板桩必须备有导向设备,以保证钢板桩的正确位置,在施工中加强测量工作,发现倾斜及时调整,使每组钢板桩在顺围堰周边方向及其垂直方向的倾斜度不大于5‰,不符合要求应立即纠正或拔出重打。

④施打顺序按施工组织设计进行,一般由上游分两头向下游合龙。

施打时宜先将钢板桩逐根或逐组施打到稳定深度,然后依次施打至设计深度,在垂直度有保证条件下,也可一次打到设计深度。

钢板桩围堰监理细则

钢板桩围堰监理细则
4、钢板桩拔除ﻫ(1)钢板桩拔除采用振动锤,作业前对每个板桩的打入情况,作详细调查,以此判断拔桩作业的难易程度。
(2)桥梁通车后,开始拔桩。ﻫ (3)在内支撑全部拆除完成后,进行钢板桩的拔除。在拔桩时,采用振动锤进行拔除,拔一根清理一根。并及时运走,以保证场地的清洁。
5、钢板桩的施工中遇到的问题及处理: ﻫ 由于河床地质结构复杂,钢板桩打拔施工中常遇到一些难题,常采用如下几点办法解决 :
钢板桩围堰监理细则
———————————————————————————————— 作者:
———————————————————————————————— 日期:

杨高路(浦建路-世纪大道)改建工程2标段
杨高路张家浜河钢板桩围堰监理实施细则
工程名称
杨高路(浦建路-世纪大道)改建工程2标段
编制人
总监理工程师
上海百通项目管理咨询有限公司
二0一六年三月ﻬ
目 录
1.工程概况
2.编制依据
3. 钢板桩围堰施工监理措施
4.钢板桩监理控制要点
5.质量保证措施
6. 安全及环保措施
杨高路张家浜河钢板桩围堰监理实施细则
一、工程概况
1、工程名称:杨高路(世纪大道-浦建路)改建工程-2标段
2、工程建设地点:杨高路张家浜河道
3、建设单位:上海市浦东新区建设工程管理有限公司
4、监理单位:上海百通项目管理咨询有限公司
5、设计单位:上海市市政工程设计研究总院(集团)有限公司
6、施工单位:上海隧道股份有限公司
7、勘察单位:上海市市政工程设计研究总院(集团)有限公司
8、工程建设概况:杨高路(浦建路-世纪大道)道路改建工程南起杨高路-浦建路跨线桥,北至杨高路-世纪大道立交,并将世纪大道立交南侧敞开段改造为暗埋段,与原立交北段连接形成一整体长大隧道。改建完成后的隧道总长度为1747.29m,沿线下穿蓝村路、花木路、张家浜河及世纪大道。

钢板桩支护监理实施细则

钢板桩支护监理实施细则

钢板桩支护监理实施细则钢板桩支护、防渗、降水监理细则本工程基坑开挖拟采用热轧锁口钢板桩(拉森Ⅲ型)的支护及防渗措施。

该方式施工方便、速度快,可靠性高,有较为成熟的施工工艺和管理经验。

为增加支护的整体刚度和稳定性,在适当部位设置2[22角撑。

另外,拟在基坑内设置2口降水井,井深7m,用水泵抽排水天然降水和地下水的降水措施。

并在基坑支护顶部久的地面周围设置排水沟和过滤池,以满足天然降水及施工排水要求。

施工顺序为:施工场地周围建筑及地下障碍物调查→施工支护位置地面挖低0.50m→拉森Ⅲ型钢板桩、基坑周围降水井施工→角撑、压顶梁施工→周围排水沟施工、地面挖低5.00m及角石换土→回填土方、拔除拉森Ⅲ型钢板桩。

拉森钢板桩施工采用吊车配NIPEEI振动锤施工,采用单桩打入法施工。

降水井施工采用XY-1型回转钻机成井,成孔后进行清孔,然后设滤管,注入清水,稀释泥浆比重接近1.05后,在滤管周围填埋碎石反滤层,再将滤管内泥浆抽出而成。

锚杆工程施工程序:施工放线、锚杆定位→钻孔→清孔→锚杆用材料进场→材料抽检→下料制作锚杆安装锚杆锚杆张拉锚固腰梁二次压浆。

主要施工机械设备包括液压振动锤、汽车起重机、经纬仪、水准仪、切割机、电焊机、水泵、钻机、锚杆钻机、压浆机、砂浆搅拌机、张拉千斤顶、高压油泵、油压表、砂轮切割机、工具锚等。

监理在钢板桩、锚杆施工全过程,按事前、事中、事后进行全面严格而有效的控制。

本分项工程必须由有认可资质的专业化施工队伍施工。

若系分包,要求对拟选分包单位资质、施工营业执照、施工业绩进行申报,得到监理与业主的批准后方可进场。

工单位协商确定。

试验结果要在规定时间内提交监理审核。

4.1.2 施工单位必须制定可行的分项工程实施方案,并提交监理审查。

监理将审查方案和工艺的可行性、技术合理性以及技术安全措施。

4.1.3 监理将审查计划中投入施工的设备型号、规格和技术状况,以判断它们是否符合钢板桩、锚杆等施工工艺要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

杨高路(浦建路-世纪大道)改建工程2标段杨高路(浦建路-世纪大道)改建工程2标段杨高路张家浜河钢板桩围堰监理实施细则上海百通项目管理咨询有限公司二0一六年三月目录1.工程概况2.编制依据3.钢板桩围堰施工监理措施4.钢板桩监理控制要点5.质量保证措施6.安全及环保措施杨高路张家浜河钢板桩围堰监理实施细则一、工程概况1、工程名称:杨高路(世纪大道-浦建路)改建工程-2标段2、工程建设地点:杨高路张家浜河道3、建设单位:上海市浦东新区建设工程管理有限公司4、监理单位:上海百通项目管理咨询有限公司5、设计单位:上海市市政工程设计研究总院(集团)有限公司6、施工单位:上海隧道股份有限公司7、勘察单位:上海市市政工程设计研究总院(集团)有限公司8、工程建设概况:杨高路(浦建路-世纪大道)道路改建工程南起杨高路-浦建路跨线桥,北至杨高路-世纪大道立交,并将世纪大道立交南侧敞开段改造为暗埋段,与原立交北段连接形成一整体长大隧道。

改建完成后的隧道总长度为1747.29m,沿线下穿蓝村路、花木路、张家浜河及世纪大道。

现状张家浜河的河底标高为-1.0m(吴淞高程),上有一座3跨简支桥梁,是控制本隧道竖向标高的主要节点,张家浜河是周边小陆家嘴区的雨水泄洪河道,与周边河道连通,旱季可保持一个月以内的断水施工。

由于本节点施工较为复杂,需要拆除现状张家浜桥,原位新建隧道,并在其上新作张家浜辅道桥,整个施工期较长。

因此,施工期间,要求仅在围堰施工期中(不得长于1个月)可断流河道,其余施工需保持河水的畅通。

经分析研究,本节点采用翻浇施工方法,隧道于该节点处分两期施工。

经与河道部门沟通,围堰中可埋设排水钢管实现不间断通水。

同时,在一期施工时,基坑区域采用钢筋混凝土管连接;二期施工时,可利用一期南侧河道通水。

二、编制依据2.1《杨高路(浦建路-世纪大道)改建工程岩土工程勘察报告》(详细勘察,14Y060-1).2.2<管线综合设计文件》2.3《杨高路(浦建路-世纪大道)改建工程物地下管线探查汇总报告》(2015-物-05-1)2.4《混凝土结构设计规范》(GB50100-2010)2.5《混凝土结构工程施工质量验收规范》(GB50204-2015)2.6《钢结构设计规范》(GB50017-2003)2.7《地基基础设计规范》(DGJ08-11-2010)2.8《基坑工程技术规范》(DG/TJ08-61-2010)2.9《建筑桩基技术规范》(JGJ94-2008)2.10《地基处理技术规范》(DG/TJ08-40-2010、J11631-2010)2.11《建筑基坑工程监测技术规范》(GB50497-2009)2.12《给水排水管道工程施工及验收规范》(GB50268-2008)三、钢板桩围堰施工监理措施1、施工准备钢板桩在工厂内加工制作,钢板桩锁口质量是保证钢板桩安装质量的关键部位,加工制造时必须在车间内胎具上定位施焊。

钢板桩运到工地后,进行检查、分类、编号及登记。

锁口检查:用一块长1.5~2.0m符合类型、规格的钢板桩作标准,将所有同类型的钢板桩作锁口通过检查,检查用绞车或卷扬机拉动标准钢板桩平车,从桩头至桩尾作通过锁口检查。

凡钢板桩有弯曲、破损、锁口不合的均进行整修,按具体情况分别用冷弯,热敲(温度不超过800~1000℃)、焊补、铆补、割除、接长等。

本围堰采用钢板桩长度为18m,钢板桩长度不够时,采用12m+6m焊接,焊接时先对焊或将接口补焊合缝,再焊加固板,焊接必须牢固;相邻钢板桩接长缝注意错开。

整修后的钢板桩符合下列验收标准:高度允许偏差±8mm;宽度绝对偏差+10mm、-5mm,相对偏差±3mm;弯曲和挠度用2m长锁口样板能顺利通过全长,挠度小于1%;桩端平面平整,倾斜小于3mm;钢板桩背面及锁口里光滑无阻。

组桩及单块桩两侧锁口均在插打前涂以黄油或热的混合油膏,以减少插打时的摩阻力,并增加防渗性能。

2、钢板桩围檩施工围檩可在抽水后再下放到设计标高位置并与钢板桩焊接连接。

钢板桩围堰第一道支撑设置在钢板桩顶往下1m处,抽水至设计标高后浇筑C25 30cm厚砼,后安装第二道支撑,然后抽水、清淤。

这样就可以使钢板桩与围檩框架形成一个稳定的受力系统。

3、钢板桩打入总体施工流程钢板桩从上游角桩开始打入第一片钢板桩,然后逐步向两边插打,在下游角桩合拢,如下图所示意:最初的一、二块钢板桩的打设位置和方向要确保精度,以起到样板的作用。

每完成3米测量校正1次,确保在同一直线上。

每根钢板桩施打完毕后,即与导向梁焊接牢固。

首先逐根将钢板桩插打到进入淤泥层稳定的深度,待全部插打完毕后再依次打到设计标高,这样有利于钢板桩顺利合龙。

钢板桩合拢通过精确计算,确定合拢口位置,配置相应规格的异形钢板桩,现场实测异形钢板桩的角度和尺寸,根据实际切割焊接异形钢板桩,以确保整个围堰的密封性。

4、钢板桩拔除(1)钢板桩拔除采用振动锤,作业前对每个板桩的打入情况,作详细调查,以此判断拔桩作业的难易程度。

(2)桥梁通车后,开始拔桩。

(3)在内支撑全部拆除完成后,进行钢板桩的拔除。

在拔桩时,采用振动锤进行拔除,拔一根清理一根。

并及时运走,以保证场地的清洁。

5、钢板桩的施工中遇到的问题及处理:由于河床地质结构复杂,钢板桩打拔施工中常遇到一些难题,常采用如下几点办法解决:(1)打桩过程中有时遇上大的块石或其它不明障碍物,导致钢板桩打入深度不够,采用转角桩或弧形桩绕过障碍物。

(2)钢板桩杂填土地段挤进过程中受到石块等侧向挤压作用力大小不同容易发生偏斜,采取以下措施进行纠偏:在发生偏斜位置将钢板桩往上拔l.0m~2.0m,再往下锤进,如此上下往复振拔数次,可使大的块石被振碎或使其发生位移,让钢板桩的位置得到纠正,减少钢板桩的倾斜度。

(3)钢板桩沿轴线倾斜度较大时,采用异形桩来纠正,异形桩一般为上宽下窄和宽度大于或小于标准宽度的板桩,异形桩可根据据实际倾斜度进行焊接加工;倾斜度较小时也可以用卷扬机或葫芦和钢索将桩反向拉住再锤击。

(4)在基础较软处,有时发生施工当时将邻桩带入现象,采用的措施是把相邻的数根桩焊接在一起,并且在施打当桩的连接锁口上涂以黄油等润滑济减少阻力。

6、钢板桩围堰施工工艺框图7、钢板桩围堰内施工监理措施1、堰内淤泥的清除堰内淤泥采用先抽干水后清淤的方式进行,堰内淤泥的清除分两次进行,第一次是在钢板桩围堰插打完毕后,将淤泥清除相应标高以便于安装最下面一道围檩,第二次是在最后一层围檩安装到位后,将堰内淤泥清除到设计标高。

2、封底混凝土施工(1)围堰内多余土的挖除围堰封底前,用吸泥机配合抓斗清除围堰内多余土至设计标高。

(2)封底混凝土施工采用干封底施工,先抽干水后封底,这样有力于控制封底混凝土的质量,为减少封底混凝土与钢板桩之间的摩擦力,以利于钢板桩拔除,在封底混凝土浇注前,应当在封底混凝土与钢板桩之间设彩条布等将封底混凝土与钢板桩隔开。

封底混凝土强度等级采用C25,厚度0.5米。

3、防渗与堵漏钢板桩打入之前一般应在锁口内涂以黄油、锯末等混合物。

当锁口不紧密漏水时,潜水员下道河道底部用棉絮等在外侧嵌塞,起到防水和减小水压力的双重效果。

基坑抽干水后,可清楚观察到围堰挡水止水效果:钢板桩围堰内表面基本没有漏水,只有少数较残旧的钢板桩由于接头不紧密导致一些漏水;基坑内也没有出现渗漏、管涌等现象。

说明钢板桩围堰是成功的,只需进行一些局部的堵漏。

4、变形观测在钢板桩围堰挡水期间,我们定期对钢板桩顶的位移进行观测,如果发现桩顶向基坑内的偏移量稳定在2~8cm之间,则说明堰体是稳定的。

五、钢板桩监理控制要点1、拉森钢板桩(1)、采用小企口的U型IV型拉森钢板桩,桩顶标高与地面齐平(5.0m),顶部埋入路面板并与路面板钢筋固定连接。

(2)、钢板桩的规格、材质和排列方式应满足设计要求,柱体不应有缺损河变形;后续桩与先打桩间的钢板桩锁口使用前应通过套锁检查。

(3)、桩身接头在同一截面内不应超过50%,接头焊缝质量应符合相关规范要求,且其各项强度指标不得低于原型材。

(4)、围堰两侧的钢板桩应通过钢筋拉结固定,穿钢筋处可留孔洞,钢筋与外侧H型钢横梁套箍固定。

(5)、H型钢横梁通过槽钢牛腿支承并与钢板桩采用焊接连接,并保证隧道全施工期内的安全。

2、排水钢管(1)、钢管壁厚为20mm.(2 )、排水钢管的布设、下放应与钢板桩统一考虑,并自行采取措施控制通水与断水。

(3)、钢管接缝处应加设钢垫板(厚度=6mm),并应采取措施保证使用期间钢管不变形。

(4)、钢管拼接焊缝应满足相关规范或标准图集的要求,需满足承载力要求及防水要求。

3、钢筋混凝土管排管钢筋混凝土管、与钢管接头(如有必要,可做接头井),管枕、基础等参考标准图集PSAR-D-01-92或MS06-201.六、质量保证措施建立健全质量安全管理网络,分工明确,责任到人,及时发现和清除各种质量安全隐患,防患于未然。

(1)各种原材料,半成品严格按质量要求进行验收。

钢板桩送到现场后,应及时检查、分类、编号,钢板桩锁口应以一块长1.5~2.0m标准钢板桩进行滑动检查,凡锁口不合应进行修正合格后方能使用。

(2)钢板桩质量要求a、桩的垂直度控制在1%以内;b、桩底高程误差控制在10cm左右;c、沉桩要连续,不允许出现不连锁现象;d、桩的平面位移控制在15cm以内。

(3)在使用拼接接长的钢板桩时,钢板桩的拼接接头不能在围堰的同一断面上,而且相邻桩的接头上下错开至少2m,所以,在组拼钢板桩时要预先配桩,在运输、存放时,按插桩顺利堆码,插桩时按规定的顺序吊插。

(4)钢板桩围堰在使用过程中,防止围堰内水位高于围堰外水位。

在低水位处设置连通管,到围堰内抽水时,再予封闭,在围堰内抽水时,钢板桩锁口漏水,在围堰外撒大量细煤渣、木屑、谷糠等细物,借漏水的吸力附于锁口内堵水,或者在围堰内用板条、棉絮等楔入锁口内嵌缝,撒煤渣等物堵漏时,要考虑水流方向并尽量接近漏缝,漏缝较深时,用袋装下放到漏缝附近处徐徐倒撒,同时当围堰内抽水至各层支撑导梁处,逐层将导梁与钢板桩之间的缝隙用木楔楔紧,使导梁受力均匀。

七、安全及环保措施1、安全措施(1)、禁止非专业人员进入作业区,作业前对所有参建人员进行相关安全教育培训及技术交底,使作业工人了解安全知识;(2)、人员进入现场必须按要求佩带安全帽、穿救生衣;(3)、严格执行安全用电制度,所有线路规范架设,所有用电设备必须按一机一箱一闸一保护原则。

(4)、施工前进行设备安全性能检查,确保安全后方可开展施工;(5)、施工期间,及时掌握当地气象情况,准备必要的工具及物资设备,做好防洪准备工作。

遇有暴雨或台风到来时,要有组织地进行检查、排洪、抢救物资、保护成品、加固设施等工作,并留有专人负责巡逻检查。

相关文档
最新文档
