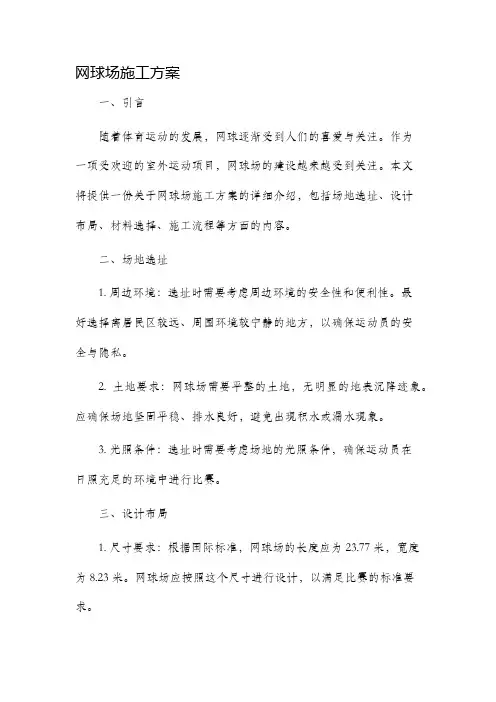

网球场施工方案

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

.

网球场施工方案

关键施工技术、工艺及工程项目实施重点、难点和解决方案、

工程施工重点和难点及保证措施(一)工程施工内容与施工特点网工程竣工后,8mm建设内容较为简单:本工程为硅PU网球场工程,硅PU面层厚度球场要保证能正常训练、活动、休息及一般娱乐比赛场地等设计的使用要求,因此本工程的保养合硅PU铺设按业主设计图纸进行。硅面层铺设时先要对基础进行验收,基础施工、PU 格后方可进行硅PU面层的铺设。重点为基桩定位、硅特殊性本工程施工难点为基础垫层施工(详见基础施工方案);施工

面层及场地各标线喷绘;本网球场构筑设置,要求测量精度较高,基础定位的精准是硅PU面层铺设质量决定了整个工程的质量,所以PU面层划线基础,为本工程的关键之一;硅PU面层铺设施工更是本工程施工重点,也是最关键控制的部位,必须是专业的具有丰富硅PU 施工经验的队伍,精心施工,方能确保工程质量。,可能遇到诸如春夏季多雨天按照招标文件计划的要求,本工程工期较紧(35日历天)气等各种施工不利因素;同时,考虑到本工程占地面积较大、建设内容复杂、施工作业面广等特点,根据我公司多年的施工经验,本工程必须采用科学合理的施工方案,合理安排施工计划,挑选优秀的施工班子合理调配劳动力,在不影响工程质量前提下,加班加点,保证在业主要求的工期内如期竣工,争取提前竣工交付。(二)施工前期准备

1、技术准备,会同建设单位参加施工图会审,对提及的技术问题和图纸上存的疑点提出意见,1()专业资料

.

由设计人员和建设单位作出答复,形成图纸会审纪要,作为今后的施工依据,在不降低工程质量的前提下,提出切实可行、先进合理的施工方案。

(2)在熟悉工程图纸及施工现场的前提下,详细编制本工程的施工组织设计并进行各级工作技术交底,使施工人员充分了解本工程的特点、施工工艺要求及防止质量、安全问题的措施;了解施工规范和验评标准的要求。

2、材料准备

根据工程量清单及施工工期,编制适应的工程进度材料计划,标明材料名称、规格、数量、质量标准及进场日期,进场材料必须经采样、检验、核对,并核查出厂合格证、质量保证书,一些特殊或专用材料(如硅PU面层)由专业公司负责,提前安排好进场材料及质量检验工作,必须符合国家现行管理质量体系的要求。所有发至现场的材料应分类堆放整齐,并按要求存在安全适合地方。

3、机械设备的准备

根据工程进度计划的需求,对工程的机具使用做出合理配置,检查所投入使用的机械设备是否能按需要进行正常的运转,制定好大、中修计划并及时进行保养,确保施工机具提前进场,保证正常运转。

4、施工现场准备

根据施工现场平面布置情况,按要求做好临时用水、排污、用电的线路搭设,并合理安排好材料堆放场地及临时加工场所;

(三)基础施工方案

一、制定施工方案的原则

专业资料

.

依据本工程的具体情况为了充分体现我企业“质量第一、信誉至上”的一贯宗旨,重点抓住四点即“优质、高速、安全、文明”。具体措施为:

1、合理的施工方案,科学的技术措施,可行的工程进度。

2、组织有力的项目经理部。

3、过硬的施工队伍,足够的技术力量,齐全的施工机械。

4、物资、材料的保障供应与各工种的密切配合。

5、合理安排交叉作业施工和施工现场文明管理措施。

二、工程测量

1、在场地四周非破坏区域测放轴线控制点,形成矩形轴线网。工程的高程用控制水准点布设在周围永久性建筑物上,测量由专人负责,具体实施方案原始记录和成果作为工程资料保存,测量工作由现场技术负责人直接指导和复核。

2、放出场地中心线、边线。设控制点并方格网测量其平面的高程。读秒力求精确,丈量误差控制在3mm以内。现场使用R标钢尺作丈量工具。

三、排水沟及灯柱、网柱预埋件围边

1、排水沟采用C15砼,沟宽20CM。沟壁抹1:3水泥防水砂浆压光。排水沟排水坡度为0.05%。

2、沟盖采用0.3*0.3*0.05m芝麻黑排水沟盖板。

3、灯柱、网柱基础采用70%的陶粒加30%碎石均匀混合,上面采用100mm

厚C20混凝土垫层,主体基础为1.04m高MU10砖块砌筑,0.06m混凝土压顶。

3、灯柱、网柱预埋件围边每隔3m或3.05m设置一个网柱预埋件,这其中每隔

9.15m设置一个灯柱预埋件。

四、陶粒垫层摊铺施工

专业资料

.

1、将70%的陶粒加30%碎石均匀混合,原材料检测必须符合设计要求,原材料技术指标等。

2、混合陶粒厚度控制在0.76cm,陶粒面层采用C20厚0.15m混凝土,0.03m 厚1:3的水泥砂浆。从中间往四周以0.3%的坡度找平。高程控制采用水准仪找平、设桩,然后拉线找平。

五、球场围网、灯光施工方案

1、施工步骤:

1.1安装立柱的预埋件,用细石砼固定,通过现场标高来定预埋件高度,用水平仪来调测预埋件的高度。

1.2预埋件保养期满后进行立柱的安装,用电焊焊接的方法来安装立柱,并用测量仪器来调节立柱的垂直度。

1.3立柱安装完毕后铺设围网,要求在铺设的中平间隙距离要均衡,并固定好。

1.4安装照明灯具,灯光调试。

六、安装制作球场大门。

1.施工要点

1.1网柱、灯柱、球网柱及线管的预埋安装

1.1.1在混凝土养护期间要将所有预埋件工程全部安装完毕,施工基础第一层要按图纸的设计要求,将预埋件全部预埋好,网柱预埋件采用200*200*8mm钢板,预埋深度为300mm,灯管采用400*400*10mm钢板,预埋深度为500mm,长宽为500*500mm,预埋线管为PVC管,预埋深度为120mm。球网柱采用专用预埋件进行预埋。

1.2围网安装

1.2.1围网安装包括立柱、上下横档及围网。所有立柱,横档及大门都采用预制浸塑方管。专业资料

.

围网采用绿色浸塑丝网,围网高度为4m。

1.3照明系统安装

1.3.1采用国产著名的“亚明”体育场地专业灯具,每盏灯的功率为1000W,灯柱为100mm*100mm浸塑方管,高度为6米。照明线路主线采用VV3X62电缆,控制线路采用VV3X

2.52电缆。

(四)环保硅PU施工工艺

一、施工基面要求

基础为场地的质量的第一关,好的基础是成功的开始,基面采用水泥混凝土基础,则应满足下列要求:

1、新浇的混凝土要有足够的养护时间(不少于28天)。

2、表面平整度好,3米直尺允许误差≤3mm。

相关文档
最新文档
