基础土方开挖施工方案(3篇)

基础土方开挖施工方案(3篇)

第1篇本工程位于我国某市某区,占地面积约为10万平方米,总建筑面积约为8万平方米。

该工程为住宅小区项目,包括住宅楼、商业楼、地下车库等。

本次施工方案针对基础土方开挖工程进行编制。

二、施工依据1. 国家及地方相关法律法规、规范和标准;2. 工程设计文件;3. 施工图纸;4. 施工组织设计。

三、施工内容1. 土方开挖:包括场地平整、基础土方开挖、边坡支护等;2. 水文地质调查:了解场地地下水位、土层分布、岩土性质等;3. 施工测量:对场地进行测量,确保施工精度;4. 施工排水:设置排水设施,确保施工过程中排水畅通;5. 施工临时设施:搭建施工便道、临时围挡、施工平台等;6. 施工安全防护:设置安全防护设施,确保施工安全。

四、施工工艺1. 施工准备(1)现场勘察:对施工现场进行勘察,了解地质、水文、环境等情况;(2)技术交底:对施工人员进行技术交底,明确施工要求、质量标准、安全注意事项等;(3)材料设备准备:根据施工需求,准备必要的材料、设备,确保施工顺利进行。

2. 施工工艺流程(1)场地平整:根据设计要求,对场地进行平整,确保场地标高符合设计要求;(2)水文地质调查:对场地进行水文地质调查,了解地下水位、土层分布、岩土性质等;(3)基础土方开挖:采用机械开挖,按照设计要求进行土方开挖,确保开挖深度、宽度、边坡坡度等符合设计要求;(4)边坡支护:根据边坡稳定性要求,采用合适的方法进行边坡支护,确保边坡安全;(5)施工排水:设置排水设施,确保施工过程中排水畅通;(6)施工临时设施:搭建施工便道、临时围挡、施工平台等;(7)施工安全防护:设置安全防护设施,确保施工安全。

3. 施工要点(1)场地平整:根据设计要求,对场地进行平整,确保场地标高符合设计要求;(2)基础土方开挖:采用机械开挖,按照设计要求进行土方开挖,确保开挖深度、宽度、边坡坡度等符合设计要求;(3)边坡支护:根据边坡稳定性要求,采用合适的方法进行边坡支护,确保边坡安全;(4)施工排水:设置排水设施,确保施工过程中排水畅通;(5)施工临时设施:搭建施工便道、临时围挡、施工平台等;(6)施工安全防护:设置安全防护设施,确保施工安全。

精选土方开挖施工方案4篇

精选土方开挖施工方案4篇

土方开挖施工方案精选土方开挖施工方案4篇为确保事情或工作高质量高水平开展,就需要我们事先制定方案,方案是在案前得出的方法计划。

那么什么样的方案才是好的呢?以下是小编帮大家整理的土方开挖施工方案4篇,希望能够帮助到大家。

土方开挖施工方案篇1一、工程总体概况为了缓解中心城区道路的交通压力,改善城区的环境,提高居民生活水平。

该工程具有其必要性和紧迫性,显着的经济社会效益,有利于改善城市交通环境和人民生活环境。

本项目为德阳市塔子山路(邛海路-马湖路)市政道路工程。

德阳市塔子山路(邛海路-马湖路),北接规划道路邛海路,南接规划道路马湖路,塔子山路全长414.995米,设计车速30km/h,根据规划道路宽为12米,双向两车道,属城市支路。

德阳市塔子山路(邛海路-马湖路)沿线现状情况比较简单,道路起点为规划道路邛海路,邛海路和塔子山路(K0+000~250段)现在为宽约7.0米的水泥混凝土乡村道路,路面破损破碎较严重,现状基本为农村环境,有部分居民点(已经拆迁),本项目规划区地形较平坦,终点处有一遭筛砂取石形成的池塘,塘深约4-6米,其余路段地势较平坦,道路沿线有农田、通信电杆等,其地形起伏总体较小。

二、土方开挖施工工艺(一)开挖前的准备工作1、开挖前对施工范围内各种现有管线进行一次全面、细致的调查,如有问题及时和相关部门联系。

2、熟悉图纸及设计文件。

3、检查机械设备情况及数量。

4、测量放线,确定开挖位置。

5、通知所有管线单位,在现场标明各管线的位置,如有需要拆迁转移的管线,因尽早拆迁转移。

6、待业主把需拆迁的房屋或管线、电缆、树木拆迁转移后,我项目部先对施工道路中障碍物清除干净。

7、待所有准备工作做完后,先开挖路床深度为1米~1.5米后,再开挖沟槽。

8、配备安全人员做应急措施。

(二)开挖土方的防护措施1、在开挖沟槽前先在边线设立固定观察点,主要观察开裂及塌方情况,配备专职人员观察。

2、一般情况下,先挖污水沟槽,待污水沟槽回填后再挖雨水沟槽。

基础工程土方施工方案(3篇)

基础工程土方施工方案(3篇)

第1篇一、工程概况本工程为XX大厦基础工程,包括场地平整、路基开挖、基坑开挖、基础垫层及回填等土方施工内容。

施工场地位于市中心区域,周边环境复杂,地下管线密集。

工程总建筑面积为XX万平方米,地下两层,地上XX层,结构形式为框架-剪力墙结构。

二、施工准备1. 技术准备:- 根据设计图纸和相关规范,编制详细的施工方案;- 组织施工人员学习施工方案,明确施工工艺和操作规程;- 准备施工所需的技术资料,如岩土工程勘察报告、施工图纸等。

2. 现场准备:- 清理施工场地,平整场地,确保施工环境符合要求;- 设置临时施工道路,方便材料运输;- 安装施工用电、用水设施,确保施工用电、用水需求。

3. 劳动力准备:- 组织施工队伍,明确各工种人员配置;- 对施工人员进行安全教育和技术培训。

4. 机械准备:- 配置挖掘机、推土机、压路机等土方施工机械;- 确保机械设备的完好和操作人员的熟练程度。

三、施工部署1. 施工分区:- 根据施工图纸和现场实际情况,将施工区域划分为若干施工段;- 每个施工段明确施工内容和施工顺序。

2. 施工节点安排:- 制定施工进度计划,明确各施工节点的完成时间;- 定期检查施工进度,确保施工按计划进行。

四、施工工艺1. 土方开挖:- 采用挖掘机进行土方开挖,遵循自上而下、分层开挖的原则; - 开挖过程中,注意保护地下管线和构筑物;- 开挖后的土方应及时清运,避免影响后续施工。

2. 基础垫层:- 垫层材料采用C15混凝土,厚度根据设计要求确定;- 垫层施工前,对基础表面进行清理,确保基础表面平整、干净; - 垫层施工过程中,注意控制混凝土的配合比和浇筑质量。

3. 回填:- 回填材料采用级配砂石,分层回填、分层夯实;- 回填过程中,注意控制回填高度和夯实程度,确保回填质量。

五、安全施工技术措施1. 人员安全:- 施工人员必须佩戴安全帽、安全带等个人防护用品;- 定期进行安全教育培训,提高安全意识。

土方开挖施工方案【精选7篇】

土方开挖施工方案【精选7篇】

土方开挖施工方案【精选7篇】土方开挖施工方案篇1一、适用范围适用于一般工业与民用建筑物、构筑物的基槽和管沟以及大面积平整场地等土方工程c但人工挖掘的劳动强度高、效率较低,只适用于工程量小、分散或缺乏挖掘机械时才采用。

二、施工准备2.1技术准备1.熟悉施工图纸,编制土方开挖施工方案并经审批,对有关施工人员进行技术交底。

2.组织有关人员现场勘察地形、地貌,实地了解施工现场及周围情况。

3.组织测量人员进行桩位交接验收及复测工作,测设土方开挖控制点。

2.2主要机具推土机、铲运机、挖掘机(包括正铲、反铲、拉铲、抓铲等)、装载机、测量仪器、铁锹(尖头与平头两种)、手推车、手锤、梯子、铁镐、撬棍、龙门板、小白线或20#铅丝、钢卷尺、坡度尺等。

一般讲,深度不大的大面积基坑开挖,宜采用推土机或装载机推土、装土,用自卸汽车运土;对长度和宽度均较大的大面积土方一次开挖,町用铲运机铲土、运土、卸土、填筑作业;对面积较大较深的基础多采用0.5m或1.0m斗容量的液压正铲挖掘,上层土方也可用铲运机或推土机进行;如操作面狭窄,且有地下水,土壤湿度大,町采用液压反铲挖掘机挖土,自卸汽车运土;在地下水中挖土,可用拉铲,效率较高;对地下水位较低采取不排水挖土时,亦可分层用不同机械开挖,先用正铲挖土机挖地下水位以上土方,再用拉铲或反铲挖地下水位以下土方,用自卸汽车将土方运出。

2.3作业条件1.土方开挖前,应详细查明施工区域内的地下、地上障碍物。

对位于基坑、管沟内的管线和相距较近的地上、地下障碍物已按拆、改或加固方案处理完毕。

2.根据给定的控制坐标和水准点,按建筑物总平面要求,引测到现场。

在工程施工区域设置测量控制网,包括控制基线、轴线和水平基准点;做好轴线控制测量的校核。

3.夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。

4.施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要做好加固或加宽等准备工作。

土方开挖专项施工方案内容(5篇)

土方开挖专项施工方案内容(5篇)

土方开挖专项施工方案内容第1篇:1土方开挖专项施工方案1编制依据1)设计蓝图2)招标文件工程量清单3)施工总进度计划2工程概述本工程的土方开挖采用放坡段开挖的形式进行施工。

其主要包括KO+090至KO+703.3新建堤防,需进行土方开挖,以及齿墙基槽土方开挖和两座板涵土方的开挖。

总方量34万方,石方开挖20.8万方。

其中KO+270至K0+390风化石,边坡1:1,其余沙土,边坡1:1.9,并换填3米石渣。

其工作资料包括:准备工作、场地清理、测量放样、施工期排水、开挖渣料运输和堆存、边坡监测和防护、完工验收前的维护以及按监理人的指示对废弃的渣场进行清理等工作。

采用推土机和1.5m3反铲挖机进行开挖,自卸汽车运输渣土。

3施工部署3.1施工降排水施工降排水包括:新开河床、齿墙基槽内降排水和开挖面以外的雨水排放两部分。

其中新开河床、齿墙基槽内设排水沟及集水井的方式进行基坑积水排放;开挖面以外的雨水排放,采取在开挖面以外设立截渗沟的措施,使雨水汇集入截渗沟,沿固定的排水路线进入原清溪河内。

3.2土方开挖施工布置本工程土方分两段进行河道开挖:K0+000到K0+400,两边进行开挖;K0+450到K0+703.3段,先进行右边开挖,后进行左边回填。

开挖时在原清溪河头开挖边线外5m处修筑一条拦水坝,阻止河水进入新开挖河床内。

K0+450到K0+703.3段在原清溪河埋1000大钢筋混凝土管涵新修一条施工便道作本段工程土方开挖、回填以及边坡施工的主要道路;完成后进行左岸河道的河堤回填及边坡施工。

开挖方向:沿河道轴线开挖;开挖方式:采用倒退式分层开挖。

上部的土方采用推土机配合反铲挖掘机进行推挖,下部土方采用反铲挖掘机装土,自卸汽车运土,装载机配合挖掘机进行弃土堆放。

各施工作业面根据实测地形,对需要回填的岸坡土方量进行计算后,经土石方平衡后场内石渣远远不够,需异地买石渣回填。

剩余土方由场内、外道路运至业主给定的弃渣场进行堆放。

挖基坑土方施工方案

挖基坑土方施工方案

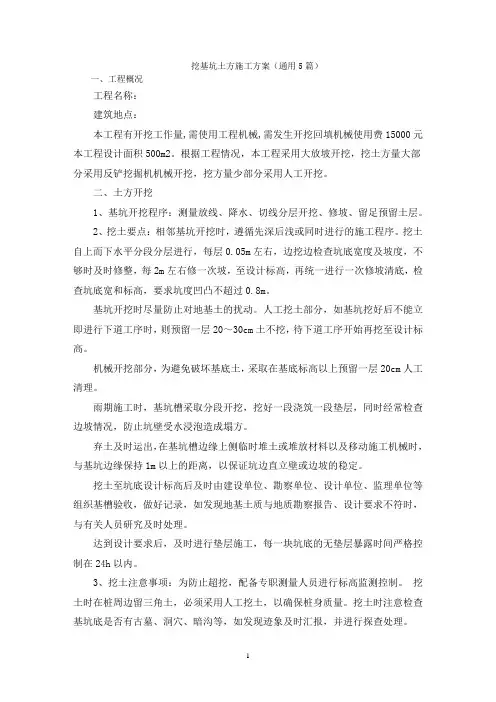

挖基坑土方施工方案(通用5篇)一、工程概况工程名称:建筑地点:本工程有开挖工作量,需使用工程机械,需发生开挖回填机械使用费15000元本工程设计面积500m2。

根据工程情况,本工程采用大放坡开挖,挖土方量大部分采用反铲挖掘机机械开挖,挖方量少部分采用人工开挖。

二、土方开挖1、基坑开挖程序:测量放线、降水、切线分层开挖、修坡、留足预留土层。

2、挖土要点:相邻基坑开挖时,遵循先深后浅或同时进行的施工程序。

挖土自上而下水平分段分层进行,每层0.05m左右,边挖边检查坑底宽度及坡度,不够时及时修整,每2m左右修一次坡,至设计标高,再统一进行一次修坡清底,检查坑底宽和标高,要求坑度凹凸不超过0.8m。

基坑开挖时尽量防止对地基土的扰动。

人工挖土部分,如基坑挖好后不能立即进行下道工序时,则预留一层20~30cm土不挖,待下道工序开始再挖至设计标高。

机械开挖部分,为避免破坏基底土,采取在基底标高以上预留一层20cm人工清理。

雨期施工时,基坑槽采取分段开挖,挖好一段浇筑一段垫层,同时经常检查边坡情况,防止坑壁受水浸泡造成塌方。

弃土及时运出,在基坑槽边缘上侧临时堆土或堆放材料以及移动施工机械时,与基坑边缘保持1m以上的距离,以保证坑边直立壁或边坡的稳定。

挖土至坑底设计标高后及时由建设单位、勘察单位、设计单位、监理单位等组织基槽验收,做好记录,如发现地基土质与地质勘察报告、设计要求不符时,与有关人员研究及时处理。

达到设计要求后,及时进行垫层施工,每一块坑底的无垫层暴露时间严格控制在24h以内。

3、挖土注意事项:为防止超挖,配备专职测量人员进行标高监测控制。

挖土时在桩周边留三角土,必须采用人工挖土,以确保桩身质量。

挖土时注意检查基坑底是否有古墓、洞穴、暗沟等,如发现迹象及时汇报,并进行探查处理。

三、土方回填为了保证地基不受侵扰,在基础工程施工完成经隐蔽工程验收后应及时回填,但在回填前应做好输电(强、弱)电缆、上下水管等预埋工程。

土方开挖工程专项方案(3篇)

土方开挖工程专项方案(3篇)

第1篇一、工程概况1. 工程名称:XX项目土方开挖工程2. 工程地点:XX市XX区XX街道3. 工程规模:本工程总建筑面积XX万平方米,其中地上建筑面积XX万平方米,地下建筑面积XX万平方米。

4. 工程内容:本工程包括土方开挖、基础施工、主体结构施工、装饰装修、室外工程等。

5. 工期要求:土方开挖工程计划工期为XX个月。

二、施工组织设计1. 施工单位:XX建筑工程有限公司2. 施工单位资质:具有国家一级建筑施工总承包资质3. 施工现场管理人员:项目经理、技术负责人、安全负责人、质量负责人等。

4. 施工班组:挖土班组、运输班组、测量班组、质检班组等。

三、施工方案1. 施工方法(1)土方开挖采用机械开挖,人工配合清理。

(2)挖掘机开挖土方,运输车辆进行运输。

(3)采用分层开挖,每层厚度控制在XX厘米。

(4)在开挖过程中,应保持场地平整,避免造成地面沉降。

2. 施工工艺流程(1)测量放线:根据设计图纸进行测量放线,确定开挖范围。

(2)场地平整:对开挖区域进行平整,确保场地满足施工要求。

(3)土方开挖:采用挖掘机进行土方开挖,人工配合清理。

(4)土方运输:采用运输车辆将土方运至指定地点。

(5)质量控制:对开挖后的场地进行平整,确保满足设计要求。

3. 施工设备(1)挖掘机:型号为XX,数量为XX台。

(2)运输车辆:型号为XX,数量为XX辆。

(3)推土机:型号为XX,数量为XX台。

(4)自卸汽车:型号为XX,数量为XX辆。

(5)测量仪器:全站仪、水准仪、钢卷尺等。

四、质量控制措施1. 施工前,对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。

2. 施工过程中,严格执行施工方案,确保施工质量。

3. 施工过程中,加强测量控制,确保开挖深度、宽度、边坡坡度等符合设计要求。

4. 对开挖后的场地进行平整,确保场地满足施工要求。

5. 对开挖后的土方进行分类堆放,避免影响施工质量和环境。

五、安全措施1. 施工前,对施工现场进行安全检查,确保施工安全。

深基坑土方开挖专项方案

深基坑土方开挖专项方案

深基坑土方开挖专项方案一、方案背景1.1项目背景本项目是大型商业综合体的地下车库基础工程,地下部分分为四个层,总计深度为25米。

1.2工程目标确保土方开挖施工安全,按时按量完成土方开挖任务,为后续施工提供稳定的土地基础。

二、方案内容2.1工程范围2.2施工方法2.2.1机械挖掘采用在土方开挖现场使用挖掘机进行土方的开挖工作。

挖掘机应选用大型机械设备,具备较大的挖掘能力和稳定性。

2.2.2断层处理在挖掘过程中,如遇到地下水或斜层岩石等情况,需进行断层处理。

采用爆破和人工疏挖的方式处理断层,保证开挖效果和施工安全。

2.2.3土方转运土方开挖完成后,需将土方转运至指定地点。

转运过程中,应采用运输车辆,并按规定的路线运输。

2.3施工步骤2.3.1地质勘察在施工前,应进行地质勘察,了解开挖地质情况,确定施工方案和预防措施。

2.3.2土方开挖按照设计要求和施工方案,在施工现场进行土方开挖工作。

开挖过程中,要注意土方的水平度和坚实度,保证开挖质量。

2.3.3断层处理如遇到地下水或斜层岩石等情况,采取相应的断层处理措施,确保施工安全和质量。

2.3.4土方转运土方开挖完成后,将土方转运至指定的地点。

转运过程中,要按规定的路线进行,确保安全和效率。

2.4安全措施2.4.1施工现场安全施工现场应设置警示标志和隔离带,保证施工过程中的安全。

2.4.2设备使用安全挖掘机等机械设备的使用应符合安全操作规程,保证施工人员的安全。

2.4.3断层处理安全在进行断层处理时,应采取适当的措施,确保处理过程中的施工安全和人员安全。

三、项目进度计划3.1施工准备进行地质勘察、确定施工方案等准备工作。

3.2土方开挖按照施工方案,进行土方的开挖工作。

3.3转运和清理将土方转运至指定地点,并进行施工现场的清理。

四、总结通过实施深基坑土方开挖专项方案,可保证土方开挖施工的安全和质量。

同时,合理安排施工进度,保证按时完成土方开挖任务,为后续施工提供稳定的土地基础。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

基础土方开挖专项施工方案
一、概况:
本工程位于昌邑市文山中学院内,本工程总用地面积5500㎡,总建筑面积17456.52㎡,建筑总高度22m。

结构为框架结构,主体建筑为四层;基础采用钢筋混凝土独立基础。

根据该工程勘察报告及设计图,主体结构基础采用天然地基,持力层为:粘性土,承载力特征值130kPa。

独立基础相对标高为-2.1m。

为确保基础开挖的顺利进行,及保证施工质量,特编制本方案。

二、施工方案:
由于土方开挖深度比较深,施工工期比较紧,根据现场多种构筑物的布置特征,结合实际情况,因本工程的基础开挖前室外相对标高约为±0.000,所以本次基础土方开挖方案拟采用机械开挖到-2.100m,施工方案从土方开挖、基坑排水、地表面水的防治、室外接地网敷设及室外电缆沟位置等方面进行编制。

整体的施工顺序:施工准备、放样工作→场地清理→机械土方开挖至-2.100m→人工配合清底→自检→验收。

本工程的基础开挖施工工期计划为8天。

1、施工准备、放样工作
施工前根据总平面布置图及主控楼的施工图纸尺寸,还应根据施工需要,排水设施和支撑结构宽度、放坡宽度等方面的需要进行定位测量放线,并做好轴线控制桩的保护以便复测,经与测量控制网线复核无误后,用白灰撒出基坑土方开挖线,经测量确定现有的地表面标
高的相对标高是±0.000m。

2、土方开挖
根据施工工期要求紧和现场有局部可堆放土方位置的特点,先选用一台C220型号单斗1m³以外履带式挖掘机进行土方开挖,采用逐个开挖至-2.100m处,开挖时放坡为1:0.33,开挖顺序为一台挖掘机从E轴向A轴方向开挖。

由于地梁标高为-1.200m,在开挖进行到将近梁底标高时应预留150-300mm厚土层,防止开挖过深造成原土层破坏。

开挖至-1.200m 标高后,开挖机械应退至施工现场外,改用人工清底修边。

在基坑土方开挖时,应对平面控制桩、水准点、基坑平面位置、水平标高、边坡坡度等经常进行复测检查,基坑挖完后应进行验槽作好记录,如发现地基土质与地质勘探报告、设计要求不符时,应通知有关人员进行处理确定。

具体开挖基底标高尺寸详见附图。

3、边坡支护
因本工程开挖的基底标高为-2.100m,施工时采用自然放坡就可以满足施工要求,放坡系数为1:0.33。

施工时若因局部土质较差而发生松散泥土塌落或是塌方现象应及时采用槽钢进行支护。

4、排水措施
由于本工程地下水位较低,基本上不产生地下水,所以只考虑到雨水及地表水对土方开挖的破坏,在距离开挖位置约1.5m的地方沿四周设置排水沟,并在建筑物四角设置700X700X800mm(深)的集水坑以便把雨水用潜水泵抽走,为了防止地表面水及雨水顺着护坡流
入基坑,则在基坑上口设置土方拦水带把水拦截在四周的排水沟内,为了防止地表面水及雨水从基坑表面渗入造成护坡失稳,在拦水带与排水沟之间的地面采用30mm厚的1:2水泥砂浆抹光。

在基坑开挖时若因突发的地下水大量喷涌或是暴雨天气,应根据现场实际情况进行组织排水,并注意边坡滑波及基础土质破坏。

5、监控措施
项目经理部指派专人负责挖掘机的施工操作,全过程旁站基坑土方开挖施工。

将现场负责人、现场技术员、施工员、安全员等制成标牌悬挂于明显处,确保人员到位,责任到人。

在基坑周边设置4-6个监测点,由施工员对基坑边坡的稳定作随时监测,一发现问题立即向项目部做汇报,做到预防第一,责任到人
三、安全环境保护措施
1、安全保护措施:
积土、料具的堆放应距离开挖口边缘3-5m才能满足安全的需要,在基坑上口采用钢管及密网式安全网进行安全围护并在明显的位置设置各种安全标志,夜间时设置照明灯及在基坑四周设置红色警示灯,防止人员的坠落。

在基坑土方开挖过程中应严格按照操作规程进行,严禁偷岩取土及不按规定加设支撑的施工方式,在施工过程中要经常检查边坡的稳定性,特别是在暴雨过后要马上进行巡视,发现隐情应立刻进行清除,不留任何安全隐患在施工现场。

施工用电、洞口防护等其它项目的安全注意事项及保护措施均
同整体项目的施工组织设计方案中的多种安全技术措施。

2、环境保护措施:
根据国家、省市的有关法律法规,建立基坑土方开挖的环保责任制,在土方开挖外运堆放时应到有关部门进行申报登记备案,在施工现场进出口大门位置设置洗车台及沉淀池,每车土方外运应到洗车台位进行冲洗,车轮不得有泥土上路,防止污染城市道路。

由于土方工程且有部分土方堆放在现场,所以施工现场的环境卫生工作难度较大,但也应安排专人对大门入口处、各种排水管道,排水集水坑等位置进行泥土杂物清理,保持排水畅通,防止脏水四处乱流而影响施工现场的环境卫生,另外其它需进行环境保护的各种方案及措施均同于总体的施工组织设计。

四、应急抢救预案
为了有效预防、及时控制和消除本工程施工中突发性安全事故的危害,建立紧急情况下快速、有效的事故抢险、救援和应急处理机制,最大限度地减少事故造成的损失,保证国家经济安全、社会稳定和人民生命财产安全,并确保工程的顺利进行而制定本预案
事故应急处理工作,应当贯彻统一领导、分级负责、反应及时、措施果断、依靠科学、加强合作的原则。

(一)、项目部成立现场安全事故应急救援指挥部,项目经理任总指挥,负责对事故应急处理的统一领导、统一指挥。

总指挥:褚乃东
副总指挥:朱永利
成员:赵晓东、朱信华、徐竹廷、刘虎成
1、根据事故应急处理的需要, 应急救援指挥部有权紧急调集人员、储备的物资、交通工具以及相关设施、设备;必要时,对人员进行疏散或者隔离。

2、事故应急救援指挥部的主要职责是:
①、组织制定本项目事故应急处理预案;负责事故现场应急处置和抢险救援的组织指挥工作。

②、根据事故发生情况,由应急救援指挥部总指挥启动事故应急处理预案,制定具体救援处置措施,指挥项目部各部门按照应急预案迅速开展抢险、救灾及处置突发性事故的应急处理工作,控制事故蔓延和扩大。

③、迅速了解、掌握事故发生的时间、地点、原因、现场人员伤亡和损失情况,及时向公司事故应急救援指挥中心领导汇报抢险救援工作及事故应急处理的进展情况。

④、配合上级部门进行事故调查处理工作。

⑤、做好稳定社会秩序和伤亡人员的善后处理及安抚工作。

⑥、组织项目部预案的演练,根据情况的变化,及时对预案进行调整、修订和补充。

3、现场总指挥的主要职责。

①、负责召集各参与抢险救援部门的现场负责人研究现场救援方案,制定具体救援措施,明确各部门的职责分工。

②、负责指挥现场应急救援工作。

(二)、各相关部门的职责:
指挥部下设应急救援组、医疗救护组、安全保卫组、后勤保障组、综合协调联络组、事故调查组,其职责为:
应急救援组:由项目经理陈净煊和技术负责人汪海波负责,组织现场施工人员进行现场抢险救援和应急处理。

医疗救护组:由项目经理陈净煊和技术负责人汪海波负责,组织部门人员对伤者进行初期的救治和伤员的运送。

安全保卫组:由现场安全负责人陈惠佳负责,组织保卫人员设置警戒区域、维护现场秩序、控制和保护事故现场、组织紧急情况下有关人员的紧急疏散、撤离。

后勤保障组:安全员刘汉辉负责,协同相关人员迅速调集车辆运送现场急需物资、装备、药品等。

输送现场疏散人员,协助处理伤员的救护工作。

综合协调联络组:由陈灿阳负责,主要任务是通知应急救援指挥部成员立即赶赴事故现场;传达贯彻应急救援指挥部的指示,报告事故处理情况,协调有关部门分工负责救援工作,完成领导交办的各项任务。

保证现场指挥与上级的通讯联络畅通,沟通指挥部与外界的联系。

事故调查组:由项目经理陈净煊、专职安全员刘汉辉负责,对事故现场进行勘验、测绘、拍照、摄像,进行物证、痕迹、文件等的收集,配合上级部门进行事故调查处理工作。

(三):报告程序和现场保护
1、事故发生后,现场施工人员必须以最快捷的方法报告项目指挥部。

2、项目指挥部接到事故报告后,立即报请项目总指挥启动事故应急救援预案,通知应急救援各小组的相关成员迅速进入战备状态。

3、事故发生后,项目部必须严格保护事故现场,并迅速采取必要措施抢救人员和财产。

因抢救伤员、防止事故扩大以及疏通交通等原因需要移动现场物件时,必须做出标志、拍照、详细记录和绘制事故现场图,并妥善保存现场重要痕迹、物证等。

(四):安全事故应急救援处置程序
1、决定是否启动本预案。

2、启动本预案后,项目部应急救援指挥部立即启动并投入运作。

3、应急救援指挥部总指挥接到报告后应组织相关成员单位的负责人迅速到位履行职责,赶赴事故现场按照各自的职责组织实施应急救援工作,并随时将事故应急处理情况报上级主管部门有关领导。

4、事故发生初期,事故责任单位主要负责人或现场人员应当积极采取有效的抢救措施,进行全方位的抢险救援和应急处理,防止事故的扩大。

5、指挥部要立即召集有关成员,对事故情况进行分析,根据事故性质、发生地点、波及范围、人员分布以及抢险救灾的人力、物力,研究制定严密的抢救方案和应急处理措施,实施抢险救援。

6、各成员单位赶到现场后,成立应急救援组、医疗救护组、安全保卫组、后勤保障组、综合协调联络组、事故调查组,并按照指挥
部的安排和各自的职责,明确分工,相互协调,密切配合,提高效率,迅速有序地展开救援工作。

五、本专项土方施工方案做为基坑开挖的施工依据,在施工过程中应严格执行各种有关数据,如果发现有新的情况与本方案不符的地方应及时通知业主、监理等部门并征得他们同意进行调整,但前提是应该按质按量顺利完成基坑土方的开挖工作,为下一道工序的顺利进行提供保证,做好基坑土方开挖,边坡支护工作才能更好地完成整体项目。
