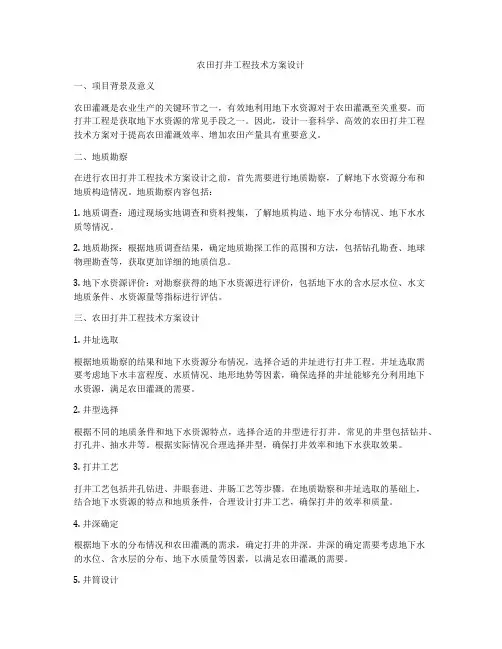

农田打井工程技术方案设计一、项目背景及意义农田灌溉是农业生产的关键环节之一,有效地利用地下水资源对于农田灌溉至关重要。

而打井工程是获取地下水资源的常见手段之一。

因此,设计一套科学、高效的农田打井工程技术方案对于提高农田灌溉效率、增加农田产量具有重要意义。

二、地质勘察在进行农田打井工程技术方案设计之前,首先需要进行地质勘察,了解地下水资源分布和地质构造情况。

地质勘察内容包括:1. 地质调查:通过现场实地调查和资料搜集,了解地质构造、地下水分布情况、地下水水质等情况。

2. 地质勘探:根据地质调查结果,确定地质勘探工作的范围和方法,包括钻孔勘查、地球物理勘查等,获取更加详细的地质信息。

3. 地下水资源评价:对勘察获得的地下水资源进行评价,包括地下水的含水层水位、水文地质条件、水资源量等指标进行评估。

三、农田打井工程技术方案设计1. 井址选取根据地质勘察的结果和地下水资源分布情况,选择合适的井址进行打井工程。

井址选取需要考虑地下水丰富程度、水质情况、地形地势等因素,确保选择的井址能够充分利用地下水资源,满足农田灌溉的需要。

2. 井型选择根据不同的地质条件和地下水资源特点,选择合适的井型进行打井。

常见的井型包括钻井、打孔井、抽水井等。

根据实际情况合理选择井型,确保打井效率和地下水获取效果。

3. 打井工艺打井工艺包括井孔钻进、井眼套进、井肠工艺等步骤。

在地质勘察和井址选取的基础上,结合地下水资源的特点和地质条件,合理设计打井工艺,确保打井的效率和质量。

4. 井深确定根据地下水的分布情况和农田灌溉的需求,确定打井的井深。

井深的确定需要考虑地下水的水位、含水层的分布、地下水质量等因素,以满足农田灌溉的需要。

5. 井筒设计根据地下水的特点和地质条件,设计合适的井筒结构,包括井壁材料、井筒直径、井壁钢管等,确保井筒的稳定性和安全性。

6. 水泵选型根据地下水的深度和水位情况,选择合适的水泵进行农田灌溉。

水泵的选型需要考虑功率大小、抽水深度、抽水流量等因素,以满足农田灌溉的需要。

工程打井施工方案

工程打井施工方案

工程打井施工方案一、项目概述本项目位于某市某区,属于城市供水工程,施工内容为打井施工。

项目总建设规模为一口井,井深为100米,井孔直径为800毫米。

工程施工内容包括井口围挡施工、井身结构施工、井架结构施工、井内设备安装等。

二、施工前准备1. 地质勘察:在施工前,需对打井区域进行地质勘察,确定地质构造、岩性及地下水情况,以便为施工提供必要的地质资料。

2. 施工准备:对施工场地进行清理,并搭建施工临时工棚,将施工设备、物资运输到现场,并配置相关施工人员。

三、施工方案1. 井口围挡施工(1)安装井口围挡:确定井口位置后,对井口周边进行围挡施工,采用挖掘机挖坑、安装支撑框架、浇筑混凝土等工艺,确保井口周边安全。

(2)设置安全警示标志:在井口围挡周围设置安全警示标志,确保施工现场安全。

2. 井身结构施工(1)井孔开挖:采用专业的井孔开挖设备,按照设计要求进行井孔的开挖,保证井孔的垂直度和圆度。

(2)井身支撑:在井孔开挖过程中,根据井孔的地质情况采取适当的支护措施,确保井孔的安全稳定。

(3)浇筑井身混凝土:在井孔开挖完毕后,进行井身混凝土浇筑,确保井孔的结构牢固。

3. 井架结构施工(1)设置井架支撑:在井身混凝土浇筑完成后,进行井架支撑的安装,确保井架的稳固。

(2)安装上下孔平台:设置井架上下孔平台,方便施工人员进出井孔。

4. 井内设备安装(1)电泵安装:在井架施工完成后,进行电泵安装及接线,确保井水的正常抽取。

(2)水泵安装:根据设计要求进行水泵安装及接线,确保井水的正常供应。

四、施工安全与质量控制1. 施工安全:在施工现场设置安全警示标志,配备专业安全员,严格执行安全防护措施,确保施工过程中没有安全事故发生。

2. 施工质量:严格按照设计要求进行施工,组织专业人员进行施工监督和验收,确保施工质量符合标准。

五、施工进度安排1. 井口围挡施工:预计用时3天。

2. 井身结构施工:预计用时7天。

3. 井架结构施工:预计用时5天。

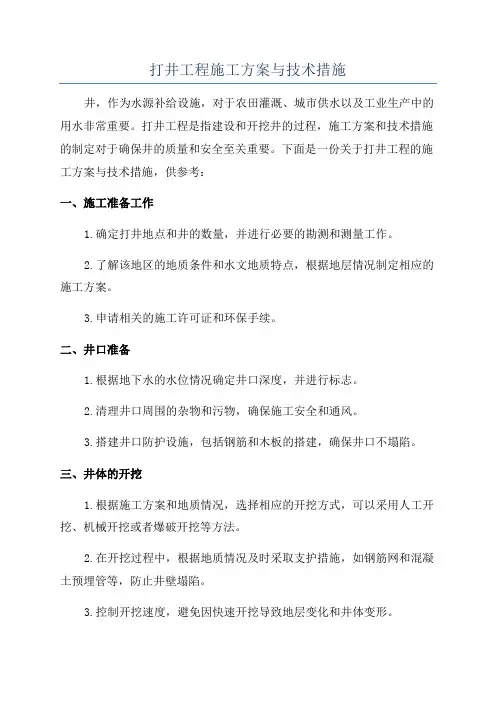

打井工程施工方案与技术措施

打井工程施工方案与技术措施

打井工程施工方案与技术措施井,作为水源补给设施,对于农田灌溉、城市供水以及工业生产中的用水非常重要。

打井工程是指建设和开挖井的过程,施工方案和技术措施的制定对于确保井的质量和安全至关重要。

下面是一份关于打井工程的施工方案与技术措施,供参考:一、施工准备工作1.确定打井地点和井的数量,并进行必要的勘测和测量工作。

2.了解该地区的地质条件和水文地质特点,根据地层情况制定相应的施工方案。

3.申请相关的施工许可证和环保手续。

二、井口准备1.根据地下水的水位情况确定井口深度,并进行标志。

2.清理井口周围的杂物和污物,确保施工安全和通风。

3.搭建井口防护设施,包括钢筋和木板的搭建,确保井口不塌陷。

三、井体的开挖1.根据施工方案和地质情况,选择相应的开挖方式,可以采用人工开挖、机械开挖或者爆破开挖等方法。

2.在开挖过程中,根据地质情况及时采取支护措施,如钢筋网和混凝土预埋管等,防止井壁塌陷。

3.控制开挖速度,避免因快速开挖导致地层变化和井体变形。

四、井的加固工作1.在开挖到预定井深后,及时清理井底杂物,并进行井壁检查。

2.根据井眼中的地质情况和水源质量,可选择进行井眼砂砾层的加固或者加装滤管。

3.根据井的设计要求,以及地下水位的高低,对井壁进行加固处理,可以采用钢筋混凝土井套、注浆加固等方法。

五、井内设备的安装1.根据井的用途和要求,安装井内设备,如泵、管道等。

2.井内设备的安装要符合相关的规范和安全标准,保证井内设备的性能和可靠性。

六、施工安全措施1.施工过程中,严格遵守安全生产规范和操作规程,保证工人的人身安全。

2.在施工现场设置安全警示标志和警示线,确保施工区域的安全。

3.对施工现场进行防尘、防震、防火等安全措施,保证施工环境的安全。

七、施工质量控制1.按照相关的质量控制标准进行施工过程中的检测和验收。

2.对井水的采样分析,确保水质符合相关的卫生和饮用水标准。

3.对井体结构进行测量和检查,确保井的稳定性和安全性。

榆树打井工程施工方案(3篇)

榆树打井工程施工方案(3篇)

第1篇一、工程概况本项目位于榆树市某指定区域,主要工程内容为钻探一口深井,井深预计为1000米。

该井主要用于地下水资源开采,满足周边居民生活和工业用水需求。

工程地点地质条件复杂,地下水位较浅,施工过程中需注意环境保护和安全生产。

二、施工准备1. 组织机构成立项目领导小组,负责工程的全面管理;设立施工技术组、安全质量组、材料设备组、财务组等专项小组,确保工程顺利进行。

2. 技术准备(1)收集工程地质资料,进行地质勘察,了解地下水位、地质构造、岩性等情况;(2)编制施工组织设计,明确施工工艺、技术要求、质量标准等;(3)组织技术人员进行技术培训,提高施工人员素质。

3. 材料设备准备(1)采购钻探设备,包括钻机、钻杆、钻头、泥浆系统等;(2)准备施工材料,如水泥、钢筋、砖、砂石等;(3)确保设备、材料符合国家相关标准和规范。

三、施工工艺1. 钻探工艺(1)采用螺旋钻机进行钻探,钻杆采用高强度钻杆;(2)根据地质情况,选择合适的钻头类型;(3)泥浆循环系统采用地面泥浆池,保证钻探过程中泥浆质量。

2. 井筒施工(1)井筒采用现浇混凝土结构,直径1.2米;(2)井壁支护采用钢筋网片、水泥砂浆、混凝土等材料;(3)井筒施工过程中,确保井筒垂直度、直径和深度符合设计要求。

3. 井口施工(1)井口采用钢制井口,包括井口平台、井口防护设施等;(2)井口施工过程中,确保井口结构安全、稳固。

四、质量保证措施1. 施工前,对施工人员进行技术交底,明确质量要求;2. 施工过程中,加强现场监督,确保施工质量;3. 对关键工序进行检测,如井筒直径、垂直度、深度等;4. 对施工材料、设备进行检验,确保符合国家标准。

五、安全措施1. 制定安全施工方案,明确安全责任;2. 加强施工现场安全管理,确保施工人员生命安全;3. 定期进行安全检查,发现安全隐患及时整改;4. 对施工人员进行安全教育培训,提高安全意识。

六、环境保护措施1. 严格按照国家环保法规进行施工,确保施工过程中不污染环境;2. 钻探过程中,采取有效措施防止泥浆泄漏;3. 施工结束后,对施工现场进行清理,恢复地貌。

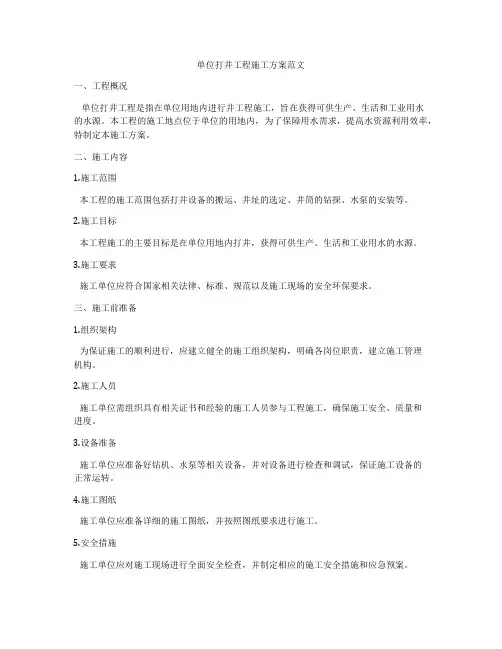

单位打井工程施工方案范文

单位打井工程施工方案范文

单位打井工程施工方案范文一、工程概况单位打井工程是指在单位用地内进行井工程施工,旨在获得可供生产、生活和工业用水的水源。

本工程的施工地点位于单位的用地内,为了保障用水需求,提高水资源利用效率,特制定本施工方案。

二、施工内容1.施工范围本工程的施工范围包括打井设备的搬运、井址的选定、井筒的钻探、水泵的安装等。

2.施工目标本工程施工的主要目标是在单位用地内打井,获得可供生产、生活和工业用水的水源。

3.施工要求施工单位应符合国家相关法律、标准、规范以及施工现场的安全环保要求。

三、施工前准备1.组织架构为保证施工的顺利进行,应建立健全的施工组织架构,明确各岗位职责,建立施工管理机构。

2.施工人员施工单位需组织具有相关证书和经验的施工人员参与工程施工,确保施工安全、质量和进度。

3.设备准备施工单位应准备好钻机、水泵等相关设备,并对设备进行检查和调试,保证施工设备的正常运转。

4.施工图纸施工单位应准备详细的施工图纸,并按照图纸要求进行施工。

5.安全措施施工单位应对施工现场进行全面安全检查,并制定相应的施工安全措施和应急预案。

四、施工流程1.井址选择根据地质勘探资料和实地勘查结果,确定最佳井址。

2.井筒钻探根据施工图纸要求,使用钻机进行井筒的钻探工作,确保井筒的质量和设计要求。

3.井筒套管钻探完成后,对井筒进行套管工作,保证井筒的稳定性和安全性。

4.水泵安装在井筒钻探和套管结束后,对井筒进行水泵的安装工作,确保井水能够正常输送。

5.试水施工完成后,对井水进行试水,检验水质和水量,确保水源的可用性和水质。

6.清场施工结束后,对施工场地进行清理,保持施工现场的整洁和安全。

五、施工注意事项1.地质勘探在选择井址前,需进行地质勘探,获取井址地质情况,确保选址的合理性。

2.井筒钻探钻探作业需要根据地质情况进行调整,确保钻探的质量和井筒的安全性。

3.井筒套管套管选用和安装需符合设计要求,保证井筒的稳定性和井水的安全。

4.水泵安装水泵选型需符合设计要求,安装工作需牢固可靠,确保井水正常供给。

打井工程施工方案与技术措施

打井工程施工方案与技术措施

打井工程施工方案与技术措施打井工程施工方案及技术措施(一)施工方案1、施工工序根据本工程的特点,根据施工技术的要求及现场实际状况等,我公司组织有关技术人员进展仔细探讨,制定本工程施工组织。

其施工工序是:现场平整成孔配制泥浆清孔孔内测井测量放线机井定位钻机定位井管安装砾料回填井管外封闭洗井井台施工清理现场2、现场平整由技术人员带若干人到现场将其平整,以备后续施工便利,加快施工。

3、测量放线根据建立单位供给的测量基准点〔线〕为基准,按国家测绘和本工程施工精度要求,测绘用于工程施工的限制网,由工程部技术科给每台钻机提早C测定出井位点,用直径25㎜钢钎打孔1m深,灌注白灰或煤灰,以确保井位精确,避开施工损坏井位,定位尺寸允许偏向≤10㎜,交给钻机自行管理。

开场前由钻机和技术科复验后交监打井工程施工方案与技术措施理批准方可施工。

4.机井工程施工(1)钻机定位:钻机定位后必需平整稳固,确保在施工中不发生倾斜、挪动、同时调整钻机垂直度,垂直度允许偏向≤0.5%,钻尖应对准井位中心,其程度位置允许偏向20㎝,将高程移到牢靠便于施工和检查的位置处,并经监理人员复核前方可开钻。

(2)泥浆制备:泥浆密度≤1.2,粘度18-22S,含砂率≤4%,并根据设计要求及当地地层状况限制驾驭,必要时适当掺和膨润土,以爱护孔壁。

经监理工程师进展确认方可施工。

(3)成孔:成孔过程中采用反循环技术,限制塔身垂直度。

钻第一根钻杆时,必须注意。

因此钻具重心高,送浆管偏心受力,钻具容易晃动。

根据井位、孔深、钻头类型、钻进速度、泵头和土质情况,控制钻进规模,做好钻进记录,选择合适的重型钻头或安装稳定器和导向装置,减少因土质不均匀造成的钻头和钻杆摆动和水偏;检查钻杆的垂直度。

一般允许偏差应0.5%,并应经常检查。

如果超过这个值,就应该修正。

(4)钻孔测井:用测井仪测定含水层位,估算出水量、矿化度。

(5)清孔:钻井工程施工方案及技术措施(6)井管安装:采纳钢丝绳托盘下管法。

打井专项施工方案

打井专项施工方案

一、工程概况本工程拟在施工现场打井,以满足施工及生活用水需求。

井深预计为60米,井径为50厘米,采用无砂管。

打井地点位于XX地区,地质条件复杂,地层主要为松散地层和基岩含水层。

二、编制依据1. 施工图纸及相关规范;2. 地质勘察报告;3. 《机井技术规范》(SL256-xxx);4. 福建省相关规范。

三、施工工艺及施工方法1. 钻机定位:钻机定位后必须平整稳固,确保在施工中不发生倾斜、移动。

调整钻机垂直度,垂直度运行偏差0.5%,钻尖应对准井位中心,其水平位置允许偏差20mm。

2. 泥浆配制:泥浆配制1.02-1.08kg/cm,粘度1822S。

含砂率4%,并根据地层情况控制掌握,必要时适当掺合膨润土,以保护孔壁。

3. 成孔:采用反循环工艺,控制塔架垂直度。

第一根钻杆钻进时一定要注意,因此时钻具重心高,送浆管偏心受力,钻具易晃动。

根据井径、孔深、钻头种类、钻速、泵的扬程和土质情况,掌握进尺度,做好钻孔记录。

选择合适的重型钻头或安装稳定器及导向装置,以减少钻头、钻杆摆动问题和因土质不均引起偏水现象。

检查钻杆的垂直度,允许偏差一般应0.5%,应经常检查赶过此值时应进行纠偏。

4. 清孔:用优质泥浆清孔,待吸出泥浆比重小于1.08g/cm3,砂率小于4%时,即可得终孔深度。

终孔垂直度运行偏差0.5%,用经纬仪从两个方向检查钻杆垂直度,即可得终孔垂直度。

5. 井管安装:采用钢丝绳托盘下管法。

下管时采用四根兜底绳,确保井管垂直、稳固。

6. 填砾料:将选好的砾料投入井管过滤器及孔壁之间的环状空间内。

根据地质技术要求和地层情况选用静止投砾法、管外返水投砾法、抽水填砾法等工艺。

四、质量要求1. 井孔结构设计合理,井深、井径符合要求;2. 钻孔垂直度、孔径、孔深满足规范要求;3. 井管安装牢固,垂直度符合要求;4. 填砾料填充均匀,厚度符合要求。

五、安全文明施工1. 施工现场设置安全警示标志,确保施工安全;2. 施工过程中,加强现场管理,防止安全事故发生;3. 施工结束后,做好场地清理工作,保持施工现场整洁。

打井工程施工方案

打井工程施工方案

打井工程施工方案打井工程是一项重要的施工工程,需要依据地质和水文条件,选取合适的施工方法和设备,规划施工方案。

以下是一份打井工程施工方案的简要内容:1. 方案背景和目的:打井工程的目的是获取地下水资源,满足农田灌溉、工业用水等需求。

本方案旨在实施一口深度为200米的钻井,确定地下水位及水质,并确保施工安全和质量。

2. 地质和水文调查:在施工地点周边进行地质勘探和水文调查,包括地层构造、岩性、地下水埋深和水质情况等。

根据勘探结果,选择最适合的钻井方法和设备。

3. 施工方法和工艺:本方案采用回转钻井法进行施工,具体步骤如下:(1) 准备工作:清理施工现场,确保井口周围安全;(2) 钻井装备安装:搭建井口设施,安装钻井设备;(3) 钻井施工:采用岩心取样和测井技术,记录地下地层结构和水位;(4) 钻井取心:按需取样,送实验室进行分析,测定地下水质,并确定水源可行性;(5) 套管施工:根据地层情况,进行套管固井工艺;(6) 钻孔检验:进行钻孔质量检查,确保井筒完整;(7) 抽水试验:安装水泵,进行抽水试验,确定井产水量和水质。

4. 施工安全和环保措施:(1) 施工现场设立专人负责安全管理,确保施工人员的人身安全;(2) 配备必要的个人防护装备,如安全帽、防护鞋等;(3) 严禁在未经安全检查的情况下操作设备;(4) 防止钻井液污染地下水,在施工过程中严格控制钻井液的使用和回收。

5. 施工质量控制:(1) 严格按照设计要求,进行施工操作;(2) 定期进行施工质量检查,确保井筒完整和套管固井质量合格;(3) 在施工结束后,进行最终验收,包括水源水质检测和井筒质量检查。

通过以上施工方案,能够确保打井工程的安全、高效和质量,为地下水资源的开发利用提供可靠的保障。

同时,在施工过程中,要注意合理使用地下水资源,加强环保意识,保护水源。

打井工程施工与方案与技术措施

打井工程施工与方案与技术措施

打井工程施工与方案与技术措施打井工程是指在地下开凿一定深度的竖井,以获取地下水资源或其他用途。

下面将就打井工程的施工方案及技术措施进行探讨。

一、施工方案:1.方案选择:在确定需求和地质条件的基础上,根据具体要求选择合适的打井方式,如机械打井、人工打井等。

2.测量定位:利用先进的测量仪器,找出井口位置和井底垂直深度,并确定井壁的直径和形状。

3.准备工作:清理井口周围的杂草和垃圾,进行场地平整和封闭,确保施工现场的安全。

4.井身钻进:根据地质特点和施工要求,选择合适的钻具和钻头,进行井身的钻进作业。

5.井壁加固:根据地质情况,采取合适的加固措施,如注浆、套管等,确保井壁的稳固和防塌。

6.井口装置:安装合适的井口装置,如井盖、钢管或其他防护设施,保护井口安全。

7.水源利用:经过水样分析,选择适合的抽水设备和管道,将地下水引入目标用途,如供水系统、灌溉系统等。

8.安全措施:在施工过程中,严格遵守安全操作规程,做好防护工作,确保施工人员的人身安全。

9.施工监控:利用现代化监控设备,对施工过程进行实时监测,及时发现和处理问题,确保施工质量和工期。

二、技术措施:1.钻孔技术:根据地质条件和井身要求,选择合适的钻具和钻头,保证钻进过程的稳定和迅速,并进行钻孔质量的检查。

2.地质勘探:在施工前进行地质勘探,了解地下水的分布和含量,合理选择井口位置,并为施工提供参考依据。

3.加固技术:根据地层特点,选择合适的加固材料和方法,如注浆、套管等,确保井身的稳定和防塌。

4.抽水技术:根据地下水资源量和用途要求,选择合适的抽水设备和管道,确保水源供应的稳定和可靠。

5.监控技术:利用传感器和监测仪器,对施工过程中的井深、地下水位等指标进行实时监测,及时发现和处理问题。

6.安全技术:严格遵守安全操作规程,加强施工现场的防护,培训施工人员的安全意识,保证施工的安全进行。

通过以上施工方案和技术措施,可以有效地保证打井工程的质量和安全。

安徽地区打井工程施工方案

安徽地区打井工程施工方案

安徽地区打井工程施工方案一、前期准备1.确定井位根据地质勘探报告,在施工范围内确定井位,标明井位坐标。

2.准备施工材料和工具根据设计要求和井深确定所需工具和材料,包括钻具、钻杆、套管、水泥、水泥筒、马蹄铁、扳手、吊卡、吊绳、防毒面具、手锤、电焊机等。

3.派遣施工队伍招募经验丰富的施工队伍,为其提供专业技术指导和工作安全培训。

4.设置安全防护措施根据工地环境和安全需要,设置合理的安全防护措施,包括安全围栏、安全标识、安全警示牌等。

二、施工步骤1.井下钻探(1)钻孔准备将钻具悬挂在井口,根据设计要求安装套管,固定马蹄铁,修整井口。

(2)钻探开始启动钻机,按照设定深度进行钻探,根据井深情况逐段加长钻杆,同时注浆,遇到岩层时使用钻头进行破碎。

(3)打浆回收和崩端处理通过泥浆泵将钻孔中的切屑和泥浆回收,同时使用去泡剂降低泥浆粘度,遇到崩塌时及时采取措施,保证井壁稳固。

2.井下固井(1)套管管道预处理对套管进行清理、涂漆等处理,根据设计进行割管和上垫片。

(2)泥浆灌注使用泥浆灌注机将水泥粉和水混合,再注入井孔,使水泥灌入套管间隙和井孔周围,形成固定井身的牢固混凝土体。

3.装置取水设备安装好井内取水设备,同时进行取水性能测试,并及时安装排气管和阀门,保证取水设备的正常工作和使用寿命。

三、验收规范1.工程验收完成井下固井和取水设备的装置后,进行全面验收,确保工程符合设计要求和相关验收标准。

2.质量验收在完善井水取水设备及背衬物清理的情况下,取井水样进行水质分析,按照国家标准进行检测,确保水质指标符合要求,确保施工质量,满足使用需要。

四、施工安全措施1.培训教育开展职业卫生、安全生产和防火防爆等方面的培训教育,使员工充分了解井下危险品的特点,学习安全操作规程,熟悉急救常识,提高安全意识和应对突发事件的能力。

2.安全防护制定完善的安全管理制度,开展安全检查,严格执行安全作业规程,采取防火、防爆、防中毒等措施,保障施工安全。

打井工程专项施工技术方案

打井工程专项施工技术方案

打井工程专项施工技术方案Document serial number【NL89WT-NY98YT-NC8CB-NNUUT-NUT108】打井工程专项施工技术方案一、施工组织计划依照设计图纸提供的现场土质报告,结合现场的实际情况,特制定打井工程专项施工技术方案。

取水管井工艺流程:确定井位→ 准备工作→ 施钻→ 下管→ 填料→ 洗井 → 验收。

(一)基本规定井位的确定,应考虑下列因素:1)需水量和水质要求;2)地下水资源可靠;3)城镇规划和现有给水设施;4)施工、运行和维护方便;5)有足够的卫生防护范围;6)需水量增加时,有扩建可能。

(二)施工组织打井队将按照工程总进度计划安排进行制定工程任务计划,同时打井技术负责人对机组进行技术、安全交底,机长和机组技术人员负责按有关技术、质量、安全规程规范进行施工。

在安装、成孔、下管、填料、洗井、抽水试验各个工序完工后会同甲方负责人验收;待工程全部完工后甲、乙双方共同验收。

(三)计划工期打井工期为4个工作日。

(四)质量标准成井质量满足中华人民共和国国家标准GB50296-99供水管井技术规范和中华人民共和国行业标准SL256-2000机井技术规范中有关技术要求:1、井深:20m;2、井管直径:400mm;3、含砂量:小于1/200000(体积比);4、出水量:大于等于40立方米每小时;5、井身应圆正;6、井的顶角及方位角,不能突变;7、井深100m以内,井身顶角倾斜,不能超过1°。

(五)准备工作、凿井、下管、填料、洗井、封井、设备安装工序要求。

1、准备工作接到进场许可后,确定井位,组织设备进场,进行电源安装,泥浆坑、蓄水池的开挖,全部准备工作就绪后准备进行施工。

2、凿孔该工程钻孔所一眼使用的是CZ30型冲击钻机、一眼使用圆心钻机。

钻进方法为采用泥浆护壁钻进,终孔后,用直径10毫米钢筋加钻扩孔,把护壁泥浆清除,达到水系通畅。

3、下管(1)根据地层分布,与甲方确定井管结构并配管,并会同甲方查验井管质量。

河池横向打井工程施工方案

河池横向打井工程施工方案

一、工程概况本工程位于河池市某区域,工程内容为横向打井施工。

该工程主要目的是为了满足地下水资源开发利用需求,为周边居民提供生活用水和农业灌溉用水。

工程井深约50米,井径约600毫米。

二、施工方案1. 施工准备(1)组织机构:成立工程指挥部,负责施工全过程的管理和协调。

(2)人员配备:组织专业施工队伍,包括井架搭建、钻探、测量、安全等岗位人员。

(3)设备准备:准备钻机、井架、电缆、钻杆、泥浆泵、振动筛、泥浆池等设备。

(4)材料准备:准备水泥、钢筋、混凝土、泥浆、钻井液等材料。

2. 施工工艺(1)钻探施工1)根据地质勘察报告,确定钻探参数,如钻头直径、钻探深度等。

2)安装钻机,调试设备,确保设备正常运行。

3)进行钻探作业,按照设计要求进行钻探。

4)钻探过程中,注意观察地层变化,发现异常情况及时采取措施。

(2)井壁支护1)根据地质条件,选择合适的支护材料和方法。

2)在钻探过程中,进行井壁支护,确保井壁稳定。

(3)井口处理1)完成钻探后,进行井口处理,包括井口盖板、井口围栏等。

2)检查井口尺寸,确保井口符合设计要求。

3. 施工质量控制(1)严格按照施工规范进行施工,确保工程质量。

(2)加强施工过程中的质量检查,发现问题及时整改。

(3)对施工人员进行技术培训,提高施工人员的操作技能。

4. 安全施工(1)制定安全施工方案,确保施工安全。

(2)加强施工现场安全管理,防止事故发生。

(3)对施工人员进行安全教育,提高安全意识。

三、施工进度安排1. 施工准备阶段:1个月2. 钻探施工阶段:2个月3. 井壁支护及井口处理阶段:1个月4. 整改及验收阶段:1个月总计:5个月四、结语本工程通过合理的施工方案,确保工程质量、安全和进度。

在施工过程中,我们将严格执行各项规定,确保工程顺利完成。

打井工程专项施工技术方案

打井工程专项施工技术方案

打井工程专项施工技术方案一、施工组织计划依照设计图纸提供的现场土质报告,结合现场的实际情况,特制定打井工程专项施工技术方案。

取水管井工艺流程:确定井位→ 准备工作→ 施钻→ 下管→ 填料→ 洗井 → 验收。

(一)基本规定井位的确定,应考虑下列因素:1)需水量和水质要求;2)地下水资源可靠;3)城镇规划和现有给水设施;4)施工、运行和维护方便;5)有足够的卫生防护范围;6)需水量增加时,有扩建可能。

(二)施工组织打井队将按照工程总进度计划安排进行制定工程任务计划,同时打井技术负责人对机组进行技术、安全交底,机长和机组技术人员负责按有关技术、质量、安全规程规范进行施工。

在安装、成孔、下管、填料、洗井、抽水试验各个工序完工后会同甲方负责人验收;待工程全部完工后甲、乙双方共同验收。

(三)计划工期打井工期为4个工作日。

(四)质量标准成井质量满足中华人民共和国国家标准GB50296-99供水管井技术规范和中华人民共和国行业标准SL256-2000机井技术规范中有关技术要求:1、井深:20m;2、井管直径:400mm;3、含砂量:小于1/200000(体积比);4、出水量:大于等于40立方米每小时;5、井身应圆正;6、井的顶角及方位角,不能突变;7、井深100m以内,井身顶角倾斜,不能超过1°。

(五)准备工作、凿井、下管、填料、洗井、封井、设备安装工序要求。

1、准备工作接到进场许可后,确定井位,组织设备进场,进行电源安装,泥浆坑、蓄水池的开挖,全部准备工作就绪后准备进行施工。

2、凿孔该工程钻孔所一眼使用的是CZ30型冲击钻机、一眼使用圆心钻机。

钻进方法为采用泥浆护壁钻进,终孔后,用直径10毫米钢筋加钻扩孔,把护壁泥浆清除,达到水系通畅。

3、下管(1)根据地层分布,与甲方确定井管结构并配管,并会同甲方查验井管质量。

(2)下管前适当稀释泥浆。

(3)用提吊下管法依次下管。

4、填料沿井管四周均匀连续填入,随填随测,所填入料的数量及深度与设计量、深度相符。

打井工程施工设计方案和技术措施方案

打井工程施工设计方案和技术措施方案

打井工程施工设计方案和技术措施方案在进行打井工程施工设计方案和技术措施方案时,需要考虑以下几个方面:项目概况、项目技术标准、施工组织、施工工艺和质量控制等。

一、项目概况:1.1工程名称:打井工程施工设计方案和技术措施方案;1.2所在地:具体地理位置;1.3工程内容:打井的目的和范围;1.4工程条件:气候、地质等条件。

二、项目技术标准:2.1按照相关国家规范、标准和行业规范进行设计;2.2采用符合环保要求的设备和工艺;2.3注意施工安全,符合相关安全标准。

三、施工组织:3.1组织机构:设立专门的施工组织部门,明确负责人和各成员的职责;3.2项目计划:制定详细的施工计划,包括时间安排和工作内容;3.3人员配备:根据工程规模和工作内容,组织相应的人员,并确保其具备相关技能和经验;3.4物资准备:准备所需的材料和设备,并进行有效配备。

四、施工工艺:4.1钻孔工艺:根据地质情况选择合适的钻井设备和工艺,包括钻孔方式、钻井液的配方和处理等;4.2壁护工艺:对井孔进行壁护,防止塌方和井壁破坏,根据地质条件选择合适的壁护方法;4.3沉井工艺:对已钻完的井进行沉井,需要考虑井壁稳定、沉井装置等因素;4.4完井工艺:对井眼进行清洗、封堵和修整等工艺,确保井眼畅通和井筒强度。

五、质量控制:5.1施工质量要求:根据相关标准和规范,制定施工质量要求,并监督施工过程中的执行情况;5.2质量监控:建立质量监控机制,对施工过程进行实时监测,并对可能出现的问题及时进行处理;5.3施工记录:对施工过程进行详细记录,包括材料使用情况、施工参数、质量检测结果等,方便后期的验收和复查;5.4质量验收:根据相关要求,进行施工质量验收,确保施工结果符合设计要求和相关标准。

总结:打井工程施工设计方案和技术措施方案是确保打井工程施工顺利进行、达到设计要求的重要步骤。

通过制定合理的施工组织、施工工艺和质量控制措施,可以最大程度地减少施工风险,提高施工质量,保障工程安全和稳定运行。

打井工程施工方案及工艺方法

打井工程施工方案及工艺方法

打井工程施工方案及工艺方法一、项目概况本打井工程位于市区,包括井下作业和井口作业。

井深1200米,孔径约为400毫米。

二、施工方案1.施工准备1.1完成必要的勘查和设计工作,确定井的位置和孔径。

1.2落实施工用地,并搭建临时施工平台。

1.3采购必要的工程设备和材料,包括钻井机、钻头、钻杆、套管等。

1.4成立专业施工队伍,包括钻井工、矿井工、电工、测量工等。

2.井下作业2.1钻井前,进行井底防喷措施,安装套管和钻井液循环系统。

2.2钻井过程中,根据地质情况及时调整钻头类型和钻速。

2.3钻到设计井深后,进行井下完井工作,包括投放套管、水泥固井等。

2.4进行井底地质采样和测量工作,以获取地下地质信息。

3.井口作业3.1安装井口设备,包括钻井架、井口控制阀等。

3.2进行井头固井作业,以确保井身的完整性和安全性。

3.3安装井口装置,如压力计、流量计等,以方便后续的运行和维护。

4.完工验收4.1施工完成后,进行井内及井外的清理工作。

4.2进行井口装置和井内设备的检验和测试,确保各项指标符合要求。

4.3编制施工记录和验收报告,交由相关部门进行验收。

三、工艺方法1.钻探工艺方法1.1采用旋转钻进法,利用钻机的旋转力和推进力进行钻孔。

1.2钻孔过程中要根据地质情况调整钻头类型和钻速,以提高效率并减少钻具损耗。

2.完井工艺方法2.1套管工艺:钻孔至一定深度后,下放套管以保证井壁的稳定性和完整性。

2.2水泥固井工艺:在套管下放到设计位置后,进行水泥固井,以保证井身的完整性和防止地下水源交叉污染。

3.井口设备安装工艺方法3.1确定井口位置和尺寸,进行井口尺寸调整和加固。

3.2按照设计要求安装钻井架、控制阀等,保障井口设备的牢固和可靠性。

4.井口装置安装工艺方法4.1确定井口装置类型、参数和数量,按照设计要求安装。

4.2进行压力测试和流量测试,确保井口装置的性能指标符合要求。

综上所述,本打井工程的施工方案和工艺方法涵盖了钻探、完井、井口作业以及井口装置的安装,能够确保井身的完整性、安全性和运行稳定性,为后续的井下开采提供可靠的技术支持。

打井专项施工方案

打井专项施工方案

打井专项施工方案打井是一项建筑施工中常见的工程,其目的是为了获取地下水资源。

下面是一个完整版的打井专项施工方案,详细说明了施工过程、安全措施和质量要求。

一、项目概况:本项目位于XX市YY区,用地面积为1000平方米,用于建设一处农田灌溉用的打井工程。

二、施工目标:1.打井井深:预计井深为100米;2.水源质量:要求水源清洁、无污染。

三、施工准备:1.组织施工队伍:组织一支熟练的施工队伍,包括井工、孔工、起重工和水泵操作工等;2.采购施工设备:采购井灯、起重机、抽水泵、排水管、井筒钢管等设备;3.确定施工位置:根据地质勘探报告,在拟定位置上进行施工。

四、施工过程:1.场地布置:a.清理施工场地,确保周围环境整洁;b.搭建施工工棚,提供工作和休息场所;c.搭建安全警示标志牌,警示施工区域。

2.井口准备:a.确定井口位置,在地面上固定井台;b.安装起井工具,包括井灯和吊杆。

3.井身钻探:a.根据钻孔机的安全使用手册,操作钻孔机进行钻探;b.严格按照设计井深进行钻探;c.定期检查井筒是否完整,及时发现并修复井壁塌方、基岩破碎等问题。

4.施工结束:a.达到设计井深后,停止钻探;b.清理井底灰土,保持清洁;c.进行水质检测,确保水源符合要求。

五、安全措施:1.工地安全:a.在施工现场显著位置展示安全警示标语;b.工人必须穿戴安全防护设备;c.安排专人负责现场安全监督和管理;d.防止施工现场滑倒、跌落、触电等事故。

2.设备安全:a.井灯必须符合相关安全标准;b.起重机必须经过专业检测并获得使用许可证;c.严格遵守起重机使用规程,确保操作安全。

3.防火防爆:a.施工现场严禁吸烟;b.使用安全电器设备,并定期检查维护;c.防止油漆、溶剂等易燃物品与火源接近。

六、质量控制:1.施工前要进行地质勘探,确保打井位置合适;2.设备材料要求合格、安全,并经过专业检测与认证;3.按照施工工艺规范进行操作,确保施工质量;4.进行水质检测,并根据结果进行必要的水质处理。

海边打井工程施工方案

海边打井工程施工方案

海边打井工程施工方案一、工程背景及概述海边打井工程是指在海边地区进行井研打井的施工过程。

由于海边地区地下水资源丰富,打井是一种重要的获取地下水方式。

海边打井工程施工具有一定的挑战性,需要克服海水侵蚀、地质条件复杂、环境保护等诸多难题。

本方案旨在对海边地区打井工程施工过程提供一套系统的解决方案,以确保工程施工顺利进行,同时最大限度保护海岸环境。

二、工程内容及技术要求1. 工程内容:本次工程是在海边地区进行的打井工程,需完成以下工作内容:(1)确定井位:根据地质勘测资料,在海边地区选择合适的井位(2)打井施工:利用机械设备进行钻井施工,井深度约为100-300米(3)安装井管:在井内安装井管,并进行井口封堵2. 技术要求:(1)确保钻井设备和井材符合国家标准,保证工程施工质量(2)根据地质条件,采取合理的钻井技术,确保安全、稳定、高效地进行钻井作业(3)严格控制施工过程中的污染排放,保护海洋环境三、施工前准备1. 勘察和设计阶段:(1)对海边地区进行地质勘测,确定井位(2)制定详细的施工方案和施工图纸,为施工提供依据2. 材料和设备准备:(1)准备好符合国家标准的钻井设备和井材(2)为施工区域提供所需的劳保用品、劳动保护设备和生活保障设施四、施工过程1. 井位确定:(1)根据地质勘测资料,选择合适的井位(2)根据地质条件,确定井的深度和直径2. 钻井施工:(1)搭设起重机和钻机,并对设备进行检查和调试(2)启动钻机,进行钻井作业(3)根据地质情况进行取芯取样,并掌握地层结构特征3. 安装井管:(1)井口准备:清理井眼,为安装井管做好准备(2)安装井管:利用井口防喷装置,将井管缓慢下放(3)井口封堵:在井口进行封堵,并安装相应的井口设备4. 施工环保:(1)严格控制污染排放,并进行必要的污染治理(2)保证施工现场的整洁,避免垃圾和污染物的直接排放到周边海域五、施工后工作1. 施工总结:对整个施工过程进行总结,记录施工中的经验和不足,为今后类似工程提供借鉴2. 环境整治:对施工现场进行彻底的清理,清除施工垃圾和封堵材料等,保证环境整洁3. 安全检查:进行工程验收,并对井口及周边设施进行安全检查,确保施工安全可靠六、安全与监测1. 安全措施:(1)施工过程中严格遵守操作规程,确保工程安全(2)对施工现场人员进行安全教育和培训,提高安全意识2. 监测与预警:(1)监测施工现场的环境条件,防范意外事件的发生(2)利用监测设备对井下地层情况进行实时监控,及时发现异常情况并做出预警七、总结与展望本方案对海边打井工程施工过程给出了一套系统的解决方案,并提出了具体的技术要求和施工步骤。

钻井打井工程施工方案

钻井打井工程施工方案

钻井打井工程施工方案一、工程概述钻井打井工程是指为了开发地下水资源或者进行地质勘探等目的,通过机械设备在地下进行钻孔作业,以获取地下水或者地质信息的一项工程。

钻井打井工程的施工需要经过周密的工程规划和设计,以确保施工安全、施工质量以及施工进度的实现。

本方案针对钻井打井工程的施工过程进行细致的规划和设计,包括工程前期准备、主体施工、施工监测、保障措施等内容,以确保工程施工的顺利进行。

二、施工前期准备1. 确定施工地点:根据地质勘探资料和现场实地考察,确定钻井打井的具体位置。

2. 编制施工方案:根据地质环境、水文条件、地质勘探资料等,编制详细的施工方案,包括施工工艺、安全措施、环境保护措施等。

3. 选派施工队伍:根据施工任务的复杂程度和工程规模,选派经验丰富的施工人员参与施工队伍,并组建专业的施工队伍。

4. 采购施工设备:根据施工方案的要求,采购相应的钻机、压裂设备、管柱等施工设备。

5. 提前准备材料:对施工过程中需要使用的材料进行预先准备,包括钻具、管柱、水泥、砂浆等。

6. 制定施工计划:根据施工任务的要求以及地质条件的复杂程度,制定详细的施工计划,并安排好施工进度。

三、主体施工1. 地面平整:在施工地点进行地面平整,以确保施工设备的稳定运行。

2. 安装钻机:根据施工方案要求,选择合适的钻机,并进行安装调试工作。

3. 钻井作业:根据地质勘探资料和现场地质条件,确定钻孔的设计深度和钻孔的直径,并进行钻井作业。

4. 固井工作:在完成钻孔后,对钻孔进行固井处理,包括选用合适的管柱、水泥灌注等工序。

5. 下井施工:如需要进行地下水获取或者地下水寻找工作,对井下设备的安装和调试。

6. 完井调试:对完成的井进行水泵、压裂等设备的安装和调试工作。

7. 现场监测:对施工现场进行监测,确保施工过程的安全和顺利进行。

四、施工监测1. 实施现场监测:对施工过程中的关键节点和关键部位进行实时监测,发现问题及时处理。

2. 完成记录报告:及时对施工过程进行记录和报告,包括施工日志、监测报告、质量验收报告等。

打井施工方案三篇

打井施工方案三篇

打井施工方案三篇篇一:打井施工方案第一章工程概况1.工程概况xx20XX年度小型农田水利重点县工程第二标段涉及于xx镇的xx村、xx村、xx 村、xx村、xx村、xx村、xx村、xx村、xx村、等9个行政村。

建设内容为新打机井工程。

第二章机井施工方法1施工准备1.1应做到路通、水通、电通,施工场地平整。

1.2钻前应按质量要求,检查钻井设备各零部件,不合格的不得使用。

1.3泥浆循环系统的泥浆池和沉砂池的容积,必须满足施工储和沉砂的要求。

1.4管井施工所需管材、滤料、粘土及其他材料,必须按设计要求在开钻前准备好,并及时运往井场。

2设备选择2.1打井设备选择300型钻机2台。

2.2钻机就位钻机及附属物设备的安装,必须基础坚实,安装平稳,布局合理,便于操作。

在钻进过程中不得位移。

2.3钻进2.3.1采用正循环钻进。

2.3.2松散层钻进时,应根据钻进机具和地层岩性采取水压护壁或泥浆护壁。

采用水压护壁时,孔内一般应有3m以上的水头压力;采用泥浆护壁时,孔内泥浆面距地面应小于0.5m。

2.3.3钻进时用的泥浆一般地层泥浆密度应为1.1—1.2,遇高压含水层或易塌地层,泥浆密度可酌情加大。

泥浆粘度为18-22S、胶体率不低于70%。

2.3.4停钻期间,应将钻具提至安全孔段位置并定时循环或搅动孔内泥浆;泥浆漏失必须随时补充,如孔内发生故障,应视具体情况调整泥浆指标或提出钻具。

2.3.5井孔倾斜度应符合规范规定。

钻进时要合理选用钻进参数,必要时应安装钻铤和导正器。

3疏孔、换浆和试孔3.1松散层中的井孔,终孔后应用疏孔器疏孔,疏孔器外径应与设计井孔直径相适应,长度一般不少于8m,达到上下畅通。

3.2泥浆护壁的井孔,除高压自流水层外,应用比原钻头直径大10-20mm的疏孔钻头扫排除异己,破除附着在开采层孔壁上的泥皮。

孔底沉淀物排净后,及时向孔内送放入稀泥浆,使孔内泥浆逐渐由稠变稀,不得突变。

泥浆密度应小于1.1,出孔泥浆与入孔泥浆性能接近一致,孔口捞取泥浆样应达到无粉砂沉淀的要求。

打井专业工程施工方案

打井专业工程施工方案

打井专业工程施工方案一、施工前准备工作在进行打井专业工程施工之前,首先需要进行充分的准备工作。

包括设计方案的编制、现场勘探、材料采购、机械设备的准备等,确保施工过程中的安全和高效。

1.设计方案的编制在进行打井工程之前,需要根据地质条件、水文地质条件、水源的需求等因素制定相应的打井设计方案。

设计方案应包括井的位置选定、井的深度、井筒材料、井口结构等综合考虑多方面因素,并且需要符合相关的国家标准和规范要求。

在制定设计方案的过程中,需要充分考虑工程的安全性、经济性和实用性。

2.现场勘探在设计方案编制完成后,需要对工程施工现场进行勘探。

勘探内容包括地质地貌勘察、地下水埋深勘察、地下水水位勘察、地质构造勘察等。

通过现场勘探,可以获得施工现场的具体地质情况,为后续施工工作提供重要的依据。

3.材料采购根据设计方案的要求,需要进行相应的材料采购。

包括井筒材料、管道材料、水泵设备、安全防护设备等。

材料采购需要考虑质量、价格和供货周期等因素,确保施工过程中材料供应的及时性和充分性。

4.机械设备的准备在施工前需要准备相应的机械设备。

包括井筒钻机、水泵设备、输水管道等。

机械设备的准备需要根据设计方案的要求和施工现场的具体情况,选择合适的设备类型和规格,并进行充分的检修和调试。

二、施工方案1.井口挖掘在进行打井工程施工之前,首先需要对井口进行挖掘。

井口挖掘的深度和直径需要根据设计方案的要求进行确定。

在进行井口挖掘的过程中,需要注意安全防护措施,确保井口挖掘的安全性和稳定性。

2.井筒钻进井筒钻进是打井工程的关键环节。

在进行井筒钻进的过程中,需要选择合适的井筒钻机,并按照设计方案的要求进行操作。

在井筒钻进的过程中,需要特别注意井筒的钻孔质量和稳定性,确保井筒钻进的顺利进行。

3.井筒支护井筒钻进完成后,需要进行井筒的支护工作。

井筒支护的目的是确保井筒的稳定性和安全性。

在进行井筒支护的过程中,需要选择合适的支护方式和材料,并进行严格的施工操作,确保井筒支护的质量和效果。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

打井工程专项施工技术方案一、施工组织计划依照设计图纸提供的现场土质报告,结合现场的实际情况,特制定打井工程专项施工技术方案。

取水管井工艺流程:确定井位→准备工作→施钻→下管→填料→••洗井••→••验收。

(一)基本规定井位的确定,应考虑下列因素:1)需水量和水质要求;2)地下水资源可靠;3)城镇规划和现有给水设施;4)施工、运行和维护方便;5)有足够的卫生防护范围;6)需水量增加时,有扩建可能。

(二)施工组织打井队将按照工程总进度计划安排进行制定工程任务计划,同时打井技术负责人对机组进行技术、安全交底,机长和机组技术人员负责按有关技术、质量、安全规程规范进行施工。

在安装、成孔、下管、填料、洗井、抽水试验各个工序完工后会同甲方负责人验收;待工程全部完工后甲、乙双方共同验收。

(三)计划工期打井工期为4个工作日。

(四)质量标准成井质量满足中华人民共和国国家标准GB50296-99供水管井技术规范和中华人民共和国行业标准SL256-2000机井技术规范中有关技术要求:1、井深:20m;2、井管直径:400mm;3、含砂量:小于1/200000(体积比);4、出水量:大于等于40立方米每小时;5、井身应圆正;6、井的顶角及方位角,不能突变;7、井深100m以内,井身顶角倾斜,不能超过1°。

(五)准备工作、凿井、下管、填料、洗井、封井、设备安装工序要求。

1、准备工作接到进场许可后,确定井位,组织设备进场,进行电源安装,泥浆坑、蓄水池的开挖,全部准备工作就绪后准备进行施工。

2、凿孔该工程钻孔所一眼使用的是CZ30型冲击钻机、一眼使用圆心钻机。

钻进方法为采用泥浆护壁钻进,终孔后,用直径10毫米钢筋加钻扩孔,把护壁泥浆清除,达到水系通畅。

3、下管(1)根据地层分布,与甲方确定井管结构并配管,并会同甲方查验井管质量。

(2)下管前适当稀释泥浆。

(3)用提吊下管法依次下管。

4、填料沿井管四周均匀连续填入,随填随测,所填入料的数量及深度与设计量、深度相符。

5、封井为截断上层被污染的水层,按设计要求在适当深度填入优质料土,适宜段用粘土做成的球(块)状,大小为20-30mm,且在半干(硬塑或可塑)状态下缓慢填入,止水厚度不得小于5米。

6、洗井根据GB50296-99 4.6的要求:(1)洗井及时。

(2)该井采用活塞拉孔和空压机反冲、正掏联合洗井法,以达到出水量和含砂量的要求。

(3)洗井后进行抽水试验,确定该井出水量、含砂量。

(4)抽水试验后期取水样进行水质分析。

二、施工平面布置施工占地面积以井眼为中心,面积100平米。

三、安全生产、文明施工、环境保护现场文明施工管理是体现企业管理水平的窗口,也是有效杜绝安全隐患的根本途径。

根据本工程的特点,特制定以下各项建设工程安全防护、文明施工与环境保护措施。

(一)安全防护、文明施工与环境保护1、井机支撑:井机利用三角支撑,做到牢固可靠,施工人员定期对支撑部分进行检查,发现隐患及时处理。

2、安全警示标志牌:在易发生伤亡事故(或危险)处设置明显的、符合国家标准要求的安全警示标志牌。

3、现场围档:现场采用封闭围档,高度不小于1.8米。

4、场容场貌(1)场地平整,道路通畅;5、现场防火:消防器材配置合理,符合消防要求。

(二)文明施工临时设施:1、现场办公生活设施:(1)生活区与作业区分开设置,保持安全距离;2、施工现场临时用电;(1)配电线路:A、按照TN-S系统要求配备四芯电缆和三芯电缆;B、对靠近施工现场的外电线路,设置木质、塑料等绝缘体的防护设施。

(2)配电箱开关箱A、按三级配电要求,配备总配电箱、分配电箱、开关箱三类标准电箱。

开关箱应符合一机、一箱、一闸、一漏。

三类电箱中的各类电器应是合格品。

B、按两极保护的要求,选取符合容量要求和质量合格的总配电箱和开关箱中的漏电保护器。

(3)接地保护装置:施工现场保护零线的重复接地应不少于三处。

(三)环境保护:在施工过程中,认真做到工完、料尽、场地清,施工垃圾及时清理运走,不准在现场长期堆放。

四、技术要求(一)执行规范⑴《供水水文地质勘探规范》(GB50027-2001);⑵《水利水电工程钻孔抽水试验规程》(SL320-2005);⑶《机井技术规范》(SL256-2000)⑷《供水管井技术规程》(GB50296-99)(二)供水井布置供水井布置在拟设计水源井位置,依据初步设计报告供水水井设计参数,在供水井位置成井过程中进行一系列水文地质试验,并且依据有关规程规范对成井提出具体的技术要求。

(三)钻井和成孔工艺要求1、松散层勘探孔钻近可采用水压或泥浆钻近方式。

2、基岩勘探孔,应采用清水钻近。

3、冲洗介质的质量应符合《供水管井技术规范》GB50296的有关规定。

4、在钻近有供水意义的含水层时,严禁采用向孔内投放粘土块代替泥浆护壁。

5、在下过滤器和填滤料前,应将孔内的稠泥浆换为稀泥浆。

6、抽水孔必须及时洗孔,宜洗至水位变化反应灵敏。

7、设置的护口管,应保证在管井施工过程中不松动,井口不坍塌。

(四)成孔质量要求1、孔身各段直径达到设计要求。

2、孔深误差不大于2‰。

3、洗孔结束前的出水含砂量不大于1/2万(体积比)。

(五)水井结构成井管材设计为球墨铸铁管。

下管方法可根据管材允许拉力,井管重量、钻机安全负荷等因数,选择提吊法下管、提吊加浮板法、钢丝绳托盘法、钻杆托盘法下管。

1、松散层中取水水井结构设计(1)管井在高压含水层、粗砂以上的取水层,以及某些极破碎的基岩层水井中,可采用缠丝过滤器或包网过滤器。

中砂、细砂、粉砂层,可采用由金属或非金属的管状骨架缠金属丝或非金属丝,外填砾石组成的缠丝填砾过滤器,以防止含水层水层中的细小颗粒涌进井内,保证井的使用寿命,还可增大过滤器周围的孔隙率和透水性,从而减少进水时的水头损失,增加单井出水量。

填砾厚度,根据含水层的颗粒大小决定,一般为75-150mm。

沉淀管长度,一般为2-10m,其下端要安装在井底。

(2)过滤器过滤器骨架管的孔隙率宜为20-25%,穿孔形状为Φ20mm圆形孔,呈梅花状分布。

骨架管上应有纵向垫筋,垫筋高度宜为6-8mm。

其间距宜保证缠丝距管2-4mm,垫筋两端应设挡箍。

(3)缠丝缠丝材料应采用无毒、耐腐、抗拉强度大和膨胀系数小的线材(规格12号)。

缠丝间距1mm,允许偏差±20%,且不得松动。

(4)滤料填砾方法有:静水填入法,适用于浅井及稳定的含水层;循环水填砾法,适用于较深井;抽水填砾法,适用于孔壁稳定的深井。

滤料必须按标准要求严格筛选,不合格的颗粒含水量不得超过15%。

填砾方法建议采用循环水填砾。

填砾时必须连续均匀。

填滤料规格可按当地已有水井类比,初步定为2-7mm;缠丝过滤器外包网宜选用80-90目网,包两层。

(5)止水封井根据管井对水质的要求进行止水、封井,其位置应尽量选择在隔水性好,井壁规格的层位。

供水井应进行永久性止水、封井,并保证止水、封井的有效性,所有材料不能影响水质。

永久性止水、封井方法有:粘土和粘土球围填法、压力灌浆法。

所用材料为粘土、粘土球及水泥。

本次建议封闭止水粘土采用干燥土球,直径为25-30mm,以半干为宜。

封闭止水深度暂定为:白木村供水水井深度为60m .(6)侧压管为了测量抽水试验时的水位,应在井管外设置侧压管,侧压管管径不小于40mm,过滤器设置参照井管要求。

(六)取标本样(1)取出的土样宜能正确反应原有地层的颗粒促成。

(2)采用鉴别地层岩性的岩、图样时,非含水层宜没3-5m取一个,含水层宜没2-3m 取一个,变层时,应加取一个。

标本样数量不少于0.5kg,按埋深顺序编号暂时保存,以便我室进行现场验收。

(3)采用试验用图样时,厚度大于4m的含水层,宜4-6m取一个,厚度小于4m 的含水层,应取一个。

(4)试验用土样的取土质量,宜大于下列数值:砂1kg、圆砾(角砾)3kg、卵石(碎石)5kg。

(5)基岩岩芯的采取率,宜大于下列数:完整岩层70%;构造破碎带、风化带,岩溶带30%。

(七)原始记录1、所有原始记录均用钢笔或签字笔记录,记录内容要准确、齐全、清晰、整洁。

2、土层记录属性包括埋深、厚度、颜色、土层名称及其特征描述,可参考下表格式。

其中备注栏填标本样位置及编号、施工时间、个含水层地下水水位等。

各含水层要描写其颗粒大小、各颗粒大小、各粒径组成含量。

工程名称:工程编号:埋深厚度颜色土层描述备注记录:量尺:校核:4、记录中“埋深”项记录精度为0.5m。

在钻今过程中,应对水位、水温、冲洗液消耗量、漏水位置、自流水的水头核自流量、孔壁坍塌、涌砂和气体溢出的情况、岩层变层深度、含水量、含水构造和溶洞的起止深度等进行详细描述。

(八)洗井为了使过滤器周围形成一个良好的滤水层,以增大井的出水量,应进行洗井,洗井时抽水时应达到设计深度,洗井完毕厚,井水含砂量应符合设计要求。

常用的洗井方法有:活塞洗井法、压缩空气洗井法、冲孔器洗井法、泥浆泵与活塞联合洗井法、液态二氧化碳洗井法及化学药品洗井法等。

1、松散层的管井在井管强的允许时,宜采用活塞与压缩空气联合洗井,压缩机清底,做到水清砂净,含砂量要求小于1/20万。

2、碎屑岩、岩浆岩地区的管井宜采用活塞、空气压缩机或液态二氧化碳等联合洗井。

(九)抽水试验1、抽水试验前应进行洗井工作,采用活塞洗井或空压机洗井,要求达到水清砂净无沉淀。

2、抽水试验降深采用不间断3次降深,在正式抽水试验前要进行试验抽,以便确定最大降深,最小降深不宜小于0.5米,然后按其最大降深值的1/3、2/3、3/3分三次降深抽水,基岩含水层中的抽水量深宜从大到小,松散层含水层中的抽水降深宜从小到大。

每次抽水稳定延续时间不小于4h,透水性弱或较弱的含水层抽水应适当延长稳定延续时间,同时满足涌水量和动水位稳定的要求。

水位稳定标准:水位波动值不大于3cm;涌水量稳定标准:最大涌水量与最小涌水量的差与常见涌水量之比不大于5% ,且无连续增大或变小的趋势。

3、抽水试验时,动水位和出水量应同时观测,观测的时间宜在抽水开始时的第5、10、15、20、30、40、50、60min各测一次,以后每隔30min测一次。

水位测量工具宜采用点测水位计。

4、抽水试验过程中,应详细记载所发生的有关情况,随时检查和观测记录,并现场绘制Q-S 或Q-Δh曲线和S-t与Q-t曲线,以便进行分析校核抽水结果。

5、抽水试验结束后,应立即观测恢复水位,观测时间位1、2、3、4、6、8、10、15、20、25、30、40、50、60、80、100、120min,以后每隔30min观测一次,直至稳定。

(十)管井验收1、管井竣工后,应由设计、施工及使用单位的代表,在现场按下列质量标准验收:⑴管井的单位出水量与设计单位出水量基本相符。

管井揭露的含水层与设计依据不符时,可按实际抽水量验收;⑵管井抽水稳定后,井水含砂量不得超过二百万分之一(体积比);⑶超污染指标的含水层应严密封闭;⑷井内沉淀物的高度不得大于井深的千分之五;⑸过滤器的安装误差±300mm;⑹井身的弯曲度井深100m以内,井身顶角倾斜,不能超过1°;井深100m以下的井段,每100m,顶角倾斜不得超过1.5°;井段的顶角和方位角不得有突变。
