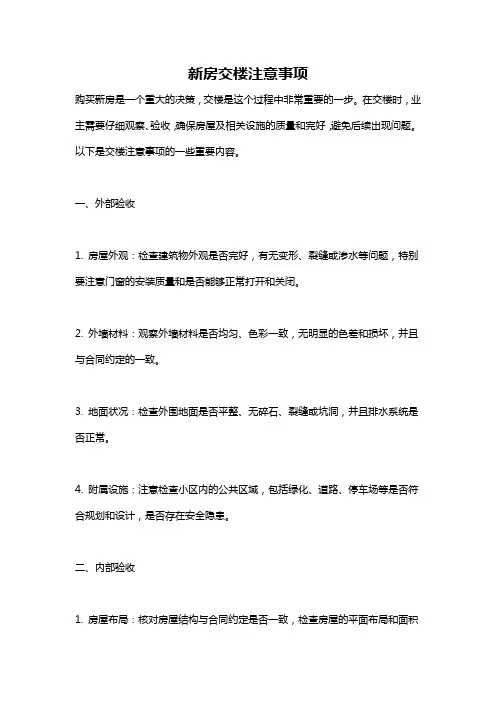

交房应注意的事项:
收房注意事项
有关收房的程序问题,务必请开发商按照国家法律规定,煤气开通费,有线电视开通费等相关费用应该由开发商承担.开发商收取的垃圾清运费需要物价部门核准,无物价部门核准的收费,皆为非法.否则全体业主拒绝收楼.
一、证书方面:1、《竣工验收备案表》;2、测绘部的实测面积文件(即房管局勘丈科出具的<<勘丈报告>>以确认房屋面积);3、《住宅质量保证书》;4、《住宅使用说明书》以上证书缺一不可。如开发商不能提供上述文件,则构成违约,可根据合同约定及法律规定追究违约责任!
二.检验住房是否与所买的户型一致,有无规划设计变更(如层高,窗户位置,管道布线)
三.市政配套与公共配套完备状况,比照商品房合同签订交付条件.
四.仔细读清交房验收单上内容,不要对没有实际检查的东西,随便签字. 另外,对室内的情况及质量不明确的,在收楼文件上可以注明“室内情况尚不清楚”等字样。这一点需要注意。
五.实地验收:
1.结构工程:钢筋是否暴露,墙面是否渗水,是否有裂缝,承重墙,梁,柱是否符合设计规范.
2.梁与柱工程:梁与柱的位置是否影响出入动线与生活动线.
3.层高:其尺寸是否符合图纸标称要求.
4.门窗工程:门的厚度,材质与规格;窗底部滑道是否平滑,窗框的材质与规格;门框,窗框与墙身无过大缝隙. 试试门窗开启是否灵活,目测门与门框、窗与窗框的各边之间是否平行,关上门窗听听隔音效果,同时也了解了它们的密封程度。不过,卫生间的门不要求严丝合缝,为了防水,反而规定下方须离地面1.5厘米。如果你装修要换掉就不太重要了。
5.水电工程:电气线路安装应平整,牢固,顺直,穿墙应有导管,导线加接必须紧密;应按套安装电表或预留表位,并由电器接地装置;照
明器具等低压电器安装支架必须牢固,部件齐全,接触良好,位置正确. A. 防水检查:卫生间地面是否渗漏,可以用塑料袋装满沙子放在地漏上,然后在卫生间蓄一些水,24小时后,到对应的下层卫生间,看其顶部是否渗漏。这个检测最好与上层住户同时进行,这样既可检测自家卫生间的地面是否渗漏,也可检测自家卫生间的顶部是否渗漏。B.给排水检查:上下水管道有无渗、漏、堵现象,打开水龙头便知,尽可能让水流大一点、急一点,试试水压和排水速度。每个地漏要做通水试验,可用桶装满水往里倒,看是否畅通。C.卫生间用电——卫生间内的电源插座应是防潮插座并有防溅措施,照明灯座必须是磁口安全灯座,洗手盆的上方不应有插座。D. 厨卫通风——是否有利于异味、废气等气体的迅速排出,保持室内空气的清洁。
6.室外工程:阳台是否与事先承若及设计图相符,楼宇标识,门牌标识,层位标识,房屋标识是否与实际相符,是否有邮政接收箱,电话线是否进户等,给水情况,水质如何,水流状况,水表计量和供电是否正常.
7、墙地面空裂——墙面的抹灰、地面装饰面层及其他装饰面层是否存在空裂现象,只要用小锤轻轻一敲便知。若听到“空空”
的声音,就是各面层与墙(地)面接触有缝隙,需要返工;若听到沉闷的碰击声,则表明它们接触良好。
8、阳台裂缝——这是比较容易被忽视的地方。房屋的结构问题常出现在阳台,万一发现房间与阳台的连接处有裂缝,很有可能是阳台断裂的先兆,一定要立即通知发展商。
9、电气设备——A.检查电闸及电表是否能控制室内的灯具及室内各插座,方法是拉闸后户内是否完全断电;有分闸的,也应同样分别检查各个分闸是否完全控制各分支线路。B.开关接口——检查一下开关、插座的牢固程度,别忘了打开电话、电视的线路接口,用力拉一拉,看是否结实。
10、插座——检查每个插座的数量及是否已通电。为防止幼童把手指头伸进插座孔中,距离地面30厘米高的插座都必须带保险装置。
11、查抄水表、电表底度。
一收房的一般程序是:
1、发展商在收房前十几天通过挂号信将收房通知单邮递给买家,告知具体收房的时间及须准备的资料。
2、买家应在收房通知单上注明的时间(通常是30天左右)内带齐所需文件资料(包括收房通知书、业主身份证复印件、原缴交房款收据等单据、购房合同等)到指定单位(楼盘现场)办理收房入住手续。如购房者在约定时间内没有办理相关手续,则视为发展商已实际将该房交付买家使用,买家从通知单的最后期限之日起承担所有购房风险责任及税费。
3、楼房现场验收
1)发展商应首先出示
1《房地产开发建设项目竣工综合验收合格证》
2《建筑工程质量认定书》《住宅使用说明书》《住宅质量保证书》
3《建筑工程竣工备案表》(《竣工备案表》上有没有建委同意备案的章)
4《商品房面积测绘技术报告书》(盖测绘队公章)
5《住户验房交接表》
6《楼宇验收记录表》
7管线分布竣工图(水、强电、弱电、结构)
如果开发商不能提供这些文件,您可以拒绝收房。
【提示】:开发商在交房时向业主提供的《竣工验收备案表》、《住宅质量保证书》和《住宅使用说明书》必须为原件而不是复印件。
2)买家缴交身份证复印件、收房通知书,领取房屋钥匙,并由商家接待人员带领,到所购楼房依双方约定的交楼标准查验楼房状况。
3)依原合同约定标准验楼。
4)验完楼后,买家按实际验收情况填写《住户验房交接表》,同时将水表、电表底数抄在指定表格(一般附在《验房交接表》中);如有不满意的地方,可提出意见并将意见填写在《楼宇验收记录表》中,作为书面依据,如发展商未准备有关表格,买家应另以书面形式将意见送交发展商。
5)根据买家意见,买卖双方协商解决办法,如属可整改内容,应协商并签署有关整改维修文件,约定下次验收时间,一般不应超过15天;无法在15日内解决的,双方应当就解决方案及期限达成书面协议
6)如对楼房基本满意,向开发商索取单独的“二书”和竣工后房屋水电管线图,交纳尾款、配套设施费后,再领钥匙,并签署钥匙凭条。业主领取钥匙并签署《住宅钥匙收到书》,在《住户验房交接表》上签字认可。
4、办理入住手续
1)换发票、缴交各项相关费用;
2)填写《住户档案表》、《入住协议》、《消防责任书》等表格;
3)领取《住户手册》、《服务指南》等各种入住手册及赠送品。
二做好充分准备
接到发展商寄来的收房通知书起,收房准备工作就应该开始。
收房前的准备宜细不宜漏。首先应看清发展商约定的收房时间,确定具体收房日期。然后是要找出购房合同,仔细研究合同中的交楼约定,充分了解哪些标的物是发展商必须交付的,交楼时你的权益有哪些。
其次,是要准备齐各种相关资料,包括申办产权证需要的原购房合同(契约),各期还款单据(发票或用于换发票的收据),如属按揭购房的要带上银行贷款合同,还有业主本人的身份证、常住人员的相片,收房通知书,等等。
最后,当然要找一位有经验的收房专家做伴。如果身边有位懂房地产、建筑、法律或曾经买过房、收过楼验过房的专家或朋友帮忙,可以大大减少收房验房细节上的疏漏。找多些人一起收房,附带要准备的还有度量用的尺子,以及矿泉水、面包等饮料与点心,还有面巾纸,以备收房时东奔西走又排队又爬窗,又要与发展商争论,脚酸腿疼口干肠饿又没有能量补充。
三查看“三书一证一表”
“三书”是指《住宅质量保证书》、《住宅使用说明书》、《建筑工程质量认定书》,“一证”是指《房地产开发建设项目竣工综合验收合格证》,
“一表”是指《竣工验收备案表》。
《建筑工程质量认定书》是房屋通过有关部门质量验收的凭证;
《房地产开发建设项目竣工综合验收合格证》是房产项目通过有关部门综合验收凭证;
《竣工验收备案表》是楼盘向主管部门上报验收备案的详细资料,是开发商必须对楼盘负责的标记文件。
这三份文件是楼盘通过验收,经过国家有关部门权威认可的标记,是发展商交楼的必要条件。但有不少发展商在楼房未经验收时就发出收房通知单,如购房者不明就里稀里糊涂收了楼并签了相关文件,根据契约自由、自治的原则,一旦签了字,就视为对楼宇质量的认可。打起官司来购房者难以得到法律的支持。
《住宅质量保证书》是开发商针对房屋质量及保修期限、范围的承诺。
《住宅使用说明书》是针对房屋设计、施工及验收中的各项具体技术指标,如抗震指标、墙体结构类型等的相关说明。
因此,购房者收房前可千万记住要求发展商出示“三书一证一表”,确定该楼已验收合格,并且与购房合同一致,只有证件齐全了,你才能签署入住单,收房。
四收房过程见招拆招
●陷阱一:收房时限
发展商约定的收房时限一般在收房通知书寄出30天内,按有关规定,如购房者在约定时间内没有到指定地点办理相关手续,则一般视为发展商已实际将该房交付买家使用,买家应从通知单的最后期限之日起承担所有购房风险责任及税费。收房通知书一般以挂号信方式寄出。
对策:购房者在购房时切记要写清楚邮寄地址(一定要容易接收并能保障亲自签收的地点),如合同约定的收房期恰遇上购房者出差等,可通过电话或亲友咨询具体情况。有特殊情况不能如期到场的,可以书面形式委托亲友、律师帮忙,也可及时与发展商联系,商议另行约定时间,并有书面形式确认。
●陷阱二:证件不齐要交楼
