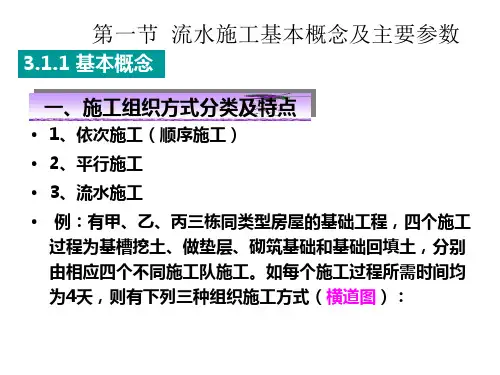

流水施工的主要参数
合集下载
相关主题
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
时间参数
课后作业: 课后作业:
流水施工的主要参数有哪些? 1. 流水施工的主要参数有哪些?其表达符号是 什么? 什么? 划分施工过程时应考虑哪些因素? 2. 划分施工过程时应考虑哪些因素? 划分施工段的基本要求是什么? 3. 划分施工段的基本要求是什么? 4. P101 T10
送君一句
人必须有自信,这是成功的秘密 人必须有自信,
解:
M=M0×施工层数=2×8=16(段) 施工层数= 16(
二、空间参数 划分施工段的基本原则
1.各施工段所消耗的劳动量应大致相等,其相差幅度 各施工段所消耗的劳动量应大致相等, 不宜超过±15% 不宜超过±15% 2. 施工段的数目要适宜 3. 施工段划分界限尽量与施工对象的结构界限相一致 多层施工项目,尽可能使M 4. 多层施工项目,尽可能使M0≥N
定义: 定义: 流水施工工期是指参与流水施工的第一个施工 过程在第一个施工段开始工作到最后一个施工过程在最后 一个施工段的工作结束位置的持续时间。 一个施工段的工作结束位置的持续时间。
计算: 计算:
T=∑Ki,i+1+TN =
ຫໍສະໝຸດ Baidu
内容小结
施工过程( 施工过程(N) 工艺参数 流水强度 流水施工 主要参数 工作面 空间参数 施工段( 施工段(M) 流水节拍( 流水节拍(ti) 流水步距( 流水步距(Ki,i+1) 流水施工工期(T) 流水施工工期(T)
二、空间参数 工作面: 工作面:
在组织流水施工时,某专业工种所必须具备的一定 的活动空间,称为该工种的工作面。
例如: 例如:
砌240砖墙,每个技工的工作面不小于8.5m/人。
三、时间参数 1.流水节拍“ 1.流水节拍“t” 流水节拍
定义:流水节拍是指从事某施工过程的施工班组在一个 定义: 施工段上完成施工任务所需的时间
n-资源种类; 资源种类; S-产量定额
二、空间参数 施工段数“ 施工段数“N”
在组织流水施工时,通常把拟建工程划分为若干个劳动量 在组织流水施工时, 大致相等的区段,这些区段就叫“施工段” 又称“流水段” 大致相等的区段,这些区段就叫“施工段”,又称“流水段” 一般用“ 表示 表示。 ,一般用“M”表示。
第二讲 流水施工的主要参数
第二节 流水施工主要参数
施工过程( 施工过程(N) 工艺参数 流水强度 工作面 空间参数 施工段(M) 施工段( 流水节拍( 流水节拍(ti) 流水步距( 流水步距(Ki,i+1) 流水施工工期(T) 流水施工工期(T)
时间参数
一、工艺参数 施工过程数“ 施工过程数“N”
三、时间参数
定额计算法计算t 定额计算法计算t
Qi Pi ti = = Si .Ri .b Ri b
其中
ti------流水节拍,一般取0.5天的整数倍 Q-------施工过程i的工程量 S-------施工过程i的人工或机械产量定额 R-------施工过程i的人数或机械的台、套数 P-------施工过程的劳动量需求值
施工进度计划的性质和作用 施工方案 工程量的大小与劳动组织 施工过程的内容和工作范围
一、工艺参数 流水强度“ 流水强度“N”
流水强度是指某施工过程在单位时间内所完成的工 程量,一般以V 表示。 程量,一般以Vi表示。
Vi = ∑ Ri Si
i =1
n
V-流水强度; 流水强度; 资源数量; R-资源数量;
施工过程数是指参与一组流水的施工过程的数目“N” 。 施工过程数是指参与一组流水的施工过程的数目“
说明: 说明:
施工过程所包括的范围可大可小,既可以是分部工程、 施工过程所包括的范围可大可小,既可以是分部工程、 分项工程,又可以是单位工程、单项工程。 分项工程,又可以是单位工程、单项工程。
一、工艺参数 划分施工过程应考虑的因素
三、时间参数 2.流水步距“ 2.流水步距“Ki,i+1” 流水步距
流水步距是相邻两施工过程在同一施工段开始工作的时间 间隔。一般也取0.5天的整数倍。当施工过程数为N 间隔。一般也取0.5天的整数倍。当施工过程数为N时,流水 0.5天的整数倍 步距共有N 步距共有N-1个。
三、时间参数 3.流水工期“ 3.流水工期“T” 流水工期
说明: 说明:
如果是多层建筑物的施工, 如果是多层建筑物的施工 , 则施工段数等于单层划分的施 工段数乘以该建筑物的施工层数。 工段数乘以该建筑物的施工层数。即: 表示每一层划分的施工段数) M=M0×施工层数 (M0表示每一层划分的施工段数)
二、空间参数 例如: 例如:
某8层的一个公寓楼,主体施工时,每层划分为2个施工 层的一个公寓楼,主体施工时,每层划分为2 则该主体分部工程共多少个施工段? 段,则该主体分部工程共多少个施工段?
注意: 是一个施工段的时间 注意:
60天 例如:某六层砖混结构住宅,室内抹灰共用60 例如:某六层砖混结构住宅,室内抹灰共用60天,已知每层 分为2个施工段,问抹灰流水节拍为多少? 分为2个施工段,问抹灰流水节拍为多少?
解: t=60/12=5(天) t=60/12=5(天
三、时间参数 流水节拍数值的确定方法: 流水节拍数值的确定方法: 1)定额计算法。 定额计算法。 经验估算法。 2)经验估算法。 工期计算法。 3)工期计算法。 第5章详细 讲解
