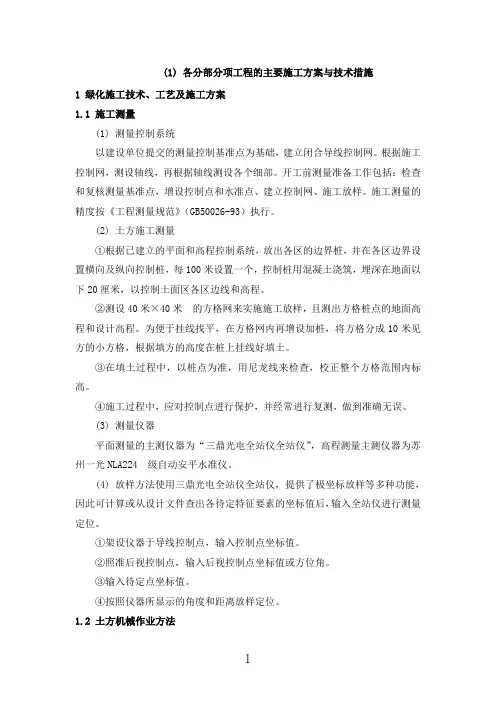

(1)各分部分项工程的主要施工方案与技术措施1 绿化施工技术、工艺及施工方案1.1 施工测量(1) 测量控制系统以建设单位提交的测量控制基准点为基础,建立闭合导线控制网。
根据施工控制网,测设轴线,再根据轴线测设各个细部。
开工前测量准备工作包括:检查和复核测量基准点,增设控制点和水准点、建立控制网、施工放样。
施工测量的精度按《工程测量规范》(GB50026-93)执行。
(2) 土方施工测量①根据已建立的平面和高程控制系统,放出各区的边界桩,并在各区边界设置横向及纵向控制桩,每100米设置一个,控制桩用混凝土浇筑,埋深在地面以下20厘米,以控制土面区各区边线和高程。
②测设40米×40米的方格网来实施施工放样,且测出方格桩点的地面高程和设计高程。
为便于挂线找平,在方格网内再增设加桩,将方格分成10米见方的小方格,根据填方的高度在桩上挂线好填土。
③在填土过程中,以桩点为准,用尼龙线来检查,校正整个方格范围内标高。
④施工过程中,应对控制点进行保护,并经常进行复测,做到准确无误。
(3) 测量仪器平面测量的主测仪器为“三鼎光电全站仪全站仪”,高程测量主测仪器为苏州一光NLA224 级自动安平水准仪。
(4) 放样方法使用三鼎光电全站仪全站仪,提供了极坐标放样等多种功能,因此可计算或从设计文件查出各待定特征要素的坐标值后,输入全站仪进行测量定位。
①架设仪器于导线控制点,输入控制点坐标值。
②照准后视控制点,输入后视控制点坐标值或方位角。
③输入待定点坐标值。
④按照仪器所显示的角度和距离放样定位。
1.2 土方机械作业方法1、推土机(1) 适用范围推距100m以内,效率最高为60m。
用于平整场地,填方预压等。
(2)作业方法推土机开挖的基本作业是铲土、运土和卸土三个工作行程和空载回驶行驶。
铲土时应根据土质情况,尽量采用最大切土深度在最短距离(6~10)内完成,以便缩短低速运行时间,然后直接推运到预定地点。
回填土和填沟塘时,铲刀不得超出土皮边沿。
园林施工投标技术标及施工设计方案范本
园林施工投标技术标及施工设计方案范本一、项目背景及概况该项目位于 xx 地区,总占地面积 xx 平方米,旨在创建一座美丽、宜人、独特的园林景观。
本方案力求通过合理的规划设计、科学的施工工艺和优质的材料以及专业的服务,实现项目的高效完成,为客户提供满意的园林景观。
二、项目目标1.打造一个独特且多样化的园林景观,环境优美和谐,居民喜爱,可以满足大众对于美好生活的向往。
2.提供全面的施工服务,确保项目能够按时按质量完成,包括项目的规划设计、施工工程、材料选型、植物布置、绿化养护等方面。
3.通过科学的施工管理和现代化的工艺手段,保障施工过程安全、环保,降低对周边环境的影响。
三、施工设计方案1.规划设计:依据项目要求,本方案将分为以下几个阶段进行规划设计:(1)初步设计阶段:包括进行场地勘测、了解客户需求、制定初步方案等。
(2)施工图设计阶段:在初步方案的基础上,进行详细设计,包括道路、草坪、花坛、湖泊、树林等的布置。
(3)后期维护计划:制定相应的养护计划,确保园林景观的长期保持美观。
2.施工工程:本方案将采用现代施工工艺和设备,确保施工质量和进度。
施工过程中将注重以下几个方面:(1)土方工程:进行场地整平、填补、夯实等。
(2)硬质景观工程:包括建设道路、搭建观景平台、设置园林雕塑等。
(3)软质景观工程:包括草坪铺设、花坛布置、水体塑造等。
(4)绿化工程:选择适宜的植物,进行栽植和园林养护。
3.材料选型:本方案将选择优质的建筑材料,包括环保材料、耐用材料等,以确保施工质量和园林景观的长久美观。
四、施工方案的创新性与可行性本方案在以下几个方面具有创新性和可行性:1.依据客户需求进行详细的规划设计,确保园林景观的多样化和独特性。
2.优化施工流程,提高施工效率,减少材料的浪费和资源消耗。
3.选择环保材料,注重施工过程的环保措施,减少对周边环境的影响。
4.制定科学合理的养护计划,确保园林景观的长期美观和健康。
五、施工管理与服务保障1.设立专门项目团队,包括工程师、设计师、施工人员等,确保施工过程的专业性和协调性。
(完整版)园林绿化景观工程技术标模版
目录1.施工组织设计:1)主要技术方案和施工方法;2)保证施工质量的主要技术措施以及预防施工质量通病的措施;3)保证工程安全、文明的主要技术措施;4)工程总进度计划表及保证措施;5)施工总体平面布置图、主要施工机械、设备和劳动力用量情况;6)“渣土垃圾”整治措施;7)工程总包管理、施工配合措施;8)养护措施;9)标书编制情况;10)项目组管理人员情况;11)投标文件针对性情况;2.需要补充的内容附表一拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表一、工程概况工程名称:建设单位:二、工程目标及承诺工期目标:总工期300日历天,;质量目标:合格,确保验收通过且满足甲方要求;1)工程质量必须达到合格(硬质铺装质量必须达到装饰工程质量评定标准,绿化验收标准按《城市绿化工程施工及验收规范》(CJJ/T82-99)、《江苏省园林绿化工程质量评定标准(试行)》(2000.3.21)及〈江苏省城市园林绿化植物养护技术规定(试行)〉(2005.5.31)执行)等。
(2)工程质量经验收达不到合格等级标准,承包单位应自费进行返工,工期不予顺延。
(3)本绿化种植工程要求供应的乔木、花、灌木都须无病虫害,未受污染和损伤,植株应分枝良好根系旺盛,每株植物的根系应主根、次根比例适宜。
所有苗木、草皮成活率要求达到100%。
(4)绿化养护:本工程养护期两年届满时组织移交验收;移交验收的不合格部分由承包单位无偿返工并养护至规定养护期限后再次验收。
(5)建设单位委托授权社会专业监理公司进行工程施工全过程监理,施工单位应接受监理工程师的全面监理,及时向监理工程师提供植物检疫凭证、土壤成分分析检测凭证、材料合格证等证书和各类工程施工信息,并为其工作、生活提供方便。
第一章主要技术方案和施工方法第一节土方工程施工方案一、施工前准备(一)人、机、料的准备1、组织好土方施工人员,并进行技术、安全、文明施工教育。
园林景观工程技术标范本

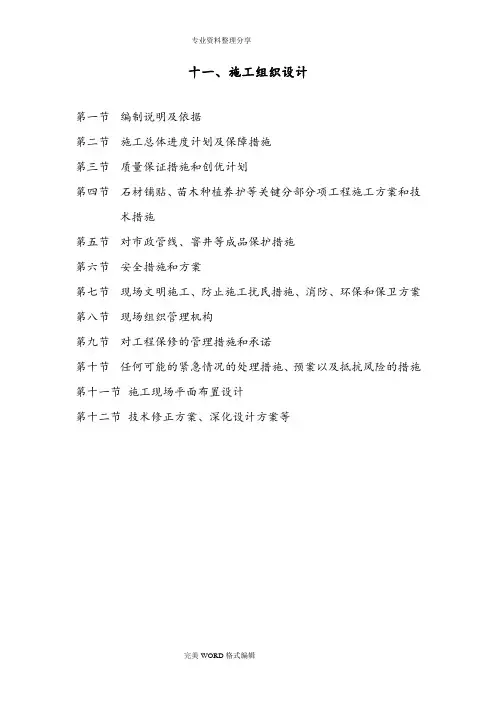

十一、施工组织设计第一节编制说明及依据第二节施工总体进度计划及保障措施第三节质量保证措施和创优计划第四节石材铺贴、苗木种植养护等关键分部分项工程施工方案和技术措施第五节对市政管线、窨井等成品保护措施第六节安全措施和方案第七节现场文明施工、防止施工扰民措施、消防、环保和保卫方案第八节现场组织管理机构第九节对工程保修的管理措施和承诺第十节任何可能的紧急情况的处理措施、预案以及抵抗风险的措施第十一节施工现场平面布置设计第十二节技术修正方案、深化设计方案等第一节编制说明及依据一、编制说明:施工组织设计是指导该工程进行科学管理精心施工的依据,是如期保质完成本项施工任务的保证,是确保工程优质、高效、安全、文明完成本项施工任务的重要技术文件。
我们已充分根据企业自身力量,并结合本工程的特点、难点、现场实地情况综合考虑,编制出合理的、可行的、有效的施工方案。
本施工组织设计是为完成“XXX景观绿化工程”施工阶段提供较完整的纲领性技术文件,在本施工组织设计总指导思想的基础上深化编制出各种专项施工方案,为确保本工程的管理目标的实现提供保障。
二、编制依据:现场及周围环境踏勘观感所得《城市绿化工程施工及验收规范》(CJJA3/T82-2012)《杭州市园林绿化技术规程》《浙江省园林绿化技术规程(试行)》《环境景观室外工程标准》《建筑安装工程质量检测评定标准》《建筑工程地基基础工程施工质量验收规范》(GB50202-2002)《砌体工程施工质量验收规范》(GB50203-2003)《混凝土结构施工质量验收规范》(GB50205-2001)《施工现场临时用电安全技术规范》(JGJ46-88)《建筑工程强制性条文》《建筑机械使用安全技术规程》(JGJ33-2012)《建筑施工安全检查评分标准》(JGJ59-99)其它相关规范标准三、工程概述工程名称: XXX景观绿化工程工程地点:XXXX工程内容:XXX景观绿化工程,具体工作内容包括:施工图和清单范围内的硬质铺装、苗木、小品及水电安装等内容,包括完成本工程的所有的材料采购、供料、加工、运输(含上下车及转运)、安装、配合发包人其他专业分包的收边、收口、修补等配合工作,以及通过验收及保修等全部内容。
园林绿化工程施工投标文件(技术标)

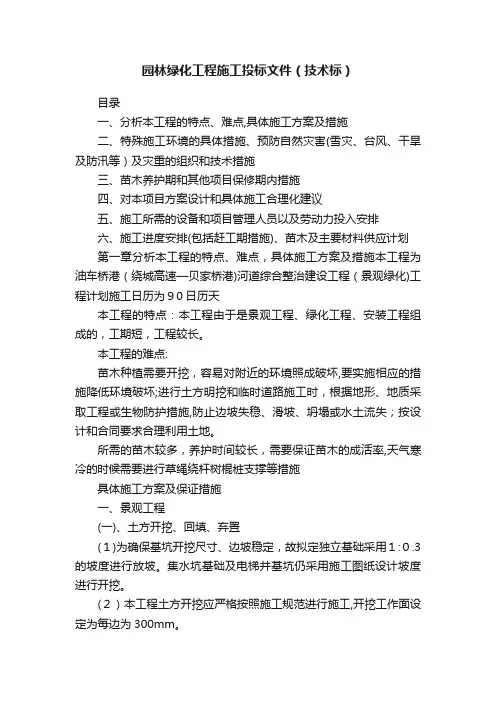

园林绿化工程施工投标文件(技术标)目录一、分析本工程的特点、难点,具体施工方案及措施二、特殊施工环境的具体措施、预防自然灾害(雪灾、台风、干旱及防汛等)及灾重的组织和技术措施三、苗木养护期和其他项目保修期内措施四、对本项目方案设计和具体施工合理化建议五、施工所需的设备和项目管理人员以及劳动力投入安排六、施工进度安排(包括赶工期措施)、苗木及主要材料供应计划第一章分析本工程的特点、难点,具体施工方案及措施本工程为油车桥港(绕城高速—贝家桥港)河道综合整治建设工程(景观绿化)工程计划施工日历为90日历天本工程的特点:本工程由于是景观工程、绿化工程、安装工程组成的,工期短,工程较长。
本工程的难点:苗木种植需要开挖,容易对附近的环境照成破坏,要实施相应的措施降低环境破坏;进行土方明挖和临时道路施工时,根据地形、地质采取工程或生物防护措施,防止边坡失稳、滑坡、坍塌或水土流失;按设计和合同要求合理利用土地。
所需的苗木较多,养护时间较长,需要保证苗木的成活率,天气寒冷的时候需要进行草绳绕杆树棍桩支撑等措施具体施工方案及保证措施一、景观工程(一)、土方开挖、回填、弃置(1)为确保基坑开挖尺寸、边坡稳定,故拟定独立基础采用1:0.3的坡度进行放坡。
集水坑基础及电梯井基坑仍采用施工图纸设计坡度进行开挖。
(2)本工程土方开挖应严格按照施工规范进行施工,开挖工作面设定为每边为300mm。
(3)开挖的基坑,应经常测量和校核其平面位置、水平标高和边坡坡度是否符合要求。
(4)挖运施工中,灵活调度,充分发挥开挖机械的效率,应充分利用施工场地,以退行线路布置机械开挖取土及清理工作。
(5)在小基坑开挖时本工程的抗浮锚杆已经大致施工完毕,因此在进行局部开挖时应注意对锚杆的成品保护,不可强行挖掘锚杆处土方,应预留锚杆四周300mm土方进行人工挖除。
(6)土石方开挖后,采用Ф18(三级钢)1.8m长(钢筋属于一次摊消),每柱附近钎探三点,若发现基层持力层达不到设计要求,由甲方组织监理、地勘、。
园林景观招标文件技术标
一、招标公告1. 招标项目名称:XX园林景观工程项目2. 招标人:XX市XX园林有限公司3. 招标代理机构:XX市XX工程咨询有限公司4. 招标内容:本工程包括但不限于园林景观设计、植物配置、地形塑造、硬质景观施工、水景工程、照明工程、园林小品制作及安装等。
5. 招标地点:XX市XX区XX路XX号6. 招标时间:2023年11月15日至2023年11月19日7. 投标截止时间:2023年11月20日14:008. 开标时间:2023年11月20日14:30二、项目概况1. 项目地点:XX市XX区XX路XX号2. 项目规模:本工程总面积为XX平方米,其中绿化面积XX平方米,硬质景观面积XX平方米。
3. 项目工期:合同工期为XX个月,具体开工及竣工时间以合同约定为准。
4. 项目投资:约XX万元人民币。
三、技术要求1. 设计要求:(1)设计风格应与周边环境相协调,充分体现现代园林景观的特点。
(2)植物配置应科学合理,选用本地适生植物,注重生态效益和景观效果。
(3)地形塑造应充分利用原有地形,达到自然、美观、实用的效果。
(4)硬质景观设计应简洁大方,功能实用,材质环保。
(5)水景工程应设计合理,注重节水、环保。
(6)照明工程应满足功能需求,同时兼顾景观效果。
2. 施工要求:(1)施工过程中应严格按照设计图纸和规范要求进行施工。
(2)施工材料应符合国家相关标准和要求,确保工程质量。
(3)施工过程中应注重环保,减少对周边环境的影响。
(4)施工过程中应确保施工安全,避免发生安全事故。
(5)施工过程中应定期进行质量检查,确保工程质量达到预期目标。
3. 交付要求:(1)工程竣工后,应提交完整的竣工资料,包括设计图纸、施工记录、验收报告等。
(2)工程交付使用后,应提供一年内的保修服务。
四、投标文件要求1. 投标人应具备以下资质:(1)具有独立法人资格;(2)具有园林景观工程设计乙级及以上资质;(3)具有园林景观工程施工二级及以上资质;(4)具有安全生产许可证。
风景园林投标书范本(技术标)模板
风景园林投标书范本(技术标)模板风景园林投标书范本(技术标)完整版模板1. 项目背景本项目是关于设计和建设一座风景园林景观的招标项目。
这个园林景观项目的目标是为了提供一个美丽、舒适和可持续的户外环境,满足人们的休闲、娱乐和社交需求。
2. 技术要求根据本项目的特点和要求,我们要求投标人具备以下技术能力和资质:2.1 设计能力- 具备丰富的风景园林设计经验,能够根据场地特点和需求,提供创新的设计方案。
- 对于植物种类和园林材料有深入的了解,能够根据设计需要进行选择和组合。
- 熟悉CAD和其他相关设计软件,能够提供详细的设计图纸和施工方案。
2.2 施工能力- 具备施工园林景观的资质和经验,能够按时、按质、按要求完成项目施工。
- 有专业的施工团队和设备,能够有效组织和管理施工过程。
- 熟悉园林施工相关法律法规,注重安全和环保。
3. 项目计划根据本项目的时间要求,投标人需要提供详细的项目计划,包括以下内容:3.1 设计阶段计划- 设计方案提交时间:在合同签订后的15个工作日内完成设计方案的初稿,并提交给项目负责人进行评审。
- 设计方案修改时间:根据评审意见,在收到评审意见后的5个工作日内提交修改后的设计方案。
3.2 施工阶段计划- 施工准备时间:在设计方案最终确定后的10个工作日内完成施工准备工作。
- 施工开始时间:施工准备工作完成后的第1个工作日开始正式施工。
- 施工完成时间:按照项目规模和难度,合理确定施工周期,并保证按时完成。
4. 质量控制投标人需要提供详细的质量控制措施和计划,确保项目的质量符合国家和行业标准。
控制措施包括但不限于以下内容:- 定期组织质量检查和验收,确保施工过程符合设计要求。
- 严格执行相关规范和标准,确保施工质量符合要求。
- 提供必要的质量报告和记录,保留与质量有关的证据。
5. 资格要求- 投标人需提供公司资质证书、设计人员资格证书、施工人员资格证书和相关证明文件的复印件。
- 投标人需提供近三年的类似项目经验案例及其业绩证明材料。
园林景观工程技术标范本
施工机械设备的选用与劳动力的组织对本工程的施工工期、施工进度、施工质量都会产生极大的影响,因此必须选用能极大提高本工程效益的施工机械,以与能与时保质保量完成任务的各工种操作人员。经公司技术部门选用和组织,特作如下安排。
(一)、施工机械配备计划与说明(见施工机械配备计划表)
4、经济保证措施
本公司决定向该工程项目部在资金上提供保障。项目部将通过公司的资金优势,做好资金计划,与时支付人工费、材料费,以保证劳动力和材料的与时供应,以确保工程进度按已定计划实施。
5、施工准备措施
收到施工图后立即组织人员进行图纸会审,材料准备,人员安排,施工现场布置,绘制预留预埋、模板施工图和安装管线综合布置图,对图纸中不明确或有矛盾部位与时提请设计解决,以减少施工中的设计变更现象,同时编制各项物资需用量计划和劳动力计划,并按工程进度,组织分阶段有序进场。
5、通过各种资金渠道解决好工人的资金供给问题,安定民心,让工人干的放心,干得称心,专心工作,保证不拖欠施工人员的工资。
6、在本工程围根据施工进度的需要对各个施工队进行必要的调节,实行动态管理,使之合理流动,达到最佳劳动效率和满足现场施工进度的需要。
7、制定合理可行的激励机制,充分调动广大职工的积极性、创造性,优胜劣汰,以保证工程的劳动力满足要求。
《省园林绿化技术规程(试行)》
《环境景观室外工程标准》
《建筑安装工程质量检测评定标准》
《建筑工程地基基础工程施工质量验收规》(GB50202-2002)
《砌体工程施工质量验收规》(GB50203-2003)
《混凝土结构施工质量验收规》(GB50205-2001)
《施工现场临时用电安全技术规》(JGJ46-88)
园林工程投标文件—技术标完整版本
投标文件(技术标)投标人:(盖单位章)法定代表人或其委托代理人:(签字)年月日目录第一章、施工组织设计一、编制说明二、工程目标三、工程概况四、施工组织方案设计五、施工方案针对性第二章、管理机构一、项目部组成二、项目部项目各室、组职责三、各职务岗位职责第三章、施工部署及总平面布置一、施工部署二、施工总平面布置原则三、施工平面布置要求四、施工总平面图五、临时用地表第四章、施工进度计划与措施一、施工进度计划二、进度计划措施第五章、施工方案与技术措施一、园林景观工程施工方案与技术措施二、水电安装工程施工方案与技术措施三、绿化栽植及养护工程施工方案与技术措施第六章、劳动力计划、施工设备计划、试验和检测仪器设备计划一、劳动力计划表二、施工设备计划三、试验和检测仪器设备使用计划第七章、工程质量管理体系与措施一、工程质量管理体系二、工程质量管理措施三、工程质量控制措施第八章、安全管理体系与措施一、安全管理体系二、安全生产措施第九章、文明施工管理体系与措施一、文明施工管理体系二、文明施工措施三、养成良好文明习惯四、做好工地卫生管理第十章、环境保护管理体系与措施一、环境保护管理体系二、工地现场降低环境污染措施第十一章、地下管线及其他地上地下设施的保护加固措施和反季节绿化施工措施一、地下管线及其他地上地下设施的保护加固措施二、反季节绿化施工措施第十二章、冬季、雨季、夏季、夜间施工措施一、冬季施工措施二、雨季施工措施三、夏季施工措施四、夜间施工措施附表:附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四、计划开、竣工日期和施工进度网络图附表五、施工总平面图附表六:临时用地表附表七项目管理机构附表八其他附件:投标人营业执照、企业资质、组织代码证、税务登记证、法人身份证等复印件第一章施工组织设计一、编制说明(一)编制原则1、严格遵守国家和当地政府的有关法令、法规及有关规定。
园林绿化养护投标文件技术标完整版
园林绿化养护投标文件技术标集团标准化办公室:[VV986T-J682P28-JP266L8-68PNN]投标文件目录道路绿化养护服务投标文件技术部分******园林景观工程有限公司道路绿化养护服务实施方案第一章 *详细养护服务工作设计第一节对项目的总体认识、服务定位、整体目标及设想一、对项目总体认识(评审标准3-1)管护区域分布图*******************************道路绿化养护服务包一路段示意图*******************************道路绿化养护服务。
满足《城市园林绿化养护管理标准》及省一级要求。
合同工期三年。
按年签订合同。
日常绿化养护及保洁工作。
编制依据及技术规范本实施方案编制依据(1)*******************************道路绿化养护服务招标文件(2)养护现场实际情况及周边环境调查参照的主要技术规范(1)《南京市城市绿化管理条例》(2)《江苏省城市园林绿化植物养护技术规定》(3)《南京市城市园林绿化养护管理检查考核细则》(4)《城市园林绿化养护管理标准》(5)江宁滨江管委会园林养护考核办法(见招标文件)二、服务定位(评审标准3-1)城市的发展离不开园林绿化,一个只有钢筋混凝土的城市是没有生机的城市,绿化就像化妆,它让一个城市变得生动美丽,变得赏心悦目,变得人见人爱。
如我公司中标,将采用精细化管理模式使滨江的园林景观的作用与效果得到提升,运用科学和规范的方法不断提升区域内的绿化养护管理水平,提高绿化环境的质量并运用先进的技术使园林的绿化环境能够长久持续。
把“依法建绿”提升到“依法养绿”的位置。
结合一标段周边环境做到主次干道、厂区周边及各高速出入口乔木整齐划一,错落有致;绿篱平整,无空洞缺株;草坪整洁,无杂草。
为此,我司的绿化管养的服务服务定位是:保证六方利益、四个原则、三种意识、二种手段、一个目标。
六方利益:保证国家的利益是义务保证公司的利益是宗旨保证员工的利益是基础保证市民的利益是信誉保证合作方的利益是双赢保证社会的利益是责任六者兼顾,主次分明,不失轻重,力求平衡,彰显统一。
园林景观投标技术标
园林景观投标技术标正本___________项目景观工程施工投标文件(技术标)投标人:园林景观工程有限公司法定代表人或其委托代理人:日期: 2016年1月16日目录一、施工组织设计1、工程概况2、质量保证体系3、质量管理职责4、质量监督体系5、施工方案6、施工方法7、确保工期的技术组织措施8、确保文明施工的技术组织措施9、施工重点、难点的控制措施10、冬、雨季施工措施11、减少扰民、降低环境污染和噪音的技术组织措施12、地下管网及地下地上的设施的保护措施13、确保安全生产的技术组织措施及安全生产体系14、确保文明施工的技术组织措施15、石材返碱的处理工艺附表1:拟投入本工程的主要施工设备附表2:劳动力计划表附表3:计划开、竣工日期和施工进度网络图附表4:施工总平面图、临时用地表二、项目管理班子配备情况附表5:项目管理班子配备情况表附表6:项目经理简历表及工程业绩附表7:项目技术负责人简历表及工程业绩附表8:项目管理班子配备情况辅助说明资料施工组织设计一、工程概况◆工程名称:项目景观工程施工◆工程地点:◆质量标准:合格施工工期限:计划开工时间:暂定2016年3月 1 日计划竣工时间:暂定2016年6月30 日具体以开工令为准。
◆工程内容:园区内所有景观道路铺装及绿化工程,包括但不仅限于绿化种植工程、道路铺装工程、景观小品、树池、园区大门门柱施工、自行车棚基础施工、水系(含给排水)、景观给排水、庭院照明等全部工程,详见景观施工图纸。
◆二、质量保证体系本工程在施工过程中,我们将严格按GB/T19002-ISO9002质量保证体系组织施工,加强施工全过程质量控制,并严格执行国家现行的质量标准和法规及沈阳市地方性质量文件。
同时,加强项目质量管理、规范管理工作程序,不断完成工程项目的质量保证体系,达到预期质量目标。
严格执行《建筑安装工程质量检验与评定统一标准》GBJ300-88,确保一次交验达到优良工程。
组织机构:成立以项目经理为组长,项目总工、质检负责人为副组长的工程质量领导小组。
园林绿化工程标书(技术标)
施工投标文件编号:工程名称:XX绿化工程投标文件内容:技术部分投标人:xxx园林工程有限公司法人代表或委托代理人:(签字或盖章)投标日期:年月日目录第一章编制说明及依据第二章工程概况第三章施工准备第四章施工方案第五章质量保证措施第六章进度保证措施第七章雨季施工措施第八章安全生产保证措施第九章文明生产保证措施第十章与建设单位的配合协调措施第十一章工程验收与维修保养第一章、编制说明及依据一、编制说明我公司在熟悉XX工程的设计图纸及相关资料,并对工程现场实地进行勘测后,分析了各种影响施工的不利因素和施工难点及我公司已参与前期工程施工的优势,根据图纸中有关技术要求及有关规范要求,我们组织了精干的技术人员编制了本施工组织设计。
本施工组织设计是对本工程施工的总体构思和部署,是一份对工程质量、工期、安全生产、文明施工等方面进行程序化、规范化管理的纲领性文件。
二、编制依据1、XX工程施工图及相关资料等。
2、《建筑工程质量管理条例》及《建筑工程施工现场管理规定》。
3、中华人民共和国“建筑法”及湖北省、武汉市有关文件、规定。
4、按“项目法”管理组织施工,成立项目经理部,实行项目经理责任制。
5、实地勘测施工现场及周围环境情况。
6、依据的主要标准、规范、规程目录如下:《城市绿化工程施工及验收规范》《XX省园林城市绿化工程质量评定标准(试行)》《XX省城市园林绿化植物种植技术规定(试行)》《园林绿化树木养护技术规程规范》第二章、工程概况一、工程概况XX工程位于XXXX。
由XXXX公司投资建设。
主要项目包括:土方工程、苗木种植、养护工程等工程组成。
施工内容包含:平整并回填种植土、绿化地整理、苗木种植、苗木养护。
二、质量目标把质量摆在生产工作的首位,严格做到全过程的质量控制,确保各类工程项目一次验收合格,综合评定达到优质等级。
三、工期目标总日历工期: 90天第三章、施工准备一、技术准备1、熟悉图纸,明确施工任务,编制详细的施工组织设计,学习有关标准及施工规范。
园林景观工程技术标
××××××××××××工程(项目名称)投标文件(正本)技术标投标人:(盖单位章)法定代表人或其委托代理人:(签字)年月日××××××××××××工程施工组织设计一、工程概况本工程为××××××××××××工程,位于×××××××××××××××。
本次施工设计内容主要包括:××××××××××××工程施工内容详见甲方所提供的施工图范围内硬景、软景、照明配电、给排水、景观灯具、景观雕塑安装、沥青道路及室外雨污水工程等内容及甲方临时指定的工作内容及甲方临时指定的工作内容。
二、本工程重难点分析工程特点:本工程占地面积较大,景点多而精致,局部工艺要求复杂,施工工期较短,土方造景线条流畅结合自然。
1、专业工程的特点××××××××××××工程的特点是工作量大,任务繁重,工期紧。
2、施工依据中华人民共和国国务院《城市绿化条例》;中华人民共和国行业标准《城市绿化工程施工及验收规范》(1999年);《福建省城市绿化管理条例》;3、施工工作范围1)、该工程承包范围:图纸范围内的地块场平和临时围挡工程,及甲方临时指定的工作内容。
(完整版)园林景观工程技术标
景观园林工程第一部分技术标部分第一条投标文件技术要求(均需加盖公章)1、法定代表人资格证明书;2、授权委托书;3、投标企业概况表;4、投标人已竣工的同类项目;5、在建项目表;6、工程进度及劳动力安排计划;7、施工总平面布置;8、主要材料进场计划表;9、拟投入本工程的主要施工机械设备表;10、主要材料试验、测量、质检仪器表;11、项目经理简历表;12、项目技术负责人简历表;13、派驻本工程现场工程管理、技术人员汇总表;14、派驻现场工程管理、技术人员简历表;15、项目管理班子配备情况辅助说明资料;16、项目经理必须持有相关资质证书,见下表:以上由投标人提供的证件必须真实有效,否则一切后果由投标人承担。
17、安全生产许可证、施工许可证、城市园林绿化资质等文件;18、公司研发能力、生产技术、生产能力、园林苗木基地等情况说明;19、施工组织方案(包括时间安排、人员组织及管理、施工方案、保证措施等);20、保修期内的保修服务方案;21、近两年主要工程业绩及验收证明;22、其他符合招标文件的有关质量及技术要求的证明性文件;23、投标方须对上述证件内容的真实性负全部责任,投标方必须按招标文件的要求编制投标文件。
第二条承包范围1、承包范围:承包范围见相应的施工图纸及工程量清单。
第三条工期及其他时间配合要求工期要求:60日历天进场时间:2012年X月X日,具体以建设方及监理工程师的书面通知为准。
第四条国家、行业标准及规范1、《工程建设标准强制性统一标准》2009年版;2、《建筑工程施工质量验收统一标准》(GB50300-2001);3、《公园设计规范》(CJJ48—92)4、《城市道路绿化与设计规范》(CJJ75—97)5、《风景园林图例图示标准》(JTG002—2003)6、《园林工程施工技术标准与质量验收规范实用手册》第五条原材料及部品、配件要求5.1砌筑工程(1)砌筑工程概述:砌筑工程包括砌筑砖墙、挡墙、花池等零星砌体。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
___________项目景观工程施工投标文件(技术标)投标人:园林景观工程有限公司法定代表人或其委托代理人:日期: 2016年1月16日目录一、施工组织设计1、工程概况2、质量保证体系3、质量管理职责4、质量监督体系5、施工方案6、施工方法7、确保工期的技术组织措施8、确保文明施工的技术组织措施9、施工重点、难点的控制措施10、冬、雨季施工措施11、减少扰民、降低环境污染和噪音的技术组织措施12、地下管网及地下地上的设施的保护措施13、确保安全生产的技术组织措施及安全生产体系14、确保文明施工的技术组织措施15、石材返碱的处理工艺附表1:拟投入本工程的主要施工设备附表2:劳动力计划表附表3:计划开、竣工日期和施工进度网络图附表4:施工总平面图、临时用地表二、项目管理班子配备情况附表5:项目管理班子配备情况表附表6:项目经理简历表及工程业绩附表7:项目技术负责人简历表及工程业绩附表8:项目管理班子配备情况辅助说明资料施工组织设计一、工程概况◆工程名称:项目景观工程施工◆工程地点:◆质量标准:合格施工工期限:计划开工时间:暂定2016年3月1 日计划竣工时间:暂定2016年6月30 日具体以开工令为准。
◆工程内容:园区内所有景观道路铺装及绿化工程,包括但不仅限于绿化种植工程、道路铺装工程、景观小品、树池、园区大门门柱施工、自行车棚基础施工、水系(含给排水)、景观给排水、庭院照明等全部工程,详见景观施工图纸。
◆二、质量保证体系本工程在施工过程中,我们将严格按GB/T19002-ISO9002质量保证体系组织施工,加强施工全过程质量控制,并严格执行国家现行的质量标准和法规及沈阳市地方性质量文件。
同时,加强项目质量管理、规范管理工作程序,不断完成工程项目的质量保证体系,达到预期质量目标。
严格执行《建筑安装工程质量检验与评定统一标准》GBJ300-88,确保一次交验达到优良工程。
组织机构:成立以项目经理为组长,项目总工、质检负责人为副组长的工程质量领导小组。
施工质量组织体系见下图:三、质量管理职责质保体系中要做到质量管理职责明确,责任到人,便于管理。
管理人员职责如下:1)项目经理:项目经理要对整个工程的质量全面负责,并在保证质量的前提下,平衡进度计划、经济效益等各项指针的完成,并督促项目所有管理人员树立质量第一的观念,确保《质保计划》的实施与落实,协调好与内外各方面的关系,创造良好的施工外部环境。
2)项目总工:项目的质量控制及管理者,对整个工程的质量工作全面管理,组织图纸会审、施工组织设计交底、技术交底,主持编制关键工序的作业指导书及质保计划,监督各施工管理人员质量职责的落实,同时指导项目“QC”小组开展活动。
3)项目副经理:作为负责生产的主管项目领导,要把抓工程质量作为首要任务,在布置施工任务时,充分考虑施工难度对施工质量带来的影响,在检查生产工作时,严格按方案、作业指导书进行操作检查,按规范、标准组织自检、互检、交接检的内部验收。
4)质检人员:质检人员作为项目对工程质量进行全面检查的主要人员,对工程质量全面监督控制,实行跟踪检查,发现问题及时整改,对出现的质量问题及时发出整改通知单,并监督整改以达到相应的质量要求,定期向项目副经理书面汇报近期质量检查情况及处理措施,并接受甲方及监理公司、各级领导的监督检查及交底验收。
5)施工工长:工长作为施工现场的直接指挥者,自身应树立质量第一的观点,施工前对每道工序进行书面技术交底。
在施工中随时对作业班组进行施工指导、质量检查,对质量达不到要求的施工内容,监督整改。
工长也是各分项施工方案、作业指导书的主要编制者,施工前要编制好各分项详细的施工方案及作业指导书,报项目总工审批后指导施工。
四、质量监督体系施工质量管理体系的设置及运转要围绕质量管理职责、质量控制来进行。
本工程在五、施工方案本工程在施工程序上采取分段流水作业方式,工艺流程如下: 绿化部分:第一阶段熟悉图纸,理解设计意图,进行现场调查,了解现状和障碍物情况,特别注意电缆、光缆和给排水管线,施工前做好明显标识。
查清现场电源、水源,确定取水点。
选好土源,确保用土土质质量。
第二阶段确定工程量、质量目标、施工计划和拟定各项管理措施。
第三阶段按照工程计划及质量标准,组织进行行业标准教育学习,让施工人员明白操作规程,按质量标准精益施工。
施工进度控制的依据是工期要求,确定第四阶段在整个工程施工的过程中,依据工程合同文件、设计文件、国家及地方政府有关部门颁布的有关质量管理方面的规定进行工程施工的质量管理。
六:施工方法 一、硬质景观工程控制要点:铺装材料的材质、厚度、尺寸;标高及坡向控制;铺装面上附属物(包括井盖处)的节点处理;铺装拼缝的处理;不同材质结合面节点处理;铺装后完成面的养护及维护。
一、基层(一)、标高复核:园建单位进场之初应进行场地标高复核,根据场地实际情况划分并绘制方格网,形成书面记录,过程中监理要进行全程旁站。
标高复核记录作为计算土方平衡依据,指导土方挖填及场地平整。
(二)、土方开挖:1、为避免路床开挖时遇雨天造成路基积水,路床土方开挖前,应在道路两侧先行做好截水沟,截水沟宽度宜为 200mm 左右,深度宜低于路床开挖基面 100mm。
2、路床土方开挖完成后应对路床基面进行人工整理,以满足基面要求。
(三)、碾压路床:1、压实度:路床碾压采用机具应不小于 8T 震动压路机反复碾压。
当碾压基面无明显轮迹时,视为压实度满足要求。
2、标高与坡向:路床标高应根据园区排水设置及地形走向,进行顺平,路中应向两侧路边倒坡,坡度控制应不小于 3‰,以便于路面排水。
3、分层碾压:如碾压的路床涉及回填土层过厚,应进行分层回填、分层碾压,分层厚度宜为不大于 300mm 每层。
4、基面湿度:在路床碾压前,应检查基面土质的湿度,如基面过干,应适当掺入石灰与原土搅拌并随摊铺随洒水,避免出现压实后基层出现裂纹;如基面过湿,应进行适当的晾晒后方可碾压,避免大部或局部出现弹软现象。
(四)、级配砂砾1、级配控制:摊铺砂砾骨料级配应连续、均匀,避免粗细骨料集中产生梅花(过粗)或沙窝(过细)现象,摊铺前应检查砂砾级配,如不满足要求,应适当掺入其他骨料补充级配,搅拌均匀后再摊铺碾压。
2、压实度:路床碾压采用机具应不小于 8T 震动压路机反复碾压。
当碾压基面无明显轮迹时,视为压实度满足要求。
3、洒水养生:摊铺碾压过程中应随铺洒水,以保证基面含水率。
含水率检验方法为手抓后不残留泥污或土灰为宜。
碾压完成后应经常洒水养生,一般不少于 7 天,直至面层摊铺。
4、标高与坡向:路床标高应根据园区排水设置及地形走向,进行顺平,路中应向两侧路边倒坡,坡度控制为不小于 3‰,以便于路面排水。
(五)、砼垫层1、适用范围:车行路及与配套管网相交叉段的人行路。
2、混凝土:路面基础垫层应采用商品砼,并由园建单位提供混凝土相关质量合格报告提交甲方及监理单位存档;混凝土标号不应小于 C15,厚度不小于 150mm。
3、钢筋质量要求:钢筋网间距及绑扎完成后,必须经监理验收,符合要求后方可浇筑砼。
4、伸缩缝留置:混凝土垫层必须沿路面走向设置变形缝,按设计要求设置,如设计无要求,伸缩缝按每隔 6 米设置一道,伸缩缝处应上下贯通、缝宽 5mm,钢筋应断开。
5、混凝土浇筑:(1)、清理:浇筑混凝土以前,应将垫层下基土表面的一切杂物清理干净。
(2)、抄平放线:根据放线图撒白灰线,并每隔 5 米加设厚度控制桩(线)。
(3)、临边控制:混凝土浇筑必须进行临边控制。
针对园区主路在混凝土基层施工前需完成两侧边石的稳护并强度满足要求。
针对园区支路或人行路应对混凝土边界采用模具支护。
(4)、浇筑: 为避免砼产生不均匀沉降或裂缝、通缝,振捣过程需进行振捣。
浇筑过程应均匀连续,避免漏振。
(5)、养护:混凝土浇捣完毕后,要及时加以覆盖和洒水养护。
(留存养护记录)6、路缘石(1)、材料进场验收:a.材料进场后监理组织总包单位对材料的规格尺寸(长、宽、高)应一致、颜色进行检查,甲方工程抽查不低于 30%。
对不符合要求的材料予以退场。
设计师对材料进行确认。
b.材料经验收合格后,签订四方验收单。
(2)、砌筑要点:路缘石应每隔 5 米设置控制点挂线安装砌筑,应按设计标高采用M7.5砌筑砂浆(100 厚)卧底座落在砼垫层上。
对于弧形路缘石须采用厂家定尺加工,杜绝现场切割及用直线型石材拼接。
边石接缝处内边必须采用砼护墩加固以保持边石稳定。
(3)、留缝及勾缝:边石与边石应留置分割缝,缝隙宽度为 10mm,缝隙采用砂浆灌实。
表面采用灰色密缝剂勾缝,勾缝应美观密实,形成面为 U 型凹槽。
(4)、观感验收标准:铺砌好的路缘石应隔缝均匀,勾缝密实,线条顺直、顶面平整,砌筑牢固。
二、铺装(一)、【花岗岩、陶砖铺装】1、材料要求:人行道铺地、景墙压顶(经济型)、墙面、花池贴面、楼梯踢面 20mm 厚花池、泳池、楼梯踏面 30mm 厚车行道 40mm 厚2、石材打磨、倒角(1)、加工:尺寸精度?mm(厚度、长宽、对角),石材缩尺要结合施工图纸考虑具体铺装的缝隙标准,不同铺装部位的石材,不同缩尺的尺度一定要提前向加工厂明示。
石材进场,监理对石材尺寸进行抽检(每批 3 片)。
铺装工程中,发现色差、尺差随时调整、更换。
(2)、规则板材的打磨、倒角需要根据施工图纸的要求在石材加工厂加工完成,主管监理工程师要对加工后到场材料现场验收,合格后方可进行下道工序。
3、石材六面防护前提条件:石材在防护前要求所有石材打磨、倒角验收合格且表面必须保持干净、干燥。
(1)、做法要求:采用浸泡的方式(根据甲方的要求来施工)。
浸泡石材的过程需由甲方指派的监理现场进行旁站监督(要求附影像资料)。
(2)、养生阶段:养生之前,应清除防护剂表面残留物。
石材经防护后都必须进行养生,不同的养护剂有不同的养生时间,一般的养生时间在二十四小时左右。
(留存养生记录)4、材料运输(1)、所有规则板材需要按规格编号、统一打箱,装卸要求采用专用叉车。
(2)、运到施工现场的石材需要抽样做六面防护试验,甲方工程师和监理验收合格后方可卸车。
5、石材成品保护材料到场后应有主管监理工程师组织对材料材质、规格及保护情况进行验收。
并签署材料验收记录。
对不符合要求的石材必须退场。
6、工序要求(1)、在石材石铺装前,园建单位应根据施工小样图进行弹线、试拼,经甲方工程师及景观设计师查看其颜色、编号、拼花缝隙是否符合要求,图案是否美观后方可进行大面积施工。
(2)、密封拼接的具体要求见下表(3)、小块石材拼接时勾缝剂勾缝采用专业厂家的勾缝剂施工,不可使用水泥砂浆进行勾缝。
(指定品牌)(4)、砂浆结合层:铺筑时,在找平层上均匀铺一层水泥砂浆,随刷随铺,用 20mm~30 mm 厚 1:3 干硬性水泥砂浆作粘结层。
