碎石垫层施工方案(1)

碎石垫层施工方案(1)
一、施工前准备
在进行碎石垫层施工之前,需要做好以下准备工作: 1. 确定碎石垫层的设计方案,包括碎石种类、厚度等参数。
2. 对施工现场进行清理,清除杂物和积水,确
保施工区域平整。
3. 准备好必要的施工工具和设备,如振捣机、平板振动器等。
二、碎石垫层施工步骤
步骤一:铺设防护层
1.在施工区域铺设一层防护膜,用于防止碎石垫层与基底混合。
2.确保防护膜平整铺设,并严密贴合施工地面。
步骤二:铺设碎石
1.将符合设计要求的碎石均匀地铺设在防护膜上。
2.使用平板振动器对碎石进行均匀振实,确保碎石垫层密实。
步骤三:铺设防膨胀材料
1.在碎石垫层表面铺设一层防膨胀材料,用于防止碎石垫层与路面材料
相互渗透。
2.确保防膨胀材料均匀铺设,厚度符合设计要求。
步骤四:振捣碎石垫层
1.使用振捣机对碎石垫层进行二次振实,确保碎石与防膨胀材料之间紧
密结合。
2.按照设计要求对碎石垫层进行整体平整处理,确保外观美观。
三、施工验收及注意事项
1.完成碎石垫层施工后,需进行验收,检查碎石垫层的厚度、密实度等
指标是否符合设计要求。
2.在施工过程中要及时清理碎石垫层表面的杂物和积水,确保施工质量。
3.施工人员应佩戴符合要求的安全防护装备,避免发生意外事故。
以上是碎石垫层施工方案的基本步骤和注意事项,希望对您有所帮助。
碎石垫层施工方案(完整版)

碎石垫层施工方案(完整版)范本一:【公司名称】碎石垫层施工方案(完整版)1. 引言1.1 文档目的1.2 参考资料1.3 术语定义2. 工程概述2.1 工程背景2.2 工程范围2.3 工程目标2.4 工程约束条件3. 施工准备3.1 施工前准备3.1.1 工程地点勘测3.1.2 材料和设备准备3.2 施工人员安排3.3 施工步骤和流程安排4. 施工过程4.1 摊铺碎石垫层4.2 压实碎石垫层4.3 表面修整4.4 碎石垫层验收5. 工程质量控制5.1 施工前质量控制5.1.1 材料质量控制5.1.2 设备质量控制5.2 施工中质量控制5.3 施工后质量控制5.3.1 碎石垫层厚度检测5.3.2 碎石垫层密实性检测6. 工程安全措施6.1 施工现场安全防护6.2 施工过程风险预防措施6.3 紧急事故应对方案7. 施工进度和成本控制7.1 施工进度计划7.2 施工进度监控7.3 施工成本估算7.4 施工成本控制8. 文件和记录8.1 施工日志8.2 工程验收记录8.3 质量检测报告9. 附件9.1 工程场地勘测报告9.2 材料清单9.3 设备清单附录:1、本文档涉及附件:附件清单如上所示。
2、本文所涉及的法律名词及注释:无。
---范本二:【公司名称】碎石垫层施工方案(完整版)1. 引言1.1 文档目的与背景1.2 术语定义1.3 参考文献2. 工程概述2.1 工程范围2.2 工程目标2.3 施工背景2.4 约束条件3. 施工准备3.1 施工前准备3.1.1 工地准备 3.1.2 材料准备 3.1.3 设备准备 3.2 人员安排3.3 施工步骤安排 3.3.1 土地平整3.3.2 地基处理4. 施工过程4.1 碎石摊铺4.1.1 碎石选择 4.1.2 摊铺工艺 4.2 碎石压实4.2.1 压实方式 4.2.2 压实设备 4.3 表面处理4.3.1 平整处理 4.3.2 固化处理5. 工程质量控制5.1 施工前质量控制5.1.1 材料质量检查5.1.2 设备质量检查5.2 施工中质量控制5.2.1 碎石压实质量检查 5.2.2 表面处理质量检查 5.3 施工后质量控制5.3.1 碎石垫层厚度检测5.3.2 碎石垫层密实性检测6. 工程安全措施6.1 施工现场安全防护6.2 施工过程风险控制6.3 紧急事故应对方案7. 施工进度和成本控制7.1 施工进度计划7.2 施工进度监控7.3 施工成本估算7.4 施工成本控制8. 文件和记录8.1 施工日志8.2 工程验收记录8.3 质量检测报告9. 附件9.1 工程场地勘测报告9.2 材料清单9.3 设备清单附录:1、本文档涉及附件:附件清单如上所示。
碎石垫层施工方案

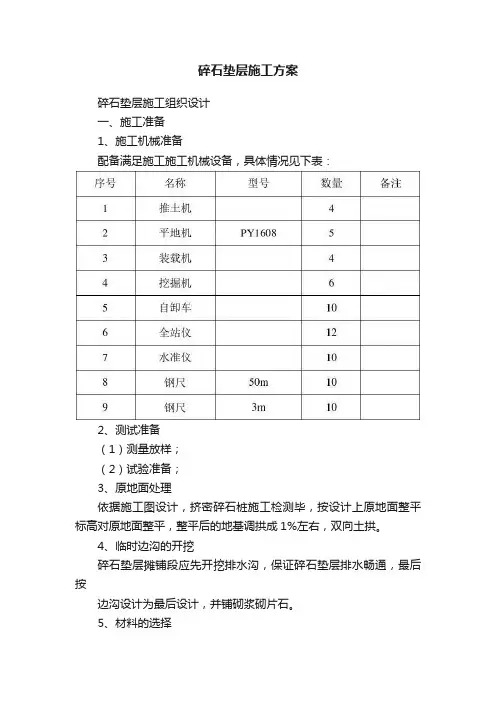

碎石垫层施工方案碎石垫层施工组织设计一、施工准备1、施工机械准备配备满足施工施工机械设备,具体情况见下表:2、测试准备(1)测量放样;(2)试验准备;3、原地面处理依据施工图设计,挤密碎石桩施工检测毕,按设计上原地面整平标高对原地面整平,整平后的地基调拱成1%左右,双向土拱。
4、临时边沟的开挖碎石垫层摊铺段应先开挖排水沟,保证碎石垫层排水畅通,最后按边沟设计为最后设计,并铺砌浆砌片石。
5、材料的选择(1)中粗砂:要求洁净,含泥量≤5%(2)碎石:要求用自然级配,粒径小于8cm,含泥量小于10%。
三、碎石垫层施工工序1、测量人员对施工区进行放样,测量原地面高程,并测放出各控制桩两侧边沟位置;2、推土机粗平场地后,平地机精平。
平整后的地基调拱成1%左右的双向土拱。
同时开挖两侧临时边沟。
3、报监理工程师复测原地面标高,确定施工长宽度范围。
4、每断面找3-5个点测宽度横坡。
5、按每台自卸车定量装碎石3m3,用石灰打4m*2.5m方格网,以保证碎石摊铺均匀。
6、上料径小于8cm的碎石,每台自卸车上满一格,并人工配合机械按格摊铺均匀;用推土机进行粗平稳压,后用平地机进行精平。
压实厚度不小于30cm。
7、报监理工程师测量验收;8、精平验收后,在其上用石灰按6m*10m打方格网,用粒径小于1cm的碎石嵌缝,按每车3m3碎石摊铺一格,人工摊铺,用推土机进行粗平稳压,后用平地机进行精平。
压实厚度不小于5cm。
9、报监理工程师测量验收;10、精平验收后,在其上用石灰按6m*10m打方格网,按每车3m3砂摊铺一格上砂,人工摊铺,用推土机进行粗平稳压,后用平地机进行精平。
11、报监理工程师测量验收;12、开始下道工序四、施工注意事项1、碎石垫层摊铺必须均匀;2、碎石垫层必须分层摊铺压实,尽量减少对地基的扰动避免泥土等杂物混入碎石垫层;3、施工期间必须注意排水,碎石垫层施工区内不允许积水;4、碎石垫层必须严格用中粗砂找平后开始土工布施工;5、碎石垫层厚度必须满足设计要求,随即检查合格率100%。
碎石料垫层施工方案

碎石料垫层施工方案一、施工前准备工作1.地面清理:将施工区域内的杂物、灰尘等清理干净,确保施工面整洁干净。
2.弃土处理:将原有地表杂物和弃土进行合理的处理,清空施工区域。
3.地基处理:对于已有地基不均匀或者存在明显凹凸不平的情况,需进行地基处理,确保基底平整。
二、材料准备1. 碎石料:选用优质的碎石料,颗粒均匀分布,以2-20mm为宜。
2.路堑填充材料:采用砂、碎石等材料填充路堑,保证相对稳定性。
3. 水泥:用于碎石料与路堑填充材料的固定,每立方米碎石料使用水泥量为5-10kg。
4.道路边沟材料:采用混凝土边沟或预制混凝土边沟,保证道路排水通畅。
三、施工步骤1.路堑填充:根据道路设计要求,将路堑填充至设计高度,并进行压实。
填充材料需均匀分布,确保填充层稳定。
2.地基处理:对于需要处理的地基,先进行刨平,铲除高低不平处,然后进行压实。
3. 铺设碎石料:将碎石料均匀铺设在地基上,厚度不应少于10cm。
碎石料层应平整,保持水平度。
4.水泥浆涂抹:将水泥与适量的水混合,调成糊状,然后用刷子将水泥浆均匀地涂抹在碎石料表面,提高碎石料与路堑填充材料的粘结强度。
五、压实与养护1.压实:对铺设的碎石料层进行压实,采用压路机进行辊压,确保碎石料与地基、路堑填充材料之间的紧密结合。
2.养护:在铺设后的24小时内,对碎石料层进行养护,避免车辆和行人经过,以免影响碎石料层的固结和稳定。
六、安全措施1.施工区域设置警示标志,警示施工区域,保护施工人员安全。
2.施工人员应根据施工现场的具体情况,配戴齐全的安全装备,确保施工人员的身体健康与安全。
以上是一个较为详细的碎石料垫层施工方案,包括了施工前准备工作、材料准备、施工步骤、压实与养护以及安全措施。
在实际施工中,还需根据具体工程情况进行调整和完善,确保施工质量和安全。
1、碎石垫层施工方案

1、碎石垫层施工方案准备施工前,必须对所需材料进行充分的准备,包括石料、水泥、砂等,保证施工过程中材料供应的及时性和质量的稳定性。
3、现场布置施工前,必须根据设计要求和施工方案,对施工现场进行合理的布置,确保施工安全和效率。
同时,要对施工现场进行清理整理,保持施工现场的整洁有序。
六、施工流程1、清理现场施工前,必须对施工现场进行清理,清除杂物和垃圾,确保施工现场的整洁有序。
2、铺设碎石垫层施工人员按照设计要求和施工方案,对低路堤路基进行碎石垫层的铺设,保证铺设的平整度和密实度。
3、压实碎石垫层铺设完碎石垫层后,施工人员按照设计要求和施工方案,对碎石垫层进行压实,保证压实的均匀性和密实度。
4、验收施工完成后,必须进行验收,确保施工质量符合设计要求和施工标准。
七、安全措施在施工过程中,必须严格遵守《公路工程施工安全技术规程》的相关规定,采取有效的安全措施,确保施工安全。
同时,施工人员必须具备相关的安全知识和技能,加强安全意识,严格遵守安全操作规程,确保施工安全和人身安全。
B。
按照要求配置施工机械和试验检测手段,提高施工机械化水平、质量监测水平和各种设备的应用效率。
7.碎石垫层工程质量保证体系框图详见附表-2.8.安全生产、文明施工在工程施工中,必须严格遵守国家的安全和生产法规以及环境保护法令,保障施工人员的人身安全、工程的安全,以及避免工程施工对周围环境的干扰,保护自然生态环境。
具体做好以下几点:a。
加强安全生产教育和预防措施,以保证员工的安全健康。
b。
特别注意防火安全,对材料和设备储存的库房或堆放点,以及施工人员生活区进行管理。
c。
项目经理亲自抓安全生产和安全教育,定期召开安全生产会议,检查安全生产规章执行落实情况,建立安全生产奖罚制度促使人人重视安全,使安全生产教育落到实处。
d。
加强工程中的环境保护管理,促进安全生产,随时清理施工场地的障碍物,设备、材料及各类储存物品安全堆放井井有条,创造良好的文明施工环境。
碎石垫层施工方案及方法

碎石垫层施工方案及方法碎石垫层施工方案及方法一、介绍碎石垫层在工程施工中起到重要的作用,能够提供平整坚实的基础,增加承载能力和稳定性,防止地基沉降和变形。
本文将详细介绍碎石垫层的施工方案及方法。
二、材料准备1. 碎石:选择质量良好的坚硬石料作为碎石垫层的材料,普通采用直径为20-40mm的碎石。
2. 压路机:使用重型压路机进行碾压,确保碎石垫层的均匀密实。
3. 水泥:根据需要进行加水泥固化,增加垫层的强度和稳定性。
4. 其他工具:平板夯、振动器等工具用于整平和压实碎石垫层。
三、施工步骤1. 清理场地:清除场地上的杂物、泥土和草坪,确保基础干净平整。
2. 垫层设计:根据设计要求确定碎石垫层的厚度和材料的选择。
3. 碎石铺设:按照设计要求,将碎石均匀铺设在清理干净的场地上。
4. 压实碎石:使用压路机对碎石进行均匀的压实,重复多次直至达到要求的密实度。
5. 固化处理:根据需要,可以使用水泥进行固化处理,提高垫层的强度和稳定性。
6. 整平处理:使用平板夯等工具对碎石垫层进行整平,使其表面平整光滑。
7. 检查验收:经过以上施工步骤后,进行验收,确保碎石垫层达到设计要求。
四、注意事项1. 碎石的选择应根据工程要求进行合理搭配,确保坚硬度和稳定性。
2. 压实碎石时,要保持均匀的压力和速度,防止压实不均导致垫层不坚固。
3. 水泥的使用应根据实际情况确定添加比例和固化时间,过多或者过少都可能影响垫层的效果。
5. 施工现场应保持干净整洁,减少杂物对垫层施工的影响。
6. 如遇降雨等恶劣天气,应暂停施工,待天气好转后再进行。
附件:无法律名词及注释:无。
碎石垫层施工方案

碎石垫层施工方案1. 引言碎石垫层是一种常用于道路和地面工程的基础层,具有承载能力强、排水性好等特点。
本文档将介绍碎石垫层施工的步骤和注意事项,并提供一些施工方案的建议。
2. 施工步骤2.1 地面准备在施工碎石垫层之前,需要对地面进行准备。
首先,清理地面上的杂草和垃圾,确保地面平整。
然后,根据需要进行压实处理,保证地面稳定。
2.2 排水处理在施工碎石垫层之前,需要考虑地面的排水情况。
如果地面存在积水或排水不畅的问题,应先解决这些问题。
可以通过挖渠或设置排水沟等方式来改善排水情况。
2.3 碎石选择选择合适的碎石是保证碎石垫层质量的重要因素之一。
碎石应具有坚硬、耐磨、颗粒均匀等特点。
在选择碎石时,可以根据工程需求和地质条件进行选择。
2.4 碎石铺设将选择好的碎石按照设计要求铺设在地面上。
在铺设碎石前,可以先在地面上铺设一层过筛的砂土作为垫层,以增加碎石垫层的稳定性。
2.5 压实处理铺设完碎石后,需要进行压实处理。
可以使用压路机或手持压路器对碎石进行压实,确保碎石垫层的密实度。
2.6 检查验收完成碎石垫层的施工后,应进行检查验收工作。
主要检查施工质量、厚度和平整度等指标,确保碎石垫层符合设计要求。
3. 注意事项3.1 施工时机选择碎石垫层的施工时机选择很重要。
一般来说,施工时应选择天气晴朗、风力较小的时候进行施工。
避免在雨水过多或风力较大的情况下进行施工,以免影响施工质量。
3.2 压实控制在进行碎石垫层的压实处理时,需要控制压实力度。
过大的压实力度会导致碎石破碎、变形等问题,影响垫层的质量。
因此,在施工过程中要控制好压实力度,避免出现问题。
3.3 检查验收标准在进行碎石垫层的检查验收时,需要按照相应的标准进行。
一般来说,碎石垫层的碎石粒径、厚度、平整度等指标都有相应的标准要求,要根据这些标准来进行检查验收。
3.4 施工记录和档案在施工过程中要做好施工记录和档案的管理。
记录施工的相关信息,包括施工日期、施工人员、使用的材料等。
碎石垫层施工方案范本

碎石垫层施工方案范本一、工程概况1.1 工程名称:XX项目碎石垫层施工工程1.2 工程地点:XX市XX区XX路1.3 工程规模:本工程碎石垫层铺设面积约XXXX平方米,设计垫层厚度为XX厘米。
1.4 工程目的:为确保地基承载能力和减少地基变形,采用碎石垫层进行地基处理。
二、材料准备2.1 材料要求:选用粒径均匀、无杂质、无风化现象的碎石,符合设计要求。
2.2 材料数量:根据工程规模及设计要求,计算所需碎石数量,确保材料供应充足。
2.3 材料存放:碎石应存放在干燥、平整的场地,避免潮湿和混入杂质。
三、施工设备3.1 运输设备:采用自卸汽车进行碎石运输,确保运输过程中不产生遗撒。
3.2 铺设设备:使用推土机、平板振动器等设备进行碎石垫层铺设和压实。
3.3 测量设备:使用水准仪、经纬仪等设备进行垫层厚度和平整度测量。
四、施工流程4.1 测量定位:根据设计要求,使用测量设备确定碎石垫层的铺设范围。
4.2 基层处理:清理基层,确保基层平整、无杂物。
4.3 碎石铺设:按照设计要求铺设碎石,确保铺设均匀、无空隙。
4.4 压实处理:使用铺设设备对碎石进行压实,确保垫层密实度达到要求。
4.5 平整度检查:使用测量设备检查垫层的平整度,不符合要求的部分进行调整。
五、质量控制5.1 材料检验:对进场的碎石进行质量检验,确保材料符合设计要求。
5.2 过程控制:对碎石铺设、压实等施工过程进行严格控制,确保垫层质量。
5.3 验收标准:垫层完成后,按照设计要求和相关标准进行验收,确保垫层质量合格。
六、安全措施6.1 施工现场应设置明显的安全警示标志,确保施工人员和过往人员安全。
6.2 施工人员应佩戴安全帽、防护鞋等防护用品,确保个人安全。
6.3 施工设备应定期检查和维护,确保设备安全运行。
6.4 施工过程中应注意防火、防尘等措施,确保环境安全。
七、环保措施7.1 施工现场应设置围挡和防尘网,减少施工扬尘对周边环境的影响。
7.2 碎石运输过程中应采取防遗撒措施,避免对道路和环境造成污染。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
周口港区港口中作业区一期码头工程碎石垫层施工方案
编制人:
复核人:
安徽省中成建设工程有限公司
周口港区码头中作业区建设指挥部
二〇一五年四月二十日
碎石垫层施工方案
一、施工准备
1、材料及主要机具
○1、采用30-50m碎石,碎石必须有合格证,回填前必须进行技术鉴定,合格后才能施工。
○2、碎石中不得含有草根、树叶、塑料袋等有机杂物及垃圾。
○3、主要机具:打夯机、挖掘机、手推车、平头铁锹、2m靠尺、小线或细铅丝、钢尺等。
2、作业条件:
○1、设置控制铺筑厚度的标志,如标高桩,在基坑的边坡上钉上水平标高木橛。
○2、采取有效降水措施,保持无水状态。
○3、铺筑前,应经过有关单位验收,包括水平标高、地质情况,在未做地基前处理完毕并办理隐检手续。
二、施工工艺:
1.工艺流程:检验碎石的质量——分层铺筑碎石——碾压或夯实—
—找平——验收。
2.碎石垫层要分层铺设,分层碾压密实,人工摊平。
预先设好标高
桩,控制每层碎石垫层的铺设厚度,铺设碎石时,第一层厚度为300mm,第二层厚度为200mm厚并根据设计标高找平。
3.碾压的遍数由现场实验确定。
用挖掘机往复碾压,一般碾压不小
于4遍,其轮距搭接不小于50mm。
边缘和转角处应用打夯机补夯密实。
4.施工时应分层找平,碾压密实。
并分层检验碎石的压实系数,压
实系数达到设计要求后,方可进行上一层施工。
5.最后一层压完后,表面应拉线找平,并且要符合设计规定的标高。
三、质量标准:
1、地基承载力及压实系数必须符合设计要求。
2、施工质量验收规定:
四、成品保护:
1、回填碎石时,应注意保护好现场控制桩、标准高程桩,防止碰撞位移,并应经常复测。
2、地基范围内不应留有孔洞。
3、施工中必须保证边坡稳定,防止边坡坍塌。
4、夜间施工时,应合理安排施工顺序,配备足够的照明设施;防止级配碎石铺筑不准而超厚。
5、碎石垫层完成后,应连续进行上部施工。
五、应注意的质量问题:
1、应严格执行铺筑碎石的操作工艺要求,分层铺筑不得过厚,要有足够的碾压遍数,防止碎石地基大面积下沉。
2、边缘和转角处一定要夯打密实,留接槎要按规定搭接和夯实。
对边角处的夯打不得有遗漏。
3、坚持分层检查碎石垫层的质量,每层的压实系数必须达到设计要求,否则不能进行上一层碎石的施工。
六、安全与环境管理措施:
1、加强安全教育,坚持“安全第一、预防为主”的方针,树立“安全就是效益”的思想,提高职工的安全意识和自我保护能力。
2、挖掘机、打夯机等设备的操作严格遵守国家现行标准《建筑机械使用安全技术规程》(JGJ33)规定,使用人工打夯时的操作人员应动作协调,互相照顾,避免人员受伤。
3、作业区域应有明显的标志和围栏,进入施工现场必须配戴安全帽。
4、夜间施工必须有足够的照明设施。
5、运送碎石必须覆盖,不得沿途遗撒。
6、施工现场配备洒水降尘器具,指定专人负责现场洒水降尘。
二〇一五年六月五日。
