导轨支架和导轨安装质量管理

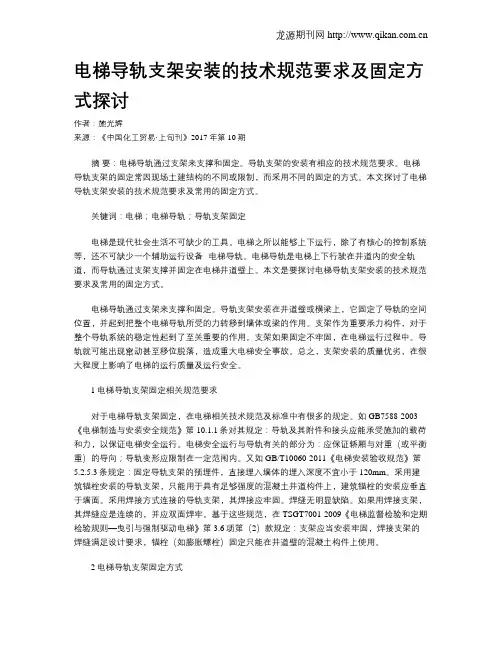

电梯导轨支架安装的技术规范要求及固定方式探讨
电梯导轨支架安装的技术规范要求及固定方式探讨作者:施光辉来源:《中国化工贸易·上旬刊》2017年第10期摘要:电梯导轨通过支架来支撑和固定。
导轨支架的安装有相应的技术规范要求。
电梯导轨支架的固定常因现场土建结构的不同或限制,而采用不同的固定的方式。
本文探讨了电梯导轨支架安装的技术规范要求及常用的固定方式。
关键词:电梯;电梯导轨;导轨支架固定电梯是现代社会生活不可缺少的工具。
电梯之所以能够上下运行,除了有核心的控制系统等,还不可缺少一个辅助运行设备--电梯导轨。
电梯导轨是电梯上下行驶在井道内的安全轨道,而导轨通过支架支撑并固定在电梯井道壁上。
本文是要探讨电梯导轨支架安装的技术规范要求及常用的固定方式。
电梯导轨通过支架来支撑和固定。
导轨支架安装在井道壁或横梁上,它固定了导轨的空间位置,并起到把整个电梯导轨所受的力转移到墙体或梁的作用。
支架作为重要承力构件,对于整个导轨系统的稳定性起到了至关重要的作用。
支架如果固定不牢固,在电梯运行过程中。
导轨就可能出现窜动甚至移位脱落,造成重大电梯安全事故。
总之,支架安装的质量优劣,在很大程度上影响了电梯的运行质量及运行安全。
1电梯导轨支架固定相关规范要求对于电梯导轨支架固定,在电梯相关技术规范及标准中有很多的规定。
如GB7588-2003《电梯制造与安装安全规范》第10.1.1条对其规定:导轨及其附件和接头应能承受施加的载荷和力,以保证电梯安全运行。
电梯安全运行与导轨有关的部分为:应保证轿厢与对重(或平衡重)的导向;导轨变形应限制在一定范闱内。
又如GB/T10060-2011《电梯安装验收规范》第5.2.5.3条规定:固定导轨支架的预埋件,直接埋入墙体的埋入深度不宜小于120mm。
采用建筑锚栓安装的导轨支架,只能用于具有足够强度的混凝土井道构件上,建筑锚栓的安装应垂直于墙面。
采用焊接方式连接的导轨支架,其焊接应牢固。
焊缝无明显缺陷。
如果用焊接支架,其焊缝应是连续的,并应双面焊牢。
电梯施工的难点
电梯施工的难点:1稳定样板架与吊线确定轿厢导轨基准线时,应复核图纸尺寸与实物尺寸两者是否一致;不一致时应以实物尺寸为依据;并通过有关部门核验;每次作业前,均应复查一次基准线,确认无移位,与其它物体不接触后,方可作业;在剔凿井道内壁及厅门处楼层显示盒、呼梯盒孔洞时,应采取防护措施并及时清扫脚手板,防止砸坏样板;2导轨支架和导轨安装焊接的导轨支架要一次焊接成功;不可在调整轨道后再补焊,以防影响调整精度;组合式导轨支架调整完毕后,须将其连接部分点焊,以增加其强度;固定导轨用的压道板、紧固螺丝一定要和导轨配套使用;不允许采用焊接的方法或直接用螺丝固定的方法将导轨固定在导轨支架上;调整导轨时,为了保证调整精度,要在导轨支架处及相邻的两导轨支架中间的导轨处设置测量点;3对重安装导靴安装后,各个螺丝一定要紧牢;若发现个别的螺孔位置不符合安装要求,要及时解决;绝不允许空着不装;吊装过程中,不要碰基准线,以免影响安装精度;4轿厢安装安装立柱时应使其自然垂直,达不到要求,要在上、下梁和立柱间加垫片;进行调整,不可强行安装;轿厢底盘调整水平后,轿厢底盘与底盘座之间,底盘座与下梁之间的各连接处都要接触严密,若有缝隙要用垫片垫实,不可使斜拉杆过分受力;斜拉杆一定要上双母拧紧,轿厢各连接螺丝压接紧固、垫圈齐备;5厅门安装固定钢门套时,要焊在门套的加强筋上,不可在门套上直接焊接;所有焊接和膨胀螺栓固定的部件一定要牢固可靠;凡是需埋入砼中的部件,一定要经有关部门检查办理隐蔽工程手续,才能浇砼;厅门各部件若有损坏、变形的,要及时修理或更换,合格后方可使用;6井道机械设备安装打缓冲器底座用的砼成分及水泥标号要符合设计要求;限速器断绳开关、钢带张紧装置的断带开关、补偿器的定位开关的功能可靠;限速绳要无断丝、锈蚀、油污或弯曲现象;油压缓冲器在使用前一定要按要求加油,以保证其功能可靠;7钢丝绳安装若钢丝绳较脏,要用蘸了煤油且拧干后的棉丝擦拭,不可进行直接清洗,防止润滑脂被洗掉;断绳时不可使用电气焊,以免破坏钢丝绳强度;在作绳头需去掉麻芯时应用锯条锯断或用刀割断,不得用火烧断;安装钢丝绳前一定要使钢丝绳自然悬垂于井道,消除其内应力;8电气设备安装安装墙内、底面内的电线管、槽,安装后要经有关部门验收合格,且有验收签证后才能封入墙内或底面内;线槽不允许用气焊切割或开孔;对于受外部信号干扰的电子线路,应有防干扰措施;电线管、槽及箱、盒连接处的跨接地线不可遗漏,若使用铜线跨接时,连接螺丝必须加弹簧垫;随行电缆敷设前必须悬挂松劲后,方可固定;电梯安装监理控制要点:1、事前控制:掌握和熟悉质量控制的技术依据,进行现场施工的检查验收;审核施工单位资质和施工方案,检查施工单位主要技术负责人是否到位;对进场的电梯设备和电梯机房、井道土建按要求进行验收确认;2、事中控制:对施工过程中的质量控制必须坚持工序交接检查,做好隐蔽工程检查验收,根据施工进度情况加强施工过程中的巡视、旁站检查,行使质量监督权;审核施工单位报审的分项工程质量验评资料,符合要求后予以签认;认真编写施工监理日记和编制监理月报,组织好现场质量协调、定期报告,掌握质量动态使工程质量处于受控状态;3、事前控制:组织对检验批、分项、分部工程的质量验收,督促不合格事项的整改,参加单位工程竣工验收;电梯施工的关键部分:机房设备的安装、导轨的安装、轿厢对重的安装、层门的安装、安全部件、悬挂装置,随行电缆、补偿装置、电气装置等电梯施工监理实施意见:一、电梯设备进场和土建交接验收的控制:1、电梯设备进场后监理人员与施工方、业主方开箱检查设备和文件;设备主要检查:电梯主机、桥箱及对重块、电梯导轨、随行电缆、安全部件----限速器、安全钳及其它开箱单上所列内容;文件主要检查送货单和合同约定是否一致,出厂合格证等质量控制资料是否齐全;2、监理应参加土建和电梯安装双方对井道,机房土建施工部份的交接工作,确认土建施工是否符合设计图纸及电梯安装布置要求,如有差异,应进行整改,符合电梯布置的要求验收后应形成书面文件,由三方签字确认才能进行下道工序;3、机房内部、井道土建成结构及布置必须符合电梯土建布置图的要求;4、主电源开关应能够切断电梯正常使用情况下最大电流;5、开关应能从机房入口处方便地接近,安装高度宜为1300-1500mm;6、电梯安装之前,所有层门预留孔必须设有高度不小于1.2米的安全保护围护,并应有足够的强度;7、机房内设有固定的电气照明,地板表面上的照度不应小于2001X;机房内应设置一个或多个电源插座;在机房内靠近入口的适当高度处应设有一个开关或类似装置控制机房照明电源;8、机房内应通风,从建筑物其他部分抽出的陈腐空气,不得排入机房内;9、电源零线和接地线应分开;机房内接地装置的接地电阻值不应大于4Ω;10、机房内有良好的防渗、防漏水保护;11、井道应为电梯专用,井道内不得装设与电梯无关的设备、电缆等;井道可装设备采暖设备,但不得采用蒸汽和水作为热源且采暖设备的控制与调节装置应装在井道外面;12、井道内应设置永久性电气照明,井道内照度应不得小于501X,井道最高点和最低点0.5m以内应各装置一盏灯;再设中间灯,并分别在机房和底坑设置一控开关;二、机房设备安装的施工流程及质量控制:1、机房安装施工流程:安装承重钢梁—安装曳引机和导向轮:安装限速器安装钢带轮;质量控制:1、当驱动主机承重梁需埋入承重墙时,埋入端长度应超过墙厚中心至少20mm,且支承长度不应小于75mm应做隐蔽验收记录;2、驱动主机、驱动主机底座与承重梁的安装应符合产品设计要求;3、驱动主机减速箱如果有内油量应在油标限定的范围内;4、机房内钢丝绳与楼板空洞边间隙应为20-40mm,通向井道的孔洞四周应设置高度不小于50mm的台缘;5、制动器动作应灵活,制动间隙调整应符合产品设计要求;制动时两侧闸瓦应紧密,均匀地贴合在制动轮的工作面上,松阐时应同步离开,其四角处间隙平均值两侧面各不大于0.7mm;检查方法:1、观察检查;2、将阐瓦松开用塞尺测量,每片闸瓦二侧各测四点;间隙应均匀,任何部位均在0.7mm之内;6、限速器绳轮、选层器、钢带轮对铅垂线的偏差不大于0.5mm,曳引轮、导向轮对铅垂线的偏差在空载或满载工况下均大于2mm;7、限速器运转应平稳,出厂时动作速度整定封记应完好无拆动痕迹;限速器安装位置正确,底座牢固,当与安全钳联动早无颤动现像;检查方法:1、观察检查;2、吊线、尺量检查;8、紧急操作装置动作必须正常;可拆卸的装置必须于驱动主机附近易接近处,紧急求援操作说明必须贴于紧急操作时易见处;9、在电动机或飞轮上应有与轿厢升降方向相对应的标志,曳引轮、飞轮、限速轮外侧面应漆成黄色,制动色手动松阐板手漆成红色,并挂在易接近的墙上;三、导轨安装的施工流程及质量控制:1、导轨安装施工流程:确定导轨支架位置安装导轨支架安装导轨调校导轨;2、质量控制:1、轨安装位置必须符合土建布置图要求;2、导轨支架水平度不大于15%,支架的地脚螺栓或支架直接埋入墙的埋入深度不应小于120mm,如用焊接支架期其焊缝应是连续并应双面焊,焊缝饱满;3、当电梯冲顶时,导轨不应越出导轨;4、两列导轨面间的距离偏差为:轿厢导轨0-+2mm;对重轨0--+3mm;5、导轨支架在井道壁上的安装应固定可告;预埋件符合土建布置要求,锚栓如膨螺栓等固定应在井道壁的砼构件上使用,其连接强度与承受振动的能力应满足电梯产品设计要求,砼构件的压缩强度应符合土建布置图的要求;6、每列导轨工作面包括侧面与顶面与安装基准线每5m的偏差均不应大于下列数值:轿厢导轨和设有安全钳的对重平衡重导轨为0.6mm,不设安全钳的对重平衡重导轨为1.0mm;7、轿厢导导和设有安全错的对重平衡重导轨工作面的接头处不应有连续缝隙,导轨接头处台阶不应大于0.05mm;如超过应修平,修平长度应不大于150mm;8、不设安全钳的对重导轨接头处缝隙不应大于1.0mm,导轨工作面接头处台阶不应大于0.15mm;如超过应校正;9、导轨应用压板固定在导轨架上,不应采用焊接或螺栓直接连接;10、轿厢导轨与设有安全钳的对重导轨的下端应支承在地面坚固的导轨上;检查方法:1、观察检查;2、检查每个导轨支架和导轨压板螺栓的紧固程度;3、吊线、尺量检查,导轨两侧工作面的垂直度和平行度,检查两导轨相对内表面的间距,轨间不得出现负偏差;四、轿厢对重安装的施工流程及质量控制:1、轿厢对重安装施工流程:安装底梁安装立柱安装上梁安装桥底安装导轨道安装轿壁、轿顶安装轿门装置及开门机构安装轿厢其他装置对重框架吊装就位对重导轨安装调整安装对重块并固定;2、质量控制:1、轿厢组装牢固,轿壁结合处平整,开门侧壁的垂直度偏差不大于1/1000;轿厢洁净,无损伤,无撞击伤痕,门缝一致;2、曳引绳头组合应安全可靠,且每个绳子头锁紧螺母均应安装有锁紧锁;3、轿内操纵按钮动作灵活,信号显示清晰,轿厢超载装置或称量装置应动作可靠;4、极限开关碰铁安装要垂直,最大偏差不大于3mm;5、安全钳钳口与导轨顶面间隙不小于3mm,间隙差值不大于0.5mm;6、当轿顶外侧边缘至井道壁水平方向的自由距离大于0.3m时,轿顶应装设防护栏及警示性标识;7、轿厢与对重的最小距离为50mm,限速器,钢丝绳和选层器钢带张紧,在运行中不得与轿厢或对重器碰触;8、对重平衡重块应可靠固定;检查方法:1、观察检查;2、吊线、尺量检查;五、层门安装的施工流程及质量控制;1、层门安装施工流程;安装地坎安装立柱、门头、门套安装门扇调整厅门安装锁具;2、质量控制1、层门地坎至轿厢地坎之间的水平距离偏差为0---+3mm,且最大距离严禁超过35mm;2、层门强迫关门装置必须动作正常;3、在关门行程1/3之后,阻止关门的力严禁超为150N;4、层门锁钩必须动作灵活,在电气安装装置动作之前,锁紧元件的最小啮合长度为7mm;5、门卫与层门地坎、门锁滚轮与轿地坎间隙不应小于5mm;6、层门地坎水平度不得大于2/1000,地坎应高出装修面面1-5mm;7、层门指示灯盒、召唤盒和消防开关盒应安装正确,其面板与墙面贴实,横竖端正;8、门窗与门扇、门扇与门套、门扇与门楣、门扇与门口处轿壁、门扇下端与地坎的间隙,乘客电梯不应大于6mm,载货电梯不应大于8mm;检查方法:1、观察检查;2、用吊线、线锤、水平尺、尺量检查;3、弹簧称检查;六安全部件的质量控制:1、各种安全保护开关的固定必须可靠,且不得焊接,动作正确、灵活;2、限速器动作速度整定定封记必须完好,且无拆动痕迹;3、当安全钳可调节时,整定记应完好,且无拆动痕迹;4、限速器张紧装置与其限位开关相对位置安装应正确;5、安全钳与导轨的间隙应符合产品设计要求;6、轿厢在两端站平层位置时,轿厢、对重的缓冲器撞板与缓冲器顶面的间的距离应符合土建布置图要求;轿厢、对重的缓冲器撞板中心与缓冲器中心的偏差不大于20mm;检查方法:1实际操作检查:短接限速器与安全钳电气开关,轿内无人,在机房内按平层或检修速度下行,人为让限速器动作;使曳引机立即制动;2尺量检查;七、悬挂装置,随行电缆、补偿装置的质量控制1、绳头组合必须安全可靠,且每个绳头组合必须安装防螺母松动和脱落的装置;2、钢丝绳严禁有死弯;3、当轿厢悬挂在两根钢丝绳或链条上,且其中一根钢丝绳或链条发生异常相对伸长时,为此装设的电气安全开关应动作可靠;4、随行电缆严禁有打结和波浪扭曲现像;5、每根钢丝绳张力与平均值偏差不应大于5%;6、随行电缆安装应符合下列规定;1、随行电缆端部应固定可靠;2、随行电缆在运行中应避免与井道内其他部件干涉;当轿厢完全压在缓冲器上时,随行电缆不得与底坑地面接触;7、补偿绳、链、缆等补偿装置的端部应固定可靠;8、对补偿绳的张紧轮,验证补偿绳张紧的电气安全开关应动作可靠;张紧轮应安装防护装置;八、电气装置的质量控制:安装控制柜配置线槽、放管放电缆、配线安装电气开关安装指示灯、按钮导线连接井道照明1、所有电气设备及导管、线槽的外露可靠导电部分均必须可靠接地PE2、接地支线应分别直接接至接地干线接线柱上,不得互相连接后再接地;3、导体之间和导体对地之间的绝缘电阻必须大于1000Ω/V,且其值不得小于1、动力电路和电气安全装置电路;0.5MΩ2、其他电路控制、照明、信号等0.25MΩ4、主电源开关不应切断下列供电电路;1、轿厢照明和通风;2、机房和滑轮间照明3、机房、轿顶和底坑的电源插座;4、井道照明;5、报警装置;5、电梯动力电源与电梯照明电源应分开设置;6、供电电源的色标应正确,A相黄色B、相红色、N零线为谈兰色、PE保护线为黄绿色;7、机房内有多台电梯时,应在开关装置上标有易于识别的标记;8、控制柜、箱安装布置应合理,固定牢固,其垂直度偏差不大于1.5/1000,金属外壳接地可靠;控制柜内有断相,错相保护装置;9、接地线最小截面积不应小于铜芯线2.5mm²10、机房和井道内应按产品要求配线;软线和无护套电缆应在导管、线槽或能确保起到等效防护作用的装置中使用;保护电缆和橡套软电缆可明敷于井道或机房内使用,但不得敷于地面;11、导管、线槽的敷设应整齐牢固;线槽内导线总面积不应大于线槽净面积开60%,导管内导线总面积不应大于导管内净面积40%;软管固定间距不应大于1米,端头固定间距不应大于0.1m;检查方法:1、观察检查2、用500V摇表测试导体之间,导体与地之间的绝缘电阻值;3、通电、断电试验;九、整机安装验收;电梯安装完毕由电梯安装单位按要求进行试运转,并对下列内容进行检查;1、必须检查以下安全装置或功能;1、断相、错相保护装置或功能;当控制柜三相电源中任何一相断开或任何二相错接时,断相、错相保护装置或功能应使电梯不发生危险故障;注:当错相不影响电梯正常运行时可没有错相保护装置或功能;2、短路、过载保护装置动力电路、控制电路、安全电路必须有与负载匹配的短路保护装置;动力电阻必须有过载保护装置;3、限速器限速器上的轿厢对重、平衡重下行标志必须与轿厢对重、平衡重的实际下行方向相符,限速器铭牌上的额定速度、动作速度必须与被检电梯相符;限速器必须与其型式试验证书相符;4、安全钳安全钳必须与其型式试验书相符;5、缓冲器缓冲器必须与其型式试验证书相符;6、门锁装置门锁装置必须与其型式试验证书相符;7、上、下极限开关上、下极限开关必须是安全触点,在端点位置进行动作试验时必须动作正常,在轿厢或对重如果有接触缓冲器之前必须动作,且缓冲器完全压缩时,保持动作状态;8、轿顶、机房如果有、滑轮间如果有底坑停止装置位于轿顶、机房如果有、滑轮间如果有底坑的停止装置的动作必须正常;2、下列安全开关,必须动作可靠:1、限速器绳张紧开关;2、有补偿张紧轮时,补偿绳张紧开关;3、轿厢安全窗如果有开关;4、对可拆卸式紧急操作装置所需要的安全开关;5、悬挂钢丝绳链条为两根时,防松动安全开关;3、限速器安全钳联动试验必须符合下列规定:1、限速器与安全钳电气开关在联动试验中必须动作可靠,且应使驱动主机立即制动;2、对瞬时式安全钳,轿厢应载有均匀分布的额定载重量;对渐进式安全钳,轿厢应载有均匀分布的125%额定载重量;当短接限速器及安全钳电气开关,轿厢以检修速度下行,人为使限速器机械动作时,安全钳应可靠动作,轿厢必须可靠制动,且轿底倾斜度不应大于5%;4、层门与轿门的试验必须符合下列规定:1、每层层门必须能够用三角钥匙正常开启2、当一个层门或轿门在多扇门中任何一扇门非正常打开时,电梯严禁启动或继续运行;5、曳引式电梯的曳引能力试验必须符合下列规定1、轿厢在行程上部范围及行程下部范围载有125%额定载重量下行,分部停层3次以上,轿厢必须可靠地制停空载上行工况应平层;轿厢载有125%额定载重量以正常运行速度下行时,切断电动机与制动器供电,电梯必须可靠制动;2、当对重完全压在缓冲器上,且驱动主机按轿厢上行方向连续运转时,空载轿厢严禁向上提升;6、曳引式电梯的平衡系数应为0.4-0.5;7、电梯安装后进行运行试验;轿厢分别在空载、额定载荷工况下,按产品设计规定的每小时启动次数和负载持续率各运行1000次每天不少于8H,电梯运行平稳、制动可靠、连续运行无故障;8、噪声测试1、机房内噪声应不大于80dB;2、轿厢运行时噪声不大于55dB3、轿门与层门开并过程噪声不大于65dB9、平层准确度的检验应符合1、额定速度大于等于0.63m/s的交流双速电梯,应在±15mm的范围内;2、额定速度大于0.63m/s且小于等于1.0m/s的交流双速电梯,应在±30mm 的范围内;10、运行速度当电源为额定频率和额定电压,轿厢载有50%额定载荷时,向下运行至行程中段除去加速减速段时的速度,不应大于额定速度的105%,且不应小于额定速度的92%11、观感检查1、轿门带动层门开、关运行,门窗与门扇、门扇与门套,门扇与门楣、门窗与门口处轿壁、门扇下端与地坎应无刮碰现像;2、门扇与门扇、门扇与门套、门扇与门楣、门扇与门口处轿壁、门扇下端与地坎之间各自的间隙在整个长度上应基本一致;3、对机房如果有、导轨支架、底坑、轿顶、轿内、轿门、层门及门的地坎等部位应进行清理;。
导轨支架和导轨安装工艺
导轨支架和导轨安装工艺概述导轨支架和导轨是机械设备中常见的组件,它们用于用以支撑和导向运动部件。
正确的安装和调整导轨支架和导轨对于设备的正常运行和精度至关重要。
本文将介绍导轨支架和导轨的安装工艺以及一些注意事项。
导轨支架的选择选择适合的导轨支架是导轨安装的首要工作。
通常遵循以下步骤进行导轨支架的选择:1.定义载荷和运动要求:根据设备需要承载的负载和所需的运动方式,确定导轨支架的尺寸和型号。
2.考虑空间限制:根据设备的安装空间限制,选择合适的导轨支架尺寸,确保其能够完全安装在设备内部。
3.材料选择:根据应用环境和设备要求,选择适当的导轨支架材料,如铝合金、钢材等。
4.导轨系统配置:根据导轨支架的尺寸和材料,配置适合的导轨和滑块,确保其相互匹配。
导轨安装工艺导轨安装是一个精密的工艺,需要仔细操作和调整。
以下是一些常见的导轨安装工艺:步骤一:准备工作在开始导轨安装之前,必须进行以下准备工作:1.确保安装表面平整:安装表面必须平整、清洁,并且没有明显的凹凸不平或腐蚀。
2.清除尘土和杂物:仔细清除安装区域的尘土、油污和杂物,以确保导轨安装时没有妨碍。
3.定位导轨位置:根据设备设计图纸或规格要求,确定导轨的安装位置,使用标尺、水平仪等工具进行测量和标记。
步骤二:安装导轨支架安装导轨支架时,应按照以下步骤进行操作:1.定位支架位置:根据导轨的安装位置,在设备上标记出导轨支架的安装孔位。
2.安装螺栓:使用适当尺寸的螺栓和螺母,将导轨支架固定在设备上。
注意不要过紧或过松。
3.检查安装水平:使用水平仪检查导轨支架是否水平。
如果不水平,使用垫片或调整螺栓来调整。
4.检查支架完整性:检查导轨支架是否完整,无损坏或变形。
确保支架的刚性和稳定性。
步骤三:安装导轨安装导轨时,应按照以下步骤进行操作:1.安装导轨滑块:将滑块安装在导轨上,并根据滑块类型和要求进行调整和固定。
确保滑块能够顺畅移动。
2.调整导轨间隙:调整导轨之间的间隙,以确保滑块在运动时能够平稳且无摩擦地移动。
导轨支架和导轨安装工艺
导轨支架和导轨安装工艺引言在机器人、自动化生产线、CNC机床等领域中,导轨系统扮演着至关重要的角色。
而导轨支架作为支撑导轨的关键部件,在安装过程中也有着重要的影响。
本文将介绍导轨支架的种类及导轨安装工艺,以及安装时应注意的一些问题。
导轨支架种类铸铝合金导轨支架铸铝合金导轨支架由铸造而成,具有高强度、抗腐蚀、刚性好等特点。
由于铸铝合金导轨支架容易加工,因此适合小批量生产。
钣金导轨支架钣金导轨支架一般由钣金折弯制成,主要特点为外观美观,制作精度高,适合大批量生产。
相比于铸铝合金导轨支架,其成本更加低廉。
塑料导轨支架塑料导轨支架主要由工程塑料(如聚酰亚胺、齐聚四氟乙烯等)制成,具有轻量化、抗腐蚀性好等特点。
然而塑料导轨支架受力能力较弱,适用范围较为有限。
导轨安装工艺导轨支架安装在安装导轨支架之前,需要先根据设计要求确定导轨支架的安装位置,并确保与所处的工作平台、设备基础等的配合。
在固定导轨支架的螺柱时,需要先均匀松开螺母,再加上螺杆和垫圈,最后顺序拧紧。
导轨安装导轨安装时需要注意的一些问题:•在安装导轨时,需将导轨垂直于工作面,保证导轨水平度和平面度。
•需在导轨座上加油脂,保证导轨的行程平稳,可减少摩擦和磨损。
•安装导轨的时候需要卡紧,加固方式可以是用螺栓和螺母固定,还可以使用特殊的卡紧元件,避免导轨松动或者移位等问题。
在安装导轨过程中,需进行多次检查,确保导轨平稳、不倾斜。
结论导轨支架和导轨的选择与安装,直接关系到机器人、自动化生产线、CNC机床等设备的精度和稳定性。
因此,在选择导轨支架时,需根据使用条件和安装环境的不同进行权衡和选择。
在导轨的安装过程中,需要严格按照标准进行操作,确保导轨的使用寿命和精确度。
高层电梯导轨支架的安装要点初论
高层电梯导轨支架的安装要点初论摘要:电梯导轨支架作为电梯导向系统的重要组成部分,其安装质量直接决定着电梯完工后是否能够安全稳定运行。
本文从电梯安装过程中的详细要求和潜在不足分析出发,对电梯的安装要点进行了简单总结。
关键词:导轨支架;质量;分析;安装要点电梯是一种重要的垂直交通工具,是现代化高层建筑物使用中必不可少的组成部分。
电梯在投入使用后稳定安全的运行,不仅仅取决于电梯本身的制造质量,电梯前期安装工作中的质量也非常关键,电梯导轨支架的安装作为电梯前期安装工作中的重要组成部分,直接关系着电梯使用的安全性和舒适性,因而对导轨支架的安装需要进行严格监测。
一、导轨支架安装的基本标准(一)按照目前行业内电梯安装验收的基本要求,一方面,每根导轨最少需要两个导轨支架为支撑,且其间距应该把握在2.5m 以内,根据电梯的实际设计要求,确定电梯顶端部导轨的支架安装数量,如果遇见例外,则应当确保导轨支架安装时的弯曲强度要求与行业内规范一致。
导轨支架在安装过程中,其水平度应当控制在1.5%以内,导轨支架的地脚螺栓和支架埋入墙体的直接深度必须大于120mm。
遇到焊接型支架,则应当保证焊接缝的连续性,并且在焊接时,应当采用双面焊牢的手段。
另一方面,为了确保支架安装的牢固性,除了焊接支架焊接缝要满足设计方案要求之外,锚栓型螺栓的固定方法,只能在井道壁的混凝土构件上应用。
(二)电梯导轨支架的强度控制和大致设计手法包含导轨中间连接支架在内的导轨支架,在设计时,应当考虑到电梯轿厢能承受最大载重及对重所施加的最大力,应当至少保证电梯载重和对所施加的力能超额40%,实际应用中,若轿厢和对重受到地震力影响,支架的变形和应力应符合规定标准。
二、导轨支架安装过程中常见误区及潜在风险分析(一)导轨支架安装中常见误区举例1、导轨支架在安装时,脱离钢筋混凝土项圈,或者两支架间距超过2.5m 标准,在最上方导轨安装时,只安装一个支架。
2、导轨上方和井道顶之间的举例过大。
导轨支架和导轨的安装
导轨支架和导轨的安装常用工具及机具小型卷扬机、电气焊工具、电锤、滑轮、榔头、錾子、钢板尺、盒尺、水平尺、塞尺、导轨尺、活扳手、梅花扳手、油石、钢锉等。
施工条件(1)电梯井道施工完毕,其宽度、进深、垂直度符合施工要求,底坑已按设计标高打好地面。
(2)井道内已按要求搭设好脚手架,符合有关的施工、安全要求。
(3)井道施工要用36V以下的低压电照明,保证足够的照明亮度。
(4)厅门口,机房脚手架上、井道壁上无杂物,有相应的安全防护措施,防止人、物坠落。
(5)检查预埋铁是否牢固可靠,有无遗漏,位置尺寸是否正确,预留孔洞的位置及几何尺寸是否正确。
施工工艺流程确定导轨支架位置→安装导轨支架→安装导轨→调校导轨。
1.确定导轨支架的安装位置没有导轨支架预埋铁的电梯井道,要按照图纸要求的导轨支架间距尺寸及安装导轨支架的垂线来确定导轨支架在井道壁上的位置。
当图纸上没有明确规定最下、最上一排导轨支架的位置时应按以下方法确定:最下一排导轨支架安装在底坑地面以上1000mm的位置;最上一排导轨支架安装在井顶板以下不大于500mm 的位置。
在确定导轨支架位置的同时,还应考虑导轨连接板(接道板)与导轨支架不能相碰,错开的净距离不小于30mm。
若图纸没有明确规定,则以最下层导轨支架为基点,往上每隔2000mm设一排支架,如遇到接道板可适当放大间距,但最大不应大于2500mm。
导轨支架的布置应满足每根导轨两个支架,或按厂方图纸要求施工。
2.安装导轨架根据井道壁不同建筑结构确定不同的安装方法。
(1)电梯井壁有预埋铁:按安装导轨支架的垂线检查预埋铁位置,并清除预埋铁表面混凝土,若其位置有偏移,达不到安装位置要求,可在预埋铁上补焊钢板。
钢板厚度δ≥16mm,长度一般不超过300mm。
当长度超过200mm时,端部用不小于φ16的膨胀螺栓固定于井壁,加装钢板与厚预埋铁搭接长度不小于50mm,要求三面满焊。
(2)若电梯井道壁无预埋铁,又为混凝土现浇结构,则采用膨胀螺栓直接固定导轨支架。
导轨支架和导轨安装工艺标准
导轨支架和导轨安装工艺标准1. 概述导轨支架是工业生产自动化设备中的重要组成部分,其功能是支撑和固定导轨,保证导轨在高速运动和重负荷情况下具有良好的刚性和稳定性,以确保设备的高精度和高效率。
本文将全面介绍导轨支架和导轨的安装工艺标准。
2. 导轨支架的选型导轨支架的选型必须考虑导轨轴向、径向、倾角、负载、速度、精度等诸多因素。
一般来说,必须根据设备的工作要求、导轨尺寸、负载等因素进行仔细的计算和选型。
导轨支架的材料一般采用碳钢、合金钢、铝合金等,其表面处理一般是精密磨削,并且要进行镀铬、硬质阳极氧化、电泳等表面处理,以达到防锈、腐蚀、耐磨、降噪等效果。
3. 导轨支架的安装方式导轨支架的安装应该根据设备的实际情况进行选择,一般有以下几种方式。
3.1 固定式固定式导轨支架是指直接将支架安装在设备上,并通过螺栓或焊接等方式固定。
这种方式不适合需要调整导轨位置或拆卸导轨的情况。
3.2 调节式调节式导轨支架是指安装时需要调节高度和水平度的支架。
通过螺旋垫片、调整螺丝等方式,实现导轨高度和水平度的微调,适用于需要更精准调整的场合。
3.3 吊装式吊装式导轨支架是指采用链条、吊钩等方式将支架吊装到设备上,并通过螺栓固定。
这种方式适合需要经常拆卸的情况,但吊装时必须保持支架的平衡,避免支架倾斜导致安装不牢固。
4. 导轨的安装工艺导轨的安装应该根据设备的实际情况进行设计,一般安装步骤如下:4.1 选定安装位置根据设备的要求和导轨的长度和安装方式确定导轨的安装位置。
4.2 确定支架位置根据导轨的起点和终点确定导轨支架的位置,并进行标记和加工。
4.3 安装支架按照选定的支架安装方式进行安装,并进行调整和测试。
4.4 安装导轨将导轨按照指定的位置和角度安装在支架上,并通过螺栓或其他连接件固定。
4.5 调整和测试将导轨进行调整,使其水平度和垂直度符合要求,并进行测试以确保导轨的准确性和安全性。
5. 结论本文详细介绍了导轨支架和导轨的安装工艺标准,了解这些标准能够有效保证设备的高精度和高效率,对于生产自动化设备的开发和维护具有重要意义。
安装过程中常见安全及质量问题(3)
左右图: 无脚手架限位开关安 装在两种轿顶上的位 置对比(还有uroka轿 顶第三种,用小弯板 固定,还未遇到)
无脚手架现场专项安全检查 问题整改
问题描述:
左图: 无脚手架顶层平台未 做二次保护且未放生 命线
整改行动: 右图:已整改
无脚手架现场专项安全检查 问题整改
问题描述: 左图:
无脚手架对重导向装 置临时导靴固定板安 装错误
标准方式:如图
现场问题整改
问题描述: 厅门口地坎缝隙过大,应及时封堵。
整改行动:已整改
现场质量问题
问题描述: 对重单侧导轨支架方向装反。 如图下图,已整改。
问题描述:轿顶护栏横杆缺失
公司标准:轿顶护栏按照工艺要求安装 调整确保安全
现场质量问题
问题描述:轿顶踢脚板缺失
标准方式:轿顶护脚板应按照工艺要求 安装
现场质量问题
问题描述:对重返绳轮空槽错误 标准方式:按照工艺要求安装
现场质量问题
问题描述:对重架方向安装错误 标准方式:对重架带缺口的一侧应朝向
现场质量问题
问题描述:缓冲器没有保护套
标准方式:聚氨酯缓冲必须保护防止损 坏失效。
现场质量问题
问题描述:BIG MONO顶部导 轨加强板安装错误且两块 小钢板缺失
正确安装:如图
现场质量问题
问题描述:轿顶感应开关缺少 支架
标准方式:如图
现场质量问题
问题描述:轿顶护栏横杆缺少拐角支架 公司标准:轿顶护栏按照工艺要求安装
右图:下导靴固定板应 预先安装
问题描述:导轨支架螺栓埋入 深度不符合要求
项目名称: 远洋万和公馆
问题描述:带钢丝的随缆未用 钢丝承载电缆重力。
项目名称: 东亚华欣湾
电梯安装质量控制要点
1、建设工程所用电梯,必须是国家颁发生产许可证的厂家生产的有合格证的产品。
2、专业工程师应认真核查下列产品的生产合格证:( 1 )电梯曳引装置;( 2 )导轨;( 3 )轿厢、导靴、门窗;( 4 )电气装置(电缆及控制柜);( 5 )电气保护装置(配件及设备)。
3、严格对安装企业进行审查:( 1 )安装企业必须持有国家颁发的安装许可证,外省市电梯安装企业还应有市建委核发的《外地进豫安装企业暂时安装许可证》和《外地进豫企业承(分)包工程施工证》。
( 2 )安装单位还应有电梯安装营业执照,严格按规定的营业范围承揽工程。
( 3 )安装企业必须有健全的质量保证体系和质量责任制度,并对安装质量负责。
4、电梯设备开箱检查:外型、外观应与图纸相符,完好无变形、无损伤,另部件规格型号符合图纸要求,数量齐全。
各传动、转动部份活动灵便,功能可靠。
电梯创造企业必须提供如下的资料文件:( 1 )产品合格证;( 2 )机房布置图;( 3 )使用维护说明书(含润滑油汇总图表和电梯功能表);( 4 )电梯原理图及符号说明;( 5 )电气接线图;( 6 )部件安装图; ( 7 )安装(调试)说明书;( 8 )安全部件:门锁装置、限速器、安全钳及缓冲器型式试验报告结论副本,限速器与渐近式安全钳的调试证书副本。
5、项目部工作按《工程建设管理规程》要求,施工技术资料管理按《建造安 装工程资料管理规程》的要求执行。
6、深入施工现场,催促、检查、协调电梯专业与其它专业的配合关系,明确 职责分工,及时指出工程中存在的问题,不留隐患。
防风雨有“机房重地闲人免进”的标志,门不得向机房内开启,且 可从机房内不用钥匙开锁。
必须能承受正常所受的荷载,当地面不同高度相差不大于 0.5m 时, 应设置楼梯或者台阶,并设置护栏。
应专用,由配电间直接送至电梯机房;每台电梯均设置主开关,其位置合理、标志齐全、容量适中。
不应 切断与电梯相关的照明、通风、报警、插座等电路。
导轨支架及导轨安装工艺
导轨支架及导轨安装工艺1施工流程安装导轨支架→安装导轨→调整导轨2安装导轨支架(1)根据导轨基准线及辅助基准线确定导轨支架的位置。
(2)最底导轨支架距底坑1000mm以内,最高导轨支架距井道顶距离≧500mm,中间导轨架间距≤2500mm且均匀布置,如与接导板位置相遇,间距可以调整,错开的距离≦30mm,但相邻两层导轨架间距不能大于2500mm。
(3)井壁有预埋铁时,安装前要先清除其表面混凝土。
A.预埋铁位置若有偏移,可在预埋铁上补焊钢板,钢板厚度≥16mm,其长度超过200mm时,其端部需用φ16的膨胀螺栓固定于井壁上,与预埋铁搭接长度≥50mm,并三面焊牢。
B.导轨支架安装前要复核基准线,其中一条为导轨中心线,另一条为导轨架安装辅助线,一般导轨中心线距导轨端面10mm,与辅助线间距为80~100mm。
C.若现场不具备搭设脚手架的条件,可以采用自升法安装导轨架,其基准线为两条,基准线距导轨中心线300mm,距导轨端面10mm,以不影响导靴的上下滑动为宜。
D.测出每层导轨架距墙的实际尺寸,按顺序编号在现场工作间加工好。
E.导轨架与预埋铁接触面要严实,四周满焊,焊缝高度≥5mm,焊缝饱满、均匀,不能有夹渣、气孔等。
F.导轨架的水平度≤5mm,导轨架端面a<1mm。
(4)用膨胀螺栓固定导轨架时,应使用产品自带的膨胀螺栓,或者使用厂家图纸要求的产品。
膨胀螺栓直径≥16mm。
A.膨胀螺栓孔位置要准确,其深度一般以膨胀螺栓被固定后,护套外端面稍低于墙面为宜。
B.如果墙面垂直误差较大,可局部剔凿,然后用垫片填实。
(5)按顺序加工导轨支架。
(6)安装导轨支架,并找平校正,对于可调式导轨架,调节定位后,紧固螺栓,并在可调部位焊接两处,焊缝长度大于等于20mm,防止位移。
(7)垂直方向紧固导轨架的螺栓应朝上,螺帽在上,便于查看其松紧。
(8)用穿墙螺栓紧固导轨架:若井壁较薄,墙厚<150mm,又没有预埋铁时,不宜使用膨胀螺栓固定,应采用穿墙螺栓固定。
电梯安装过程易产生的质量缺陷(一)轿厢导轨支架与对重导轨支架
电梯安装过程易产生的质量缺陷(一)轿厢导轨支架与对重导轨支架电梯主要部件在安装过程中所产生的质量问题,如不及时地予以解决,将造成日后难以弥补的缺陷。
主要部件的安装过程必须要按照安装过程质量控制的要求严格执行工序检验规程,上一工序的检验合格后才能进行下一工序的施工作业。
1.轿厢与对重导轨支架安装未达横平、竖直要求【原因分析】(1) 导轨支架平面不水平。
(2) 导轨支架立面不垂直。
(3) 导轨产生非正常作用的扭曲内应力。
【纠正措施】导轨支架安装过程应按各部位基本尺寸要求,应横平、竖直、尺寸到位。
支架立面的不垂直将对紧固在其面上的导轨产生非正常作用的扭曲应力造成支架与导轨互相间产生内应力,影响轿厢的运行质量和在导靴通过时易产生运行异声。
【预防措施】导轨支架的安装要严格按照工艺要求把各尺寸及时调整到位,如附表(1a)与表(1b)所示。
表(1a)轿厢导轨支架安装过程检测记录表(1b)对重导轨支架安装过程检测记录2.轿厢与对重导轨支架安装中心偏差太大,支架整体受力不均【原因分析】(1) 在井道混凝土壁或圈梁上钻打支架底模固定膨胀螺栓孔时,没有按照工艺要求按样板尺寸在井道壁钻孔位置作定位标识(通常弹垂直与水平线交汇点为钻孔中心)。
(2) 在钻孔时遇到钢肋而无法使支架底模固定螺栓定位至所需正确位置造成支架中心偏置较大。
【纠正措施】导轨支架安装过程要严格按照规范的工艺要求正确安装,在井道混凝土壁钻孔位置作定位标识。
施工中采用质量和功率都符合相应要求的冲击钻及钻头将所遇钢肋打穿,使支架底模正确定位。
【预防措施】导轨支架安装要严格按照工艺要求各尺寸及时调整到位,见附表(1a)与表(1b)所示,避免因中心不正而造成导轨两压导板不在同一水平位置。
3.框式导轨支架整例在井道内同一垂直位置偏差大【原因分析】侧置对重框式导轨支架整例从下至上两端角不在同一垂直位置、支架水平度偏差大,中心偏置大,造成安装内应力与支架整体受力不均。
电梯导轨支架和导轨安装工艺标准
安全操作规程
遵守国家相关法 规和标准
电梯导轨支架和 导轨安装前进行 安全检查
安装过程中严格 遵守安全操作规 程
安装完成后进行 安全测试和验收
应急处理预案
停电应急处理:停电时,应 立即切断电梯电源,并采取 措施确保乘客安全
电梯故障应急处理:电梯出 现故障时,应立即停止使用, 并采取措施确保乘客安全
接件等。
安全准备:确保施工现场安 全,设置安全标志和围栏,
穿戴防护用品。
测量放线
确定支架安装位置 测量支架间距和高度 确定导轨安装位置 测量导轨间距和高度
支架安装位置确认
确定导轨支架的安 装位置
根据图纸和现场情 况,确定支架的安 装间距和数量
确认支架是否符合 设计要求,如材质 、尺寸、孔距等
确认支架安装是否 牢固、平整、垂直 ,是否需要加装垫 片或紧固件
验收流程:详细介绍验收流程,包括资料审查、现场检查、调试运行等环节
常见问题及处理方法:针对验收过程中可能出现的问题,提出相应的处理方法,确保电梯 安全可靠运行
安全注意事项
安全防护措施
佩戴安全帽
禁止酒后或疲劳作业
添加标题
添加标题
穿着工作服,扣紧袖口
添加标题
添加标题
现场安全检查,确认安全后方可施 工
火灾应急处理:火灾发生时, 应立即停止使用电梯,并采 取措施确保乘客安全
水灾应急处理:水灾发生时, 应立即停止使用电梯,并采 取措施确保乘客安全
安全培训和教育
培训内容:了解电梯导轨支架和导轨安装工艺标准 培训对象:安装工人、技术人员 培训方式:现场讲解、演示、操作 培训周期:根据实际情况确定,一般不少于2天
材料设备检验
严格把控材料、设备采购质量关 对进场的材料、设备进行质量检验 对不合格的材料、设备进行追溯处理 定期对材料、设备进行维护保养
电梯导轨支架和导轨安装施工工艺
导轨支架和导轨安装施工工艺1 总则1.3 本工艺标准应与国家标准《建筑工程施工质量验收统一标准》GB50300-2001、《电梯工程施工质量验收规范》GB50310-2002配套使用。
1.4 本工艺标准是对电梯安装工程质量的最低要求,所规定的项目都必须达到合格。
1.5 电梯安装工程质量验收除应执行本工艺标准外,尚应符合现行有关国家标准的规定。
2 术语2.1 电梯安装工程电梯生产单位出厂后的产品,在施工现场装配成整机至交付使用的过程。
注:本工艺标准中的“电梯”是指电力驱动的曳引式或强制式电梯、液压电梯。
2.0.2 电梯安装工程质量验收电梯安装的各项工程在履行质量检验的基础上,由监理单位(或建设单位)、土建施工单位、安装单位等几方共同对安装工程的质量控制资料、隐蔽工程和施工检查记录等档案材料进行审查,对安装工程进行普查和整机运行考核,并对主控项目全验和一般项目抽验,根据本工艺标准以书面形式对电梯安装工程质量的检验结果做出确认。
2.0.3 土建交接检验电梯安装前,应由监理单位(或建设单位)、土建施工单位、安装单位共同对电梯井道和机房(如果有)按本工艺标准的要求进行检查,对电梯安装条件作出确认。
3 基本要求3.1 安装单位施工现场的质量管理应符合下列规定:3.1.1 具有完善的验收标准、安装工艺及施工操作规程。
3.1.2 具有健全的安装过程控制制度。
3.2 电梯安装工程施工质量控制应符合下列规定:3.2.1 电梯安装前应按本工艺标准进行土建交接检验,并填写《电梯安装土建交接质量验收记录表》。
3.2.2 电梯安装前应按本工艺标准进行电梯设备进场验收,并填写《电梯安装工程设备进场质量验收记录表》。
3.2.3 电梯安装的各分项工程应按本工艺标准进行质量控制,每个分项工程应有自检记录。
3.3 电梯安装工程质量验收应符合下列规定:3.3.1 参加安装工程施工和质量验收人员应具备相应的资格。
3.3.2 承担有关安全性能检测的单位,必须具有相应资质。
电梯导轨安装质量通病及治理措施
(5)导轨下端悬空
【现象】
电梯运行后或安全钳动作后,导轨走动。
【治理】
在安装底坑第一根导轨时,先放大导轨座,导轨座应支承在地面,导轨下应放入法,后用锉刀修正接头缝隙处,预组装后将导轨编号安装。
2)导轨校正后进行修光,修磨接头处,用直线度为0.01/300的平直尺测量,台阶应不大于0.05mm。修光长度应在150mm以上。
(3)导轨调整垫铁与接头台阶问题
【现象】
导轨调整垫铁不点焊,导轨接头台阶修光长度不够,导致轿厢运行不平稳,增加不舒适感并危及安全运行。
电梯导轨安装质量通病及治理措施
(1)导轨支架安装问题
【现象】
导轨架不平、焊缝支架间间断焊、单面焊接,影响导轨安装质量。
【治理】
导轨架的不水平度不应超过5mm;安装牢固,横竖端正,焊接时双面焊牢、焊缝饱满,焊波均匀;且随时清除焊渣进行防腐处理。
(2)导轨接头处组装缝隙大,台阶修光长度不够
【现象】
电梯在接头处晃动,导靴磨耗快。导轨工作面接头处有连续缝隙,或局部缝隙大于0.5mm。导轨接头处有台阶,且大于0.05mm,台阶处修光长度短。
【治理】
导轨校正后应按规定的长度进行修光,其修光长度为150mm以上,导轨工作面接头处台阶应不大于0.15mm。
导轨调整垫铁不应超过三块,并应点焊牢固。
(4)导轨垂直度超差
【现象】
电梯晃动、抖动,导靴磨耗过快,导轨局部明显弯曲。
【治理】
1)导轨安装前先检查,对弯曲的导轨要先调直。
2)用专用校轨卡板自下而上初校,导板与导轨的连接螺栓暂不拧紧,用导轨卡板精调时,逐个拧紧压板螺栓和导轨连接板螺栓。
导轨支架和导轨安装工艺标准
导轨支架和导轨安装工艺标准引言导轨支架和导轨是重要的机械传动部件,在机械制造、自动化设备、数控机床等领域中广泛应用。
导轨支架的选择和安装工艺标准对于机械设备的稳定性和性能起着关键作用。
本文将从导轨支架的选择与要求、导轨的安装要点以及安装工艺标准等方面进行阐述。
1. 导轨支架的选择与要求1.1 导轨支架的种类根据使用场景和要求,导轨支架可以分为直线导轨支架和滚珠螺杆支架等。
直线导轨支架一般用于直线运动控制,而滚珠螺杆支架则适用于转动运动控制。
根据具体的机械传动系统要求,选择适合的导轨支架种类。
1.2 导轨支架的材料与精度要求导轨支架一般采用铸铁、铝合金等材料制作,具有良好的抗变形和刚度。
同时,导轨支架的精度要求也很高,以保证导轨系统的精度和稳定性。
在选购导轨支架时,应注意选择材料好、工艺精细、精度高的产品。
2. 导轨的安装要点2.1 导轨的准备工作在安装导轨之前,首先要对导轨进行清洁,确保其表面没有杂质和污垢。
同时,还需要检查导轨的螺纹沟槽、平面度等是否符合要求,以确保安装的顺利进行。
2.2 导轨的定位与固定导轨安装时需要根据具体要求进行定位,并使用合适的固定装置进行固定。
在固定导轨时,应确保导轨与固定装置之间的接触紧密,以提高导轨系统的刚性和稳定性。
2.3 导轨的对齐与调整导轨的对齐与调整是导轨安装中非常关键的一步。
对齐工作主要包括调整导轨的平行度、垂直度和水平度等,以确保导轨系统的运动准确和平稳。
2.4 导轨的润滑与保养为了确保导轨系统的正常运行和延长其使用寿命,导轨的润滑与保养工作也非常重要。
在安装导轨之后,应定期给导轨进行润滑,并对导轨系统进行清洁和维护。
3. 安装工艺标准3.1 安装工艺流程具体的导轨安装工艺流程包括导轨支架的选择、导轨的准备、导轨的定位与固定、导轨的对齐与调整、导轨的润滑与保养等步骤。
安装工艺流程应按照先后顺序进行,确保每个步骤的完整和准确。
3.2 安装的技术要求导轨的安装工艺应符合以下技术要求: - 导轨支架的选择要符合实际需要和设计要求,材料要求符合相关标准。
3.5 电梯安装调试-导轨的安装
导轨应用压导板固定在导轨撑架上,不应用焊接或螺栓直接连接。
导轨的下端应支撑在坚固的导轨座上。
导轨最高端与井道顶板距离50-100mm。
两列导轨的接头处应避免在同一水平面上。
a
5. 导轨安装工艺流程演示
(3) 基准导轨也可以用双 线校正,在导轨的前面和 工作侧面各吊挂一根铅锤 线,用尺测量两面尺寸, 并将导轨调整到规定的要 求。
a
3.调整导轨
(4)在已校正定位的基准导轨上,用 如图所示的专用找导尺调整导轨距 离和一对导轨侧面的平行度。或用 专用卡轨式找导尺来调校导轨距离 和导轨侧面的平行度。
80
3.5 导轨的安装
1.安装导轨支架 2.安装导轨 3.调整导轨 4. 质量要求 5.安装导轨工艺流程演示
a
1.安装导轨支架
(1)根据导轨基准线和辅助基准线确定导轨支架的位置。 (2)根据土建布置图要求调节组合支架H;留出撑架面与导轨背 之间的间隙d。 (3)第一档导轨支架距底坑1000mm 以内,最后一档导轨支架距 井道顶距离≯500mm,中间导轨架间距≤2500mm 且均匀布置, 如与接导板位置相遇,间距可以调整,错开的距离≮30mm,但 相邻两层导轨架间距不能大于2500mm。 (4)井壁有预埋铁时,安装前要先清除其表面混凝土。 预埋铁位置有偏移时,可在预埋铁上补焊钢板,钢板厚度 ≥16mm,其长度超过200mm 时,用φ≥16mm 的膨胀螺栓固定在 井壁上,预埋铁搭接长度≥50mm,且三面焊牢。 (5)导轨支架安装前要复核基准线,其中一条为导轨中心线,另 一条为导轨架安装辅助线,一般导轨中心线距导轨端面10mm, 与辅助线间距为80~100mm。 (6)若现场不具备搭设脚手架的条件,可以采用自升法安装导轨 架,其基准线为两条,基准线距导轨中心线300mm,距导轨端面 10mm,以不影响导靴的上下滑动为宜。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
导轨支架和导轨安装质量管理依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《电梯工程施工质量验收规范》GB50310-20021、范围本工艺标准适用于额定载重量5000kg以下,额定速度3m/s及以下各类国产曳引驱动电梯导轨安装工程。
2、施工准备2.1设备、材料要求:2.1.1设备:电梯导轨、导轨支架、压道板、接道板、导轨基础座及相应的连接螺丝等规格、数量要和装箱单相符。
产品要有出厂检验合格及技术文件。
2.1.2材料:凡使用的材料应有检验合格证或检验资料。
使用的材料见表 2.1.2,根据电梯设计不同分别采用。
安装导轨支架和导轨所使用的材料表2.1.22.2主要机具:2.2.1小型卷扬机、电焊机、手砂轮、电锤、尼龙绳(提轨道用)、钢丝绳索(固定滑轮用)、滑轮、电焊工具、鎯头、扳子、錾子、钢板尺、钢盒尺、塞尺、找道尺、铁锹、小铲、水桶、不灰桶、油石、对讲机(或耳机电话)。
2.3作业条件:2.3.1梯井墙面施工完毕,其宽度、深度(进深)、垂直度符合施工要求。
底坑要按设计标高要求打好地面。
2.3.2电梯施工用脚手架既要符合有关的安全要求,承载能力》 2.5kPa (~ 250kgf/怦),又要符合安装轨道支架和安装轨道的操作要求。
2.3.3井道施工要用36V以下的低压电照明。
每部电梯井道要单独供电(用单独的开关控制), 且光照亮度要足够大。
2.3.4上、下通讯联络设备要调试好。
235厅门口、机房、脚手架上、井道壁上无杂物,厅门口、机房孔洞要用相应的防护措施,以防止物体坠落梯井。
2.3.6要在无风和无其它干扰情况下作业。
3、操作工艺3.1工艺流程:确定导轨支架位置T安装导轨支架T安装导轨T调整导轨3.2确定导轨支架的安装位置:3.2.1没有导轨支架预埋铁的电梯井壁,要按照图纸要求的导轨支架间距尺寸及安装导轨支架的垂线来确定导轨支架在井壁上的位置。
3.2.2当图纸上没有明确规定最下一排导轨支架和最上一排导轨支架的位置时应按以下规定确定:最下一排导轨支架安装在底坑装饰地面上方1000mm的相应位置。
最上一排道架安装在井道顶板下面不大于 500mm的相应位置。
3.2.3在确定导轨支架位置的同时,还要考虑导轨连接板(接道板)与导轨支架不能相碰。
错开的净距离不小于 30mm(图3.2.3 )。
图 3.2.33.2.4若图纸没有明确规定,则以最下层导轨支架为基点,往上每隔2000mm为一排导轨支架。
个别处(如遇到接道板)间距可适当放大,但不应大于2500mm3.2.5长为4m以上(包含4m)的轿厢导轨,每根至少应有两个导轨支架。
4m至3m长的轿厢导轨可不受此限,但导轨支架间距不得大于2m如厂方图纸有要求则按其要求施工。
3.3安装导轨支架:根据每部电梯的设计要求及具体情况选用下述方法中的一种。
3.3.1电梯井壁有预埋铁:3.3.1.1清除预埋铁表面混凝土。
若预埋铁打在混凝土井壁内,则要从混凝土中剔出。
3.3.1.2按安装导轨支架垂线核查预埋铁位置,若其位置偏移,达不到安装要求,可在预埋铁上补焊铁板。
铁板厚度16mm 长度一般不超过 300mm 当长超过200mm 时,端部用不小于016的膨胀螺栓固定于井壁。
加装铁板与原预埋铁搭接长度不小于3.3.1.2 )。
3.3.1.3 安装导轨支架:(a )安装导轨支架前,要复核由样板上放下的基准线(基准线距导轨支架平面1〜3mm 两线间距一般为80〜100mm 其中一条是以导轨中心为准的基准线,另一条是安装导轨支架辅助线 (图 3.3.1.3.a)。
)(b)测出每个导轨支架距墙的实际高度,并按顺序编号进行加工;(c )根据导轨支架中心线及其平面辅助线,确定导轨支架位置,进行找平、找正。
然后进行焊接;(d )整个导轨支架不平度应不大于 5mm(e)为保证导轨支架平面与导轨接触面严实,支架端面垂直误差小于1mm(图3.3.1.3.e );(f)导轨支架与预埋铁接触面应严密,焊接采取内外四周满焊,焊接高度不应小于 5mm焊肉要饱满,且不能夹渣、咬肉、气孔等。
50mm 要求三面满焊(图轿厢导轨支藁及基准址图 3.3.1.3.a图 3.3.1.3.e332用膨胀螺栓固定导轨支架:混凝土电梯井壁没有预埋铁的情况多使用膨胀螺栓直接固定导轨支架的方法。
使用的膨胀螺栓规格要符合电梯厂图纸要求。
若厂家没有要求,膨胀螺栓的规格不小于0 16mm3.3.2.1打膨胀螺栓孔,位置要准确且要垂直于墙面,深度要适当。
一向以膨胀螺栓被固定 后,护套外端面和墙壁表面相平为宜(图3.3.2.1 )。
3.322 若墙面垂直误差较大,可局部剔修,使之和导轨支架接触面间隙不大于 用薄垫片垫实(图3.322 )。
1mm 然后 图 3.3.2.1梯井壁图 3.3223.323 导轨支架编号加工。
3.3.2.4 导轨支架就位,并打正找平。
将膨胀螺栓紧固。
3.3.3用穿钉螺栓固定导轨支架:3.3.3.1若电梯井壁较薄,不宜使用膨胀螺栓固定导轨支架且又没有预埋铁,可采用井壁打透眼,用穿钉固定铁板(3》16mr)穿钉处,井壁外侧靠墙壁要加100 X 00 X 12 (mm的垫铁, 以增加强度。
见图3.3.3.1 ,将导轨支架焊接在铁板上。
代彗玉埋扶钢板图 3.3.3.13.3.3.2加工及安装导轨支架的方法和要求完全同有预埋铁的情况。
3.3.4用混凝土筑导轨支架:梯井壁是砖结构,一般采用剔导导轨支架孔洞,用混凝土筑导轨支架的方法。
3.3.4.1 导轨支架孔洞应剔成内大外小,深度不小于130mm(图3.3.4.1 )。
3.342导轨支架编号加工,且入墙部分的端部要劈开燕尾(图 5-19 )。
图 3.3.4.23.3.4.3用水冲洗孔洞内壁,使尘渣被冲出,洞壁被洇湿。
3.3.4.3 筑导轨支架用的混凝土用水泥、砂子、豆石按1: 2 : 2的体积比加入适量的水搅拌均匀制成。
筑导轨支架时要用此混凝土将孔洞填实。
支架埋入墙内的深度不小于 120mm 且要找平找正。
3.345 导轨支架稳筑后不能碰撞,常温下经过 6〜7天的养护,达到规定强度后,才能安装导轨(轨道)。
3.3.4.6对于导轨支架的水平误差要求同前。
3.4安装导轨:3.4.1(图 3.4.1 )。
3.4.2底坑架设导轨槽钢基础座必须找平垫实,其水平误差不大于1/1000。
槽钢基础座位置确定后,用混凝土将其四周灌实抹平。
槽钢基础两端用来固定导轨角钢架,先用导轨基准线找正后,再进行固定(图 342 )。
图 3.4.23.4.3 若导轨下无槽钢基础座可在导轨下边垫一块厚度3》12mm 面积为200mn X 200mm 的3.4.4对用油润滑的导轨,需在立苊导轨前将其下端距地平 40mm 高的一段工作面部分锯掉,以留出接油盒的位置(图 3.4.4 )。
3.4.5在梯井顶层楼板下挂一滑轮并固定牢固。
在顶层厅门口安装并固定一台 0.5t的卷扬钢板,并与导轨用电焊点焊(图0=10址素/150X】同木方图 3.4.5 346吊装导轨时要采用双钩勾住导轨连接板(图3.4.6 )。
图 3.4.6若导轨较轻且提升高度不大,可采用人力,使用3》16尼龙绳代替卷扬机吊装导轨。
347若采用人力提升,须由下而上逐根立起。
若采用小型卷扬机提升,可将导轨提升到一定高度(能方便地连接导轨),连接另一根导轨。
采用多根导轨整体吊装就位的方法,要注意吊装用具的承载能力,一般吊装总重不超过3kN (~ 300kg)整条轨道可分几次吊装就位。
3.5调整导轨(轨道):3.5.1用钢板尺检查导轨端面与基准线的间距和中心距离,如不符合要求,应调整导轨前后距离和中心距离,然后再用找道尺进行细找。
3.5.2用找道尺检查、找正导轨(图 3.5.2 )。
钳含金板制成吿二 3mm扭曲溟差指示线图 3.5.23.5.2.1扭曲调整:将找道尺端平,并使两指针尾部侧面和导轨侧工作面贴平、贴严,两端指针尖端指在同一水平线上,说明无扭曲现象。
如贴不严或指针偏离相对水平线,说明有扭曲现象,则用专用垫片调整导轨支架与导轨之间的间隙(垫片不允许超过三片)使之符合要求。
为了保证测量精度,用上述方法调整以后,将找道尺反向180°,用同一方法再进行测量调整,直至符合要求。
3.5.2.2 调整导轨垂直度和中心位置:调整导轨位置,使其端面中心与基准线相对,并保持规定间隙(如规定 3mm (图3.5.2.2 )。
图 3.5.2.23.5.2.3 找间距:操作时,在找正点处将长度较导轨间距L小0.5〜1mm的找道尺端平,用塞尺测量找道尺与导轨端面间隙,使其符合要求。
(找正点在导轨支架处及两支架中心处。
)两导轨端面间距L (图3.5.2.3 ),其偏差在导轨整个高度上应符合表 3.5.2.3要求。
图 3.5.2.3 两导轨端面间距的偏差要求电梯速度2m/s以上2m/s以下轨道用途轿厢对重轿厢对重偏差不大+ 1 + 2 + 2 + 2于(mm -0 -0 -0 -0上述三条必须同时调整,使之达到要求。
3.5.3修正导轨接头处的工作面3.5.3.1导轨接头处,导轨工作面直线度可用500mm钢板尺靠在导轨工作面,用塞尺检查a、b、c、d处(见图3.5.3.1 ),均应不大于表 3.5.3.1的规定(接头处对准钢板尺250mm处)。
导轨工作面直线度允许偏差表3.5.3.1导轨连接处 a b c d不大于(mm 0.15 0.06 0.15 0.06EE国图 3.5.3.3对台阶应沿斜面用手砂轮或油石进行磨平,磨修长度应符合表3.5.3.3的要求。
台阶磨修长度表3.5.3.3电梯速度(m/s ) 3m/s 以上 3m/s 以下 修整长度(mr )i3002004、质量标准主控项目4.4.1导轨安装位置必须符合土建布置图要求。
一般项目4.4.2两列导轨顶面间的距离偏差应为:轿厢导轨0〜+2mm 对重导轨0〜+3mm4.4.3导轨支架在井道壁上的安装应固定可靠。
预埋件应符合土建布置图要求。
锚栓 (如膨胀螺栓等)固定应在井道壁的混凝土构件上使用,其连接强度与承受振动的能力应满足电梯产品 设计要求,混凝土构件的压缩强度应符合土建布置图要求。
4.4.4每列导轨工作面(包括侧面与顶面)与安装基准线每5m 的偏差均不应大于下列数值 :轿厢导轨和设有安全钳的对重 (平衡重)导轨为0.6mm ;不设安全钳的对重(平衡重)导轨为1.0mmo4.4.5轿厢导轨和设有安全钳的对重(平衡重)导轨工作面接头处不应有连续缝隙,导轨接头处台阶不应大于 0.05mm 。
如超过应修平,修平长度应大于150mm图 3.5.3.23.5.3.3两导轨的侧工作面和端面接头处的台阶应不大于0.5mm (图 3.5.3.3 )。
卡于/0.05mmcd - Q 4 o«整长度见»rtt整K度见*rj-修整长度见a-■— O一wffK度见«.-r4.4.6不设安全钳的对重(平衡重)导轨接头处缝隙不应大于 1.0mm,导轨工作面接头处台阶5、成品保护运输,不可拖动或用滚杠滚动运输。
