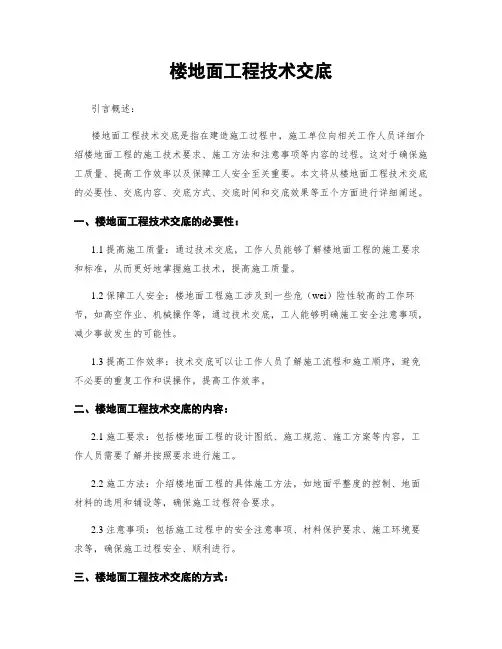

楼地面施工技术交底
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
楼地面施工技术交底
(一)、一、作业条件:
1、按施工图纸设计和施工。
2、清除杂物。
3、施工机具到位到位。
4、熟悉图纸,人员对工人作好技术交底。
二、材料要求:
1、详见下面工序
三、施工机具
1、详见下面工序
四、安全常识:
1.进入施工现场必须戴好安全帽,高空作业系好安全带,禁止吸烟。
2.施工现场作业人员严禁酒后上岗,疲劳作业、带病作业。
3.进入施工现场必须遵守施工现场安全管理制度,严禁违章指挥,违章作业;做到三不伤害:不伤害自己,不伤害他人,不被他人伤害。
五、交底内容:
1、材料
(1)水泥:425#普通硅酸盐水泥。
(2)砂:中砂,过8mm孔径的筛子,含泥量不得大于2%。
(3)豆石:粒径为0.5—1.2cm,含泥量不大于3%。
(4)石渣:水磨石面层所用的石渣,应用坚硬可磨的大理石,粒径为4—12mm.
(5)玻璃条:平板普通玻璃裁制而成,3mm厚,10mm宽,长度以分块尺寸而定。
(6)其他:草酸、白蜡、22号铁线。
2、现场作业准备
(1)楼地面部位结构验收完,并做好屋面防水层,墙面上弹好+50cm标高水平线。
(2)立好门框并加保护,堵严、堵牢管洞口,与地面有关各种设备和埋件安装完。
(3)做完地面垫层,按标高留出磨石层厚度5mm。
(4)地漏处找好泛水及标高。
(5)各种立管和套管,孔洞肥边位置按应用豆石混凝土灌好修严。
(6)石渣应分别过筛,并洗净杂物。
(二)、水泥砂浆楼地面施工技术交底
1、施工步骤
(1)基层清理:地面基层,地墙相交的墙面,踢脚线处的粘杂物清理干净,影响面层厚度的凸出部位应剔除平整。
(2)洒水润湿:在施工前一天洒水润湿基层。
抹踢脚板:有墙面抹灰层的踢脚板,底层砂浆和面层砂浆分两次抹成。
踢脚板抹底层水泥砂浆:清理基层,洒水润湿后,按标高线向下量尺至踢脚板标高,拉通线确定底灰厚度,套方,贴灰饼,抹1:3水泥砂浆,刮板刮平,搓平整,扫毛浇水养护。
踢脚板抹面层砂浆:底层砂浆抹好,硬化后,拉线贴粘靠尺板,抹1:2水泥砂浆,抹子压抹上灰后用刮板紧贴靠尺垂直地面刮平,用铁抹子压光,阴阳脚、踢脚板上口,用角抹子溜直压光。
(3)刷素水泥浆结合层:在垫层或楼板基层上均匀洒水后,在撒水泥面,经扫涂形成均匀的水泥浆粘结层,随刷随铺水泥砂浆。
(4)冲筋贴灰饼:根据+50表高水平线,在地面四周做灰饼。大房间增加冲筋。
(5)铺水泥砂浆压头遍:紧跟贴灰饼冲进铺水泥砂浆,配合比为水泥:砂=1:2,稠度应小于3.5cm,用木抹子赶铺拍实,木杠按铁饼冲筋标高刮平,上木抹子搓平,待反水后略撒1:1干水泥砂子面,吸水后铁抹溜平。上述操作均在水泥砂浆初凝前进行。
第二遍雅光:在压平头遍后,水泥砂浆凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍。要求不漏压,平而出光。
第三遍压光:水泥砂浆终凝前进行第三遍压光,人踩上去稍有脚印,抹子抹上去不再有抹子纹时,用铁抹自把第二遍压光留下的抹子纹压平、压实、压光,达到交活的程度。每一遍完后都要自检。
(6)养护:地面压光交活后24小时,铺锯末撒水养护并保持湿润,养护时间不少于15天。养护期间不允许压重物和碰撞。
2、质量标准
(1)保证项目
1)水泥、砂的材质必须符合设计要求和施工及验收规范的规定。
2)砂浆配合必要准确。
3)地面面层与基层的结合必须牢固无空鼓。
(2)基本项目
1) 表面洁净,无裂纹、脱皮、麻面和起砂等现象。
2)踢脚板高度一致,出墙厚度均匀与墙面结合牢固,局部有空鼓长度不大于200 mm ,且在一个检查范围内不多于两处。
(3)允许偏差项目见下表
水泥地面的允许偏差
(四)混凝土楼地面施工技术交底
1、施工步骤
(1)清理基层:基层表面的浮土、砂浆块等杂物应清理干净;如楼表面有油污,应用5%—10%浓度的火碱溶液清洗干净。
(2)洒水湿润:提前一天对楼板表面进行洒水湿润。
(3)刷素水泥浆:浇灌细石混凝土前应先在已湿润后的基层表面刷一道1:0.4—0.45(水泥:水)的素水泥浆,并进行随刷随铺,如基层表面为光滑面还应在刷浆前将表面凿毛。(4)冲筋贴灰饼:小房间在房间四周根据标高线做出灰饼,大房间还应冲筋(间距1.5m);有地漏的房间要在地漏四周做出0.5%的泛水坡度;冲筋和灰饼均应采用细石混凝土制作(软筋),随后铺细石混凝土。
(5)铺细石混凝土:细石混凝土配合比为1:2:3(体积比),塌落度应不大于3cm;每一层制作一组、试块、铺细石混凝土后用长杠刮平,振捣密实,表面塌陷处应用细石混凝土补平,再用长刮杠刮一次,用木抹子搓平。
(6)撒水泥砂子干面灰:砂子先过3mm筛子后,用铁锹拌干面(水泥:砂子=1:1),均匀地撒在细石混凝土面层上,待灰面吸水后用长刮杠刮平,随即用木抹子搓平。
(7)第一遍抹压:用铁抹轻轻压面层,把脚印压平。
(8)第二遍抹压:当面层开始凝结,地面面层上有脚印但不下陷时,用铁抹子进行第二遍抹压,注意不得漏压,并将面层的凹坑、砂眼和脚印压平。
(9)第三遍抹压:当地面面层上人稍有脚印,而抹压无抹子纹时,用铁抹子进行第三遍抹压,第三遍抹压用力要稍大,将抹子纹抹平压光,压光的时间应控制在终凝前完成。(10)养护:地面交活24小时后,及时满铺湿润锯末养护,以后每天浇水两次,连续养护7天。
2、质量标准
(1)保证项目
1)细石混凝土的材质、强度(配合比)和密实度必须符合设计要求和施工规范规定。
2)面层与基层的结合必须牢固无空鼓。
(2)基本项目
1)细石混凝土面层的材质、强度(配合比)和密实度必须符合设计要求和施工规范规定。2)面层与基层的结合必须牢固无空鼓。
(2)基本项目
1)细石混凝土表面密实光洁,无裂纹、脱皮、麻面和起砂等现象。
2)一次抹面砂浆面层表面洁净;无裂纹、脱皮、麻面。
3)有地漏和带有坡度的面层,坡度应符合设计要求;不倒泛水,无渗漏,无积水;地漏与管道口结合处应严密平顺。
踢脚线的高度要一致,出墙厚度要均匀;与墙面结合牢固,局部空鼓的长度应不大于200mm,且一个检查范围不多于2处。
