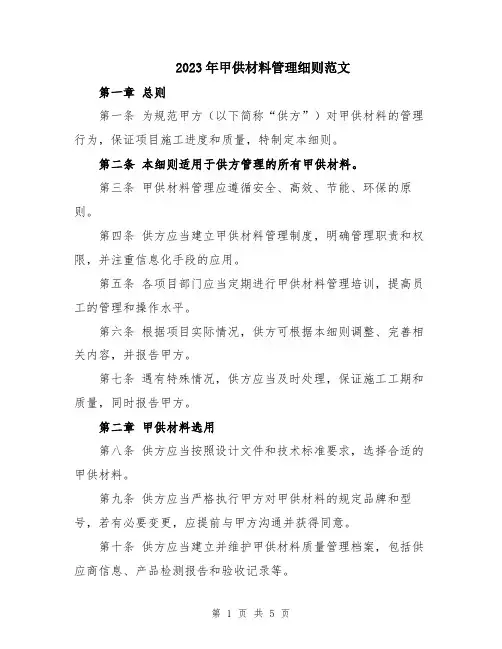

甲供材料管理细则
一、甲供材料的控制目标:
为进一步规范及加强工程建设过程中的材料管理,规范工作流程,从材料设备选用、合同、计划、验收、保管、结算等进行全过程管理,使材料得到有效监控,能真实反映材料成本、最终实现公司经济效益的提高,特制定本管理规定。
二、甲供材料各部门职责
1、造价部负责本办法的制订、修改、解释、指导、监督检查。
2、总师办、工程部、造价部负责贯彻执行本管理细则。
3、总师办职责:从建筑设计角度考虑,提出采购材料(设备)在美观及使用功能等方面的要求,并提供技术参数及验收规范。
4、工程部职责:
4.1、负责甲供材料(设备)的采购资料准备、采购实施、组织验收以及检查。
4.2、邀请三至五家供应商进行招投标,并封样存至仓库,做好标识。
4.3、工地办主任应要求施工单位上交材料设备使用计划,同时考虑生产周期,由主办工程师编制月度《甲供材料(设备)采购工作计划》
4.4、书面通知材料商按照合同进行按时按质供货4.5现场工程师组织总包、监理、标段施工单位对进场材料进行验收、检查,并将材料进场验收签字汇总后送至造价部4.6、工程竣工扫尾阶段,现场工程师组织相关单位对现场材料进行盘点,缺货或多余材料,应及时通知材料商。
5、造价部职责:
5.1、依据工程部提供的材料设备采购计划,与图纸预算量进行比较及总量控制,并进行市场价格调查;
5.2参与工程部招标、评标工作,从性价比等方面提出评标意见;
5.3依据图纸及规范,联合工程部、总包、监理、标段单位对第
一批进行材料进行验收,包含规格、型号、大小、尺寸、厚度、数量等方面,工程施工过程中并进行材料抽查。
5.4、依据工程部及材料供货商提交的结算资料,进行分类、汇总、统计,并及时将月度材料供货情况及金额上报上级领导。
5.5、及时对甲供材料的预算量、供货量、实际结算量进行分析,并将分析结果汇报上级领导。
5.6、对抽查不合格的材料,造价部取样封存,责成材料商退货,造成损失及情况严重,请示公司领导给予罚款或解除合同。
三、甲供材料操作流程及要求:
1、制订材料采购计划
1.1造价部根据施工图纸并结合工程实际需要,编制材料总体需求计划,报上级领导。
1.2工程部现场管理人员依据图纸及现场实际情况编制材料需要计划,并要求施工单位提出各类材料需要计划,统筹考虑提出材料采购建议,提交给造价部。造价部依据工程部及施工单位提出的计划进
行总量复核控制。
1.3工程部依据部造价部复核后的材料计划,作为材料招标数量及合同数量参考依据,综合考虑工程进度情况及工程现场实际需要,上报给上级领导审批。
2、材料招标询价:
2.1造价部依据领导审批的材料计划,对材料进行市场价格调查。
2.2工程部依据领导审批的材料计划,编制招标文件。
招标文件内容概要如下:
一、投标单位须知:
1、总体概要说明
2、工程说明
3、承包方式
4、工期要求,时间要作详细要求,并有奖罚措施
5、投标单位的资格及条件,投标单位不少于3-5家,针对材料设备的技术参数要求,对投标单位作为严格要求
6、投标产生的费用由投标单位自负
7、现场考察,投标单位考察施工现场,公司对组织总师、工程部、造价部等相关部门对合格的投标单位进行考察。
8、招标材料的资金及付款情况说明
9、招标文件内容、目录、格式、资料等作统一说明和要求
10、招标文件的澄清与修改
11、组成投标书的文件,分技术标、商务标
12、投标报价,采用的报价方式或定额,包含的费用
13、投标书的有效期及投标保证金
14、付款方式
15、投标书的签暑
16、投标书的密封及标记
17、送交投标书截止期
18、投标书的更改与撤回
19、无效标书的界定
20保密要求
21、标书的评审,符合性的鉴定
22、投标书的澄清
23、合同授予的条件
24、接受和拒绝投标的权力
25、中标通知书
26、履约担保
27、合同协议书的签署
28评、定标细则
29、施工补充协议主要条款,对材料质量、送货等作为严格限制及要求
3、材料进场验收
3.1检查验收材料质量是保障工程质量、降低工程成本的一项不可缺少的业务工作。科学合理的进行材料进场验收,做好事前质量控制极其重要:
①、材料进场时必须具备正式的出厂合格证和材质化验单;
②、各种设备、构配件,必须具有厂家批号和出厂合格证明,并应按规定的方法进行检验;
③、材料质量抽样和检验的方法,应符合《建筑材料质量标准与管理规程》;
④、在现场配置的材料,如砂浆、防水材料、防腐材料、饰面涂料、油漆等的配合比,应进行试配合格后方可大批量使用;
⑤、重视材料的使用认证和技术交底,以防错用和使用不合格的材料。
对材料的采购供应活动及材料质量进行监督检查验收,及时的发现所供材料质量是否符合施工要求,便于及时进行处置和调整,避免隐患。
3.2材料质量的检验方法和质量标准
材料质量的检验方法主要有书面检验、外观检验、理化检验和无损检验四种。其中理化检验和无损检验是要依靠试验设备和仪器,在专业的实验室进行的检验试验。
根据本工程的实际情况,各相关责任工程师应做到的是材料的书面检验和外观检验:
1、书面检验是指通过对采购供应的材料质量保证资料、实验报告等进行核认;
2、外观检验是指对采购供应的材料从品种、规格、标志、外形尺寸等进行直观检查,看其有无质量问题。
材料质量标准是用以衡量材料质量的尺度,也是作为验收、检验材料质量的依据;不同的材料有不同的质量标准,对于进场材料的验收,一般可依据审核认可的材料质量保证资料或实验报告对所供材料进行抽查复核认证;或者依据《建筑材料质量标准与管理规程》进行检查验收。
3.3甲供材签收及结帐:
1对于供应商的送货回单,现场必须审核其质量、数量、规格的正确性,并会同监理、总包(现场总包代表)、甲方(现场二人签字)、乙方(领用人)签字确认,谁签字谁负责其真实性和准确性,并由工地办及时通知造价部,造价部要及时配合和支持查验或抽查。
2甲供材的结帐:
每月25日前,工地办收集汇总各甲供材后,提交工程部登记,
