施工总体部署
施工总体部署的意义、内容及示例
1.施工总体部署施工总体部署是指对工程项目进行全局性的统筹规划和全面安排的过程,它涉及多个方面,旨在确保工程能够安全、高效、经济地完成,并满足设计要求和质量标准。
1.1.总体施工思路1.2.总体施工顺序(1)平面施工顺序(2)典型断面施工顺序1.3.总体施工流程(1)以施工流程图表示各分项工程的施工顺序和相互关系;(2)大型综合性工程应以平面图标示各区域施工顺序(进展)和节点;(3)必要时,以文字简要说明流程图关键或复杂的节点。
1.4.施工总平面布置图(1)施工平面布置的主要内容有:场内施工便道、施工驻地办公、生活区布置、临时设施、大临设施和生产区布置、驻地围蔽以及大门、门卫等设施和沿场地周边围蔽、施工供电系统(变压器、发电机房等)、施工供水系统(接水点、供水管等)、施工排水系统(排水沟管、污水处理池等)布置、通讯网络系统布置、消防设施和安全通道布置、施工基线控制网布设。
(2)施工总平面布置必须以平面布置图表示,并应标明:a. 拟建工程平面位置及施工区段划分;b. 生活区、办公区、生产区(包括拌和楼、加工车间、材料仓库、材料堆场、机械设备停放区、构件预制场及构件堆场、相关的施工杋机械、临时码头、易燃易爆物仓库位置、临时施工便道、施工栈桥及工作平台、采石场或采沙场、取土点或弃土点、通航航道或临时航道位置、卸泥区和临时防台避风锚地等);c. 消防设施和安全通道、供电设施和线路、给排水管网和供排气管网布置图。
(3)图上无法标示时,应用文字简单叙述。
(4)施工总平面布置可用一张图,也可用多张相关的图表示。
(5)大临工程应单独提供结构形式、平面图及断面图和工程数量。
2.施工总体部署(示例)2.1.施工思路本工程主要工作内容包括疏浚、码头及挡墙、护岸结构、陆域形成、地基处理、铺面及房建、滑道,既有水上工程,又有陆上工程。
拟按水上作业和陆上作业两条主线推进,以水上作业路线为主。
水上作业路线包括疏浚、码头及挡墙、护岸结构。
工程施工部署及总体施工安排
工程施工部署及总体施工安排一、施工部署为确保工程施工的顺利进行,我们将根据工程特点和施工要求,科学组织,精心部署,采取一系列措施,确保工程质量、安全和进度。
1. 技术准备工作:(1)项目技术负责人组织各专业技术人员认真学习设计图纸,领会设计意图,做好图纸会审。
(2)根据《工程管理制度》要求,针对本工程特点进行质量策划,编制工程质量计划,制定特殊工序、关键工序、重点工序质量控制措施。
(3)依据施工组织设计,编制分部、分项工程施工技术措施,做好技术交底,指导工程施工。
(4)做好模板设计图,进行模板加工。
(5)认真做好工程测量方案的编制,做好测量仪器的校验工作,认真做好原有控制桩的交接核验工作。
(6)编制施工预算,提出主要材料用量计划。
2. 劳动力及物质、设备准备工作:(1)组织施工力量,做好施工队伍的编制及其分工,做好进场三级教育和操作培训。
(2)落实各组室人员,制定相应的管理制度。
(3)根据预算提出材料供应计划,编制施工使用计划,落实主要材料,并根据施工进度控制计划安排,制定主要材料、半成品及设备进场时间计划。
(4)组织施工机械进场、安装、调试,做好开工前准备工作。
3. 施工现场及管理准备工作:(1)做好施工总平面布置(土建、水、电)并报有关部门审批。
(2)按现场平面布置要求,做好施工场地围挡和施工三类用房的施工,做好水、电、消防器材等布置。
二、总体施工安排1. 施工段划分:根据我公司在以往类似工程施工中取得的经验,针对本工程的实际情况,划分为施工段,进行流水施工。
2. 施工顺序:(1)排水工程:测量放线、沟槽开挖、管道铺设、检查井、雨污水井砌筑、闭水试验、沟槽回填。
(2)道路工程:路基土方挖、填、路床整型、基层摊铺、整平、压实、道路面层施工、侧石安砌、清理及其他。
3. 施工部署:由于本工程工期紧、任务重,施工时将组织两套作业班组,采用24小时不间断作业。
每套作业班组由一个道路专业施工队、一个排水专业施工队、一个专业土方机械施工班和一个综合班组成。
施工总体部署
1 施工总体部署1.1施工部署的指导思想及原则1.1.1指导思想根据本工程的重要性,工程特点、工程量和节点工期及竣工工期的要求,为实现工程建设工期、质量、安全管理等方面的目标,施工总承包将遵循“选用最佳项目经理及项目管理班子、选用最有战斗力的施工队伍,投入先进的机械设备,选用优质材料,应用最佳的施工技术,安排合理的施工工序,采用科学的组织管理方法,保证达到优质、安全、按期竣工的目标”的指导思想进行施工总体部署。
1.1.2部署原则1、时间上的部署原则:严格按照招标文件要求的节点工期,考虑季节性对施工的影响。
统筹兼顾,综合安排施工作业,冬、雨期尽量避开不利于施工的工序。
2、空间上的部署原则:考虑立体交叉施工,在施工过程中,根据工程特点及周边环境条件,综合考虑工程工期、质量、劳动力、周转材料、大型机械、临建设施等资源投入情况,组织分阶段分重点进行施工。
施工期间,平面分区段,立体分流水、交叉作业。
合理组织,保证施工的连续性、均衡性、节奏性,做好分阶段验收安排,适时插入装修、机电管线安装的施工。
尤其注重保障专业分包施工项目的工序穿插,在脚手架、垂直运输设备、施工场地、临时设施的使用方面,给予全方位的服务。
3、施工总平面布置原则:坚持阶段性、适用性、灵活性及可改造性兼顾的原则。
科学合理布置施工临时设施、运输道路、临时用水、临时用电等,立足紧凑性和可移换性,以施工总进度计划为依据进行阶段性调整,为总承包及各专业分包提供服务场地,最大限度地减小临设占地对后期业主指定承包人施工绿化和室外道路工程的影响,做到投入最低,收效最大,经济适用。
4、施工资源部署原则:考虑人、财、机、料合理配置①根据该工程的重要性,公司将选派高素质的专业管理人员,选用最有战斗力的管理和施工队伍,组建成一支优秀的项目团队。
②我公司强大的资金实力,是工程资金有效运转的坚强后盾。
我公司将为本工程设立专用账户,专款专用。
对各专业分包的资金流向进行控制,确保工程资金有效利用。
施工总体方案及部署
施工总体方案及部署施工总体方案及部署第一节施工组织布置一、施工组织管理机构1、现场管理体系为了确保工程质量、安全、工期和文明施工总体目标的实现,根据本工程特性和实际情况,我们组建了本工程项目部。
项目部设有一名项目经理和一名技术负责人,并下设各职能部门。
项目经理负责整个工程施工的各项事务,全面履行合同,对工程施工进行组织、指挥管理。
该工程采用项目法施工,有关生产、技术、质量、经济、安全等各项工作实行项目经理负责制。
我们将严格按照本公司ISO9002质量体系文件,明确管理职责,运行动态管理。
在施工组织安排上,我们准备采取以下响应措施:1)为保证工期,编制施工总进度计划及分阶段施工作业计划,控制各分部分项工程的施工进度,并根据施工需要加班加点。
项目经理部须按此项方案认真组织劳动力,按计划完成下达工程质量的考核指标。
2)加强计划管理,做好月、XXX的作业计划,建立可靠的材料、后勤保证体系,随要随送,保证供应。
3)建立每周举行一次工程例会制度,由建设单位、监理、施工单位参加,协调工程制度及控制工程质量等问题。
施工中必须做到先有方案后施工,对各部分分项工程的施工方案进行“优化”,在保证质量、安全的前提下,千方百计地采取加快施工进度的办法和措施。
4)认真做好各方面面的对外协调工作,取得交通、市容、环保、用水、用电等各个单位的支持和配合,以确保工程顺利进行。
5)各工程应相互配合搭接,交叉施工,且要紧密配合,协同工作,为其他工作创造施工条件。
6)项目部每天召开碰头会一次,协调解决当天关于进度、质量、施工、安全、材料等问题,并布置第二天的工作。
2、施工管理机构为响应招标文件的要求,我们拟派出一名壹级水利建造师作为项目经理,一名水利高级工程师作为技术负责人。
并配备若干施工员、安全员、质检员、造价工程师、材料员、资料员、机械员等。
3、施工管理协调1)与建设单位的工作协调①尊重建设单位对工程的统一指挥,服从配合建设单位与各单位的协调。
工程总体施工部署包括(3篇)

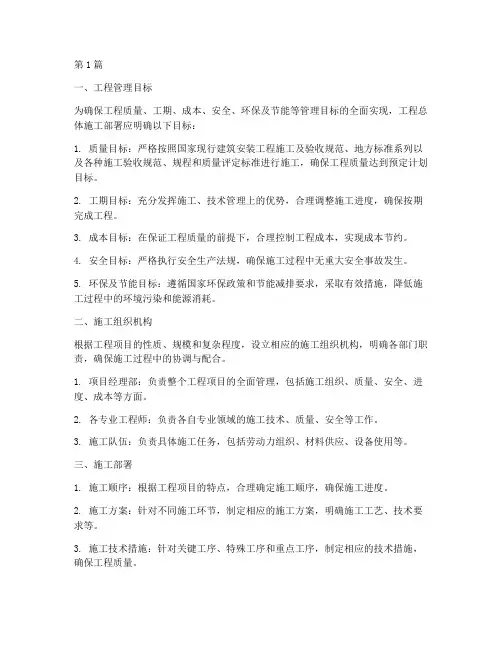

第1篇一、工程管理目标为确保工程质量、工期、成本、安全、环保及节能等管理目标的全面实现,工程总体施工部署应明确以下目标:1. 质量目标:严格按照国家现行建筑安装工程施工及验收规范、地方标准系列以及各种施工验收规范、规程和质量评定标准进行施工,确保工程质量达到预定计划目标。
2. 工期目标:充分发挥施工、技术管理上的优势,合理调整施工进度,确保按期完成工程。
3. 成本目标:在保证工程质量的前提下,合理控制工程成本,实现成本节约。
4. 安全目标:严格执行安全生产法规,确保施工过程中无重大安全事故发生。
5. 环保及节能目标:遵循国家环保政策和节能减排要求,采取有效措施,降低施工过程中的环境污染和能源消耗。
二、施工组织机构根据工程项目的性质、规模和复杂程度,设立相应的施工组织机构,明确各部门职责,确保施工过程中的协调与配合。
1. 项目经理部:负责整个工程项目的全面管理,包括施工组织、质量、安全、进度、成本等方面。
2. 各专业工程师:负责各自专业领域的施工技术、质量、安全等工作。
3. 施工队伍:负责具体施工任务,包括劳动力组织、材料供应、设备使用等。
三、施工部署1. 施工顺序:根据工程项目的特点,合理确定施工顺序,确保施工进度。
2. 施工方案:针对不同施工环节,制定相应的施工方案,明确施工工艺、技术要求等。
3. 施工技术措施:针对关键工序、特殊工序和重点工序,制定相应的技术措施,确保工程质量。
4. 施工进度计划:编制详细的施工进度计划,明确各施工阶段的时间节点,确保工程按期完成。
5. 材料供应计划:根据施工进度,制定材料供应计划,确保材料及时到位。
6. 设备供应计划:根据施工需求,制定设备供应计划,确保设备正常运行。
四、施工管理措施1. 质量管理:建立健全质量管理体系,严格执行质量检查、验收制度,确保工程质量。
2. 安全管理:加强安全生产教育,严格执行安全操作规程,确保施工安全。
3. 进度管理:加强对施工进度的监控,及时调整施工计划,确保工程按期完成。
施工总体部署

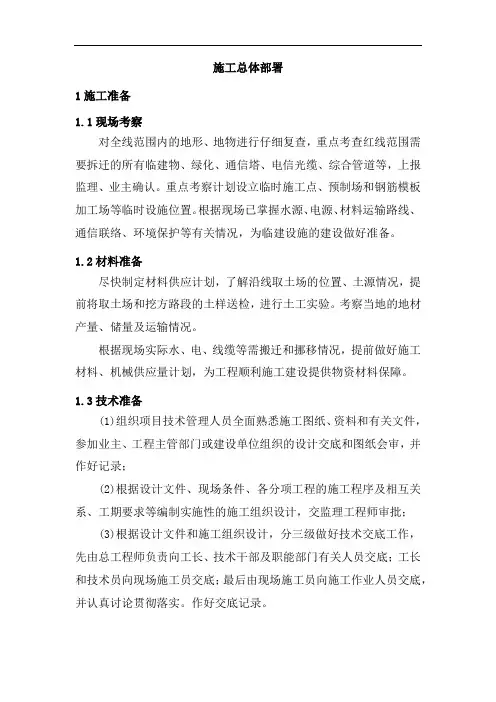

施工总体部署1施工准备1.1现场考察对全线范围内的地形、地物进行仔细复查,重点考查红线范围需要拆迁的所有临建物、绿化、通信塔、电信光缆、综合管道等,上报监理、业主确认。
重点考察计划设立临时施工点、预制场和钢筋模板加工场等临时设施位置。
根据现场已掌握水源、电源、材料运输路线、通信联络、环境保护等有关情况,为临建设施的建设做好准备。
1.2材料准备尽快制定材料供应计划,了解沿线取土场的位置、土源情况,提前将取土场和挖方路段的土样送检,进行土工实验。
考察当地的地材产量、储量及运输情况。
根据现场实际水、电、线缆等需搬迁和挪移情况,提前做好施工材料、机械供应量计划,为工程顺利施工建设提供物资材料保障。
1.3技术准备(1)组织项目技术管理人员全面熟悉施工图纸、资料和有关文件,参加业主、工程主管部门或建设单位组织的设计交底和图纸会审,并作好记录;(2)根据设计文件、现场条件、各分项工程的施工程序及相互关系、工期要求等编制实施性的施工组织设计,交监理工程师审批;(3)根据设计文件和施工组织设计,分三级做好技术交底工作,先由总工程师负责向工长、技术干部及职能部门有关人员交底;工长和技术员向现场施工员交底;最后由现场施工员向施工作业人员交底,并认真讨论贯彻落实。
作好交底记录。
2施工总体部署2.1施工总体部署原则(1)根据道路特点和工程规模,结合现场情况,合理安排,均衡组织施工;(2)满足建设单位招标文件中关于工程安全、质量、环保及文明施工的要求,选配经验丰富的技术人员、训练有素的相应专业施工队伍,配备先进完好的机械设备,合理进行施工组织;(3)满足工期要求,采用各种有效措施,确保实现工期目标;(4)本着“先主体、后附属”、“先下位、后上位”的原则,安排工期。
3 施工顺序3.1 施工顺序(1)技术交底及技术复核1)工程开工后,项目经理组织项目部技术人员进行图纸会审,对图纸中出现的问题及时上报建设单位并提出解决方案。
2)图纸会审完毕后,项目技术人员向各施工班组长进行技术交底。
施工总体部署
施工总体部署一、施工总体部署为了确保质量和按期完工,创业主满意工程,根据本工程特点,总体施工部署为建立施工作业、质安控制、协调配合三条线。
施工作业线以施工员→专业负责人→工长→生产工人为主线进行管理,主要责任是进行直接施工生产,并在施工生产中发现问题,解决问题,提出建议。
质安控制线由专职质量员、安全员组成,主要任务是在施工中进行跟踪检查,及时发现问题,将问题消灭在初始阶段;积累质安资料,提出质量控制方案,进行安全巡视,发现并排除安全隐患;搞好文明施工,进行现场管理。
二、总体工序流程首先搭建临时设施,修筑临设工程。
机械设备,施工队伍按计划进度要求分批进场。
按照先地下、后地上;先主体、后围护;先结构、后装饰;先土建、后设备的施工原则进行施工。
本工程“至关重要”的关键施工环节,就其主体工程的施工以属“重中之重”,应做好全方位、科学合理的安排。
以该项施工进度、质量为龙头,带动其它工作面的全面展开。
三、总体质量控制部署(一)、施工质量保证控制节点1、组建强有力的质量管理班子。
施工人员均选拔最优秀的骨干,经专业培训并持证上岗的技工和安装工。
2、配备先进的水准仪、激光经纬仪等检测设备3、严格落实内部自检制度,即在阶段性验收关,班组之间进行自检、互检,专职检验员在班组自、互检的基础上,再进行核验,核验后填写质量评定记录,再报质管部组织验收,验收合格后报业主及监理验收。
4、严格落实有关质量管理的规章制度,确保工程现场的质量管理符合IS09001的管理模式。
(二)、施工阶段性的质量控制节点施工阶段性的质量控制措施主要分为三个阶段,并通过这三阶段来对本工程各分部分项工程的施工进行有效的阶段性质量控制。
1、事前控制阶段事前控制是在正式施工活动开始前进行的质量控制,事前控制是先导。
事前控制,主要是建立完善的质量保证体系,质量管理体系,编制《质量保证计划》,制定现场的各种管理制度,完善计量及质量检测技术和手段。
对工程项目施工所需的原材料、半成品、构配件进行质量检查和控制,并编制相应的检验计划。
施工总体部署
施工总体部署一.工程总体目标1质量管理目标质量达到招标文件、设计以及相关规范的要求,确保工程安全,最终产品质量合格。
2、安全管理目标杜绝死亡、重伤和重大机械设备事故,杜绝火灾事故、坍塌事故、交通事故、食物中毒事故。
轻伤率控制在千分之三以下。
不造成施工扰民等严重社会影响事件;确保各项安全防护措施符合相关规范要求;确保业主和监理安全检查合格。
3、工期管理目标确保在合同工期内或业主要求的工期内完成全部施工项目,并争取提前完工。
4、文明施工及环保目标杜绝各种不文明的施工行为,达到霸州市文明工地标准,落实工地环境保护措施,实现工地的绿色施工。
二、工程管理机构设置及职责1管理机构按公司内部管理规程,设置项目部,由公司直接领导,职能管理部门进行对口管理,项目经理由一级建造师担任,项目总工由工程师担任,其他人员资质应满足有关规定要求。
2、管理职责项目经理Q)负责项目实施的总体组织和协调,对合同总体目标负责;(2)组建项目部,对各管理职能进行划分,确保项目部高效运行;(3)组织项目各类重要会议,对项目重要事务进行决策;(4)组织编制项目总体策划,对项目策划落实情况做出阶段评价,并组织制定落实改进措施;(5)对项目实施的各种资源进行调动;(6)定期检查项目经理部的工作运行情况,了解项目实施过程中存在的问题。
对涉及多个单位、需横向协作或涉及总部管理服务部门的问题,组织召开调度会、协调会,做好指挥、协调工作。
项目总工Q)在项目经理领导下,负责项目的全面技术管理工作。
(2)主持深化设计文件审核,主持复测、控测及竣工测量,督促并检查技术人员作好技术交底工作。
(3)负责编制施工组织设计,参与重大方案的制定,审核单项工程的施工方案。
(4)负责组织对专业分包项目、直接分包项目重大方案的研讨论证、审核和监督实施。
(5)负责收集项目的差、错、漏项及不可预见的因素引起工程变更方面的有关资料。
(6)主持工程竣工文件编制。
(7)负责项目质量计划的贯彻执行,负责项目的整体创优策划和计划的实施。
施工组织设计-总体施工部署
施工组织设计-总体施工部署引言概述:在建筑工程施工过程中,施工组织设计是至关重要的环节之一,它涉及到整个施工过程的组织、管理和实施方案。
总体施工部署是施工组织设计的重要内容之一,它包括了施工的整体规划、组织、协调和控制等方面。
本文将就施工组织设计中的总体施工部署进行详细的阐述。
一、施工现场布置1.1 施工现场布置的原则- 合理利用现场空间,确保施工作业的顺利进行。
- 设置合理的施工通道和安全通道,保障施工人员和设备的安全。
- 确保施工现场的整洁和有序,提高工作效率。
1.2 施工现场布置的要点- 根据施工图纸和工程要求进行布置,确保施工的准确性和质量。
- 合理划分施工区域,明确各个施工部门的职责和工作范围。
- 配备必要的设施和设备,如施工临时用房、安全设施等。
1.3 施工现场布置的注意事项- 遵守相关法规和标准,确保施工现场的安全和环保。
- 定期检查施工现场布置情况,及时调整和改进。
- 加强施工现场管理,保障施工作业的顺利进行。
二、施工进度计划2.1 制定施工进度计划的目的- 确定施工工期和完成时间,保障工程按时完工。
- 合理安排施工任务和资源,提高工作效率。
- 预防和解决可能出现的施工延误和问题。
2.2 制定施工进度计划的步骤- 分析工程施工条件和要求,确定施工任务和工期。
- 制定施工进度计划表,明确各个施工阶段的工作内容和时间节点。
- 定期检查和评估施工进度,及时调整和优化计划。
2.3 施工进度计划的管理与控制- 设立专门的施工进度管理团队,负责监督和管理施工进度。
- 根据实际情况对进度计划进行调整和优化,确保施工任务按时完成。
- 加强施工进度的跟踪和控制,及时发现和解决问题,保障工程的顺利进行。
三、施工安全管理3.1 施工安全管理的重要性- 保障施工人员和设备的安全,减少事故发生的可能性。
- 遵守相关法规和标准,维护施工现场的秩序和安全。
- 提高施工人员的安全意识和技能,减少安全事故的发生。
工程施工总体部署(3篇)
第1篇一、工程概述本工程位于我国某地区,占地面积XX平方米,建筑面积XX平方米。
工程包括住宅楼、商业楼、地下车库等建筑,总投资XX亿元。
本工程由XX公司承建,施工工期为XX个月。
二、施工目标1. 质量目标:确保工程质量达到国家标准,争创优质结构工程。
2. 工期目标:按期完成工程进度,确保工程按期交付使用。
3. 成本目标:合理控制工程成本,降低施工成本。
4. 安全目标:确保施工安全,实现零事故。
5. 环保目标:遵守国家环保法规,降低施工对环境的影响。
三、施工部署1. 施工进度安排(1)前期准备阶段:完成施工图纸会审、施工组织设计编制、施工方案编制、施工许可证办理等工作。
(2)地基基础施工阶段:完成地基处理、基础施工等工作。
(3)主体结构施工阶段:完成主体结构施工,包括框架、墙体、屋面等。
(4)装饰装修施工阶段:完成室内外装饰装修工程。
(5)机电设备安装阶段:完成强弱电、给排水、通风空调等设备的安装。
(6)竣工验收阶段:完成工程验收,交付使用。
2. 施工组织(1)组织机构:成立项目经理部,下设工程技术部、质量安全管理部、物资设备部、人力资源部等部门。
(2)人员配备:根据工程规模和施工要求,配备相应数量的技术人员、管理人员和施工人员。
(3)物资设备:根据施工进度和施工要求,合理配置施工机械设备和材料。
3. 施工质量控制(1)严格执行国家有关工程质量标准,确保工程质量。
(2)建立健全质量保证体系,加强对施工过程的质量控制。
(3)对关键工序、特殊工序进行重点控制,确保工程质量。
4. 施工安全管理(1)建立健全安全生产责任制,加强施工现场安全管理。
(2)加强施工人员的安全教育和培训,提高安全意识。
(3)严格执行安全操作规程,确保施工安全。
5. 环保措施(1)遵守国家环保法规,降低施工对环境的影响。
(2)加强施工现场环境管理,做好扬尘、噪声、废水等污染物的防治。
(3)推广使用环保材料,减少施工对环境的破坏。
四、施工保障措施1. 加强项目管理,提高施工效率。
施工总体部署
施工总体部署一、施工部署原则(一)施工顺序部署原则本工程工程量较大,及时投入施工和快速施工,如期竣工是工作的指导思想。
(二)坚持集中力量保重点、保工期的原则鉴于该工程的重要性及工期要求,公司将该工程列为重点工程,将在人员、机具、物资上为该工程提供充分保证,组织好该工程的计划协调,公司各部门也将在各自业务管理范围内制定为该工程提供服务的保证措施,以确保工程顺利进行,保证工程优质和按期完工。
(三)坚持土建、安装及其它分包施工单位配合作业,互创施工条件的原则鉴于该工程建筑面积较大,工期短,质量要求高,安装应积极配合土建主体施工,组织好预留预埋工作,随主体施工适时插入安装作业,并在安装中作到见缝插针。
土建应积极为各专业分包单位创造工作面和提供配合。
合理组织平行作业,流水交叉作业和重点部位抢工,与相关施工单位协调一致,互创施工条件,以确保工程总体进度计划的实施。
(四)坚持质量第一,以样板带路,抓好工序质量,确保工程整体质量的原则针对工程质量目标,以抓工序质量为重点,狠抓质量通病治理,开展施工现场的质量活动,在工程现场指挥部的组织和该工程质量监理部的监督和协调下,全体参战人员密切配合,协调一致,搞好样板间施工,以样板带路,实现共同创优目标。
(五)坚持以提高机械化作业水平,推广应用新技术,促进施工管理、施工技术水平及施工效益提高的原则在施工中,拟尽量采用电动机具、运输吊装机械,提高机械作业水平,以改善作业条件,降低劳动强度,加快工程进度,同时在工程管理和施工作业中,积极采用微机管理、网络技术等现代化管理技术,推行全面质量管理,开展QC小组活动,并尽量采用新机具、新材料、新工艺,积极开展现场职工合理化建议等活动,以确保工程质量、工期,全面促进施工效益提高。
二、施工技术准备(一)技术资料准备1、工程所需的施工验收规范、验评标准、施工标准图集等技术资料。
施工记录表格,ISO9000:2000版质量体系运行表格。
2、收集水文、地质、气象等资料。
施工总体部署
2.1施工部署2.1.1指导思想施工部署是指导整个工程施工的纲领性文件和规范性条款,部署的指导思想是“质量第一、用户至上、恪守信用”。
为了切实体现本公司的宗旨,公司下大决心,以ISO9001:2000 精神实质严格要求自己,思想上重视,组织工作落实到实处,言行一致,确保本工程的顺利进行,实施原则如下:1、在施工组织、施工准备、施工流程、施工管理等几个重大问题上,综合分析了公司实力、当地情况、工程特点等综合因素,部署的原则为“施工方案先进合理,施工组织周到严密,施工管理严格细致,总包责任可靠落实”。
2、实现公司施工总方针:做到“四全四优先”,即全力以赴、全方位作业、全公司支持、确保全胜;要在人力、物力、财力及机械上优先。
3、以公司强大实力为后盾,在施工机具、施工设备、周转材料、劳动力等方面加大投入,集中力量,突击施工,以求在最短的工期内创出最优的成绩。
4、采用先进、合理、适用的新技术、新工艺、新材料、加快工程进度,提高工程质量、执行新的“建筑法”各项规定。
5、采用项目法施工模式,实行科学管理,责任到人,实行必要的质量和工期奖罚制度。
6、施工期间,全体施工人员,自始至终坚持在场,尊重科学、尊重业主、尊重监理。
7、采用多头平行作业,交叉作业,流水作业,充分利用工时及劳动空间。
8、合理安排工程施工顺序,形成网络计划管理,实施日检、月检,保证形象进度的控制。
9、采取大小临时工程及路基工程同时并举,进场后,为路基工程提前开工,做好三件事:1)、一是抓好穿线复测工作。
2)、二是抓好场内的清理、清除与掘除工作。
3)、三是抓好临设(临时便道与临时管理用房的搭建)的建设。
10、组织项目管理部成员认真熟悉图纸,做好对工程图纸的自审和会审工作。
在图纸会审的基础上,着手进行图纸的翻样工作,以本施工组织设计为大纲,编制材料采购供应计划和详细的专项施工方案。
11、根据施工进度计划,落实大宗材料的进货渠道,确定主要大型施工机械的进、退时间,组织各作业班组进场。
(完整版)第三章 施工总体部署
第三章施工总体部署3.1施工总体指导思想本工程以系统工程理论进行总体施工部署,坚持执行《建筑工程项目管理规范》与ISO9001质量标准体系要求,对质量进行全面管理与控制。
充分运用网络技术,精心组织,合理安排交叉项目的施工,抓住道路工程、道路附属工程、交通工程施工的衔接与协调,以确保工序的连续性,全线施工进度的总体一致性。
安全工作以“安全第一、预防为主”为宗旨,针对施工中的难点作业工程,施工过程中既要保证施工又要以事故树和生物钟方式进行安全事故预测分析,并依照GB/T28001的职业健康与安全体系标准,实施相应的职业健康与安全方面的制度和措施。
施工现场内外环境保护要依照ISO14000的环保体系标准,制定相应的环保制度并实施有效的措施,确保环保达标。
以“精心组织、细致管理、严密部署,确保质量第一、安全文明施工并重,工期满足业主要求”为施工指导思想,以“科学管理、技术创新,满足合同要求,赢得顾客信任”为质量方针,遵照“以严求细、以细求优、以优求誉,以誉求存”的战略思想,组织施工生产。
指导思想:本工程施工组织的指导思想是以质量为中心,以管线施工为先行,突出重点,把握难点,文明、优质、高效建好道路工程。
3.1.1 成立施工能力强,技术水平高,工作经验丰富的项目经理部。
人员岗位明确,职责清楚,建立联系责任制。
项目经理要全过程盯岗,施工安排占满空间,占满时间。
3.1.2 深入学习设计图纸,熟悉工程相互关系,周密部署,严格执行施工计划。
提前制定好各项技术措施,明确质量目标,并认真贯彻执行,加强技术管理。
3.1.3 交通疏导、施工导行方案措施要在工程开工之前制定完毕,并取得有关部门同意,关键部位必须服从和保证施工要求,同时做好各方面协调配合工作,为施工创造条件。
3.1.4 充分重视文明施工,强化环保意识,制订有关细则,施工区域采取封闭式施工,设立标准整齐的围挡。
在工地大门,重要地段,路口明显处设置统一施工标志牌和安全设施。
施工总体部署
施工总体部署第一节施工部署施工部署必须统筹安排,既要考虑资源的动态平衡,又要考虑各分部分项工程的工序衔接,及时安排各专业工程的合理穿插和设备的安装,作好监督、协调与服务。
1.总体部署原则根据业主对本工程的建设工期和质量要求,结合工程特点和场地条件,在认真研究招标文件的基础上,充分考虑了施工中可能遇到的诸多技术难点,在施工部署上所采取的总体原则是:“合理安排工序,精心施工组织管理,保质、保量、按期的完成合同要求的目标。
”工程总体施工顺序应按照先地下,后地上的原则施工。
2.各阶段施工部署2.1 前期准备阶段办理好现场平面移交手续和交接桩及复测手续,完成现场测量控制网的布设工作。
作好现场平面布置工作。
作好项目资源的调配工作:项目管理人员分批到位,各种机械设备、前期施工人员根据计划陆续到场。
作好外界的协调工作作好前期技术准备工作,包括组织好图纸内部审核、设计交底、图纸会审工作,编制施工组织设计和施工方案以及专业预留预埋深化设计等前期技术准备工作。
建立项目管理各项制度及联络机制,建立同业主、监理、设计院、政府主管部门以及项目内各专业之间的联络机制,保证沟通渠道畅通。
编制施工进度计划、材料进场计划、劳动力进场计划和机械设备进场计划及相应的分包进场计划等。
2.2 施工阶段材料按计划分批进场,保证材料供应;加强机械设备的运行管理、维修保养,确保机械设备良好运行;合理调配劳动力,按照劳动力曲线进行动态管理,确保劳动力充足。
各专业工种安装积极配合,及时穿插,保证位置、标高准确,不漏埋,避免出现返工现象。
2.3 综合调试、竣工收尾阶段本阶段加紧整个工程的收尾,清洁卫生和成品保护,配合总包单位完成安装及设备调试工作,同时加紧各项交工技术资料的整理,确保工程的一次验收成功。
第二节各阶段的施工部署1、前期准备阶段作好现场平面布置工作,如场地土的覆盖,临时住房、临时道路、临时排水设施等。
作好外界的协调工作:与业主以及相关管理部门取得联系,就工程施工的总体部署情况与他们沟通,取得他们的支持。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工总体部署1、施工准备情况为了保证工程按期开工,并使施工得以顺利进展,按照总体施工部署,提前做好如下准备工作:1.1 技术准备1、进行详细施工调查, 编制实施性施工组织设计;2、熟悉、审核图纸, 配合设计院补充完善及优化施工图设计;3、进行原始资料调查分析;4、按照总平面图做好现场测量控制网的测设及内业工作;5、根据施工图,编制详尽的施工方案和作业指导书;6、对参建人员进行技术培训并交底;7、采集样本,进行建材、砂浆、混凝土的配合比及土工试验,设计施工配合比和工艺参数,报监理工程师批准后采用。
1.2 物资设备准备1、建筑材料准备根据设计及施工进度计划的要求,编制物资采购计划,做好取样试验,确定主材的供应厂家,签订相应的供货合同。
2、构(配)件和制品加工准备根据加工要求,编制加工方案和供货计划,做好施工准备。
3、施工机具准备按照施工机具需用量计划和施工需求,组织机具进场。
1.3 生产工艺准备按照生产工艺流程及工艺的要求,编制所需设备规格数量清单,提出设备按排计划,按照工程进度要求分批组织设备进场。
1.4 施工现场准备1、施工现场控制网测量根据业主所提供的永久性坐标和高程等测量控制桩,按照施工总平面图要求,进行控制网测量布设,设置场地永久性控制测量标桩,并做好保护和记录。
2、建造临时设施在全面展开施工的同时按照施工平面图及临时设施需用量计划,建造各项临时设施。
3、做好季节性施工准备。
按照施工组织设计的要求,认真落实季节性施工的临时设施和技术组织措施。
1.5 劳动力资源准备1、组建各专业作业队伍。
2、集结和培训施工人员,及时组织进场。
3、做好各工种人员的入场三级教育工作。
1.6 施工协调准备及时与甲方代表、监理工程师、设计单位及地方有关部门取得联系,做好施工前的相关协调准备工作2、施工组织部署2.1 施工组织机构1、成立以项目经理为首、由各部门负责人组织的领导小组,依据各自的职责直接为现场提供服务,协调现场施工中可能出现的矛盾,解决施工过程的技术性问题,充分发挥公司整体优势,优化生产要素。
2、为确保本工程质量和进度,我们从公司选具有类似项目施工经验、技术水平高,综合素质优的专业技术工人参与本工程的施工管理工作。
3、项目部成立组成前特别成立一个由公司领导、技术负责人、安全负责人、质量负责人、经营负责人组成的“挑选小组”,在全公司施工人员中挑选技能全面的施工人员,组成本项目施工队。
在开工前公司将统一组织对作业人员的培训教育工作,并经过考核合格后,进入现场施工。
4、针对本工程需要,我们将成立念四路西延及念泗河整治工程项目经理部,由国家注册建造师担任本工程项目经理,选派有丰富施工经验的工程师担任项目技术负责人,下设质量、安全、技术、生产、材料设备、预决算等管理组织机构,各职能人员都均有相应经验、组织能力责任感强、技术精湛的管理人员。
5、现场管理:(1)组织各部门负责人进行图纸会审,制定针对性施工方案,对施工人员进行技术交底,解决施工过程中可能出现的相关问题。
(2)按照省文明施工项目部的要求,落实好《施工现场安全技术管理措施》、《施工现场消防规定》、《施工现场临时用电管理规定》等相关规定的执行,搞好文明施工和成品保护工作。
(3)协调相关专业施工配合事宜,理顺关系,确保施工顺畅。
(4)处理、保管好往来文件材料技术档案。
(5)组织各阶段工序自检、专业质检、申请监理检验验收。
(6)项目经理部从公司中抽调精干的各专业管理人员,负责具体指挥施工全过程。
(7)由公司抽调技术好、综合素质高的各专业工人队伍,根据施工进度需要,按计划进退场。
6、施工进度管理根据本工程整体施工进度,本公司认真编制了详细的用工计划,从确保工程工期,为克服困难,高质量地完成任务。
本公司采取以下几点措施:(1)强化内部计划管理工作,严格按照工程进度计划进行施工;(2)加强各专业施工队伍之间的协调工作,对施工中遇到的问题,积极配合,尽力创造条件解决,绝不允许互相推诿;(3)遵循IS09000规定,对每一道工序都进行质量检查,严把质量关,杜绝因工程质量问题造成工期延误;(4)场外加工、场内安装同步进行,加快施工进度。
2.2 项目组织管理原则1、目的性原则根据本工程实际情况设置项目组织管理机构,其目的是为了产生组织功能,实现施工项目管理的总目标,严格履行合同,按照“四控两管一协调” (即进度控制、质量控制、成本控制、安全控制,合同管理、信息管理,组织协调)的内容,进行全方位、全过程的施工管理,从这一根本目标出发,就会因目标设事,因事设机构、定编制,按编制设岗位定人员,以职责定任务授权力2、精干高效原则施工项目组织机构的人员设置,以能实现施工项目所要求的工作任务(事)为原则,尽量简化机构,做到精干高效。
人员配置要从严控制二、三线人员,杜绝人浮于事,力求一专多能、一人多职。
3、管理跨度和分层统一的原则管理跨度亦称管理幅度,是指每一个主管人员直接管理的下层人员数量。
管理跨度大,所接触的人员关系就多,处理人与人、人与事的关系数量相应就多,反之则少。
组织机构设计时,必须有一个适当的管理跨度。
然而管理跨度又与职能分层有关。
因此不难理解:层数多,跨度就小;层数少,跨度会大。
这就要根据领导者的个人能力和施工项目的大小进行权衡。
本组织机构在设计时,因对本工程招标项目的工作量和所牵涉到的专业内容加以考虑,其人员设置均有针对性。
2.3 组织部署1、为确保工程顺利进行,按照高效精干的原则,我单位决定组建一套强有力的管理班子,按项目法组织施工,全面负责本项工程的施工生产、安全、质量、工程进度和现场文明施工等。
同时利用公司本部距离施工区不远的优势,加强本部对现场指导和过程监控。
全单位范围内调配人力、物力和财力,保证工程的顺利进行。
2、根据工程施工要求,管理人员划分为四条线:(1)、生产线:设一名生产副经理,负责担任本工程的生产总计划及调度。
(2)、技术线:项目总工程师专门负责本工程的施工技术,解决施工现场的技术问题,较大的技术性难题报请公司总工办协助解决。
(3)、质安线:专门负责本工程的质量安全这一关键问题。
(4)、后勤线:专人专门负责本工程的后勤工作。
3、作业层以各专业班组为主体,选派操作技术精良,能吃苦耐劳的生产班组进场施工,遵守各项规章制度严格遵守施工操作规程,切实执行网络计划,熟悉并执行质量检验评定标准,为保证质量和进度奠定基础。
4、项目经理部在公司的领导下,精心组织施工,认真解决施工技术难题,联系协调建设、设计、监理及其他施工等单位的工作,控制好质量,保障工程顺利进行。
3、施工工区划分为确保工程顺利实施和避免资源的过多重复投入,降低工程成本,提高工程质量,本工程施工时根据施工专业分为五个施工工区,分别是河道疏浚、道路施工、箱涵施工、绿化施工等四大工区。
其中河道疏浚工作内容包括三道临时围堰填筑及拆除;道路施工工作内容包涵河道挡墙向上至坡顶清表及两座危桥拆除。
4、各分部总体施工方案1、本工程临时施工围堰拟采用草袋加防渗膜围堰。
2、河道疏浚采用基本排干河水、水力挖塘机组清淤(靠近挡墙土方人工开挖)、利用泥水分离设备将泥浆分离成湿土后外运的方案。
3、箱涵基坑支护采用拉森钢板桩支护结合部分放坡施工方案。
4、施工降排水:箱涵及河道降水采用轻型井点降水配合明沟排水;河道排水采用泥浆泵抽排5、6%灰土拟现场路拌;其他灰土为厂拌;水泥稳定碎石、砂浆、混凝土、沥青混凝土皆为生产厂预拌现场成型。
6、灰土碾压采用压路机根据试验段参数进行碾压,管道回填、各边角处压路机难以碾压到位地方用机械碾夯实。
7、钢筋采用现场制作安装,水平钢筋直径14mm(含14mm以下采用搭接接头,直径16〜20mn采用闪光焊,直径22m(含22mm以上采用直螺纹连接;竖向钢筋直径14m(含14mr)以下采用搭接接头,直径16〜20mn采用电渣压力焊,直径22mm(含22mm以上采用直螺纹连接。
8、本工程箱涵、驳岸混凝土挡墙迎土面采用组合钢模板,异形部位采用木模板,涵洞、驳岸挡墙迎水面等外露部位采用竹胶板。
模板支撑系统采用© 48m M3.5mm钢管及© 16mn对拉螺栓,扣件紧固连接。
箱涵从底到顶分两次浇筑成型,挡墙视具体结构分层分块。
5、施工总体安排5.1 临时设施建设进场后先进行临时设施的搭建,尤其是临时围堰及河道疏浚施工职工的生活区的建设工作以及抽水施工的电源确定工作,确保2016年9月15日前工人进驻施工。
5.2 河道疏浚施工本工程河道疏浚工程是最底层工序,也是箱涵施工的上道工序,根据“自而上”的施工原则,必须先行施工。
进场后立即落实三道围堰施工人员、机械设备和相关材料,采取三道围堰同时施工的方案。
围堰打设完毕,立即进行河道内积水抽排,但要保证河道内水位不得突降。
同期,进行岸上泥浆池开挖和冲吸泥设备组装调试工作。
保证2016年9月25日前在河道水位基本抽干的情况下进行河道疏浚工作。
河道疏浚总工期考虑30天,河道疏浚开始5 天内保证蒿草河(宝带河)至念泗河段完成,具备箱涵施工准备工作条件。
机械设备布置为初期安排两套设备从扬子江路的蒿草河(宝带河)向念泗河施工,至交叉河口时,一套向念泗河的扬子江路侧施工,另一套向念泗河的维扬路侧施工;同时在念泗河的维扬路侧和新城河侧分别布置一套设备相向施工。
拟在念泗河北侧维扬路和扬子江路附近空地布置泥浆池两座,分别设置泥水分离设备一台套,将泥浆分离成湿土后汽车转运出场。
根据现场疏浚后挡墙损坏的具体情况安排力量进行修复,计划在2016 年11月5日前完成。
5.3 箱涵施工2016 年9 月下旬开始拆除蒿草河(宝带河)上危桥,然后进行箱涵四周的轻型井点施工,保证在该处清淤完成的同时完成降水布置。
然后打设钢板桩支护,并依次进行土方开挖、涵洞混凝土浇筑及上下游挡墙施工,工期安排至2016年11月18日。
并在20天内完成该段上部灰土施工,以保证全线道路结构层施工。
期间穿插完成念泗河上危桥拆除和箱涵上下游河底铺砌施工。
5.4 念四路西延工程进场后即从维扬路开始进行念四路西延工程的清基清表工作。
保证2016 年9 月20 日前进行路床开挖及处理,同期进行雨水管网的埋设并配合污水管网的布置。
6%翻压灰土及上部灰土回填碾压,考虑55 天。
水泥稳定碎石层铺设养护和沥青混凝土摊铺考虑13天完成,至2016年12月10日结束。
道路标识标线喷涂考虑5 天时间,附属交通设施安装调式穿插施工。
5.5 施工期降、排水本工程施工降排水主要包括围堰内河水抽排、泵站箱涵基坑降水、施工区域内雨水及施工废水外排等。
本工程施工区域广、汇水面积大,能否及时、有效排除施工区域内积水是保证工期实现的关键。
因此统筹规划、合理配置排水设施及布置排水系统,是确保工程顺利施工的有力保障。
