天津市滨海新区北大港农场2014年高标准
基本农田整理项目
天津市弘野建筑工程有限公司
二零一六年二月十五日
工程概况
暗管铺设区域位于T3、T4、T6,主要种植玉米。
1〉暗管排水工程设计标准
暗管排水工程的主要功能是有效调控地下水位,集中改造0〜40㎝农作耕层,实现1m土体含盐量下降至0.2%以下,有效改善和控制农作耕层土壤含盐量。当地下水位回升至地表,确保三日内地下水埋深下降至80㎝以上,迖到防渍和控盐效果,为农作物提供适宜生态环境,为增产创造水利基础条件。
按照上述治理总体目标,确定暗管排水工程设计标准是:
①防渍标准
应满足在设计暴雨强度下,地表无积水时,地下水位回升至地表,保证三天内降至80㎝以下,使作物免受渍害。
暗管排水系统依据排水分区共划分为3个暗管排水系统,暗管排水系统布设形式全部为单一暗管和明支排沟结合的形式,按照和排水支沟组合关系分为单向布设形式和双向布设形式两种布设形式,暗管为一级管道出流直接排入支排明沟,支排明沟末端若不能自流汇出排干,则需设泵站扬水,平面布置图见项目规划图。
确定纵坡,应保证暗管有一定流速,且可防止淤积。当管线较长时,尽量保持暗管有效埋设深度,玉米种植区暗管纵坡选取1/2000。
排水暗管周围设置裹滤料,主要作用一是阻止土壤颗粒进入排水管中,起防淤效果;二是作为排水管进水孔口的过渡层材料,减少渗流域内渗流阻抗系数,增大综合渗透系数,增大有效进水断面;三是为排水管提供管基垫层。裹滤料釆用建筑砂,暗管全断面铺盖建筑砂。
排水分区13通过支沟7、支沟10,汇入支沟6,经泵站
3排入干沟。排水分区14通过支沟9、支沟10,汇入支
沟8,经泵站4排入干沟。排水分区16通过支沟11、
支沟12,汇入支沟8,经泵站4排入干沟。暗管工程量
项目区修建暗管194条,总长度90885.18米,均为单臂波纹管。
第一节主要部位施工措施
暗管工程施工共主要有:暗管铺设、出水口处理防护及检查井安装等主要施工部位。各部位工序多,程序化强。因此,保证各种配套机械性能状况良好,合理安排各道工序,合理搭配施工机械及劳动人员,达到有条不紊,不窝工,不怠工,是本次工程施工组织的关键所在。

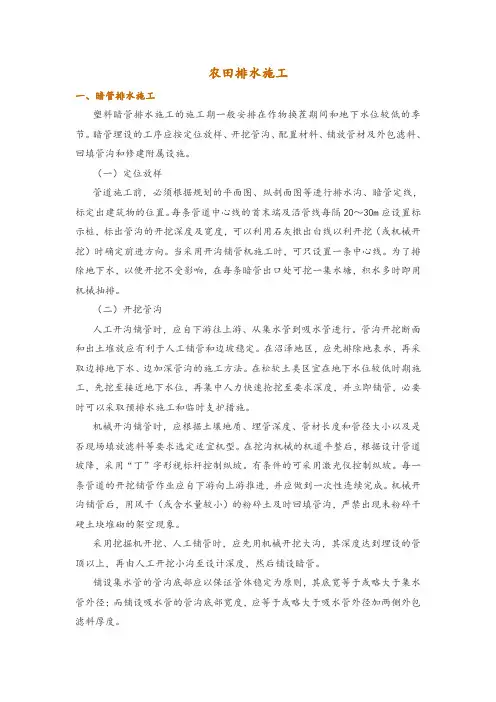

一、暗管铺设
暗管铺设工程施工工序:施工准备→测量放线→铺管线路土地整平→激光设备设定→运送滤料→开沟铺管→质检测量→管沟回填。
(一)施工准备
1、材料准备
(1)单臂波纹管暗管准备。根据设计得到的单臂波纹管暗管的直径、埋深、间距和总长度,与单臂波纹管暗管生产厂家联系,签定订购运输合同。
(2)砂滤料准备。根据土壤调查分析出的砂滤料粒径级配和总用量,与砂滤料供应商联系,签订砂滤料订购运输合同。
(3)检查井准备。根据设计得出的检查井尺寸、数量,与供应商联系,签订检查井订购运输合同。
(4)根据设计要求,与供应商签订出水口防护用土工布订购合同。
2、设备准备
(1)开沟铺管机。对开沟铺管机进行正常的维护保养和检修,准备必要的零配件和油料。
(2)滤料拖车。对滤料拖车进行正常的维护保养和检修。
(3)其他设备。配备必要的施工配套设备,如挖掘机、装载机、
拖拉机等,做好检修保养工作。
3、其他准备工作
组织施工队伍,确定施工居住场所,选定施工临时料场等,保证三通一平。
(二)测量放线
1、设备机具:水准仪、塔尺、测绳、皮尺、铁锨、木桩等。
在测量放线前,先对建设单位和监理所提供的基点桩坐标、水准基点桩及其测量资料进行检查、核对,若发现被移动或测量精度不符合要求时,按技术规范要求进行补测、加固、移设或重新测校,并报监理工程师核查确认,注意对施工的主要控制标志(或护桩)进行保护,均应保持稳固可靠,保留至工程结束为止。
2、埋设高程控制桩。在每个田块埋设一个高程控制桩,控制桩埋设点选择在排水暗管起端(即暗管出水口端)田块内,且不宜被行人和机械破坏的地点。在控制桩上做好编号标识,并测量记录桩顶高程,作为后期管道铺设起点高程的基点。
3、施工放线。按暗管设计间距测量确定每暗管在田块中的位置。在每条暗管线路的起端和末端,埋设线路控制桩,且不宜被行人和机械破坏。
4、观察每条暗管路线上的地形变化,对较大的地形变化进行记录,以便于提前进行处理。
5、测量放线工作要在施工前一次全部完成,不能留到暗管铺设前再进行,避免影响施工进度。
(三)铺管线路土地整平
1、设备:挖掘机或推土机。
2、埋管线路整平。线路穿过的落差较大的路面、林带或沟渠要
提前推平或填平,整平宽度要达到6米。被破坏的路面、林带及沟渠在暗管铺设完成后,进行恢复处理。
3、挖掘机在暗管敷铺设始端排沟边坡上按设计埋深挖一道沟槽,以使铺管机管箱入土和保证管线始端高程。沟底高程按设计严格控制,沟底要平,沟底泥土要压实。
4、线路上的整平工作要在暗管铺设前就完成,不能耽误暗管铺设施工。
(四)排水暗管布放与连接
1、设备机具:20马力拖拉机带长拖盘、钢锯、手钳、铁丝等。
2、布放。布放人员提前将暗管用拖盘运送至将要铺设施工的田块,按线路布放整齐,起端根据情况布放一定距离的无孔管。
3、连接暗管。接管人员按接管要求用铁丝将暗管连接,每个接头绑2-3道,保证牢靠。不要接的太短,防止被拉断。接头不能有空隙,防止漏砂。
4、暗管的布放和连接,要始终提前于暗管铺设,不能耽误暗管铺设施工。
(五)激光发射器操作
1、设备机具:激光发射器、发射器架、运送车辆
2、开沟铺管机操作手要在开沟铺管机开始埋管前,架好激光发射器,调好发射器高度,按设计要求调好坡度,保证开沟铺管机上的接收器能够接收到激光信号。
3、为保证激光发射强度,每天充电一次。
4、在大风、大雾等不利天气情况下,要适当减小激光发射器的工作距离,以保证激光束的稳定,从而保证施工质量。如风过大,可及时更换加重发射器架,增加发射器架的稳定性。
