混凝土拆模时间规范专业讲解
拆模时间的要求
拆模时间的要求根据相关教材的规定:普通硅酸盐及硅酸盐水泥混凝土在标准养护条件下(就是温度20度、湿度大于80 %)混凝土的强度7天可达到设计强度的50%,14天达到设计强度的75%,28天达到设计强度的100%。
也可以用温度*天来估计;600度*天混凝土强度可以达到设计强度的100%,300度*天混凝土强度可以达到设计强度的75%,150度*天混凝土强度可以达到设计强度的50%。
为了确保结构安全,具体操作时最好再推迟几天。
拆除模板应压拆模试块。
如果不压拆模试块时,也可根据日平均气温来确定拆模时间。
具体拆模时间如下:1、跨度小于等于8米的梁板底模及小于等于2米跨的悬梁拆模时间为:日平均温度为5度时,拆模时间为20天;日平均温度为10度时,拆模时间为14天;日平均温度为15度时,拆模时间为11天;日平均温度为20度时,拆模时间为8天;日平均温度为25度时,拆模时间为7天;日平均温度为30度时,拆模时间为6天;2、跨度大于2M的悬梁及跨度大于8米的梁板底模拆模时间为:日平均温度为5度时,拆模时间为50天;日平均温度为10度时,拆模时间为40天;日平均温度为15度时,拆模时间为30天;日平均温度为20度时,拆模时间为28天;日平均温度为25度时,拆模时间为20天;日平均温度为30度时,拆模时间为18天.日平均温度为5度时日平均温度为10度时日平均温度为15度时日平均温度为20度时日平均温度为25度时日平均温度为30度时跨度小于等于8米的梁板底模及小于等于2米跨的悬梁拆模时间为20天拆模时间为14天拆模时间为11天拆模时间为8天拆模时间为7天拆模时间为6天跨度大于2M的悬梁及跨度大于8米的梁板底拆模时间为50天拆模时间为40天拆模时间为30天拆模时间为28天拆模时间为20天拆模时间为18天。
混凝土拆模时间规范要求
混凝土拆模时间规范要求混凝土拆模时间规范要求一、背景说明混凝土拆模是指在混凝土浇筑后,拆除所使用的模板。
拆模的时间对于混凝土的硬化和力学性能有一定的影响。
因此,制定合理的混凝土拆模时间规范要求,对于确保混凝土结构的质量和安全非常重要。
二、规范要求1. 拆模时间的确定混凝土拆模时间的确定应根据混凝土配合比、环境温湿度、工程要求等因素来确定。
一般来说,混凝土的拆模时间应符合以下要求:a) 普通混凝土:在浇筑后24小时后拆模,但最晚不超过72小时;b) 高性能混凝土:在浇筑后48小时后拆模,但最晚不超过96小时;c) 早强混凝土:在浇筑后12小时后拆模,但最晚不超过48小时;特殊情况下,如需要加快施工进度,可以根据工程具体情况适当缩短拆模时间,但要经过专业人员的评估和审批。
2. 温度和湿度的影响环境温度和湿度对混凝土的硬化速度有影响,进而影响拆模时间。
在温度较高、湿度较大的情况下,混凝土的硬化速度较快,可以适当缩短拆模时间;而在温度较低、湿度较小的情况下,混凝土的硬化速度较慢,应适当延长拆模时间。
3. 混凝土强度的要求混凝土的拆模时间应确保混凝土达到足够的强度,以保证结构的安全和稳定。
一般来说,混凝土的拆模强度应满足设计要求的70%~80%。
4. 合理使用脱模剂在拆模过程中,可以使用脱模剂来减少混凝土与模板的黏附力,有助于拆模的顺利进行。
但是,在使用脱模剂时,要注意使用方法和施工注意事项,以免对混凝土的质量和力学性能产生不利影响。
5. 拆模过程中的注意事项在拆模过程中,要注意避免对混凝土的损坏和结构的强度产生不利影响。
拆模过程中要采取适当的拆除方法和使用合适的工具,避免过度力的施加导致混凝土的损坏。
6. 拆除模板后的处理在拆除模板后,要对混凝土表面进行检查和处理。
如有需要,可以修补混凝土表面的裂缝或凹陷,以确保混凝土的质量和美观。
三、总结混凝土拆模时间的规范要求是确保混凝土结构质量和安全的重要措施之一。
浇筑混凝土几天后拆模

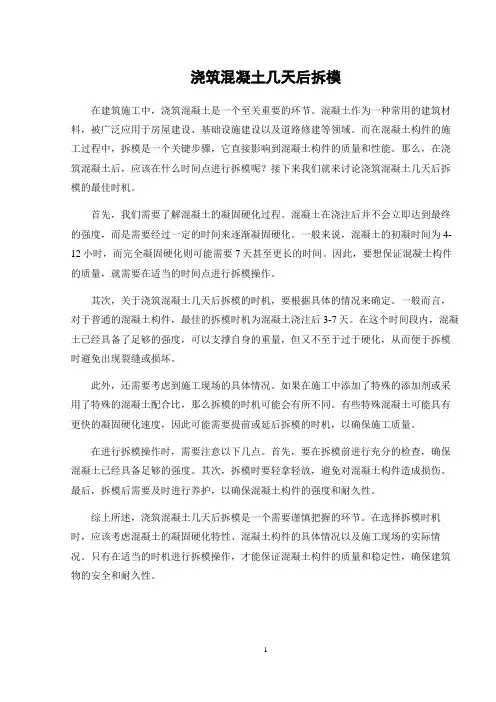

浇筑混凝土几天后拆模在建筑施工中,浇筑混凝土是一个至关重要的环节。
混凝土作为一种常用的建筑材料,被广泛应用于房屋建设、基础设施建设以及道路修建等领域。
而在混凝土构件的施工过程中,拆模是一个关键步骤,它直接影响到混凝土构件的质量和性能。
那么,在浇筑混凝土后,应该在什么时间点进行拆模呢?接下来我们就来讨论浇筑混凝土几天后拆模的最佳时机。
首先,我们需要了解混凝土的凝固硬化过程。
混凝土在浇注后并不会立即达到最终的强度,而是需要经过一定的时间来逐渐凝固硬化。
一般来说,混凝土的初凝时间为4-12小时,而完全凝固硬化则可能需要7天甚至更长的时间。
因此,要想保证混凝土构件的质量,就需要在适当的时间点进行拆模操作。
其次,关于浇筑混凝土几天后拆模的时机,要根据具体的情况来确定。
一般而言,对于普通的混凝土构件,最佳的拆模时机为混凝土浇注后3-7天。
在这个时间段内,混凝土已经具备了足够的强度,可以支撑自身的重量,但又不至于过于硬化,从而便于拆模时避免出现裂缝或损坏。
此外,还需要考虑到施工现场的具体情况。
如果在施工中添加了特殊的添加剂或采用了特殊的混凝土配合比,那么拆模的时机可能会有所不同。
有些特殊混凝土可能具有更快的凝固硬化速度,因此可能需要提前或延后拆模的时机,以确保施工质量。
在进行拆模操作时,需要注意以下几点。
首先,要在拆模前进行充分的检查,确保混凝土已经具备足够的强度。
其次,拆模时要轻拿轻放,避免对混凝土构件造成损伤。
最后,拆模后需要及时进行养护,以确保混凝土构件的强度和耐久性。
综上所述,浇筑混凝土几天后拆模是一个需要谨慎把握的环节。
在选择拆模时机时,应该考虑混凝土的凝固硬化特性、混凝土构件的具体情况以及施工现场的实际情况。
只有在适当的时机进行拆模操作,才能保证混凝土构件的质量和稳定性,确保建筑物的安全和耐久性。
1。
混凝土多久才能拆模
混凝土多长时间才能拆除模板混凝土多长时间才能拆除模板混凝土多长时间才能拆除模板混凝土多长时间才能拆除模板????混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:1.不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;2.承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m 50%跨度为大于2m至8m 75%梁(跨度为8m及小于8m)75%承重结构(跨度大于8m)100%悬臂梁和悬臂板100%3.钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
4.已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
根据构件强度决定, (比如土建工程普通构件的旁模一般第二天就可以拆除, 但底模一般都需要构件强度达到75%以上才可以, 特别重要或悬挑构件及跨度大的梁需要100%) 请参相关规范, 注意:提早拆除会对构件造成无法修复的损伤. 墙体,一般要12小时左右。
顶板,一般要28天,或者强度要达到75%。
悬挑构件,比如阳台,强度要达到100%墙、柱及梁侧模拆除:应在混凝土强度能保证其表面及棱角不因拆除模板而受损,一般强度达到1.0Mpa左右方可拆除。
拆模时间应根据混凝土的强度等级、环境温度或通过同条件养护试块进行控制。
梁、板底模拆除:梁、板跨度在2m以内时,混凝土强度达到设计强度的50%;2-8米范围内时,其强度达到设计强度的75%;大于8m 的混凝土必须达到设计强度的100%时方可拆除。
悬挑构件的模板拆除:无论其跨度长短,均要求必须在混凝土达到其设计强度的100%时方可拆除。
混凝土拆模时间规范要求
混凝土拆模时间规范要求混凝土拆模是指在混凝土构件浇筑后,待其达到规定的强度后,拆除模板的工作。
混凝土拆模时间的规范要求对于保证混凝土结构的质量和施工进度具有重要意义。
下面将从混凝土强度、模板拆除时间、拆模的顺序和注意事项等方面,详细介绍混凝土拆模时间规范要求。
一、混凝土强度要求混凝土强度是指混凝土达到一定强度的指标。
通常情况下,混凝土的拆模强度为设计强度的一半。
常用的混凝土拆模强度一般为10-15MPa。
二、模板拆除时间要求1.普通混凝土:普通混凝土的模板拆除时间一般为浇筑后24小时,即混凝土的拆模时间为浇筑后一天。
2.高强度混凝土:高强度混凝土的模板拆除时间需要根据具体情况来确定,一般为浇筑后72小时。
3.夏季施工:夏季施工通常会造成混凝土的早期强度发生较大变化,因此拆模时间需要根据混凝土的实际强度来确定。
4.特殊结构:对于特殊结构,如梁、柱等需要考虑其受力特点,确定适当的拆模时间。
三、拆模顺序1.混凝土基础:混凝土基础的拆模应在拆除上部墙体和梁柱之后进行。
2.梁板柱墙:一般按照从上往下,从内向外的顺序进行拆模,先拆内部墙体,再拆外部墙体,最后拆梁板柱。
四、拆模注意事项1.拆模时要对模板和混凝土结构进行检查,确保没有明显的裂缝和缺陷。
2.拆模过程应注意避免冲击和振动,以免对混凝土结构造成损害。
3.拆模过程中应使用适当的工具和方法,避免对混凝土结构造成损坏。
4.拆模后的模板要进行清理和保养,以备下次使用。
总结:混凝土拆模时间的规范要求对于施工质量和进度的控制至关重要。
根据混凝土的强度、夏季施工、特殊结构以及拆模顺序和注意事项等方面的要求,确保混凝土的拆模时间合理,并对拆模工作进行科学、安全的操作。
只有这样,才能保证混凝土结构的质量和施工进度的顺利进行。
混凝土拆模时间规范专业讲解
《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定:构件类型构件跨度(m)达到设计的混凝土立方体抗压强度标准值(fcu,k)的百分率(%)板≤2 ≥50>2,≤8≥75>8 ≥100梁、拱、壳≤8≥75>8 ≥100悬臂构件≥100如何科学地确定达到上述拆模强度所需的时间,是日常施工中经常遇到的难题,长期以来一直未得到很好解决,这使生产进度安排、质量控制造成极大盲目性;尽管《规范》要求制作同条件养护试块强度作为拆模的依据,但目前试块的养护很不规范,虚假因素较多。同时,具体操作上也还存在一定的难度,即无法具体确定送检时间。另一方面, 施工单位为了追求利润,降低成本,减少投入, 模板与支架数量配置往往不足,随意拆模的现象十分普遍,对工程质量、施工安全造成隐患。t= t=3.1影响混凝土强度增长的主要因素ﻫ一是混凝土成熟度M。大家知道,混凝土强度的增长是随着时间的增加而增长的,温度越高增长越快,反之,温度越低增长也就越慢。混凝土成熟度就是时间与温度对于混凝土强度增长的综合影响值,可按下式确定:M=t (T+10)(1)式中:M--混凝土成熟度(℃.d);T--混凝土平均养护温度(℃)t--混凝土养护时间(d)(从终凝开始起算) ﻫ二是混凝土强度增长特征值A。大家知道,同样的养护温度条件,混凝土强度的增长也各有不同,这种特性,我们用强度增长特征值A表示,A值大,早期强度高;A值小,早期强度低,其大小与水泥、外加剂品种以及水灰比大小有关。
3.2混凝土强度增长与成熟度的关系式ft/ f28 =M/ (A .M+B) (2)式中: ft--某一龄期混凝土强度值;f28--混凝土28天强度值; B—与A值大小有关的常数,B=840(1-A)
混凝土强度拆模时间要求
建筑工程现浇混凝土拆模时间强度要求1、.三天在平均气温20度/使用早强水泥/养护良好,可达50%~70%,七天可达80%~90%.钢筋、混凝土底模板拆除时间参考表,混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:2、不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;3、承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m 50%跨度为大于2m至8m 75%梁(跨度为8m及小于8m) 75%承重结构(跨度大于8m) 100%悬臂梁和悬臂板 100%4、钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
5、已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
钢筋混凝土底模板拆除时间参考表现浇砼底模拆模所需砼强度(摘自《混凝土结构工程施工质量验收规范》)结构跨度达到设计强度标准值的百分率梁 L≤8m 75%L>8m 100%板 L≤2m 50%2m<L≤8m 75%L>8m 100%悬臂梁、板 L≤2m 75%L>2m 100%达到拆除砼底模板所需强度的参考时间:使用425#普通水泥所需天数砼达到设计强度标准值的百分率硬化时昼夜平均温度(摄氏度)5度 10度 15度 20度 25度 30度50% 10 7 65 4 375% 22 15 12 98 7100%50 40 30 28 2018使用425#矿渣水泥所需天数砼达到设计强度标准值的百分率硬化时昼夜平均温度(摄氏度)5度 10度 15度 20度 25度 30度50% 16 11 9 87 675% 32 22 16 1413 11100% 60 50 40 2824 20。
混凝土拆模时间-要求规范专业讲解
混凝土拆模时间规范专业讲解1.拆模时间依据1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
2.底模拆除时的混凝土强度要求《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:1、板A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;B:构件跨度在区间(2m,8m]的,要求上述值不小于75%;C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到75%以上的百分率;B:跨度大于8米的构件,要求强度达到100%3、悬臂构件,均要求设计强度达到100%。
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤3.拆模时间一般是多少天?(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
(2)底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3)拆模时间柱、墙、梁不做支撑的侧模: 12小时单向版(净跨距里3-6M,活载重不大于静载重):7D单向版(净跨距里3-6M,活载重大于静载重):4D单向版(净跨距里6M,活载重不大于静载重):10D单向版(净跨距里6M,活载重大于静载重):7D梁底模(净跨距里3-6M,活载重不大于静载重):14D梁底模(净跨距里3-6M,活载重不大于静载重):7D梁底模(净跨距里6M,活载重不大于静载重):21D梁底模(净跨距里6M,活载重大于静载重):14D混凝土拆模强度的时间控制《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定: 构件类型构件跨度(m) 达到设计的混凝土立方体抗压强度标准值(f cu , k ) 的百分率(%) 板≤2 ≥50 >2,≤8 ≥75 >8 ≥100 梁、拱、壳≤8 ≥75 >8 ≥100 悬臂构件≥100 如何科学地确定达到上述拆模强度所需的时间, 是日常施工中经常遇到的难题, 长期以来一直未得到很好解决, 这使生产进度安排、质量控制造成极大盲目性; 尽管《规范》要求制作同条件养护试块强度作为拆模的依据, 但目前试块的养护很不规范, 虚假因素较多。
混凝土最全拆模标准
混凝土最全拆模标准混凝土最全拆模标准混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:1.不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;2.承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m 50%跨度为大于2m至8m 75%梁(跨度为8m及小于8m)75%承重结构(跨度大于8m)100%悬臂梁和悬臂板100%3.钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
4.已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
根据构件强度决定, (比如土建工程普通构件的旁模一般第二天就可以拆除, 但底模一般都需要构件强度达到75%以上才可以, 特别重要或悬挑构件及跨度大的梁需要100%) 请参相关规范, 注意:提早拆除会对构件造成无法修复的损伤. 墙体,一般要12小时左右。
顶板,一般要28天,或者强度要达到75%。
悬挑构件,比如阳台,强度要达到100%墙、柱及梁侧模拆除:应在混凝土强度能保证其表面及棱角不因拆除模板而受损,一般强度达到1.0Mpa左右方可拆除。
拆模时间应根据混凝土的强度等级、环境温度或通过同条件养护试块进行控制。
梁、板底模拆除:梁、板跨度在2m以内时,混凝土强度达到设计强度的50%;2-8米范围内时,其强度达到设计强度的75%;大于8m 的混凝土必须达到设计强度的100%时方可拆除。
悬挑构件的模板拆除:无论其跨度长短,均要求必须在混凝土达到其设计强度的100%时方可拆除。
混凝土拆模标准
混凝土拆模标准混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:1.不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;2.承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m 50%跨度为大于2m至8m 75%梁(跨度为8m及小于8m) 75%承重结构(跨度大于8m) 100%悬臂梁和悬臂板 100%3.钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
4.已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
根据构件强度决定, (比如土建工程普通构件的旁模一般第二天就可以拆除, 但底模一般都需要构件强度达到75%以上才可以, 特别重要或悬挑构件及跨度大的梁需要100%) 请参相关规范, 注意:提早拆除会对构件造成无法修复的损伤. 墙体,一般要12小时左右。
顶板,一般要28天,或者强度要达到75%。
悬挑构件,比如阳台,强度要达到100%墙、柱及梁侧模拆除:应在混凝土强度能保证其表面及棱角不因拆除模板而受损,一般强度达到1.0Mpa左右方可拆除。
拆模时间应根据混凝土的强度等级、环境温度或通过同条件养护试块进行控制。
梁、板底模拆除:梁、板跨度在2m以内时,混凝土强度达到设计强度的50%;2-8米范围内时,其强度达到设计强度的75%;大于8m的混凝土必须达到设计强度的100%时方可拆除。
悬挑构件的模板拆除:无论其跨度长短,均要求必须在混凝土达到其设计强度的100%时方可拆除。
规范规定,跨度小于2m的悬臂梁及板,混凝土拆模强度应大于等于70%;跨度大于2m的悬臂梁及板,混凝土的拆模强度为100%。
混凝土拆模时间规范专业讲解
混凝土拆模时间规范专业讲解1.拆模时间依据1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
2.底模拆除时的混凝土强度要求《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:1、板A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;B:构件跨度在区间(2m,8m]的,要求上述值不小于75%;C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到75%以上的百分率;B:跨度大于8米的构件,要求强度达到100%3、悬臂构件,均要求设计强度达到100%。
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤3.拆模时间一般是多少天?(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
(2)底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3)拆模时间柱、墙、梁不做支撑的侧模:12小时单向版(净跨距里3-6M,活载重不大于静载重):7D单向版(净跨距里3-6M,活载重大于静载重):4D单向版(净跨距里6M,活载重不大于静载重):10D单向版(净跨距里6M,活载重大于静载重):7D梁底模(净跨距里3-6M,活载重不大于静载重):14D梁底模(净跨距里3-6M,活载重不大于静载重):7D梁底模(净跨距里6M,活载重不大于静载重):21D梁底模(净跨距里6M,活载重大于静载重):14D混凝土拆模强度的时间控制《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定: 构件类型构件跨度(m) 达到设计的混凝土立方体抗压强度标准值 (f cu , k ) 的百分率(%) 板≤2 ≥50 >2,≤8 ≥75 >8 ≥100 梁、拱、壳≤8 ≥75 >8 ≥100 悬臂构件≥100 如何科学地确定达到上述拆模强度所需的时间, 是日常施工中经常遇到的难题, 长期以来一直未得到很好解决, 这使生产进度安排、质量控制造成极大盲目性; 尽管《规范》要求制作同条件养护试块强度作为拆模的依据, 但目前试块的养护很不规范, 虚假因素较多。
各种混凝土拆模时间
各种混凝土拆模时间1.拆模时间依据1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
2.底模拆除时的混凝土强度要求《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:1、板A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;B:构件跨度在区间(2m,8m]的,要求上述值不小于75%;C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到75%以上的百分率;B:跨度大于8米的构件,要求强度达到100%3、悬臂构件,均要求设计强度达到100%。
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤3.拆模时间一般是多少天?(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
(2)底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3)拆模时间柱、墙、梁不做支撑的侧模:12小时单向版(净跨距里3-6M,活载重不大于静载重):7D单向版(净跨距里3-6M,活载重大于静载重):4D单向版(净跨距里6M,活载重不大于静载重):10D 单向版(净跨距里6M,活载重大于静载重):7D梁底模(净跨距里3-6M,活载重不大于静载重):14D梁底模(净跨距里3-6M,活载重不大于静载重):7D梁底模(净跨距里6M,活载重不大于静载重):21D 梁底模(净跨距里6M,活载重大于静载重):14D混凝土拆模强度的时间控制3.1 影响混凝土强度增长的主要因素一是混凝土成熟度M。
混凝土拆模时间_规范专业讲解
混凝土拆模时间规范专业讲解1.拆模时间依据1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
2.底模拆除时的混凝土强度要求《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:1、板A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;B:构件跨度在区间(2m,8m]的,要求上述值不小于75%;C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到75%以上的百分率;B:跨度大于8米的构件,要求强度达到100%3、悬臂构件,均要求设计强度达到100%。
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤3.拆模时间一般是多少天?(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
(2)底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3)拆模时间柱、墙、梁不做支撑的侧模:12小时单向版(净跨距里3-6M,活载重不大于静载重):7D单向版(净跨距里3-6M,活载重大于静载重):4D单向版(净跨距里6M,活载重不大于静载重):10D单向版(净跨距里6M,活载重大于静载重):7D梁底模(净跨距里3-6M,活载重不大于静载重):14D梁底模(净跨距里3-6M,活载重不大于静载重):7D梁底模(净跨距里6M,活载重不大于静载重):21D梁底模(净跨距里6M,活载重大于静载重):14D混凝土拆模强度的时间控制《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定:构件类型构件跨度(m)达到设计的混凝土立方体抗压强度标准值(f cu,k)的百分率(%)板≤2≥50>2,≤8≥75>8≥100梁、拱、壳≤8≥75>8≥100悬臂构件≥100如何科学地确定达到上述拆模强度所需的时间,是日常施工中经常遇到的难题,长期以来一直未得到很好解决,这使生产进度安排、质量控制造成极大盲目性;尽管《规范》要求制作同条件养护试块强度作为拆模的依据,但目前试块的养护很不规范,虚假因素较多。
1.拆模时间依据
1.拆模时间依照1、梁、板模板的拆模时间依照:同条件混凝土试块试压强度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
2.底模拆掉时的混凝土强度要求《混凝土结构工程施工质量查收规范》( GB50204—2002)规定,拆掉底模和支架时的混凝土强度要求:1、板 A:构件跨度不大于 2 米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于 50%;B:构件跨度在区间(2m,8m] 的,要求上述值不小于75%;C:关于构件跨度大于 8 米的,要求达到100%2、梁、拱、壳A:跨度不大于8 米的构件要求达到75%以上的百分率; B:跨度大于8 米的构件,要求强度达到100%3、悬臂构件,均要求设计强度达到100%。
侧模拆掉的混凝土强度应保证其混凝土表面和棱角不受损害3.拆模时间一般是多少天(1)混凝土侧模拆模时间一般只需保证表面及棱角不因拆模而遇到损害就能够了,一般情况下混凝土浇筑完一天后就能够拆了,从实质状况来看也是尽早拆拆模成效比较好。
( 2)底模就依据 GB50204-2002 中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在预计时间差不多时进行试压,试压达到要求后经监理赞同后进行拆掉(由于需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3)拆模时间柱、墙、梁不做支撑的侧模:12 小时单向版(净跨距里3-6M ,活载重不大于静载重):7D单向版(净跨距里3-6M ,活载重要于静载重):4D单向版(净跨距里6M ,活载重不大于静载重):10D单向版(净跨距里6M ,活载重要于静载重):7D梁底模(净跨距里3-6M ,活载重不大于静载重):14D梁底模(净跨距里3-6M ,活载重不大于静载重):7D梁底模(净跨距里6M ,活载重不大于静载重):21D梁底模(净跨距里6M ,活载重要于静载重):14D混凝土拆模强度的时间控制《混凝土结构工程施工质量查收规范》(GB50204-2002)第条规定 :底模及其支架拆掉时的混凝土强度应切合设计要求 ;当设计无详细要求时,混凝土强度应切合下表规定: 构件种类构件跨度 (m) 达到设计的混凝土立方体抗压强度标准值(f cu, k ) 的百分率 (%) 板≤2≥50>2, ≤ 8 ≥>758 ≥ 100梁、拱、壳≤8 ≥75>8≥ 100悬臂构件≥100如何科学地确立达到上述拆模强度所需的时间, 是平时施工中常常碰到的难题, 长久以来一直未获得很好解决 , 这使生产进度安排、质量控制造成极大盲目性; 只管《规范》要求制作同条件保养试块强度作为拆模的依照, 但当前试块的保养很不规范, 虚假要素许多。
混凝土拆模规范要求
混凝土拆模规范要求
混凝土拆模规范要求通常包括以下几个方面:
1. 时间要求:拆模时间应按照混凝土强度和构件结构的要求确定,一般情况下,混凝土强度达到拆模强度要求后,可以进行拆模,但应保证混凝土无损坏和变形的风险。
2. 拆模方式:拆模时应避免使用过大的力量和剧烈的震动,以防止损坏混凝土构件。
3. 拆模顺序:按照设计要求和结构特点,确定拆模的顺序,并确保合理的拆模顺序不会对混凝土构件造成不均匀的力或应力。
4. 拆模工具:选择适当的拆模工具,以减少对混凝土构件的损坏并提高拆模效率。
常见的拆模工具包括钢撬、开孔器、切割机等。
5. 拆模过程中的保护:在拆模过程中,对需要保护的部位进行适当的封堵、维护和保护,以防止损坏和脱落。
6. 拆模后的处理:拆除模板后,应对混凝土构件表面进行清洁,清除残留的模板和污染物,并及时进行维护和养护,以保证混凝土的质量和外观。
需要注意的是,具体的混凝土拆模规范要求可能会因国家、地区和项目的不同而有所差异,因此在实际操作中,应根据当地的建筑规范和项目要求来确定具体的拆模规范要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
混凝土拆模时间规范专业讲解混凝土拆模时间规范专业讲解1•拆模时间依据1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
2•底模拆除时的混凝土强度要求《混凝土结构工程施工质量验收规范》(GB50204 —2002 ) 431规定,拆除底模和支架时的混凝土强度要求:1、板A :构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50% ; B:构件跨度在区间(2m , 8m]的,要求上述值不小于75% ; C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A :跨度不大于8米的构件要求达到75%以上的百分率;B:跨度大于8米的构件,要求强度达到100%3、悬臂构件,均要求设计强度达到100%。
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤3•拆模时间一般是多少天?(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
(2)底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3 )拆模时间柱、墙、梁不做支撑的侧模:12小时单向版(净跨距里3-6M,活载重不大于静载重):7D 单向版(净跨距里3-6M,活载重大于静载重):4D 单向版(净跨距里6M,活载重不大于静载重):10D 单向版(净跨距里6M,活载重大于静载重):7D 梁底模(净跨距里3-6M,活载重不大于静载重):14D 梁底模(净跨距里3-6M,活载重不大于静载重):7D 梁底模(净跨距里6M,活载重不大于静载重):21D 梁底模(净跨距里6M,活载重大于静载重):14D 混凝土拆模强度的时间控制《混凝土结构工程施工质量验收规范》(GB50204-2002)第431条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定:构件类型构件跨度(m)达到设计的混凝土立方体抗压强度标准值(f cu , k )的百分率(%)板 <2 >50 > 2, <8 >75 > 8 >100 梁、拱、壳 <8 >75 >8 >100悬臂构件 >100如何科学地确定达到上述拆模强度所需的时间,是日常施工中经常遇到的难题,长期以来一直未得到很好解决,这使生产进度安排、质量控制造成极大盲目性;尽管《规范》要求制作同条件养护试块强度作为拆模的依据,但目前试块的养护很不规范,虚假因素较多。
同时,具体操作上也还存在一定的难度,即无法具体确定送检时间。
另一方面,施工单位为了追求利润,降低成本,减少投入,模板与支架数量配置往往不足,随意拆模的现象十分普遍,对工程质量、施工安全造成隐患。
t= t= 3.1影响混凝土强度增长的主要因素一是混凝土成熟度M。
大家知道,混凝土强度的增长是随着时间的增加而增长的,温度越高增长越快,反之,温度越低增长也就越慢。
混凝土成熟度就是时间与温度对于混凝土强度增长的综合影响值,可按下式确定:M = t (T + 10) (1)式中:M--混凝土成熟度「C .d); T--混凝土平均养护温度CC) t--混凝土养护时间(d)(从终凝开始起算)二是混凝土强度增长特征值A o大家知道,同样的养护温度条件,混凝土强度的增长也各有不同,这种特性,我们用强度增长特征值A表示,A值大,早期强度高;A值小,早期强度低,其大小与水泥、外加剂品种以及水灰比大小有关。
3.2混凝土强度增长与成熟度的关系式 f t / f28 = M / (A .M + B) (2) 式中:f t--某一龄期混凝土强度值;f28 --混凝土28天强度值;B —与A值大小有关的常数,B=840(1-A) 3.3 混凝土达到拆模强度所需的时间 1.混凝土达到拆模强度所需成熟度M =C.B / (1- C.A) (3) 式中:C--规范规定的混凝土拆模强度与混凝土配制强度的比值,例如:C30混凝土达到抗压强度标准值的75%时应为22.5N/mm2,如果混凝土配制强度按设计强度标准值的 1.15%考虑,则C=22.5/ (30 X1.15)=0.65 o以8m跨度以内的梁为例(A=0.84),混凝土达到拆模强度所需的成熟度应为192,而跨度等于、大于8m时,混凝土达到拆模强度所需的成熟度M应为430 o 2.混凝土达到拆模强度所需的养护时间t可按下式确定:t = M / (T+10)⑸ 现以混凝土配置强度f0按1.15f,cu,k,为例,给出混凝土分别达到抗压强度标准值的75 %、100 %所需的养护时间(见下图)o M= t=注:1.实线为混凝土达到抗压强度标准值的75%所需时间,虚线为混凝土达到抗强度压标准值的100%所需时间。
2.图中:①A=0.82,②A=0.84,③A=0.86, ④A=0.88。
从以上分析可以看出:一是温度越高,混凝土所需的养护时间越短,冬季施工所需的养护时间几乎是常温季节时的2倍甚至更多;二是达到100%强度所需的养护时间几乎是75%强度所需时间的2倍甚至更多。
3.4几点建议1. 采用本方法预估混凝土的时间,其关键一是准确掌握各种水泥、外加剂、水灰比的A值。
为此,需要进行必要的试验,积累一定的试验数据,建议预拌混凝土厂对日常试验资料进行统计分析,为用户提供依据;二是认真做好施工现场气温记录(气象预报温度与实际有一定误差,只能作为参考)。
2 •采用本方法预估拆模时间,拆模前尚需对试块进行试压,并根据试压结果确定能否拆模。
3.冬季施工时应适当提高混凝土配制强度,以降低混凝土拆模强度与混凝土配制强度的比值C。
4.如拆模时混凝土强度不能满足规范要求时,也可根据混凝土实际强度通过结构验算确定。
砼浇注完毕后模板拆模时间砼浇注完毕后模板拆模时间的规范要求是什么?夏季与冬季柱、梁、板的拆模时间分别是怎样的提问补充:强度是C30或者C35的砼,它们的拆模时间是几天?提问补充:具体要几天强度达到100%才能拆模?满意答案:要看是什么混凝土构件,规范规定的一般混凝土构建的拆模时间是:每天的平均气温不低于20 ° ,15天可以拆模;但是,按照多年的施工经验,按照规范规定的时间拆模是不可能按期完工的,在正常的施工中:圈梁、构造柱的模板一般 3天就拆除;现浇板、梁模板一般3天拆除侧面模板,15天拆除底面模板,但是每隔2米左右打一颗点柱。
框架柱一般是7天拆除模板,钢筋混凝土底模板拆除时间参考表现浇砼底模拆模所需砼强度(摘自《混凝土结构工程施工质量验收规范》)结构跨度达到设计强度标准值的百分率梁L<8m 75%L> 8m 100%板L W2m 50%2m v L<8m 75%L> 8m 100%悬臂梁、板L W2m 75%L>2m 100%达到拆除砼底模板所需强度的参考时间(摘自《施工手册》)使用425#普通水泥所需天数砼达到设计强度标准值的百分率硬化时昼夜平均温度(摄氏度)5度10度15度20度25度30度50% 10 7 6 5 4 375% 22 15 12 9 8 7100% 50 40 30 28 20 18 使用425#矿渣水泥所需天数砼达到设计强度标准值的百分率硬化时昼夜平均温度(摄氏度)5度10度15度20度25度30度50% 16 11 9 8 7 6 75% 32 22 16 14 13 11100% 60 50 40 28 24 20模板拆除时间表拆除承重模板的估计期限表硬化时昼夜平均温度水泥品种水泥标号达到设计强度1 5 10 15 20 25 30拆模拆除期普通水泥32.5 50% 18 12 8 6 4 3 3普通水泥42.5 15 10 7 6 5 4 3矿渣水泥32.5 >28 22 14 10 8 7 6矿渣水泥42.5 >28 16 11 9 8 7 6普通水泥32.5 70% 28 20 14 10 8 7普通水泥42.5 20 14 11 8 7 6矿渣水泥32.5 32 25 17 14 12 10矿渣水泥42.5 30 20 15 13 12 10普通水泥32.5 100% 55 45 35 28 21 18普通水泥42.5 50 40 30 28 20 18矿渣水泥32.5 60 50 40 28 24 20矿渣水泥42.5 60 50 40 28 24 20规范有规定,留置同条件养护试块。
悬臂结构达到100%,跨度8米以上达到100%,2米---8米达到75%小于2 米的达到50%.拆模有几点要注意!,对于多层现浇框架,拆模要考虑上层的模板及施工荷截,底层拆模后,结构能不能承受.二,对于墙板模板,拆模应对称同时进行,不能只拆一边不拆另一边,不然,就会出现拆除后的一侧因另一边未拆除的模板支撑的水平力而导致开裂•三,拆模后的模板要及时运走不能集中堆放于楼板上•四,拆模前一定要先有现场同条件养护的砼试验报告,只有当满足了砼的拆模强度要求才能拆模,否则,不能进行《混凝土结构工程施工质量验收规范》(GB50204 —2002)431规定,拆除底模和支架时的混凝土强度要求:1、板A :构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50% ;B:构件跨度在区间(2m,8m]的,要求上述值不小于75% ;C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到75%以上的百分率;B:跨度大于8米的构件,要求强度达到100%3、悬臂构件,均要求设计强拆模时间度达到100%。
以上是规范,在施工中看是用什么水泥:①普通硅酸盐早强型水泥在2 8度左右的气温大概7〜9天强度基本能达到7 5%, 100%的强度要等到2 0天;②纯硅早强水泥在以上的气温大概5〜7天可以达到7 5%;15天左右强度能够增长到95〜100%。
混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除 (因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
按混凝土强度来确定拆模时间实际上是很难测量与控制的。
