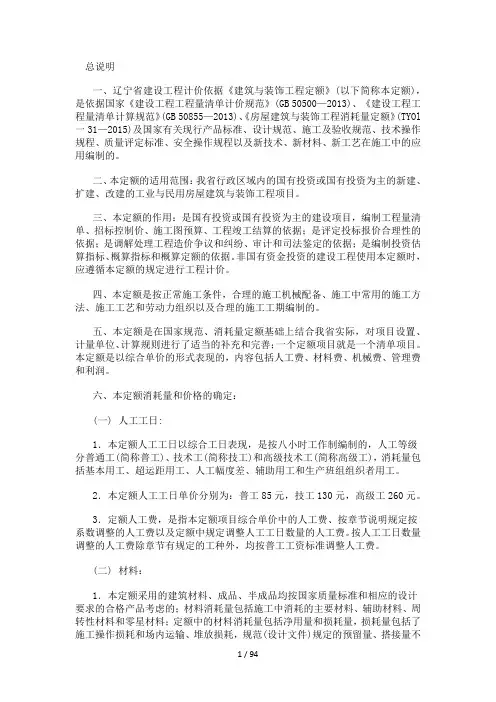

辽宁2017年定额宣贯资料(市政工程)
2017定额说明(辽宁)
总说明一、辽宁省建设工程计价依据《建筑与装饰工程定额》(以下简称本定额),是依据国家《建设工程工程量清单计价规范》(GB 50500—2013)、《建设工程工程量清单计算规范》(GB 50855—2013)、《房屋建筑与装饰工程消耗量定额》(TYOl 一31—2015)及国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准、安全操作规程以及新技术、新材料、新工艺在施工中的应用编制的。
二、本定额的适用范围:我省行政区域内的国有投资或国有投资为主的新建、扩建、改建的工业与民用房屋建筑与装饰工程项目。
三、本定额的作用:是国有投资或国有投资为主的建设项目,编制工程量清单、招标控制价、施工图预算、工程竣工结算的依据;是评定投标报价合理性的依据;是调解处理工程造价争议和纠纷、审计和司法鉴定的依据;是编制投资估算指标、概算指标和概算定额的依据。
非国有资金投资的建设工程使用本定额时,应遵循本定额的规定进行工程计价。
四、本定额是按正常施工条件,合理的施工机械配备、施工中常用的施工方法、施工工艺和劳动力组织以及合理的施工工期编制的。
五、本定额是在国家规范、消耗量定额基础上结合我省实际,对项目设置、计量单位、计算规则进行了适当的补充和完善;一个定额项目就是一个清单项目。
本定额是以综合单价的形式表现的,内容包括人工费、材料费、机械费、管理费和利润。
六、本定额消耗量和价格的确定:(一)人工工日:1.本定额人工工日以综合工日表现,是按八小时工作制编制的,人工等级分普通工(简称普工)、技术工(简称技工)和高级技术工(简称高级工),消耗量包括基本用工、超运距用工、人工幅度差、辅助用工和生产班组组织者用工。
2.本定额人工工日单价分别为:普工85元,技工130元,高级工260元。
3.定额人工费,是指本定额项目综合单价中的人工费、按章节说明规定按系数调整的人工费以及定额中规定调整人工工日数量的人工费。
按人工工日数量调整的人工费除章节有规定的工种外,均按普工工资标准调整人工费。

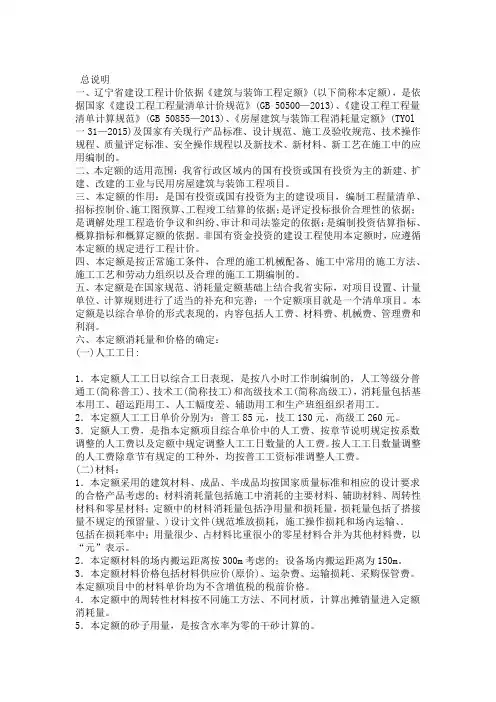

2017定额说明(辽宁)
总说明一、辽宁省建设工程计价依据《建筑与装饰工程定额》(以下简称本定额),是依据国家《建设工程工程量清单计价规范》(GB 50500-2013)、《建设工程工程量清单计算规范》(GB 50855-2013)、《房屋建筑与装饰工程消耗量定额》(TYOl一31—2015)及国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准、安全操作规程以及新技术、新材料、新工艺在施工中的应用编制的。
二、本定额的适用范围:我省行政区域内的国有投资或国有投资为主的新建、扩建、改建的工业与民用房屋建筑与装饰工程项目。
三、本定额的作用:是国有投资或国有投资为主的建设项目,编制工程量清单、招标控制价、施工图预算、工程竣工结算的依据;是评定投标报价合理性的依据;是调解处理工程造价争议和纠纷、审计和司法鉴定的依据;是编制投资估算指标、概算指标和概算定额的依据。
非国有资金投资的建设工程使用本定额时,应遵循本定额的规定进行工程计价。
四、本定额是按正常施工条件,合理的施工机械配备、施工中常用的施工方法、施工工艺和劳动力组织以及合理的施工工期编制的。
五、本定额是在国家规范、消耗量定额基础上结合我省实际,对项目设置、计量单位、计算规则进行了适当的补充和完善;一个定额项目就是一个清单项目。
本定额是以综合单价的形式表现的,内容包括人工费、材料费、机械费、管理费和利润。
六、本定额消耗量和价格的确定:(一)人工工日:1.本定额人工工日以综合工日表现,是按八小时工作制编制的,人工等级分普通工(简称普工)、技术工(简称技工)和高级技术工(简称高级工),消耗量包括基本用工、超运距用工、人工幅度差、辅助用工和生产班组组织者用工.2.本定额人工工日单价分别为:普工85元,技工130元,高级工260元。
3.定额人工费,是指本定额项目综合单价中的人工费、按章节说明规定按系数调整的人工费以及定额中规定调整人工工日数量的人工费。
按人工工日数量调整的人工费除章节有规定的工种外,均按普工工资标准调整人工费。
2017定额说明(辽宁)
?总说明一、辽宁省建设工程计价依据《建筑与装饰工程定额》(以下简称本定额),是依据国家《建设工程工程量清单计价规范》(GB50500—2013)、《建设工程工程量清单计算规范》(GB50855—2013)、《房屋建筑与装饰工程消耗量定额》(TYOl 一31—2015)及国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准、安全操作规程以及新技术、新材料、新工艺在施工中的应用编制的。
二、本定额的适用范围:我省行政区域内的国有投资或国有投资为主的新建、扩建、改建的工业与民用房屋建筑与装饰工程项目。
三、本定额的作用:是国有投资或国有投资为主的建设项目,编制工程量清单、招标控制价、施工图预算、工程竣工结算的依据;是评定投标报价合理性的依据;是调解处理工程造价争议和纠纷、审计和司法鉴定的依据;是编制投资估算指标、概算指标和概算定额的依据。
非国有资金投资的建设工程使用本定额时,应遵循本定额的规定进行工程计价。
四、本定额是按正常施工条件,合理的施工机械配备、施工中常用的施工方法、施工工艺和劳动力组织以及合理的施工工期编制的。
五、本定额是在国家规范、消耗量定额基础上结合我省实际,对项目设置、计量单位、计算规则进行了适当的补充和完善;一个定额项目就是一个清单项目。
本定额是以综合单价的形式表现的,内容包括人工费、材料费、机械费、管理费和利润。
六、本定额消耗量和价格的确定:(一)??人工工日:1.本定额人工工日以综合工日表现,是按八小时工作制编制的,人工等级分普通工(简称普工)、技术工(简称技工)和高级技术工(简称高级工),消耗量包括基本用工、超运距用工、人工幅度差、辅助用工和生产班组组织者用工。
2.本定额人工工日单价分别为:普工85元,技工130元,高级工260元。
3.定额人工费,是指本定额项目综合单价中的人工费、按章节说明规定按系数调整的人工费以及定额中规定调整人工工日数量的人工费。
按人工工日数量调整的人工费除章节有规定的工种外,均按普工工资标准调整人工费。
辽宁2017定额宣贯(房建11-16章补充部分)
(三)工程量计算规则主要变化情况
与08定额比增加的条款
1、墙面勾缝按垂直投影面积计算,应扣除墙裙和墙面抹灰面积,不扣除门窗洞口、门窗 套、腰线等零星抹灰面积,附墙柱和门窗口的侧壁及顶面面积也不增加。独立柱、房上烟 筒勾缝按图示尺寸以M2计算。
计的砂浆标号加现场拌和费(按第四章子目项),在对应砂浆配合比表进行二次分解。[17定额砂浆为干 混砂浆DS M20,这是预拌,但设计是现场搅拌,如:1:3水泥砂浆,就按设计配比对应砂浆配合比进行 二次分解。]
第十三章 天棚工程
一、概况
本章定额包括:1.天棚抹灰、2.天棚吊顶、3.吸音天棚、4.天棚 其他装饰四节、5.共261个定额子目。
11、圆弧形等不规则地面镶贴面层(不包括柱角),饰面宽度按1m计算工程量[如:墙是弧形,地面与墙相交处 的地面就是弧形,那么距多远算弧形,规定了1米。]如下图所示:
与08定额比不同条款
1、17定额规定:镶嵌规格在100mm×100mm以内的石材执行点缀项目 [08定额规定:镶贴面积小于0.015M2石材执行点缀项目]
二、变化情况
(一)项目设置主要变化情况 本章定额的修编,主要是依照2013《房屋建筑与装饰工程工程量清单计价规范》,在2015《房屋建筑与
装饰工程消耗量定额》基础上,参考2008《辽宁省建设工程计价依据》A10、 B3章节,进行项目设置。 1、将采光天棚小节、天棚阳光板面层项列在“第九章屋面及防水工程”。[依据13规范。这是大的变化。] 2、石膏板缝贴绷带、刮腻子子目项列在第十四章。 3、抹灰天棚08定额按砂浆种类列项,17定额统一为预拌干混砂浆。 4、增加砂浆增加1mm子目项。 5、天棚开孔按孔的面积列项,增加了格栅灯带项[08定额格式灯孔、筒灯孔。] 6、送风口、回风口列入通用安装工程《第九册 通风空调工程》册。 7、取消了08定额不用的施工工艺子目项,如:矿棉板贴在砼板下,总的17定额淘汰了不用的08定额工艺
2017辽宁省造价站宣贯会(2017年定额)
Page 7
ቤተ መጻሕፍቲ ባይዱ
二、2017年辽宁省建设工程定额的总体构成
(一)《房屋建筑与装饰工程定额》、《装配式建筑工程定额》(新 增加的工程定额)、《绿色建筑工程定额》(新增加的工程定额)
(二)《通用安装工程定额》
第一册 《机械设备安装工程》
Page 6
(六)定额执行时间相关问题
1.新定额执行时间、在建工程的问题 根据《关于颁发2017年<辽宁省建设工程计价依据>的通知》(辽住
建〔2017〕68号)文件的规定,本定额从2017年7月1日起执行。 2.在本定额执行之日前已发出招标文件或已签订施工合同的工程,不
得按本定额调整。 3.执行2008年计价定额的在建工程,仍然执行原规定;省造价站将继
Page 4
2.材料: a.本定额的材料消耗量包括净用量和损耗量,损耗量包括施工操作
损耗和场内运输、堆放损耗。 b.施工规范、设计文件中规定的预留量、搭接量不包括在施工损耗
量中。 c.本定额材料的场内搬运距离是按300m考虑的,设备场内搬运距离
是按150m考虑的。 e.本定额的材料价格包括供应价、运杂费、运输损耗、采购保管费
第二册 《热力设备安装工程》
第三册 《静置设备与工艺金属结构制作安装工程》
第四册 《电气设备安装工程》
第五册 《建筑智能化工程》
第六册 《自动化控制仪表安装工程》 第七册 《通风空调工程》
第八册 《工业管道工程》
第九册 《消防工程》
第十册 《给排水、采暖、燃气工程》
第十一册 《通信设备及线路工程》(新增加的工程定额)
第九册 《钢筋工程》
第十册 《措施项目》
2017定额说明辽宁
总说明一、辽宁省建设工程计价依据《建筑与装饰工程定额》(以下简称本定额),是依据国家《建设工程工程量清单计价规范》(GB 50500—2013)、《建设工程工程量清单计算规范》(GB 50855—2013)、《房屋建筑与装饰工程消耗量定额》(TYOl 一31—2015)及国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准、安全操作规程以及新技术、新材料、新工艺在施工中的应用编制的。
二、本定额的适用范围:我省行政区域内的国有投资或国有投资为主的新建、扩建、改建的工业与民用房屋建筑与装饰工程项目。
三、本定额的作用:是国有投资或国有投资为主的建设项目,编制工程量清单、招标控制价、施工图预算、工程竣工结算的依据;是评定投标报价合理性的依据;是调解处理工程造价争议和纠纷、审计和司法鉴定的依据;是编制投资估算指标、概算指标和概算定额的依据。
非国有资金投资的建设工程使用本定额时,应遵循本定额的规定进行工程计价。
四、本定额是按正常施工条件,合理的施工机械配备、施工中常用的施工方法、施工工艺和劳动力组织以及合理的施工工期编制的。
五、本定额是在国家规范、消耗量定额基础上结合我省实际,对项目设置、计量单位、计算规则进行了适当的补充和完善;一个定额项目就是一个清单项目。
本定额是以综合单价的形式表现的,内容包括人工费、材料费、机械费、管理费和利润。
六、本定额消耗量和价格的确定:(一)人工工日:1.本定额人工工日以综合工日表现,是按八小时工作制编制的,人工等级分普通工(简称普工)、技术工(简称技工)和高级技术工(简称高级工),消耗量包括基本用工、超运距用工、人工幅度差、辅助用工和生产班组组织者用工。
2.本定额人工工日单价分别为:普工85元,技工130元,高级工260元。
3.定额人工费,是指本定额项目综合单价中的人工费、按章节说明规定按系数调整的人工费以及定额中规定调整人工工日数量的人工费。
按人工工日数量调整的人工费除章节有规定的工种外,均按普工工资标准调整人工费。
17造价定额 宣贯(市政)
2017版辽宁省定额市政工程册、绿化工程册2017版市政工程定额共计十一册,分别是:土石方工程、道路工程、桥涵工程、隧道工程、市政管网工程、水处理工程、生活垃圾处理工程、路灯工程、钢筋工程、拆除工程、措施项目,其中新增三册,分别是水处理工程、垃圾处理工程、路灯工程。
第一册土石方工程共有八章260个项目,其中较2008版减少238个项目。
增加项目:机械凿挖极软岩、长臂挖掘机挖土方、小型挖掘机挖土、机械挖管沟土方共计、人工清理爆破基底、人工修整爆破边坡共计、机械破碎冻土、增加河道水冲法清淤。
删除项目:正铲挖掘机挖土、人工装卸汽车运土石方等。
合并项目:将2008定额的自卸汽车运土方、石方共计80项合并为自卸汽车运土方、石方及每增运一公里共计4项。
注意几点:一、桩间挖土:指桩间外边线间距1.2m范围内的挖土。
相应项目人工、机械乘以系数1.50。
二、挖掘机(含小型挖掘机)挖土方项目,已综合了挖掘机挖土方和挖掘机挖土后,基底和边坡遗留厚度≤0.3m的人工清理和修整。
使用时不得调整,人工基底清理和边坡修整不另行计算。
三、土壤及岩石分类表更新。
四、2008市政工程计价定额规定采用人力垂直运输土、石方,垂直深度每米折合水平运距10m计算修订为采用人力垂直运输土、石方、淤泥、流砂,垂直深度每米折合水平运距7m计算。
五、一般土石方,按设计图示基础(含垫层)尺寸,另加工作面宽度、土方放坡宽度或石方允许超挖量乘以开挖深度,以体积计算。
修建机械上下坡便道的土方量以及为保证路基边缘的压实度而设计的加宽填筑土方量并入土方工程量内。
六、人工挖(含爆破后挖)冻土,按实际冻土厚度,以体积计算。
机械挖冻土,冻土层厚度在300mm以内时,不计算挖冻土费用;冻土层厚度超过300mm时,按设计图示尺寸,以体积计算,执行“机械破碎冻土”项目。
破碎后冻土层挖、装、运执行挖、装、运石渣相应定额项目。
七、坑、槽底加宽增加250mm宽度以上规格。
八、2008市政工程计价定额计算规则管沟回填土应扣除管径在200mm以上的管道所占的体积,修订为管沟回填土应扣除300mm以上管道所占的体积。
2017年度定额说明(辽宁)
总说明一、辽宁省建设工程计价依据《建筑与装饰工程定额》(以下简称本定额),是依据国家《建设工程工程量清单计价规范》(GB 50500—2013)、《建设工程工程量清单计算规范》(GB 50855—2013)、《房屋建筑与装饰工程消耗量定额》(TYOl 一31—2015)及国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准、安全操作规程以及新技术、新材料、新工艺在施工中的应用编制的。
二、本定额的适用范围:我省行政区域内的国有投资或国有投资为主的新建、扩建、改建的工业与民用房屋建筑与装饰工程项目。
三、本定额的作用:是国有投资或国有投资为主的建设项目,编制工程量清单、招标控制价、施工图预算、工程竣工结算的依据;是评定投标报价合理性的依据;是调解处理工程造价争议和纠纷、审计和司法鉴定的依据;是编制投资估算指标、概算指标和概算定额的依据。
非国有资金投资的建设工程使用本定额时,应遵循本定额的规定进行工程计价。
四、本定额是按正常施工条件,合理的施工机械配备、施工中常用的施工方法、施工工艺和劳动力组织以及合理的施工工期编制的。
五、本定额是在国家规范、消耗量定额基础上结合我省实际,对项目设置、计量单位、计算规则进行了适当的补充和完善;一个定额项目就是一个清单项目。
本定额是以综合单价的形式表现的,内容包括人工费、材料费、机械费、管理费和利润。
六、本定额消耗量和价格的确定:(一)人工工日:1.本定额人工工日以综合工日表现,是按八小时工作制编制的,人工等级分普通工(简称普工)、技术工(简称技工)和高级技术工(简称高级工),消耗量包括基本用工、超运距用工、人工幅度差、辅助用工和生产班组组织者用工。
2.本定额人工工日单价分别为:普工85元,技工130元,高级工260元。
3.定额人工费,是指本定额项目综合单价中的人工费、按章节说明规定按系数调整的人工费以及定额中规定调整人工工日数量的人工费。
按人工工日数量调整的人工费除章节有规定的工种外,均按普工工资标准调整人工费。
2017定额说明(辽宁)
总说明一、辽宁省建设工程计价依据《建筑与装饰工程定额》(以下简称本定额),是依据国家《建设工程工程量清单计价规范》(GB 50500—2013)、《建设工程工程量清单计算规范》(GB 50855—2013)、《房屋建筑与装饰工程消耗量定额》(TYOl 一31—2015)及国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准、安全操作规程以及新技术、新材料、新工艺在施工中的应用编制的。
二、本定额的适用范围:我省行政区域内的国有投资或国有投资为主的新建、扩建、改建的工业与民用房屋建筑与装饰工程项目。
三、本定额的作用:是国有投资或国有投资为主的建设项目,编制工程量清单、招标控制价、施工图预算、工程竣工结算的依据;是评定投标报价合理性的依据;是调解处理工程造价争议和纠纷、审计和司法鉴定的依据;是编制投资估算指标、概算指标和概算定额的依据。
非国有资金投资的建设工程使用本定额时,应遵循本定额的规定进行工程计价。
四、本定额是按正常施工条件,合理的施工机械配备、施工中常用的施工方法、施工工艺和劳动力组织以及合理的施工工期编制的。
五、本定额是在国家规范、消耗量定额基础上结合我省实际,对项目设置、计量单位、计算规则进行了适当的补充和完善;一个定额项目就是一个清单项目。
本定额是以综合单价的形式表现的,内容包括人工费、材料费、机械费、管理费和利润。
六、本定额消耗量和价格的确定:(一)人工工日:1.本定额人工工日以综合工日表现,是按八小时工作制编制的,人工等级分普通工(简称普工)、技术工(简称技工)和高级技术工(简称高级工),消耗量包括基本用工、超运距用工、人工幅度差、辅助用工和生产班组组织者用工。
2.本定额人工工日单价分别为:普工85元,技工130元,高级工260元。
3.定额人工费,是指本定额项目综合单价中的人工费、按章节说明规定按系数调整的人工费以及定额中规定调整人工工日数量的人工费。
按人工工日数量调整的人工费除章节有规定的工种外,均按普工工资标准调整人工费。
2017辽宁省造价站宣贯会(2017年定额)解析
3.0.3 形成建筑空间的坡屋顶,结构净高在2.10m及以上的部位应计算全面 积;结构净高在1.20m及以上至2.10m以下的部位应计算1/2面积;结构净高 在1.20m以下的部位不应计算建筑面积。
。 b.本费用标准中的文明施工费、环境保护费、雨季施工费、冬季施
工费、市政工程施工干扰费、企业管理费以及利润均为社会平均水平 的基础费率;安全施工费率为最低标准;各项费用中均不含可抵扣的 进项税。 c.本费用标准的规费费率由企业自行确定,省市造价站不再核定企 业的规费标准。
Page 11
e.对市政干扰费适用范围做了调整,费率由原来的两个费率调整为 一个费率。
Page 14
4.招标控制价的编制
a.招标控制价应该由有能力的业主或委托有相应资质的建设工程造 价中介机构编制。
b.本招标控制价编制费率标准为建议标准,招标控制价编制人应根 据实际工程复杂程度、工程规模、工期要求、风险等因素执行确定费 率,但不得低于本费用标准的基础费率和最低费率。
c.招标控制价编制规费费率的确定按当地的有权利部门规定和当地 企业规费的缴纳情况,由招标人执行确定。
c.雨季施工费是以全部工程量的人工费与机械费之和为基数计算的 。
d.夜间施工增加费和白天施工需要照明费是按符合条件的工程量的 人工工日数计算费用。
Page 13
e.冬季施工费是达到冬季施工标准的工程量的人工费与机械费之和 计算的。
f.市政(含园林绿化工程)干扰费,仅对符合发生市政工程干扰情 形的工程项目或项目的一部分的工程量的人工费与机械费之和计算市 政干扰费,对于已经封闭施工现场或虽然没封闭但是没发生干扰情形 的工程项目,不得计取该项费用。
2017定额说明(辽宁)
总说明一、辽宁省建设工程计价依据《建筑与装饰工程定额》(以下简称本定额),是依据国家《建设工程工程量清单计价规范》(GB 50500—2013)、《建设工程工程量清单计算规范》(GB 50855—2013)、《房屋建筑与装饰工程消耗量定额》(TYOl 一31—2015)及国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准、安全操作规程以及新技术、新材料、新工艺在施工中的应用编制的。
二、本定额的适用范围:我省行政区域内的国有投资或国有投资为主的新建、扩建、改建的工业与民用房屋建筑与装饰工程项目。
三、本定额的作用:是国有投资或国有投资为主的建设项目,编制工程量清单、招标控制价、施工图预算、工程竣工结算的依据;是评定投标报价合理性的依据;是调解处理工程造价争议和纠纷、审计和司法鉴定的依据;是编制投资估算指标、概算指标和概算定额的依据。
非国有资金投资的建设工程使用本定额时,应遵循本定额的规定进行工程计价。
四、本定额是按正常施工条件,合理的施工机械配备、施工中常用的施工方法、施工工艺和劳动力组织以及合理的施工工期编制的。
五、本定额是在国家规范、消耗量定额基础上结合我省实际,对项目设置、计量单位、计算规则进行了适当的补充和完善;一个定额项目就是一个清单项目。
本定额是以综合单价的形式表现的,内容包括人工费、材料费、机械费、管理费和利润。
六、本定额消耗量和价格的确定:(一)人工工日:1.本定额人工工日以综合工日表现,是按八小时工作制编制的,人工等级分普通工(简称普工)、技术工(简称技工)和高级技术工(简称高级工),消耗量包括基本用工、超运距用工、人工幅度差、辅助用工和生产班组组织者用工。
2.本定额人工工日单价分别为:普工85元,技工130元,高级工260元。
3.定额人工费,是指本定额项目综合单价中的人工费、按章节说明规定按系数调整的人工费以及定额中规定调整人工工日数量的人工费。
按人工工日数量调整的人工费除章节有规定的工种外,均按普工工资标准调整人工费。
5.辽宁2017定额宣贯(建设工程建筑面积计算规范)
建设工程建筑面积计算规X1 总则1.0.1 为规X工业与民用建筑工程建设全过程的建筑面积计算,统一计算方法,制定本规X。
1.0.2 本规X适用于新建、扩建、改建的工业与民用建筑工程建设全过程的建筑面积计算。
1.0.3 建筑工程的建筑面积计算,除应符合本规X外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 建筑面积construction area建筑物(包括墙体)所形成的楼地面面积。
说明:建筑面积包括附属于建筑物的室外阳台、雨篷、檐廊、室外走廊、室外楼梯等的面积。
2.0.2 自然层floor按楼地面结构分层的楼层。
2.0.3 结构层高structure story height楼面或地面结构层上表面至上部结构层上表面之间的垂直距离。
2.0.4 围护结构building enclosure围合建筑空间的墙体、门、窗。
2.0.5 建筑空间space以建筑界面限定的、供人们生活和活动的场所。
说明:具备可出入、可利用条件(设计中可能标明了使用用途,也可能没有标明使用用途或使用用途不明确)的围合空间,均属于建筑空间。
2.0.6 结构净高structure net height楼面或地面结构层上表面至上部结构层下表面之间的垂直距离。
2.0.7 围护设施enclosure facilities为保障安全而设置的栏杆、栏板等围挡。
2.0.8地下室basement室内地平面低于室外地平面的高度超过室内净高的1/2的房间。
2.0.9 半地下室semi-basement室内地平面低于室外地平面的高度超过室内净高的1/3,且不超过1/2的房间。
2.0.10 架空层Stilt floor仅有结构支撑而无外围护结构的开敞空间层。
2.0.11 走廊corridor建筑物中的水平交通空间。
2.0.12 架空走廊elevated corridor专门设置在建筑物的二层或二层以上,作为不同建筑物之间水平交通的空间。
2.0.13 结构层Structure layer整体结构体系中承重的楼板层。
2017定额说明(辽宁)
总说明一、辽宁省建设工程计价依据《建筑与装饰工程定额》(以下简称本定额),是依据国家《建设工程工程量清单计价规范》(GB 50500—2013)、《建设工程工程量清单计算规范》(GB 50855—2013)、《房屋建筑与装饰工程消耗量定额》(TYOl 一31—2015)及国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准、安全操作规程以及新技术、新材料、新工艺在施工中的应用编制的。
二、本定额的适用范围:我省行政区域内的国有投资或国有投资为主的新建、扩建、改建的工业与民用房屋建筑与装饰工程项目。
三、本定额的作用:是国有投资或国有投资为主的建设项目,编制工程量清单、招标控制价、施工图预算、工程竣工结算的依据;是评定投标报价合理性的依据;是调解处理工程造价争议和纠纷、审计和司法鉴定的依据;是编制投资估算指标、概算指标和概算定额的依据。
非国有资金投资的建设工程使用本定额时,应遵循本定额的规定进行工程计价。
四、本定额是按正常施工条件,合理的施工机械配备、施工中常用的施工方法、施工工艺和劳动力组织以及合理的施工工期编制的。
五、本定额是在国家规范、消耗量定额基础上结合我省实际,对项目设置、计量单位、计算规则进行了适当的补充和完善;一个定额项目就是一个清单项目。
本定额是以综合单价的形式表现的,内容包括人工费、材料费、机械费、管理费和利润。
六、本定额消耗量和价格的确定:(一)人工工日:1.本定额人工工日以综合工日表现,是按八小时工作制编制的,人工等级分普通工(简称普工)、技术工(简称技工)和高级技术工(简称高级工),消耗量包括基本用工、超运距用工、人工幅度差、辅助用工和生产班组组织者用工。
2.本定额人工工日单价分别为:普工85元,技工130元,高级工260元。
3.定额人工费,是指本定额项目综合单价中的人工费、按章节说明规定按系数调整的人工费以及定额中规定调整人工工日数量的人工费。
按人工工日数量调整的人工费除章节有规定的工种外,均按普工工资标准调整人工费。
辽宁2017定额宣贯资料(市政工程)
2017版辽宁省定额市政工程册、绿化工程册2017版市政工程定额共计十一册,分别是:土石方工程、道路工程、桥涵工程、隧道工程、市政管网工程、水处理工程、生活垃圾处理工程、路灯工程、钢筋工程、拆除工程、措施项目,其中新增三册,分别是水处理工程、垃圾处理工程、路灯工程。
第一册土石方工程共有八章260个项目,其中较2008版减少238个项目。
增加项目:机械凿挖极软岩、长臂挖掘机挖土方、小型挖掘机挖土、机械挖管沟土方共计、人工清理爆破基底、人工修整爆破边坡共计、机械破碎冻土、增加河道水冲法清淤。
删除项目:正铲挖掘机挖土、人工装卸汽车运土石方等。
合并项目:将2008定额的自卸汽车运土方、石方共计80项合并为自卸汽车运土方、石方及每增运一公里共计4项。
注意几点:一、桩间挖土:指桩间外边线间距1.2m范围内的挖土。
相应项目人工、机械乘以系数1.50.二、挖掘机(含小型挖掘机)挖土方项目,已综合了挖掘机挖土方和挖掘机挖土后,基底和边坡遗留厚度≤0.3m的人工清理和修整。
使用时不得调整,人工基底清理和边坡修整不另行计算。
三、土壤及岩石分类表更新.四、2008市政工程计价定额规定采用人力垂直运输土、石方,垂直深度每米折合水平运距10m计算修订为采用人力垂直运输土、石方、淤泥、流砂,垂直深度每米折合水平运距7m计算。
五、一般土石方,按设计图示基础(含垫层)尺寸,另加工作面宽度、土方放坡宽度或石方允许超挖量乘以开挖深度,以体积计算。
修建机械上下坡便道的土方量以及为保证路基边缘的压实度而设计的加宽填筑土方量并入土方工程量内。
六、人工挖(含爆破后挖)冻土,按实际冻土厚度,以体积计算。
机械挖冻土,冻土层厚度在300mm以内时,不计算挖冻土费用;冻土层厚度超过300mm时,按设计图示尺寸,以体积计算,执行“机械破碎冻土”项目.破碎后冻土层挖、装、运执行挖、装、运石渣相应定额项目。
七、坑、槽底加宽增加250mm宽度以上规格。
八、2008市政工程计价定额计算规则管沟回填土应扣除管径在200mm以上的管道所占的体积,修订为管沟回填土应扣除300mm以上管道所占的体积。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2017版省定额市政工程册、绿化工程册
2017版市政工程定额共计十一册,分别是:土石方工程、道路工程、桥涵工程、隧道工程、市政管网工程、水处理工程、生活垃圾处理工程、路灯工程、钢筋工程、拆除工程、措施项目,其中新增三册,分别是水处理工程、垃圾处理工程、路灯工程。
第一册土石方工程
共有八章260个项目,其中较2008版减少238个项目。
增加项目:机械凿挖极软岩、长臂挖掘机挖土方、小型挖掘机挖土、机械挖管沟土方共计、人工清理爆破基底、人工修整爆破边坡共计、机械破碎冻土、增加河道水冲法清淤。
删除项目:正铲挖掘机挖土、人工装卸汽车运土石方等。
合并项目:
将2008定额的自卸汽车运土方、石方共计80项合并为自卸汽车运土方、石方及每增运一公里共计4项。
注意几点:
一、桩间挖土:指桩间外边线间距1.2m围的挖土。
相应项目人工、机械乘以系数1.50。
二、挖掘机(含小型挖掘机)挖土方项目,已综合了挖掘机挖土方和挖掘机挖土后,基底和边坡遗留厚度≤0.3m的人工清理和修整。
使用时不得调整,人工基底清理和边坡修整不另行计算。
三、土壤及岩石分类表更新。
四、2008市政工程计价定额规定采用人力垂直运输土、石方,垂直深度每米折合水平运距10m计算修订为采用人力垂直运输土、石方、淤泥、流砂,垂直深度每米折合水平运距7m计算。
五、一般土石方,按设计图示基础(含垫层)尺寸,另加工作面宽度、土方放坡宽度或石方允许超挖量乘以开挖深度,以体积计算。
修建机械上下坡便道的土方量以及为保证路基边缘的压实度而设计的加宽填筑土方量并入土方工程量。
六、人工挖(含爆破后挖)冻土,按实际冻土厚度,以体积计算。
机械挖冻土,冻土层厚度在300mm以时,不计算挖冻土费用;冻土层厚度超过300mm时,按设计图示尺寸,以体积计算,执行“机械破碎冻土”项目。
破碎后冻土层挖、装、运执行挖、装、运石渣相应定额项目。
七、坑、槽底加宽增加250mm宽度以上规格。
八、2008市政工程计价定额计算规则管沟回填土应扣除管径在200mm以上的管道所占的体积,修订为管沟回填土应扣除300mm 以上管道所占的体积。
第二册道路工程
共有五章662项目,其中较2008版增165个项目。
增加项目:
路基处理预压地基(堆载预压、真空预压)、路基换填(山皮石垫层、石灰土垫层、粒料石灰土垫层)、铺设荆笆、机械抛石挤淤、地基注浆(劈裂注浆、压密注浆)等项目。
强夯地基按点夯和满夯分别列项编制。
道路基层水泥加稳定碎石、水泥粉煤灰碎石、级配碎石等厂拌混合料基层项目;新增加施工现场建拌合站集中拌合水泥稳定碎石项目。
道路面层沥青路面热再生、沥青路面冷再生、路面封层、块料面层路面等项目;
人行道及其他热熔盲道、道板席纹铺装等项目;雨水井升降分单篦、双箅雨水井等项目;
交通设施共50个项目,分别是:标线、标志牌、信号灯等交通设施项目。
注意几点:
一、路床碾压计算规则的变化:
08定额规定:
路床碾压宽度计算应按设计车行道另计两侧加宽值,加宽值按每边30cm计算;
新版定额规定:
路床碾压按设计道路路基边缘图示尺寸以面积计算,不扣除各类井所占面积,在设计中明确加宽值,按设计规定计算。
二、基层“每增减”项目的适用的变化:
08定额规定:
“每增减”项目适用于压实厚度20cm以。
压实厚度在20cm以上应按两层结构层铺筑;
新版定额规定:
基层的设计压实厚度与定额取定厚度不同时,可按“每增减1cm”定额项目调整厚度,当调整的厚度超过10cm以上时,该基层按照两层结构层计算,并按“每增减1cm”定额项目调整厚度,以此类推。
调整方法:当设计压实厚度
在18cm以时,在基层厚度15cm的定额项目上进行调整;当设计压实厚度在18cm以外时,在基层厚度20cm的定额项目上进行调整。
第三册桥涵工程:
共有九章678个项目,其中较2008版减少80个项目。
新增项目:桩基、基坑与边坡支护、灌注桩后注浆、旋挖钻机钻孔、钢结构(包括钢梁、钢管拱和钢立柱的安装)等。
减少项目:油毛毡支座。
注意几点:
一、泥浆制作计算规则变化:泥浆制作按桩成孔工程量,以体积计算。
二、超高增加费:新定额明确了如何计算超高费用。
提升高度按照原地面标高至梁底标高8米为界,超过8米时另行计算超高费,按照提升高度不同给出了人工和起重机械的调整标准;包括陆上安装
梁的人工和机械调整方法。
三、打钢管桩项目不包括接桩费用,如发生接桩,按实际接头数量套用钢管桩接桩定额;打钢管桩送桩,按相应打桩项目调整计算:不计钢管桩主材,人工、机械数量乘以系数1.9。
四、. 灌注桩混凝土均按水下混凝土导管倾注考虑,采用非水下混凝土时混凝土材料可抽换。
项目已包括设备(如导管等)摊销,混凝土用量中均已包括了充盈系数和材料损耗,实际用量与上表中充盈系数不一致时按实调整
五、本册定额不包括钻机场外运输、泥浆池制作、泥浆处理及外运,其费用可另行计算。
六、本册钢结构适用于工厂制作,现场吊装的钢结构。
构件由制作工厂至安装现场的运输费用计入构件价格。
第四册隧道工程:
共有七章654个项目,分别是:隧道开挖与出渣、隧道衬砌、盾构法掘进、关节顶升旁通管、隧道沉井、地下混凝土结构和临时工程,其中较2008版新增118个项目,如小导管、管棚等容。
注意几点:
一、隧道钻爆开挖单头掘进长度超过1000m时,超长施工增加
的人工和机械消耗量另按相应项目执行。
二、平洞掘进机开挖项目不包括变压器的移动工作容
三、竖井出渣项目已包含卷扬机和吊斗耗量,但不含吊架耗量。
四、爆破材料现场的运输用工已包含在本定额,但未包括由相关部门规定配送而发生的配送费,发生时按时计算。
五、盾构车架安装按井下一次安装就位考虑。
六、采用水力出土和泥水平衡盾构掘进时,井口到泥浆沉淀池的管路铺设费用按实另计。
泥水平衡盾构掘进所需泥水系统的制作、安拆费用另计。
复合管片钢壳包括台模摊销费,钢筋在复合管片混凝土项目。
钢管片制作已包括台座摊销费,侧面环板燕尾槽加工不包括在。
七、临时风水钢管、照明线路、轻便轨道均按单线设计考虑。
八、洞长在200m以的短隧道,一般不考虑洞通风。
如经批准的施工组织设计要求必须通风时,按定额规定计算。
第五册市政管网工程:
共有四章3153项目,其中较2008版增157个项目。
分别是管道铺设、管件阀门及附件安装、支架制作及安装、管道附属构筑物。
增加项目:模块检查井章节、水平导向钻进章节(08定额此处有问题)、整体化粪池章节、砖砌及混凝土检查井定型检查井一节删除缸瓦(土)管铺设、土管水泥砂浆接口。
注意几点:
一、适用围:
1、市政给水管道与厂、区室外给水管道以水表井为界,无水表井的,以与市政管道碰头点为界。
2、市政排水管道与厂、区室外排水管道以接入市政管道的碰头井为界。
3、市政热力、燃气管道与厂、区室外热力、燃气管道以两者的碰头点为界。
二、本册定额按无地下水考虑的(排泥湿井、钢筋混凝土井除外)。
第六册水处理工程:
工程构筑物和工程设备安装二章共712个项目,全部为新增项目。
注意几点:
一、适用围:适用于新建、改建和扩建的净水工程的取水、净水厂、加压站;排水工程的污水处理厂、排水泵站工程及水处理专业设备安装工程。
二、水处理构筑物
包括沉井、混凝土池类及其他混凝土构件、滤料敷设、变形缝、防水防腐、井、池渗漏试验等构筑物项目,适用于新建、改建和扩建的以市政工程为主体的市政水处理构筑物,包括市政广场、枢纽中的水处理构筑物;以建筑工程为主体的建筑物和建筑小区中的构筑物可执行《房屋建筑与装饰工程定额》相应项目。
