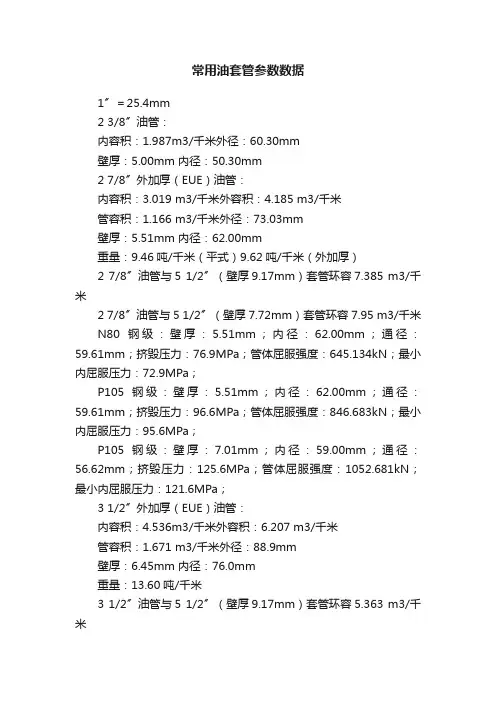

各种油套管、工具等基本数据(1)-油管

鉴于许多技术员对各种工具和油管、套管的基本数据了解不多,在编写施工设计和工程事故处理工具选择上出现一些问题,在此,分几次将现在常用的油套管、工具的基本数据登出,以备大家查询。

1、d76mm油管:外径88.9mm ,内径75.9mm,每米内容积0.004523立方米,每米重量13.22kg;接箍外径107mm ,长度146mm,重量3.6kg;整管平均重量13.6kg/米。

2、d62mm油管:外径73mm,内径62mm, 每米内容积0.003018立方米,每米重量9.16kg;接箍外径89.5mm,长度132mm,重量2.4kg;整管平均重量9.4kg/米。

3、d62mm外加厚油管:外径73mm,内径62mm, 每米内容积0.003018立方米,每米重量9.16kg;加厚部分外径78.6mm,重量增加0.9kg;接箍外径93mm,长度134mm,重量2.8kg;整管平均重量9.53kg/米。

4、d50mm油管:外径60.3mm,内径50.3mm, 每米内容积0.001986立方米,每米重量6.84kg;接箍外径73mm,长度110mm,重量1.3kg;整管平均重量7kg/米。

5、d40mm油管:外径48.3mm ,内径40.3mm,每米内容积0.001275立方米,每米重量4.39kg;接箍外径55mm ,长度96mm,重量0.5kg;整管平均重量4.4kg/米。

6、油管抗拉强度(以下数据均按油管钢级DZ40、DZ50、DZ55排列,单位kN):

(1)d76mm油管:446、585、645

(2)d62mm外加厚油管:443、583、641

(3)d62mm油管:294、387、426

(4)d50mm油管:208、274、3015

(5)d40mm油管:118.7、156、171.5

注:外加厚油管所标注为管身抗拉力,平式油管标注为抗滑扣拉力,平式油管管身抗拉力与外加厚油管相同。

7、油管抗内压力(以下数据均按油管钢级DZ40、DZ50、DZ55排列,单位Mp):

(1)d76mm油管:48.5、63.8、70.3

(2)d62mm油管:57.2、75.3、82.9

(3)d50mm油管:63.1、无、91.3

注:外加厚油管与平式油管抗内压力相同。

8、油管抗外挤压力(以下数据均按油管钢级DZ40、DZ50、DZ55排列,单位Mp):

(1)d76mm油管:39.4、47.3、54.1

(2)d62mm油管:39.5、47.8、54.7

(3)d50mm油管:43.2、53.0、60.4

(4)d40mm油管:40.8、49.7、56.7

注:外加厚油管与平式油管抗外挤压力相同。

各种油套管、工具等基本数据(2)-套管

目前,我厂常用套管均为N80及以上钢级,所以在此仅登出N80及以上钢级且应用较多的套管基本数据,供大家参考。

1、d114.3mm套管:外径114.3mm,壁厚6.35、7.37、8.56mm,每米内容积0.0081、0.0078、0.0074立方米;接箍外径127mm,长度127(短扣)、178(长扣)、225(梯形扣)mm;整管重量17.26、20.09、22.47kg/米。

2、d127mm套管:外径127mm,壁厚6.4

3、7.52、9.20mm,每米内容积0.0102、0.0098、0.0093立方米;接箍外径141.3mm,长度165(短扣)、197(长扣)、232(梯形扣)mm;整管重量19.35、22.32、26.78kg/米。

3、d139.7mm套管:外径139.7mm,壁厚6.98、7.72、9.17、10.54mm,每米内容积0.012

4、

0.0121、0.0116、0.0110立方米;接箍外径153.67mm,长度171(短扣)、203(长扣)、235(梯形扣)mm;整管重量23.06、25.30、29.76、34.22kg/米。

4、d168.27mm套管:外径168.27mm,壁厚8.94、10.59、12.07mm,每米内容积0.0178、0.0170、0.0163立方米;接箍外径187.71mm,长度184(短扣)、222(长扣)、244(梯形扣)mm;整管重量35.71、41.66、47.62kg/米。

5、d177.8mm套管:外径177.8mm,壁厚8.05、9.20、10.3

6、11.51、12.65、13.72mm,每米内容积0.0205、0.0199、0.0194、0.0188、0.0183、0.0177立方米;接箍外径194.46mm,长度184(短扣)、229(长扣)、254(梯形扣)mm;整管重量34.22、38.69、43.15、47.62、52.08、56.54kg/米。

6、d244.47mm套管:外径244.47mm,壁厚10.03、11.05、11.94、13.84mm,每米内容积0.0395、0.0388、0.0382、0.0369立方米;接箍外径269.88mm,长度197(短扣)、267(长扣)、270(梯形扣)mm;整管重量59.52、64.73、69.94、79.61kg/米。

打水泥塞注意事项

一、施工准备:

1、打水泥塞管柱必须仔细检查,保证无漏失,必要时可先单独下管柱试压合格后再下入打水泥塞。

2、施工用的水泥搅拌罐和大罐必须确保清洁,不得有水泥块等杂物,否则容易堵塞水泥车凡尔,导致扒泵。

3、施工前井口、管线等必须连接好并保证不刺不漏,并且使用快速连接方式以保证转换管线时快速便捷,不耽误时间。

4、打水泥塞使用的干水泥必须合格,无结块现象。

二、打水泥塞施工:

1、各种数据的计算如干水泥、清水及顶替用量和水泥搅拌罐、大罐的横截面积等必须在搅拌水泥前进行完毕。

2、确定专人指挥,个人分工明确,保证配合密切,衔接良好。

3、无特殊情况,整个施工过程中,水泥车和通井机不得熄火。

4、必须确保井筒无溢流,无漏失方可进行打水泥塞施工。

5、施工中如水泥车发生故障,短时间内无法修复,必须马上将油管上提至安全高度。

6、施工中如通井机发生故障,短时间内无法修复,应立即进行反洗井,将井筒内水泥浆全部洗出。

7、因水泥浆初凝时间90-120分钟,整个打水泥塞过程时间应控制在60分钟以内。如计算时间较长,可在搅拌水泥浆时适量加入缓凝剂。

三、候凝:

1、打水泥塞完成后,上提管柱50-100米候凝。

2、候凝时必须装井口上法兰几闸门,以防井底压力高将水泥塞上顶。

四、回探:

1、必须保证候凝24小时以上方可回探。

2、回探时应慢速下放油管,不得快速下放。

3、回探时如在正常深度未探到水泥塞面,可继续缓慢下探30-50米,如仍未探到水泥塞面,应立即上提管柱至候凝位置,等候下一步措施。
