小区市政道路施工方案

合集下载

小区道路工程施工方案

小区道路工程施工方案

小区道路工程施工方案一、前言随着城市化进程的不断推进,我国城市化率不断提高,城市人口不断增加,城市交通问题日益突出。

小区道路作为城市基础设施之一,在城市交通系统中起着至关重要的作用。

如何合理规划、设计和施工小区道路,成为了当前各大城市都在积极探讨和研究的问题。

为了更好地解决小区道路工程建设中所面临的问题,提高小区道路的建设质量和效益,本文将针对小区道路工程施工方案进行较详细的介绍和分析。

二、项目概况1. 项目名称:XX小区道路工程2. 建设地点:XX市XX区3. 建设单位:XX市市政局4. 设计单位:XX设计院5. 施工单位:XX建筑工程有限公司6. 工程规模:道路全长1000米,宽度10米,包括两车道和人行道。

三、施工目标和要求1. 施工目标:确保道路施工质量,保障施工进度,确保施工安全。

2. 施工要求:符合国家相关要求和标准,提高道路使用寿命,减少施工环境污染。

四、施工方案1. 施工准备工作(1) 明确工程范围:测量标定工程的具体位置和范围。

(2) 分解施工任务:根据工程范围和施工要求,制定详细的施工计划和任务分解。

(3) 计算材料需求:确定所需施工材料的种类和数量。

(4) 资金预算:根据材料需求和劳动力成本,进行工程预算。

2. 施工技术要点(1) 道路基础处理:对道路基础进行挖掘、平整和压实处理,确保基础稳固。

(2) 道路铺装:采用优质路面材料,进行铺装施工,保证道路平整、硬实。

(3) 道路标线:按照国家标准,设置道路标线,确保车辆行驶规范、有序。

(4) 防水排水:对道路进行防水处理,确保道路使用寿命。

(5) 绿化工程:在道路两侧进行绿化工程,美化环境,提高居民生活质量。

3. 施工流程(1) 施工准备:清理施工现场,搭建施工设施。

(2) 基础处理:进行道路基础处理,保证道路稳固。

(3) 铺装施工:进行道路铺装,确保道路平整,硬实。

(4) 标线施工:设置道路标线,确保车辆行驶有序。

(5) 防水排水:进行道路防水排水工程。

小区道路施工方案(3篇)

小区道路施工方案(3篇)

第1篇一、项目背景随着城市化进程的加快,居民生活水平的提高,小区基础设施的完善成为居民关注的焦点。

本小区为满足居民出行需求,提高小区道路通行能力,特制定本小区道路施工方案。

二、项目概述1. 项目名称:XX小区道路改造工程2. 项目地点:XX市XX区XX小区3. 项目规模:本次道路改造工程涉及小区内约3.5万平方米的道路面积,共计5条道路。

4. 项目工期:预计施工周期为60天,具体工期根据实际情况进行调整。

三、施工方案1. 施工组织机构(1)项目经理:负责整个项目的施工管理工作,对施工质量、进度、安全等全面负责。

(2)技术负责人:负责技术指导和施工方案的编制、实施及监督。

(3)施工员:负责具体施工过程的组织实施,确保施工质量。

(4)质检员:负责施工质量的监督检查,确保工程质量符合规范要求。

(5)安全员:负责施工现场的安全管理,确保施工安全。

2. 施工工艺(1)道路基层施工1)清表:清除原有道路上的杂物、杂草、树根等,确保施工场地平整。

2)土方开挖:根据设计要求,进行土方开挖,确保基础厚度满足设计要求。

3)基层施工:采用水泥稳定碎石基层,按设计要求进行摊铺、碾压、养生等工序。

(2)道路面层施工1)沥青混凝土混合料制备:严格按照规范要求进行沥青混凝土混合料的制备,确保混合料质量。

2)摊铺:采用沥青混凝土摊铺机进行摊铺,确保摊铺厚度均匀。

3)碾压:采用压路机进行碾压,确保沥青混凝土密实。

4)接缝处理:对道路接缝进行特殊处理,确保接缝平顺。

5)养生:对施工完成的道路进行养生,确保沥青混凝土强度达到设计要求。

3. 施工进度安排(1)施工准备阶段(1周):包括施工组织机构成立、施工材料采购、施工设备调试等。

(2)道路基层施工阶段(15天):包括清表、土方开挖、基层施工等。

(3)道路面层施工阶段(30天):包括沥青混凝土混合料制备、摊铺、碾压、接缝处理、养生等。

(4)施工验收阶段(5天):包括道路施工质量验收、施工资料整理等。

小区道路施工方案

小区道路施工方案

小区道路施工方案第1篇小区道路施工方案一、项目背景随着社会经济的快速发展,城市居民对生活品质的需求不断提高。

完善住宅小区的基础设施,特别是道路系统,成为提升居住环境的重要环节。

本方案旨在为XX小区的道路施工提供专业指导,确保工程顺利进行,最大程度减少对居民生活的影响。

二、施工目标1. 提升小区道路通行能力,确保交通安全。

2. 优化道路排水系统,减少雨水积涝现象。

3. 改善小区环境,提高居民生活质量。

三、施工范围及内容1. 施工范围:XX小区内所有道路及配套设施。

2. 施工内容:- 道路翻新、拓宽及铺设;- 道路排水系统改造;- 道路照明及交通设施安装;- 绿化带整治及植被恢复。

四、施工安排1. 施工前期准备- 完成施工图纸设计及审查;- 办理相关施工许可及报批手续;- 开展施工场地勘察,制定施工组织设计;- 召开施工协调会,明确各方职责。

2. 施工阶段- 道路翻新及拓宽:按照施工图纸进行道路拆除、基础处理、路面铺设等;- 排水系统改造:重新规划排水管道布局,确保排水畅通;- 道路照明及交通设施安装:按照设计要求进行灯具及设施安装;- 绿化带整治及植被恢复:清理绿化带内杂物,种植绿化植物。

3. 竣工验收- 组织相关部门对工程进行验收;- 对验收中发现的问题进行整改;- 验收合格后,办理移交手续。

五、施工保障措施1. 质量保障- 严格执行国家及行业标准,确保工程质量;- 强化施工过程质量控制,定期对工程质量进行检查;- 建立健全质量管理体系,对质量问题实行责任追究。

2. 安全保障- 制定施工安全管理制度,明确安全责任;- 开展安全教育培训,提高施工人员安全意识;- 落实安全防护措施,确保施工现场安全。

3. 环保保障- 严格执行环保法规,降低施工对环境的影响;- 采取措施减少扬尘、噪音等污染;- 加强绿化带植被保护,减少生态破坏。

4. 沟通协调- 建立与小区居民的沟通渠道,及时了解居民需求;- 定期召开施工协调会,解决施工过程中的问题;- 加强与相关部门的沟通协作,确保工程顺利进行。

小区市政施工方案

小区市政施工方案

小区市政施工方案市政施工方案是指在小区范围内进行相关市政设施的建设和维护工作的规划和实施方案。

小区市政施工方案需要包括施工范围、施工内容、施工期限、施工流程、施工措施以及施工安全等方面的考虑和安排。

以下是一份小区市政施工方案的示例:一、施工范围根据小区管理委员会的要求,本次施工范围主要包括小区内的道路、排水系统、供水系统和照明系统等市政设施。

二、施工内容1.道路:对小区内的破损路面进行修复和重新铺设,以保证道路的平整和安全。

2.排水系统:对小区的雨水管网进行清理和维修,以确保排水畅通。

3.供水系统:对小区内的供水管网进行检修和更换老化部件,以提供稳定的供水服务。

4.照明系统:对小区内的路灯进行检修,更换不良设备和维护照明系统正常运行。

三、施工期限本次施工计划从XX年X月X日开始,预计持续时间为XX个月,具体施工阶段根据实际情况进行安排。

四、施工流程1.准备阶段:组织施工人员,调配施工设备和材料,制定详细的施工方案和计划。

2.施工阶段:按照施工计划对各项市政设施进行检修、清理、更换等工作,确保施工质量和进度。

3.完工阶段:对施工完成的市政设施进行验收和整理,确保设施正常运行。

五、施工措施1.施工人员:精选有经验的施工人员,确保施工过程中的专业性和安全性。

2.施工设备:采用先进的施工设备和工具,提高施工效率和质量。

3.施工材料:选择优质的施工材料,确保施工质量和使用寿命。

4.环境保护:施工过程中采取措施,减少噪音、尘土和对小区居民生活的影响。

5.安全防护:加强施工现场的安全管理,落实安全责任制,确保施工过程中没有安全事故发生。

六、施工安全1.制定施工安全管理规定:明确施工现场的安全责任和管理要求,确保施工过程中的安全。

2.安全防护设施:设置施工现场的安全警示标志、护栏和防护设施,确保施工现场的安全。

3.安全培训:对施工人员进行安全培训,提高他们的安全意识和应急处理能力。

4.安全巡视:加强对施工现场的日常巡视和检查,及时发现并处理安全隐患。

小区市政道路施工方案

小区市政道路施工方案

小区市政道路施工方案施工方案一、编制说明和依据二、工程概况三、施工进度计划四、施工部署五、施工力量组织六、主要施工方法及技术措施七、施工要点八、工期保证措施一、编制说明和依据1、国家和行业现行的施工及验收规范。

(1)建筑工程施工质量验收统一标准(GB50300-2001)(2)工程测量规范(GB50026-93)(3)建筑施工安全检查标准(JGJ59-99)(4)建筑机械使用安全技术规程(JGJ33—2001)二、工程概况本工程为镇江科创园三期-丁卯精英公寓1#-6#l楼围墙、市政道路工程,本小区共6栋,1、3、5、6#公寓均为32层;2、4#公寓为20层;总建筑面积113417.88平米,预计总造价4.95亿元。

三、施工进度计划本工程工期为 50 日历天。

四、施工部署一)、施工准备确保本工程优质、安全、低耗、圆满地完成合同规定的各项指标,根据工程特点,做好施工前准备工作,科学组织,精心安排、计划在先,保证施工中各项工作的顺利开展。

1、根据本工程的具体情况,编制切实可行的单项施工工艺措施和施工方案,重点阐明重要项目的施工方法、施工工艺、工程进度安排、劳动力组织、质量及安全保证措施,以利于有效地指导现场施工。

2、做好技术交底工作,在工程开工前,公司工程师组织安全科、工程技术科向项目经理部进行技术交底,内容是施工组织设计,雨季施工措施等,项目技术负责人再根据进度计划向施工员和作业班组交底,重点放在施工方案、技术措施、作业指导书、工艺标准、安全措施等方面,交底必须细致齐全,并应结合具体操作部位,关键部位和施工难点的质量要求,操作要点,安全要求等进行详细的交底。

3、认真做好材料的计划采购准备工作,编制各项材料计划,对多种材料的采购制定完善的管理方法,同时加强防盗管理。

五、施工力量组织根据工期要求配备足够的施工力量,合理分工,科学管理,具体配备如下:1、土方施工队:主要负责道路挖填工程的施工。

2、路面施工队:主要道路水泥稳定层、路面工程和人行道的施工。

住宅小区市政工程施工方案

住宅小区市政工程施工方案

住宅小区市政工程施工方案一、项目背景随着城市人口不断增加和城市化进程的加快,住宅小区的建设需求日益增多。

在住宅小区的建设过程中,市政工程是至关重要的一环,涵盖了排水、供水、照明、道路等各项基础设施建设工程。

因此,制定科学合理的市政工程施工方案对于保障小区建设质量和进度具有重要意义。

二、施工范围本次市政工程施工主要涉及以下几个方面:1.道路和人行道建设:包括道路的设计规划、路面铺设、人行道设置等工作。

2.排水系统建设:包括雨水排放系统、污水处理设施等的建设。

3.供水系统建设:包括供水管网的铺设、供水设施的建设等。

4.照明系统建设:包括道路照明、公共区域照明等的设置。

5.绿化工程建设:包括小区内绿化带、花园等的建设。

三、施工方案1. 施工前准备在正式开展施工之前,需要做好以下几个方面的准备工作:•制定详细的施工计划,明确施工的时间节点、工序安排等内容。

•开展现场勘察工作,确保施工过程中不会受到现场条件的限制。

•确保施工人员具备相关的证书和经验,保证施工质量。

•准备必要的施工工具和设备,确保施工进度顺利进行。

2. 施工流程(1) 道路和人行道建设•完成道路设计规划,确定路面宽度、弯道设置等内容。

•进行路面铺设工作,确保路面平整、结实。

•设置人行道标识和栏杆,提高行人通行安全性。

(2) 排水系统建设•铺设雨水排放管道,确保雨水排放畅通。

•建设污水处理设施,确保小区内污水得到有效处理。

(3) 供水系统建设•铺设供水管网,确保供水畅通无阻。

•建设供水设施,确保供水质量符合国家标准。

(4) 照明系统建设•设置道路照明设施,提高夜间行车安全性。

•安装公共区域照明设施,提高小区居民生活品质。

(5) 绿化工程建设•设计绿化带和花园,提高小区绿化率。

•种植各类植物,打造宜居的绿色环境。

四、施工质量控制为保证市政工程的质量,需进行以下控制措施:•现场负责人每日巡查施工现场,及时发现并处理问题。

•严格按照设计方案进行施工,杜绝违规行为。

小区市政道路施工方案

小区市政道路施工方案

小区市政道路施工方案一、引言随着城市化进程的不断加速,城市交通问题愈发凸显。

而市政道路是城市化进程中的核心设施之一,直接关系到城市交通的畅通与衔接。

随着城市发展,市政道路的改建、扩建、修建等工程逐渐增多,本文旨在探讨小区市政道路施工方案。

二、施工前准备2.1 项目部设立施工前要设立项目部,并且规定项目部组织机构、职责、权限和工作任务,明确各项工作内容及责任。

项目部要按照国家有关标准规范和要求,确定项目总体技术方案,编制详细施工方案及组织实施。

同时,要明确项目各个阶段的技术、质量、安全管理要求。

2.2 施工现场勘察需要对施工现场进行勘察,综合分析交通环境、地质构造等因素,做出设计方案,并确定土方开挖分层标高,确保施工安全和效益。

2.3 施工人员培训施工前需要对施工人员进行技能培训和安全培训,使施工人员掌握工程的施工要求和安全注意事项,提高施工质量和安全水平。

三、施工方案3.1 施工工艺流程市政道路施工工艺主要包括项目前期勘察、土方开挖、基层处理、地下管线敷设、路面铺装等环节。

在此基础上,根据道路施工特点,结合具体的工程实际,制定详细的施工方案,明确施工的具体过程和步骤。

3.2 人工喷涂施工技术市政道路施工中,人工喷涂技术是常用的一种路面涂料施工方法。

该施工技术具有施工效率高、成本低、施工质量好等优势。

3.3 施工安全措施小区市政道路的施工中,安全是施工的首要注意事项和目标,因此需要采取多种安全措施,达到保障施工顺利进行和施工人员安全的目的。

四、施工后期管理4.1 地下管网监控施工后,需要对小区市政道路下的管道进行实时监控,及时排查和处理管道泄漏等安全隐患。

4.2 路面养护保养小区市政道路正常使用后,需要对道路进行养护和保养。

具体包括路面整修、路面涂料更新等。

五、总结本文对小区市政道路施工方案进行了探讨,并提出了相关的施工准备、施工方案、施工后期管理等建议,旨在提高小区市政道路施工效率和施工质量,确保市政道路工程的顺利实施。

小区市政施工方案

小区市政施工方案

小区市政施工方案尊敬的业主们:由于小区市政设施老化,为了改善小区居民的生活环境,提高小区的整体品质,我们计划进行小区市政施工。

一、施工内容小区市政施工主要包括以下几个方面:1. 道路改造:对小区内的道路进行重新铺设和改建,包括修复破损的路面、设置交通标志、划定停车位等。

2. 绿化美化:对小区内的绿化带进行重新规划,植树种草,修剪整理草坪和花坛,增加小区的景观效果。

3. 垃圾处理:增加垃圾桶数量,设置分类垃圾桶,并定期进行垃圾清理和处理,提高小区的环境卫生。

二、施工计划1. 施工时间:本次施工计划从2022年5月1日开始,预计施工期为3个月。

2. 施工区域划分:施工期间,将根据实际情况划分施工区域,确保施工过程中不影响居民正常生活。

3. 施工进度:施工期间,我们将密切监督施工进度,确保按时完成各项工作。

4. 施工安全:施工期间,我们将严格按照安全施工要求,确保施工过程中没有安全隐患。

三、施工期间的影响1. 噪音污染:施工期间不可避免会产生噪音,给居民带来一定的不便,请大家谅解。

2. 施工区域的暂时封闭:根据实际施工需要,可能会对一些区域进行暂时封闭,影响部分居民的出行,请大家提前做好准备。

3. 施工车辆:施工期间会有一定数量的施工车辆进出小区,可能会对交通带来一些影响,请居民注意出行安全。

四、施工后的保养和维护1. 施工完成后,我们将进行一段时间的保养和维护工作,确保改造后的设施能够正常运作。

2. 居民的配合:施工完成后,请居民积极配合保养和维护工作,如发现设施故障或问题,请及时向物业报修。

以上就是我们的小区市政施工方案,请各位业主朋友们理解和支持。

希望通过此次施工,能够为大家提供更好的生活环境,让小区更加美观和舒适。

如有任何疑问或意见,请随时向物业反馈,我们将竭诚为大家服务。

谢谢大家的支持和合作!物业管理公司日期:2022年4月20日。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

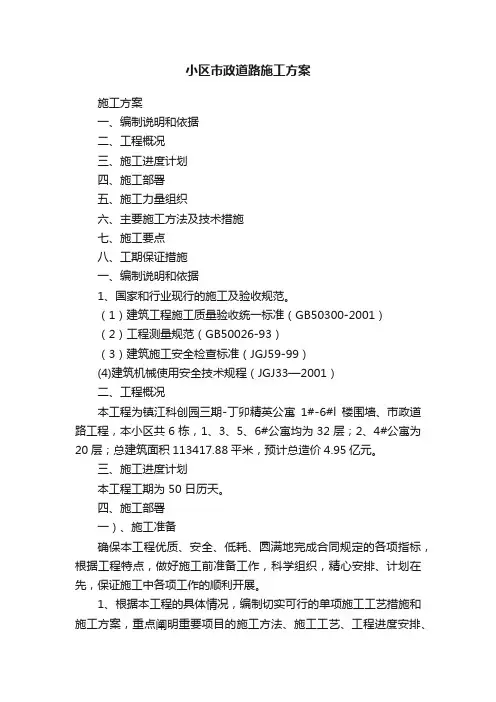

施工方案
一、编制说明和依据
二、工程概况
三、施工进度计划
四、施工部署
五、施工力量组织
六、主要施工方法及技术措施
七、施工要点
八、工期保证措施
一、编制说明和依据
1、国家和行业现行的施工及验收规范。

(1)建筑工程施工质量验收统一标准(GB50300-2001)
(2)工程测量规范(GB50026-93)
(3)水泥混凝土路面施工及验收规范(GBJ97-87)
(4)建筑施工安全检查标准(JGJ59-99)
二、工程概况
本工程为从江县恒丰中央城项目,位于从江县峦里大道,根据恒丰中央城项目实际需要,作为本项目小区街道及主干道。

三、施工进度计划
本工程工期为60 日历天。

四、施工部署
一)、施工准备
确保本工程优质、高速、安全、低耗、圆满地完成合同规定的各项指标,根据工程特点,做好施工前准备工作,科学组织,精心安排、计划在先,保证施工中各项工作的顺利开展。

1、根据本工程的具体情况,编制切实可行的单项施工工艺措施和施工方案,重点阐明重要项目的施工方法、施工工艺、工程进度安排、劳动力组织、质量及安全保证措施,以利于有效地指导现场施工。

2、做好技术交底工作,在工程开工前,公司工程师组织安全科、工程技术科向项目经理部进行技术交底,内容是施工组织设计,风雨季施工措施等,项目技术负责人再根据进度计划向施工员和作业班组交底,重点放在施工方案、技术措施、作业指导书、工艺标准、安全措施等方面,交底必须细致齐全,并应结合具体操作部位,关键部位和施工难点的质量要求,操作要点,安全要求等进行详细的交底。

3、认真做好材料的计划采购准备工作,编制各项材料计划,对多种材料的采购制定完善的管理方法,同时加强防盗管理。

五、施工力量组织
根据工期要求配备足够的施工力量,合理分工,科学管理,具体配备如下:
1、土方施工队:主要负责道路挖填工程的施工。

2、路面施工队:主要道路水泥稳定层、路面工程和人行道的施工。

3、管道施工队:主要负责安装防洪沟盖板。

六、主要施工方法及技术措施
1)本工程的施工程序如下:
施工准备→测量放线→盖板安装施工→路基土方工程→道路稳定层施工→人行道工程施工→路面工程施工。

根据本工程的特点,结合公司多年的施工管理经验,编制切实可行的施工方案和作业指导书,重点阐述主要分部分项工程的施工方法、施工工艺,工程进度安排,劳动力组织,质量及安全保证措施,以有效地指导现场的施工。

根据工程施工总进度计划,每项工作展开前进行相关的技术准备,如编制专项施工方案,关键项目施工过程的作业指导书,这些文件要有针对性和可操作性。

2)测量基准交底、复测及验收
检测和测量仪器等计量器具提前做好计量鉴定,保证在本工程使用的所有器具均在检定有效期内。

3)劳动力准备
根据劳动力计划,提前在公司内部的施工队伍和劳务基地中进行组织安排,保证劳动力能及时、有序地进场;
对所组织的劳动力进行考核、筛选,选拔有素质、技术熟练的工人进场。

对施工人员进行进场交底及技术、质量、安全教育,重要工种和特殊工艺提前进培训,作到持证上岗。

二)道路工程
1.路基土方工程
土夹石层摊铺采用自卸汽车定点卸土,推土机初平,平地机复平。

(上层精平)边角,障碍点人工配合(控制边线标高)的方式,按照试验所给松铺厚度进行摊铺。

应自中向两边设置1%横坡,每层碾压前应检查松铺厚度、平整度、含水量、边线、中线,合格方可碾压。

碾压采用22t振动压路机进行。

第一遍静压,然后先慢后快,由弱到强,应由边部到中央,由低处到高处纵向进退式进行。

横向重叠0.4M,相邻区段纵向重叠1.2M,应达到无漏压,无死角,确保碾压均匀。

2.级配稳定层
本工程路面结构层:主道采用30cm厚级配稳定层结构,人行道采用5cm厚C15砼垫层。

七、施工要点
级配必须满足规范要求,集料配料必须准确。

严格掌握基层厚度,其路拱横坡与面层一致。

用压路机在混合料处于或略大于最佳含水量时进行碾压。

压实厚度超过规定时,则分层铺筑,
每层最小压实厚度10cm。

必须保湿养生,不使稳定层表面干燥,也不能忽干忽湿。

碾压完成后除施工车辆外,禁止一切机动车辆通行。

填料装卸难免粉尘逸出,施工中经常洒水,以降低空气中的粉尘含量。

(3)操作方法
①料子进场后人工、机械摊铺平整。

用水准仪沿路两侧测出标高,拉线控制标高,用人工铲铺平整,即可先用压路机进行稳压,自路的一侧开始,依次压向另一侧,每次碾压重叠压轮的1/3宽。

稳压一遍后,再开震动进行震动碾压。

最后应碾压至表面平整,无明显压轮迹。

碾压过程中要注意随时配合找平,随时用水准仪测量标高,特别是在稳压过程中要及时铲高补低。

补低时要翻松表面后填补混合料,重新压实成整体,不得出现填补的薄层现象。

压实度要求达到设计规定的压实度要求以上。

②分段施工的相接处,应按施工缝要求认真处理,留出一段长度不压。

预留相接处要与下段施工同时碾压密实。

③压实成型12小时后,必须用时洒水养护。

禁止用水管直接冲洒而破损表面层,养护期一般为七天左右。

每道工序完成均需经甲方、质检、监理等有关单位检查验收。

3.路面工程施工
沥青加热温度、矿料温度、混合料拌合温度、运输温度、摊铺温度、碾压温度、开放交通温度严格按照规范要求操作,不符合要求的混合料严禁使用;严格按规范控制松铺系数,碾压次数不少于10遍。

混凝土垫层的铺设与捣实
铺设前要检查路沿石的位置是否准确。

如基层太干燥,则洒水润湿。

铺设时不得抛撒,用方铲扣铲法撒铺,以保持混合料的均匀性。

松铺高度由试验确定,以路面高程符合设计为准。

铺设到一半厚度时,整平后用的平板振捣器振捣一遍,然后继续加铺。

振捣时将振捣器沿纵向一行一行地由路边向路中移动,每行的平板位置重叠l/3线10~20厘米。

振捣器在同一位置上的停留时间约为10~15秒,以达到表面出浆不再沉落为度。

对不易振捣之处,用插入式振捣器捣实。

八、工期保证措施
为了优质、有效地完成施工任务,特提出以下措施:
1、认真研究、分析各单位工程的量,影响及制约因素,做出周密的施工进度计划,施工中严格按照计划施工,如出现不符的情况,及时分析原因,提出补救措施。

2、级配稳定层的施工,充分利用机械化的作用,以机械施工为主,人工为辅的原则,大面积展开,一次性完成,既缩短了工期,又节约了成本。

3、沥青砼路面采用机械化施工,可大大加快路面的速度,根据实际情况,组织多班施工工人轮班作业,也能大大提高路面的施工进度。

4、人行道面砖、平、立道牙的安装和路灯工程等分项,可在砼路面施工后紧跟其后进行施工,使其施工不影响整个工期。

安全文明施工现场措施
A、现场容貌环境管理
(1)施工现场及周围无污染,市容整齐清洁。

(2)施工现场无建筑垃圾。

B、现场材料堆放和道路排水管理
(1)材料堆放成堆,克服砂石料混堆或界线不清等现象。

(2)设备按指定地点停放整齐,料具库分类码放。

(3)道路畅通,排水顺畅,现场无积水。

C、分工标志管理
(1)现场管理人员和工人分色佩戴安全帽。

(2)现场指挥,管理人员佩戴分工标志卡。

(3)施工区域设值班人员并佩戴值班人员工作卡。

(4)施工区域挂警示牌和警示灯示警。

D、文明运输及外部公共关系管理
(1)土方运输要按有关要求办理准运证。

(2)运输材料、土方、垃圾要有切实可行的防护措施。

(3)泥砂不能随车带出场外。

(4)处理好与施工现场周围有关单位和群众的关系,培养良好的职业道德。

E、临时设施管理
(1)严格按施工总平面图规划建立安全卫生防护设施。

(2)临时设施采取封闭管理,并设置值班人员,禁止无关人员随意进出。
