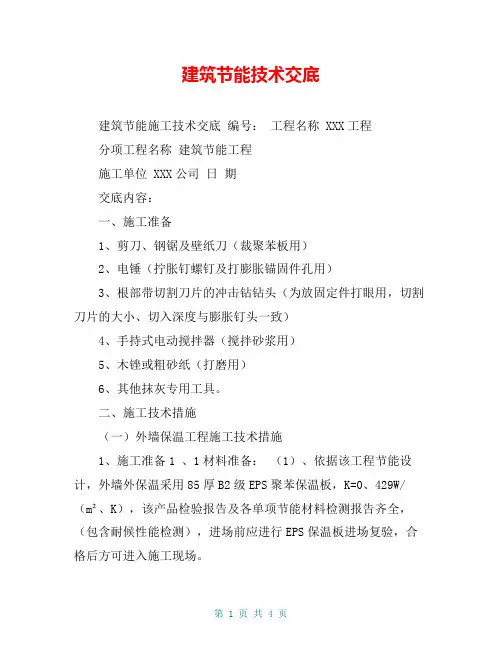

建筑节能技术交底建筑节能施工技术交底编号:工程名称 XXX工程分项工程名称建筑节能工程施工单位 XXX公司日期交底内容:一、施工准备1、剪刀、钢锯及壁纸刀(裁聚苯板用)2、电锤(拧胀钉螺钉及打膨胀锚固件孔用)3、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致)4、手持式电动搅拌器(搅拌砂浆用)5、木锉或粗砂纸(打磨用)6、其他抹灰专用工具。
二、施工技术措施(一)外墙保温工程施工技术措施1、施工准备1 、1材料准备:(1)、依据该工程节能设计,外墙外保温采用85厚B2级EPS聚苯保温板,K=0、429W/(m²、K),该产品检验报告及各单项节能材料检测报告齐全,(包含耐候性能检测),进场前应进行EPS保温板进场复验,合格后方可进入施工现场。
(2)、节能材料主要性能指标应满足以下要求: a、外墙外保温使用聚苯板,聚苯板采用密度18~22㎏/m3,导热系数50年。
PE-RT导热地盘管的弯曲半径不应小于6倍管径,在铺设中直段管段不大于700mm内设固定管卡,弯曲管段沿走向距离不大于200~300mm设固定管卡,用尼龙扎带固定在钢丝网上。
3)、导热地盘管与分(集)水器连接前应测量好连接尺寸,用专用管剪断口,管口断面应垂直于管轴线,断口处应对残渣、毛刺进行修整清理,分(集)水器接口为卡箍式自锁紧连接件,将管头插入后拧紧锁母。
(5)、螺纹套管的安装与处理:管间距小于等于10厘米或过墙处、或加伸缩缝处安装螺纹套管套管,穿墙套管出墙部分不少于5厘米。
(6)、打压试验:本工程自开始施工到交工验收共进行两次打压试验,每户管道全部安装完毕后,进行第一次压力实验:在进水口连接临时水源,打开进水球阀、排水球阀,注入清水、排水至出口水无可见颗粒物和气泡,即视为冲洗合格。
然后存水打压,用手动试压泵缓慢加压,升压时间不少于15分钟,达到试验压力大于0、6Mpa但不大于0、8Mpa,在试验压力下,稳压一小时,其压降不应大于0、05Mpa为合格。
建筑节能施工技术交底

建筑节能施工技术交底随着人们对环境保护的重视,建筑节能已经成为当代建筑工程的重要理念之一。
为了降低能源消耗、减少污染排放,建筑节能施工技术越来越受到各方面的关注。
本文将对建筑节能施工技术进行交底。
一、节能材料的选择在建筑节能施工中,材料的选择是关键的一步。
应该优先选择具有良好保温性能的材料,如聚苯板、岩棉、玻璃棉等。
这些材料具有较低的导热系数和一定的吸热特性,可以有效减少室内外温度差异,提高建筑的保温隔热性能。
此外,还应该选择绿色环保的建筑材料,减少对自然资源的消耗和污染。
二、隔热施工技术隔热是建筑节能的重要环节。
在施工过程中,应重点关注墙体和屋顶的隔热处理。
墙体隔热可以采用外墙外保温、内墙内保温等方法,增加保温层的厚度,提高建筑的保温性能。
屋顶隔热可以采用太阳能隔热板、多层隔热材料等,减少夏季热量的传入,防止冬季热量的散失。
此外,还可以采用阳台窗、断桥铝合金窗等隔热窗户,提高建筑的隔热性能。
三、节能设备的选择在建筑节能施工中,节能设备的选择至关重要。
应优先选择具有高效能、低能耗的设备,如节能灯具、太阳能热水器、热泵等。
这些设备可以有效降低能源的消耗,提高建筑的能源利用效率。
此外,在空调系统的选择上,应优先选择变频空调,控制空调的运行频率,减少能源消耗。
四、采光与通风设计合理的采光与通风设计是建筑节能的关键。
在建筑设计中,应重点考虑建筑朝向、窗户设计等因素,最大程度地提供自然光线和通风。
可以采用天窗、百叶窗、遮阳设施等,合理利用自然光线,减少能源消耗。
另外,应合理设置通风设备,提高室内空气质量,减少人工通风的需求。
五、智能控制系统的应用。
建筑节能安全技术交底模板
一、交底项目:建筑节能施工安全技术二、交底时间:____年__月__日三、交底地点:____施工工地四、交底人:____安全工程师五、接受交底人员:____施工人员六、交底内容:1. 工程概况(1)工程名称:____建筑节能工程(2)建设单位:____(3)施工单位:____(4)工程地点:____2. 安全生产目标(1)实现安全生产零事故;(2)确保施工过程中不发生人员伤亡和财产损失;(3)严格遵守国家有关安全生产法律法规和标准。
3. 节能施工技术要求(1)保温材料:选用符合国家节能标准要求的保温材料,确保保温效果;(2)隔热材料:选用符合国家节能标准要求的隔热材料,降低室内温度波动;(3)门窗:选用节能型门窗,提高建筑物的保温隔热性能;(4)通风系统:合理设计通风系统,确保室内空气质量;(5)照明系统:选用节能灯具,降低能耗。
4. 安全施工措施(1)施工人员应严格按照施工图纸和施工方案进行施工;(2)施工现场应设置明显的警示标志,确保施工安全;(3)施工过程中,应做好防火、防爆、防中毒等安全措施;(4)施工现场应配备必要的安全防护设施,如安全网、防护栏杆等;(5)施工现场应设置安全通道,确保人员疏散通道畅通;(6)施工现场应定期进行安全检查,发现问题及时整改。
5. 安全操作规程(1)施工人员必须穿戴符合安全要求的个人防护用品,如安全帽、安全带、防护眼镜等;(2)高处作业时,必须使用安全带,确保安全;(3)电气作业时,必须穿戴绝缘手套、绝缘鞋等防护用品,确保人身安全;(4)机械作业时,必须熟悉机械操作规程,确保操作安全;(5)施工现场应设置安全警示标志,提醒施工人员注意安全。
6. 应急预案(1)施工现场应制定应急预案,明确事故发生时的处理流程;(2)施工现场应配备必要的应急救援设备,如灭火器、急救箱等;(3)施工人员应掌握应急救援知识,提高应急处置能力。
七、接受交底人员签名:____八、备注1. 施工单位应将本安全技术交底内容纳入施工组织设计,并严格执行;2. 施工过程中,如遇特殊情况,应及时调整安全技术措施,确保施工安全;3. 本安全技术交底自签字之日起生效,如遇变更,应及时更新。
建筑节能改造技术交底

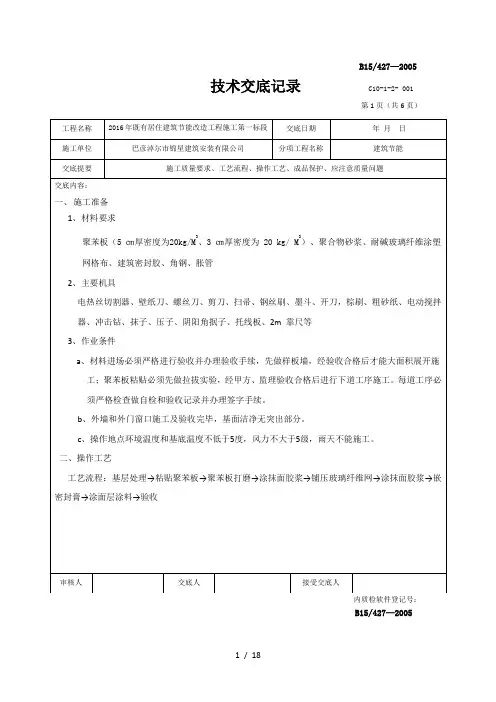

B15/427—2005技术交底记录C10-1-2- 001第1页(共6页)工程名称2016年既有居住建筑节能改造工程施工第一标段交底日期年月日施工单位巴彦淖尔市锦星建筑安装有限公司分项工程名称建筑节能交底提要施工质量要求、工艺流程、操作工艺、成品保护、应注意质量问题交底内容:一、施工准备1、材料要求聚苯板(5 ㎝厚密度为20kg/M3、3 ㎝厚密度为 20 kg/ M3)、聚合物砂浆、耐碱玻璃纤维涂塑网格布、建筑密封胶、角钢、胀管2、主要机具电热丝切割器、壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀,棕刷、粗砂纸、电动搅拌器、冲击钻、抹子、压子、阴阳角抿子、托线板、2m 靠尺等3、作业条件a、材料进场必须严格进行验收并办理验收手续,先做样板墙,经验收合格后才能大面积展开施工;聚苯板粘贴必须先做拉拔实验,经甲方、监理验收合格后进行下道工序施工。
每道工序必须严格检查做自检和验收记录并办理签字手续。
b、外墙和外门窗口施工及验收完毕,基面洁净无突出部分。
c、操作地点环境温度和基底温度不低于5度,风力不大于5级,雨天不能施工。
二、操作工艺工艺流程:基层处理→粘贴聚苯板→聚苯板打磨→涂抹面胶浆→铺压玻璃纤维网→涂抹面胶浆→嵌密封膏→涂面层涂料→验收审核人交底人接受交底人内质检软件登记号:B15/427—2005第2页(共6页)工程名称2016年既有居住建筑节能改造工程施工第一标段交底日期年月日施工单位巴彦淖尔市锦星建筑安装有限公司分项工程名称建筑节能交底提要施工质量要求、工艺流程、操作工艺、成品保护、应注意质量问题交底内容:1、基层处理基层墙体必须清理干净,墙表面没有油、浮尘、污垢等污染物或其他妨碍粘结的材料,并剔除墙面的突出物,凹陷部分用聚合物砂浆修补平整。
2、粘结聚苯板1)EPS保温板切割应采用电热丝切割或壁纸刀裁剪加工。
2)粘结砂浆:使用袋装成品聚合物砂浆3)粘结聚苯板:a)在外墙阴阳角处挂垂直通线,每面墙2根,注意使其距墙尺寸一致。
建筑节能技术交底记录11
工程名称××××××项目交底日期2016年月日分部分项名称节能工程一、组织准备1、建立以栋号主施工员为栋号施工负责人机制,并与监理公司密切配合,对建筑节能工程进行控制。
2、专职质检员为建筑节能工程质量负责人,督促检查,跟踪检查控制节能工程质量。
3、建筑节能施工时,应建立各道工序的自检、交接检和专职人员检查的“三检”制度,并有完整的检查记录。
每道工序完成,应经监理单位(或建设单位)检查验收,合格后方可进行下道工序的施工。
二、技术准备1、施工前技术人员应认真审图,掌握施工图的细部构造及有关技术要求,并检查图纸不清楚之处,及时与设计院联系,办理洽商。
2、及时编制建筑节能工程施工方案,并经项目部讨论、审核后,报监理审批,并认真执行。
3、做好试验的准备工作,在施工之前对材料进行试验,试验合格后方可投入使用。
4、按方案和技术规程对操作者进行技术交底及安全技术交底。
三、材料准备(一)墙体节能工程一般规定1、主体结构完成后进行施工的墙体节能工程,应在基层质量验收合格后施工,施工过程中应及时进行质量检查、隐蔽工程验收和检验批验收,施工完成后应进行墙体节能分项工程验收。
2、墙体的节能工程的施工工艺有保温砂浆、砼水泥多孔砖等。
3、保温浆料应分层施工。
当采用保温浆料做内保温时,保温层与基层之间及各层之间的粘结必须要牢固,不应脱层、空鼓和开裂。
4、墙体节能工程应进行隐蔽工程验收,并应有详细的文字记录和必要的图像资料。
5、墙体节能施工完毕后,要进行现场钻芯取样。
钻芯检验外墙节能构造应在外墙施工完工后,节能分部工程验收前进行。
在垂直于芯样表面(外墙面)的方向上实测芯样保温层厚度,当实测芯样厚度的平均值达到设计厚度的95%及以上且最小值不低于设计厚度的90%时,应判定保温层厚度符合设计要求;否则,应判定保温层厚度不符合设计要求。
(二)无机保温砂浆施工要点1、施工工艺流程基层墙面处理→找平层→做灰饼、冲筋→抹界面砂浆并拉毛→抹第一遍无机保温砂浆→抹第二遍无机保温砂浆→铺设网格→抹抗裂砂浆→石灰水泥砂浆工程名称××××××项目交底日期2016年月日分部分项名称节能工程2、抹玻化微珠保温砂浆应至少分两遍施工,每两道间隔24-48小时以上。

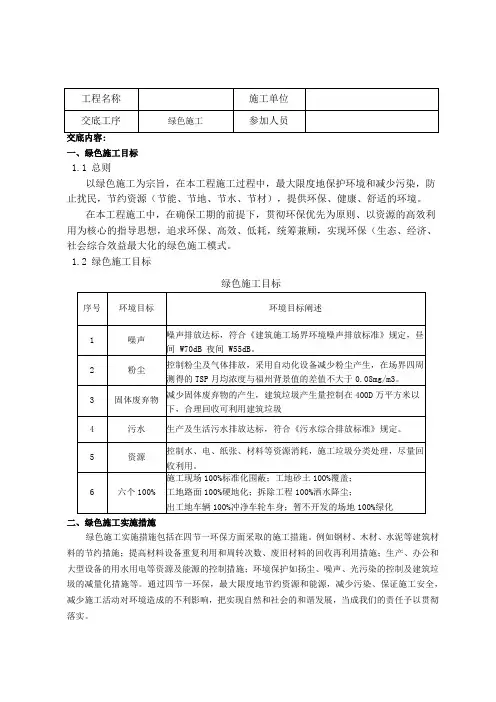

技术交底记录绿色施工
一、绿色施工目标1.1总则以绿色施工为宗旨,在本工程施工过程中,最大限度地保护环境和减少污染,防止扰民,节约资源(节能、节地、节水、节材),提供环保、健康、舒适的环境。
在本工程施工中,在确保工期的前提下,贯彻环保优先为原则、以资源的高效利用为核心的指导思想,追求环保、高效、低耗,统筹兼顾,实现环保(生态、经济、社会综合效益最大化的绿色施工模式。
1.2绿色施工目标绿色施工目标二、绿色施工实施措施绿色施工实施措施包括在四节一环保方面采取的施工措施。
例如钢材、木材、水泥等建筑材料的节约措施;提高材料设备重复利用和周转次数、废旧材料的回收再利用措施;生产、办公和大型设备的用水用电等资源及能源的控制措施;环境保护如扬尘、噪声、光污染的控制及建筑垃圾的减量化措施等。
通过四节一环保,最大限度地节约资源和能源,减少污染、保证施工安全,减少施工活动对环境造成的不利影响,把实现自然和社会的和谐发展,当成我们的责任予以贯彻落实。
的浪费。
工程名称施工单位交底工序绿色施工参加人员3)提高剩余混凝土的使用率。
包括采取利用冲洗罐中剩余混凝土硬化现场道路;使用剩余混凝土制作各类预制件;落地混凝土及时清理,及时回收,用于浇筑和填充等措施。
2.1.4装饰装修材料1)贴面类材料在施工前,应进行总体排版策划,减少非整块材的数量。
施工过程中,严格控制辅料的使用。
2)防水卷材、油漆及各类涂料基层必须符合要求,避免起皮、脱落。
各类油漆及粘结剂应随用随开启,不用时及时封闭;3)幕墙及各类预埋件与结构施工同步;4)木制品及木装饰用料、玻璃等各类板材在工厂采购或定制。
5)现场加气砼砌块砌筑时,集中进行切割,较少现场打砖造成的浪费,保证工程质量。
废旧加气砼砌块可进行现场粉碎,用于屋面、卫生间找坡等。
2.1.5临设设施控制措施1)现场办公用房、围挡、厕所、配电室等采用板房,可周转使用多次,减少了地材的使用量。
2)现场围墙采用砂灰砌筑,其强度低,有利于材料的周转使用,减少建筑垃圾的排放。
绿色建筑“节能”专篇技术交底记录
接受交底人:
交底时间:
做好防止光污染、水污染、土壤污染、固体废弃物污染的具体措施。
9
材料采购部
负责监督绿色施工中资源节约的执行情况,制定采购计划,监督各部门节约材料的执行,对周转材料进行维护保养。
10
材料消耗控制组
按照绿色施工方案及项目部材料管理规定,对工程用各种消耗材料、周转材料:
(1)提出准确的材料计划,明确材料的具体要求。
7、加强用电管理,做到人走灯灭。宿舍区根据时间进行拉闸限电,在确保参建人员休息、生活所用电源外,尽可能减少不必要的消耗。办公区严禁长明灯,空调、电暖器在临走前要关闭,使用时实行分段分时使用,节约用电。
8、施工用电及照明
临时用电优先选用节能电线和节能工具,合理规划临电线路布置。临电设备采用自动控制装置,采用声控节能照明灯具对走廊、卫生间等提供照明。
5、充分利用太阳能或地热,现场淋浴可设置太阳能淋浴或地热,减少用电量。
6、建立施工机械设备管理制度,开展用电、用油计量,完善设备档案,及时做好维修保养工作,使机械设备保持低耗、高效的状态。选用功率与负载相匹配的施工机械设备,如逆变式电焊机和能耗低、效率高的手持电动工具等,以利节电。机械设备易使用节能型油料添加剂,在可能的情况下,考虑回收利用,节约油量。
1、《绿色建筑评价标准》GB/T50378-2014
2、《建筑节能工程施工质量验收规范》GB50411-2014
3、《建筑工程绿色施工评价标准》GB/T50640-2010
4、《安徽省民用建筑节能办法》(安徽省人民政府令第243号)
序号
环境目标
环境目标阐述
1
噪声
噪声排放达标,符合《建筑施工场界噪声限值》规定
绿色建筑“节能”专篇技术交底记录
节能分项技术交底
节能分项技术交底在建筑施工和各类工程项目中,节能是一项至关重要的工作。
通过采用合理的节能分项技术,不仅能够降低能源消耗,减少对环境的影响,还能为业主节省运营成本,提高项目的整体效益。
为了确保节能目标的实现,以下将对常见的节能分项技术进行详细的交底。
一、建筑围护结构节能技术建筑围护结构包括外墙、屋顶、门窗等,是建筑物与外界环境进行热交换的主要部位。
优化围护结构的热工性能是节能的关键。
(一)外墙节能技术外墙保温是常见的节能措施。
常见的外墙保温材料有聚苯板、挤塑板、岩棉板等。
施工时要确保保温材料的粘贴牢固,避免出现空鼓、开裂等问题。
同时,要注意保温层的防火性能,选用符合防火要求的材料。
(二)屋顶节能技术屋顶的节能措施主要有保温隔热和屋顶绿化。
保温隔热材料的选择和施工方法与外墙类似。
屋顶绿化不仅能够隔热降温,还能美化环境,但要注意防水处理,防止植物根系对屋顶结构造成破坏。
(三)门窗节能技术门窗是建筑物热损失较大的部位。
选用节能型门窗,如断桥铝合金门窗、中空玻璃门窗等,能够有效降低传热系数。
安装时要保证门窗的密封性,避免出现缝隙导致冷风渗透。
二、暖通空调系统节能技术暖通空调系统在建筑物的能耗中占有较大比例,合理的设计和运行管理能够显著节能。
(一)合理的系统设计根据建筑物的功能、面积、人员密度等因素,计算空调系统的冷、热负荷,选择合适的空调设备和系统形式。
例如,采用变频空调机组能够根据负荷变化自动调节运行频率,节约能源。
(二)优化运行管理设置合理的温度、湿度控制参数,避免过度制冷或制热。
定期对空调系统进行维护保养,清洗滤网、检查制冷剂等,确保系统高效运行。
(三)余热回收利用对于一些大型空调系统,可以考虑回收废热,用于加热生活用水或其他用途,提高能源利用效率。
三、照明系统节能技术照明系统的节能主要从灯具选择和照明控制两方面入手。
(一)选用节能灯具优先选用 LED 灯、节能灯等高效节能灯具,替代传统的白炽灯、荧光灯。
节能工程安全技术交底记录表
工程施工组织设计、施工方案对本分部分项规程、特殊规程的技术、质量和其它要求;
其它有关文件。
………
二、分项工程的概况及重难点分析
阐述分部分项工程概况,并对存在的重难点进行分析。
三、施工流程
根据项目实际情况画出不同部位节能工程的施工流程图,。
节能工程安全技术交底记录表
单位工程名称
分部(分项)
工程及工程名称
节能工程
交底时间
交底人
交底单编号
安 全 技 术 交 底 内 容
交底内容:
(工程建筑节能内容可能含有墙体节能、屋面节能、门窗节能等,技术交底各章节内容中工程所涉及种类均应有体现。)
一、交底依据
国家、行业、地方标准、规范、规程,当地主管部门有关规定,企业技术标准及质量管理体系文件;
四、操作要点
根据施工流程所列工序和顺序,分别对施工要点进行叙述,并提出相应要求。
1、原பைடு நூலகம்料控制
说明施工所需材料名称、规格、型号;材料品种规格等直观要求,感官板顶合格的方法。
2、操作要求
说明工程各部位节能工程施工措施。
3、质量标准及验收
根据《建筑节能工程施工质量验收规范》分别进行说明。
4、成品保护
对上道工序成品的保护提出要求;对本道工序成品提出具体保护措施。
5、资料管理
说明该分部分项工程相关的技术资料收集整理的标准。
五、绿色施工技术措施
结合工程实际情况对四节一环保+管理6块体内容进行针对性描述。
项目经理
被交底人
绿色施工技术交底记录
绿色施工技术交底记录一、项目概述本次项目建设公司承接的工程项目,位于地区,总建筑面积为XXX平方米。
本次施工项目涉及XXX工种,施工周期为XX个月。
二、绿色施工背景随着人类对环境保护的重视程度不断提高,绿色施工已经成为现代施工领域的一个重要发展趋势。
绿色施工的目的是减少对环境的不良影响,提高施工工地的节能、环保、健康、舒适等方面的性能。
本次施工项目也将遵循绿色施工的原则,采取一系列的绿色施工技术来提高项目的可持续发展水平。
三、绿色施工技术交底内容1.实施环保控制措施:(1)噪音控制:对于施工过程中产生的噪音,将采取隔音设备、静音设备等措施,确保噪音在允许范围内。
(2)粉尘控制:工地周边将设立洒水装置,定期进行洒水降尘,避免粉尘扬散。
(3)废弃物处理:实施分类收集、清运和合理处置废弃物的措施,尽量减少对环境的污染。
(4)节能减排措施:使用带有能源管理功能的设备,合理调节使用电力、水资源等,提高资源利用效率。
2.采用绿色施工材料:(1)采用环保建材:选择符合国家环保标准的建筑材料,如环保涂料、环保地板等,减少对室内空气质量的污染。
(2)节能建材应用:选用具有保温隔热功能的节能建材,如保温板、太阳能光伏板等,降低能耗,并减少对环境的影响。
3.推行绿色施工模式:(1)设立绿色施工专职人员:根据项目需要设立绿色施工管理人员,负责项目绿色施工的全程监督和管理。
(2)制定绿色施工方案:根据项目实际情况,制定符合环保要求的施工方案,明确施工工序、材料选用等绿色施工措施。
(3)加强宣传教育:通过施工周期的宣传和培训,让工人充分了解绿色施工的重要性和施工要求,提高他们的环保意识。
4.注重节能设计:(1)合理设计建筑结构:通过设计合理的建筑结构,减少外墙面积,提高热能利用效率。
(2)优化采光设计:充分利用自然光照,减少室内人工照明的使用,降低能耗。
(3)节能设备应用:选择节能设备,如高效空调系统、LED照明系统等,提高能源利用率。
建筑节能安全技术交底模板
一、交底项目:建筑节能施工安全二、交底时间:____年__月__日三、交底地点:____项目施工现场四、参与人员:1. 施工单位项目负责人2. 施工单位安全员3. 施工单位技术人员4. 施工单位各班组负责人5. 监理单位代表五、交底内容:一、工程概况1. 工程名称:____项目2. 工程地点:____3. 施工单位:____4. 监理单位:____5. 施工工期:____二、节能施工安全技术要求1. 施工人员安全培训:- 所有参与节能施工的人员必须经过安全教育培训,了解并掌握节能施工安全操作规程。
- 未经培训或培训不合格的人员不得上岗作业。
2. 施工材料安全:- 节能材料必须符合国家相关标准和规定,不得使用不合格材料。
- 材料储存、运输和使用过程中,应采取防火、防潮、防尘等措施。
3. 施工设备安全:- 施工设备必须符合安全标准,定期进行检查、维护和保养。
- 严禁使用存在安全隐患的设备。
4. 施工环境安全:- 施工现场应保持整洁,不得堆放杂物,确保通道畅通。
- 施工区域应设置安全警示标志,并安排专人进行巡视。
5. 施工操作安全:- 施工人员必须按照操作规程进行施工,不得违章作业。
- 高处作业时,必须系好安全带,并采取防坠落措施。
- 电气作业时,必须遵守电气安全规程,严禁带电作业。
三、节能施工重点部位安全1. 外墙保温层施工:- 保温材料施工前,应检查基层处理情况,确保基层平整、干净。
- 施工过程中,应采取防滑措施,防止人员滑倒。
- 保温材料堆放时,应遵循安全距离,防止材料滑落伤人。
2. 门窗安装:- 门窗安装前,应检查门窗质量,确保无变形、破损。
- 安装过程中,应采取防坠落措施,防止人员从高处坠落。
- 门窗安装完成后,应进行气密性检测,确保门窗气密性能符合要求。
3. 屋面保温施工:- 屋面保温施工前,应检查屋面基层处理情况,确保基层平整、干净。
- 施工过程中,应采取防滑措施,防止人员滑倒。
- 保温材料堆放时,应遵循安全距离,防止材料滑落伤人。
建筑节能专项施工技交底纪录
第 1 页、共 5 页工程名称沈士中心小学教学楼分项工程名称墙体节能工程交底日期交底施工部位外墙外保温引用规范规程建筑节能工程施工质量验收规范《GB50411-2007》、06J123墙体节能建筑构造标准图集施工技术交底内容:施工技术要求:1、基础表面处理合格后,应涂刷界面砂浆。
2、胶粉聚苯颗粒保温砂浆宜分层抹灰,每层厚度不宜超过20mm,间隔时间应地24h以上,第一遍抹灰应压实,,最后一遍应平整,并用2m直尺搓平。
3、保温浆料抹完硬化后,应现场检验厚度,并取样检验保温浆料的干密度。
干密度不应大于250KG/m2,且不应小于180KG/m2。
保温层厚度应符合设计要求,不得的负偏差。
4、抗裂砂浆层应在保温浆料充分干燥固化后才能施工。
5、面砖粘贴应在抗裂砂浆养护7天后进行。
6、墙面分格缝应按立面要求设置。
7、详图③④为涂料面层大详、详图⑤⑥为饰面砖面层大详。
8、详见附页。
保温节能工程施工班(组)长年月日接受交底人员签名:年月日保温节能工程技术交底人员年月日附页:内容页数共2页附页、内容为保温浆料施工技术要求及节点构造第 2 页、共 5 页工程名称沈士中心小学教学楼分项工程名称墙体节能工程交底日期交底施工部位外墙外保温引用规范规程建筑节能工程施工质量验收规范《GB50411-2007》、06J123墙体节能建筑构造标准图集施工技术交底内容:施工技术要求:1、界面处理胶浆的配制界面剂:中砂:水泥、按 1 : 1 : 1 重量比,充分拌均匀。
2、胶粉聚苯颗粒保温浆料的配制:先将 34 -38kg 水倒入砂浆搅拌机内,然后倒入一袋 25kg 保温胶粉搅拌3-5min 后,再倒入一袋200L 聚苯颗粒继续搅拌3min ,搅拌均匀后倒出。
该浆料应随搅随用,在4h 内用完。
3、水泥抗裂砂浆配制水泥砂浆抗裂剂:中砂:水泥、按 1 : 3 : 1 重量比用砂浆搅拌机或手提搅拌器搅拌均匀。
配制抗裂砂浆加料次序,应先加入抗裂剂、中砂,搅拌均匀后,再加入水泥继续搅拌3min 倒出。
节能工程施工技术交底记录
f.3厚界面剂一道甩毛于混凝土墙、柱面、梁侧面、加气混凝土砌块墙面
g.8厚1:3水泥砂浆打底扫毛(砂加气墙体与混凝土结构交接处加钉300宽专用纤维网)
h.5厚1:0.5:2.5混合砂浆找平
i.面层(装修设计定),腻子批白(毛坯)
外窗保温隔热做法
1)铝型材单框段热桥中空
e.20厚1:3水泥砂浆找平层
f.油毡隔离一道
g.50厚挤塑聚苯板(燃烧性能为B1级(沿女儿墙设置同厚无机发泡保温板(燃烧性能为A级,宽度500mm)
h.20厚1:3水泥砂浆找平层
i.1:8粉煤灰陶粒混凝土找坡层(坡度为2%),最薄处40厚
j.2厚聚氨酯防水涂料(单组份)
k.基层整体聚合物水泥腻子(JS液料:水泥:砂=1:1:2重量比)2mm厚刮平,阴阳角及管根部位,细部(倒圆角后)加强,宽度不小于250mm
/
b.专用柔性腻子
c.聚合物抗裂砂浆
d.30厚无机轻集料保温砂浆B型粉刷(敷设六角镀锌钢丝网一层)
e.界面剂一道
f.200厚蒸压砂加气混凝土砌块(B07级)
g.3厚界面剂一道甩毛于混凝土墙、柱面、梁侧面、加气混凝土墙面
h.8厚1:3水泥砂浆打底扫毛(砂加气墙体与混凝土结构交接处加钉300宽专用纤维网)
/
户门
(成品)保温,隔声,防盗钢质节能户门
/
普
通
楼
板
a.C20细石混凝土地暖管道层及木地板装修面层(用户自理或精装预留)
/
b.玻璃布铝箔一层(用户自理或精装预留)
c.20厚挤塑聚苯板保温层(用户自理或精装预留)
d.30厚C20细石混凝土
e.刮素水泥浆一道
节能技术交底范本
节能技术交底
工程名称秦皇半岛五区工程交底部位节能施工
工程编号日期 10月9日
模塑聚苯板、酚醛复合保温板
(3)拼缝高差不大于1.5mm,否则应用打磨器打磨平整。
(4)施工时要求聚苯板应水平粘贴,上下两排聚苯板应竖向错缝板长1/2,保证最小错缝尺寸不小于200mm。
(5)在墙拐角处,应先排好尺寸,裁切聚苯板,使其粘贴时垂直交错连接,保证拐角处顺直且垂直。
(6)在粘贴门窗洞口时,在框或洞口周围的阳角,依据弹好的控制线进行粘贴,确保洞口上下垂直,而且与上下层在一条直线上,左右水平而且与其它相同的洞口成水平线。
( 7 ) 聚苯板在洞口四周不得拼接,接缝距四角不小于200mm。
(8)门窗洞口阳角挂线,洞口外侧阳角宽度见2,内侧阴角与副宽一平,洞口里侧高度见2,外侧高度见6,洞口上侧里外一平,洞口下侧窗台高差40mm。
(9)窗口、露台、空调板、飘窗板待防水施工完毕后方可黏贴苯板,与外墙交界处应留出300高槎口,待防水施工完,苯板封闭。
5、安装固定件
(1)固定件个数:每平米不少于9个。
(2)固定件加密:阳角、檐口下、门窗洞口四周应加密,距基层边缘不小于60mm,间距不大于300mm。
(3)固定件安装:按要求的位置用冲击钻钻孔,孔径10 mm,钻孔深度不小于60mm(钻。
节能工程施工技术交底
(三)屋面节能工程
1、工艺流程:清理基层→铺设保温层→设置排气道及排气孔→施工找平层或保护层;
1、用于屋面节能工程的保温隔热材料,其品种、规格应符合设计要求和相关标准的规定。
2、屋面节能工程使用的保温隔热材料,其导热系数、密度、抗压强度或压缩强度、燃烧性能应符合设计要求。
4、墙体节能工程应进行隐蔽工程验收,并应有详细的文记录和必要的图像资料。
5、墙体节能施工完毕后,要进行现场钻芯取样.钻芯检验外墙节能构造应在外墙施工完工后,节能分部工程验收前进行。在垂直于芯样表面(外墙面)的方向上实测芯样保温层厚度,当实测芯样厚度的平均值达到设计厚度的95%及以上且最小值不低于设计厚度的90%时,应判定保温层厚度符合设计要求;否则,应判定保温层厚度不符合设计要求。
4、根据建筑物立面情况,分格缝宜分层设置,分块面积单边长度不大于15m。
5、保温层加强做法:建筑物高度>30m时,应加钉金属分层条并在保温层中加一层金属网(金属网在保温层中的位置:距基层墙面距离不宜小于30mm,距保温层表面不宜大于20mm)。具体做法是:在每个楼层处加30mm×4mm×0.7mm的水平长度镀锌轻型角钢,角钢用射钉(间隔50cm)固定在墙体上。在基层墙面上每间隔50cm钉直径5cm的带尾孔射钉一只,用22#镀锌铅丝与尾孔绑紧,预留长度不小于100mm,抹保温浆料至距设计厚度20mm处安装钢丝网(搭接宽度不小于50mm),用预留铅丝与钢丝网绑牢并将钢丝网压入保温浆料表层,抹最后一道保温浆料找平并达到设计厚度。
施工技术交底记录
施工单位:XXXXXXX2016年10月13日
工程名称
XXXXXXX
分部分项工程
节能工程
工种
交底内容:
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建筑节能施工技术交底
编号:
工程名称XXX工程分项工程名称建筑节能工程
施工单位XXX公司日期
交底内容:
一、施工准备
1、剪刀、钢锯及壁纸刀(裁聚苯板用)
2、电锤(拧胀钉螺钉及打膨胀锚固件孔用)
3、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致)
4、手持式电动搅拌器(搅拌砂浆用)
5、木锉或粗砂纸(打磨用)
6、其他抹灰专用工具。
二、施工技术措施
(一)外墙保温工程施工技术措施
1、施工准备
1 . 1材料准备:
(1)、依据该工程节能设计,外墙外保温采用85厚B2级EPS聚苯保温板,K=0.429W/(m².K),该产品检验报告及各单项节能材料检测报告齐全,(包含耐候性能检测),进场前应进行EPS保温板进场复验,合格后方可进入施工现场。
(2)、节能材料主要性能指标应满足以下要求:
a、外墙外保温使用聚苯板,聚苯板采用密度18~22㎏/m3,导热系数
<0.041W/(m·K),抗拉强度≥0.1Mpa,氧指数大于30%,燃烧性能:B2
级阻燃型。
苯板尺寸采用600mm×1200mm×85mm。
b、粘结剂
选用聚合物砂浆。
c、防护抹灰砂浆
防护砂浆选用KE-2胶与干混料配制而成的聚合物砂浆。
d、钢丝网、玻纤网
外墙抹灰增强材料选用镀锌钢丝网和耐碱玻纤网格布。
钢丝网丝径0.90±0.02mm,网孔15×15。
玻纤网用5×5网眼。
e、锚固件
外墙保温使用φ8×140或φ8×290型螺丝胀管锚固件。
1 .
2 施工机具准备:
外接电源设备、电动搅拌机、角磨机、电锤、称量衡器、密齿手锯、壁纸刀、剪刀、螺丝刀、钢丝刷、腻子刀、抹子、阴阳角抿子、托线板、2m 靠尺、墨斗等。
1 . 3 施工人员准备:
1、专业工长应针对不同的施工工序对施工班组进行技术交底。
2、、施工人员应经过培训并经考核合格。
2、施工技术要求
(1)、施工顺序:
基层检查、处理吊垂直线、水平线、套方,弹控制线预粘翻包网格布粘保温板钻孔及安装固定件保温板面找平粘贴网格布抹面抗裂砂浆验收
(2)、施工要点:
1、弹控制线:根据建筑立面图设计和外墙保温技术要求,在墙面弹出
(3)、注意事项:
1、外墙外保温所用材料均应符合国家标准,并出示合格证和检测报告。
2、保温板与墙应粘贴牢固,无空鼓和脱皮现象。
3、网格布应横向铺贴,压密粘实,不能有空鼓、皱褶、翘边、外露等现象。
4、门窗口、装饰线等边角线条应清晰顺直,构件宽度均匀一致,立面垂直度、表面平整度、阴阳角方正等项目的允许偏差均不得大于4mm。
(二)屋面保温隔热工程施工技术措施
1、施工准备:
1 . 1 材料准备
1、松散材料:炉渣粒径一般为5~40mm,不得含有石块、土块、重矿渣和末燃尽的煤块,堆积密度为500~800kg/m3,导热系数为0.16~0.25W/m·K。
2、保温板:采用XPS挤塑保温板,应有出厂合格证、检测报告,选用产品的厚度、规格应予设计要求一致,外形应整齐;选用产品的密度、导热系数、抗压强度、燃烧性能应符合设计要求。
1 .
2 施工机具准备
裁刀、铁锹,铁耙,小车等
1 . 3施工人员准备
1、专业工长应针对不同的施工工序对施工班组进行技术交底。
2、施工人员应经过培训并经考核合格。
2、施工技术要求:
(1)施工顺序:
基层清理→弹线分格→管根固定→隔气层施工→保温层铺设→抹找平
层。
(2)施工要点:
1、屋面保温隔热工程的施工必须在基层(结构层)质量验收合格后进
行。
2、铺设保温材料的基层(结构层)施工验收完以后,将预制构件的吊
钩、铁件等进行处理,处理点应抹入水泥砂浆,经检查验收合格,方可铺设保温材料。
3、找坡层为粒径在5~40mm,不含有石块、土块、重矿渣和末燃尽的
煤块的炉渣,铺设时需配比均匀、分层敷设,按要求压实、表面平整,并按图纸要求找坡。
4、在找坡层表面,用墨线弹出保温板铺设控制线。
5、屋面找坡层施工完成后,应及时进行找平层和防水层的施工,避免
其受潮、浸泡或受损。
6、板状保温材料应紧贴(靠)防水层,错缝铺贴、铺平垫稳、拼缝严
密平整、坡向正确,表面两边相邻的板边厚度应一致,板状保温材料的保温层厚度允许偏差为±5%,且不得大于4mm。
7、保温层的基层应平整、干燥和干净。
8、板状保温材料应紧靠在水泥焦渣表面上,并应铺平垫稳。
(3)、注意事项:
1、板状保温材料运输、存放应注意保护,防止损坏、污染和受潮,雨季应采取遮盖措施,防止水浸或雨淋。
2、严禁在雨天进行保温层施工。
(三)铝合金门窗施工技术措施
1、施工准备
外门窗框料采用55系列坚美断桥铝合金型材,窗户采用5+12A+5low-e中空玻璃,门玻璃采用6+9A+6low-e中空钢化玻璃。
外窗的气密性能等级为4级,保温性能等级为8级,空气隔声性能等级为3级,采光性能为3级,传热系数K[W/(m2·k)]=2.70W/m2.K, 玻璃可见光透射比τv≥0.5,满足设计要求。
2、施工技术要求:
(1)施工顺序
弹线找规矩→门窗洞口处理→门窗洞口内埋设水泥砖→铝合金门窗拆包检查→按图纸编号运至安装地点→检查铝合金保护膜→铝合金门窗安装→门窗口四周嵌缝、填保温材料→清理→安装五金配件→安装门窗密封条→质量检验→纱扇安装
(2)施工要点
1、弹线找规矩:在最高层找出门窗口边线,用大线坠将门窗口边线下
引,并在每层门窗口处划线标记,对个别不直的口边应剔凿处理。
2、门窗口的水平位置应以楼层+50cm水平线为准,往上反,量出窗
下皮标高,弹线找直,每层窗下皮(若标高相同)则应在同一水平线上。
3、墙厚方向的安装位置:根据外墙大样图及窗台板的宽度,确定铝合
金门窗在墙厚方向的安装位置。
4、防腐处理:门窗框两侧的防腐处理应按设计要求进行。
粘贴塑料薄
膜进行保护,避免填缝水泥砂浆直接与塑钢门窗表面接触,产生化学反应,腐蚀铝合金门窗;铝合金门窗安装时采用连接铁件固定,铁件应进行防腐处理,连接件选用不锈钢件。
5、就位和临时固定:根据已放好的安装位置线安装,并将其吊正找直,
本表由施工单位填写,交底单位与接受交底单位各存一份。
