大跨度钢结构屋盖安装施工技术的应用研究
钢结构大跨度屋盖设计与施工
钢结构大跨度屋盖设计与施工随着建筑技术的不断发展,钢结构大跨度屋盖在现代建筑设计与施工中扮演着重要的角色。
钢结构的优势在于其高强度、轻质化和可塑性等特点,使得它成为大跨度屋盖的理想选择。
本文将探讨钢结构大跨度屋盖的设计与施工,从材料选择、结构设计到施工过程中的关键问题进行讨论。
一、材料选择在钢结构大跨度屋盖的设计与施工中,材料选择是决定屋盖性能和质量的关键因素之一。
常用的钢材有普通钢和高强度钢两种,根据实际应用需要选择不同的材料。
一般来说,大跨度屋盖在承载能力上需要使用高强度钢材,通过使用更轻薄的材料,可以减少结构自重,提高整体的抗震性能。
二、结构设计在设计大跨度屋盖的钢结构时,需要考虑多个参数,如最大跨度、荷载要求、施工方法等。
首先,根据屋盖的跨度大小来确定合适的结构形式,如梁、桁架或折皱屋盖等。
梁式结构适用于中小跨度,而大跨度屋盖常采用桁架结构,通过桁架的布置来平衡荷载以及提高整体的稳定性。
其次,在钢结构屋盖的设计中,需要考虑荷载要求,包括永久荷载和可变荷载。
永久荷载主要是屋盖自重以及延伸器件重量,可变荷载则是指人流、雪、风荷载等。
根据荷载要求进行结构分析和计算,确定合适的截面尺寸和材料。
最后,施工方法在大跨度屋盖的设计中也非常重要。
由于钢结构屋盖通常需要在现场焊接和组装,因此合理的施工方法能够提高施工效率和质量。
工程师需要制定详细的施工方案,并根据具体情况进行优化。
同时,还需要注意安全施工,确保工人在高空作业时有必要的防护措施。
三、施工过程中的关键问题在钢结构大跨度屋盖的施工过程中,还存在一些关键问题需要重视。
首先是预制构件的精准度问题。
由于大跨度屋盖中涉及到很多组件的焊接和组装,构件的加工和现场拼装需要非常精确,以确保整体结构的质量和稳定性。
其次是焊接的技术要求。
焊接是钢结构大跨度屋盖施工中非常重要的一环,焊接质量直接影响到结构的可靠性和安全性。
因此,在施工过程中需要严格控制焊接工艺参数,保证焊缝的质量,减少焊接缺陷的出现。
大跨度房屋钢结构的应用及其主要特点
三向网架
三个方向的平面桁架相互交角60 比两向网架刚度大,适合大跨度 常用于正三角形,正六三角形平面 在谋些平面形状会出现不规则杆件
正放四角锥网架 正放抽空四角锥网架
网架和网壳结构(4)
斜放四角锥网架
斜放四角锥网架
受力合理,杆件数量少 屋面板类型多 屋面组织排水较困难
棋盘形四角锥网架
网壳结构(1)
网壳类别(以曲面外形分类)
柱面网壳
单层柱面网壳的网格形式 a)单斜杆柱面网壳:杆件数量少,节点构造简单;刚度差 b)人字形柱面网壳:亦称弗普尔形柱面网壳 c)双斜杆柱面网:壳杆件数量多;刚度好 d)联方网格柱面网壳:杆件组成菱形,夹角为30 50 e)三向网格柱面网壳:联方网格柱面加纵向杆件
结构型式
跨度较小时,可采用实腹式梁 (常用工字形截面)
跨度在5070m及更大时,采用桁架形式(吊顶与下弦设间隙)
桁架外形及腹杆体系取决于跨度,屋面形式和吊顶结构
桁架高跨比一般为1/81/6(注:跨度大于50m时,运输超限)
常用梯形桁架;屋面坡度大时,宜用平行弦;吊顶可作弧线形(设拉杆)
框架结构(1)
大跨度房屋钢结构的类型
平面结构
由一些强度不大的纵向构件将平面结构连接起来构成 纵向构件层层重复传递荷载,并不分担荷载 梁式,框架式和拱式结构
空间结构
加强连接平面结构的纵向构件以形成一个整体结构,共同承载 克服荷载层层重复传递,经济性好,整体刚度大,抗震性能好 悬索结构,网架和网壳结构
梁式结构
折板结构 筒壳结构 圆顶壳结构
双曲扁壳结构
折板结构
折板结构
巴黎联合国 教科文组织 总部会议大 厅
球壳

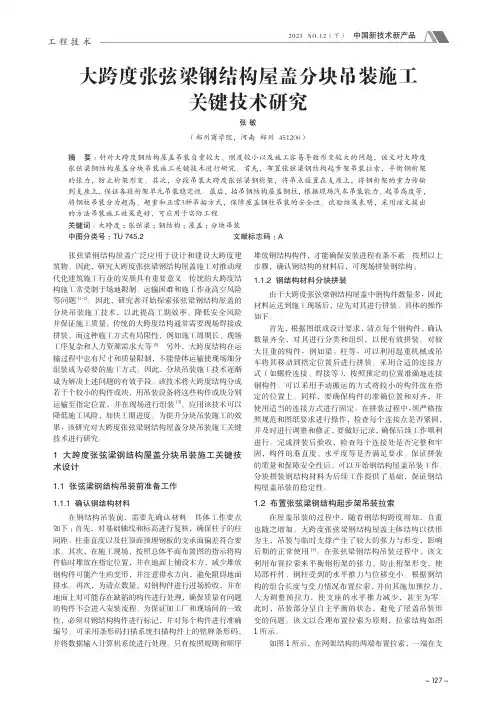

大跨度张弦梁钢结构屋盖分块吊装施工关键技术研究
定性,该文将初始吊点设置在支座处,其他吊点以被吊装的
钢桁架段重心为中心,均匀地分布在重心的两侧,使被吊单
元中部与两端的力矩保持平衡。吊点的数量为偶数,能确保
分段单元被平稳起吊。另外,吊点位置受力均匀,吊点与钢
丝绳间的夹角在 45° ~60°,可以保障钢桁架的吊装安全性。
该文将钢桁架的吊装区域分为 3 个部分:1~7 轴、8~21 轴和
如图 2 所示,黑色框内的钢柱截面为 ø1200mm×50mm, 其余钢柱截面均为 ø1200mm×42mm。在 ø1200mm×50mm 钢 柱抬吊的过程中,选用主臂长为 32.25m、吊装半径为 8m, 分段吊重为 11.8t+2.5t、吊装能力为 21.2t、起吊高度为 31.2m 的机械。最先吊装 ø1200mm×50mm 的钢柱,用 50t 汽车吊就 近吊装浅灰色的钢柱,并完成焊接拼装。在 4 根钢柱安装完 成后,采用 350t 履带吊分段吊装分段柱节 ø1200mm×50mm 的钢柱。当吊装第一节钢柱时,吊装半径控制在 12m 内,50t 汽车吊 30.92m,主臂半径为 12m,在此工况下,能够吊起 10.1t 的钢柱。该工程第一节钢柱最大质量为 7.5t,可以满足 吊装的质量需求。该工程用到履带吊的钢柱最大分段质量为 51.6t,最高为 48m,同样可以满足钢柱分段吊装需求。
大跨空间钢结构施工技术

浅析大跨空间钢结构施工技术【摘要】现代大型和大跨度复杂钢结构,施工及安装方案对结构成形后的受力状态有直接的影响。
本文通过回顾和总结大跨空间钢结构常见的施工技术与其应用现状,为确保大跨度结构施工质量的安全可靠提供理论支持。
【关键词】大跨空间结构;施工技术;钢桁架;网架随着2008年奥运会和2010年上海世博会大量工程的实施,我国的大跨空间钢结构兴起了一波发展的热潮。
在这样一种大背景下,有必要对大跨空间钢结构施工技术及建造全过程进行研究,使大跨空间钢结构的施工建造过程建立在科学、定量分析基础上,确保施工过程的安全可靠、经济合理。
一、国内外大跨空间钢结构的应用与发展各种类型的大跨空间钢结构在美、日、欧等发达国家发展较快。
结构形式丰富多彩,采用许多新材料和新技术,发展了许多新的空间结构形式。
例如1961年美国建成的匹兹堡会堂,是第一座开合结构,直径达127m;1983年建成的加拿大卡可里加体育馆采用双曲抛物面索网屋盖,其圆形平面直径135m,外形极为美观,迄今仍是世界上最大的索网结构; 1993年日本建成直径达222m的福冈体育馆;英国伦敦于1999年建成的千喜穹顶,跨度达300m。
这些宏伟而富有特色的大跨度空间钢结构已成为当地的象征性标志和著名的人文景观。
我国大跨空间结构的基础比较原来比较薄弱,但随着国家经济实力的增强和社会发展的需要,大跨工业厂房、候机大厅、会展中心、剧院、体育场馆等大型工业、公共建筑不断涌现,空间钢结构得到了前所未有的飞速发展,并且获得了广泛的应用。
特别是近十余年来,随着我国经济的发展和科学技术的不断进步,形态各异的大跨度空间钢结构在体育场馆、会展中心、影剧院、大型商场、机场车站等建筑中得到广泛的应用。
建筑外观的美学因素和使用功能都对结构提出了大空间的要求,大跨度空间钢结构相应进入了一个蓬勃发展的时期。
二、大跨空间结构特点和施工技术研究(一)空间结构的特点空间结构是一种具有三维空间形体,且在荷载作用下具有三维受力特性的结构,还可以通过合理的曲线形体来有效地抵抗外荷载的影响,具有受力合理、自重轻、造价低以及结构形式多样的特点。
大跨度的空间钢结构安装

大跨度的空间钢结构安装【摘要】大跨度空间钢结构主要有网架结构、悬索结构和网壳结构等,被广泛用作体育馆、展览馆、俱乐部、影剧院、会议室、候车厅、飞机库、车间等的屋盖结构。
对一个大跨度空间钢结构而言,往往有多种可供选择的施工方法,每一种施工方法都有其自身的特点和不同的适用范围,施工方法选择的合理与否将直接影响到工程质量、施工进度、施工成本等技术经济指标。
本专题结合工程实例,共介绍了七种大跨度空间钢结构安装方法,分别为:高空散装法、分条(分块)安装法、高空滑移法、整体吊装法、整体提升法、整体顶升法、折叠展开安装法。
【关键词】大跨度钢结构高空散装法高空滑移法整体吊装法整体提升法整体顶升法折叠展开安装法一.高空散装法将结构的全部杆件和节点(或小拼单元)直接在高空设计位置总拼成整体的安装方法称为高空散装法。
高空散装法分为全支架法(即满堂脚手架)和悬挑法两种。
全支架法多用于散件拼装,而悬挑法则多用于小拼单元在高空总拼。
该施工方法不需大型起重设备,但现场及高空作业量大,同时需要大量的支架材料和设备。
高空散装法适用于非焊接连接的各种类型的网架、网壳或桁架,拼装的关键技术问题之一是各节点的坐标控制。
1)异形曲面球形螺栓节点网架高空散装法施工工法钢结构网架安装采用高空散装法,即施工区域下方搭设满堂红脚手架,在脚手架上满铺脚手板形成一个工作平台,施工人员在平台上完成安装作业。
施工人员在工作平台上将网架每个网格拼装成一个三角锥体后借助人力将三角锥体的网架小单元吊至网架安装部位......球形螺栓节点网架结构的特点是跨度大,自重轻,支撑体系设计复杂,技术含量高,施工难度大。
随着目前国内网架钢结构在大型公共建筑、场馆建筑的广泛应用,对网架结构的安装也提出了更高的要求。
众多的预埋件以及脚手架高支体系由于标高、轴线复杂,施工难度大,是直接影响高空网架安装整体质量的重要部位。
因此,研究曲面球形钢结构网架施工工艺及其质量通病的防治对于同类型工程的设计、施工和使用都具有深远的意义。
大跨度复杂钢结构施工过程中若干技术问题及
大跨度复杂钢结构施工过程中的若干技术问题及探讨【摘要】:随着现代建筑业的飞速发展,大跨度空间钢结构在房屋施工中有着广泛的应用,本文先介绍大跨度空间钢结构的特点,对其在房屋施工中应注意的技术问题进行分析。
【关键词】:大跨度复杂钢结构;施工技术;问题探讨中图分类号: tu391 文献标识码: a 文章编号:引言随着经济、文化建设需求的扩大以及人们对建筑欣赏品位的提高,大跨度空间钢结构由于其形式多样化,造型美观,经济性好等特点越来越受到设计师们的青睐。
目前大跨度空间结构主要被应用到机场建筑、会展中心、体育场馆、展览馆等大型公共建筑的屋盖结构中。
各种类型的大跨度空间钢结构在欧、美、日等发达国家发展很快,其跨度和规模越来越大,新材料和新技术的应用十分广泛,结构形式越来越丰富。
许多宏伟而富有特色的大跨度建筑已成为当地的象征性或标志性人文景观。
一、大跨度钢结构常见施工方法大跨度钢结构体系主要有网架结构、悬索结构和网壳结构等,对于这些类型的结构而言,由于受力形式的特点使其在施工过程中需要考虑的因素诸多,如施工场地条件、施工单位机械具准备、施工成本和工程质量等。
目前较为常见的大跨度钢结构施工方法主要有以下六种:1、高空散装法高空散装法是指将结构全部构件分成小单元散件并直接在高空设计位置拼装成整体的方法,施工过程中可以采用满堂支架法和悬挑法两种。
前者主要在国内应用的较多,这种施工方法特别适用于节点较多的网架结构,其特点是不需要大型起重设备,但是支架的搭设会占用较多的材料。
2、分条或分块安装法分条或分块安装法又称小片安装法,通常是将结构构件在地面焊接、拼装成条状或块状单元,然后由起重设备吊装至设计位置拼接成整体结构。
这种方法相对于高空散装法节省了大量的地面支架,而且分条或分块单元的大小通常可以由起重设备的负荷能力决定,因此施工方案的制定相对较灵活。
3、整体吊装法整体吊装法是指先将结构构件在地面拼装成整体,然后用起重设备将其吊装至高空设计位置并固定安装的施工方法,这种方法特别适用于中等跨度的桁架结构,但是对起重设备的要求较高,而且在整体吊装过程中地面土建工程的施工会受到很大影响。
大跨度钢结构施工技术
大跨度钢结构施工技术摘要:大跨度钢结构主要用于体育场馆、展览馆、影剧院、候车厅等屋盖结构之中,近年来,各类大跨度钢结构在欧美及日本等发达国家得到了迅速发展,呈现出跨度、规模越来越大,新材料、新技术应用越来越多,结构形式越来越丰富的特点。
相对来说,我国大距度钢结构施工基础较薄弱,本文结合相关工程实例,介绍了目前国际常用的几种大跨度钢结构施工技术,为国内同行施工提供借鉴。
关键词:大跨度钢结构施工技术滑移施工技术整体提升施工技术中图分类号:TU391文献标识码:A 文章编号:Abstract: the large span steel structure is mainly used for sports venues, the exhibition hall, the theater, HouCheTing etc of roof structure, in recent years, all kinds of large span steel structure in America and Europe, Japan and other developed countries have developed rapidly, present a span, scale is more and more big, new materials, new technology application more and more, and the characteristics of the structure form is more and more abundant. Relatively speaking, our country construction steel structure from the degree foundation is weak, this article unifies the related engineering examples, this paper introduces the current international commonly used several big span steel structure construction technology, construction to provide the reference for domestic counterparts.Keywords: big span steel structure construction technology slip construction technology the ascent of the construction technology1 引言大跨度钢结构是指跨度等于或大于60m的结构,主要用于体育场馆、展览馆、影剧院、候车厅等屋盖结构之中,近年来,各类大跨度钢结构在欧美及日本等发达国家得到了迅速发展,呈现出跨度、规模越来越大,新材料、新技术应用越来越多,结构形式越来越丰富的特点。
大跨度空间钢结构施工过程的力学研究
大跨度空间钢结构施工过程的力学研究摘要:大跨度空间钢结构施工过程不仅是大型工程的动态过程,而且工程不是一次就可以完成的,是一个多阶段的动态过程。
结构体系随着施工过程在不断发生变化,前后工程的结构受力状态既相互影响又有着密切的联系,所以,最终的构型与施工过程中的不同方法和顺序直接相关。
空间钢结构的设计与施工完成后,它最终的工作状态可能也会与设计之初有所偏差,因为空间钢结构所具有的三维受力特性会是它产生动态变化,因此,对于结构施工全过程的受力状态的跟踪研究就很有必要了。
关键词:大跨度空间钢结构;施工;力学研究1引言空间钢结构是一种具有三维空间形体,三维受力特性的结构,为近年来发展最快的结构形式之一。
凡是在需要大跨度、大空间的体育场馆、会展中心、文化设施、交通应纽乃至工业厂房,无不见到其踪影,比如北京奥运会主体育场、首尔上岩体育场、慕尼黑安联体育场、雅典奥运会主体育场。
建筑所要求的适用性、耐用性以及美观,空间钢结构统统能够满足,足以见得它在建筑行业中的重要作用了。
新兴技术的开发利用,建筑施工领域技术的创新突破,不断完善的理论分析,都给空间钢结构带来蓬勃的发展力。
而在将来空间钢结构也可能会为公众贡献出更多精美作品,在世界建筑的大舞台上展现大跨度空间结构的无限魅力。
2空间钢结构施工力术学与技研究现状施工力学所面临的一个难题就是,怎样才能真实地模拟空间钢结构受力成型的动态过程,从而运用到实际的施工过程中去,提高安全性和经济性,这也是近年来发展起来的一门新兴学科。
通常在在变力学范畴内对施工力学进行分析研究,需要重点研究的对象是几何参数、物理参数、边界参数,它们都是时间的函数。
大跨度空间钢结构的工程复杂,而且规模很庞大,前文已经提到,它的施工安装环节是分阶段进行的,在不同阶段中结构会产生力学状态的变化,这与各阶段系列准结构的几何形态、刚度、材料性能及其荷载和边界条件发生变化有关。
且这些变化并非表现出线性的特征,没有规律可循,所以必须考虑施工过程等对结构最终成型的影响,对结构进行施工全过程非线性分析。
预应力大跨度空间的钢结构施工设计研究
2 、 拼 装 机 具
三、 大 跨度 空 间的钢结构 预应 力施 工设计
1 、 张 拉 工 艺
考 虑到杆 件单重较轻 , 构件外形小 、 体量大 的特点 , 拼装 吊机需具有 良好的机动性能 , 故拼装 吊机拟选用1 台8 吨汽车吊, 1 台2 5 吨汽车 吊。
3 、 胎 架 拼 装
第一 、 预应 力钢索张拉前标定张拉设备。根据设计提供的拉索预应 力 值, 进行施工仿真计算 , 按 照计算结果对径 向托索施加预应力。拧索预应 力的施加采用分级对称的原则 。预应力施加分3 级, 第1 级施 ̄ 1 2 0 %, 第2 级
豳圆圈
一
l 施工技术与应用
预应 力大跨度 空间的钢结构施工设计研 究
殷欣 温 启平 陕西 西 安 广东 深圳
陕西省建筑设计研究院有限责任公司 7 1 0 0 0 3 J广东省深圳市清华苑建筑设计有限公司 5 1 8 0 0 0
摘要 : 钢材是符合绿色环保 、 节能减排和循环经济的材料, 钢结构也是体 现绿色施工的拼装结构。在钢结构 中施加预应力 , 可节省用钢量, 提高结构安全, 实现大跨度和大空间建筑 , 同时可有效调整杆件的应 力和结构 的变形, 提高结构的安全性 , 并可
合复杂预应力空间钢结构的具体施工工艺 ,能跟踪建造全过 程的完整施
为反变形量 ; 二是 由于定位焊缝 易产生缺 陷, 因此对于直径较大的管子应 工分析系统 ; 二是原有用于混凝土结构 的预应力施工装备已不适 用 , 缺少 尽可能不在坡 口根部进行定位 焊,而是利用肋板焊到管子外壁起 定位作 相应的预应力钢结构的施 工装备 ;三是缺少对应于形 式多样 和结 构复杂 用 ; 三是如发现有裂纹 、 未焊透 、 夹渣 、 气孔等缺陷 , 必须铲平重焊。应彻底
特大重型钢结构屋盖整体提升施工技术
特大重型钢结构屋盖整体提升施工技术特大重型钢结构屋盖是指跨度大于50米、面积大于1000平方米的钢结构屋盖。
由于其结构特点复杂,施工难度大,传统的安装方法已经无法满足要求。
因此,发展特大重型钢结构屋盖整体提升施工技术已经成为解决这一问题的关键。
特大重型钢结构屋盖整体提升施工技术是一种将整个钢结构屋盖进行组装后,利用大型起重设备将其整体提升至设计位置的施工方法。
相较于传统的逐根安装方法,整体提升施工技术具有以下优势:首先,整体提升施工技术能够大幅度减少施工时间。
传统的逐根安装方法需要逐一安装并焊接每根钢梁,而整体提升施工技术可以一次性将整个钢结构屋盖安装到位,从而大大缩短了施工时间,提高了工作效率。
其次,整体提升施工技术能够减少工人的劳动强度。
传统的逐根安装方法需要工人在高空操作,身体的承重和危险性较大。
而整体提升施工技术使得工人可以在地面上进行组装和检查,减少了在高空操作的时间和频率,降低了工人的劳动强度,提高了工作安全性。
再次,整体提升施工技术能够减少施工误差。
传统的逐根安装方法容易造成施工误差,导致后期调整困难,影响施工质量。
而整体提升施工技术可以保证整个钢结构屋盖的精度和准确性,从而减少了施工误差,提高了施工质量。
最后,整体提升施工技术能够降低施工成本。
传统的逐根安装方法需要大量的人力、物力和时间成本,而整体提升施工技术可以通过减少施工时间和人员数量,从而降低施工成本,提高了经济效益。
然而,特大重型钢结构屋盖整体提升施工技术也面临一些挑战和问题。
首先是大型起重设备的需求和选择。
特大重型钢结构的整体提升需要大型起重设备来完成,要求设备的起重能力和精度都要满足要求。
其次是施工场地的要求和限制。
特大重型钢结构的整体提升需要充足的空间和平整的场地,施工现场的选择和准备也是影响施工进度和效果的重要因素。
为了克服这些问题,可以采取以下措施和技术。
首先,选择合适的大型起重设备。
根据钢结构屋盖的重量和要求,选择适当的大型起重设备,确保其起重能力和精度满足要求。
大跨度钢结构屋面工程施工技术
大跨度钢结构屋面工程施工技术发布时间:2021-12-20T05:21:16.624Z 来源:《建筑实践》2021年7月第20期作者:李昆黄平[导读] 当前我国经济水平的不断发展,同时也推动了建筑行业的发展进程。
李昆黄平北京建工路桥集团有限公司 100123摘要:当前我国经济水平的不断发展,同时也推动了建筑行业的发展进程。
钢筋混凝土柱实腹钢梁结构中的竖向构件主要是使用到钢筋混凝土构建,而其屋面则应用到钢梁轻型屋面体系,其与成熟结构体系不同,有着施工方便轻钢门式钢架跨度大混凝土结构经济性好等的优势。
关键词:大跨度;钢结构;屋面 1大跨度钢结构常规安装施工方法 1.1 散装高度法高点蚀法首先在地面设置临时支柱,然后利用重型设备将杆悬挂到适当的设计位置,然后将整个结构安装方法捆绑到已安装的临时支柱上。
最畅销的方法有所有的支架和悬挂方法。
整体拼写法通常用于批量拼写。
对于较小的拼写单位,使用挂起方法。
由于高等级狩猎法的优点对于大型重型运输设施来说是不必要的,因此可以适应重载能力较弱或在高处完成装配时运输困难的山区。
1.2 分区或分块安装隔板或块体附件纵向或纵向分为若干个条状单元,沿两个或两个以上方向分为两个块体,将这些单元体组装在地面上,然后悬挂在重型设备的相应位置上,整个结构悬挂在桁架上,网格和网格结构。
这种方法使大多数拼写工作在地面上进行,保证了质量,节省了大多数临时支持,节省了时间,降低了成本。
1.3 滑动高度高度滑动法是将分割好的条形单元沿轨道预先或单独存放,然后移动到相应的位置,将整个附着方法捆绑起来。
采用这种方法,结构的安装可以与下部的其他工作并行进行,缩短了工期。
同时,在地面完成拼字后,条形单元悬挂在平台的滑轨上。
玫瑰的部分可以直接挂在平台上拼写。
因此,这种方法不贵也不贵。
民间建筑。
1.4 整体安装方法整体安装法是将结构成型后直接安装在地板上,将结构送至设计位置的方法。
由于这种方法是在地面完成装配工作,便于保证结构质量,不需要高装配支架,在高处作业危险性较小。
大跨度钢结构施工要点分析
大跨度钢结构施工要点分析摘要:现阶段,我国的建筑需要和建筑理念都在更新,出现了许多新型的复杂建筑,许多大型的公共建筑如机场建筑、体育场馆、会展中心等采用大跨度、复杂空间钢结构作为屋盖的结构体系。
现代预应力技术和新型材料的引入丰富了结构空间体形,这些大跨度钢结构建筑造型美观、经济实用、环保节能,是现代建筑的优秀作品。
但因为结构体系的和施工难度的复杂性,该技术的发展遇到极大的挑战,本文对大跨度空间钢结构的施工技术进行分析,寻求最优的建筑技术和施工模式。
关键词:大跨度空间钢结构;施工特点;施工技术引言大跨度钢结构的建筑应用发展迅速,功能的多样化和美学要求引发施工技术的变革,新材料的开发应用、施工设计的创新、施工工艺中新技术的使用、计算机结构动态的控制等,为大跨度钢结构的推广提供了保障,大跨度空间钢结构建筑向高科技领域、机械化迈进。
1.大跨度空间钢结构施工技术的特点1.1现代预应力技术的应用效果明显现代技术和工程实践表明,对工程构件施加预应力可以提高钢材的强度。
预应力技术在索穹顶及张拉结构的使用中效果明显,同时对结构的抗震性有明显的增强,增加构件的耐久性,增加使用寿命。
1.2钢板的厚度和等级要求高大跨度空间钢结构的大跨度和悬臂较大的荷载要求钢材具备足够的强度。
传统建筑中梁体和柱体的应用可以减少同一构件的承受荷载。
大跨度空间钢结构的设计概念是减少梁柱的支撑,利用悬臂承受荷载的同时克服剪力,这就对钢材的强度和刚度提出较高的要求。
2.钢结构新技术2.1 高层钢结构新技术由于高层建筑的性质,在设计结构时,必须严格按照建筑物的高度和设计选择框架、支架等构件。
在高层钢结构新技术中,结构构件采用硬质钢筋混凝土和钢管混凝土。
刚性钢筋混凝土构件不仅刚度高,而且解决了传统钢结构防火性能差的问题,防火性能大大提高。
高层钢结构新技术适用于下部结构或高层建筑。
2.2 空间钢结构技术空间钢结构以钢管为构件节点、网格、网壳、多层变截面网格等。
大跨度高空散装钢结构屋盖网架施工技术探讨
1 7 8 ・
工 程 科 技
大跨 度高空散 装钢 结构屋盖 网架施工 技术探讨
李德胜 ( 烟台飞龙 集团有限公 司, 山东 烟台 2 6 4 0 0 0 ) 摘 要: 随着我 国新型城镇化进程的加快 , 给 大跨度和空间钢结构提供 了新的发展机遇 , 网架结构在大跨度 的结构 中得到 了广泛应 用。 而在大跨度高空散装钢 结构屋盖网架施 工中, 施工技 术有重要地位。在本文 中, 探讨 大跨度 高空散装钢结构屋盖 网架施工。
关键 词 : 散装结构; 屋 盖 网架 ; 施 施工 中有着广泛 的应用 , 随着 3 - 3 临时支点的设 置。在设 置脚手架临时支撑点时 , 通常使用千 我 国新型工业化和城镇化进程 的加快 , 高空散装结构广泛 的在城镇 斤顶作为 主要 的支撑设备 , 对支撑点 的数 量 、 位置 和标高 等均需要 建筑工程中应用。 在本文中 , 笔者结 合 自身 的工作经验 , 结合具体 的 进行严格的控制 , 从而保证支撑点上 、 下部分 , 以及其他 的辅助设施 工程案例 , 系统探讨 了当前的大跨度高空散装钢结构屋盖 网架施工 可得到适 当的加 固, 防止在施工过程 中 , 支撑点 由于受到施 工 因素 技术 。 的影响而出现下沉状况 , 或者出现其他 的安全质量隐患 。 1 工 程简 介 3 . 4 下 弦平面 网格的安装。下弦平面网格 的安装有一定 的步骤 : 在某工厂厂房建设 过程 中 , 房屋 的结构采用 的便是大跨度 的网 第一 , 在施 工过程汇总 , 需要 根据 支座轴线和标高来分 析问题 , 结 构 ,厂房南北 方 向的最大跨 度达 到 了 1 0 2 m,而东 西宽度 也有 然后合 理进行放样 , 且要做好 注定 轴线和 中心线 的放样 , 利用水 准 3 5 m, 最大 的 自由度为 2 5 m。因此 , 在网结构 的螺栓球节点上适 宜采 仪检查放样水平 ,要 严格控制各个柱 网之间的集合尺寸和标高 , 按 照相关 的设计进行确认 。 用拱形设计 , 这就可以保证 网结构在施工中得 到合理 的运用 。 具体 而言 , 结构设计成为倒 四角锥 网壳体 , 在屋 面施 工过程 当 各个 施工点均达 到施工标 准之后 , 进行加 固处理 , 通 常采用 的 中, 采用的是压型钢板进行 的施工 , 且在相应的支撑条件之下 , 可为 是支座螺母紧 固法和焊接固定 法来进行加 固处理 。 螺栓球节点网架 下弦周边 的支撑柱 以及上线局部的支撑方式 的分析提供方便 。 在网 是 一种全新 的屋盖 承重结构 , 在 实际施工工程 中 , 其 实一种多 次超 架结构 的表 面 , 应采用抛 丸法进行相关 的除锈 处理 , 以此来确保 在 静 定的空问机构 , 和 以往平 面受力的状况有很 大的不 同 , 其可 分析 施 工过 程中 , 钢结构可满足相 应的设计 要求 。在网架结构安装完毕 自身所 承载 的荷载 。 之后 , 需要在其表 面涂 抹上超薄 的钢结构 防火涂料 , 从而使得 钢结 第二 , 把各个支 座之间 的水 平杆进行 连接 , 并利用 紧 固螺 栓进 构 屋 盖具 有 一 定 的 防火 能 力 。 行紧 固处理 , 然后按照安装 图 中的各种编 号进行分析 , 在 每一个临 2 散 装 钢 结 构 屋 盖 网 架施 工方 法 时 的垫块和垫层 之下 , 合理 安装旋转球面 , 然后使得 下弦杆 可紧 固 笔者通过分析该 屋盖结构 的跨度 , 通过 现场实地考 察 , 针 对该 地连接在一起 , 并且能够一次性连接到位 。 工程的高空屋盖网架结构 , 选择的是采用满堂红脚手架作为施工 的 第三 , 把上 弦球 和腹杆组合 成一个 向下 的四角椎体 , 然后 把两 辅助设 施。在屋盖钢架结构安装过程 当中 , 应 以高空散装施工方法 者一次性连接到一起 。 其中, 腹杆与下 弦球 的连接 4颗连接螺丝 , 确 为主 , 该种施工方法可有效避免屋盖网架结构 的稳定性不足。 保三颗松动 , 一颗牢固。 在安装 网架结构 之前 ,必须严格检查 网架支 座的轴线 和标 高 , 3 . 5三角 网格 的安装 。该工 程采用 的是两球加 一杆 的形式 , 因 严格控制网架结构当中的轴线 和标 高的位置 , 从而保证屋盖 网架安 此 , 需要把 1 杆拧入支座螺栓孔里 , 然后再安装横 向的下线杆 , 从 而 装施工 的整体质量。 使得杆与球组成封闭的网格 。 此外 , 在安装 网架结构之前 , 应搭设好 满堂红脚手架 , 严格控制 具体操作方法是 : 首先安装一侧的腹杆 , 这样便于控制 网格 , 然 各个放线支点位置的标高 , 从而使得支点和 临时支点 的数量 和具体 后 再 安 装 另 外 一 侧 的斜 腹 杆 ,进 而 可 以完 成一 个 正 三 角 网 格 的 安 位置可有效满足该工程的施工要求 。 装 。按此方法安装其 他网格 , 直到网格 全部安装完成 为止 。 3 工 程 屋盖 网架 施 工 技 术 每安装完成一个正三角锥 , 则需要检查其上 弦方向上 的网格 是 在该 工程屋盖 的施工 过程中 , 采 用的是逐次施 工 的方式 , 也 就 否存在安装 , 如果有误差 , 则适 当调整 , 紧固螺栓 。 是从厂房 的一边开始施工 , 然后逐 渐转 移到另外 一边 。采 用这种方 3 . 6相关的注意事项 。在安装高空散架钢结构屋盖网架结构 时 , 式, 主要是 由于该工程的东西跨度较小 。 应适 时检查安装过程 中是否有安装质量问题 , 系统分析施 工的各个 3 . 1 满 堂 红 脚 手 架搭 设 技 术 。 该 工 程施 工 采 用 的 是从 左 向 右 逐 施 工环节可能 出现 的问题 , 以及对角线 的尺 寸 , 从而 保证 网架安 装 次施工 的施工方 式 , 按 照屋面 网架结构施 工的相关要求 , 应严 格满 的 质量 和 网架 的稳 定 性 。 堂红脚 手架 的搭设 。 满 堂红脚手架 的横 向之间的距 离应设置为 l m, 在 安装 大跨 度高空散装钢结构屋盖 网架时 , 应检查 网架 的整体 而纵向之间的距离应设置为 l m, 步距应设置为 1 . 5 m, 从而保证脚手 挠度 , 设置 6个测试点 ; 其 中, 网架 的挠度值 可通过调整上弦和下弦 架的搭设 能够有效满足屋盖 网架的施工技术要求 。 的尺度来确定和控制 。 在搭设脚手架之前 , 应按 照设 计尺寸放线 , 并铺设垫板 , 然后标 结 束语 定好立杆的具体位置 。脚手架 的具体搭设 步骤是 : 横 向扫地杆—— 从 钢结构工程的发展趋势来看 , 其 施工正朝着大型化 和复杂化 立杆——纵 向扫 地杆——第一步 横 向水平 杆——第 一步纵 向水平 的方 向发展 , 而单一的安装技术 和安装方法已经无法满足工程施工 杆—— 连墙杆——第二步横 向水平杆——第二步纵 向水平 杆 ; 然后 的需要。 当前 , 一个钢结构工程的施工 , 往往需 要多种施工方法和安 按照上述步骤循 环 , 直到脚手架搭设完成。 在脚手架搭设时 , 每定位 装技术的组合。 在本文中 , 笔者结 合具体 的工程案例 , 系统探讨 了大 次竖起立 杆 , 则 就应把纵横 向上的扫地杆与立杆进 行连接 , 然后 跨度高空 散装 钢结构屋盖 网架施 工技术 ,主要 包括 网架散 件的组 再安装第一步横 向水平杆和纵 向水平杆 。 安装完成之后 , 校正立杆 , 装、 脚 手 架 的搭 设 等 技 术 。 并 予 以 固定 处 理 , 按此步骤循环 。 参 考 文 献 此外 , 剪 刀撑 和横 向支撑等整体 拉结 杆件 , 应 随着搭 设平 台的 [ 1 ] 黄慧峰 , 刘 小磊. 大跨 度屋 盖结构安装技术探讨f J 1 . 华章 , 2 0 1 2 ( 9 ) . 上 升及 时进 行 搭 设 。 【 2 ] y - . -  ̄中 , 侯 国伟. 大跨度 高空散装钢 结构屋盖 网架施 工技 术l J 1 . 现 3 . 2网架散件 的组装 。 在 网架散架 的拼接过组装过程 中, 通过 吊 代 城 市轨 道 工 程 ( 工程 实践 ) , 2 0 1 3 ( 1 2 ) . 装, 把 网架散件运到满 堂红脚手架上 , 然后均匀摊铺 在网架结构 之 【 3 】 尹涛. 大跨度高空散装钢 结构屋盖 网施工技 术f J ] . 工程科技『 J ] . 2 0 1 1 中, 然 后 再 将 板 网 架结 构 中 的各 种 材 料 均 匀 摊 铺 。按 照施 工 图 纸 和 ( 2 3 ) . 设计要求进行拼接和组装 , 从而有效避免 网架散件 出现故障和缺陷 【 4 ] 顾 国荣 . 广 州体 育 馆屋 盖 结 构 的安 装 技 术 『 J 1 . 2 0 1 l ( 6 ) .
超大体量钢结构屋盖整体提升技术的研究与应用
【 关键词 】飞机 库 钢 结构屋盖
整体提升
提升 吊点设计
计算机 同步控制 系统
【 中图分 类号 】u 5 78 F
/ 文献 标识码 B
【 文章编号 】10—0 12 1)303—3 04 10(000—270
1 概 述
上 海 浦 东 国 际 机 场 科 技 宇 航 大 修 机 库 工 程 位 于 浦 东 国 际 机 场 机 务 区 内 。 库 大 厅 建 筑 面 积 1 0 ’ 盖 钢 结 构 机 42 0m, 屋 跨 度 168 , 深 7. m 屋 盖 结 构 采 用 三 层 斜 放 四 角锥 5 .0m 进 97 :
图 1 铜 结 构屋 架平 面 布置 图 图 2 屋盖 结构模 型
凝 土 立 柱设 置提 升 支 架 。 过 软 件 对 结 构 进 行 提 升 工 况 模 拟 通
分析 计算 , 步确 定 了 1 初 6个提升点 , 其计 算模 型如图 2 。根
根 据 以往 经 验 并 结合 该 工 程 实 际 , 结 构 屋 盖 采 用地 面 钢 拼装、 体提升、 整 同步 控 制 、 空 补 缺 的 施 工 方 案 。 高
不 能 满足 要 求 , 进 行 杆 件 替 换 。 需
( ) 吊点 支 座 反 力 差导 较 大 , 3 各 同步 控 制 要 求 高 。 构 件
替换后 的计算 显示 ,桁架区域 吊点最 大支座 反力 54 8k , 6 N
最 小 支 座 反 力 41 2k ; 网 架 区域 吊点 最 大 支 座 反 力 97 6 N 9
城
立 柱 顶 部 , 自身 稳 定 性 、 混 凝 土 立 柱 连 接 节 点 的质 量 是 其 与 屋 盖 提 升 成 功 的关 键 。
大同大跨度钢结构工程施工
大同大跨度钢结构工程施工大同市作为我国山西省的重要城市,近年来在城市建设和经济发展方面取得了显著的成果。
在这样的背景下,大同大跨度钢结构工程施工也得到了广泛关注。
本文将详细介绍大同大跨度钢结构工程施工的相关内容。
一、工程概况大同大跨度钢结构工程主要包括大同市展览馆、大同体育中心、大同文化中心等大型公共建筑的屋盖结构。
这些工程具有跨度大、结构复杂、施工难度高等特点。
其中,大同市展览馆的屋盖跨度达到了120米,大同体育中心的体育场屋盖跨度也达到了108米。
二、施工技术1. 深化设计:在施工前,需要对设计图纸进行深化,明确各个部位的尺寸、连接方式及受力情况。
针对大同大跨度钢结构工程的特点,采用三维建模软件进行模拟,以确保施工过程的正确性。
2. 杆件加工:根据深化设计图纸,对钢结构杆件进行加工。
加工过程中,要严格控制杆件的尺寸精度、焊接质量及表面处理等,以确保结构的安全性和稳定性。
3. 现场拼装:在大跨度钢结构工程中,现场拼装是一个重要的环节。
施工单位需根据工程实际情况,制定合理的拼装方案。
通常采用地面拼装、高空拼装和滑移拼装等方法。
4. 构件吊装:大跨度钢结构工程的构件吊装是一个技术难点。
吊装前,需对施工现场进行严格的安全评估,确保吊装过程中的安全。
根据工程特点,选择合适的吊装设备和吊装方案,如履带式起重机、塔式起重机等。
5. 焊接工艺:焊接是大跨度钢结构工程的关键环节。
施工单位需根据工程要求,选择合适的焊接工艺和材料。
在焊接过程中,严格控制焊接质量,避免产生焊接缺陷。
6. 质量检测:在整个施工过程中,质量检测是保证工程质量的重要手段。
施工单位需对施工过程中的各个环节进行质量检测,确保结构的安全性和稳定性。
三、施工难点及对策1. 跨度大:大同大跨度钢结构工程的屋盖跨度较大,导致构件受力复杂。
为了解决这一问题,施工单位需采用合理的结构设计和施工方案,确保结构的安全性和稳定性。
2. 结构复杂:大同大跨度钢结构工程的屋盖结构复杂,给施工带来了较大难度。
大跨度钢结构设计特点及施工技术
大跨度钢结构设计特点及施工技术浅析摘要:大跨度空间结构体系在我国迅猛发展,给结构设计和施工提出了新的课题,传统的施工工艺已逐渐无法满足施工的需要,新的施工工艺、设备、技术也就应运而生。
关键词:大跨度钢结构设计施工中图分类号:tu391文献标识码: a 文章编号:与其他材料的结构相比,钢结构具有材料强度高、结构重量轻;结构的塑性韧性较好;钢结构的制造简单施工周期短等优点。
我们在进行钢结构设计时,应当从工程实际出发,合理选用钢材,选择高强度、具有较好经济指标的钢材;在结构方案选择上,应尽可能采用标准化、模数化的结构布置;在连接设计中,应选用构造简单、传力直接的节点形式,并应满足构造要求;另外,在钢结构设计中,还应保证钢结构在加工、运输、安装和使用过程中的强度、刚度和稳定性要求,并应针对钢结构的实际,满足防火、防腐的要求。
宜优先选用通用的和标准化的结构和构件,减少制作、安装工作量。
一、大跨度钢结构样式大跨度钢结构按刚性差异以及它们的组合不同,分成三类:刚性结构、柔性结构和杂交结构。
杂交结构既可通过刚性结构和柔性结构的有机组合获得,也可通过变更传统结构的特性得到。
在此我们主要讨论刚性大跨度和柔性大跨度结构。
(一)刚性大跨度结构刚性大跨度钢结构主要是指由钢杆件或钢梁、钢柑架组成的结构,且其刚度由结构的组成和构件自身的刚度形成。
当结构由规则的空间单元组成时,称为空间网格结构,否则称为空间结构。
空间网格结构主要有网架结构、网壳结构、组合网架结构及预应力网架结构等形式,一般由钢杆件组成。
具有受力合理、结构整体性强、刚度大、抗震性能优、、造价经济、适应性强等优点。
空间结构一般由钢梁或钢析架组成,在跨度较大时还辅以预拉力索以增加结构刚度、减少用钢量。
空间结构除了有与空间网格结构相同的优点外,还具有结构体系简洁、更易体现建筑造型等优点。
但与空间网格结构相比,构件和节点类型一般较多,制作较为不便。
(二)柔性大跨度结构柔性大跨度结构的受力体系可分为竖直平面、水平层面及空间三大类。
关于大跨度钢结构施工技术的研究
关于大跨度钢结构施工技术的研究摘要:大跨度空间的钢结构施工技术是当前相关领域中一项前沿性技术,与西方发达国家相比,我国在大跨度钢结构施工技术的应用起步要更晚一些,但是我国大跨度钢结构施工技术的发展速度很快,在实际应用中,技术也在逐渐创新和完善。
当前相关领域研究人员都在积极致力于加强对大跨度钢结构施工技术的研究力度,在大跨度钢结构研究中施工技术属于重点和难点部分,其主要集中在高层建筑、钢结构网架以及桥梁结构等领域的施工技术,相关的理论体系还有待完善,如何高效精准应用施工技术,保证施工进度和施工质量依然是一个需要进一步研究的问题。
基于当前关于大跨度钢结构施工技术的研究成果,本文将立足于当前大跨度钢结构施工中比较常涉及到的关键点,着手来寻求创新与完善,并做出具体阐述。
关键字:大跨度钢结构;施工技术;应用1大跨度钢结构的优势第一,钢具有硬度高、自重轻的优势,相比于其他建材材料而言,耐震特性也比较优越,而且钢结构材料内部质量均衡,韧性和可塑性较好,属于理想弹性体材料,受负荷的过程中也可以一定程度地变形。
第二,由于钢结构的制造与加工基本上实现了机械化,安装流程相对简单。
对大跨度的工业生产厂房建筑物而言,在工地完成预安装工作可以大幅度降低安装的复杂度,而且安装与拆除过程都非常简单,可以有效压缩工期,对减少建筑材料成本也具有积极的意义。
第三,相比于传统砖混结构、钢筋结构,钢结构的环境保护性能比较优越,且建筑材料来源相对容易,对环境影响较小,因此在中国绿色建筑事业蓬勃发展的大背景下,钢结构建筑的使用日益引起人们重视。
另外,由于钢结构在建筑施工的过程中产生的建筑废弃物少,而且没有形成扬尘污染和噪声污染,因此环境保护性能也非常优越。
2大跨度钢结构安装方法2.1大跨度悬挑钢结构无支承安装法大跨越悬挑钢结构无支承安装法是在无支撑机构的条件下,运用悬挑钢结构本体刚度和吊装设备,以逐层推进、台阶装配的方法实现高处散件装配。
虽然大跨越悬挑钢结构无支承安装法和高处原位装配有一些相似之处,但有其特殊性。
大跨度建筑如何进行钢结构的安装
大跨度建筑如何进行钢结构的安装- 结构综合资料大跨度建筑如何进行钢结构的安装【摘要】大跨度建筑有网架结构、悬索及索衍架结构、网壳结构等三种结构。
本文论述了网架结构。
悬索及索衍结构、网壳结构的大跨度建筑如何进行钢结构的安装。
【关键词】大跨度建筑;网架结构;悬索衍架结构;网壳结构大跨度建筑通常是那些跨度在30米以上的建筑物,一般常见于影剧院、体育场馆、展览馆、大会堂、航空港以及其他大型公共建筑以及其他的飞机装配厂、车间库、飞机库和其他大跨度厂房建筑。
一般来说,大跨度建筑的结构主要有着以下几种:1 网架结构在生活中,具有着网架结构的建筑物一般就是体育馆、展览馆、影院、饭堂等。
它们都有着屋盖结构,具有工业程度化高、自重比较轻轻、稳定性好、外形美观等优良的特点。
从大体上来说,网架的钢结构有着焊接球节点、螺栓球节点与钢板节点这三种节点方式。
网架结构建筑物的基本单元一般是三角锥、三棱体、正方体、截头四角锥等等,平面形状的三边形、四边形、六边形、圆形或其他任何形体都是有这些基本单位组建的。
2 悬索及索桁架结构这种结构的特点是要以一系列拉索为主要承重的构件,这些拉索按一定的规则组建成不同的各种形式,并且悬挂于相应的支撑结构上,使建筑物的材料强度在受拉情况下能得到充分发挥的结构形式。
这类建筑物外形美观、设计施工技术比较复杂,一般常见于大跨度的屋顶。
3 网壳结构同第一种网架结构差不多,这类结构的网壳也是由许多杆件按一定规律组建,通过节点连接成空间杆系的结构。
不同的是,网架结构网架的外形是呈平板状,而网壳结外形则呈曲面状。
这类结构一般来说为单层或者双层,按其外形来分,有单曲面或者双曲面构成的网状穹顶、网状筒壳,以及双曲抛物面网壳等等多种多样的形式。
这类网壳结构有着外形美观、通透感好,建筑空间大、用材省,设计施工较复杂等优良的特点,一般来说比较受欢迎。
结合大跨度建筑的这些特点,在大跨度建筑的钢结构安装时,也要因地制宜,用不同的方法来安装。
大跨度超重钢桁架屋盖楼面上安装作业施工工法
大跨度超重钢桁架屋盖楼面上安装作业施工工法大跨度超重钢桁架屋盖楼面上安装作业施工工法一、前言大跨度超重钢桁架屋盖楼面是现代建筑中常见的工程形式,其独特的结构设计赋予了建筑物更大的空间和更强的承载能力。
为了实现该工程的装置与固定,开发了大跨度超重钢桁架屋盖楼面上安装作业施工工法,本文将对该工法进行详细介绍。
二、工法特点该施工工法的主要特点如下:1. 适用于高层建筑:该工法适用于高层建筑的钢结构框架及其屋面施工,特别适合大跨度和超重的钢桁架屋面。
2. 快速施工:借助特定的施工流程和技术手段,实现了高效、快速的施工,大大缩短了工期。
3. 结构稳定:工法通过精确计算和完善的连接技术,能够保证屋盖结构的稳定性和强度。
4. 建筑美观:该工法可以实现多种设计和构造方式,能够满足对建筑美观的要求。
三、适应范围该工法适用于各类大跨度超重钢桁架屋盖楼面的施工,尤其适合于商业建筑、体育场馆、展览中心等大型建筑项目,能够满足对空间要求、结构稳定性和工期紧迫等方面的要求。
四、工艺原理该工法主要依据桁架结构的原理,通过合理计算桁架的尺寸、支撑方式以及连接方式,实现大跨度超重钢桁架屋盖楼面的装置和固定。
具体的工艺原理包括:1. 桁架设计:根据实际工程需求和设计要求,通过结构计算和力学分析确定桁架的尺寸、材料和构造。
2. 施工流程:将桁架进行加工、制作和预组装,然后按照预定的施工流程进行安装作业。
3. 连接技术:采取合适的连接方式和技术手段,如焊接、螺栓连接等,确保桁架的连接牢固可靠。
4. 安全与质量控制:在施工过程中加强安全防护措施,严格遵守质量控制标准,确保工程的安全和质量。
五、施工工艺该工法的施工工艺主要包括以下步骤:1.现场准备:对施工现场进行组织、平整和清理,保证施工的顺利进行。
2. 桁架制作:按照设计图纸和计划要求,进行桁架的加工、焊接或者组装。
3. 桁架安装:将制作好的桁架进行吊装、定位,然后进行预拼装,最后进行最终的安装和固定。
大跨度钢结构屋面工程施工技术
大跨度钢结构屋面工程施工技术摘要:当前我国经济水平的不断发展,同时也推动了建筑行业的发展进程。
钢筋混凝土柱实腹钢梁结构中的竖向构件主要是使用到钢筋混凝土构建,而其屋面则应用到钢梁轻型屋面体系,其与成熟结构体系不同,有着施工方便轻钢门式钢架跨度大混凝土结构经济性好等的优势。
关键词:大跨度;钢结构;屋面工程引言随着人们对于建筑工程质量要求的不断提升,大跨度钢结构建筑工程就非常符合当下建筑行业的发展方向。
将钢材作为建筑的核心施工材料,是大跨度钢结构的实质,同时,通过钢板焊接、钢柱安装以及螺栓连接等工作的整合,促使建筑能够形成稳固的结构,具备众多的特征与优势。
大跨度钢结构因原屋面结构大部分采用彩钢板建造,导致使用寿命低、易腐蚀、易漏水和维修难度高。
这类建筑用作办公场所时,对消防排烟、采光、隔热、舒适、节能、环保和美观方面的要求较高,常规的改造方法需要逐项改造满足各种指标要求,改造方法施工工艺复杂,改造效果差,往往很难达到预期效果,同时,还会产生其他新的问题。
由于大跨度钢结构构件具备很好的强度和抗震性能,安装步骤简单,施工周期短、结构轻等特点,常被用于房屋建造。
对于大跨度钢结构施工技术来说,它是现阶段建筑行业施工技术的发展主流,实现建筑工业化、产业化发展方向。
1工艺流程工艺流程为:吊装前材料准备→吊装两侧门厅小梁及G轴、U轴边柱梁GL1/GL2→吊装10轴主箱梁GL5→吊装字母轴方向主箱梁GL4→吊装次梁GL1形成稳定单元→吊装上层天窗结构及支撑架体→安装C形钢、铺屋面彩钢瓦。
2大跨度钢结构常规安装施工方法2.1散装高度法高点蚀法首先在地面设置临时支柱,然后利用重型设备将杆悬挂到适当的设计位置,然后将整个结构安装方法捆绑到已安装的临时支柱上。
最畅销的方法有所有的支架和悬挂方法。
整体拼写法通常用于批量拼写。
对于较小的拼写单位,使用挂起方法。
由于高等级狩猎法的优点对于大型重型运输设施来说是不必要的,因此可以适应重载能力较弱或在高处完成装配时运输困难的山区。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
大跨度钢结构屋盖安装施工技术的应用研究
大跨度钢结构屋盖是指跨度大于30米的钢结构屋盖系统。
由于其优越的结构性能和经济性,大跨度钢结构屋盖在现代建筑领域得到了广泛的应用。
本文将对大跨度钢结构屋盖安装施工技术的应用进行研究。
大跨度钢结构屋盖的安装施工技术是确保屋盖系统能够安全、稳定地承受荷载并保证施工质量的关键。
在大跨度钢结构屋盖的安装过程中,需要进行装配、吊装、安装和固定等工序。
装配是指将已经加工好的钢构件进行拼装,形成屋盖结构的过程。
在装配过程中,需要根据施工图纸和工艺要求进行构件连接、螺栓紧固等工作,确保构件的精确度和质量。
吊装是指将装配好的大型钢构件通过起重设备进行安装的过程。
由于大跨度钢结构屋盖的构件体积大、重量重,所以吊装是施工过程中最关键的环节之一。
吊装过程需要严格按照设计要求和标准进行,确保吊装过程中的安全和稳定。
固定是指对已经安装好的钢构件进行固定,保证整个屋盖系统的稳定性和安全性。
在固定过程中,需要使用专用的固定材料和工具,确保每个构件的固定效果和质量。
在进行大跨度钢结构屋盖安装施工时,需要进行全面的施工方案制定和工艺控制。
需要制定详细的施工方案,包括吊装、安装和固定的具体步骤、工艺要求和安全措施等。
需要对施工过程进行严格的工艺控制和质量检查,确保每个环节的施工质量和效果。
