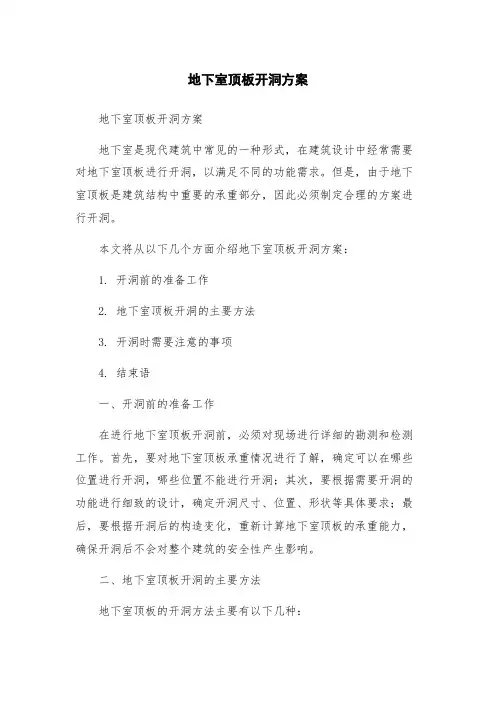

地下室顶板开洞方案
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地下室顶板结构局部开洞案
一、工程概况
佰昌公馆B北区地下室已全部施工成型,现甲要求增加地下室采光井17处,其中我项目部施工区域有10个采光井(圆形4个,形6个),因此需在成型的地下室顶板上开洞。各采光井的位置及施工成型尺寸详见项目编号15-WHZD-B10的结联55和建联24设计变更单。
二、编制依据
1、根据甲提供的地下室顶板结构图等;
2、《现场施工安全生产管理规》DGJ08—903—2010
3、《建筑施工安全检查标准》JGJ59—2011
4、项目编号15-WHZD-B10的结联55和建联24设计变更单
5、相关规规程等。
三、施工准备
1、技术准备
1.1熟悉设计变更图纸以及原结构图;
1.2施工前详细熟悉施工现场结构实体,认真对照修改图纸,如发现问题及时汇报业主,由建设单位上报设计单位及时处理。
2、人员准备
根据施工要求,组织各专业班组进行施工作业。相关专业操作人员及特种工持证上岗。
3、现场准备
4.1洞口边边的安全防护。
4.2配电箱配置到位,保证照明、电力通畅。
四、工艺流程
清理顶板上的杂物→测量放线→开洞→清理凿除的砼渣→植筋以及钢筋制作安装→模板制作安装加固→混凝土浇筑→混凝土养护→模板支架拆除→场地清理→脚手架拆除
五、施工案
1、楼面清理:事先清理需开洞围楼面上材料,并清理干净。
2、定位放线:按设计变更通知单要求放出洞口尺寸线。
3、楼面板开
按图纸尺寸由施工员指挥弹出切割墨线,然后按弹出切割墨线进行剃凿,大块砼渣必须破碎,然后用人工及时把碎块清运。需预留钢筋的部位用人工进行保护性凿除。个别未满足切除要求的地要及时修整,直至完全满足要求。
因地下室顶板梁的截面为梯形,上宽下窄,所以实际顶板面所开的尺寸有可能小于设计尺寸(开洞尺寸以实际为准),但洞口边的剪力墙能按图施工。
4、植筋法
植筋之前,首先把需锚固部位的原构件混凝土的局部缺陷进行处理和凿毛,以利于锚固的整体强度。
植筋工艺流程:定位→钻→清→钢材除锈→植筋→固化、保护→检验
4.1.定位
. 按设计要求标示钻位置、型号,若基材上存在受力钢筋,钻位置可适当调整,但均宜植在箍筋侧。
4.2钻
4.2.1.钻宜用电锤或风钻成,如遇钢筋宜调整位避开。如采用钻钻机成,钻碎屑应用洁净水冲洗干净,并晾晒至干燥。
4.2.2.钻径d+4mm.。按变更单的要际钻深度应为100mm。钻有效深度自构件表面坚实的混凝土算起。
4.3.清
钻完毕,检查深、径合格后将粉尘用压缩空气吹出,然后用毛刷将壁刷净,再用压缩空气吹,应反复进行3∽5次,直至无灰尘碎屑。若有废,清净后用植筋胶填实。
4.4.钢材除锈
钢材锚固长度围如有铁锈、油污应清除干净。
4.5.植筋
根据设计规使用A级植筋胶。一般液体状胶可用手持式自动压力灌浆器进行注胶操作。拉动拉杆,将配好的植筋胶拌合物吸入囊,注胶时要注意排除钻的空气,将注胶咀伸入钻好的植筋中约8cm 左右,推动拉杆使胶料注入,边推拉杆边向外拔灌浆器,直至灌浆器注胶咀抽出至离口1/3深(约3cm 左右)时可停止注胶,以植入拉结筋后胶液略有被挤出为度。将处理好的钢筋垂直插入,由于结构胶有一定的浓度,一般一次并不能插到底,采用反复拉出、插入或旋转法直到钢筋到底。
4.6固化检查验收
按植筋胶说明书介绍的产品凝胶时间和固化时间,一般为15min和1h,植筋到位后,凝胶前要派专人现场看护施工完的拉结筋,防碰撞;胶体完全固化后可进行钢筋绑扎。植筋过程完成后,专业工长要对所有拉结筋进
行检查,检查合格填写钢筋隐蔽验收记录表和检验批验收记录表,然后报请现场监理工程师进行验收,通过验收后可进行下道工序。
5、模板制作安装加固
模板制作加工前,弹出安装墨线,画出下平线。按施工规规定,模板及其支架必须有足够的刚度、强度和稳定性,支架的支撑部分必须有足够的支撑面积和支撑强度。控制剪力墙模板的截面尺寸、长宽几尺寸、正和圆顺。
6、钢筋制作加工
6.1钢筋的各项指标和性能必须符合设计要求。必须有出厂合格证明和试验报告,钢筋制作集中加工,现场配备小型加工设备作修改补充用,钢筋出厂必须把质量关,不合格的钢材决不用在工程上。技术资料的检验由试验员和资料员共同负责。钢筋工安装过程中,质检员就应开始检查钢筋的规格、数量和绑扎质量。完成后通过班组自检、钢筋工队检、现场质检员检,合格后再通知业主和监理办理隐蔽验收。
6.2配料时,认真核对图纸钢筋型号、数量。
6.3钢筋制作的质量要求:
①、钢筋弯钩向正确,平面上没有翘曲不平现象;
②、钢筋末端弯钩的净空直径不小于钢筋直径的2.5倍;
③、钢筋弯曲处不得有裂缝。
6.4钢筋绑扎
钢筋绑扎由钢筋班长认真熟悉施工图纸,并编制绑扎先后顺序,复杂部位的钢筋绑扎,应由专业技术人员协助制定绑扎顺序,尽量做到便、快捷、省力。
①、梁钢筋绑扎
梁和楼板钢筋交接处,梁钢筋要放在柱钢筋侧,锚入柱长度符合设计要求,梁钢筋搭接位置相互错开,梁钢筋绑扎完后,应加垫水泥砂浆垫块(或直径为25的钢筋垫块)。
7、混凝土浇筑
7.1在浇筑混凝土前,混凝土施工缝表面应凿毛,清除水泥薄膜和松动子,并用水冲洗干净。排除积水后,先浇一层水泥浆然后继续浇筑混凝土。混凝土强度等级及抗渗要求与原地下室外墙砼一样。
7.2采光井四剪力墙混凝土的浇注应沿剪力墙循环分层进行,并加强砼的振捣,不得漏振,注意振捣时要避免触动钢筋。
9、混凝土养护以及模板拆除
9.1浇筑完12小时对砼正侧面进行覆盖,并每天喷水两次养护7天,以保持砼湿润而有利水化作用为准。
9.2气温在25℃时,8小时不得在砼面上踩踏。
9.3砼初凝后采用塑料布养护时要覆盖密。养护过程要跟踪检查。
9.4洞口边剪力墙模板的拆除宜在砼终凝后三天进行。
9.5支架拆除以及场地清理:做到工完场清。
六、质量要求
1、所有本工程所用材料必须符合设计以及相关规要求,并有相关证明。
2、所有分部分项验收均需符合《混凝土结构工程施工质量验收规》(GB50204—2002)、《混凝土结构加固规》及相关规程的要求。
3、所有隐蔽工程均在我部“三检”之后,报请监理以及甲进行验收,在验收合格后可进入下一道工序。
