工程造价案例分析习题及答案

合集下载

造价案例分析训练单选题100道及答案解析

造价案例分析训练单选题100道及答案解析

造价案例分析训练单选题100道及答案解析1. 某项目建设期为 2 年,第一年贷款3000 万元,第二年贷款2000 万元,贷款年利率10%,建设期内利息只计息不支付,则建设期利息为()万元。

A. 500B. 515C. 725D. 850答案:C解析:第一年利息= 3000÷2×10% = 150(万元),第二年利息= (3000 + 150 + 2000÷2)×10% = 575(万元),建设期利息= 150 + 575 = 725(万元)2. 某建设项目建筑工程费2000 万元,安装工程费700 万元,设备购置费1100 万元,工程建设其他费450 万元,预备费180 万元,建设期利息120 万元,流动资金500 万元,则该项目的建设投资为()万元。

A. 4250B. 4430C. 4550D. 5050答案:C解析:建设投资= 建筑工程费+ 安装工程费+ 设备购置费+ 工程建设其他费+ 预备费= 2000 + 700 + 1100 + 450 + 180 = 4550(万元)3. 某进口设备离岸价为100 万美元,到岸价为110 万美元,银行财务费费率为0.5%,外贸手续费费率为 1.5%,进口关税税率为20%,增值税税率为17%,则该设备的进口关税为()万美元。

A. 20B. 22C. 24.2D. 26.6答案:B解析:进口关税= 到岸价×进口关税税率= 110×20% = 22(万美元)4. 下列费用中,属于工程建设其他费用中研究试验费的是()。

A. 新产品试制费B. 水文地质勘察费C. 特殊设备安全监督检验费D. 自行研究试验所需的人工费答案:D解析:研究试验费是指为建设项目提供或验证设计数据、资料等进行必要的研究试验及按照相关规定在建设过程中必须进行试验、验证所需的费用。

不包括:①应由科技三项费用(即新产品试制费、中间试验费和重要科学研究补助费)开支的项目;②应在建筑安装费用中列支的施工企业对建筑材料、构件和建筑物进行一般鉴定、检查所发生的费用及技术革新的研究试验费;③应由勘察设计费或工程费用中开支的项目。

(必看)工程造价专业期末复习案例分析题-含答案

(必看)工程造价专业期末复习案例分析题-含答案

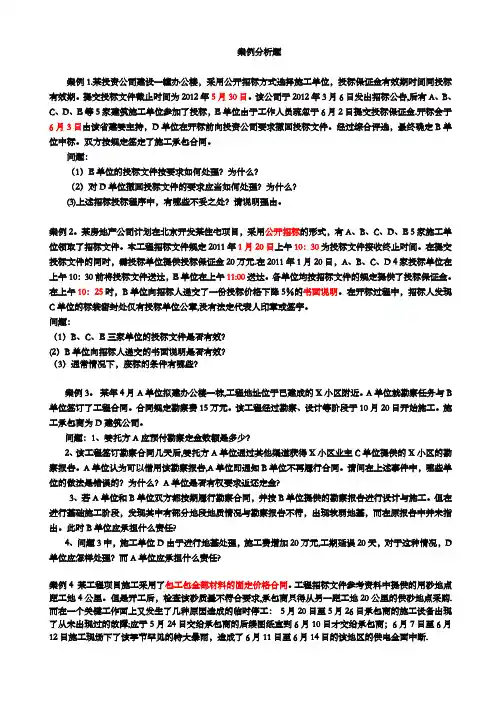

案例分析题案例1.某投资公司建设一幢办公楼,采用公开招标方式选择施工单位,投标保证金有效期时间同投标有效期。

提交投标文件截止时间为2012年5月30日。

该公司于2012年3月6日发出招标公告,后有A、B、C、D、E等5家建筑施工单位参加了投标,E单位由于工作人员疏忽于6月2日提交投标保证金.开标会于6月3日由该省建委主持,D单位在开标前向投资公司要求撤回投标文件。

经过综合评选,最终确定B单位中标。

双方按规定签定了施工承包合同。

问题:(1)E单位的投标文件按要求如何处理?为什么?(2)对D单位撤回投标文件的要求应当如何处理?为什么?(3)上述招标投标程序中,有哪些不妥之处?请说明理由。

案例2。

某房地产公司计划在北京开发某住宅项目,采用公开招标的形式,有A、B、C、D、E 5家施工单位领取了招标文件。

本工程招标文件规定2011年1月20日上午10:30为投标文件接收终止时间。

在提交投标文件的同时,需投标单位提供投标保证金20万元.在2011年1月20日,A、B、C、D 4家投标单位在上午10:30前将投标文件送达,E单位在上午11:00送达。

各单位均按招标文件的规定提供了投标保证金。

在上午10:25时,B单位向招标人递交了一份投标价格下降5%的书面说明。

在开标过程中,招标人发现C单位的标袋密封处仅有投标单位公章,没有法定代表人印章或签字。

问题:(1)B、C、E三家单位的投标文件是否有效?(2)B单位向招标人递交的书面说明是否有效?(3)通常情况下,废标的条件有哪些?案例3。

某年4月A单位拟建办公楼一栋,工程地址位于已建成的X小区附近。

A单位就勘察任务与B 单位签订了工程合同。

合同规定勘察费15万元。

该工程经过勘察、设计等阶段于10月20日开始施工。

施工承包商为D建筑公司。

问题:1、委托方A应预付勘察定金数额是多少?2、该工程签订勘察合同几天后,委托方A单位通过其他渠道获得X小区业主C单位提供的X小区的勘察报告。

工程造价案例分析习题及答案

工程造价案例分析习题及答案

工程造价案例分析案例某公司拟投资新建一个工业项目,预计从项目建设开始计算期为10年,项目建设前期年限不计,项目建设期3年,投产当年达到设计生产能力。

其他基础数据如下:1.主要生产项目5200万元。

其中:建筑工程费2850万元,设备购置费1670万元,安装工程费680万元。

2.辅助生产项目2900万元。

其中:建筑工程费1250万元,设备购置费900万元,安装工程费750万元。

3.公用工程1700万元。

其中:建筑工程费1040万元,设备购置费550万元,安装工程费110万元。

4.环保工程930万元。

其中:建筑工程费450万元,设备购置费390万元,安装工程费90万元。

5.工程建设其他费用210万元。

6.基本预备费为工程费用与工程建设其他费用合计的15%,建设期内涨价预备费的平均费率为6%,固定资产投资方向调节税税率0%。

7.项目建设资金来源为自有资金和贷款。

建设期内贷款总额为5000万元,贷款年利率为6%(按月计息),分年均衡发放,还款方式为运营期第6年末一次还清本金和利息。

贷款在建设期内按项目的建设进度投入,即第一年投入30%,第二年投入50%,第三年投入20%。

预计项目建设投资将全部形成固定资产,使用年限10年,残值率为3%,按直线法计提折旧。

8.预计项目投产后定员1200人,每人每年工资和福利费60000元。

每年的其他费用530万元(其中其他制造费用400万元)。

年外购原材料、燃料动力费为6500万元。

年修理费为700万元。

年经营成本为8300万元。

各项流动资金的最低周转天数分别为:应收账款30d,现金40d,应付账款30d,存货40d。

所需流动资金全部以贷款方式筹集,拟在运营期第1年贷入60%,第二年贷入40%,流动资金贷款年利率为3%(按年计息),还款方式为运营期内每年末只还所欠利息,项目期末偿还本金。

问题:1.完成该项目固定资产投资估算表。

2.列式计算基本预备费、涨价预备费。

3.列式计算建设期贷款利息。

造价工程师《工程造价案例分析》试题及答案

造价工程师《工程造价案例分析》试题及答案

某企业拟兴建一项工业生产项目。

同行业同规模的已建类似项目工程造价结算资料,见表1-1:表1-1已建类似项目工程造价结算资料表中,A生产车间的进口设备购置费为16430万元人民币,其余为国内配套设备费;在进口设备购置费中,设备货价(离岸价)为1200万美元(1美元=元人民币),其余为其他从属费用和国内运杂费。

问题:1.类似项目建筑工程费用所含的人工费、材料费、机械费和综合税费占建筑工程造价的比例分别为%、%、%、%,因建设时间、地点、标准等不同,相应的价格调整系数分别为、、、;拟建项目建筑工程中的附属工程工程量与类似项目附属工程工程量相比减少了20%,其余工程内容不变。

试计算建筑工程造价综合差异系数和拟建项目建筑工程总费用。

2.试计算进口设备其他从属费用和国内运杂费占进口设备购置费的比例。

3.拟建项目A生产车间的主要生产设备仍为进1:2设备,但设备货价(离岸价)为1100万美元(1美元=元人民币);进1:2设备其他从属费用和国内运杂费按已建类似项目相应比例不变;国内配套采购的设备购置费综合上调25%。

A生产车间以外的其他主要生产项目、辅助生产项目和附属工程的设备购置费均上调10%。

试计算拟建项目A生产车间的设备购置费、主要生产项目设备购置费和拟建项目设备购置总费用。

4.假设拟建项目的建筑工程总费用为30000万元,设备购置总费用为40000万元;安装工程总费用按表中数据综合上调15%;工程建设其他费用为工程费用的200/6,基本预备费费率为5%,拟建项目的建设期涨价预备费为静态投资的3%。

试确定拟建项目全部建设投资。

(问题1~4计算过程和结果均保留两位小数。

试题一:(20分)问题1:(5分)(1)建筑工程造价综合差异系数:%×+%×+%×+%×分)=分)(2)拟建项目建筑工程总费用:分)=(万元)分)问题2:(3分)进口设备其他从属费用和国内运杂费占设备购置费百分比:(16430-1200×/16430分)=%分)问题3:(8分)(1)计算拟建项目A生产车间的设备购置费方法一:①拟建项目A生产车间进口设备购置费:1100×%)分)=(万元)分)②拟建项目A生产车间国内配套采购的设备购置费:分)=(万元)分)③拟建项目A生产车间设备购置费:+分)方法二:①拟建项目A生产车间进口设备从属费用及国内运价为x x/(1100×+×1=%(2分)x=(万元)分)②拟建项目A生产车间国内配套采购的设备购置费()×(1+25%)(1分)=(万元)分)③拟建项目A生产车间设备购置费1100×++分)=(万元)分)方法三:①拟建项目A车间进口设备费为x(x-1100×/x=%(2分)x=(万元)分)②拟建项目A生产车间设备购置费()×(1+25%)+(2分)=(万元)分)(2)主要生产项目设备购置费:+(4800+3750)×(1+10%)(1分)=(万元)分)(3)拟建项目设备购置总费用++×(1+10%)(1分)问题4:(4分)拟建项目全部建设投资:方法一:[30000+40000+7916×(1+15%)]×(1+20%)×(1+5%)×(1+3%)分)=×××=(万元)分)方法二:(1)拟建项目安装工程费:×(1+15%)=(万元)分)(2)拟建项目工程建设其他费用:×20%分)=(万元)分)(3)拟建项目基本预备费:+×5%分)=(万元)分)(4)拟建项目涨价预备费:++×3%分)=(万元)分)(5)拟建项目全部建设投资:+++=(万元)分)评分说明:将若干步骤合并计算,计算式列式正确,结果正确,得满分;计算式列式不正确,不得分。

工程造价案例分析模拟真题及答案

工程造价案例分析模拟真题及答案

工程造价案例分析模拟真题及答案案例分析题一拟建砖混结构教学楼建筑面积701.71m2,外墙为二砖外墙,M7.5混合砂浆砌筑,其结构形式与已建成的某工程相同,只有外墙厚度不同,其他部分均较为接近。

类似工程外墙为一砖半厚,M5.0混合砂浆砌筑,每平方米建筑面积消耗量分别为:普通粘土砖 0.535千块,砂浆0.24m3,普通粘土砖134.38元/千块,M5.0砂浆148.92元/m3,拟建工程外墙为二砖外墙,每平方米建筑面积消耗量分别为:普通粘土砖0.531千块,砂浆0.245m3,M7.5砂浆165.67元/m3。

类似工程单方造价为583元/m2,其中,人工费、材料费、机械费、间接费和其他取费占单方造价比例,分别为:18%、55%、6%、3%、18%,拟建工程与类似工程预算造价在这几方面的差异系数分别为:1.91、1.03、1.79、1.02和0.88。

问题:1.应用类似工程预算法确定拟建工程的单位工程概算造价。

2.若类似工程预算中,每平方米建筑面积主要资源消耗为:人工消耗4.8工日,水泥225kg,钢材15.8kg,木材0.05m3,铝合金门窗0.2m2,其他材料费为主材费41%,机械费占定额直接费8%,拟建工程主要资源的现行预算价格分别为:人工22.88元/工日,钢材3.2元/kg,水泥0.39元/kg,木材1700元/m3,铝合金门窗平均350 元/m2.拟建工程综合费率24%,应用概算指标法,确定拟建工程的单位工程概算造价。

解题思路:本案例主要考核利用类似工程预算法和概算指标法编制拟建工程概算的方法。

答案:问题1:(1)K=18%×1.91+55%×1.03+6%×1.79+3%×1.02+18%×0.88=1.21拟建工程概算指标=583×1.21=703.51元/m2(2)结构差异额=0.531×134.38+0.245×165.67-(0.535×134.38+0.24×148.92)=4.31元/m2(3)修正概算指标=703.51+4.31=707.82元/m2(4)拟建工程概算造价=拟建工程建筑面积×修正概算指标=701.71×707.82=496684.37元问题2:(1)计算拟建工程单位建筑面积的人工费、材料费、机械费。

造价工程师案例分析真题与答案及解析

造价工程师案例分析真题与答案及解析

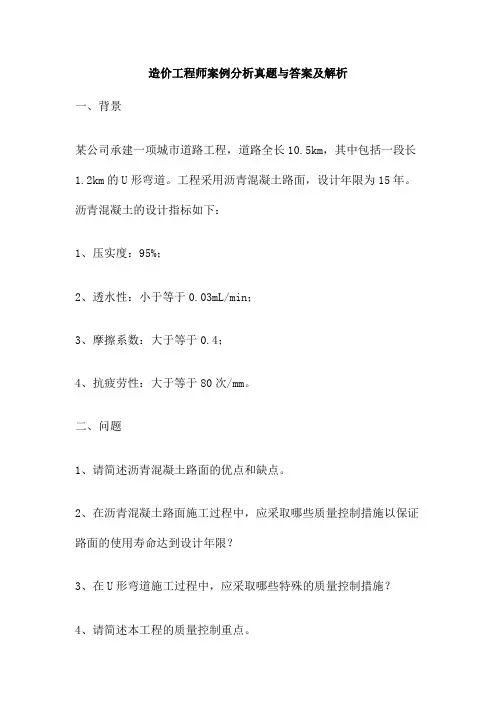

造价工程师案例分析真题与答案及解析一、背景某公司承建一项城市道路工程,道路全长10.5km,其中包括一段长1.2km的U形弯道。

工程采用沥青混凝土路面,设计年限为15年。

沥青混凝土的设计指标如下:1、压实度:95%;2、透水性:小于等于0.03mL/min;3、摩擦系数:大于等于0.4;4、抗疲劳性:大于等于80次/mm。

二、问题1、请简述沥青混凝土路面的优点和缺点。

2、在沥青混凝土路面施工过程中,应采取哪些质量控制措施以保证路面的使用寿命达到设计年限?3、在U形弯道施工过程中,应采取哪些特殊的质量控制措施?4、请简述本工程的质量控制重点。

5、如果在工程完工后的第3年,U形弯道路段出现严重的车辙、推移和拥包现象,试分析可能的原因,并提出解决方案。

三、答案及解析1、沥青混凝土路面的优点主要包括:表面平整、无接缝、行车舒适;施工期短、养护方便;维修简便、开放交通快等。

其缺点主要包括:对沥青质量要求高、对温度敏感、表面易损坏、对水和温度敏感、冬季易产生龟裂等。

2、在沥青混凝土路面施工过程中,为保证路面的使用寿命达到设计年限,应采取以下质量控制措施:严格控制原材料质量,特别是沥青的质量;严格控制混合料的配合比和搅拌质量;保证路面基层的质量;严格控制施工温度;加强压实和养护工作。

3、在U形弯道施工过程中,应采取以下特殊的质量控制措施:加强模板的支撑和固定;严格控制混凝土的配合比和搅拌质量;加强养护工作,防止出现收缩裂缝。

4、本工程的质量控制重点包括:原材料质量、混合料的配合比和搅拌质量、路面基层质量、施工温度控制、压实和养护工作等。

5、如果在工程完工后的第3年,U形弯道路段出现严重的车辙、推移和拥包现象,可能的原因包括:车辆超载、沥青混合料质量不好、路面压实度不足等。

解决方案包括:加强交通管制,限制车辆超载;加强沥青混合料的质量控制;对出现问题的路段进行返工处理,保证压实度达到设计要求。

随着中国建筑行业的快速发展,造价工程师的需求也在不断增加。

造价工程师案例分析题及答案实用一份

造价工程师案例分析题及答案实用一份

造价工程师案例分析题及答案实用一份造价工程师案例分析题及答案 1施工过程中发生了以下事件:1)5月份由于不可抗力影响,现场材料(乙方供应)损失1万元;施工机械被损坏,损失1.5万元。

2)实际发生零星工作费用3.5万元。

问题(金额单位为万元,计算结果均保留两位小数):1.计算材料预付款。

2.计算措施项目清单计价合计和预付措施费金额。

3.列式计算5月份应支付承包商的工程款。

4.列式计算6月份承包商实际完成工程的`工程款。

5.承包商在6月份结算前致函发包方,指出施工期间水泥、砂石价格持续上涨,要求调整。

经双方协商同意,按调值公式法调整结算价。

假定3月份、4 月份、5月份3个月承包商应得工程款(含索赔费用)为750万元;固定要素为0.3,水泥、砂石占可调值部分的比重为10%,调整系数为1.15,其余不变。

则6月份工程结算价为多少?参考解析【问题1参__】甲分项工程量清单计价=4500×0.124=558.O0(万元)乙分项工程量清单计价=__.985=315.20(万元)分部分项工程量清单计价合计=558+315.2=873.20(万元)材料预付款=873.2×20%=174.64(万元)【问题2参__】措施项目清单计价合计=873.2×3.8%=33.18(万元)其他项目清单计价合计=3.00(万元)工程量清单计价合计、措施项目清单计价合计及其他项目清单计价合计的3项合计之和=873.2+33.18+3=909.38(万元) 预付措施费金额=33.18×(1+4%)×(1+3.41%)×50%=17.84(万元)【问题3参__】根据背景材料可知,5月份的综合单价不做调整。

5月份甲分项工程工程量价款=1100×1240×(1+4%)×(1+3.41%)=146.69(万元)5月份乙分项工程工程量价款=1100×985 ×(1+4%)×(1+3.41%)=116.53(万元)5月份应支付措施费=17.84/4=4.46(万元)5月份承包商实际完成的工程款=146.69+116.53+4.46=267.68(万元)5月份承包商的索赔款=1.00万元(施工机械损失l.5万元由乙方负担,零星工作费3.5万元最后一个月结算)5月份应支付承包商的工程款=267.68 ×(1-5%)-174.64×0.5+1=167.98(万元)【问题4参__】6月份甲分项工程累计完成工程量=900+1200+1100+850=4050.00(m3)6月份甲分项工程累计完成工程量比清单工程量的降低额=4500-4050=450.O0(m3)6月份甲分项工程的累计完成工程量降低额为清单工程量的10%,未超过10%,因此甲分项工程的单价不应进行调整。

工程造价案例分析课后习题答案

工程造价案例分析课后习题答案

1.1 练习题(p9~11)习题1 拟建某工业建设项目,各项费用估计如下:1.主要生产项目4410万元(其中:建筑工程费2550万元,设备购置费1750万元,安装工程费110万元)。

2.辅助生产项目3600万元(其中:建筑工程费1800万元,设备购置费1500万元,安装工程费300万元)。

3.公用工程2000万元(其中:建筑工程费1200万元,设备购置费600万元,安装工程费200万元)。

4.环境保护工程600万元(其中:建筑工程费300万元,设备购置费200万元,安装工程费100万元)。

5.总图运输工程300万元(其中:建筑工程费200万元,设备购置费100万元)。

6.服务性工程150万元。

7.生活福利工程200万元。

8.厂外工程100万元。

9.工程建设其他费380万元。

10.基本预备费为工程费用与其他工程费用合计的10%。

11.建设期内涨价预备费平均费率为6%。

12.建设期为2年,每年建设投资相等,贷款年利率为11%(每半年计息一次)。

13.该建设项目固定资产投资方向调节税为5%。

问题:1.试将以上数据填入投资估算表。

2.列式计算基本预备费、涨价预备费、投资方向调节税、实际年贷款利率和建设期贷款利息。

3.完成建设项目投资估算表。

注:除贷款利率取两位小数外,其余均取整数计算。

案例2答案:问题1:解:见表1. 2建设项目投资估算表(固定资产部分)习题2 p11拟建年产15万吨炼钢厂,根据可行性研究报告提供的主厂房工艺设备清单和询价资料估算出该项目主厂房设备投资约5400万元。

已建类似项目资料:与设备有关的其他各专业工程投资系数,见表1。

与主厂房投资有关的辅助工程及附属设施投资系数,见表2。

解:1.计算主厂房工程总投资(含设备费)(1+0.13+0.01+0.04+0.02+0.08+0.18+0.42) ×5400=10152万元计算项目建设的建设的工程费与其他费投资(1+0.25+0.17+0.20+0.32+0.18) ×10152=21522万元2.(1)计算贷款利息i=(1+8%/4)4-1=8.24%第一年贷款利息=9000×20%×0.5 ×8.24%=74.16万元第二年贷款利息=[(1800+74.16)+5400×0.5 ]×8.24%=376.91万元第三年贷款利息=[(1800+74.16+5400+376.91)+1800×0.5 ]×8.24%=704.61万元三年总贷款利息=1155.68万元=1156万元(2)计算基本预备费21522×5%=1076万元(3)计算涨价预备费(计费基数21522+1076=22598万元)第一年:22598×20%×[(1+4%)1-1]=181万元第二年:22598×60%×[(1+4%)2-1]=1106万元第三年:22598×20%×[(1+4%)3-1]=564万元三年总涨价预备费=1851万元(4)预备费=1076+1851=2927万元(5)固定资产投资方向调节税(0) (6)计算固定资产总投资=21522+1156+2927+0=25605万元(7)固定资产投资估算表(略)(8)流动资金估算=25605 ×6%=1536.3万元习题31、该拟建项目年生产能力500万吨。

《工程造价案例分析》练习题及答案

《工程造价案例分析》练习题及答案
2现金流出1000 750 750 3893.36 3961.24 3999.63 3979.01 3958.40 3937.78 3459.06 3459.06 3459.06 3459.06
2.1项目资本金1000750750
2.2借款本金偿还458.11 458.11 458.11 458.11 458.11 458.11
该项目的各项工作均按照最早开始时间安排,且各项工作每月所完成的工程量相等,即均衡进度。各工作的计划工程量和实际工程量如表1所示。工作D、E、F的实际工作持续时间与计划工作持续时间相同。
表1
单项工程ABCDEFGH
计划工程量(m3)860090005400100005200620010003600
实际工程量(m3)86009000540092005000580010005000
2.基础
M5水泥砂浆砌砖基础,C10混凝土基础垫层200mm厚,位于标高-0.06m处做20mm厚1:2水泥砂浆防潮层。
3.墙、柱
M5混合砂浆砌砖墙、砖柱0混凝土地面垫层,铺400mm×400mm浅色地砖,20mm厚1:2水泥砂浆粘结层。20mm厚1:2水泥砂浆贴瓷砖踢脚线,高150mm。
2011造价工程师《工程造价案例分析》真题及答案
试题一
某项目建设期为3年,生产期为10年。项目建设总投资(含工程费、其他费用、预备费用)5000万元,预计全部形成固定资产。固定资产折旧年限为10年,按平均年限法计算折旧,残值率为5%,在生产期末回收固定资产残值。
建设期第1年投入建设资金的40%,第2年投入30%,第三年投入30%,其中每年投资的50%为自有资金,50%由银行贷款,贷款年利率为6%,建设期只计息不还款。生产期第1年投入流动资金1000万元,全部为自有资金。流动资金在计算期末全部回收。

造价工程师《案例分析》真题及答案解析

造价工程师《案例分析》真题及答案解析

造价工程师《案例分析》真题及答案试题一:(20分)某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据下:1.拟建项目占地面积30亩,建筑面积11000㎡。

其项目设计标准、规模与该企业2年前在另一城市修建的同类项目相同。

已建同类项目的单位建筑工程费用为1600元/㎡,建筑工程的综合用工量为4.5工日/㎡,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为1.05,人材机以外的其它费用修正系数为1.08.根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。

项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。

2.项目建设期1年,运营期10年,建设投资全部形成固定资产。

固定资产使用年限为10年,残值率为5%,直线法折旧。

3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。

4.项目正常年份年销售收入为1560万元,营业税金及附加税率为6%,项目正常年份年经营成本为400万元。

项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量。

运营期第1年的销售收入、经营成本均为正常年份的85%,企业所得税税率为25%。

问题:1.列式计算拟建项目的建设投资。

2.若该项目的建设投资为5500万元,建筑投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月计息),约定的还款方式为运营期前5年等额还本,利息照付方式。

分期列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金,(不考虑企业公积金,公益金提取及投资者股利分配)(计算结果保留两位小数)参考答案:问题1:同类项目人工费占建筑工程费比例=4.5×80/1600=22.5%人工费修正系数=100/80=1.25同类项目建筑工程费中人材机以外的其它费用占=1-22.5%-50%-8%=19.5%拟建项目单位建筑工程费=1600×(22.5%×1.25+50%×1.1 +8%×1.05+19.5%×1.08)=1801.36元/m2拟建项目建筑工程费=1801.36×11000/10000=1981.496万元拟建项目设备投资=2000万元拟建项目设备安装工程费=2000×15%=300万元拟建项目土地相关费用=20×30=600万元除土地外的工程建设其他费用=(建筑工程费+安装工程费)×15%= (1981.496+300)×15%=342.224万元拟建项目工程建设其他费用=600+342.224=942.224万元拟建项目基本预备费=(建筑工程费+安装工程费+设备投资+工程建设其他费)×5%=(1981.496+300+2000+942.224)×5%=261.186万元拟建项目建设投资=建筑工程费+安装工程费+设备投资+工程建设其他费+基本预备费=1981.496+300+2000+942.224+261.186)=5484.91万元(知识点来源:计价教材第1章:建设工程造价构成。

工程造价案例试题及答案解析

工程造价案例试题及答案解析

造价案例分析试题及答案试题一:某机械化施工公司承担了某工程的基坑土方施工。

土方量为10000m3,,平均运土距离为8km,计划工期为10天,每天一班制施工。

该公司现有WY50 WY75 WY10(挖掘机各2台以及5t、8t、10t 自卸汽车各10台,其主要参数见表1.1、表1.2。

挖掘机主要参考表1.1自卸汽车主要参数表1.2问题:1. 若挖掘机和自卸汽车按表中型号各取一种,如何组合最经济?相应的每立方米土方的挖、运直接费为多少?(计算结果保留2位小数)2. 根据该公司现有的挖掘机和自卸汽车的数量,完成土方挖运任务每天应安排几台何种型号的挖掘机和几台何种型号的自卸汽车?3. 根据所安排的挖掘机和自卸汽车数量,该土方工程可在几天内完成?相应的每立方米土方的挖、运直接费为多少?(计算结果保留2位小数)试题二:拟建某工业建设项目,各项数据如下:1. 主要生产项目7400万元(其中:建筑工程费2800万元,设备购置费3900万元,安装工程费700万元);2. 辅助生产项目4900万元(其中:建筑工程费1900万元,设备购置费2600万元,安装工程费400万元);3. 公用工程2200万元(其中:建筑工程费1320万元,设备购置费660万元,安装工程费220万元);4. 环境保护工程660万元(其中:建筑工程费330万元,设备购置费220万元,安装工程费110万元);5. 总图运输工程330万元(其中:建筑工程费220万元,设备购置费110万元);6. 服务性工程建筑工程费160万元;7. 生活福利工程建筑工程费220万元;8. 厂外工程建筑工程费110万元;9. 工程建设其他费用400万元;10. 基本预备费费率为10%;11. 建设期各年涨价预备费费率为6%:12 .建设期为2年,每年建设投资相等。

建设资金来源为:第1年贷款5000万元,第2年贷款4800万元,其余为自有资金。

贷款年利率为6% (每半年计息一次);13.固定资产投资方向调节税税率为5%。

2024年一级造价师之工程造价案例分析(土建+安装)练习题(一)及答案

2024年一级造价师之工程造价案例分析(土建+安装)练习题(一)及答案

2024年一级造价师之工程造价案例分析(土建+安装)练习题(一)及答案大题(共12题)一、某生产建设项目有关基础数据如下:(1)按当地现行价格计算,项目的设备购置费为2800万元,已建类似顶目的建筑工程费、安装工程费占设备购置费的比例分别为45%、25%,由于时间、地点因素引起的上述两项费用变化的综合调整系数为1.1,项目的工程建设其他费用按800万元估算。

(2)项目建设期为1年,运营期为10年。

(3)项目建设投资来源为资本金和贷款。

贷款总额为2000万元,贷款年利率为6%(按年计息),贷款合同约定的还款方式为运营期前5年等额还本、利息照付方式。

(4)项目建设投资全部形成固定资产,固定资产使用年限10年,残值率5%,直线法折旧。

(5)项目流动资金500万元为自有资金,在运营期第1年内投入。

(6)项目运营期第1年的营业收入、经营成木、营业税金及附加分别为1650万元、880万元、99万元。

(7)项目的所得税税率为25%。

(8)项目计算时,不考虑预备费。

【问题】1.列式计算项目的建设投资。

2.列式计算项目年固定资产折旧额。

3.列式计算项目运营期第1年应偿还银行的本息额。

【答案】正确答案是1.设备购置费=2800(万元);建筑、安装工程费=2800×(45%+25%)×1.1=2156(万元);工程建设其他费用=800(万元);建设投资=2800+2156+800=5756(万元)。

2.建设期利息=2000/2×6%=60(万元);固定资产投资=5756+60=5816(万元);固定资产折旧额=5816×(1-5%)/10=552.52(万元)。

3.运营期第1年年初借款余额=2000+60=2060(万元);每年等额还本=2060/5=412(万元);运营期第1年利息=2060×6%=123.6(万元);运营期第1年应还本付息=412+123.6=535.6(万元);4.运营期第一年总成本费用=880+552.52+123.6=1556.12(万元);运营期税前利润=1650-99-1556.12=-5.12(万元);二、某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。

造价工程师考试案例分析练习题及答案

造价工程师考试案例分析练习题及答案

造价工程师考试案例分析练习题及答案造价工程师考试案例分析练习题及答案【案例一】背景材料某工程有一条引水隧洞总长1700m,开挖直径7m,允许平均超挖10cm,回车洞及避炮洞(洞径及施工方法与主洞相同)等施工附加量占设计开挖量的3%。

同时设置一条支洞长100m,岩石级别均为Ⅹ级。

(2)通风机调整系数(假定值)隧洞工作面长(m)400500600700800900系数1.01.201.331.431.501.67隧洞工作面长(m)1000m12001300140015002000系数1.802.002.152.292.403.0(3)施工方法用二臂液压凿岩台车钻孔,1m3挖掘机装8t自卸汽车运输出渣。

问题计算:(1)通风机定额综合调整系数;(2)洞内综合运距;(3)试述在编制隧洞开挖单价时应注意的问题;(4)引水隧洞洞挖概算工程量,其阶段系数为1.05;(5)根据开挖断面,选用定额。

参考答案(1)计算通风机综合调整系数1)计算各工作面承担主洞工程权重设进口控制段400m为A段,支洞控制段400m为B段,支洞控制段600m为C段,出口控制段300m为D段,则各段所占主洞工程权重为:A段400/1700=23.53%B段400/1700=23.53%C段600/1700=35.29%D段300/1700=17.65%2)计算通风机定额综合调整系数编号权重(%)通风长度系数A23.534001.00B23.535001.20C35.297001.43D17.653001.00综合系数100.001.20通风机综合调整系数为1.2。

(2)洞内综合运距编号权重(%)洞内运渣计算长度(m)计算式A23.53200400/2B23.53300100+400/2C35.29400100+600/2D17.65150300/2综合100.00285m洞内综合运渣距离为285m。

(3)在编制隧洞开挖单价时应注意1)工程地质条件(岩石级别);2)水工结构设计资料(设计断面面积、水平夹角等);3)施工方案及施工布置(开挖方法、支洞布置、运输方式等);4)洞内、洞外石碴运输综合运距(露天、洞内运输);5)通风机定额综合调整系数;6)炸药代表型号的选用;7)定额所采用钻头的.要求(合理选用价格);(4)计算引水隧洞洞挖工程量洞挖概算工程量=3.5×3.5×3.1416×1700×1.05=68695m3 (5)依据题意,开挖断面=38.47m230m2<38.47m2<60m2应套用定额子目[20234]和[20238],用插入法计算工程单价。

2023年造价工程师工程造价案例分析试题及答案

2023年造价工程师工程造价案例分析试题及答案

2023年造价工程师考试真题——工程造价案例分析试题及答案试题一(20分)某房屋建筑工程项目, 建设单位与施工单位按照《建设工程施工协议(示范文本)》签订了施工承包协议。

施工协议中规定:(1)设备由建设单位采购, 施工单位安装;(2)建设单位原因导致旳施工单位人员窝工, 按18元/工日赔偿, 建设单位原因导致旳施工单位设备闲置, 按表l.1中所列原则赔偿;表1.1 设备闲置赔偿原则表(3)施工过程中发生旳设计变更, 其价款按建标[2023]206号文献旳规定以工料单价法计价程序计价(以直接费为计算基础), 间接费费率为10%, 利润率为5%, 税率为3.41%。

该工程在施工过程中发生如下事件:事件l: 施工单位在土方工程填筑时, 发现取土区旳土壤含水量过大, 必须通过晾晒后才能填筑, 增长费用30000元, 工期延误l0天。

事件2: 基坑开挖深度为3m, 施工组织设计中考虑旳放坡系数为0.3(已经监理工程师同意)。

施工单位为防止坑壁塌方, 开挖时加大了放坡系数, 使土方开挖量增长, 导致费用超支10 000元, 工期延误3天。

事件3: 施工单位在主体钢构造吊装安装阶段发现钢筋混凝土构造上缺乏对应旳预埋件, 经查实是由于土建施工图纸遗漏该预埋件旳错误所致。

返工处理后, 增长费用20 000元, 工期延误8天。

事件4: 建设单位采购旳设备没有按计划时间到场, 施工受到影响, 施工单位一台大型起重机、两台自卸汽车(载重5t、8t各一台)闲置5天, 工人窝工86工日, 工期延误5天。

事件5:某分项工程由于建设单位提出工程使用功能旳调整, 须进行设计变更。

设计变更后, 经确认直接工程费增长l8 000元, 措施费增长2023元。

上述事件发生后, 施工单位及时向建设单位造价工程师提出索赔规定。

问题1.分析以上各事件中造价工程师与否应当同意施工单位旳索赔规定?为何?2.对于工程施工中发生旳工程变更, 造价工程师对变更部分旳协议价款应根据什么原则确定?3.造价工程师应同意旳索赔金额是多少元?工程延期是多少天?解析:问题1: 事件l不应当同意。

造价工程师《案例分析》真题及参考答案 完整六题

造价工程师《案例分析》真题及参考答案 完整六题

试题一:某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据如下:1.拟建项目占地面积30亩,建筑面积11000㎡。

其项目设计标准、规模与该企业2年前在另一城市修建的同类项目相同。

已建同类项目的单位建筑工程费用为1600元/㎡。

建筑工程的综合用工量为工日/㎡,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为,机械使用费的修正系数为,人材机以外的其它费用修正系数为.根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。

项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目建安工程费用的15%,项目的基本预备费率为5%,不考虑价差有办法。

2.项目建设期1年,运营期10年,建设投资全部形成固定资产,固定资产使用年限为10年,残值率为5%,直线法折旧。

3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。

4.项目正常年份年销售收入为1560万元,营业税金及附加税率为6%,项目正常年份年经营成本为400万元,项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量。

运营期第1年的销售收入、经营成本均为正常年份的85%,企业所得税税率为25%。

问题:1.列式计算拟建项目的建设投资。

2.若该项目的建设投资为5500万元,建筑投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为%(按月计息),约定的还款方式为运营期前5年等额还本,利息照付方式。

分期列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金,(不考虑企业公积金,公益金提取及投资者股利分配)(计算结果保留两位小数)试题二:某隧洞工程,施工单位与项目业主签订了120000万元的施工总承包合同,合同约定:每延长(或缩短)1天工期,处罚(或奖励)金额3万元。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

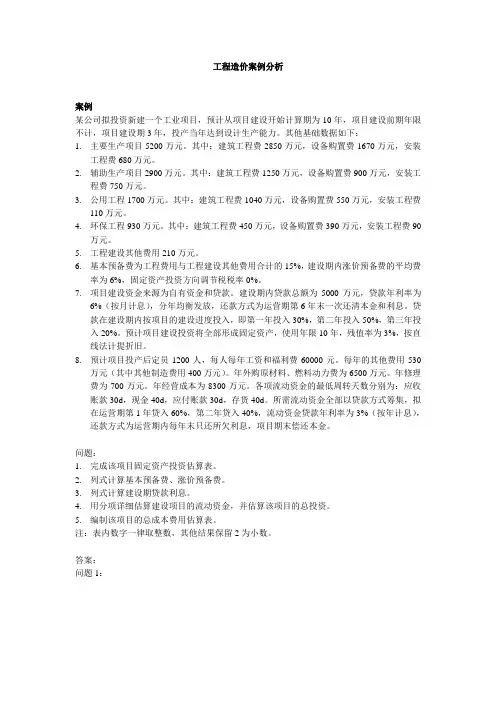

工程造价案例分析
案例
某公司拟投资新建一个工业项目,预计从项目建设开始计算期为10年,项目建设前期年限不计,项目建设期3年,投产当年达到设计生产能力。

其他基础数据如下:
1.主要生产项目5200万元。

其中:建筑工程费2850万元,设备购置费1670万元,安装
工程费680万元。

2.辅助生产项目2900万元。

其中:建筑工程费1250万元,设备购置费900万元,安装工
程费750万元。

3.公用工程1700万元。

其中:建筑工程费1040万元,设备购置费550万元,安装工程费
110万元。

4.环保工程930万元。

其中:建筑工程费450万元,设备购置费390万元,安装工程费90
万元。

5.工程建设其他费用210万元。

6.基本预备费为工程费用与工程建设其他费用合计的15%,建设期内涨价预备费的平均费
率为6%,固定资产投资方向调节税税率0%。

7.项目建设资金来源为自有资金和贷款。

建设期内贷款总额为5000万元,贷款年利率为
6%(按月计息),分年均衡发放,还款方式为运营期第6年末一次还清本金和利息。

贷款在建设期内按项目的建设进度投入,即第一年投入30%,第二年投入50%,第三年投入20%。

预计项目建设投资将全部形成固定资产,使用年限10年,残值率为3%,按直线法计提折旧。

8.预计项目投产后定员1200人,每人每年工资和福利费60000元。

每年的其他费用530
万元(其中其他制造费用400万元)。

年外购原材料、燃料动力费为6500万元。

年修理费为700万元。

年经营成本为8300万元。

各项流动资金的最低周转天数分别为:应收账款30d,现金40d,应付账款30d,存货40d。

所需流动资金全部以贷款方式筹集,拟在运营期第1年贷入60%,第二年贷入40%,流动资金贷款年利率为3%(按年计息),还款方式为运营期内每年末只还所欠利息,项目期末偿还本金。

问题:
1.完成该项目固定资产投资估算表。

2.列式计算基本预备费、涨价预备费。

3.列式计算建设期贷款利息。

4.用分项详细估算建设项目的流动资金,并估算该项目的总投资。

5.编制该项目的总成本费用估算表。

注:表内数字一律取整数,其他结果保留2为小数。

答案:
问题1:
注:表内数字一律取整数。

问题2:
基本预备费=10940×15%=1641(万元)
涨价预备费=(10940+1641)×30%×[(1+6%)]+(10940+1641)×50%×[(1+6%)]+(10940+1641)×20%×[(1+6%)]=(万元)
问题3:
贷款实际年利率=(1+6%÷12)12-1=%
建设期贷款利息:
第1年应计利息=(0+5000×30%÷2)×%=(万元)
第2年应计利息=[(5000×30%++5000×50%÷2]×%=(万元)
第3年应计利息=[(5000×30%++5000×50%++5000×20%÷2]×%=(万元)
建设期贷款利息=++=(万元)
问题4:
1.应收账款=8300÷(360÷30)=(万元)
2.现金=(1200×6+530)÷(360÷40)=(万元)
3.存货:
外购原材料、燃料=6500÷(360÷40)=(万元)
在产品=(1200×6+400+6500+700)÷(360÷40)=(万元)
产成品=8300÷(360÷40)=(万元)
存货=++=(万元)
4.应付账款=6500÷(360÷30)=(万元)
流动资产=++=(万元)
流动负债=(万元)
流动资金估算额=(万元)
项目总投资=14172+=(万元)
问题5:
年折旧费=[14172×(1-3%)]÷10=(万元)
长期借款利息=(5000+510)×[(1+%)6-1]=(万元)第4年流动资金贷款利息=×60%×3%=(万元)
第5~10年流动资金贷款利息=×3%=(万元)。
