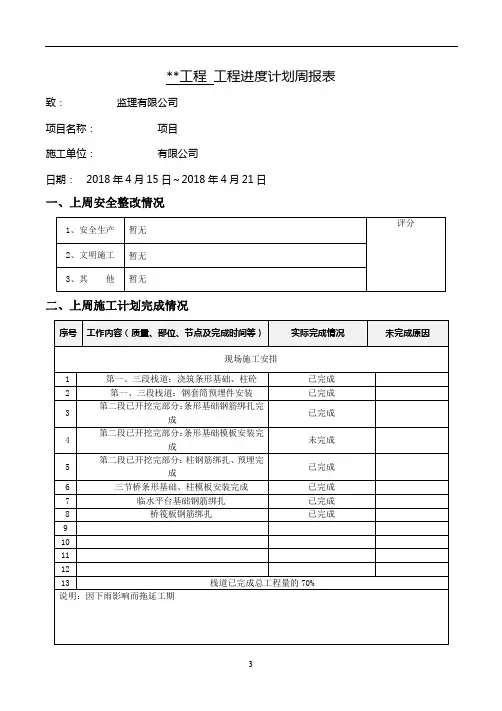

项目进度周报表
工程进度计划周报表

3、下周施工计划安排
序号
工 作 内 容
(部位、节点及完成时间等)
计划人、材、机配备
责任人
分管领导
监理审核
业主审定
1
第二段已开挖完部分:条形基础模板安装完成
木工8人
2
第二段已开挖完部分:条形基础砼浇筑完成
砼工8人
3
第二段已开挖完部分已开挖完部分:柱、过梁模板安装
序号
内 容
监理审核
业主审定
1
桥体与平台交接处增设挡土墙
2
桥与商业街挡土墙(已浇筑完)交接处处理方法
3
4
5、本周计划纠正措施
施工
内容
初定施组计划工期
实际完成情况
措 施 内 容
说明:
木工8人
5
第二段已开挖完部分:柱、过梁钢筋绑扎
钢筋工8人
6
三节桥条形基础砼浇筑完成
砼工8人
7
三节桥脚手架搭设
架子工6人
8
三节桥柱、过梁模板安装
木工8人
9
三节桥条形基础柱、过梁钢筋绑扎
钢筋工6人
10
临水平台基础砼浇筑
砼工8人
11
官粮桥筏板砼浇筑完成
砼工8人
12
官粮桥承台钢筋绑扎
钢筋8人
13
说明:
4、需要协调的问题
**工程工程进度计划周报表
致:监理有限公司
项目名称:项目
施工单位:有限公司
日期: 2018年4月15日~2018年4月21日
一、上周安全整改情况
1、安全生产
暂无
评分
2、文明施工
暂无
3、其 他
暂无
项目工程进度计划周报表材料

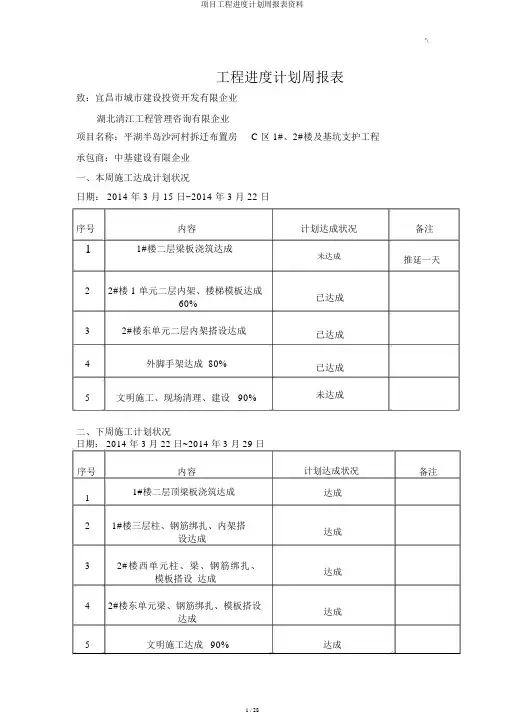

工程进度计划周报表致:宜昌市城市建设投资开发有限企业湖北清江工程管理咨询有限企业项目名称:平湖半岛沙河村拆迁布置房 C 区 1#、2#楼及基坑支护工程承包商:中基建设有限企业一、本周施工达成计划状况日期: 2014 年 3 月 15 日~2014 年 3 月 22 日'\序号内容11#楼二层梁板浇筑达成22#楼 1 单元二层内架、楼梯模板达成60%32#楼东单元二层内架搭设达成4外脚手架达成 80%5文明施工、现场清理、建设 90%二、下周施工计划状况日期: 2014 年 3 月 22 日~2014 年 3 月 29 日序号内容计划达成状况未达成已达成已达成已达成未达成计划达成状况备注推延一天备注11#楼二层顶梁板浇筑达成达成21#楼三层柱、钢筋绑扎、内架搭设达成32#楼西单元柱、梁、钢筋绑扎、模板搭设达成42#楼东单元梁、钢筋绑扎、模板搭设达成达成达成达成5文明施工达成90%达成达成6外脚手架跟进施工达成7场内清理、整理达成90%三、本周计划投入作业人员及设施序号工种出勤人数工种出勤人数1瓦工 5 人砼工 5 人2钢筋工25 人电工 3 人3杂工 5 人架子工7 人4木匠64 人四、现场安全文明施工:1、对现场道路进行打扫,将模板等资料分堆安置。
4、无安全事故发生。
5、对电线绝缘全面检查,对有问题电源开关、配电箱进行改换6、对进场工人进行安全教育五、安全施工方面:1、电路电机方面,电工班组对接零,防触电、漏电、开关、闸刀进行检查,对有问题设施进行改换。
六、质量方面1、严格控制模板标高。
2、模板支撑系统检查,对单薄部位进行增补支撑。
3、对已拆模构件进行检查,尺寸误差有问题部位要求班组查察并总结原由。
中基建设有限企业2014年3月 21日工程进度计划周报表致:宜昌市城市建设投资开发有限企业湖北清江工程管理咨询有限企业项目名称:平湖半岛沙河村拆迁布置房 C 区 1#、2#楼及基坑支护工程承包商:中基建设有限企业一、本周施工达成计划状况日期: 2014 年 1 月 10 日~2014 年 1 月 17 日序号内容12#楼东头剪力墙(内、外)砼浇筑22#楼东头梁板模板达成90%32#楼东头内脚手架42#楼东头钢筋绑扎达成80%二、下周施工计划状况日期: 2014 年 1 月 17 日~2014 年 1 月 24 日序号内容2#楼东头地下室顶板砼浇筑121#楼一层内架达成80%31#楼、 2#楼模板整理、码堆424 日前发放农民工薪资5安排值班人手、对防火防盗进行检查6准备 2 月 8 日进场动工有关工作计划达成状况已达成 100%已达成 100%已达成 100%已达成 95%计划达成状况达成达成达成达成达成达成备注备注估计 1月19日浇筑三、本周计划投入作业人员及设施序号工种出勤人数工种出勤人数1瓦工 6 人砼工16 人2钢筋工29 人电工 3 人3杂工 5 人4木匠62 人四、现场安全文明施工:1、对现场道路进行打扫,将模板等资料分堆安置。
周进度计划表模板

周进度计划表模板
以下是一个简单的周进度计划表模板。
您可以根据自己的需求进行调整和扩展。
项目/任务周一周二周三周四周五进度(%)
:--: :--: :--: :--: :--: :--: :--:
任务1 开始完成完成完成完成 100%
任务2 开始完成完成完成完成 100%
任务3 开始完成完成完成完成 100%
总计 100%
说明:
1. "项目/任务"列中填写具体的项目或任务名称。
2. "周一"至"周五"列中填写每日的计划进度,可以使用百分比、实际完成情况、备注等。
3. "进度(%)"列中填写该任务的总体进度,以百分比形式表示。
4. 可以根据需要添加其他列,例如负责人、所需资源、预计完成时间等。
工程进度计划周报表

工程进度计划周报表致:**市城市建设投资开发有限公司**清江工程管理咨询有限公司项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:**建设有限公司一、下周施工完成计划情况日期:2015年4月17日~2015年4月24日序号内容计划完成情况备注1 1#楼进户门、防火门全部完成完成2 1#楼楼层卫生清理完成3 2#楼进户门、防火门全部完成完成4 2#楼楼层卫生清理完成5 1#、2#楼分户验收完成6 地下车库桥架铺设电缆完成二、本周计划投入作业人员及设备序号工种出勤人数工种出勤人数1 外墙漆20人2 水电工4人其他28三、安全施工方面:1、天然气安装打孔必须系安全带、安全绳。
四、质量施工方面:1、天然气安装打孔。
真石漆墙面及内墙涂料被污染,瓷砖破损,洞口封堵地面凹凸不平,由燃气公司负责。
2、楼层穿管洞口封堵及洞口防水由燃气公司负责。
3、燃气安装产生的垃圾由燃气公司负责清理。
4、消防安装楼层穿板、穿墙洞孔封堵、修补,由消防公司负责。
**建设有限公司 2015年4月17日致:**市城市建设投资开发有限公司**清江工程管理咨询有限公司项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:**建设有限公司一、下周施工完成计划情况日期:2015年3月27日~2015年4月3日序号内容计划完成情况备注1 1#楼门窗安装全部完成完成2 1#楼内涂全部完成完成3 1#楼室内水电安装全部完成完成4 1#楼外涂真石漆商业以上完成100% 完成5 1#楼进户门、防火门完成98% 完成6 2#楼门窗全部完成完成7 2#楼水电安装全部完成完成8 2#楼外涂真石漆商业以上完成100% 完成9 2#楼内涂全部完成完成10 2#楼入户门、防火门完成98% 完成二、本周计划投入作业人员及设备序号工种出勤人数工种出勤人数1 外墙漆20人其他252 内墙涂料20人3 水电工4人**建设有限公司2015年3月26日致:**市城市建设投资开发有限公司**清江工程管理咨询有限公司项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:**建设有限公司一、下周施工完成计划情况日期:2015年3月21日~2015年3月27日序号内容计划完成情况备注1 1#楼门窗安装完成95% 已完成2 1#楼内涂完成95% 已完成3 1#楼室内水电安装完成98% 已完成4 1#楼外涂真石漆商业以上完成100% 已完成5 1#楼进户门、防火门完成98% 已完成6 2#楼门窗完成95% 已完成7 2#楼水电安装完成98% 已完成8 2#楼外涂真石漆商业以上完成100% 已完成9 2#楼内涂完成98% 已完成10 2#楼入户门、防火门完成98% 已完成二、本周计划投入作业人员及设备序号工种出勤人数工种出勤人数1 外墙漆20人其他252 内墙涂料30人3 水电工15人**建设有限公司2015年3月20日致:**市城市建设投资开发有限公司**清江工程管理咨询有限公司项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:**建设有限公司一、本周施工完成计划情况日期:2015年1月30日~2015年2月6日序号内容计划完成情况备注1 1#楼门窗安装玻璃30% 已完成2 1#楼内涂二道40% 已完成3 1#楼室内水电、木门安装已完成4 1#楼外涂真石漆40% 已完成5 2#楼外涂真石漆50% 已完成6 2#楼门窗安装玻璃30% 已完成7 2#楼水电、木门安装已完成8 2#楼内涂二道60% 已完成二、下周施工计划情况日期:2015年2月6日~2015年2月13日序号内容计划完成情况备注1 1#楼门窗安装玻璃40% 完成2 1#楼内涂二道60% 完成3 1#楼真石漆50% 完成4 2#楼真石漆60% 完成5 2#楼内涂70% 完成6 地下室顶板防水层、保温层40% 完成三、本周计划投入作业人员及设备序号工种出勤人数工种出勤人数1 瓦工5人涂料工602 杂工12人3 电工20人四、安全施工方面:1、拆除电梯及塔吊时要加强防护,现场监督。
工程周进度报表

工程周进度报表一、工程概述本周所涉及的工程项目为具体工程名称,位于工程地点。
该工程的主要目标是简述工程的主要目标和用途,预计竣工日期为预计竣工时间。
二、本周工作进展1、土建部分基础施工:已完成基础挖掘工作,并通过了验收。
基础混凝土浇筑完成X%,预计在下周内全部完成。
主体结构:一层柱、梁、板的钢筋绑扎工作已经完成X%,模板安装正在进行中,预计本周末可完成X%。
砖墙砌筑:已开始进行部分区域的砖墙砌筑工作,完成量约为X 立方米。
2、安装部分电气管线敷设:完成了地下一层和一层的电气管线预埋工作,共计X米。
给排水管道安装:地下一层的给排水管道安装完成X%,预计下周可进行打压试验。
暖通设备安装:空调主机已就位,通风管道的制作与安装正在进行中,完成量约为X%。
3、装饰装修部分外墙保温:已完成基层处理,保温板粘贴工作正在进行,完成面积约为X平方米。
室内抹灰:部分房间的室内抹灰工作已经开始,完成量约为X平方米。
三、质量控制1、本周在施工过程中,严格按照施工图纸和相关规范进行操作。
对进场的原材料进行了严格的检验,确保其质量符合要求。
例如,对钢筋的型号、规格、力学性能进行了抽检,结果均合格。
2、在混凝土浇筑过程中,安排专人旁站监督,控制混凝土的配合比、坍落度和浇筑顺序,确保混凝土的质量。
3、对砖墙砌筑的灰缝厚度、垂直度和平整度进行了检查,对不符合要求的部位及时进行了整改。
四、安全管理1、本周施工现场的安全状况总体良好。
在施工现场设置了明显的安全警示标志,对施工人员进行了每日的安全教育培训。
2、对高处作业的人员配备了安全带,并定期检查其可靠性。
3、对施工现场的临时用电进行了检查,及时消除了电线乱拉乱接等安全隐患。
五、存在的问题及解决方案1、问题:由于近期天气多雨,影响了室外施工的进度。
解决方案:调整施工计划,优先进行室内作业,并在天气好转时增加施工人员和设备,加班加点赶进度。
2、问题:部分施工人员在操作过程中未严格按照规范要求进行,导致质量问题出现。
每周工作进度汇报表

每周工作进度汇报表
以下是一个简单的每周工作进度汇报表模板。
请根据您的实际工作情况进行填写。
每周工作进度汇报表
日期: XXXX年XX月XX日-XXXX年XX月XX日
项目名称: [项目名称]
工作内容及完成情况:
1. 任务一: [任务描述]
完成情况: [完成状态(如:未开始、进行中、已完成)]
遇到的问题和解决方案: [记录遇到的问题及解决方法]
2. 任务二: [任务描述]
完成情况: [完成状态(如:未开始、进行中、已完成)]
遇到的问题和解决方案: [记录遇到的问题及解决方法]
3. 任务三: [任务描述]
完成情况: [完成状态(如:未开始、进行中、已完成)]
遇到的问题和解决方案: [记录遇到的问题及解决方法]
本周工作总结:
本周完成了哪些工作?[本周完成的工作内容]
遇到了哪些问题?如何解决的?[记录本周遇到的问题及解决方法] 下一步工作计划是什么?[下周的工作计划]
需要协调或支持的事项:
[需要协调或支持的事项]
备注:
[其他需要记录的备注信息]。
项目周施工进度汇报表

项目周施工进度汇报表一、本周现场施工进度1. 1#楼二次砌体施工至11层,12、13层施工50%,12层构造柱施工80%;2. 2#楼计划本周主体结构验收,1#、3#楼计划25日上报资料,本月月底前进行主体结构验收,8#、9#、10#楼15层以下初步定为本月月底前进行主体结构验收;3. 8#楼砌体施工至23层,构造柱施工至3层;4. 9#楼砌筑至23层,构造柱未施工;5. 10#楼砌筑至12层,构造柱未施工;6. 车库已封顶;7. 3#楼砌体完成约90%,构造柱施工至6层,7、8、9层的下挂梁完成50%;8. 4#楼13层模板搭设完成,二次砌体受图纸制约仅砌筑到6层;9. 5#楼主体结构施工至20层;10. 6#楼主体结构施工至20层;11. 7#楼主体结构施工至23层;12. 地库第一版车库筏板与顶板已施工完成,第二版车库筏板完成,顶板模板搭设完成,钢筋绑扎10%,第三、四版筏板钢筋绑扎完毕,计划本月19日浇筑,第五版防水保护层完成。
—1—二、建设单位提出相关要求(一)总经理提出要求1.1#、2#、3#楼年底交房,要抓紧时间进行主体验收等各项工作,保证11月份室内及室外配套都要具备验收条件;2.公建公共区域的吊顶标高要严格把关,充分考虑门套及门的高度与吊顶之间的富余量,避免各室内门的开关受到吊顶高度的影响;3.现场很多问题为设计院配合不及时,变更时间过长,针对各项尚未形成正式文件的变更等问题,由总包单位列好清单,发给我方人员;4.月底验收的公建,年前要装修完成,施工中要充分考虑外界会影响施工进度的各种因素,相关配套设施、车库后浇带、回填土等重要内容要及时跟进;5.请总包单位将需要进一步确定的各处装修方案罗列清单,一同上报我方人员;6.装修方案要征得业主认可,我方要与业主签订交房确认书,确认书上应明确装修标准、风格、价位等内容,针对装修所需材料,我方规定标准,不限品牌,先定样板,待封样后,下发正式版装修标准,之后总包才能大面积展开施工;7.住宅砌体及构造柱等内容还有大量工作未完成,受商混影响严重,总包单位要采取措施抓紧解决;8.1#楼楼上部分区域存在积水,要及时进行清理,以免楼板—2—开裂,部分楼板存在露筋现象且有锈斑,楼面凹凸不平,建议总包单位用磨光机进行处理;9.现场要做好安全防护工作,部分防护栏杆未钉牢,未起到安全防护作用;架管上架扣松散易脱落砸伤地面施工人员;电梯井防护存在安全隐患等,总包单位要做好排查工作。
工程进度计划周报表【范本模板】

工程进度计划周报表致:宜昌市城市建设投资开发有限公司湖北清江工程管理咨询有限公司项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建设有限公司一、本周施工完成计划情况日期:2016年5月31日~2016年6月6日二、下周施工计划情况四、现场安全文明施工:1、对现场道路进行清扫,将模板等材料分堆安放。
4、无安全事故发生。
5、对电线绝缘全面检查,对有问题电源开关、配电箱进行更换6、对进场工人进行安全教育五、安全施工方面:1、电路电机方面,电工班组对接零,防触电、漏电、开关、闸刀进行检查,对有问题设备进行更换。
六、质量方面1、严格控制模板标高。
2、模板支撑系统检查,对薄弱部位进行补充支撑。
3、对已拆模构件进行检查,尺寸偏差有问题部位要求班组查看并总结原因。
中基建设有限公司2014年3月21日工程进度计划周报表致:宜昌市城市建设投资开发有限公司湖北清江工程管理咨询有限公司项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建设有限公司一、本周施工完成计划情况日期:2014年1月10日~2014年1月17日二、下周施工计划情况四、现场安全文明施工:1、对现场道路进行清扫,将模板等材料分堆安放。
2、对塔吊进行螺栓防锈。
3、工完场清,垃圾归堆,集中处理,做好安防值班工作。
4、无安全事故发生。
5、对电线绝缘全面检查,配电柜检查防雨措施。
对给水管道进行保温防冻处理.6、检查临边防护做好春节假期防范工作五、安全施工方面:1、电路电机方面,电工班组对接零,防触电、漏电、开关、闸刀进行检查,对有问题设备进行更换.2、对塔吊全面检查,对标准节螺栓涂油防锈处理。
六、质量方面1、严格控制板厚、标高。
2、浇筑后,对轻微麻面进行素浆粉刷。
3、对已拆模构件进行检查,尺寸偏差有问题部位要求班组查看并总结原因。
中基建设有限公司2014年1月17日工程进度计划周报致:宜昌市城市建设投资开发有限公司沙河项目部湖北清江工程管理咨询有限公司项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及地下室承包商:中基建设有限公司一、本周施工完成计划情况对钢筋制作、安装、模板、混凝土、临时用电、塔吊进行了安全技术交底,本周无安全事故发生。
项目工程周进度计划报表模板精选全文完整版

可编辑修改精选全文完整版
xxxxxx(xx期)xxxx地块工程第xx期进度计划报审表
xxxxxxx(xx期)xxxx地块工程周进度计划报表
第期
xxxx年xx月xx日~xxxx年xx月xx日
生产负责人:技术负责人:
编制单位: xxxxxxxxxxxxxxxxxxxxx
报送时间: xxxx年xx月xx日
注明:
1、本表各分包单位于每周xx下午5:00前交总包单位,总包单位于每周xx上午10:00交监理、下午4:00交业主
2、进度计划以业主和监理审批意见为准
3、周进度计划必须保证月进度
周进度横道图
上周进度计划检查表
施工单位:
跟综检查人:
落实责任人:
1、上周未完成的必须在本周内完成,
2 若本周还不能完成上周的工作,则按照合同相关条款执行。
工程质量(实测实量)检查表
施工单位:
质量责任人:
安全文明检查表
施工单位:
安全责任人:
1、安全文明检查包括:生活区,办公区,施工区
2、消防、施工用电、安全防护、材料堆放作为检查工作的重点
需要业主和监理解决的问题
施工单位:
审查人:
注:具体回复意见以相关会议纪要或联系函为准。
周进度计划报表格式

精选文档
第11周进度计划报表
工程名称:友豪.新新天地项目 8#楼
本周达成计划2018年3月12日---2018年3月18日
分部分项工程量礼拜一礼拜二礼拜三礼拜四礼拜五礼拜六礼拜日一单元六层浇筑砼建筑面积
㎡
一单元七层放线、焊接绑扎墙柱钢筋、搭设內架建筑面积
㎡
一单元七层支模同上
一单元七层梁板钢筋绑扎同上
一单元七层浇筑砼同上
一单元八层放线、焊接绑扎墙柱钢筋同上
说明:1、二单元进度施工时间与一单元同样,进度达成节点向后推移三天。
2、本计划未考虑天气要素,资料供给要素,若遇恶劣天气及资料供给不到本计划工期顺延。
上周实质达成状况:一单元达成六层,二单元五层墙、柱、梁、板的钢筋、模板、砼的施工。
未达成的分项及原由:
保证计划达成举措:人、材、物准备齐备。
下周计划:达成至八层施工
需要建设单位和监理单位解决的问题:
编制人:王杰生2018年3 月12 日.。
工程项目周报表

工程项目周报表周报日期:具体年月日具体年月日项目名称:项目名称项目编号:项目编号一、本周项目进展情况(一)工程进度1、基础施工已完成基础挖掘工作,深度和尺寸符合设计要求。
基础钢筋绑扎完成 80%,预计下周可全部完成。
混凝土浇筑完成 50%,剩余部分将在下周进行。
2、主体结构一层柱、梁的模板安装工作已完成 70%。
二层梁板的钢筋加工正在进行,已完成 60%。
3、砌体工程填充墙砌体施工已开始,本周完成了 30%的工作量。
(二)质量控制对本周进场的钢材、水泥、砖块等原材料进行了抽检,质量均符合要求。
2、施工过程检验基础钢筋的间距、绑扎牢固度等经检查符合规范要求。
混凝土浇筑过程中,对坍落度进行了检测,控制在合理范围内。
对模板安装的平整度、垂直度进行了检查,发现部分偏差超出允许范围,已要求施工班组及时整改。
(三)安全管理1、安全教育培训本周组织了一次全体施工人员的安全教育培训,重点强调了高空作业、临时用电等方面的安全注意事项。
2、安全检查每日进行现场安全巡查,发现的问题主要包括:个别工人未正确佩戴安全帽、施工现场的临时用电线路存在乱拉乱接现象等。
已当场要求整改,并对相关人员进行了批评教育。
3、安全防护设施楼梯口、预留洞口等部位的安全防护设施已基本设置到位。
(四)成本控制对本周使用的材料进行了统计和核算,未发现浪费现象。
通过与供应商的协商,部分材料的采购价格有所降低。
2、人工成本对施工人员的出勤情况进行了记录,未发现虚报工时的情况。
优化了施工组织,提高了工作效率,一定程度上降低了人工成本。
二、存在的问题及解决方案(一)问题1、天气因素影响施工进度本周连续的阴雨天气导致混凝土浇筑工作延误了两天。
2、施工人员不足由于部分施工人员请假,导致砌体工程施工进度较慢。
3、施工设备故障一台塔吊出现故障,维修时间较长,影响了材料的吊运。
(二)解决方案1、天气因素密切关注天气预报,提前做好防雨措施,在天气好转时增加施工人员和设备,加班加点抢回延误的工期。
项目建设进度情况周报表

1.水之韵木栈道龙骨上漆安装。
2.水之韵木栈道面板打磨上漆安装。
3.水之韵景墙除锈上漆。
其他存在问题及建议:
1.前期设计交底答疑请尽快给予回复,以便后续工作安排。
2.前期开工报备资料需要业主及监理提供如下资料,请给予配合为盼:
甲方提供前期资料如下:
1、《厦门市园林绿化工程质量监督申报表》(原件)2、建设单位现场质量管理人员登记表(单位盖公章)
监理提供前期资料如下:
1、监理合同(复印件)
2、监理单位现场质量管理人员登记表及相关的资格证书(单位盖公章)
填报人(项目经理):联系电话:
项目建设进度情况周报表
填报单位(盖章):厦门市洋鸿绿化工程有限公司 填报日期:2014年01月14日 编号004
项目名称:园区道路设施及绿化改造工程(园博园)
1.水之韵木栈道破损工字钢更换完成。
项目建设进度情况周报表
填报单位(盖章):福建洋鸿建设工程有限公司 填报日期:2014年10月23日 编号001
项目名称:翔安市头片区三期市政基础设施配套工程(市头路、舫阳南路、市头一路)
本周工程建设形象进度:
1市头路YF13-YF25雨水管道安装完成。
2市头路WF09-WF13污水管道开挖完成
3舫阳南路WC1-WC6污水管道及支管开挖及管道安装完成。
项目名称:园区道路设施及绿化改造工程(园博园)
本周工程建设形象进度:
1.水之韵木栈道工字钢梁除锈完成。
2.水之韵木栈道工字钢第一遍红丹漆已经完成。
3.水之韵木栈道破损工字钢完成更换2/3.
4.前期资料园林工程质量监督站已备案。
5.园区出入口(厕所后面)增加草皮铺装完成。
6.园区内消防栓改造土方开挖完成。
