2018脚手架搭设标准
2018年-脚手架卸料平台搭设安全文明标准化基本要求
脚手架/卸料平台搭设安全文明标准化基本要求三维做法图1、落地式脚手架(1)搭设应符合规范要求,剪刀撑应连续设置,横杆露出架体外立面长度为100-150mm,每隔3层或10m设置一道200mm高警示带,固定于立杆外侧,警示带尺寸如下;(2)脚手架钢管表面涂刷黄色油漆,剪刀撑和警示带表面涂刷红白警示漆,脚手架内侧满挂绿色密目安全网,安全网封闭严密,张紧、无破损,颜色新亮;(3)脚手架外侧悬挂楼层提示牌。
脚手架基础脚手架拉结2、悬挑式脚手架(1)悬挑钢梁截面尺寸应经设计计算确定,不小于16号工字钢,工字钢涂刷红白警示漆;(2)脚手架钢管表面涂刷黄色油漆,剪刀撑和警示带表面涂刷红白警示漆,脚手架内侧满挂绿色密目安全网,安全网封闭严密,张紧、无破损,颜色新亮;(3)脚手架架体及悬挑梁固定符合规范要求,架体底层应采用硬质防护进行封闭,硬质防护底面涂刷黄色油漆,每隔3层或10m设置一道200mm警示带,固定于立杆外侧,当防护高度超过100m时,每隔10m设置黄色密目安全网警示带,横杆露出架体外立面长度为100-150mm。
3、附着式升降脚手架(1)附着式升降脚手架应采用集成式,升降脚手架底层满铺硬质防护翻板,架体外排里侧采用金属网片或打孔轻质金属板全封闭,每隔3层或10m设置一道200mm 警示带;(2)脚手架一切搭设应符合标准规范要求。
4、卸料平台卸料平台采用悬挑式钢平台,平台搭设应有专项设计方案,使用前应进行验收。
(1)悬挑主梁应使用整根槽钢(或工字钢),型号不得小于[20,两侧应分别设置前后两道斜拉钢丝绳,钢丝绳直径不小于Φ21.5,锚固端预埋Φ20U型环;(2)卸料平台底部应满铺脚手板,并固定牢固,与外架封闭严密;(3)设置不低于1.5m的防护栏杆,栏杆内侧设置硬质材料的挡板并刷红白警示漆,卸料平台应做限载标识牌;(4)卸料平台限载标识牌采用镀锌铁板或铝塑板或户外写真覆5mm发泡板制作,面层采用户外车贴,尺寸为450×300mm,固定于平台入口左侧上部。

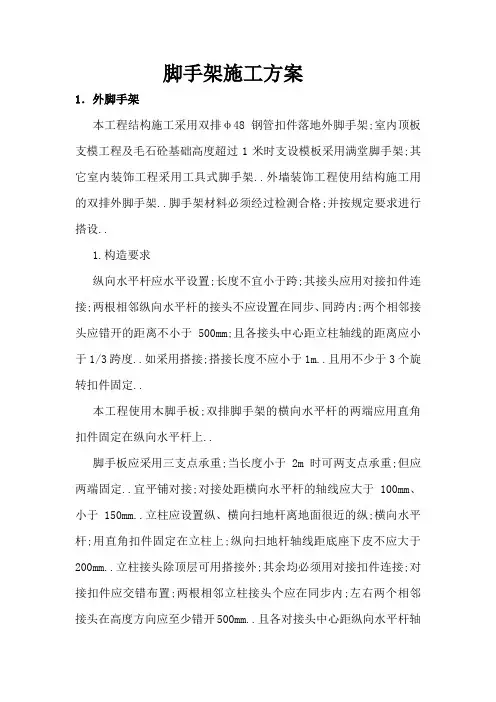

脚手架施工方案
脚手架施工方案1.外脚手架本工程结构施工采用双排φ48钢管扣件落地外脚手架;室内顶板支模工程及毛石砼基础高度超过1米时支设模板采用满堂脚手架;其它室内装饰工程采用工具式脚手架..外墙装饰工程使用结构施工用的双排外脚手架..脚手架材料必须经过检测合格;并按规定要求进行搭设..1.构造要求纵向水平杆应水平设置;长度不宜小于跨;其接头应用对接扣件连接;两根相邻纵向水平杆的接头不应设置在同步、同跨内;两个相邻接头应错开的距离不小于500mm;且各接头中心距立柱轴线的距离应小于1/3跨度..如采用搭接;搭接长度不应小于1m..且用不少于3个旋转扣件固定..本工程使用木脚手板;双排脚手架的横向水平杆的两端应用直角扣件固定在纵向水平杆上..脚手板应采用三支点承重;当长度小于2m时可两支点承重;但应两端固定..宜平铺对接;对接处距横向水平杆的轴线应大于100mm、小于150mm..立柱应设置纵、横向扫地杆离地面很近的纵;横向水平杆;用直角扣件固定在立柱上;纵向扫地杆轴线距底座下皮不应大于200mm..立柱接头除顶层可用搭接外;其余均必须用对接扣件连接;对接扣件应交错布置;两根相邻立柱接头个应在同步内;左右两个相邻接头在高度方向应至少错开500mm..且各对接头中心距纵向水平杆轴线小于1/3步距..搭接者搭接长度不小于1m;;至少用2个旋转扣件固定;扣件间距不小于800mm..立柱顶端应高出女儿墙1m;高出檐口1.5m..双立柱中付立柱的高度不应低于3步;钢管长度不小于6m..立柱必须用连墙件与建筑物连接;连墙件间距如下表所示..表7—1连墙件间距表每个连墙件抗风荷载的最大面积应小于40m2..连墙件宜靠近中心节点设置;偏离的最大距离应小于300mm..连墙件需从底步第一根纵向水平杆处开始设置;可呈梭形、方形、矩形布置..2.搭设要求为保证脚手架搭设过程中的稳定性;必须按施工组织设计中规定的搭设顺序进行搭设..脚手架必须配合施工进度搭设;一次搭设高度不应超过相邻连墙件以上二步;搭设高度应超出工作面1.5米..搭设完脚手架后须及时铺脚手板;按要求绑挂好平网和立网..安全网必须使用正规厂家的产品;须有合格证..每搭完一步脚手架后;应按规定校正立柱的垂直度、步距、柱距和排距..搭设立柱时;不同规格的钢管严禁混合使用..底部立杆需用不同长度的钢管;使相邻两根立柱的对接扣件错开至少500mm..竖第一节立柱时.每6跨临时设一根抛撑;待连件安装后再拆除..搭至有连墙件处时、应立即设置连墙件..对于纵向水平杆的搭设;除满足构造要求外;对于封闭型外脚手架的同一步纵向水平杆;必须四周交圈;用直角扣件与内外角柱固定;纵向水平杆应用直角扣件固定在立柱内侧..横向水平杆的搭设除满足构造要求外;对于双排脚手架具靠墙一端至墙装饰面的距离应小于100mm;对于单排脚手架;横向水平杆不应设置在设计上不允许留脚手眼的部位..扣件规格必须与钢管外径相同..螺栓拧紧扭力矩不应小于40N·m;亦不大于60N·m..在六级及六级以上大风和雾、雨、雪天应停止脚手架搭拆作业..在临街搭设的脚手架外侧应有防护措施、以防坠物伤人..脚手架不应在高、低压线下方搭设..脚手架外侧边缘外电架空线路外侧边缘的安全距离不应小于下表的规定..表7—2 脚手架外侧边缘距外电架空线路外侧边缘的安全距离表3.钢管脚手架搭设要点脚手架各杆件的间距和布置应按施工方案的规定进行搭设;其具体要求是:立杆垂直度偏差不得大于架高的1/200;相邻两根立杆的接头应错开50cm;并力求不在同一步内;顶端冒出脚手板面;不得大于12cm..横杆在每一面脚手架范围的纵向水平高低差不宜超过3cm;同一步外横杆的接头应相互错开;不宜在同一跨间内..剪刀撑的搭设是将一根外杆扣在立杆上;另一根斜杆扣在横杆的伸出部分;这样可以避免两根斜杆相交时把钢管别弯;斜杆两端扣件与立杆节点的距离不宜大于20cm..脚手架各杆件相交伸出端头;均应大于10cm;防止杆件滑脱..扣件的安装及注意事项:开口朝向;用于连接横杆的对接扣件;开口应朝架子内侧;螺栓向上;避免开口朝上;以防雨水进入..拧紧程度:装螺栓时应注意将根部放正和保持适当的拧紧程度;一般要求扭力矩控制在4-5Kgm为宜;最大不得超过6Kgm..2.内脚手架围护砌体和内墙抹灰均采用工具式脚手架..3.脚手架搭设1单位工程负责人应按施工组织设计中有关脚手架的要求;向架设和使用人员进行技术交底..应按规范的规定和施工组织设计的要求对钢管、扣件、脚手架等进行检查验收;不合格产品不得使用..2应清除搭设场地杂物;平整搭设场地;并使排水畅通..当脚手架基础下有设备基础、管沟时;在脚手架使用过程中不应开挖;否则必须采取加固措施..脚手架地基与基础的施工;必须根据脚手架搭设高度、搭设场地土质情况与现行国家标准地基与基础工程施工及验收规范GBJ202的有关规定进行..脚手架底座底面标高宜高于自然地坪50mm..3脚手架必须配合施工进度搭设;一次搭设高度不应超过相邻墙体以上二步;搭完一步脚手架后;应按规范的规定校正步距、纵距、横距及立杆的垂直度..1底座、垫板均应准确地放在定位线上;垫板宜采用长度不少于2跨、厚度不小于50mm的木垫板;也可采用槽钢..2严禁将外径48mm与51mm的钢管混合使用;相邻立杆的对接扣件不得在同一高度内;错开距离应符合规范的规定;开始搭设立杆时;应每隔6跨设置一根抛撑;直至连墙件安装稳定后;方可根据情况拆除;当搭至有连墙件的构造点时;在搭设完该处的立杆、纵向水平杆、横向水平杆后;应立即设置连墙件;顶层立杆搭接长度与立杆顶端伸出建筑物的高度应符合规范的规定..3纵向水平杆搭设应符合规范的构造规定;在封闭型脚手架的同一步中;纵向水平杆应四周交圈;用直角扣件与内外角部立杆固定..4横向水平杆搭设应符合规范的构造规定;双排脚手架横向水平杆的靠墙一端至墙装饰面的距离不宜大于100mm;5连墙件搭设应符合规范的构造规定..当脚手架施工操作层高出连墙件二步时;应采取临时稳定措施;直到上一层连墙件搭设完后方可根据情况拆除..连墙件、剪刀撑、横向斜撑等的搭设应符合规范的构造规定;并应随立杆、纵向和横向水平杆等同步搭设;各底层斜杆下端均必须支承在垫块或垫板上..6栏杆和挡脚板均应搭设在外立杆的内侧;上栏杆上皮高度应1.2mm;挡脚板高度不应小于180mm;中栏杆应居中设置..7脚手板应满铺、铺稳;离开墙面120--150mm;在拐角、斜道平台口处的脚手板;应与横向水平杆可靠连接;防止滑动;自顶层作业层的脚手板往下计;每隔12m满铺一层脚手板..4.脚手架搭设过程中的安全措施1根据国家城乡建设环境保护部规定;凡不宜从事高空作业人员;一律不准进行脚手架的架设工作;并禁止酒后作业..脚手架严禁与其它受力构件相搭接..2实行持证上岗;搭设过程中严格执行交接班手续;执行上、下岗检查制度..遇恶劣天气;如风暴、大雨后;应对脚手架认真检查;发现隐患及时排除..5.架子的拆除及安全措施脚手架使用完毕;在进行整体拆除工作前;应有施工负责人召集技术技监、操作班组对脚手架进行整体检查确认无严重损坏情况后;即可进行交底;布置拆除工作;如脚手架存在有严重隐患或损坏;应进行整段加固后;方可进行拆除..1拆除时由安全或技术监督部门必须派员现场进行监护指导..拆除现场必须设警戒区;张挂醒目的警戒标志;警戒区域内严禁非操作人员通行或在脚手架下方继续组织施工;地面监护人员必须履行职责..仔细检查吊运机械包括索具是否安全可靠;吊运机械不允许搭设在脚手架上;应另外设置..2如遇强风、雨、雪等特殊气候;不应进行脚手架的拆除;夜间实施拆除作业;应具备良好的照明..所有高处的作业人员;应严格按照高处作业的规定执行和遵守安全纪律;拆除工艺要求;并自设人员负责监督执行..3建筑物体内所有窗户必须关闭好;不允许向外开启或向外伸挑物件..拆除人员进入岗位后进行检查;加固松动部位;清除步层内尚留的材料;物件及垃圾块;所有清理物应安全输送至地面、严禁高处抛掷..所有连墙杆、斜拉杆、隔排措施;登高措施必须随脚手架步层拆除同步进行下降;不准先行拆除..4所有垫铺木板;应自外向里竖立、搬运、防止向外翻起后;板面垃圾物件直接从高处坠落伤人..当日完工后;应仔细检查岗位周围情况;不允许留有隐患;如发现留有隐患的部位;应及时进行修复或继续完成至一个程序;一个部位的结束;方可撤离岗位..施工单位盖章:2018年9月3日。
“脚手架”施工通用一般规定(2018.5)
5)脚手板的铺设应采用对接铺设或搭接铺设。 6)脚手板对接平铺时,接头处应设两根横向水平杆,脚手板外伸长度应 取130-150mm,两块脚手板外伸长度的和不应大于300mm。 7)脚手板搭接铺设时,接头应支在横向水平杆上,搭接长度不应小于 200mm,其伸出横向水平杆的长度不应小于100mm。
5、剪刀撑、横向斜撑 (1)双排脚手架应设置剪刀撑与横向斜撑,单排脚手架应设置剪刀撑。 (2)每道剪刀撑跨越立杆的根数应按下表的规定确定。
9、架体防护
(1)脚手架内侧必须用合格的密目式安全立网封闭。 (2)密目网设置在外排横立杆的里面,用12#-14#铅丝将网周边每隔45mm(环 扣间距)系牢在脚手管上,外立面张挂严密。
(3)脚手板应铺设牢靠、严实,并应用安全网双层兜底。 (4)施工层以下每隔10m应用安全网封闭。
10、脚手架检查与验收
④ 双杆窗口夹固式——方法同上,穿过洞口
的小横杆为上下或相邻的一对。
⑤ 单杆箍柱式——单根适长的小横杆紧贴结构柱
,用2根短钢管将其固定于柱侧;
⑥ 双杆箍柱式——用两根适长的水平横杆和2根短
钢管抱紧结构柱固定;
⑦ 埋件连固式——在砼墙体中埋设连墙件,
用扣件与脚手架立杆或大横杆固定;见图 a、图b。
⑧ 绑捆连固式——采用绑或挂的方式固定
一字形斜道
之字形斜道
8、作业层防护
(1)作业层、斜道的栏杆和挡脚板的搭设应符合下列规定: 1)栏杆和挡脚板均应搭设在外立杆的内侧; 2)上栏杆上皮高度应为1.2m; 3)挡脚板高度不应小于180mm; 4)中栏杆应均中设置 (2)脚手板的铺设应符合下列规定: 1)在拐角、斜道平台口处的脚手板,应用镀锌钢丝固定在横向水平杆上,防止滑 动。
《施工组织设计控制程序》Q/JH223·20001.25-2017
脚手架搭设标准
脚手架搭设标准
在进行脚手架搭设之前,首先需要做好充分的准备工作。
这包括对搭设现场的
环境进行全面的勘察和评估,确保搭设脚手架的地面平整、坚实,并且没有障碍物。
另外,还需要对搭设脚手架所需的材料和工具进行清点和准备,确保所有的材料和工具都齐全并且符合相关的安全标准。
在开始搭设脚手架之前,需要根据实际情况选择合适的脚手架类型和搭设方法。
根据搭设的高度和工作环境的特点,可以选择悬挑式脚手架、门式脚手架、悬臂式脚手架等不同类型的脚手架。
在选择脚手架类型的同时,还需要根据搭设的具体要求确定脚手架的搭设方法,包括搭设顺序、搭设步骤、搭设工艺等。
在搭设脚手架的过程中,需要严格遵守相关的安全标准和操作规程。
在搭设脚
手架之前,需要对搭设人员进行安全培训,确保他们具备相关的安全操作技能和意识。
在搭设过程中,需要严格按照脚手架搭设标准进行操作,确保脚手架的稳固和安全。
同时,还需要对搭设现场进行全面的安全检查,及时发现和排除安全隐患。
在脚手架搭设完成后,还需要进行相关的验收和记录工作。
对搭设的脚手架进
行全面的检查和测试,确保其符合相关的安全标准和质量要求。
同时,还需要对搭设过程中的相关数据和信息进行记录和整理,形成相应的档案和报告,为今后的维护和管理工作提供参考依据。
总的来说,脚手架搭设是一个复杂而又重要的工作,需要充分的准备工作、严
格的操作规程和全面的安全措施。
只有做到这些,才能确保脚手架的搭设工作顺利进行,并且保证搭设后的脚手架能够安全、稳固地支撑起工作平台,为工作人员提供一个安全、舒适的工作环境。
移动式脚手架搭设规范2018
移动式脚手架搭设规范2018一、工程概况本工程为移动式脚手架搭设项目,工程地点位于XXX市XXX区,工程性质为商业综合楼,共有建筑物一座,地上XX层,地下XX层,建筑高度XX米。
根据施工要求,采用移动式脚手架进行外墙施工及装修。
本施工方案依据《建筑施工脚手架安全技术统一标准》、《建筑施工临时设施设计规范》等相关规定编制。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织施工人员学习移动式脚手架搭设规范及安全技术要求,确保施工人员掌握相关知识和技能。
2. 根据建筑物的结构特点、施工要求及现场条件,编制详细的脚手架搭设方案,并经相关部门审核批准。
3. 对脚手架搭设人员进行安全技术交底,明确责任分工,确保施工安全。
4. 准备脚手架搭设图纸、施工方案、验收标准等相关资料。
(二)、物资准备工作1. 根据脚手架搭设图纸和工程量计算,编制主要材料需用量计划,如下:- 钢管:XX吨- 扣件:XX套- 脚手板:XX平方米- 安全网:XX平方米- 连接件:XX套2. 采购符合国家标准的优质材料,并办理材料验收、复验手续,确保材料质量。
3. 对进场材料进行分类堆放、标识,并做好防潮、防锈等措施。
4. 准备施工所需的工具、设备,如扳手、榔头、电焊机等,并确保设备性能良好。
5. 准备安全防护用品,如安全帽、安全带、防滑鞋等,并确保用品合格有效。
三、一般规定1. 本工程移动式脚手架搭设应遵循国家及地方相关法律法规、标准及规范,确保施工安全、环保、高效。
2. 脚手架搭设前,必须对建筑物进行详细检查,确保结构安全稳定,对存在安全隐患的部位进行加固处理。
3. 脚手架搭设过程中,应严格遵守施工方案及安全技术交底要求,不得擅自改动。
4. 脚手架搭设作业人员应具备相应的资质和操作技能,并持证上岗。
5. 脚手架搭设过程中,应定期进行安全检查,发现问题及时整改,确保脚手架使用安全。
6. 脚手架搭设材料应符合国家及行业标准,禁止使用不合格材料。
2018-2019-脚手架的搭设规范是什么-推荐word版 (12页)
本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==脚手架的搭设规范是什么在工地起高楼的时候都会搭上脚手架,这为了方便施工人员的施工,但是也要有规范地搭设,这样才能保证安全,下面是小编给大家整理的脚手架的搭设规范是什么,希望对大家有所帮助!脚手架的搭设规范是什么一、前言(1)建筑施工扣件式钢管外脚手架的搭设及施工管理,体现企业具有特色外脚手架形象及标准化施工能力,本标准依照国家和地方有关安全技术规范、编制了《建筑工程外脚手架搭设内标准》。
(2)本标准对外脚手架的立面形象、构造要求、搭设拆除、检查与验收、管理要求做出了具体陈述,并且对一些特殊部位的构造作法进行了细化,细化的部位主要包括:阳台处、飘窗处、外用电梯卸料平台处、电梯井及采光井内、建筑物阳角处等。
(3)本标准具体内容与国家、地方有关安全技术规范规定要求不符的,以国家、地方有关安全技术规范规定为准。
二、基本参数要求(1)钢管材质要求:钢管应采用国家标准GB/T13793或GB/T3091中规定的Q235普通钢管,型号宜采用Φ48.3×3.6mm(方案按Φ48×3.0mm计算),材料进场应提供产品合格证且进行验收,合格后方可投入使用。
(2)扣件进入施工现场应检查产品合格证,并应进行抽样复试,技术性能应符合国家标准《钢管脚手架扣件》的规定,扣件外观检查无裂纹,在螺栓拧紧力矩达到65N·m时,不得发生破坏。
(3)外架手架钢管必须进行防锈处理,除锈后刷一道防锈漆和两道面漆。
(4)木脚手板型号3000(6000)×200(250)×50,两端采用Φ1.6mm镀锌铁丝绑扎;钢筋网片式脚手架采用HPB235Φ6钢筋制作截面40mm间距,用Φ1.6mm镀锌铁丝固定在小横杆上。
3 钢管颜色(1)黄色油漆:脚手架立杆、大小横杆、纵横向扫地杆。
2018年-脚手架卸料平台搭设安全文明标准化基本要求
脚手架/卸料平台搭设安全文明标准化基本要求三维做法图1、落地式脚手架(1)搭设应符合规范要求,剪刀撑应连续设置,横杆露出架体外立面长度为100-150mm,每隔3层或10m设置一道200mm高警示带,固定于立杆外侧,警示带尺寸如下;(2)脚手架钢管表面涂刷黄色油漆,剪刀撑和警示带表面涂刷红白警示漆,脚手架内侧满挂绿色密目安全网,安全网封闭严密,张紧、无破损,颜色新亮;(3)脚手架外侧悬挂楼层提示牌。
脚手架基础脚手架拉结2、悬挑式脚手架(1)悬挑钢梁截面尺寸应经设计计算确定,不小于16号工字钢,工字钢涂刷红白警示漆;(2)脚手架钢管表面涂刷黄色油漆,剪刀撑和警示带表面涂刷红白警示漆,脚手架内侧满挂绿色密目安全网,安全网封闭严密,张紧、无破损,颜色新亮;(3)脚手架架体及悬挑梁固定符合规范要求,架体底层应采用硬质防护进行封闭,硬质防护底面涂刷黄色油漆,每隔3层或10m设置一道200mm警示带,固定于立杆外侧,当防护高度超过100m 时,每隔10m设置黄色密目安全网警示带,横杆露出架体外立面长度为100-150mm。
3、附着式升降脚手架(1)附着式升降脚手架应采用集成式,升降脚手架底层满铺硬质防护翻板,架体外排里侧采用金属网片或打孔轻质金属板全封闭,每隔3层或10m设置一道200mm警示带;(2)脚手架一切搭设应符合标准规范要求。
4、卸料平台卸料平台采用悬挑式钢平台,平台搭设应有专项设计方案,使用前应进行验收。
(1)悬挑主梁应使用整根槽钢(或工字钢),型号不得小于[20,两侧应分别设置前后两道斜拉钢丝绳,钢丝绳直径不小于Φ21.5,锚固端预埋Φ20U型环;(2)卸料平台底部应满铺脚手板,并固定牢固,与外架封闭严密;(3)设置不低于1.5m的防护栏杆,栏杆内侧设置硬质材料的挡板并刷红白警示漆,卸料平台应做限载标识牌;(4)卸料平台限载标识牌采用镀锌铁板或铝塑板或户外写真覆5mm发泡板制作,面层采用户外车贴,尺寸为450×300mm,固定于平台入口左侧上部。
2018年建筑施工扣件式钢管脚手架安全技术规范
2018年建筑施工扣件式钢管脚手架安全技术规范目录1 总则 (4)2 术语、符号 (4)2.1 术语 (4)2.2 符号 (6)3 构配件 (8)3.1 钢管 (8)3.2 扣件 (8)3.3 脚手板 (8)3.4 可调托撑 (9)3.5 悬挑脚手架用型钢 (9)4 荷载 (9)4.1 荷载分类 (9)4.2 荷载标准值 (10)4.3 荷载效应组合 (13)5 设计计算 (13)5.1 基本设计规定 (13)5.2 单、双排脚手架计算 (15)5.3 满堂脚手架计算 (19)5.4 满堂支撑架计算 (20)5.5 脚手架地基承载力计算 (21)5.6 型钢悬挑脚手架计算 (22)6 构造要求 (24)6.1 常用单、双排脚手架设计尺寸 (24)6.2 纵向水平杆、横向水平杆、脚手板 (25)6.3 立杆 (28)6.4 连墙件 (29)6.5 门洞 (30)6.6 剪刀撑与横向斜撑 (33)6.7 斜道 (34)6.8 满堂脚手架 (35)6.9 满堂支撑架 (37)7 施工 (42)7.1 施工准备 (42)7.2 地基与基础 (42)7.4 拆除 (45)8 检查与验收 (46)8.2 脚手架检查与验收 (49)9 安全管理 (54)附录A 计算用表 (56)附录B 钢管截面几何特性 (64)附录C 满堂脚手架与满堂支撑架立杆计算长度系数μ (65)附录D 构配件质量检查表 (68)1 总则1.0.1 为在扣件式钢管脚手架设计与施工中贯彻执行国家安全生产的方针政策,确保施工人员安全,做到技术先进、经济合理、安全适用,制定本规范。
1.0.2 本规范适用于房屋建筑工程和市政工程等施工用落地式单、双排扣件式钢管脚手架、满堂扣件式钢管脚手架、型钢悬挑扣件式钢管脚手架、满堂扣件式钢管支撑架的设计、施工及验收。
1.0.3 扣件式钢管脚手架施工前,应按本规范的规定对其结构构件与立杆地基承载力进行设计计算,并应编制专项施工方案。
建办质〔2018〕31号危险性较大的分部分项工程安全管理规定
住房城乡建设部办公厅关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知建办质〔2018〕31号各省、自治区住房城乡建设厅,北京市住房城乡建设委、天津市城乡建设委、上海市住房城乡建设管委、重庆市城乡建设委,新疆生产建设兵团住房城乡建设局:为贯彻实施《危险性较大的分部分项工程安全管理规定》(住房城乡建设部令第37号),进一步加强和规范房屋建筑和市政基础设施工程中危险性较大的分部分项工程(以下简称危大工程)安全管理,现将有关问题通知如下:一、关于危大工程范围危大工程范围详见附件1。
超过一定规模的危大工程范围详见附件2。
二、关于专项施工方案内容危大工程专项施工方案的主要内容应当包括:(一)工程概况:危大工程概况和特点、施工平面布置、施工要求和技术保证条件;(二)编制依据:相关法律、法规、规范性文件、标准、规范及施工图设计文件、施工组织设计等;(三)施工计划:包括施工进度计划、材料与设备计划;(四)施工工艺技术:技术参数、工艺流程、施工方法、操作要求、检查要求等;(五)施工安全保证措施:组织保障措施、技术措施、监测监控措施等;(六)施工管理及作业人员配备和分工:施工管理人员、专职安全生产管理人员、特种作业人员、其他作业人员等;(七)验收要求:验收标准、验收程序、验收内容、验收人员等;(八)应急处置措施;(九)计算书及相关施工图纸。
三、关于专家论证会参会人员超过一定规模的危大工程专项施工方案专家论证会的参会人员应当包括:(一)专家;(二)建设单位项目负责人;(三)有关勘察、设计单位项目技术负责人及相关人员;(四)总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员;(五)监理单位项目总监理工程师及专业监理工程师。
四、关于专家论证内容对于超过一定规模的危大工程专项施工方案,专家论证的主要内容应当包括:(一)专项施工方案内容是否完整、可行;(二)专项施工方案计算书和验算依据、施工图是否符合有关标准规范;(三)专项施工方案是否满足现场实际情况,并能够确保施工安全。
建办质(2018)31号文件
建办质〔2018〕31号住房城乡建设部办公厅关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知各省、自治区住房城乡建设厅,北京市住房城乡建设委、天津市城乡建设委、上海市住房城乡建设管委、重庆市城乡建设委,新疆生产建设兵团住房城乡建设局:为贯彻实施《危险性较大的分部分项工程安全管理规定》(住房城乡建设部令第37号),进一步加强和规范房屋建筑和市政基础设施工程中危险性较大的分部分项工程(以下简称危大工程)安全管理,现将有关问题通知如下:一、关于危大工程范围危大工程范围详见附件1.超过一定规模的危大工程范围详见附件2.二、关于专项施工方案内容危大工程专项施工方案的主要内容应当包括:(一)工程概况:危大工程概况和特点、施工平面布置、施工要求和技术保证条件;(二)编制依据:相关法律、法规、规范性文件、标准、规范及施工图设计文件、施工组织设计等;(三)施工计划:包括施工进度计划、材料与设备计划;(四)施工工艺技术:技术参数、工艺流程、施工方法、操作要求、检查要求等;(五)施工安全保证措施:组织保障措施、技术措施、监测监控措施等;(六)施工管理及作业人员配备和分工:施工管理人员、专职安全生产管理人员、特种作业人员、其他作业人员等;(七)验收要求:验收标准、验收程序、验收内容、验收人员等;(八)应急处置措施;(九)计算书及相关施工图纸。
三、关于专家论证会参会人员超过一定规模的危大工程专项施工方案专家论证会的参会人员应当包括:(一)专家;(二)建设单位项目负责人;(三)有关勘察、设计单位项目技术负责人及相关人员;(四)总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员;(五)监理单位项目总监理工程师及专业监理工程师。
四、关于专家论证内容对于超过一定规模的危大工程专项施工方案,专家论证的主要内容应当包括:(一)专项施工方案内容是否完整、可行;(二)专项施工方案计算书和验算依据、施工图是否符合有关标准规范;(三)专项施工方案是否满足现场实际情况,并能够确保施工安全。
建办质〔2018〕31号关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知
住房城乡建设部办公厅关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知建办质〔2018〕31号各省、自治区住房城乡建设厅,北京市住房城乡建设委、天津市城乡建设委、上海市住房城乡建设管委、重庆市城乡建设委,新疆生产建设兵团住房城乡建设局:为贯彻实施《危险性较大的分部分项工程安全管理规定》(住房城乡建设部令第37号),进一步加强和规范房屋建筑和市政基础设施工程中危险性较大的分部分项工程(以下简称危大工程)安全管理,现将有关问题通知如下:一、关于危大工程范围危大工程范围详见附件1。
超过一定规模的危大工程范围详见附件2。
二、关于专项施工方案内容危大工程专项施工方案的主要内容应当包括:(一)工程概况:危大工程概况和特点、施工平面布置、施工要求和技术保证条件;(二)编制依据:相关法律、法规、规范性文件、标准、规范及施工图设计文件、施工组织设计等;(三)施工计划:包括施工进度计划、材料与设备计划;(四)施工工艺技术:技术参数、工艺流程、施工方法、操作要求、检查要求等;(五)施工安全保证措施:组织保障措施、技术措施、监测监控措施等;(六)施工管理及作业人员配备和分工:施工管理人员、专职安全生产管理人员、特种作业人员、其他作业人员等;(七)验收要求:验收标准、验收程序、验收内容、验收人员等;(八)应急处置措施;(九)计算书及相关施工图纸。
三、关于专家论证会参会人员超过一定规模的危大工程专项施工方案专家论证会的参会人员应当包括:(一)专家;(二)建设单位项目负责人;(三)有关勘察、设计单位项目技术负责人及相关人员;(四)总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员;(五)监理单位项目总监理工程师及专业监理工程师。
四、关于专家论证内容对于超过一定规模的危大工程专项施工方案,专家论证的主要内容应当包括:(一)专项施工方案内容是否完整、可行;(二)专项施工方案计算书和验算依据、施工图是否符合有关标准规范;(三)专项施工方案是否满足现场实际情况,并能够确保施工安全。
建办质(2018)31号文件
建办质〔2018〕31号住房城乡建设部办公厅关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知各省、自治区住房城乡建设厅,北京市住房城乡建设委、天津市城乡建设委、上海市住房城乡建设管委、重庆市城乡建设委,新疆生产建设兵团住房城乡建设局:为贯彻实施《危险性较大的分部分项工程安全管理规定》(住房城乡建设部令第37号),进一步加强和规范房屋建筑和市政基础设施工程中危险性较大的分部分项工程(以下简称危大工程)安全管理,现将有关问题通知如下:一、关于危大工程范围危大工程范围详见附件1.超过一定规模的危大工程范围详见附件2.二、关于专项施工方案内容危大工程专项施工方案的主要内容应当包括:(一)工程概况:危大工程概况和特点、施工平面布置、施工要求和技术保证条件;(二)编制依据:相关法律、法规、规范性文件、标准、规范及施工图设计文件、施工组织设计等;(三)施工计划:包括施工进度计划、材料与设备计划;(四)施工工艺技术:技术参数、工艺流程、施工方法、操作要求、检查要求等;(五)施工安全保证措施:组织保障措施、技术措施、监测监控措施等;(六)施工管理及作业人员配备和分工:施工管理人员、专职安全生产管理人员、特种作业人员、其他作业人员等;(七)验收要求:验收标准、验收程序、验收内容、验收人员等;(八)应急处置措施;(九)计算书及相关施工图纸。
三、关于专家论证会参会人员超过一定规模的危大工程专项施工方案专家论证会的参会人员应当包括:(一)专家;(二)建设单位项目负责人;(三)有关勘察、设计单位项目技术负责人及相关人员;(四)总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员;(五)监理单位项目总监理工程师及专业监理工程师。
四、关于专家论证内容对于超过一定规模的危大工程专项施工方案,专家论证的主要内容应当包括:(一)专项施工方案内容是否完整、可行;(二)专项施工方案计算书和验算依据、施工图是否符合有关标准规范;(三)专项施工方案是否满足现场实际情况,并能够确保施工安全。
脚手架搭设规定及要求-常屹
架体与建筑结构拉结
1、脚手架高度在7m以下时,可采用设置抛撑方法以保持脚手架的稳定,当搭设 高度超过7m不便设置抛撑时,应与建筑物进行连接。 (1)脚手架与建筑物连接不但可以防止因风荷载而发生的向内或向外倾翻事故, 同时可以作为架体的中间约束,减小立杆的计算长度,提高承载能力,保证 脚手架的整体稳定性。 (2)连墙杆的间距,一般应按表中规定距离设置。当脚手架搭设高度较高需要 缩小连墙杆间距时,减少垂直间距比缩小水平间距更为有效,从脚手架荷载 载试验中看,连墙杆按二步三跨设置比三步二跨设置时,承载能力提高7%。 (3)连墙杆应靠近节点并从底层第一步大横杆处开始设置。 ( 4)连墙杆宜靠近主节点设置,距主节点不应大于300mm。 2、连墙杆必须与建筑结构部位连接,以确保承载能力。 (1)连墙杆位置应在施工方案中确定,并绘制作法详图,不得在作业中随意设 置。严禁在脚手架使用期间拆除连墙杆。 (2)连墙杆与建筑物连接作法可作成柔性连接或刚性连接。柔性连接可在墙体 内预埋φ8钢筋环,用双股8号(φ4)铅丝与架体拉接的同时增加支顶措施, 限制脚手架里外两侧变形。当脚手架搭设高度超过24m时,不准采用柔性连 接。 (3)在搭设脚手架时,连墙杆应与其他杆件同步搭设;在拆除脚手架时,应在 其他杆件拆到连墙杆高度时,最后拆除连墙杆。最后一道连墙杆拆除前,应 先设置抛撑后,再拆连墙杆,以确保脚手架拆除过程中的稳定性。
现场常见不规范脚手架图片
搭接杆未按标准申出长度小于100MM
现场常见不规范脚手架图片
用铅丝绑扎
现场常见不规范脚手架图片
使用弯曲架杆
现场常见不规范脚手架图片
同步同跨内的对接头未错开500MM
现场常见不规范脚手架图片
未考虑防护地面
现场常见不规范脚手架图片
2018年-脚手架卸料平台搭设安全文明标准化基本要求
脚手架/卸料平台搭设安全文明标准化基本要求三维做法图1、落地式脚手架(1)搭设应符合规范要求,剪刀撑应连续设置,横杆露出架体外立面长度为100-150mm,每隔3层或10m设置一道200mm高警示带,固定于立杆外侧,警示带尺寸如下;(2)脚手架钢管表面涂刷黄色油漆,剪刀撑和警示带表面涂刷红白警示漆,脚手架内侧满挂绿色密目安全网,安全网封闭严密,张紧、无破损,颜色新亮;(3)脚手架外侧悬挂楼层提示牌。
脚手架基础页脚内容1脚手架拉结2、悬挑式脚手架(1)悬挑钢梁截面尺寸应经设计计算确定,不小于16号工字钢,工字钢涂刷红白警示漆;(2)脚手架钢管表面涂刷黄色油漆,剪刀撑和警示带表面涂刷红白警示漆,脚手架内侧满挂绿色密目安全网,安全网封闭严密,张紧、无破损,颜色新亮;(3)脚手架架体及悬挑梁固定符合规范要求,架体底层应采用硬质防护进行封闭,硬质防护底面涂刷黄色油漆,每隔3层或10m设置一道200mm警示带,固定于立杆外侧,当防护高度超过100m时,每隔10m设置黄色密目安全网警示带,横杆露出架体外立面长度为100-150mm。
页脚内容2页脚内容3页脚内容4页脚内容53、附着式升降脚手架(1)附着式升降脚手架应采用集成式,升降脚手架底层满铺硬质防护翻板,架体外排里侧采用金属网片或打孔轻质金属板全封闭,每隔3层或10m设置一道200mm警示带;(2)脚手架一切搭设应符合标准规范要求。
4、卸料平台卸料平台采用悬挑式钢平台,平台搭设应有专项设计方案,使用前应进行验收。
(1)悬挑主梁应使用整根槽钢(或工字钢),型号不得小于[20,两侧应分别设置前后两道斜拉钢丝绳,钢丝绳直径不小于Φ21.5,锚固端预埋Φ20U型环;(2)卸料平台底部应满铺脚手板,并固定牢固,与外架封闭严密;(3)设置不低于1.5m的防护栏杆,栏杆内侧设置硬质材料的挡板并刷红白警示漆,卸料平台应做限载标识牌;(4)卸料平台限载标识牌采用镀锌铁板或铝塑板或户外写真覆5mm发泡板制作,面层采用户外车贴,尺寸为450×300mm,固定于平台入口左侧上部。
关于实施《危大分部分项工程安全管理规定》的通知(建办质〔2018〕31号)
索 引 号:000013338/2018-00134 主题信息:工程质量安全发文单位:中华人民共和国住房和城乡建设部办公厅 生成日期:2018年05月17日住房城乡建设部办公厅关于实施《危险性较大的分部分项文件名称:有 效 期:工程安全管理规定》有关问题的通知文 号:建办质〔2018〕31号 主 题 词:住房城乡建设部办公厅关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知各省、自治区住房城乡建设厅,北京市住房城乡建设委、天津市城乡建设委、上海市住房城乡建设管委、重庆市城乡建设委,新疆生产建设兵团住房城乡建设局: 为贯彻实施《危险性较大的分部分项工程安全管理规定》(住房城乡建设部令第37号),进一步加强和规范房屋建筑和市政基础设施工程中危险性较大的分部分项工程(以下简称危大工程)安全管理,现将有关问题通知如下:一、关于危大工程范围危大工程范围详见附件1。
超过一定规模的危大工程范围详见附件2。
二、关于专项施工方案内容危大工程专项施工方案的主要内容应当包括:(一)工程概况:危大工程概况和特点、施工平面布置、施工要求和技术保证条件;(二)编制依据:相关法律、法规、规范性文件、标准、规范及施工图设计文件、施工组织设计等;(三)施工计划:包括施工进度计划、材料与设备计划;(四)施工工艺技术:技术参数、工艺流程、施工方法、操作要求、检查要求等;(五)施工安全保证措施:组织保障措施、技术措施、监测监控措施等;(六)施工管理及作业人员配备和分工:施工管理人员、专职安全生产管理人员、特种作业人员、其他作业人员等;(七)验收要求:验收标准、验收程序、验收内容、验收人员等;(八)应急处置措施;(九)计算书及相关施工图纸。
三、关于专家论证会参会人员超过一定规模的危大工程专项施工方案专家论证会的参会人员应当包括:(一)专家;(二)建设单位项目负责人;(三)有关勘察、设计单位项目技术负责人及相关人员;(四)总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员;(五)监理单位项目总监理工程师及专业监理工程师。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4.8 脚手架及承重平台4.8.1 通用规定1 脚手架搭、拆人员必须经过培训考核合格,取得特种作业人员操作证。
对脚手架搭拆单位有资质要求时,应按相关规定执行。
2 脚手架搭拆作业人员应无妨碍所从事工作的生理缺陷和禁忌症。
非专业工种人员不得搭、拆脚手架。
搭设脚手架时作业人员应挂好安全带,穿防滑鞋,递杆、撑杆作业人员应密切配合。
3 脚手架搭拆应有经过审批的专项施工方案和安全技术措施。
脚手架载荷一般不超过270kg/㎡。
承重平台、特殊形式脚手架或设计载荷大于270kg/㎡时应进行设计、载荷计算,计算时宜附图说明。
4 特殊脚手架和承重平台应由专业技术人员按国家现行标准进行受力计算并设计。
在建(构)筑物上搭设脚手架、承重平台应验算建(构)筑物的强度。
5 超高、超重、大跨度的脚手架搭拆措施应编制专项安全技术措施。
6 脚手架不得钢、木、竹混搭,不同外径的钢管严禁混合使用。
脚手管、杆上严禁打孔。
7 扣件式钢脚手架材料1)脚手架钢管宜采用Φ48.3×3.6 钢管,长度以4m~6.5m及2.1m~2.8m为宜。
凡弯曲、压扁、有裂纹或已严重锈蚀的钢管,严禁使用。
2)扣件应有出厂合格证,在螺栓拧紧扭力矩达到65N·m 时,不得发生破坏。
凡有脆裂、变形或滑丝的,严禁使用。
3)钢脚手板应用厚2mm~3mm的A3钢板,规格以长度为1.5m~3.6m、宽度为230mm~250mm、肋高为50mm的为宜。
板的两端应有连接装置,板面应有防滑孔。
凡有裂纹、扭曲的不得使用。
10 脚手架材料、各构配件使用前应进行验收,验收结果应符合国家现行标准。
新进场材料、构配件须有厂家质量证明材料,严禁使用不合格的材料、构配件。
11 经检验合格的构配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。
12 脚手架、承重平台搭拆施工区周围应设围栏或警示标志,设专人监护,严禁无关人员入内。
13 临近道路搭设脚手架时,外侧应有防止坠物伤人的防护措施。
14 脚手架搭设处地基必须稳固,承载力达不到要求时应进行地基处理;搭设前应清除地面杂物,排水畅通,经验收合格后方可搭设。
15 严禁将电缆桥架、仪表管等作为脚手架或作业平台支承点。
16 脚手架的立杆应垂直,底部应设置扫地杆。
钢管立杆底部应设置金属底座或垫木。
17 脚手架的立杆间距不得大于2m,大横杆间距不得大于1.2m,小横杆间距不得大于1.5m。
18 钢管立杆、大横杆的接头应错开,横杆搭接长度不得小于500mm,承插式的管接头插接长度不得小于80mm;水平承插式接头应有穿销并用扣件连接,不得用铁丝或绳子绑扎。
20 脚手板的铺设1)脚手板应满铺,不应有空隙和探头板。
脚手板与墙面的间距不得大于200mm。
2)脚手板的搭接长度不得小于200mm。
对头搭接处应设双排小横杆。
双排小横杆的间距不得大于200mm。
3)在架子拐弯处,脚手板应交错搭接。
4)脚手板应铺设平稳并绑牢,不平处用木块垫平并钉牢,严禁垫砖。
5)在架子上翻脚手板时,应由两人从里向外按顺序进行。
工作时必须挂好安全带,下方应设安全网。
21 脚手架的外侧、斜道和平台应搭设由上下两道横杆及栏杆组成的防护栏杆。
上杆离地高度1.2m,下杆离地高度500mm~600mm,并设180mm高的挡脚板或设防护立网;里脚手的高度应低于外墙200mm。
22 斜道板、跳板的坡度不得大于1:3,宽度不得小于1.5m,并应钉防滑条。
防滑条的间距不得大于300mm。
23 采用直立爬梯时梯档应绑扎牢固,间距不大于300mm。
严禁手中拿物攀登。
不得在梯子上运送、传递材料及物品。
直立爬梯的高度超过2m时应使用攀登自锁器。
25 在通道及扶梯处的脚手架横杆不得阻碍通行。
阻碍通行时应抬高并加固。
在搬运器材的或有车辆通行的通道处的脚手架,立柱应设围栏并挂警示牌。
26 盘扣式、碗扣式脚手架插销连接应有防滑脱措施。
27 脚手架最高点在施工现场避雷设施保护范围以外时,24m及以上钢管脚手架应安装避雷装置。
附近有架空线路时,应符合表4.8.1的规定并采取可靠的隔离防护措施。
28 脚手架搭设完成后,宜使用检定合格的扭力扳手检查扣件紧固力矩,抽检数量应符合国家现行标准。
29 搭设好的脚手架应经相关管理部门及使用单位验收合格并挂牌后方可使用,使用中应定期检查和维护。
30 脚手架使用期间,严禁拆除主节点处的纵、横向水平杆,纵、横向扫地杆,连墙件等。
31 脚手架应在大风、暴雨后及解冻期加强检查。
长期停用的脚手架,在恢复使用前应经检查、重新验收合格后方可使用。
32 严禁超负荷使用脚手架及承重平台;严禁将脚手架、承重平台作为重物支点、悬挂吊点、牵拉承力点。
33 不得将模板支架、缆风绳、泵送混凝土和砂浆的输送管等固定在架体上;严禁拆除或移动架体上安全防护设施。
34 夜间不宜进行脚手架、承重平台搭拆作业。
35 当有六级及以上强风、雾霾、雨或雪天气时应停止脚手架、承重平台搭拆作业。
雨、雪后上架作业应有防滑措施,并应及时清扫积雪。
36 脚手架拆除前应清除脚手架上杂物及地面障碍物。
37 脚手架拆除前应全面检查扣件连接、连墙件及支撑体系,不符合要求时严禁拆除,采取可靠的措施后方可拆除。
38 拆除脚手架应按自上而下的顺序进行,严禁上下同时作业或将脚手架整体推倒。
连墙件或拉结点(改)应随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;拆下的构配件必须及时集中运至地面,严禁抛扔。
39 不得在脚手架、承重平台基础及其邻近处进行挖掘作业,必须进行时应采取可靠安全措施。
4.8.2 扣件式钢管脚手架应符合下列规定:1 脚手架的两端、转角处以及每隔6根~7根立杆,应设支杆及剪刀撑。
支杆和剪刀撑与地面的夹角不得大于60°。
架子高度在7m以上或无法设支杆时,竖向每隔4m、横向每隔7m必须与建(构)筑物连接牢固。
2 脚手架垫板、底座应平稳铺放,不得悬空。
3 立柱上的对接扣件应交错布置,两个相邻立柱接头不应设在同步同跨内,两相邻立柱接头在高度方向错开的距离不应小于500mm。
4 纵、横向水平杆对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm,并应避免设在纵向水平杆的跨中。
5 架体连墙件和拉结点应均匀布置。
6 剪刀撑、横向支撑应随立柱、纵横向水平杆等同步搭设。
每道剪刀撑跨越立柱的根数宜在5~7根之间。
每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角宜在45°~60°之间。
7 扣件规格必须与钢管外径相同,各杆件端头伸出扣件盖板边缘的长度不应小于100mm。
8 当脚手架采取分段、分立面拆除时,对不拆除的脚手架两端,应先设置连墙件和横向支撑加固。
9 扣件式钢管满堂脚手架1)搭设高度不宜超过36m,施工层不得超过1层。
2)高宽比不宜大于3。
当高宽比大于2时,应在架体外侧四周设置连墙件与周边结构拉结;当无法设置连墙件时,应采取钢丝绳张拉等固定措施。
3)局部承受集中荷载时,应复核实际荷载,采取局部加固措施。
4)操作层支撑脚手板的水平杆间距不应大于1/2 跨距。
5)满堂脚手架设爬梯时,爬梯踏步间距不得大于300mm。
4.8.3 门式钢管脚手架应符合下列规定:1 门式脚手架应有产品质量合格证,各项指标及搭设程序应符合 JGJ 128《建筑施工门式钢管脚手架安全技术规范》的规定。
2 不同型号的门架与配件严禁混合使用。
3 门式脚手架各连接部位应锁牢,并扣紧防脱机构。
4 当脚手架搭设高度超过24m时,在脚手架全外侧立面上必须设置连续剪刀撑。
5 搭设时,交叉支撑、脚手板应与门架同时安装,连接门架的锁臂、挂钩必须处于锁住状态。
6 连墙件的安装必须随脚手架搭设同步进行,严禁滞后安装。
当脚手架操作层高出相邻连墙件以上两步时,在连墙件安装完毕前必须采用确保脚手架稳定的临时拉结措施。
7 拆卸连接部件时,应先将止退装置旋转至开启位置,然后拆除,不得硬拉,严禁敲击。
拆除作业中,严禁使用手锤等硬物击打、撬别。
8 拆卸的门架与配件、加固杆等不得集中堆放在未拆架体上。
9 装卸物料时应避免对门式脚手架或范本支架的偏装、振动和冲击。
10 门式钢管满堂脚手架应符合下列规定:1)门架跨距和间距应根据实际荷载计算确定,门架净间距不宜超过1.2m。
2)高宽比不应大于4,搭设高度不宜超过30m。
对高宽比大于2的满堂脚手架,宜采取缆风绳或连墙件等固定措施。
3)门架立杆上宜设置托座和托梁,托梁应具有足够的抗弯强度和刚度。
4)每步门架两侧立杆上应设置纵向、横向水平加固杆,采用扣件与门架立杆扣紧。
5)架体应连续设置竖向剪刀撑。
4.8.4 碗扣式钢管脚手架应符合下列规定:1 严禁使用接长钢管搭设脚手架。
2 土壤地基上的立杆应采用可调底座。
3 架体竖向应沿高度方向连续设置专用斜杆或八字撑,专用斜杆两端应固定在纵横向水平杆的碗扣节点处,专用斜杆或八字型斜撑的设置角度应符合规范要求。
4 脚手架内外侧加挑梁时,挑梁范围内只允许承受人行荷载,严禁堆放物料。
5 连墙件应随架体及时设置,严禁任意拆除。
4.8.5 承插型盘扣式钢管脚手架符合下列规定:1 主要构配件种类、规格、材质、质量标准、地基承载力计算应符合JGJ 231《建筑施工承插型盘扣式钢管支架安全技术规程》的要求。
2 装修脚手架同时作业不宜超过3层,结构脚手架同时作业不宜超过2层。
3 双排脚手架的连墙件必须采用可承受拉压荷载的刚性杆件,连墙件与脚手架立面及墙体应保持垂直,同一层连墙件应在同一平面,水平间距不应大于3跨;连墙件应设置在有水平杆的盘扣节点旁。
4 当双排脚手架下部暂不能搭设连墙件时,应用扣件钢管搭设抛撑。
抛撑杆与地面的倾角应在45°~60°之间。
5 直接支承在土体上的模板支架及脚手架,立杆底部应设置可调底座,土体应采取压实、铺设块石或浇筑混凝土垫层等加固措施,也可在立杆底部垫设垫板,垫板的长度不宜少于2跨。
6 应对连墙件、立杆基础、可调底座、斜杆和剪刀撑等进行经常性检查。
4.8.6 碗扣式、盘扣式满堂脚手架应符合下列规定:1 应根据支架的形式加设水平、竖向斜杆和剪刀撑,并与周边结构形成可靠拉结。
2 长条状的独立高大模板支架,架体总高度与宽度之比不应大于3。
3 模板支架应设置扫地水平杆,与周围已建成的结构可靠连接或加设抛撑固定。
4.8.7 悬挑式脚手架应符合下列规定:1 搭拆应符合扣件式脚手架相关规定。
一次悬挑脚手架高度不宜超过20m。
2 悬挑梁应选用双轴对称截面的型钢,选用的热轧型钢、钢板等应符合现行国家标准GB/T 700《碳素结构钢》和GB/T 1591《低合金高强度结构钢》的规定。
3 制作悬挑承力架的材料应有产品合格证、质量检验报告等质量证明文件;构件焊缝的高度和长度应满足设计要求,不得有焊接裂缝、构件变形、锈蚀等缺陷。
