可编辑修改精选全文完整版总体施工方案及总进度计划1. 总体施工方案说明整个设计施工过程可分为:设计阶段、材料供应阶段、生产加工阶段、现场安装阶段及验收阶段。

若我司中标,我司即在当日开始本工程的施工图的细化设计工作,确定各立面分格尺寸,进行下料定货,进行生产、加工。

2001 年12 月17 日开始,我司将派入施工人员进入现场进行埋件的处理工作,直至土建封顶。

之后进行转接件的安装,在春节前结束。

从2002 年3 月1 日开始,进行单元板块的吊装。

同时,框架幕墙也开始相继安装。

1.1 幕墙的加工、组装、运输及现场存放我公司现在在沈阳、上海、成都设有三个加工基地,每个加工基地都配有型材加工中心、铝板加工中心、玻璃加工中心等进口电脑数控设备,总数量达数百台。

公司的产品已实现全部工厂化生产,所有组件、部件均在工厂内完成。

因此不在现场设置加工厂,现场只是安装。

总包单位所提供的场地,我司只做为各种材料及各种部件的存放场所。

不过,本工程单元幕墙为结构形式比较特殊,板块比较大,重量达一吨以上,对放置方向又有严格要求,所以不适合长途运输。

为此,我们使用北京的组装厂,单元幕墙所有组件、部件加工完成后,运输到北京组装厂后再行组装。

设在北京的组装厂与加工基地具有同样的质量保证措施和控制程序,产品质量可以保证。

单元组装生产线见示意图。

对于运输,我司拥有自己的车队,并有完备的载运设施和防护措施,因此能够保证加工后的产品能够安全、顺利、完好地到达目的地。

对于框架幕墙部分,直接从加工基地运输到施工现场,单元幕墙部件则到北京组装厂。

对于单元板块的运输,我们为本工程特别设计了一种A 形转运架,单元板块为竖向放置,与A 形架进行可靠的螺栓连接,使板块处于模拟的幕墙悬挂状态,并做可靠的弹性接触设置,保证在运输过程中不损坏。

A 形架大小根据板块和车型设计,可运输4-8 个单元板块。

见示意图。

在板块进入现场后,我们对地面上的平面运输、板块的垂直运输及板块楼层内的平面运输均进行了考虑。

幕墙工程方案分析报告

幕墙工程方案分析报告

幕墙工程方案分析报告一、项目背景分析幕墙是指建筑外墙的一种装饰和防护结构,主要由铝合金型材和玻璃等构件组成。

作为建筑外墙最重要的一部分,幕墙对建筑的外观、节能、采光等方面起着至关重要的作用。

在现代建筑中,幕墙已成为标志性的装饰元素之一,其设计、施工与维护对建筑的整体效果有着重要的影响。

在当前的建筑市场中,随着城市建设和建筑技术的不断进步,幕墙工程在建筑行业中扮演着越来越重要的角色。

我们公司作为一家专业的幕墙工程设计和施工企业,一直致力于为广大客户提供高质量的幕墙工程解决方案,满足客户对建筑外观、环保和能源节约方面的需求。

二、项目需求分析本次幕墙工程是某大型商业综合体的幕墙改造项目。

商业综合体是一个大型的综合性商业建筑,其中包括购物中心、办公楼、酒店等多种功能。

该商业综合体的幕墙原有的设计和材料已经过时,需要进行重新设计和改造。

由于商业综合体的建筑面积较大,且结构复杂,因此对幕墙改造项目的技术要求非常高,需要对幕墙工程的设计和施工进行深入的分析和研究。

客户对本次幕墙改造项目的需求主要包括:一是改造后的幕墙要与整体建筑风格和氛围相匹配,提升建筑外观的美观性和现代感;二是改造后的幕墙要具有良好的保温和隔热效果,提高建筑整体的能源利用效率;三是改造后的幕墙要具有良好的采光性能,提高室内采光质量和舒适度。

在满足以上需求的同时,客户还提出了以下具体要求:一是改造后的幕墙要使用高质量、环保的材料,确保工程的安全和持久性;二是改造后的幕墙要具有良好的防水和防风性能,保障建筑的使用安全和持续运行;三是改造后的幕墙要符合当地的相关建筑法规和标准,保证工程的合法性和规范性。

三、方案设计分析为了满足客户对幕墙改造项目的需求和要求,我们公司从幕墙设计、材料选择、施工工艺和维护管理等方面进行了深入的分析和研究,提出了以下方案设计:1、幕墙设计在幕墙设计方面,我们首先对商业综合体的建筑风格和氛围进行了全面的把握和分析,结合现代建筑的设计理念和技术手段,确定了改造后的幕墙的整体设计风格。

明框玻璃幕墙施工方案

明框玻璃幕墙施工方案

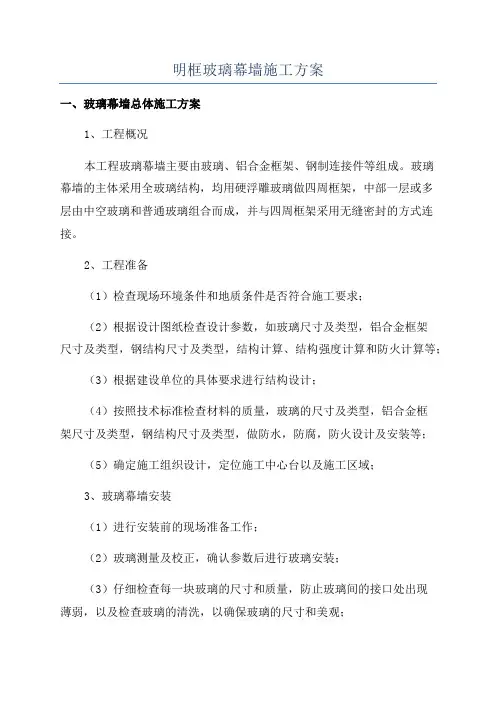

明框玻璃幕墙施工方案
一、玻璃幕墙总体施工方案
1、工程概况
本工程玻璃幕墙主要由玻璃、铝合金框架、钢制连接件等组成。

玻璃
幕墙的主体采用全玻璃结构,均用硬浮雕玻璃做四周框架,中部一层或多
层由中空玻璃和普通玻璃组合而成,并与四周框架采用无缝密封的方式连接。

2、工程准备
(1)检查现场环境条件和地质条件是否符合施工要求;
(2)根据设计图纸检查设计参数,如玻璃尺寸及类型,铝合金框架
尺寸及类型,钢结构尺寸及类型,结构计算、结构强度计算和防火计算等;
(3)根据建设单位的具体要求进行结构设计;
(4)按照技术标准检查材料的质量,玻璃的尺寸及类型,铝合金框
架尺寸及类型,钢结构尺寸及类型,做防水,防腐,防火设计及安装等;
(5)确定施工组织设计,定位施工中心台以及施工区域;
3、玻璃幕墙安装
(1)进行安装前的现场准备工作;
(2)玻璃测量及校正,确认参数后进行玻璃安装;
(3)仔细检查每一块玻璃的尺寸和质量,防止玻璃间的接口处出现
薄弱,以及检查玻璃的清洗,以确保玻璃的尺寸和美观;。

幕墙工程方案施工总体部署

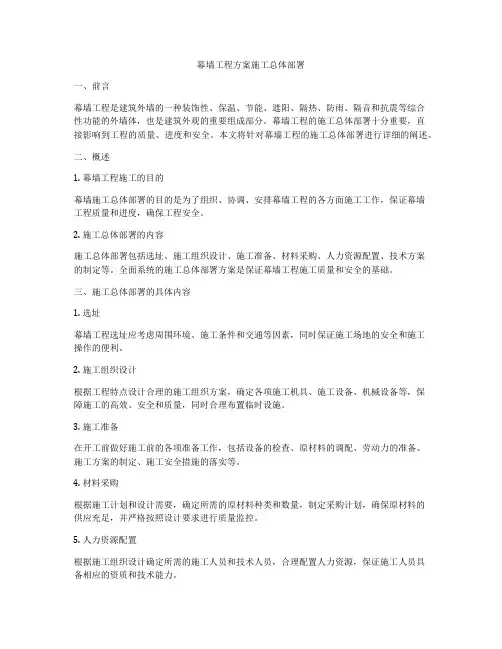

幕墙工程方案施工总体部署

幕墙工程方案施工总体部署一、前言幕墙工程是建筑外墙的一种装饰性、保温、节能、遮阳、隔热、防雨、隔音和抗震等综合性功能的外墙体,也是建筑外观的重要组成部分。

幕墙工程的施工总体部署十分重要,直接影响到工程的质量、进度和安全。

本文将针对幕墙工程的施工总体部署进行详细的阐述。

二、概述1. 幕墙工程施工的目的幕墙施工总体部署的目的是为了组织、协调、安排幕墙工程的各方面施工工作,保证幕墙工程质量和进度,确保工程安全。

2. 施工总体部署的内容施工总体部署包括选址、施工组织设计、施工准备、材料采购、人力资源配置、技术方案的制定等。

全面系统的施工总体部署方案是保证幕墙工程施工质量和安全的基础。

三、施工总体部署的具体内容1. 选址幕墙工程选址应考虑周围环境、施工条件和交通等因素,同时保证施工场地的安全和施工操作的便利。

2. 施工组织设计根据工程特点设计合理的施工组织方案,确定各项施工机具、施工设备、机械设备等,保障施工的高效、安全和质量,同时合理布置临时设施。

3. 施工准备在开工前做好施工前的各项准备工作,包括设备的检查、原材料的调配、劳动力的准备、施工方案的制定、施工安全措施的落实等。

4. 材料采购根据施工计划和设计需要,确定所需的原材料种类和数量,制定采购计划,确保原材料的供应充足,并严格按照设计要求进行质量监控。

5. 人力资源配置根据施工组织设计确定所需的施工人员和技术人员,合理配置人力资源,保证施工人员具备相应的资质和技术能力。

6. 技术方案的制定根据设计图纸和相关规范,制定幕墙工程的施工工艺和技术方案,包括施工顺序、操作要求、安全措施等,制定合理的施工进度计划,并进行技术交底。

四、施工总体部署的实施1. 严格执行施工总体部署方案施工总体部署方案要经过相关技术管理人员的批准后方可实施,在实施过程中要严格按照方案要求进行操作,如有必要时及时调整。

2. 加强协作和沟通施工总体部署需要各个部门之间密切配合,加强沟通和协作,确保信息流畅,随时掌握施工进展情况和存在的问题,及时协调解决。

玻璃幕墙工程施工组织设计方案

玻璃幕墙工程施工组织设计方案

玻璃幕墙工程施工组织设计方案一、工程概况某金融企业的幕墙工程由主楼及裙楼两部分构成,面积约3000m2,幕墙装饰的形式由铝板幕墙与玻璃幕墙、点式玻璃幕墙及石材幕墙相结合。

裙楼要紧用黑色石材包封,在首层营业厅入口处使用点式玻璃幕墙,主楼则用铝板墙与玻璃幕墙垂直相间。

外墙装饰使用坚实轻巧、质感柔与的单层铝板,与光亮、明快、变幻的玻璃组合,线条清晰、活跃。

使整栋建筑表现出雄伟与豪华的现代气派,显示出金融企业的雄厚实力与蓬勃进展的气势。

金融企业大楼作为城市建筑的构成部分,它的外墙装饰效果对城市环境有很重要的一面,同时也显示出金融企业的实力,作为施工单位而言,质量与使用安全则更为重要。

1、玻璃幕墙面积约m2,使用140系列全隐框结构,立柱使用双支座结构,玻璃使用6mm+9A+6厚钢化中空玻璃。

2、铝板幕墙面积约m2,铝板幕墙使用50系列铝板墙专用型材,经济合理,安装方便。

铝板墙的立柱使用连续梁结构,墙体中间用穿墙螺栓做支座。

3、60系列塑钢推拉窗4、104系列明框玻璃幕墙5、全玻璃幕墙二、施工步骤与施工工艺三、施工进度表(约80天)一、设计与施工务必遵照的规范1、《钢结构设计规范》GBJ17-882、《钢结构工程验收规范》GBJ50205-953、《建筑幕墙》JG3035-964、《玻璃幕墙工程技术规范》JGJ102-96三、施工条件四、施工方案(一)施工顺序1、现场:1)测量放线→2)“七字底板”的安装→3)底板处理:种全牙螺栓,移位位置补底板→4)铝加工型材(工厂车间)→5)2、复检:加固脚手架,对现场材料清理排放,对垂直运输材料作全面运输程序。

(二)施工方法五、质量要求与管理1、材料准备:对架管、构件、安全网按规定进行验收;2、基础验收,立杆定位防线;3、搭设进度操纵(配合施工进度一次搭设高度不应超过相邻连墙件以上两步);4、搭设质量要求:①、立杆、是平杆要求横平竖直,杆件搭接符合要求;②、扣件拧紧力矩要求,扣件位置符合要求;③、脚手板安装固定符合要求;④、安全防护的做法与要求;a、外立杆内侧用密目式安全网全封闭;b、作业层与通道两侧设1.2m高栏杆,下设不低于18mm的挡脚板。

酒店幕墙工程施工方案范本

酒店幕墙工程施工方案范本

酒店幕墙工程施工方案范本一、项目概况酒店幕墙工程是指对酒店建筑外墙进行幕墙改造或新建幕墙,以提升酒店的外观形象和功能效果。

本方案拟针对某酒店进行幕墙工程施工,以达到提升酒店整体品质和形象的目的。

二、工程内容1. 幕墙改造范围:对酒店建筑外墙现有幕墙进行改造,包括幕墙结构、玻璃、铝材等的更换和加固。

2. 幕墙新建范围:对酒店建筑未设幕墙的外墙进行新建幕墙设计和施工,包括幕墙结构、玻璃、铝材等的安装及调试。

三、施工准备1. 确定施工队伍:选派经验丰富的幕墙工程师和施工队伍,确保施工质量。

2. 确定施工方案:根据酒店幕墙工程施工要求,制定详细的施工方案和工序计划。

3. 采购材料和设备:根据实际需要采购符合标准的幕墙材料和设备,确保施工质量和进度。

4. 安全防护措施:制定安全施工方案,严格执行施工现场安全管理规定,确保施工期间的安全。

四、施工流程1. 确认设计图纸:施工前对设计图纸进行核对确认,确保施工符合设计要求。

2. 筑前会议:组织施工人员进行筑前会议,明确各工序要求和责任,确保施工按计划顺利进行。

3. 幕墙结构加固:根据设计要求对现有幕墙结构进行加固处理,确保幕墙稳固可靠。

4. 幕墙玻璃更换:按照设计要求更换玻璃,确保玻璃的安装质量和密封性。

5. 幕墙铝材安装:根据设计要求进行铝材的安装和调试,确保幕墙外观效果符合设计要求。

6. 检测验收:完成幕墙施工后进行检测验收,确保幕墙质量符合相关标准和规范。

五、施工注意事项1. 施工质量:严格按照设计要求和工艺标准施工,确保施工质量过关。

2. 施工进度:按照工序计划和施工进度表,合理安排施工进度,保障施工按时完成。

3. 安全管理:严格执行施工现场安全管理规定,保障施工期间的安全。

4. 施工卫生:保持施工现场清洁,并对施工垃圾及时处理,确保施工环境整洁。

5. 环保意识:在施工中注重环保意识,合理利用资源,减少对环境的影响。

六、施工总结本方案中对酒店幕墙工程施工内容、施工准备、施工流程、施工注意事项等进行了详细介绍,目的在于确保幕墙工程施工顺利进行、质量优良、效果完美。

玻璃幕墙施工组织设计方案

玻璃幕墙施工组织设计方案

一、玻璃幕墙工程技术设计方案一、设计说明设计指导思想:针对本工程总体功能要求及装修风格、外观造型,本公司设计部在设计时充分理解建筑设计师创作时的意图,体质原建筑的总体构思,并力求充分利用现代材料(玻璃幕墙)的光彩与魅力展现建筑的总体效果和个性。

设计依据:1、本地区气候资料;2、《中华人民共和国建筑行业标准——建筑幕墙》JG3035-1996;3、《高层民用建筑设计防火规范》GB50064-97;4、《建筑物防雷设计规范》GB50057;5、《玻璃幕墙工程技术规范》JGJ102-2003;二、幕墙主要材料设计1、型材本工程为玻璃幕墙装饰工程,该型材(材料的物理性能及计算详后)有效保证立挺、横梁的最大挠度能控制在L/180之内。

2、预埋件及连接件预埋件及未做处理的角形钢板,用于幕墙立柱和预埋件连接的边接件均为Q235B钢板,符合《碳素结构钢》GB700、《优质碳素结构钢技术条件》GB699。

连接件采用镀锌处理,该连接件设计原理为三位转接件,三个方向调节量约在25—80m范围内,连接件与型材用不锈钢螺栓连接。

立挺检查就位前,应进行垂直及平衡度测量,通过连接件调整正确后就位。

连接件的表面均经热浸镀锌处理,镀锌层厚度为60-80um,符合国家标准GB2518。

未注明焊缝厚度为5mm。

3、玻璃采用8+12A+8双钢化中空玻璃。

4、建筑密封材料、结构硅酮密封胶(1)密封胶符合下列国家现行规范及本企业规范:GB——10711 GB——533 GB——531 GB——5577GB——529 GB——530 JC——486 JC——485GB——5574(2)为保证幕墙的耐久性,适合大自然下的侵蚀,我公司选用国产优质2000,以保证型材及玻璃的绝对可靠。

该产品具有极高的粘接强度,与相匹配的型材及玻璃有很好的相容性,并有耐老化性能高的优点,具有抵抗紫外线以及室外其他物质侵蚀的能力,其整体实验通过了400KM/H风速作用面完好无损,保证使用寿命达30年以上。

幕墙施工图设计总说明

幕墙施工图设计总说明

幕墙施工图设计总说明内容提要一、工程概况二、幕墙施工设计概况三、技术参数及幕墙性能设计指标四、幕墙设计原则五、主要幕墙系统设计方案说明六、幕墙性能设计指标及保证措施七、抗震设计八、防雷设计九、防火设计十、防静电设计十一、材料耐腐蚀性设计十二、幕墙工程耐久性设计十三、幕墙主要选用材料十四、幕墙施工说明十五、其它附录一:幕墙设计依据标准及技术规范书目具体内容一、工程概况1.工程名称:上善国际写字楼2.建设单位:四川上善实业有限责任公司3.设计单位:四川山鼎建筑工程设计股份有限公司;4.建设地点:位于成都市二环路天府立交出入口处,东面临人民南路四段,西面为锦绣花园,北邻桐梓林北路。

;5.建筑结构类型:本工程结构型式为型钢混凝土框架-剪力墙结构。

6. 建筑幕墙高度:建筑屋顶层高度为99.95米;7. 建筑幕墙设计使用年限:25年8.基本风压:0.30KN/m2;基本雪压:0.1KN/m2;所在地区粗糙度类型:C类。

9. 抗震设计:抗震设防烈度为7度,基本地震加速度为0.1g。

10. 主要幕墙形式:塔楼外墙面明框铝合金玻璃幕墙,塔楼外墙石材幕墙,屋顶弧形铝板造型;裙楼铝合金明框玻璃幕墙(局部为通风铝合金格栅),裙楼石材幕墙,裙楼主入口轻钢龙钢大雨篷,外包铝板;其它入口轻钢龙骨小雨篷,外包铝板;有框地弹门等二、幕墙施工设计概况本次幕墙施工设计是根据业主提供的建筑及结构图纸,结合结构安全合理的需要,在保证原建筑方案装饰效果的前提下对原建筑方案进行的深化设计。

深化方案主要从幕墙结构形式、材料选用、细部构造等方面进行深化设计,配上节点图,使整个方案设计意图更加明了,力求最大限度的达到建筑师要求的建筑装饰效果,并合理的优化了结构形式,控制工程造价。

本工程分为7个系统,具体位置详见图纸系统1:塔楼外墙面明框铝合金玻璃幕墙系统2:塔楼外墙石材幕墙系统3:屋顶弧形铝板造型系统4:裙楼铝合金明框玻璃幕墙(局部为通风铝合金格栅)系统5:裙楼石材幕墙系统6:裙楼入口轻钢龙钢大雨篷,外包铝板系统7:有框地弹门三、技术参数及幕墙性能设计指标基本风压值:W=0.30KN/m2,,基本雪压:0.1KN/m2,地区粗糙度:C类。

幕墙工程施工总体安排

幕墙工程施工总体安排

幕墙工程施工总体安排一、工程概况本项目为XXXX大厦幕墙工程,位于XX市中心区域,建筑高度XX米,占地面积XX 平方米。

幕墙工程包括外墙玻璃幕墙、铝板幕墙、石材幕墙等多种类型,总面积约为XX平方米。

工程质量要求符合国家相关标准,施工周期为XX个月。

二、施工组织与管理1. 施工管理组织机构建立完善的施工管理组织机构,明确各部门职责和人员分工。

项目经理负责整体施工的组织和管理,施工员、质量员、安全员等分别负责施工操作、质量控制、安全管理等工作。

2. 施工准备(1)技术准备:根据施工图纸和设计要求,编制详细的施工方案和施工流程,组织技术交底会,确保施工人员了解工程要求和施工工艺。

(2)现场准备:提前进行施工现场的清理和整理,确保施工场地平整、干净,具备施工条件。

(3)材料准备:根据施工进度计划,提前采购和储备所需材料,确保材料质量符合国家标准,并做好材料进场验收和保管工作。

(4)设备准备:根据施工需求,提前准备和调试好相关施工设备,确保设备正常运行。

3. 施工区段划分根据工程特点和施工进度要求,将整个幕墙工程划分为若干个施工区段,每个区段设立专门的施工负责人,实行分区段管理。

4. 施工部署(1)施工顺序:按照施工工艺和施工流程,合理安排施工顺序,确保施工顺利进行。

(2)施工进度:根据工程总量和施工周期,制定详细的施工进度计划,确保工程按时完成。

(3)人员配置:根据施工进度和施工区段,合理配置施工人员,确保施工力量充足。

三、施工过程控制1. 质量控制(1)施工过程中,严格按照施工方案和施工工艺进行操作,确保施工质量。

(2)加强质量检查和验收,对施工过程中的各个环节进行严格把控,发现问题及时整改。

(3)做好施工记录和资料整理,为工程验收和后期维护提供依据。

2. 安全管理(1)加强施工现场的安全管理,制定详细的安全措施和应急预案。

(2)对施工人员进行安全教育,提高施工人员的安全意识。

(3)定期进行安全检查,消除安全隐患,确保施工现场安全。

幕墙专项施工组织设计方案.docx

幕墙专项施工组织设计方案.docx

幕墙专项施工组织设计方案.docx范本1:幕墙专项施工组织设计方案1. 施工组织设计方案目的及背景1.1 目的本施工组织设计方案旨在规划和组织幕墙专项施工过程,确保施工过程安全、高效、顺利进行。

1.2 背景本方案适用于位于XXX地区的一座XXX大厦的幕墙施工工程。

该幕墙工程的主要内容包括材料采购、仓储、幕墙结构组装、安装、试验等阶段。

2. 项目概况2.1 项目名称:XXX大厦幕墙施工2.2 项目地点:XXX地区2.3 项目规模:幕墙面积XXX平方米2.4 项目周期:预计施工周期为XXX天3. 组织架构和责任分工3.1 项目经理:负责工程全面组织管理,协调各参与方工作,确保施工进度和质量。

3.2 安全经理:负责施工现场安全管理,制定并执行安全工作方案,保障施工人员安全。

3.3 技术负责人:负责施工工艺的优化和施工方案的制定,解决施工中的技术问题。

3.4 质量负责人:负责施工质量管理,监督质量验收工作,确保施工质量达到要求。

4. 施工准备工作4.1 材料采购:制定材料采购计划,选定供应商,确保材料供应的及时、质量稳定。

4.2 仓储安排:设置临时材料仓库,合理规划存放位置和数量,并制定出入库管理制度。

4.3 机械设备准备:根据施工需要,租借或购置必要的机械设备,保证施工进度。

4.4 人员培训:组织施工人员进行必要的安全培训和技术培训,提高工作效率。

5. 施工流程5.1 幕墙结构组装:将各个幕墙结构单元进行组装,包括铝合金板材的切割、拼接、焊接等工艺。

5.2 幕墙安装:将组装好的幕墙结构安装到大厦外墙,采取合适的吊装工艺和安全措施。

5.3 幕墙试验:对安装好的幕墙进行各项试验,包括气密性、水密性和抗风压性能等试验。

6. 法律名词及注释6.1 施工组织设计方案:指为实施项目总体施工和各专业施工过程安全保障的设计。

6.2 幕墙:指建筑外围的非承重装饰构件,既起装饰作用,又具有隔热、抗风压等功能。

6.3 试验:指对施工成果或施工材料进行测试、检验,验证其质量和性能是否符合要求。

幕墙专项设计任务书

幕墙专项设计任务书

幕墙专项设计任务书一、总体设计要求(一)设计应满足现行国家及地方相关规范标准、行业标准要求,并符合建设方相关设计标准及报审要求。

各类文件以最高要求执行,规范以现行最新规范执行。

(二)设计图纸深度应满足《建筑工程设计文件编制深度规定》(最新版)的要求。

(三)设计应包含幕墙建筑立面效果、抗风压、抗震、水密气密性能、防火、防雷、保温、隔热、隔声、节能、排水、清洁维护、绿建等所有相关设计。

(四)设计应包含幕墙与泛光、LOG0、消防救援逃生口、清洁维护设备、检修口、室内外缝隙收口、排水口等相关配合设计。

(五)委托范围内地上及下沉广场所有建筑的幕墙工程设计,包括但不限于以下幕墙系统内容:立面幕墙系统(包含幕墙支撑构架体系、悬挑大于4米幕墙支撑钢构件或大于2米的转换钢架体系由结构专业完成)、屋面系统(不包括主体屋面钢结构体系、包含配合遮阳帘体系等)、金属板、陶土板或石材幕墙系统、建筑特色装饰及百叶、格栅、栏杆、玻璃或金属板入口雨篷系统(不包含雨篷主体结构支撑体系)、防火幕墙及防火玻璃隔断系统(包含室内防火玻璃隔断等)、入口和门系统(包含门套骨架体系和成品门系统)、幕墙处的窗帘系统配合、建筑的室外装饰系统(包括底层、玻璃连廊、所有外墙的室外天花、室外门窗、室外吊顶、内外围护相交界面处理)、复杂曲面幕墙系统、泛光在幕墙上的连接(灯具安装隐藏,管线预留,检修)系统、通风系统(开启扇、通风器等)、屋面防水咨询、防坠落系统、幕墙及屋面清洗维护系统、索膜结构系统、阳光板/太阳能板幕墙系统、玻璃彩釉及数码打印系统、可伸缩及折叠幕墙系统、幕墙可投屏及变色技术,及立面效果涉及的幕墙系统方案设计、深化设计、施工服务等幕墙相关工作。

二、方案设计阶段(一)与建筑师沟通落实设计理念,并确定选用符合国家相关规范的设计标准,包括结构、热力、声学、完成面处理、防火、防水、视觉和耐久性能等要求,并提供国内外相关规范及性能参数进行对比分析。

(二)评估风荷载的要求,审核风洞试验和环境气流研究的报告,必要时将其特殊情况推荐为设计考虑事项。

光伏幕墙总体设计

光伏幕墙总体设计

光伏幕墙总体设计摘要:总结了在光伏幕墙设计中需要注意的要点;另外,介绍了杭州帷盛太阳能科技有限公司的一套新型光伏幕墙解决方案——干挂式光伏幕墙,为光伏幕墙相关设计人员提供参考和指导。

关键词:BIPV;太阳能;干挂式幕墙;光伏幕墙一前言2011年底财政部发布的《关于组织实施2012年度太阳能光电建筑应用示范的通知》,表明了国家在“十二五”期间力促光伏建筑一体化的信心和决心。

目前中国有480亿平方米建筑面积,如果在其中的10%建立BIPV系统,光伏组件的市场将达到500GW。

目前我国还处于起步阶段,在今后的时间里它将迎来高速的发展。

光伏建筑一体化(BIPV)与其他形式的光伏电站相比,结构要复杂得多,需要考虑的因素也要多得多。

BIPV不仅要考虑到建筑设计,而且要同时考虑光伏电站设计。

下面总结了在BIPV设计中几个最主要的方面。

二光伏幕墙设计要点1 安装位置及形式在建筑物上,有很多位置适合安装光伏电站,所以产生了很多的BIPV形式。

比较常见BIPV形式主要有:光伏幕墙、整体光伏屋顶、嵌入式瓦片光伏屋顶、光伏采光顶、光伏遮阳、光伏雨篷、光伏车棚、光伏温室、光伏护栏、高速公路隔音障等。

在这些形式中,每种形式均受到一定程度的限制,不如地面电站一样可以根据实际的地理位置设定最佳的角度来获得最大的发电量。

对于每一种形式,在设计时需要充分挖掘其特点来平衡优势与不足,获得最佳的性价比。

2 光伏组件的选择光伏组件的种类较多,总的来说分为晶硅组件和非晶硅组件。

以下表格是市场上常见的组件类型及其特点:目前晶硅组件和薄膜组件价格基本一样(约为5元),普通晶硅组件都转换率为平均在7%~10%左右,而多晶硅电池片的转化效率平均在17%~20%。

因此,在有限都面积上,晶硅组件则意味着更大都装机容量和发电量。

另外,这两种组件安装支架都成本基本相等,故晶硅组件将会给用户带来更多收益。

普通晶硅组件作为市场上最通用的光伏组件,凭借着市场供货充足、批量化生产的成本优势,非常有效地推动着BIPV达到光伏发电平价上网水平。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
