项目工程开工会会议纪要

工程会议纪要制度范本
工程会议纪要制度范本第一章总则第一条为规范工程会议的组织和工作程序,提高会议的质量和效率,加强工程会议的信息记录和传递,制定本制度。
第二条本制度适用于工程项目单位内部各级工程会议的召集、组织、准备和工作程序的规范。
第三条工程会议是指为了讨论和解决工程项目实施中的问题,制定相关政策和措施而召开的集体讨论的活动。
第二章会议的召集第四条召集会议的主要责任人应提前10个工作日将会议议程通知到与会人员,并明确会议的时间、地点、主题和议题。
第五条会议的召集人在确定会议时间、地点和议题后,应及时通知与会人员,并保证会议通知的准确及时。
第六条如果会议时间、地点有变化或遇到特殊情况需延期或取消会议,召集人应立即通知与会人员,并说明原因。
第三章会议的组织第七条会议的组织者应提前30分钟到会议现场安排会议室、设备、资料等,并做好现场秩序维护。
第八条会议组织者应按照会议议程准时召开会议,主持人应当控制会议进程,保证与会人员的参与和表达权。
第九条会议组织者应做好会议记录和文件,确保会议内容记录完整、准确、清晰。
第四章会议的程序第十条主持人在会议开始前应宣布会议议程,明确会议目的和议题,介绍与会人员和相关人员。
第十一条会议议程应事先准备并发给与会人员,主持人应按照议程逐项进行讨论和决策。
第十二条与会人员应依次发言,发言时间原则上不超过5分钟,提问和讨论应保持文明礼貌,不得有攻击性言论。
第五章会议的记录第十三条会议记录应包括会议主要内容、讨论内容、决议结果等,由会议记录人制作并经主持人确认。
第十四条会议记录人应在会议结束后及时整理和归档会议记录,保证会议记录的完整和准确。
第十五条会议记录应存档保存,确保会议内容的可追溯和查询。
第六章会议的总结第十六条会议结束后,主持人应对会议的讨论和决议进行总结,明确下一步工作任务和责任。
第十七条会议总结应及时向与会人员通报,并做好工作落实和跟踪。
第七章附则第十八条本制度由工程项目单位负责人负责解释和修订。
工会项目资金申报会议纪要
工会项目资金申报会议纪要会议时间:2022年10月15日会议地点:XXX会议室与会人员:XXX公司工会主席、财务部门代表、项目管理部门代表等会议内容:一、会议目的和背景本次会议旨在就XXX公司工会项目资金申报进行讨论和决策,确保项目资金使用合规、透明,并达到预期效果。
工会项目资金申报是公司工会活动的重要组成部分,对于提升员工福利、加强员工团结具有重要意义。
二、工会项目资金申报情况汇报财务部门代表就上季度工会项目资金支出情况进行了汇报。
根据汇报,上季度工会项目资金总额为XXX万元,主要用于员工培训、福利活动和员工关怀等方面。
项目资金使用情况符合预期,取得了良好的效果。
三、工会项目资金申报流程和要求项目管理部门代表详细介绍了工会项目资金申报的流程和要求。
工会项目资金申报应提前提交申请,并包括项目名称、预计资金需求、项目计划和预期效果等内容。
申请材料经过财务部门审查后,再提交给工会主席进行最终决策。
同时,项目执行过程中应及时报告资金使用情况,确保资金使用合理、规范。
四、工会项目资金申报审批标准与会人员就工会项目资金申报审批标准进行了讨论。
根据公司相关规定和实际情况,确定了以下审批标准:1. 项目计划符合公司战略目标和工会工作方向;2. 预计资金需求合理、透明,并符合项目计划;3. 预期效果明确,能够有效提升员工福利和工会活动影响力;4. 资金使用符合法律法规和公司相关规定。
五、工会项目资金申报流程优化建议与会人员提出了优化工会项目资金申报流程的建议,包括:1. 简化申报材料,提高申报效率;2. 加强对项目计划的评估和监控,确保项目实施顺利;3. 定期对工会项目资金使用情况进行评估和汇报,及时发现问题并采取措施解决。
六、下一步工作安排根据会议讨论结果,确定了下一步工作安排:1. 财务部门将制定详细的工会项目资金申报流程和要求,并进行宣贯;2. 项目管理部门将加强对工会项目的监督和管理,确保项目按计划实施;3. 工会主席将对工会项目资金申报进行最终审批,并监督资金使用情况。
最新项目工程会议纪要 工程项目周例会会议纪要(精选5篇)
最新项目工程会议纪要工程项目周例会会议纪要(精选5篇)项目工程会议纪要篇一会议时间:某某年某月某日星期某(具体时间)会议地点:与会人员:会议主持:会议缺席:会议记录:会议议题:1、二级部门及内勤工作汇报、提报问题及建议;2、针对销售业务、后勤业务工作的讲评;3、传达总部方针、政策及要求;4、本部门工作部署及要求5、制度培训会议内容:一、二级部门及内勤工作汇报、提报问题及建议纪要内容注意事项:罗列各分部门提出的问题和建议。
(工作性汇报内容不用填)二、针对销售业务、后勤业务工作的讲评纪要内容注意事项1、纪要部门领导解决和处理问题的办法。
2、纪要部门领导针对各分部提出的建议、意见的回复。
3、纪要部门领导对本周销售业务工作、后勤业务工作的讲评三、传达总部方针、政策及要求。
纪要内容注意事项:纪要部门例会传达了哪些总部方针、政策、重要通知和工作要求、或传达全国营销会议精神。
四、本部门工作部署及要求文档为doc格式项目工程会议纪要篇二地点:参加人员:本次验收由建设单位组织设计、监理、勘察、施工等单位共同参加,市质监站派员参加,并成立了验收专家组,负责竣工验收相关事宜。
会议先由业主介绍验收组人员名单,并汇报了在工程建设中执行的相关法律、法规和工程建设强制性标准执行情况。
施工单位汇报工程概况,实际施工中碰到问题的处理情况,以及工程技术资料的汇总及评定情况。
施工单位对工程的自评结果为“合格”。
设计和勘察单位也做了相应的汇报:主要针对工程前期勘察工作和设计工作,并在前期工作中提出了自己的看法和建议,得到了建设单位的认可。
在工程施工中,各主要验收(如基础、主体分部验收、竣工预验收等)均能够按时参加。
对工程的评定为“合格”。
监理单位汇报了工程施工中原材料进场控制情况,各工序检查情况及分部验收情况。
在平时工作中,通过多次工地监理例会和专题例会,解决工作中碰到的变更和整改等内容。
对工程的评定为“合格”。
验收组在核查工程控制资料后,对工程实体进行了查验,认为工程总体质量较好,同时验收组也提出了一些建议和意见,汇总如下:1、屋顶炮楼两侧落水管下口须做弯头,在出水口位置做防冲刷挡板;屋面空调管摆放零乱,需整理;屋面防雷设置点个别松动,应处理。
工会工作会议纪要范文
工会工作会议纪要范文工会是职工自愿结合的工人阶级的群众组织。
工会工作会议结束后是需要做会议记录或者会议纪的,这时候要应在标题的下方标注成文日期,位置居中,并用括号括起。
下面是店铺为你带来的工会工作会议纪要范文_工会工作会议内容记录,欢迎参阅。
工会工作会议纪要范文1地点:小会议室时间:20__年8月21日下午。
人员:组长:1名,代表9人,工作人员2人。
内容:第一阶段:1、会议主持人:廖亚强2、大会工作人员查到会人数。
主持人宣布大会符合法定要求,可以进行。
3、邹定英同志作学校财务工作报告。
4、廖亚强同志宣读实验小学校三年发展规划。
5、由何苗同志宣读《20__-20__学年实验小学校人事制度改革方案》。
6、讨论学校财务工作报告、《学校三年发展规划》、《20__-20__学年度学校人事制度改革方案》。
各代表分组讨论,组长分别到各组听取代表意见。
第二阶段:(20__年8月21日下午4:00)7、由廖亚强同志解答教职工提案。
针对普遍性、重点问题在会上作解答。
非普遍性问题会下单独解答。
8、代表表决、通过关于对《学校财务工作报告》的决议、关于《实验小学校三年发展规划》的决议、关于对《20__-20__学年度实验小学校人事制度改革方案》的决议。
9、主持人宣布:实验小学校本次教职工暨工会会员代表大会胜利完成。
散会。
工会工作会议纪要范文2时间:20__年1月5日上午9:00地点:___参加人员:__集团会员代表议程:1、审议__集团不定时工作制和综合计算工时制。
2、审议__集团职业道德和商业行为准则。
为了进一步发挥职工代表大会的作用,充分保护、调动、发挥广大职工的积极性、创造性,经集团公司工会研究,经党委批准,于二0一二年一月五日召开__集团有限公司第五届一次职工代表大会。
会议代表216名,实到代表210名,列席代表4名。
会议议程:1、实行综合计算工时制的工种:框装工、塑装工、做排工、折边工、剪板工、模具工、冲床工、车工、铣工、钳工、铆工、冲压工、钻床工、电焊工、点焊工、气割工、喷漆工、一次接线工、二次接线工、绕线工、浇注工、编程工、行车工、铲车工、叉车工、号码工、车间操作工、仓管员、质检员、动力运行员、助理设备工程师、热浸锌操作工、包装工、机修工、电镀工、平板工、发货员、成型工。

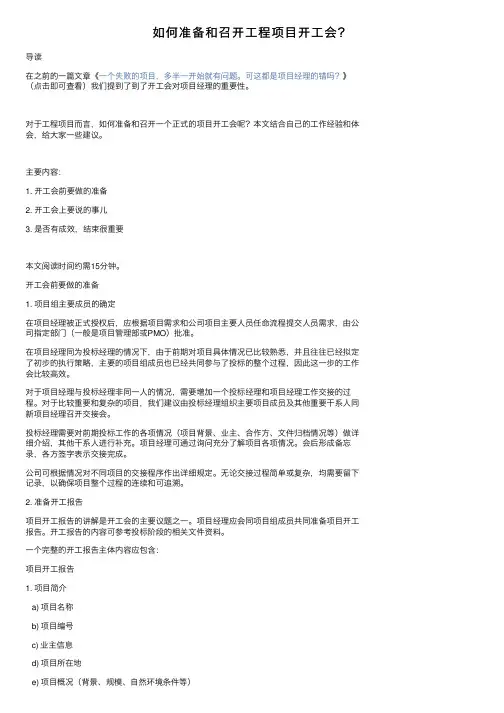

如何准备和召开工程项目开工会?
如何准备和召开⼯程项⽬开⼯会?导读在之前的⼀篇⽂章《⼀个失败的项⽬,多半⼀开始就有问题。
可这都是项⽬经理的错吗?》(点击即可查看)我们提到了到了开⼯会对项⽬经理的重要性。
对于⼯程项⽬⽽⾔,如何准备和召开⼀个正式的项⽬开⼯会呢?本⽂结合⾃⼰的⼯作经验和体会,给⼤家⼀些建议。
主要内容:1. 开⼯会前要做的准备2. 开⼯会上要说的事⼉3. 是否有成效,结束很重要本⽂阅读时间约需15分钟。
开⼯会前要做的准备1. 项⽬组主要成员的确定在项⽬经理被正式授权后,应根据项⽬需求和公司项⽬主要⼈员任命流程提交⼈员需求,由公司指定部门(⼀般是项⽬管理部或PMO)批准。
在项⽬经理同为投标经理的情况下,由于前期对项⽬具体情况已⽐较熟悉,并且往往已经拟定了初步的执⾏策略,主要的项⽬组成员也已经共同参与了投标的整个过程,因此这⼀步的⼯作会⽐较⾼效。
对于项⽬经理与投标经理⾮同⼀⼈的情况,需要增加⼀个投标经理和项⽬经理⼯作交接的过程。
对于⽐较重要和复杂的项⽬,我们建议由投标经理组织主要项⽬成员及其他重要⼲系⼈同新项⽬经理召开交接会。
投标经理需要对前期投标⼯作的各项情况(项⽬背景、业主、合作⽅、⽂件归档情况等)做详细介绍,其他⼲系⼈进⾏补充。
项⽬经理可通过询问充分了解项⽬各项情况。
会后形成备忘录,各⽅签字表⽰交接完成。
公司可根据情况对不同项⽬的交接程序作出详细规定。
⽆论交接过程简单或复杂,均需要留下记录,以确保项⽬整个过程的连续和可追溯。
2. 准备开⼯报告项⽬开⼯报告的讲解是开⼯会的主要议题之⼀。
项⽬经理应会同项⽬组成员共同准备项⽬开⼯报告。
开⼯报告的内容可参考投标阶段的相关⽂件资料。
⼀个完整的开⼯报告主体内容应包含:项⽬开⼯报告1. 项⽬简介a) 项⽬名称b) 项⽬编号c) 业主信息d) 项⽬所在地e) 项⽬概况(背景、规模、⾃然环境条件等)2. 项⽬合同类型和⼯作范围a) 合同类型(指EPC、PMC、BOT、EP等)b) ⼯作范围(包括规模、⼯程量、界⾯和特殊要求等)3. 初步WBS分解a) L1:项⽬级分解(如:EPC01、EPC02……)b) L2:职能级分解(如:设计E、采购P、施⼯C、项⽬管理PM等)c) L3:系统级分解(如:设计中的油处理系统、⽓处理系统、公⽤⼯程系统等)4. 项⽬执⾏策略a) 项⽬执⾏架构b) 项⽬分包策略c) 项⽬风险管理策略d) 其他重要策略5. ⽂件管理介绍项⽬⽂件控制管理程序(⽂件编号、分发、归档、保管等)6. 项⽬沟通a) 沟通媒介(电话、邮件、会议、拜访等)b) 沟通⽅式(信函、传送单、邮件等)c) 沟通频率(每周、每⽉、每季度、不定期)d) 沟通内容(格式、语⾔、形式等)7. 项⽬组织机构和⼈员信息a) 组织机构(总体组织机构和内部组织机构)b) ⼈员信息(主要成员信息和⾓⾊)8. 项⽬组织机构和⼈员信息a) 组织机构(总体组织机构和内部组织机构)b) ⼈员信息(主要成员信息和⾓⾊)9. 其他重要事项3. 会议组织根据项⽬具体情况,开⼯会的召开时间⼀般在项⽬授标或合同签订后1~3周内。
工会表决会议纪要范文(精选5篇)
工会表决会议纪要范文(精选5篇)工会表决会议纪要范文(精选5篇)在我们平凡的日常里,人们运用到会议纪要的场合不断增多,会议纪要是根据会议情况综合而成的,因此,撰写会议纪要时应围绕会议主旨及主要成果来整理、提炼和概括,重点应放在介绍会议成果,而不是叙述会议的过程。
到底应如何拟定会议纪要呢?下面是小编帮大家整理的工会表决会议纪要范文(精选5篇),仅供参考,欢迎大家阅读。
工会表决会议纪要120XX年12月8日,市政设施管理处屈明平副处长在晏台村委会主持召开安康城区晏台巷市政综合改造工程竣工验收会议。
汉滨区规划设计院、陕西安信监理公司、江北办事处、晏台村及市政处相关科室负责人参加了会议。
现将会议事项纪要如下:一、验收小组及参会人员对现场进行了踏勘,对工程资料进行详细查阅。
会议首先听取了施工、监理、设计等单位总结报告,建设单位就工程建设执行情况进行了报告,验收小组对检查情况向会议作了汇报。
验收评定安康城区晏台巷市政综合改造工程质量合格,工程资料整编规范,竣工验收程序符合要求。
二、该工程决算经审计总投资为763422.67元,其中:建安工程投资707885.53元(道路、排水、给水工程费用625714.42元,路灯工程82171.11元);待摊费用55537.14元(建设单位管理费14157.71元,设计费17697.14元,监理费18405.02元,造价审查费为5277.27元)。
三、经竣工验收小组集体评议:安康城区晏台巷市政综合改造工程通过竣工验收,即日起,正式纳入安康市市政设施管理处管养,质保期从验收之日起按一年计算。
四、对会议提出的部分工程缺陷及竣工图不齐全等问题,责成施工单位认真梳理排查,逐一对照整改落实,整改结果经监理单位确认后,按程序以书面形式报市政管理处核查。
工会表决会议纪要2时间:20XX.05.09地点:甲方三会议室参加人员:重庆中泓房地产开发有限公司:何阳、陈礼勇、唐书平、王春宇成都基准方中建筑设计事务所:王幼玲、汪波、龙宇重庆建新建设工程监理咨询有限公司:张皓、陈文彬、刘明六重庆渝中市政建设有限公司:游贤忠、覃贵生、钟超主持:何阳记录人:严丽一、施工单位介绍施工情况及质量自评情况:1、该工程属小区管网及道路工程,由于工期较紧,我司十分重视,立即组织公司有关技术人员对该工程所属内容制定了紧密合理的施工方案,要求我司项目部严格按设计图纸、规范规定、合同约定进行施工,并形成了质量保证体系,以保证工程质量达到要求,在施工过程中,我司项目部严格按公司要求对进场材料和工程质量把关,并会同监理、甲方现场代表对各隐蔽工程和进场材料进行了随机检查,合格后才进行隐蔽工程施工。
工程例会会议纪要 工程项目会议纪要范文
【会议纪要】
会议主题:工程项目例会
会议时间:2024年5月20日
会议地点:公司会议室
参会人员:项目经理、技术负责人、市场销售负责人、财务主管、工程师、设计师等相关人员
会议主持人:项目经理
会议记录员:秘书
会议内容:
1.项目进展情况汇报
(1)目前项目的总体情况:
项目经理对项目进行了整体汇报,指出目前项目整体进展缓慢,出现了多项问题需要逐一解决。
工程师和设计师应认真对待问题,加快进度。
(2)用户需求变更:
市场销售负责人向大家汇报客户目前的需求变更情况,要求工程师和设计师按时进行必要的更改,确保产品能够满足用户需求。
(3)设计方案:
设计师向大家汇报最新的设计方案,并与工程师进行交流和沟通,优化方案。
2.进度计划更新
项目经理汇报了最新的进度计划,提醒大家按计划进行工作,避免时间上的浪费和冲突。
3.问题讨论
(1)设计优化:在设计方案中出现的问题进行了细致的讨论,解决了一些设计上的问题,提高了设计方案的质量和合理性。
(2)集成难题:技术负责人介绍了现阶段集成过程中遇到的一些难题,与工程师和设计师进行了讨论,寻找最佳的解决方案。
4.交流分享
技术负责人分享了一些前沿的技术,大家进行了技术交流和分享,相互提高和学习,促进了团队协同。
会议总结:
通过此次例会,整个团队对工程项目的情况有了更全面、深入的了解,并就项目中出现的问题进行了深入的讨论和解决,大家的合作沟通能力也得到了提高。
希望大家能够继续保持高效率、高质量的工作态度,推动项目顺利完成。
工程项目会议纪要范文格式
工程项目会议纪要范文格式会议时间:XXXX年XX月XX日会议地点:XX会议室会议主持人:XXX会议记录人:XXX参会人员:XXX会议内容:1. 项目进度汇报XXX项目经理对项目进展进行了汇报,介绍了项目的整体进度和计划,并对遇到的问题提出了解决方案。
2. 问题讨论针对项目过程中出现的问题,与会人员进行了深入的讨论,大家就如何解决项目中的难点和风险进行了激烈的讨论。
并就各种解决方案的可行性和实施效果进行了深入交流。
3. 工程安全问题XXX安全负责人对工程安全问题进行了详细的分析和总结,并提出了建议和改进建议,并就工程安全方面的重点工作进行了安排。
4. 下一步工作安排会议确定了下一步的工作安排和责任分工,各部门要加强协调配合,确保项目进度和质量。
5. 其他事项会议期间还对项目过程中出现的其他问题进行了讨论,大家积极发表意见,共同解决工程项目中的难点。
会议总结:本次会议达到了预期的目标,为项目的后续工作奠定了坚实的基础。
希望各位在后续工程项目中,能够继续发扬团结协作的精神,攻坚克难,共同推动项目的顺利进行。
参会人员在会议中畅所欲言,积极提出意见和建议,对项目进展和难点有了更清晰的认识。
大家一致表示,要以高度的责任感和使命感,克服一切困难,确保项目圆满完成。
会议最后,对下一步工作进行了详细的安排和部署,各部门负责人对自己部门的任务进行了详细阐述,并提出了具体的时间节点和目标。
会议期间还就项目执行中的一些细节问题进行了讨论,提出了一些建设性的方案和意见。
大家一致表示,要始终把安全放在首位,绝不允许项目中出现任何安全事故,严格按照相关规定和标准执行,确保工程进展的同时,保障每位员工的安全。
通过本次会议,进一步完善了工程项目的各个环节,增强了各部门之间的合作与配合,也使得项目整体进度更加清晰和有序。
最后,会议结束在一片热烈的掌声中落下帷幕。
希望通过大家的共同努力,我们的项目能够顺利完成,为公司和客户创造更大的价值。
工会会议纪要范文(精选10篇)
工会会议纪要工会会议纪要范文(精选10篇)在不断进步的时代,需要在处理事务上使用会议纪要的次数愈发增多,会议纪要如实地反映会议内容,它不能离开会议实际搞再创作,否则,就会失去其内容的客观真实性。
那么相关的会议纪要到底是怎么制定的呢?下面是小编帮大家整理的工会会议纪要范文,供大家参考借鉴,希望可以帮助到有需要的朋友。
工会会议纪要篇1会议时间:20xx年9月1日18:15时会议地点:第六合同段项目部会议室主持人:XXX(第六合同段监理组组长)参加人员:监理组:组长、副组长及隧道监理工程师项目部:经理、总工、隧道专监、各隧道施工队长、技术员和工班长会议议程:一、隧道监理工程师通报当前隧道施工中存在的问题二、项目部制定整改落实措施三、监理组副组长、组长进一步加强隧道施工控制的要求会议内容:监理组童晓明组长首先说明:将军沟隧道是我合同段安全、质量、进度、费用控制的重点和难点。
虽然将军沟隧道施工中一直存在诸多困难,如:围岩情况与设计不符,炸药、钢筋、水泥等主要材料供应紧张,资金缺口较大等,但在监理组和项目部的协同努力下,克服重重困难,采取多种措施,XX年XX月将军沟隧道的安全、质量和进度有了明显的改观,但不可忽视的是将军沟隧道施工中仍然存在一些问题,需引起我们高度重视,采取更为有效的措施,在确保安全和质量的前提下加快工程进度。
一、隧道监理工程师陈欣通报当前隧道施工中存在的问题㈠隧道进口:1、洞身开挖掘进:由于围岩节理裂隙发育,强度低,岩体较为破碎,呈碎裂—块碎状结构,自稳能力差,因此在开挖过程中,对进尺长度、光面爆破应加强控制,确保施工安全。
但施工队盲目追求进度,有时一循环进尺3.5m,致使两侧壁掉块、坍塌,局部超挖严重,存在安全隐患。
监理组和项目部多次提出类似问题,施工队屡教不改,野蛮施工。
2、格栅钢架制作和安装:普遍存在焊接不规范、焊缝不饱满的问题;个别批次还存在箍筋、U型筋、格栅钢架间距偏大,格栅钢架厚度不够、倾斜度超标等问题,存在质量、安全隐患。
施工合同开工会
施工合同开工会是施工项目启动的关键环节,标志着施工准备工作已经就绪,正式进入施工阶段。
本文将详细介绍施工合同开工会的主要内容和注意事项,以帮助大家更好地了解和开展施工合同开工会。
一、施工合同开工会的主要内容1. 会议目的和意义施工合同开工会旨在明确施工各方的权利、义务和责任,确保项目顺利实施,达到预期的工程质量、安全、进度和投资控制目标。
通过会议,各方对施工过程中的关键环节和重要事项达成一致,为施工项目的顺利推进奠定基础。
2. 参会人员施工合同开工会应邀请项目各方代表参加,包括业主、施工单位、设计单位、监理单位、材料供应单位等。
必要时,还应邀请政府部门、社区代表等相关方参加。
3. 会议议程(1)主持人介绍参会人员,对各方代表的到来表示欢迎和感谢。
(2)施工合同各方代表分别介绍各自的情况,包括单位简介、项目团队组成、职责分工等。
(3)对施工合同进行全面解读,明确各方的权利、义务和责任。
(4)讨论施工过程中的关键环节、重要事项和风险防范措施,确保项目顺利实施。
(5)检查施工准备工作的完成情况,包括施工现场、施工图纸、施工方案、施工队伍等。
(6)确定项目实施过程中的沟通协调机制,确保各方密切协作,及时解决问题。
(7)其他事项:如施工许可证办理、施工现场安全管理、环境保护等。
4. 会议成果施工合同开工会应形成会议纪要,明确各方共识和下一步工作计划。
会议纪要应包括但不限于以下内容:(1)会议基本情况:会议时间、地点、参会人员等。
(2)各方介绍:单位简介、项目团队组成、职责分工等。
(3)施工合同解读:各方的权利、义务和责任。
(4)关键环节和风险防范:施工过程中的关键环节、重要事项和风险防范措施。
(5)沟通协调机制:项目实施过程中的沟通协调机制。
(6)其他事项:如施工许可证办理、施工现场安全管理、环境保护等。
二、施工合同开工会注意事项1. 提前准备施工合同开工会前,各方应充分准备,确保会议的顺利进行。
主要包括:(1)审查施工图纸和施工方案,确保施工准备工作到位。
项目开工会会议纪要
项目开工会会议纪要一、工作方针:立足为本、岗位责任制、端正工作作风、进入施工现场严禁吸烟、严禁酒后上岗作业、工地内的一切材料和机具都不允许私用和处理。
二、工作制度:(1)执行岗位考勤制度和轮流值班制度,项目生产负责人负责考勤记录统计和月末前报项目总负责人,报项目总负责人汇总上报老板批示后发工资。
(2)执行有事必须请假,私自缺勤按旷工处理,缺勤天数扣月工资的平均工资当月扣除。
(3)要服从项目负责人的工作安排、部署和调动,要积极配合工作。
(4)要根据自己的分工责任范围作好本质工作的工作计划、工作目标和工作方法等事项内容写成文本上报老板或项目负责人批准后实施。
在分部分项工程施工前对下属分包队要进行文字性的技术交底,对自己布置的工作要严格监督、管理和指导,严禁口头交底和放任自流。
(5)生产负责人、技术负责人和后勤负责人等项目部全体人员要以工地为家,视工作为天职,分工合作、合作分工,对进场的材料进行查验产品质量和材质手续合格后方可通知施工人员使用。
同时收缴材质送交资料员。
(6)对违章操作和野蛮施工的行为和造成的损失,要进行预控、制止,根据情节情况对其签发书面通知书、经济处罚单。
(7)作为项目管理者对工作要坚持原则,严格要求自己,兢兢业业开展工作,承担自己职权范围的全部责任。
严禁对项目有关的业务户和分包队进行吃、拿、卡、要(包括烟酒和礼品)。
三、工作态度:(1)要保持祥和、平静的心态面对自己的工作岗位,开拓工作空间,协调好自己与同事、上级领导和员工之间的人事关系和工作关系。
(2)不要以任何方式的理由和借口怠慢和抵触工作,有事向项目主管反映,也可直接向老板反映,以正确的态度和方法解决所发生的问题。
(3)把所面对的工作视为自己家的工作,把所面对的工程的一草一木视为自己家的事,端正工作态度,齐心协力,尽职尽责作好工作。
老板:项目负责人:各项目负责人:生产负责人:技术负责人:安全负责人:材料负责人:技术资料负责人:后勤负责人:北京牛建集团(彩虹城工程项目部) 2015年11月18日项目开工会会议纪要 [篇2]会议时间:2011年 11 月1日9:00会议地点:工程现场会议室参加单位及人员:甲方、监理方、施工方全体管理人员会议主持:田朝辉会议主要内容:会议由建设单位主持召开,各参建方分别介绍本项目派驻施工现场的组织机构人员及工作分工;建设单位介绍工程开工准备情况,施工单位汇报施工准备情况;建设单位和监理单位对施工准备工作情况提出意见和要求,明确工地召开监理例会的时间、地点及主要参加会议人员。
单位工会会议纪要模板范文
单位工会会议纪要模板范文
会议纪要
会议时间:XXXX年XX月XX日
会议地点:XXX会议室
会议主题:单位工会会议
会议主持:XXX
会议记录:XXX
一、会议目标
1. 就单位工会工作进行总结和评估;
2. 确定下一阶段的工作重点和计划;
3. 落实员工关心的问题和建议。
二、与会人员
单位工会主席:XXX
单位工会成员:XXX、XXX、XXX
三、会议内容
1. 主席首先进行了开场致辞,对与会人员表示感谢,并介绍了本次会议的背景和目的。
2. 单位工会主席XXX总结了过去一段时间的工作,对工会成
员的辛勤付出表示感谢,并指出了存在的问题和不足。
3. 单位工会成员XXX对单位工会的经费使用情况进行了汇报,得到了与会人员的肯定和赞赏。
4. 单位工会成员XXX对近期员工关心的问题和建议进行了梳
理和分类,并进行了讨论和解答。
5. 在会议的最后阶段,与会人员共同讨论了下一阶段的工作重点和计划,并确定了具体的落实措施和时间表。
四、会议结论
1. 对过去一段时间的工作成果表示肯定,并对相关人员进行了表彰和奖励。
2. 确定下一阶段的工作重点为XXX,并制定了详细的工作计划和时间表。
3. 对员工关心的问题和建议进行了充分解答和反馈,并承诺尽快解决。
五、会议结束
本次会议圆满结束,会议记录将保存到档案中。
会议主要记录人:XXX
会议主席签字:XXX
会议记录人签字:XXX
备注:以上内容仅供参考,具体可以根据会议实际情况进行调整。
工会工作会议纪要
工会工作会议纪要工会工作会议是组织工会工作、协调工作关系、促进工作发展的重要平台。
会议纪要作为会议成果的记录,在后续的工会工作中也具有重要的参考价值。
本文将就工会工作会议纪要的撰写流程、内容和功能进行一一探讨。
一、撰写流程工会工作会议纪要的撰写需要经过以下步骤:1. 会议前期准备。
工会负责人要在召开会议前制定议程,并发送给与会人员。
议程要包括会议时间、地点、主题、议程安排和材料准备等内容,以便于与会人员提前做好准备。
2. 会议记录。
会议记录员要仔细记录与会人员的讨论和决议。
记录内容要准确、简明扼要,尽可能反映所有参会人员的意见和建议。
3. 会议纪要审定。
会议结束后,会议记录员应及时整理会议记录,将会议主要内容汇编成会议纪要。
会议纪要应有组织、条理清晰,避免过多的重复、无效信息。
制作好会议纪要后,应提交给与会人员审核,一旦审核通过,会议纪要就可以正式发布。
二、纪要内容工会工作会议纪要主要包括以下内容:1. 会议信息。
包括会议时间、地点、主题和与会人员名单等。
2. 参会人员发言和讨论。
包括与会人员就相关议题提出的看法、意见和建议等,这些内容可通过摘要或直接引用的形式呈现。
3. 决议和分工。
包括与会人员针对议题所做出的决策和分工,以及工作计划和行动方案。
这些内容要具体、明确,能够供后续工作参考使用。
4. 会议记录员的总结。
总结工作会议的主要内容,并针对工作中出现的问题作出建议和反馈。
5. 会议后续管理。
包括会议纪要的制作、审核、发布等工作。
三、纪要的功能工会工作会议纪要在工作中也具有重要的作用:1. 促进工会会员沟通交流。
通过会议纪要的发布,工会会员可以及时了解到其他会员的看法和意见,从而促进工会会员之间的互相交流和沟通。
2. 推动工会工作发展。
会议纪要中的决议和分工可以作为工作的重要参考,并促进工作的快速推进和发展。
3. 加强工作效率。
会议纪要能够提高会议效率,减少会议时间成本,从而更好地推进工会工作。
会议纪要标准格式模板会议纪要标准格式范文
会议纪要标准格式模板会议纪要标准格式范文:会议纪要格式模板及范文会议纪要格式模板及范文工程项目开工前,监理人员应参加由建设单位主持召开的第一次工地会议。
监理人员可以协助建设单位主持。
第一次工地会议包括以下内容:1、建设单位、承包单位和监理单位分别介绍各自驻现场的组织机构、人员极其分工;2、建设单位根据委托监理合同宣布对总监理工程师的授权;3、建设单位介绍工程开工准备情况;4、承包单位介绍施工准备情况;5、建设单位和总监理工程师对施工准备情况提出意见和要求;6、总监理工程师介绍监理规划的主要内容,向承包单位进行监理工作交底;7、研究确定各方在施工过程中参加工地例会的主要人员,召开工地例会的周期、地点及主要议题。
第一次工地会议纪要由项目监理机构负责起草,并经与会各方代表会签,项目总监理工程师签发。
一、会议记录的含义、作用和特点(一)会议记录的含义会议记录是由会议组织者指定专人,如实、准确地记录会议的组织情况和会议内容的一种机关应用性文书。
会议记录一般用于比较重要的会议或正式的会议,它要求真实、全面地反映会议的本来面貌。
(二)会议记录的作用会议记录的特点体现在三个方面:1.依据作用会议记录忠实地记录了会议的全貌。
会议精神、会议形成的决定和决议、会议对重大问题作出的安排,如果在会议后期需要形成文件,要以会议记录为依据;如果不形成文件,与会者在会后传达贯彻会议精神和决定是否准确,也要以会议记录为依据进行检验。
2.素材作用会议进行过程中连续编发的会议简报,以及会议后期制作的会议纪要,都要以会议记录为重要素材。
会议简报和会议纪要可以对会议记录进行一定的综合、提要,但不得对会议记录所确认的内容进行歪曲和纂改。
可以说,会议记录是形成会议简报和会议纪要的基础。
3.备忘作用会议记录可以作用会议情况和会议内容的原始凭证。
时过境迁,有关会议的内容和情况可能无法在记忆中复现了,甚至当时作出的重要决定可能也记不清了,这时就不妨查查会议记录。
工会工作会议纪要(精选7篇)
工会工作会议纪要(精选7篇)工会工作会议纪要(精选7篇)在发展不断提速的社会中,我们在很多事务中都会使用到会议纪要,会议纪要与会议记录不同,会议记录只是一种客观的纪实材料。
那么,怎么去写会议纪要呢?下面是小编帮大家整理的工会工作会议纪要,欢迎阅读与收藏。
工会工作会议纪要篇112月15号下午,广东省食品药品监督管理局在广州东山宾馆召开了进一步推进临床试验数据自查核查工作会议,通报广东省临床试验自查核查情况及下一步核查工作要求。
本次会议参会人员主要有CFDA117号公告公布的自查名单中尚未撤回产品的药厂、省内43家GCP机构及2个不对系统机构负责人、广东省内CRO及各CRO办事处负责人。
会上,兼任核查工作小组组长的陈德伟副局长发表讲话,通报四方面内容:1、广东自查核查情况在117号公告中被点名的广东省共116个受理号,其中61个药品注册申请人,自8月24号为止,广东81个药品注册申请临床试验在时限内完成自查,其中于12月10号公告后共68个文号撤回,至12月14号统计共72个文号撤回,撤回率达到近70%。
自查工作开展以来,我省1家机构、1家CRO被查出数据不真实,已立案调查,综上,初步取得阶段性成果。
自查发现临床试验确实存在一些问题的,为保证药品安全,建议撤回注册申请。
2、CFDA对自查核查的要求1、7月22号,117号公告,公告了品种名称、自查内容、要求、违法违规的处理措施;2、今年8月9日,国务院44号文是自查核查工作的重要依据,严肃查处注册申请弄虚作假欣慰,报送存在虚假情况,不予批准并对相关责任人从严处罚追究责任;3、8月29号,《关于进一步做好药物临床试验数据自查核查工作》166号公告明确临床试验参与多方的法律责任,核查中不予批准的3种情况,擅自修改数据、瞒报数据、虚假数据以及数据不可溯源、研究数据不全、临床试验未完成等不足以证明药品的有效性和安全性情况的不予批准。
4、9月9号,《关于药物临床试验机构和合同研究组织开展临床试验情况的公告》172号公告,列出涉及自查核查的机构和CRO名单;5、9月27号,卫计委联合CFDA发布《关于开展临床试验机构自查》的197号公告,再次强调相关机构主动开展自查,认真配合,严肃处理违法;6、11月10号,《关于发布药物临床试验数据现场核查要点的公告》——228号公告,进一步详细列出核查要,呼吁没撤回品种如不符合要求的在开展现场核查前撤回则不追究责任,通知现场核查后不再接受撤回申请;7、11月11号《关于药品注册审评审批的若干政策》230号公告,公布查处依据,申请人主动撤回则不立案调查,同日颁布《关于8家企业11个药品注册申请不予批准公告》229号并说明不予批准原因;3、工作开展过程中存在的问题1、真实性问题,如数据虚假、试验用药不真实、修改数据、瞒报数据、原始数据无法溯源等;2、规范性问题,如机构/CRO临床试验操作不规范、试验用药管理混乱、违背方案、评价方法不一致等;今天开始大临床试验的核查、此前都是BE试验。
工会工作会议记录工会会议记录
工会工作会议记录-工会会议记录工会会议记录2016年4月20日第三小学教职工代表大会一、工会委员会名单姚忠仁蒋宝军姜连伟王凤英林宏二、工会代表名单张桂荣张玉丽姚忠仁刘红梅林宏方桂香董福敏蒋宝军姜连伟王艳波徐广建三、会员名单第三小学全体教师工会活动记录时间:2016年1月22日地点:会议室主题:关心慰问退休教师,喜迎新年送上温暖。
参加人员:张桂荣张玉丽林宏王艳波姚忠仁姜连伟活动过程:一、全体人员在上学校会议室集中,由学校党支部书记张桂荣主持会议,共同研究制定2016年春节给本校退休教师拜年方案。
二、讨论研究决定:与会人员除姚忠仁、姜连伟、2位同志在张校长指导下做好慰问工作,其余同志兵分两路去给退休教师拜年。
给退休教师送上一定数额礼物作为2016年春节慰问品,同时代表学校党支部、行政、工会向各位退休教师拜年。
三、在走访慰问中,大家对退休教师的身体、生活情况作了进一步了解,同时向退休教师介绍了学校目前的发展状况。
当退休教师了解到学校新教学楼,但在短短一年的建设中已投入使用,,新修建起了高标准合格的教学楼,学校办学条件得到很好的改善,目前面貌然一新,他们都非常高兴。
在走访交谈中,各位退休教师对学校年年对他们的关心慰问都很感动,都表示今后一定一如既往的支持学校工作。
对学校目前取得的成绩和良好的发展都表示了真诚的祝贺。
在这些退休教师赞许的眼光下,关注的精神中,我们也恳请他们对学校今后的发展再提一些宝贵的建议,并把它们的建议及时反馈给学校,各位退休教师只有感动和祝贺,都说暂时还没有更好的建议,他们都坚信学校今后的工作会年年更上一层楼。
四、学校党政工全体人员在喜来登会议室集中,向学校校长等领导同志汇报这次对退休教师的慰问拜年情况,并作了活动的总结。
大家都认为,退休教师的今天就是我们的明天,我校工作能得到退休教师的支持和赞扬,来之不易,今后学校支部、行政将进一步大力支持工会做好这方面的工作,为杨家浩小学的进一步健康有序的发展,从多方面多渠道打下良好的基础。
工会会议纪要
工会会议纪要篇一:工会会议纪要鄄城康泰化工有限公司会议纪要会议名称安全生产总结协调会会议时间20XX年8月16日下午会议地点会议室主持人韩建臣(工会主席)出席人员孙刚强、吴剑萍、王鲁、郭兆鲁、李彦玲等会议内容:上半年安全总结和下半年安全工作实施计划本次会议由韩建臣主持,会上根据总经理召开干部例会精神,对20XX年上半年安全监督检查工作做一总结,对下一步的工作做了新的部署。
1、安全监督检查。
主要参加人员安全员、主体负责人,根据检查情况下达整改指令;每月底召开安全例会,通报近期安全工作情况。
2、安全巡检制度。
现场巡检人员、安全员、管理人员等要根据制度对各个部位进行巡检并登记。
巡检频率较低,不按制度执行的按相关规定处罚;3、厂内车辆管理。
现在我们公司内车量较多,要加强现场人员监督管理,发现违章,一定要制止或通知保卫部处理。
4、分区域设定安全责任人、特种工岗前培训。
制定各区域兼职安全责任人;各岗位安全操作规程要编制成册,对员工要进行针对性培训。
5、作业证使用。
个别人员的作业证使用不到位,办理作业证各级人员签字同时也是对你一个告知,查看其防范措施并安排人员检查协助,这也体现安全重视程度。
下一步检查中发现未办理作业票要按规定进行处罚,若发现违章作业加倍处罚。
6、项目安全标示明确。
做完后要尽快使用,尤其配电室、操作台等部位,对操作人员、外来人员起到警示作用;厂房标示一定要根据下发的国家规定去做。
7、防雷自测。
设备部门用揺表对配电室接地做一个自测,看看接地是否符合规定;现在有的单位为减小雷电、静电对电器或线路等造成损坏在煤气站这样危险部位安装了电涌器,以防受损,这个研究一下我们是否要装。
20XX年8月16日篇二:工会会议纪要模板_______________________公司工会会议纪要工会14-01会议时间:20XX年10月23日下午13:00-15:00会议地点:_____会议室会议主持:______出席人员:上海___工会方面---上海___公司方面—上海___公司--缺席人员:______会议记录:______主要内容:____主席率队_____同志主持,一、____公司工作汇报方面:1、总经理____同志首先代表公司全体员工对机电工会调研组能深入本公司进行调研指导工作,表示欢迎和感谢。
工会修建球场会议纪要
工会修建球场会议纪要主题:关于工会修建球场的讨论日期:XXXX年XX月XX日地点:工会会议室出席人员:工会主席、副主席、财务主管、各部门代表会议记录:一、开场致辞工会主席首先致辞,表示此次会议的目的是为了讨论并决定是否修建球场,以满足会员们的健身需求。
二、讨论议题1. 修建球场的必要性与会人员一致认为,修建球场对于提高会员们的身体素质、增强团队合作精神具有重要意义。
同时,球场也可以作为工会举办各类活动的场所,提高工会的凝聚力。
2. 球场选址及规模经过讨论,初步确定在工会所属的一块空地上修建球场。
规模为标准大小的足球场,可容纳两队同时进行比赛。
3. 资金来源及预算财务主管介绍了球场的预算情况,包括土地平整、球场建设、设备购置等费用。
初步预算为XX万元。
与会人员就资金来源进行了讨论,决定通过工会经费、会员自愿捐款等方式筹集资金。
4. 施工时间及进度安排与会人员商定,球场建设从即日起开始筹备,预计XX个月内完成。
期间,将成立专门的工作小组负责施工监督和进度管理。
三、决议结果1. 同意修建球场,以满足会员们的健身需求。
2. 确定球场选址及规模,即在本工会的空地上修建标准大小的足球场。
3. 通过筹集资金的方式解决球场建设资金问题,具体筹款方式由工会主席负责落实。
4. 成立专门的工作小组负责施工监督和进度管理,确保球场建设按计划顺利进行。
四、其他事项1. 请各部门代表将此次会议内容通知给会员,征求他们的意见和建议。
2. 请工会主席尽快落实筹款事宜,确保资金及时到位。
3. 请工作小组尽快制定施工计划和进度安排,并向工会汇报进展情况。
五、结束语此次会议就工会修建球场的问题进行了深入讨论,并达成了一致意见。
希望各部门代表和会员们共同努力,推动球场建设顺利进行,为会员们提供一个更好的健身场所。
日常维护项目开工会会议纪要
日常维护项目开工会会议纪要
日常维护项目开工会会议纪要
时间:2023年2月18日
地点:XX公司会议室
主持人:XXX
参与人员:XXX、YYY、ZZZ、AAA、BBB
会议内容:
1.主持人介绍了日常维护项目的背景和目的,明确了会议的议程和重点。
2.YYY汇报了日常维护项目的计划和进度,AAA提出了一些建议和意见,BBB 对项目的实施进行了补充和说明。
3.与会人员就项目实施过程中需要注意的事项进行了深入讨论,并就具体的实施细节进行了协商和决定。
4.主持人对会议的结果进行了总结,强调了项目实施的重要性,并号召所有参与人员积极投入到项目实施中去。
会议记录:
本次日常维护项目开工会的召开,标志着本项目的正式开始。
在项目实施过程中,我们要充分考虑各种因素,严格按照计划和进度进行实施,确保项目的顺利进行和圆满实施。
同时,我们要充分发挥团队协作的优势,加强沟通和协作,为项目的实施提供有力的支持和保障。
最后,我希望所有参与人员能够齐心协力,共同为项目的实施贡献力量,实现共赢。
