三轴水泥搅拌桩施工工艺
三轴水泥搅拌桩施工
![三轴水泥搅拌桩施工](https://img.taocdn.com/s3/m/48f069be03d8ce2f01662330.png)
三轴水泥搅拌桩施工1、设计要求Φ850mm三轴水泥搅拌桩水泥采用P42.5级普通硅酸盐水泥,水泥掺入比不小于20%(注:弱加固区水泥掺入量为8%),水泥浆液水灰比原则为0.5。
土体加固体无侧限单轴抗压强度需达到0.8MPa~1.0MPa,渗透系数不超过10-7cm/s。

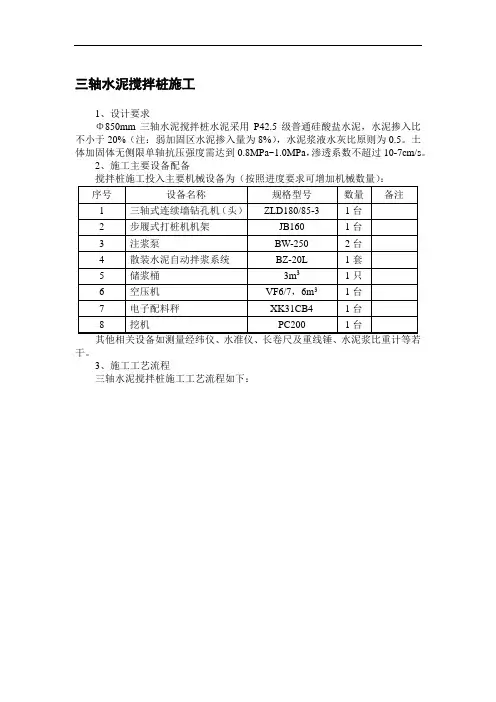

2、施工主要设备配备干。
3、施工工艺流程三轴水泥搅拌桩施工工艺流程如下:4、施工准备①、熟悉并掌握设计施工图纸,充分了解设计意图,如有疑问,及时向设计单位报告解决。
②、编制相关施工方案,并报业主、监理单位审批同意后执行。
③、按要求对甲供材料进行抽样送检,原材复试合格后投入使用。
④、召开项目部全体人员会议,向施工人员及操作人员做好施工技术和安全技术交底,使职工了解设计意图,掌握施工要领和关键工序及安全操作规程,做到分工明确,职责分明。
5、测量放样和场地清理根据设计要求,先把场地进行清理整平,然后进行放样,该项工作的测量放样包括两个内容:一是根据设计资料放出打设宽度;二是根据设计画出布桩平面图,标明排列编号,放出具体桩位,施工前必须经过监理复核。
三轴水泥搅拌桩桩位搭接示意图6、开挖沟槽根据三轴搅拌桩桩位中心线用PC200挖机开挖槽沟,沟槽尺寸为宽1.2m,深1~1.2m,并清除地下障碍物。
开挖导向沟槽余土应及时处理,以保证桩机水平行走7、桩机就位由现场施工员、桩机班长统一指挥桩机就位,桩机下铺设钢板及路基板,移动前看清前、后、左、右各位置的情况,发现有障碍物应及时清除,移动结束后检查定位情况,及时纠正,桩位偏差不大于50mm。
桩机应平稳、平正,并用经纬仪或线锤进行观测,确保钻机的垂直度,搅拌桩垂直度精度不低于1/200。
8、制备水泥浆液及浆液注入开钻前对拌浆工作人员做好交底工作,在施工现场配备电脑计量的自动搅拌系统和散装水泥罐,以确保浆液质量的稳定。
水泥浆液的水灰比为0.5,水泥掺量不小于20%(注:弱加固区水泥掺入量为8%)。
水泥用量计算:M=H*S*P*iM——单排桩水泥用量,单位为吨。
三轴水泥搅拌桩施工工艺
![三轴水泥搅拌桩施工工艺](https://img.taocdn.com/s3/m/0a7d1a2ee3bd960590c69ec3d5bbfd0a7956d5c5.png)
三轴水泥搅拌桩施工工艺1、施工工艺及主要设计参数1。
1 超深三轴水泥土搅拌桩施工流程超深三轴水泥土搅拌桩施工工艺流程见图2。
具体步骤如下:(1)场地平整三轴机施工前,必须先进行场地平整,原始地面标高为103.02m,清除施工区域内的表层硬物及浮土。
在对施工区域进行障碍物清理之后,用碎石土回填夯实,地面标高控制为103.22m,并在桩机车辆的行走区域上面铺设钢板和路基箱,确保桩机的行走安全。
(2)测量放样根据该工程的坐标基准点,按照设计图进行放样定位工作,并做好标志,以便挖掘机开挖。
然后提请监理进行复核验收。
(3) 开挖沟槽根据测量放样采用挖机开挖沟槽,并清除地下障碍物,施工沟槽的中心线为三轴搅拌水泥土墙的施工中心线,沟槽的宽度不大于1m。
(4)搅拌桩机的拼装该项工法要求对施工设备进行选型,选型的主要依据是桩深、桩截面形状和尺寸等,通常要确定的内容包括:桩机型号、桩架高度、加接次数、钻杆组合等。
一般能够进行超深三轴搅拌桩施工的桩机为120m以上液压履带式桩机,桩架的高度一般为18m、24m、27m和33m.根据技术要求对桩架、电机和钻杆进行组装,组装要求至少需要有40m×20m的场地,并需要吊车配合施工。
(5)桩机就位由起重指挥工统一指挥,桩机就位。
移动前看清上、下、左、右各方面的情况,桩机就位桩机应平稳、平正,并用桩机自带的仪表进行垂直度检测.检测前需要先用经纬仪对垂直度仪表进行规零校正,桩架两个方向的垂直度偏差不大于1/500。
(6)三轴搅拌桩孔定位搅拌桩机上的2根吊锥线距钻杆中心线为600~1200mm,导沟开挖好后,在沟漕中心线向外600~1200mm处用固定物做出标记,并在固定物上标记好每幅桩的中心点。
这样,桩机吊锥线对准定标记,即完成孔位定位。
(7)搅拌下沉启动电动机,根据土质情况控制好速率,放松卷扬机使搅拌头自上而下切土、搅拌、下沉,直到钻头下沉钻进至设定标高.(8)拆卸钻杆接头第一组钻杆下沉到接头位于地面附近时,用短梁将钻杆组的顶端抱箍(即连轴器)挑起,搁置在导梁或路基箱上.拆下接头,使机架与第一组钻杆脱离,桩机移位.(9) 加接预埋钻杆先将待加接的钻杆放置在地下预先钻好的桩位孔中,通过移动桩机来“获取”待加接的钻杆组,使钻杆加接的操作可以由人工在地面上进行,利用桩机本身的提升动力,拉动预置在地下的钻杆。
三轴水泥土搅拌桩施工方案[详细]
![三轴水泥土搅拌桩施工方案[详细]](https://img.taocdn.com/s3/m/f53b19087f1922791688e8f7.png)
X.12.5.10 三轴水泥土搅拌桩施工方案本工程小XX市场站附属结构出入口止水帷幕采用φ850@600mm三轴水泥土搅拌桩。
1、搅拌桩施工工艺施工准备A 场地布置(A) 设备进场前,场地必须达到“三通一平”,大型机械行走路线软弱地面必须加垫料夯实、夯平。
(B) 清除障碍物的区域,必须及时回填素土并用挖机分层夯实,确保地基承载力,为三轴搅拌桩施工提供条件。
(C) 开挖沟槽前,应摸清地下管线等障碍物,并采取有效的措施将施工区域内的地上、地下障碍物清除和处理完毕。
B材料准备及材料使用计划(A) 本工程三轴搅拌桩止水帷幕施工采用P.S.A32.5级普通硅酸盐水泥,水泥分批进场;选择合格的水泥供应商,确保使用设计强度等级的水泥,做好各类材料质量复试工作,杜绝不合格材料进入工地。
(B) 编制水泥需用量计划和分批进场计划,并按照分批进场计划及时组织进场,按照“施工区域划分及场布图”指定的位置堆放整齐。
C技术准备(A)施工前召开施工技术人员及设计人员的技术交底会,熟悉设计图纸和有关《规程》,明确施工图纸要求及有关质量检验评定标准,明确工程质量保证措施、施工安全措施及文明施工要求。
(B)明确施工方案,熟悉施工顺序,协调各工种各工序之间关系,做到安排合理,精心组织,确保工程质量。
2、三轴水泥土搅拌桩工艺流程水泥搅拌桩施工工艺主要流程为:图13-- 水泥土搅拌墙典型施工顺序④完成一幅墙体搅拌⑤下一循环开始③钻杆搅拌提升②桩底重复搅拌①钻进搅拌下沉三轴水泥搅拌桩施工示意图三轴泥搅拌桩施工工艺流程图3、三轴水泥土搅拌桩施工工序(1)测量放样施工前,根据设计图纸,定位放线,开挖沟槽,然后放第一组桩柆,根据设计图纸尺寸带线。
(2)制备水泥浆水泥用量按设计标准为土体质量的15%,水灰比为0.45。
施工中加水可使用定量容器进行用水量控制。
(3)预拌下沉喷浆待水泥搅拌桩机的冷却水循环正常后,启动搅拌桩机电机,放松搅拌桩机吊索,使搅拌桩机沿导向架搅拌切土下沉,下沉速度可由电机的电流监测表控制。
三轴水泥搅拌桩成桩方式
![三轴水泥搅拌桩成桩方式](https://img.taocdn.com/s3/m/779afe9f294ac850ad02de80d4d8d15abe2300cd.png)
三轴水泥搅拌桩成桩方式三轴水泥搅拌桩是一种常见的成桩方式,它通过搅拌桩机将水泥灌注到地下土层中,形成固结体,从而提高土层的承载力和抗剪强度。
本文将介绍三轴水泥搅拌桩的工作原理、施工过程和应用领域。
一、工作原理三轴水泥搅拌桩是利用搅拌桩机在土层中旋转搅拌,将水泥均匀地混合到土层中,使土层与水泥形成一体化的固结体。
搅拌桩机通过搅拌刀具的旋转,将土层与水泥充分混合,使土层得到均匀的加固,形成强固的桩体。
二、施工过程三轴水泥搅拌桩的施工过程主要包括以下几个步骤:1. 地面准备:在施工前,需要对工地进行必要的准备工作,包括清理杂物、平整场地等。
2. 搅拌桩机的安装:将搅拌桩机安装在施工现场,并进行必要的调试和检查工作,确保机器正常运行。
3. 桩孔开挖:根据设计要求,在地面上钻孔,孔径和孔距根据土层的情况和承载要求确定。
4. 搅拌桩施工:将搅拌桩机的搅拌刀具插入孔内,开始搅拌作业。
搅拌过程中,搅拌刀具既能将土层与水泥充分混合,又能将土层切断,形成桩体。
5. 桩顶整平:在桩顶处进行整平处理,使桩顶与地面平齐。
6. 后续处理:待水泥充分凝固后,可以对桩顶进行必要的修整和处理,以满足后续施工的要求。
三、应用领域三轴水泥搅拌桩的应用领域非常广泛,主要包括以下几个方面:1. 土基加固:在土层较松散、承载力较低的地区,可以采用三轴水泥搅拌桩进行土基加固,提高土层的承载力和抗剪强度。
2. 地基改良:在建筑物或工程项目的基础施工中,如果土层质量较差,可以采用三轴水泥搅拌桩进行地基改良,提高地基的稳定性和承载能力。
3. 地下水控制:三轴水泥搅拌桩可以用于地下水位控制,通过灌注水泥形成的固结体可以有效地阻止地下水的渗流,保证工程的施工质量。
4. 地质环境治理:在一些土壤污染治理、地质灾害防治等工程中,三轴水泥搅拌桩可以用于土壤的固化和稳定,提高地质环境的治理效果。
三轴水泥搅拌桩是一种常用的成桩方式,具有施工方便、效果稳定等特点,在土基加固、地基改良、地下水控制和地质环境治理等领域都有广泛的应用。
三轴水泥搅拌桩施工工艺
![三轴水泥搅拌桩施工工艺](https://img.taocdn.com/s3/m/5c2287517f21af45b307e87101f69e314332face.png)
三轴水泥搅拌桩施工工艺三轴水泥搅拌桩是一种常用的地基处理方法,广泛应用于土建工程中。
本文将介绍三轴水泥搅拌桩的施工工艺和相关注意事项。
一、工艺概述三轴水泥搅拌桩是利用搅拌钻机在地下进行搅拌、注浆的一种地基处理方法。
其主要特点是在原地基土中注入水泥浆体,通过搅拌钻机的旋转和提升运动,将水泥浆和土壤充分混合,形成一种具有较高强度和较低沉降的桩体。
二、施工步骤1. 确定施工方案:根据工程要求和地质条件,确定搅拌桩的布置方案和参数。
包括桩径、桩长、桩间距、桩的排列方式等。
2. 钻孔:使用搅拌钻机进行钻孔,根据设计要求控制孔径和孔深。
3. 搅拌注浆:在钻孔的同时,向孔内注入水泥浆体。
搅拌钻机在孔底搅拌钻杆旋转的同时,通过钻杆内部的注浆管将水泥浆体注入孔内。
搅拌过程中要保持旋转速度和提升速度的恰当配合,确保水泥浆体和土壤充分混合。
4. 桩顶处理:搅拌桩施工完成后,需要对桩顶进行处理。
一般采用修整和打磨的方式,使桩顶平整、垂直度符合要求。
5. 检测验收:对搅拌桩进行质量检测和验收。
包括桩身强度、沉降和垂直度等指标的检测。
三、注意事项1. 搅拌钻机的选用:根据工程要求和地质条件选择合适的搅拌钻机,确保施工效率和质量。
2. 搅拌桩的布置:根据地质条件和工程要求合理布置搅拌桩,避免桩与桩之间的冲突。
3. 搅拌参数的控制:根据设计要求,控制搅拌钻机的旋转速度、提升速度和注浆量,确保水泥浆体和土壤充分混合。
4. 桩顶处理:对桩顶进行修整和打磨时,要注意保持桩顶的垂直度和平整度。
5. 质量检测和验收:对搅拌桩进行质量检测和验收,确保桩身强度、沉降和垂直度等指标符合要求。
6. 安全措施:在施工过程中,要严格遵守安全操作规程,确保施工人员的人身安全。
四、施工案例以某高层建筑施工为例,地质条件为黏土和软土,需要进行地基处理。
经过工程师的设计和方案确定,采用三轴水泥搅拌桩作为地基处理方法。
根据设计要求,确定搅拌桩的布置方案和参数。
三轴搅拌桩施工工艺及施工方案
![三轴搅拌桩施工工艺及施工方案](https://img.taocdn.com/s3/m/a7736b5b974bcf84b9d528ea81c758f5f61f29d3.png)
三轴搅拌桩施工工艺及施工方案一、搅拌桩施工工艺1.地质勘探:在进行三轴搅拌桩施工前,需要进行地质勘探,了解地下情况,包括土壤类型、地下水位、地下岩层等情况。
2.施工准备:根据地质勘探结果和设计要求,确定三轴搅拌桩的位置和参数,并进行施工准备工作,包括临时设施的搭建、设备和材料的准备等。
3.基坑开挖:根据设计要求和三轴搅拌桩的位置,进行基坑的开挖,并清理基坑内的杂物和泥土。
4.搅拌桩施工:将搅拌机的搅拌叶片插入土层,开始进行搅拌,同时向搅拌桩内注入水泥浆料,并不断提升搅拌叶片。
搅拌的时间和深度根据设计要求确定。
搅拌完成后,将搅拌桩上面的泥土挖出,并进行下一根搅拌桩的施工。
5.检测和验收:在完成三轴搅拌桩施工后,进行桩身的质量检测,包括桩身的尺寸、强度等指标。
同时进行验收,确保搅拌桩施工的质量符合设计要求。
二、施工方案1.设计方案:根据工程的要求和地质勘探结果,进行三轴搅拌桩的设计,包括桩的直径、深度、间距等参数的确定。
2.材料准备:准备好所需的材料,包括水泥、骨料、水、辅料等。
3.设备准备:准备好三轴搅拌机、泵车、挖掘机等设备,并对其进行检查和维护,确保工作正常。
4.施工方案:根据设计方案和现场实际情况,制定具体的施工方案,包括搅拌桩的施工顺序、挖掘机的操作路线、水泥浆料的搅拌比例等。
5.施工组织:确定施工的组织架构,明确各个岗位的工作任务和责任,划分施工区域,并设立指挥部和安全员,以确保施工的顺利进行。
6.施工流程:按照施工方案和施工组织安排,进行三轴搅拌桩的施工,包括地质勘探、基坑开挖、搅拌桩施工、检测和验收等流程。
7.安全措施:制定安全操作规程,对施工人员进行安全教育和培训,设置警示标志和安全防护设施,确保施工过程安全可靠。
8.施工记录:在施工过程中做好详细的施工记录,包括施工时间、施工量、材料使用量等,以便后期的验收和清算工作。
最全三轴搅拌桩施工技术总结
![最全三轴搅拌桩施工技术总结](https://img.taocdn.com/s3/m/6305b3b6aff8941ea76e58fafab069dc50224703.png)
最全三轴搅拌桩施工技术总结三轴搅拌桩施工技术是一种利用搅拌桩机将水泥、砾石和黏土等材料在地下进行充分混合,并形成一根具有一定承载力和抗剪强度的桩体。
此技术具有施工方便、施工速度快、成本低等优点,被广泛应用于基础工程等领域。
本文将对三轴搅拌桩施工技术进行详细总结。
一、施工工艺流程三轴搅拌桩施工的主要工艺流程包括准备工作、设备安装、桩孔开挖、材料投入、搅拌桩施工和质量控制等步骤。
1. 准备工作:包括施工方案的制定、设计图纸的准备、材料和设备的采购等工作。
2. 设备安装:将搅拌桩机按照规定要求进行组装和安装,确保设备的正常运行。
3. 桩孔开挖:按照设计要求进行桩孔的开挖,确保桩孔的尺寸和位置准确。
4. 材料投入:将水泥、砾石和黏土等材料按照一定比例投入到桩孔中。
5. 搅拌桩施工:启动搅拌桩机,将材料进行充分混合,同时对桩孔进行搅拌,形成一根具有一定承载力和抗剪强度的桩体。
6. 质量控制:对施工过程进行实时监测和检测,确保施工质量符合工程要求。
二、施工要点三轴搅拌桩施工过程中需要注意以下要点:1. 设备操作:搅拌桩机的操作人员需要熟悉设备的操作方法和使用要点,确保设备的正常运行。
2. 施工速度:要控制好施工速度,保证搅拌桩机的连续工作,并且能够保证材料充分混合。
3. 搅拌深度:根据设计要求确定搅拌桩的深度,并且要确保搅拌桩的深度均匀一致。
4. 施工质量:要对搅拌桩施工过程进行实时监测和检测,确保施工质量符合工程要求。
5. 施工安全:在施工过程中要注意施工安全,严格遵守安全操作规程,防止事故的发生。
三、质量控制三轴搅拌桩施工过程中的质量控制包括施工过程的监测和检测、施工记录的保存等工作。
以下是一些常用的质量控制措施:1. 搅拌效果监测:通过观察搅拌桩机施工过程中的搅拌效果,包括搅拌桩的形状、渗透性等方面进行监测。
2. 抽样检测:对搅拌桩施工后的桩体进行抽样检测,包括抗剪强度、抗压强度等指标的检测。
3. 施工记录:记录施工过程中的关键参数和数据,包括桩孔深度、搅拌时间、材料投入量等信息。
基坑支护工程三轴搅拌桩施工方案
![基坑支护工程三轴搅拌桩施工方案](https://img.taocdn.com/s3/m/a8f1095b640e52ea551810a6f524ccbff121caa6.png)
基坑支护工程三轴搅拌桩施工方案一、工程概述基坑支护工程是土木工程中的一项重要工程,主要目的是保护基坑四周土体的稳定和防止基坑变形。
三轴搅拌桩作为一种常用的基坑支护方式,其施工方案包括以下几个方面:施工前的准备工作、施工工艺流程、施工工艺参数及监控措施等。
二、施工前的准备工作1.组织施工前的技术交底会议,明确工程施工方案和安全措施。
2.准备施工所需的材料和设备,包括搅拌桩机、钢筋、水泥、石子等。
3.建立施工现场安全警示标志,确保施工的安全性。
三、施工工艺流程1.在施工现场进行勘探,确定搅拌桩的位置和数量。
2.使用铁锹或挖掘机将搅拌桩周围的土体挖掉,直到达到设计要求的深度。
3.启动搅拌桩机,将水泥、石子和水混合成糊状砂浆。
4.将砂浆注入到挖掘的土中,同时通过搅拌桩机搅拌,使砂浆与土体充分混合。
5.搅拌桩达到设计要求后,停止搅拌,继续加固基坑的其他位置。
6.将钢筋固定在挖掘的土体中,用于增强搅拌桩的整体强度。
7.进行二次搅拌,确保搅拌桩与土体的充分结合。
8.检查搅拌桩的施工质量,确保搅拌桩的强度和稳定性。
四、施工工艺参数及监控措施1.设计搅拌桩的直径和深度,根据工程要求进行调整。
2.控制搅拌桩的搅拌时间,以保证搅拌桩的质量。
3.加强对施工现场的监控,确保施工的安全性和质量。
4.进行现场质量检测,对施工过程中的质量问题进行及时发现和处理。
5.对搅拌桩进行荷载试验,评估其承载能力。
五、施工安全措施1.制定安全操作规程,确保施工人员的安全。
2.设置防护栏杆和安全警示标志,保护施工现场的安全。
3.使用挖掘机时,注意操作规范,避免事故发生。
4.施工现场禁止吸烟、明火等火源,防止火灾事故的发生。
5.做好施工现场的环境保护,减少对周围环境的影响。
六、施工质量控制1.加强对施工材料的检查,确保其质量达标。
2.严格按照施工方案进行操作,确保施工质量。
3.在施工过程中进行现场质量检测,对不合格的搅拌桩及时处理。
以上是三轴搅拌桩施工方案的基本内容。
三轴水泥土搅拌桩施工工艺
![三轴水泥土搅拌桩施工工艺](https://img.taocdn.com/s3/m/3ca1e77ffd4ffe4733687e21af45b307e971f97b.png)
三轴水泥土搅拌桩施工工艺好嘞,今天我们聊聊三轴水泥土搅拌桩的施工工艺,听起来复杂,其实一点都不。
想象一下,施工现场热火朝天,机器轰鸣,工人们干劲十足,整个过程就像是一场大型的“土味盛宴”。
三轴水泥土搅拌桩,顾名思义,就是把水泥、土壤和水混合在一起,形成一种新型的地基材料。
你想,水泥在这儿就像是老大,土壤是老二,而水呢,充当了那个调和剂。
三者联手,效果可不一般,简直是“天衣无缝”。
施工的时候,首先得准备好设备。
这里的设备可是“各显神通”,你看那钻机,简直就像一位巨大的刺客,扎扎扎地穿透地面,心里一阵畅快。
然后,这些机器开始转动,水泥和水就被送入搅拌器。
想象一下,水泥和土壤在搅拌器里翻滚、碰撞,发出“咕噜咕噜”的声音,真是一幅壮观的景象。
别小看这一步,搅拌的均匀程度直接关系到桩的强度和稳定性。
就像做饭,调味料没搅拌均匀,味道肯定差了不少,对吧?我们就要开始浇筑了。
工人们像是在进行一场“土壤芭蕾”,每一步都得小心翼翼。
他们把搅拌好的浆液,像倒果汁一样,灌进事先打好的孔里。
哇,瞬间就能看到那些浆液在孔里流淌,简直像是在给地面穿上新衣服。
然后,浆液在地面下慢慢凝固,形成一个坚固的水泥土搅拌桩,心里别提多舒坦了。
施工不是一帆风顺的。
总有些小插曲,比如说突然下雨,场面一度失控,工人们得赶紧找地方躲雨。
不过,这也不能阻挡他们的热情,雨过天晴后,大家又精神饱满地回到工作岗位,继续拼搏。
想想,这样的情景就像在打怪升级,遇到困难没关系,勇往直前才是王道。
说到桩的质量,那可是重中之重。
工人们用仪器进行检测,确保每个桩都达到标准。
你想,施工现场就像一场“选美大赛”,每个桩都希望能成为最靓的那颗星。
经过一番比拼,合格的桩就如同选上的美少女,熠熠生辉。
为了确保安全,桩的强度得经得起各种考验。
就像当年“打铁”一样,铁打的地方才能长久。
施工完成,所有的桩都巍然屹立,真是“千斤重担在肩”,却又显得无比稳固。
想想看,这些桩子将为上面的建筑提供强大的支撑,心里那叫一个踏实。
三轴搅拌桩施工工艺
![三轴搅拌桩施工工艺](https://img.taocdn.com/s3/m/5fbb4c7632687e21af45b307e87101f69f31fb77.png)
1.1三轴搅拌桩施工1.1.1施工工艺三轴搅拌桩施工工艺流程见下图。
图7-1 三轴搅拌桩施工工艺流程1.1.2施工方法及技术措施1 施工场地平整施工前,必须先进行施工区域内的场地平整,清除表层硬物,素土须夯实。
按照桩位平面布置图,确定合理的施工顺序及配套机械、水泥等材料的堆放位置。
2 桩位放样根据提供的坐标基准点,按照加固方案进行放样定位及高程引测工作,并做好永久及临时标志。
3 施工参数选择为了保证施工质量,施工中必须加强主要技术参数的控制,并要求在施工现场做到挂牌施工,初步拟定三轴深层搅桩主要技术参数见表7-2。
4 导槽施工在三轴搅拌桩施工过程中会涌出大量的泥浆,为了保证桩机的安全移位及施工现场的整洁,需要使用挖机在搅拌桩桩位上预先开挖沟槽。
沟槽宽约,深~1m。
在施工现场还需制作一泥浆池,把三轴搅拌桩施工过程中产生的泥浆置于其内,待一定数量后及时外运。
工主要技术参数表5 三轴搅拌桩钻进施工a.桩位放样: 根据业主提供的坐标基准点,由现场技术人员放出桩位,施工过程中桩位误差必须小于20mm。
b.桩机就位:①移动搅拌桩机到达作业位置,并调整桩架垂直度达到3‰以内。
桩机移位由当班机长统一指挥,移动前必须仔细观察现场情况,发现障碍物应及时清除,桩机移动结束后认真检查定位情况并及时纠正。
②桩机应平稳、平整,每次移机后可用水平尺或水准仪检测桩机平台的平整,并用线锤对立柱进行垂直定位观测以确保桩机的垂直度。
③三轴搅拌桩桩机定位后再进行定位复核,偏差值应小于2cm。
④工程实施过程中,严禁发生定位桩及定位线移位,一旦发现挖机在清除导槽沟时碰撞定位桩及定位线使其跑位,立即重新放线,严格按照设计图纸进行施工。
6 桩机垂直度校正桩架垂直度指示针可调整桩架垂直度,并用线锤经纬仪进行校核。
在桩架上焊接一半径为5cm的铁圈,10m高处悬挂一铅锤,利用经纬仪校直钻杆垂直度,使铅锤正好通过铁圈中心。
每次施工前必须适当调节钻杆,使铅锤位于铁圈内,即把钻杆垂直度误差控制在3‰内。
三轴搅拌桩施工工艺及质量保证措施
![三轴搅拌桩施工工艺及质量保证措施](https://img.taocdn.com/s3/m/2cf1ba19366baf1ffc4ffe4733687e21af45ff0e.png)
三轴搅拌桩施工工艺及质量保证措施1、施工工艺1.1施工流程施工流程应根据施工场地大小、周围环境等因素,施工时不得出现冷缝,搭接施工的相邻桩的施工间歇时间应不超过10~16小时,合理设计施工流程,确保安全、优质完成本工程。
附图:SMW工法施工流程图为保证Ф850三轴水泥搅拌桩的连续性与接头的施工质量,达到设计要求的防渗要求,要紧依靠重复套钻来保证,下图阴影部分为重复套钻。
附图:Ф850水泥搅拌围护桩施工顺序图1.2施工技术参数1.2.1SMW工法水泥土搅拌桩的施工使用三轴搅拌设备,桩型使用Φ850@600水泥土搅拌桩。
1.2.2水泥土搅拌桩使用P32.5普通硅酸盐水泥, 水灰比1.5,水泥掺入比20%,外加剂木质素用量为水泥用量的0.2%。
1.2.3为保证水泥土搅拌均匀,务必操纵好钻具下沉及提升速度,钻机钻进搅拌速度通常在1m/min,提升搅拌速度通常在1.0~1.5m/min。
施工时应保证水泥土能够充分搅拌混合均匀。
提升速度不宜过快,避免孔壁塌方等现象。
桩施工时,不得冲水下沉。
相邻两桩施工间隔不得超过12个小时。
1.2.4H型钢务必在搅拌桩施工完毕后3小时内插入,要求桩位偏差不大于±20mm,标高误差不大于±100mm,垂直度偏差不大于0.5%。
1.2.5型钢须保持平直,若有焊接接头,接头处须确保焊接可靠。
1.2.6 H型钢在地下结构完成后予以回收,故在成桩及浇筑围檩混凝土时施工单位应考虑相应回收措施。
1.3 测量放线1.3.1施工前,先根据设计图纸与业主提供的坐标基准点,精确计算出围护中心线角点坐标(或者转角点坐标),利用测量仪器精确放样出围护中心线,并进行坐标数据复核,同时做好护桩。
1.3.2根据已知坐标进行垂直防渗墙轴线的交线定位,并提请总包、监理进行放线复核。
1.4 开沟槽1.4.1 根据放样出的水泥土搅拌桩围护中心线,用挖掘机沿围护中心线平行方向开掘工作沟槽,沟槽宽度根据围护结构宽度确定,槽宽约1.2m,深度约0.6m~1.0m。
三轴搅拌桩施工工艺及施工方案(最全)
![三轴搅拌桩施工工艺及施工方案(最全)](https://img.taocdn.com/s3/m/41dd140278563c1ec5da50e2524de518964bd33e.png)
A.三轴搅拌桩施工工艺三轴深层搅拌桩施工作业标准1、作业制度1)施工作业执行文件:施工项目部下发的有效设计图纸、技术交底文件《三轴搅拌桩作业指导书》2)施工作业执行的强制性规范:《安全生产法》、《建设工程安全生产管理条例》、《建筑地基处理技术规范》、《建筑基坑支护技术规程》。
3)作业队制定的《**作业队浆喷桩施工职责分工及岗位责任制制度》。
2、作业准备1)三轴搅拌桩水泥浆浆液配合比必须提前报当地建筑工程质量检测中心进行验证,验证结果符合设计文件要求并报监理验收同意后方能开始施工。
2)开工前组织技术人员认真学习施工性施工组织设计、阅读、审核施工图纸,澄清有关技术问题,熟习规范和技术标准。
制定施工安全保证措施,提出应急预案。
对施工人员进行安全技术交底,对参加施工人员进行上岗前培训,考核合格后持证上岗。
3)三轴搅拌桩桩机进场后必须经当地建筑工程质量检测中心检测合格后报当地安监部门备案并报监理验收,相关仪器表必须经当地计量检测单位检测合格后报监理验收,监理验收合格后方能施工。
3、三轴搅拌桩施工工艺流程图4、施工工艺三轴搅拌桩施工前应进行成桩不小于2根工艺性试验,确定三轴搅拌桩机喷浆量、钻进速度、提升速度、搅拌次数等参数。
待工艺试验经检测满足设计和质量要求后,方能进行大面积施工。
4.1 场地整平清除一切地面和地下障碍物,场地低洼处先抽水和清淤,分层务实回填粘性土,必要时可以搅拌石灰或水泥,确保桩机站位处地基稳定。
4.2 桩位布置按设计图排列布置桩位,在现场用经纬仪或全站仪定出每根桩的桩位,并做好标记,每根桩位误差±5CM。
(对于SMW工法桩,放样后做好测量技术复核单,报监理复核验收,确认无误后方能进行三轴搅拌桩施工)4.3 桩机就位搅拌桩机到达作业位置,由当班机长统一指挥,移动前仔细观察现场情况,确保移位平稳、安全,待桩机就位后,用吊锤检查调整钻杆与地面垂直角度,确保垂直度偏差不大于1%。
在桩机架上画出以米为单位的长度标记,以便钻杆入土时观察、记录钻杆的钻进深度,确保搅拌桩长不少于设计桩长.4。
三轴搅拌桩施工工艺
![三轴搅拌桩施工工艺](https://img.taocdn.com/s3/m/70f02c18f011f18583d049649b6648d7c1c70829.png)
三轴搅拌桩施工工艺1、障碍物清理因该加固桩要求连续施工,故在施工前应对围护施工区域地下障碍物进行探测清理,2号路管线清除,3号路管线迁移,以保证施工顺利进行。
2、测量放线根据甲方提供坐标基准点、总平面布置图、围护工程施工图。
按图放出桩位控制线,设立临时控制桩,做好技术复核单,提请甲方及监理验收。
3、开挖沟槽、设置定位控制线根据基坑围护边线用0.4m3挖机开挖槽沟,沟槽尺寸为宽1600×深1500mm,并清除地下障碍物,开挖沟槽土体应及时处理,以保证三轴搅拌桩正常施工。
平行沟槽方向,设置定位控制线。
4、桩机就位由当班班长统一指挥桩机就位,桩机下铺设路基板、钢板,移动前看清上、下、左、右各方面的情况,发现有障碍物应及时清除,移动结束后检查定位情况并及时纠正;桩机应平稳、平正,并用经纬仪或线锤进行观测以确保钻机的垂直度;三轴水泥搅拌桩桩位定位偏差应小于5cm,桩径偏差小于1cm,桩身垂直偏差不超过H/200。
5、水泥土配合比根据三轴水泥土搅拌桩的施工特点, 水泥土配比的技术要求如下:(1)设计合理的水泥浆液及水灰比,使其确保水泥土强度。
(2)水泥掺入比的设计,必须确保水泥土强度,降低土体置换率,减轻施工时环境的扰动影响。
(3)本工程水泥采用42.5#普通硅酸盐水泥,具体视现场土质情况定。
(4)三轴搅拌桩施工时每班组需做试块同条件养护。
(5)制备水泥浆液及浆液注入:A、在施工现场布置自动搅拌站及水泥桶拌浆系统,在开机前按要求进行水泥浆液的搅制。
将配制好的水泥浆送入贮浆桶内备用。
B、水泥浆配制好后,停滞时间不得超过2小时,搭接施工的相邻搅拌桩施工间隔不得超过24小时。
C、注浆时通过2台注浆泵2条管路同Y型接头从H口混合注入。
注浆压力宜大于0.8~1.0 MPa,注浆流量:150-250L/min/每台,搅拌桩用双头同时注浆.6、钻进搅拌三轴水泥搅拌桩在下沉和提升过程中均应注入水泥浆液,同时严格控制下沉和提升速度,钻进搅拌速度一般在1m/min,提升搅拌速度一般在1.0—1.5m/min,钻进时注浆量一般为额定浆量的70-80%。
三轴搅拌桩施工工艺及施工方案
![三轴搅拌桩施工工艺及施工方案](https://img.taocdn.com/s3/m/acb5502c54270722192e453610661ed9ad5155ba.png)
三轴搅拌桩施工工艺及施工方案一、概述三轴搅拌桩是一种常用的地基加固方法,适用于软弱土层和填土地基。
本文将介绍三轴搅拌桩的施工工艺和施工方案。
二、施工工艺1. 准备工作在施工前,需要做好以下准备工作:•确定三轴搅拌桩的位置和数量;•确定深度和直径;•确定水泥、砂、石和水的比例;•确定搅拌机的类型和数量。
2. 施工过程(1) 预埋三轴搅拌桩首先,需要在地面上预埋三轴搅拌桩的钢筋,钢筋的长度和直径要符合设计要求。
将钢筋沿竖向均匀分布,防止出现偏差。
然后将水泥、砂、石和水按照比例混合,用搅拌机搅拌均匀,制成一个称之为“泥浆”的混合物。
将泥浆注入到预埋的钢筋内,注意要充实填满。
(2) 搅拌桩当预埋搅拌桩凝固后,需要进行搅拌桩的施工。
施工时,先将搅拌机按照一定的间距插入地下,搅拌机的长度和直径也要符合设计要求,插入深度大约为搅拌桩的1—2倍。
然后,将搅拌机开启,升降摆动,在土层内螺旋式搅拌,同时加入约60%的水泥混合物,使土颗粒与水泥混合。
每轮搅拌时间为1.5-2.5min,每米要搅拌30-50次,每次抬升高度为0.5-1.0m,直至各层土壤混合均匀,形成搅拌桩,使土质逐渐转坚硬,具备足够的承载力。
(3) 收口处理搅拌桩施工完成后,需要对口部进行处理,使三轴搅拌桩头部形成一个封闭的体系。
第一轮的搅拌桩应该比第二轮的搅拌桩留出更多的余量,留出足够的空间,以便于填充水泥泥浆。
如果未处理好不同施工轮次的搅拌桩的交界处,会影响整个工程的质量,应注意特别小心。
3. 记录和检查在施工中需要记录三轴搅拌桩的深度、直径和混合物配比,并严格按照设计施工。
同时,要进行安全检查和质量检查,确保安全和质量达到要求。
三、施工方案1. 施工时间三轴搅拌桩施工的最佳时间是在早春季节和晚秋季节。
过冷和过热的天气都不适合三轴搅拌桩的施工。
2. 设备选择根据不同的施工条件和需要选择适当的搅拌机,以保证施工效率和质量。
同时,还要进行设备的检查和维护,确保设备的正常运转。
三轴搅拌桩施工方案
![三轴搅拌桩施工方案](https://img.taocdn.com/s3/m/29f9b5923086bceb19e8b8f67c1cfad6195fe9d1.png)
三轴搅拌桩施工方案一、连接方式搅拌桩直径Ф850:搭接式连接。
二、桩机就位由当班班长统一指挥桩机就位,移动前看清上、下、左、右各方面的情况,发现障碍物应及时清除,桩机移动结束后认真检查定位情况并及时纠正。
桩机应平稳、平正,并用线锤对龙门立柱垂直定位观测以确保桩机的垂直度。
三轴水泥搅拌桩桩位定位后再进行定位复核,偏差值应不超过50mm,桩径偏差不超过0.04D(34mm),垂直度偏差不大于1.5%,搭接偏差不大于200mm。
三、搅拌速度及注浆控制1、三轴水泥搅拌桩在下沉和提升过程中均应注入水泥浆液,同时严格控制下沉和提升速度。
根据设计要求和有关技术资料规定,桩身采用一次搅拌工艺,下沉及提升均为喷浆搅拌,下沉速度不大于0.5m/min,提升搅拌速度控制在不大于1m/min,桩体施工必须保持联系性,相邻桩施工间隔不得超过12h,在桩底部分适当持续搅拌注浆,并做好每次成桩的原始记录。
2、制备水泥浆液及浆液注入采用一套自动拌浆设备,电脑控制配合比。
3、在开机前应进行浆液的搅制,开钻前对拌浆工作人员做好交底工作。
采用Po42.5级复合硅酸盐水泥,水灰比不小于1.5,水泥掺入比为22%,空搅部分掺量10%。
拌浆及注浆量以每钻的加固土体方量换算。
注浆压力为1.5Mpa左右,以浆液输送能力控制。
土体加固后,搅拌土体28天抗压强度不低于0.8Mpa。
4、报表记录施工过程中由专人负责记录,详细记录每根桩的下沉时间、提升时间。
及时填写当天施工的报表记录,隔天送交监理。
四、安全保证措施:1、认真贯彻“安全第一、预防为主”的方针,坚持管生产,必须保安全的原则。
工程实施前,对投入本工程施工的机电设备和施工设施进行全面的安全检查,不符合安全规定的地方立即整改完善,并在施工现场设置必要的安全标志和警告牌。
由专人员负责保养,交接班时,接班人员必须检查机械的各方面性能并明确当班工作内容。
2、工程实施时,严格按照施工组织设计和安全生产措施的要求进行施工,操作人员必须严格遵守安全生产操作规程,特殊工种必须持证上岗,各级安全员要深入施工现场,督促操作人员和指挥人员遵守操作规程,制止无证操作,吊运操作时必须由专人负责指挥。
三轴水泥搅拌桩施工方案
![三轴水泥搅拌桩施工方案](https://img.taocdn.com/s3/m/128b71693069a45177232f60ddccda38366be147.png)
# 三轴水泥搅拌桩施工方案1. 介绍三轴水泥搅拌桩是一种常用的基础施工方法,广泛应用于建筑工程和桥梁工程中。
本文将详细介绍三轴水泥搅拌桩的施工方案,包括施工前的准备工作、施工过程中的注意事项以及验收要求。
2. 施工前的准备工作在开始施工之前,需要进行以下准备工作:2.1 设计及方案确认根据工程设计要求,确定三轴水泥搅拌桩的尺寸、深度和布置方式。
与设计人员确认施工方案,确保施工方案的可行性。
2.2 材料采购与检查采购所需的水泥、骨料和其他辅助材料,并进行检查确认质量合格。
材料应符合相关国家和地方标准。
2.3 设备准备准备好所需的三轴水泥搅拌桩施工机械设备,包括搅拌机、输送设备和振动器等。
设备应进行检查和维护,确保其正常工作。
2.4 施工场地准备对施工场地进行清理和平整,确保施工所需的空间和基坑的准备。
同时要注意场地的排水和防护措施。
3. 施工过程中的注意事项在进行三轴水泥搅拌桩施工时,需要注意以下事项:3.1 施工参数的控制根据设计要求,严格控制搅拌桩的尺寸、深度和布置密度等参数。
对于每个桩的施工,要确保施工参数的一致性和标准化。
3.2 施工机械的操作操作施工机械时,要严格按照操作规程进行操作,确保施工机械的正常运行和施工质量。
及时处理设备故障,并做好设备维护。
3.3 分层搅拌在进行三轴水泥搅拌桩施工时,采用分层搅拌的方式进行。
先进行桩底搅拌,再逐层向上搅拌。
确保每层搅拌均匀,避免空洞和偏差。
3.4 搅拌时间和混合物配比控制搅拌时间和混合物配比,确保水泥和骨料充分搅拌均匀。
严禁在混合物未充分搅拌均匀情况下进行桩施工。
3.5 护坡与土方管理在施工过程中,要注意护坡和土方的管理。
及时处理土方排放和坡面保护,确保施工现场的整洁和环境的良好。
4. 验收要求在三轴水泥搅拌桩施工完成后,需要进行验收。
4.1 搅拌桩的尺寸和布置验收人员要对搅拌桩的尺寸和布置进行检查,确保其符合设计要求和规范要求。
4.2 搅拌桩的质量检查进行搅拌桩的质量检查,包括桩的强度和密实度等指标。
三轴搅拌桩施工工艺详解
![三轴搅拌桩施工工艺详解](https://img.taocdn.com/s3/m/4726467a30b765ce0508763231126edb6f1a766b.png)
三轴搅拌桩施工工艺详解三轴搅拌桩简介三轴搅拌桩简介三轴搅拌桩是长螺旋桩的一种,桩机同时有十个螺旋钻孔,施工时三条螺旋钻孔同时右方施工,一般用于地下连续墙工法采用,有效是软基处理的一种有效型态,利用搅拌桩机将水泥喷入土体并充分搅拌,使水泥与土发生一系列物理化学反应,使软土硬结而提高地基强度。
作用:三轴搅拌桩在基坑围护工程起到重要的作用,一种左边不插型钢,只作为止水用,如需挡土应与其他工艺紧密结合应用;一种是搅拌桩桩体内插H型钢(俗称SMW工法)既可以起到止水亦可以作挡土墙,适用于挖深较浅的基坑。
优点:三轴搅拌桩与其他支护形式的桩相比,施工速度快,每幅成桩时间约30-40分钟(24小时可完成60m左右);成桩后止水效果显著;机械自动化控制,操作程序简单;人工投入少,施工成本低;并且三轴亦可搅拌桩由于沟槽开挖完成后即可进行开挖,现场不需要有泥浆池,施工现场安全文明有保障。
插入型钢后三轴搅拌桩既起到止水又起到支护作用;同时型钢可以回收利用。
缺点:三轴搅拌机械及附属设施安装时间需要10天左右,而此机械及附属设施需要工作场地较大,所需钢筋储存量大,同时用电量大,一台500Kw的变压器只能供应一台三轴搅拌机的运转。
三轴的施工也需对地质情况进行考虑,适用于处理淤泥、淤泥质土、还原染料和粉土土质。
亳米搅拌桩施工方法三轴搅拌桩施工方法水泥搅拌桩按材料喷射状态可分为湿法桩和氢铵两种。
湿法以水泥浆为主,搅拌均匀,易于复搅,水木炭硬化时间较长;干法以水泥干粉为主,水泥土硬化时间较短,能提高桩间会的强度,但加水均匀性欠佳,很难全程复搅。
常见以湿法为主。
湿法与以的选择干法地勘报告提供的土含水率和施工现场环境决定。
桩机桩机组件该项工法要求对施工设备进行选型,选型的主要依据是桩深、桩截面形状和尺码等,通常要确定的内容包括:桩机型号、桩架高度、加接次数、钻杆组合等。
一般能够帮助进行超深三轴搅拌桩施工的桩机为120m以上电控履带式桩机,桩架的高度一般为18m、24m、27m和33m。
三轴搅拌桩施工工艺
![三轴搅拌桩施工工艺](https://img.taocdn.com/s3/m/eed023639b89680203d825c8.png)
4.施工技术措施
(1)孔位放样误差小于5cm,导向架垂直度不大于1/250桩长。 (2)严格控制浆液配比,做到挂牌施工,并配有专职人员负责管理浆液配置。严格 控 制 钻 进 提 升 及 下 沉 速 度 , 下 沉 速 度 宜 控 制 在 0.5m/min~1m/min , 提 升 速 度 宜 控 制 在 1m/min~2m/min。 (3)施工前对搅拌桩机进行维护保养,尽量减少施工过程中由于设备故障而造成的 质量问题。设备由专人负责操作,上岗前必须检查设备的性能,确保设备运转正常。 (4)桩架垂直度指示针调整桩架垂直度,并用线锤进行校核,必要时采用经纬仪校 核。 (5)工程实施过程中,严禁发生定位型钢移位,一旦发现挖机在清除沟槽时碰撞定 位型钢使其跑位,立即重新放线,严格按照设计图纸进行施工。 (6)场地布置综合考虑各方面因素,避免设备多次搬迁、移位,尽量保证施工的连 续性。 (7)严禁使用过期水泥、受潮水泥,对每批水泥进行复试合格后方可使用。 (8)在施工前应在钻杆上做好标记,控制桩长不得小于设计桩长。
三轴水泥搅拌桩在钻进和提升过程中均需注入水泥浆液,同时严格控制提升和下沉速度。根据有关 技术资料及施工经验规定,下沉速度宜控制在0.5m/min~1m/min,提升速度宜控制在1m/min~2m/min, 避免因提升过快,产生真空负压,孔壁坍方。在桩底部分适当持续搅拌注浆,做好每次成桩的原始记 录。
制备水泥浆液及浆液注入 三轴搅拌桩水泥采用罐装水泥(4个50T水泥罐),拌浆采用电脑控制的自动拌浆系统,水泥 浆液的水灰比为1.5,拌浆及注浆量以每钻的加固土体方量换算,注浆压力为1.0Mpa~2.5Mpa,以 浆液输送能力控制。 (6)弃土处理 三轴搅拌机搅拌轴设有螺旋式搅拌翼,钻进时有一定排土量,约30%左右,一般沉积在导沟 内(为泥浆),由于水泥掺量较大,排浆(土)经短时间即可固结,在施工时应及时用挖机将导 沟内的余浆挖出,集中堆放,固结后干土及时外运。 (7)施工记录 施工过程中由专人负责记录,详细记录每根桩的下沉时间、提升时间、注浆量记录要求详细、 真实、准确。及时填写当天施工的报表记录,隔天送交监理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
三轴水泥搅拌桩施工工艺
1、施工工艺及主要设计参数
1.1 超深三轴水泥土搅拌桩施工流程
超深三轴水泥土搅拌桩施工工艺流程见图2。
具体步骤如下:
(1) 场地平整
三轴机施工前,必须先进行场地平整,原始地面标高为103.02m,清除施工区域内的表层硬物及浮土。
在对施工区域进行障碍物清理之后,用碎石土回填夯实,地面标高控制为103.22m,并在桩机车辆的行走区域上面铺设钢板和路基箱,确保桩机的行走安全。
(2) 测量放样
根据该工程的坐标基准点,按照设计图进行放样定位工作,并做好标志,以便挖掘机开挖。
然后提请监理进行复核验收。
(3) 开挖沟槽
根据测量放样采用挖机开挖沟槽,并清除地下障碍物,施工沟槽的中心线为三轴搅拌水泥土墙的施工中心线,沟槽的宽度不大于1m。
(4) 搅拌桩机的拼装
该项工法要求对施工设备进行选型,选型的主要依据是桩深、桩截面形状和尺寸等,通常要确定的内容包括:桩机型号、桩架高度、加接次数、钻杆组合等。
一般能够进行超深三轴搅拌桩施工的桩机为120m以上液压履带式桩机,桩架的高度一般为18m、24m、27m和33m。
根据技术要求对桩架、电机和钻杆进行组装,组装要求至少需要有40m×20m的场地,并需要吊车配合施工。
(5) 桩机就位
由起重指挥工统一指挥,桩机就位。
移动前看清上、下、左、右各方面的情况,桩机就位桩机应平稳、平正,并用桩机自带的仪表进行垂直度检测。
检测前需要先用经纬仪对垂直度仪表进行规零校正,桩架两个方向的垂直度偏差不大于1/500。
(6)三轴搅拌桩孔定位
搅拌桩机上的2根吊锥线距钻杆中心线为600~1200mm,导沟开挖好后,在沟漕中心线向外600~1200mm处用固定物做出标记,并在固定物上标记好每幅桩的中心点。
这样,桩机吊锥
线对准定标记,即完成孔位定位。
(7) 搅拌下沉
启动电动机,根据土质情况控制好速率,放松卷扬机使搅拌头自上而下切土、搅拌、下沉,直到钻头下沉钻进
至设定标高。
(8) 拆卸钻杆接头
第一组钻杆下沉到接头位于地面附近时,用短梁将钻杆组的顶端抱箍(即连轴器)挑起,搁置在导梁或路基箱上。
拆下接头,使机架与第一组钻杆脱离,桩机移位。
(9) 加接预埋钻杆
先将待加接的钻杆放置在地下预先钻好的桩位孔中,通过移动桩机来“获取”待加接的钻杆组,使钻杆加接的操作可以由人工在地面上进行,利用桩机本身的提升动力,拉动预置在地下的钻杆。
将桩机移动到预埋钻杆的位置,并将预埋钻杆连接到桩架上,提升动力装置和其下部连接的第二组钻杆(预埋钻杆),再移动桩机回到原来的桩位。
仔细调整桩架的垂直度和平面位置,使加接钻杆和第一组钻杆的接头准确对接。
(10) 反转提升
搅拌钻杆反转,按照设计提升速度低档转速,喷浆、喷气,在提升过程中,根据钻杆加接次数的不同,相应也
有一个逐段拆接钻杆的过程,所以超深搅拌桩的提升过程并不是连续的,必须不断把拆卸下来的钻杆,放回到预埋孔中,连接钻杆以后,方能继续搅拌提升。
当搅拌钻头提升到离地面50cm处或桩顶设计标高后,关闭灰浆泵。
此时单幅搅拌桩的搅拌施工结束,按照施工顺序可以移动桩机到下一幅桩位进行施工。
1.2 水泥土搅拌桩主要施工参数
桩身垂直度控制小于1/200。
搅拌桩水泥浆液配比:水︰水泥=1︰0.45~1︰0.55,水泥采用P.O42.5水泥。
下沉速度与搅拌提升速度应控制,下沉速度不大于1m/min,提升速度不大于2m/min,保持匀速下沉或匀速提升。
1.3 水泥土搅拌桩桩位布置
(1)三轴水泥土搅拌桩防渗墙:单桩直径850mm,桩中心间距600mm,排距600mm,相邻幅间搭接方式为套打一根桩(见图3)。
图3 单排桩套打施工顺序图
2 施工难点及控制措施
2.1 搅拌次数和搅拌时间
除满足操作必须的施工参数外,还应根据不同的地质情况、设计要求的加固指标、水泥土掺入量等,即下沉和提升速度,以确保搅拌质量。
2.3 地下异物的处理措施
因为地质中可能遇到地下坚硬的异物出现,施工可能导致单桩不能完成,但是我们施工的搅拌桩是要起到防渗和止水的效果,如果不能完成就会形成漏洞,整个防渗墙就起不到任何作用。
采取的措施为暂时放弃该桩位,对其周围的桩位施工以确定其异物的大小和影响的范围,如果在周围桩位可以施工到位,说明该异物影响的直径小于1m,可以采用将周围的桩先施工,将其异物分解到最小后小幅桩施丁。
如果在周围施工时仍不能下沉,则影响范围在2m直径左右,可以由原来的横向排桩施工更改为竖向施工。
如果-竖向施工仍不能解决问题,就采取钻孔取芯查明异物情况,再根据实际情况来更改防渗墙位置,绕过异物。
2.4 供气流量
加大空气流量也会有助于降低钻杆的扭矩负荷,一般选择供气流量为9m3 /min的空压机。
但是气流量的增加也会导致对周围地层的扰动加大,尤其在砂层施工时,极易将砂层塌方埋钻。
控制措施:在空压机与桩机的连接软管中加安流量控制阀门,在全砂层施工时将阀门半关闭,控制供气压力保持在0.6~0.8MPa,观察返浆正常为标准(见图4)。
遇到特殊地层可适当调节
压力,在施工下部地层时加大排气压力,同样以观察返浆正常为标准。
这样既减少了对上部砂层的扰动,同时也可将下部的渣土置换到地面。
图4 施工中返浆
2.5 垂直度控制
施工过程中应保持桩机底盘的水平和桩架的垂直。
三轴水泥土搅拌桩施工时,必须更严格控制桩体的垂直度。
在具体操作过程中,桩机就位后先用全站仪调整桩架的垂直度,对桩机上的水准系统进行归零,成桩施工中,加强垂直度监测和调整频率。
桩身垂直度的控制通过以下控制点实施操作:
(1) 地坪的平整度:
(2) 走道板铺设水平度;
(3) 导梁架设的水平:
(4) 桩架的垂直度校正:
(5) 提高上部引导段钻孔垂直度提高。
在单桩施工的工艺中,孔深的上部10m为引导段,或称为“起孔”阶段,要求通过严格控制钻进速度,精心控制其垂直度,以保证整幅桩在后继的钻进过程中,引导段能起到垂直度导向的作用;
(6) 桩身的偏斜有众多的因素影响,其中还包括在施工中因定位销的脱落、夹扣的磨损和瓦片的脱落等导致钻杆在下沉的过程中摆动的幅度较大和扭动严重,容易发生偏斜,所以在施工中应多检查,早发现,及时更换和修复,防止桩位的偏斜。
