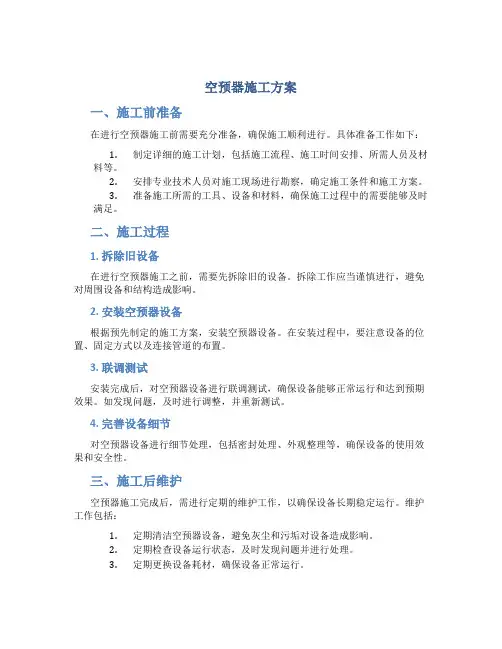

1号炉空预器换管施工方案(工期10天)

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

蓝光电厂1号炉空预器换管(技改)

施工方案

批准:

审定:

审核:

编制:程卫东杨传强

武汉凯迪运营公司锅炉专业

2013年09月25日

一、项目概述:

武汉凯迪蓝光环保发电有限公司1号炉空预器自2004年安装运行至今,已长周期运行,目前空预器低温段已磨损穿孔约2100根,按照《火力发电厂设备管理规定》、《火力发电厂设备检修导则》及空预器设计和设备运行要求,运行的空预器管道破损不得超过其总数的10%(空预器低温段共6252根管道),其漏风量超过13%,已严重影响了锅炉设备及发电机组正常运行,为了防止设备在运行中进一步事态扩大造成被迫停机的被动局面,且其它设备亦到设备大修周期,决定主动、计划性对其进行检查、更换。

由于蓝光电厂1#炉地理位置的限制,备品件起重至9米平台时,需用16T汽车吊;

蓝光电厂炉后9米平台承载为2.5KN/㎡,而单个管箱重量是6.5T,其条件不适合空预器整体管箱二次转运及管箱的存放,故此次检修工作采用单根管道更换。

二、目标

1、质量目标:漏风率≤3%,运行正常,各项参数符合标准;无渗漏、无泄漏现象。

2、安全目标:1、)人身轻伤及事件以上0起。

2、)人为责任设备损坏事件0起。

3、)火情0起。起重事件0起。

4、)习惯性违章0起。

3、环境目标:环境污染事件0起。

三、检修组织机构及职责:

1

2、施工组成员:(各类检修人员100人,其中钳工42人,焊工18人,起重工12人,

辅助28人),人员名单待定。

3、现场指挥组组长:程卫东、杨传强

职责:

1、)负责现场总体协调,确保施工管理的顺利进行。

2、)控制工程的整体进度,及时调整组施工进度。对施工的安全、质量、工期负责。

4、质量进度组组长:程卫东、杨传强

1、)负责现场的质量管理监督,对检修中出现的质量问题及时制止,并提出合理的建

议。

2、)对现场出现的技术问题给予支持。

3、)负责检修过程中三级验收并监督检查一、二级工作。

5、安健环组组长:李德君、李凤鸣、彭振江

1、)对现场的安全进行全方位的监督管理,对现场出现的不安全现象及时制止。

2、)对大修现场进行安健环观察。

3、)检查安全作业的执行情况,确保作业风险预控措施等得到有效落实。

6、后勤保障组组长:

1、)保证大修现场的物资供应。

2、)准备好车辆在检修现场,备用。

7、参加大修人员分组情况:

项目总负责人:方建安

1、)对施工所需材料、工器具等准备,检修施工作业方案、安全交底、技术交底等技术

资料的准备。

2、)对施工作业现场安健环管理全面负责,确保人身和设备的安全。

3、)严格执行施工工艺标准和质量验收制度,确保施工质量。

4、)对施工过程中的不符合项及时提出整改要求并及时整改。

工作负责人:谢志安(曹世涛、孙颜清)

工作组成员:姜汉东、张利华、王康、吴鹏祥、张国胜等90人

工作负责人职责:

1、)在检修中严格贯彻检修质量标准,确保检修质量。

2、)在检修过程中对本工作组成员给予必要指导。

3、)随时检查工作人员在工作过程中是否遵守安全规程和安全措施。

4、)严把检修质量关,检修中发现缺陷及时汇报并拿出可靠的处理意见。

工作组分组:(本次检修作业工期较紧,故采用24小时工作制,工作组分三个作业组)第一组:组长—谢志安

班组成员:

第二组:组长—曹世涛

班组成员:

第三组:组长—孙颜清

班组成员:

四、检修作业工作程序及技术措施:(最终标准、签点以业主为准)

1、工器具的准备:

3

28拉铆钉5*165盒29拉铆钉5*185盒30六角头螺栓GB5782M16*5080个31六角头螺母GB6170M1680个32钢板6-8mm厚6㎡33槽钢140mm30m

34编织袋1000条

35中压石棉板δ=3mm4㎡

4、检修设施

序号安健环设施规格型号数量备注

1围栏60块

2围栏腿H=105070个

3胶皮1m×1m20块

4胶皮1m×2m10块

5胶皮1m×10m5块

七、施工现场定置图:

八、进度图:

附件1、

安全和技术交底记录

检修公司阳光凯迪运营公司专业锅炉专业

检修时间2013年月日检修项目1号炉空预器更换

管道

工作负责人交底人交底日期2013年月日

安全交底措施
